兰州某化肥厂氨库搬迁工程施工组织设计10927
专项方案 建筑工程 组织设计---某公司联合厂房搬迁工程施工组织设计

目录
第一章工艺流程 (2)
第二章合格品处置 (8)
第三章质量控制 (12)
第一章工艺流程
室内给水
采暖及热水管道
电气管道敷设
管内穿线
配电箱、柜安装
灯具
开关、插座
避雷装置
电机
风管制作
风管及附件安装
第二章合格品处置给水
排水
采暖及热水管道
电管敷设
管内穿线
照明配电箱(柜、盘)
开关、插座
避雷装置
灯具安装
钢板风管制作
第三章质量控制
给水
排水管道及卫生器具
采暖及热水管道
电气钢管敷设
管内穿线
照明配电箱(柜、盘)
开关、插座
避雷装置
灯具安装
钢板风管制作
钢板风管及附件安装。
关于化肥厂《尿素合成塔塔盘改造》等三个项目方案设计的批复

— 1 —
化肥厂:

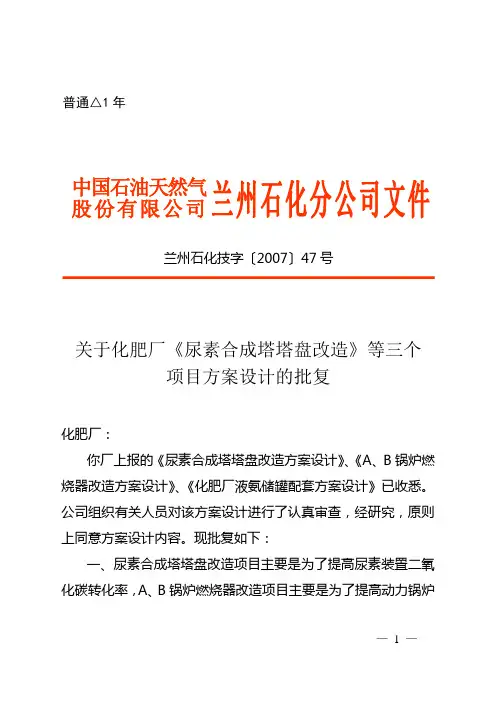

你厂上报的《尿素合成塔塔盘改造方案设计》、《A 、B 锅炉燃烧器改造方案设计》、《化肥厂液氨储罐配套方案设计》已收悉。
公司组织有关人员对该方案设计进行了认真审查,经研究,原则上同意方案设计内容。
现批复如下:
一、尿素合成塔塔盘改造项目主要是为了提高尿素装置二氧化碳转化率,A 、B 锅炉燃烧器改造项目主要是为了提高动力锅炉
兰州石化技字〔2007〕47号
中国石油天然气
股份有限公司
普通△1年
兰州石化分公司文件
关于化肥厂《尿素合成塔塔盘改造》等三个
项目方案设计的批复
— 2 — 二○○七年七月三十一日
燃烧效率,化肥厂液氨储罐配套项目主要是对氨罐配套的电气、仪表、外管等设施进行完善使其能够安全运行。
二、项目建设内容主要包括:改造尿素合成塔塔盘,改造A 、B 锅炉燃烧器,完善氨罐外围设施,同时配套实施相关的管线、阀门、电气、仪表等,使系统能够优化运行,保证安全生产。
三、三个项目方案估算总投资2300万元,其中,尿素合成塔塔盘改造项目投资500万元,A 、B 锅炉燃烧器改造项目投资500万元,化肥厂液氨储罐配套项目投资1300万元。
四、公司要求你们据此抓紧开展下一步工作,按照节省投资、控制投资成本的原则,严格按程序进行项目建设,确保工程总投资不超过投资估算。
特此批复。
主题词: 化肥厂 项目 方案设计 批复
兰州石化公司技术处
2007年07月31日印发。
30万吨合成氨50万吨尿素装置拆除项目施工组织设计

30万吨合成氨50万吨尿素装置拆除项目施工组织设计施工组织设计书项目概述本项目是针对一座30万吨合成氨和50万吨尿素的装置进行拆除的工程。
该装置已经运行多年,达到了报废和淘汰的标准,需要进行安全可靠的拆除。
本项目的目标是按照合理安全的方式进行拆除工作,并确保顺利完成任务。
施工组织目标1.保证施工期间工人的安全,并严格遵守施工安全规范。
2.最大限度地降低对环境的影响,确保工地的环境不被污染。
3.尽可能减少施工时间,提高工作效率,确保项目按计划完成。
4.确保拆除过程中对设备、管道和其他工业设施的损害最小化。
5.准确记录和报告施工过程中出现的问题和不安全行为。
施工组织结构1.项目经理2.安全主任3.施工队长4.监理员5.拆除工人施工方案概述1.确定拆除的顺序和步骤,绘制详细的施工计划。
2.评估施工过程中可能遇到的风险和隐患,并采取相应的预防和应急措施。
3.安排专业拆除人员对设备和管道进行拆除,并确保按照标准操作流程进行施工。
4.严格控制施工现场,确保进入施工区域的人员具备必要的个人防护装备。
5.制定安全措施和应急预案,确保施工过程的安全性。
6.安排监理员对施工过程进行监督和记录,确保施工进展和质量符合要求。
安全措施1.施工人员必须穿戴符合要求的个人防护装备,如安全帽、防护眼镜、耳塞、口罩等。
2.施工现场必须设置明显的安全警示标志,确保周围人员能够清楚识别施工区域。
3.施工人员应定期进行安全培训,了解相关安全操作规范和应急措施。
4.对拆除设备和管道进行逐个检查,确保其没有余氨和其他有害物质。
5.在必要的情况下,采取隔离、遮盖等措施,防止有害物质的扩散。
6.拆除过程中严禁吸烟、乱扔垃圾和进行其他可能引发火灾的行为。
质量控制措施1.严格按照设计要求进行施工,确保拆除工作符合规范。
2.对拆除设备和管道的每个工序进行检查,确保拆除的安全和准确性。
3.对拆除现场进行定期清理,防止物料和垃圾对拆除工作造成影响。
4.进行必要的材料和设备的检验,确保其符合国家标准和要求。
合成氨、尿素搬迁和技术优化项目中间罐区非标储罐施工方案

宁夏捷美丰友化工有限公司合成氨、尿素搬迁和技术优化项目中间罐区、合成氨装置非标罐施工方案目录1.工程概况 (2)2.编制依据 (2)3.施工准备 (2)4.施工方法及施工程序 (3)5.储罐的预制 (7)6.储罐安装 (9)7.储罐的焊接施工 (14)8.无损检测 (15)9.贮罐试验 (16)10.内浮盘及附件安装 (18)11.交工验收 (18)12.质量控制要点 (19)13.施工人员、机械、材料使用计划 (20)14.安全、文明施工管理措施 (22)附件:人员组织结构 (26)1.工程概况本方案适用于宁夏捷美丰友化工有限公司甲醇装置中间罐区4台非标储罐及合成氨装置1台甲醇退料罐的施工。
储罐主要参数如下:2.编制依据施工合同及设计图纸《石油化工立式圆筒形钢制焊接储罐设计规范》……………SH3046-92《现场设备、工业管道焊接施工及验收规范》………………GB50236-98 《立式圆筒形钢制焊接油罐施工及验收规范》…………… GBJ128-90《钢制压力容器焊接工艺评定》…………………………………JB4708-2000 《钢制压力容器焊接规程》………………………………JB/T4709-2000《压力容器无损检测》……………………………………… JB4730-94《石油化工施工安全技术规定》…………………………………SH3505《职业健康安全管理体系规范》》……………………………GB/T28001-2001 3.施工准备3.1施工图已经会审,设计技术文件齐全,并在开工前再次组织施工人员学习、熟悉施工图纸和有关设计文件以及施工方案,做好技术交底工作。
3.2备齐施工所需工、机具,及消耗材料,各种工、机具应经严格细致的检查,确保不存在安全隐患且应保证运转良好。
备齐施工用计量器具,所有计量器具应经计量监督管理部门校验合格,能保证连续施工3.3积极组织原材料及附件进场,会同甲方、监理根据标准规范要求或施工需要及时进行原材料检验工作,检验要求如下:a.原材料和附件首先应符合设计要求,并有质量证明书。
2×30万吨年合成氨工程施工组织设计

2×30万吨年合成氨工程施工组织设计共 331 页2×30万吨/年合成氨工程施工组织设计目录1.编制总则 (7)1.1编制说明 (7)1.2施工总体目标 (7)2工程概况 (8)3组织机构设置 (9)3.1项目组织机构图 (9)3.2项目管理机构配备及主要职责和岗位分工 (11)3.3主要管理人员履历 (12)4施工总体部署 (17)4.1方针、目标及指导思想 (17)4.2施工原则 (17)4.3施工顺序 (18)4.4具体施工部署 (19)5工程特点及关键部位、环节施工技术措施 (21)5.1工程特点分析 (21)5.2土建施工技术措施 (23)5.3压缩机组施工技术措施 (27)5.4设备安装技术措施 (28)5.5一段转化炉安装方法及技术措施 (28)5.6管道安装技术措施 (29)5.7焊接技术措施 (30)5.8钢结构施工技术措施 (30)5.9防腐施工技术措施 (31)5.10绝热施工技术措施 (31)共 331 页2×30万吨/年合成氨工程施工组织设计5.11电气施工技术措施 (32)5.12仪表施工技术措施 (33)5.13各专业相互配合保证工程建设的措施 (33)6拟投入本项目的新技术、新工艺和工法 (35)7施工总进度计划 (37)7.1进度控制目标 (37)7.2施工总进度网络计划 (37)7.3计划管理措施 (38)7.4工期保证措施 (39)8主要施工队伍及劳动力资源配置 (43)8.1施工队伍的安排 (43)8.2劳动力资源配置 (45)9施工机械设备及检测仪器 (46)10施工总平面布置 (51)10.1生产临建 (51)10.2生活临建 (52)10.3施工总平面布置图 (52)10.4施工总平面图管理 (54)10.5临时设施、用地计划及布置 (55)10.6施工用水 (55)10.7施工用电 (55)11工程材料控制与管理 (56)11.1编制采购计划 (56)11.2采购活动 (56)11.3订货合同管理 (56)11.4物资的检验 (56)11.5物资搬运 (57)11.6物资的保管 (57)11.8物资发放管理 (58)11.9物资运到现场的防护 (58)11.10物资使用过程的控制 (59)12质量保证体系及质量保证措施 (60)12.1工程管理目标 (60)12.2质量保证体系 (60)12.3质量保证措施 (62)12.4质量通病的防治措施 (69)13施工技术管理 (74)13.1施工程序 (74)13.2施工管理规定 (74)13.3施工技术管理控制点 (75)13.4图纸会审 (75)13.5施工组织设计管理 (76)13.6施工方案管理 (76)13.7技术交底 (76)13.8开工报告及审批 (76)13.9施工总平面图管理 (77)13.10设计变更与材料代用 (77)13.11施工技术问题处理 (78)13.12隐蔽工程记录与自检 (78)13.13施工工序配合与工序交接 (79)13.14施工资料的积累与施工日志 (79)13.15工程技术核对 (79)13.16预试车 (80)13.17中间交接 (80)13.18交工技术文件编制 (80)14安全施工保证措施 (82)14.2安全目标 (82)14.3安全保障体系 (82)14.4安全生产责任制 (83)14.5安全教育 (83)14.6劳动保护 (83)14.7安全生产检查 (84)14.8安全技术管理 (84)14.9安全事故管理 (85)14.10特殊安全保障措施 (86)15现场文明施工技术措施 (89)16环保管理技术措施 (91)16.1公司管理体系情况介绍 (91)16.2正确识别环境因素 (91)16.3根据环境因素我们制定环境管理目标和指标 (92)16.4环保技术措施及管理办法 (92)17冬雨季施工技术措施 (93)17.1一般规定 (93)17.2土建工程作业 (93)17.3安装工程作业 (94)17.4电气、仪表作业 (95)18夜间施工保证措施 (96)19工程保修和服务 (97)20理化建议 (97)21项目服务管理 (98)21.1赶工服务 (98)21.2技术服务 (98)21.3保修服务 (99)共 331 页2×30万吨/年合成氨工程施工组织设计22主要施工方案 (100)22.1拆迁工程施工的管理方案 (100)22.2国外设备监拆方案 (102)22.3国外拆回设备接收、保管、检验方案 (108)22.4引进闲置设备材料清洗方案 (133)22.5建筑工程施工方案 (136)22.6设备基础施工方案 (152)22.7道路施工方案 (156)22.8地下金属管道施工方案 (158)22.9设备运输方案 (167)22.10静设备安装方案 (171)22.11一段转化炉安装方案 (175)22.12压缩机安装方案 (183)22.13压缩机组安装调试方案 (188)22.14氨合成塔、CO2吸收塔、CO2再生塔等大件设备吊装方案 (193)22.15双壁低温贮罐施工技术方案 (201)22.16非标设备施工方案 (211)22.17储罐施工方案 (214)22.18储罐焊接施工方案 (225)22.19泵、风机等动设备安装方案 (231)22.20合成氨大型塔类设备拼装吊装方案 (235)22.21塔内件安装方案 (238)22.22管道施工方案 (242)22.23管道焊接方案 (252)22.24超高压管道施工方案 (261)22.25筑炉衬里施工技术措施 (267)22.26防腐施工方案 (279)22.27绝热施工方案 (281)22.28电缆敷设施工方案 (283)22.29电气工程安装施工方案 (288)共 331 页2×30万吨/年合成氨工程施工组织设计22.30低压电动机试车方案 (294)22.31现场仪表设备安装、防护方案 (295)22.32仪表连接管路施工方案 (303)22.33电气照明施工方案 (310)22.34PLC系统调试方案 (317)22.35DCS系统调试方案 (319)22.36设备防护方案 (328)1.编制总则1.1编制说明由于编制本施工组织设计时依据的资料较少,我们仅能根据以往所施工的大型化肥项目的施工经验进行编制。
搬迁技改工程施工组织设计方案(DOC 69页)

搬迁技改工程施工组织设计方案(DOC 69页)一、工程概况1.1 建设地点及招标范围由多幢厂房群体组成的福州一化永泰搬迁技改工程位于永泰县塘前乡。
根据招标文件,本次投标项目为电解氢纯装置厂房,建筑面积1514平方米,高度14m;12kt/a氯酸钾、8kt/a氯酸钠联合厂房,建筑面积7438平方米,高度26.9m;10kt/aADC发泡剂联合厂房,建筑面积3917平方米,高度19.5m各一座,共12896平方米。
1.2 结构设计:1.2.1电解氢纯装置厂房为二层(局部三层)现浇钢筋砼框架结构。
抗震七度设防。
基础采用柱下钢筋砼独立基础,砼强度等级为C25。
屋顶水箱、屋面梁板均采用C25密实性防水砼。
结构工程用钢筋φ为I级钢,Ф为Ⅱ级钢。
1.2.2 12kt/a氯酸钾、8kt/a氯酸钠联合厂房为一至六层现浇钢筋砼框架结构。
结构抗震七度设防。
基础采用冲钻孔灌注桩和柱下钢筋砼条形基础。
其中冲钻孔灌注桩桩径为φ70,桩长约8-23米,单桩承载力设计值1300KN,承台、基础梁砼强度C25,上部结构砼强度等级标高5.47m以下柱为C30,其余各层为C25,屋顶水箱、屋面梁板采用C25密实性防水砼。
结构工程用钢筋φ为I级钢,Φ为Ⅱ级钢。
11.2.3 10kt/aADC发泡剂联合厂房为二至三层现浇钢筋砼框架结构,抗震七度设防。
基础采用柱下钢筋砼独立基础,砼强度等级为C20,上部结构砼强度等级除一层柱为C25外,其余柱、梁板均为C20,屋顶水箱、屋面梁板为C20密实性防水砼。
结构工程用钢筋φ为I级钢,Φ为Ⅱ级钢。
钢结构平台钢材采用Q235-AF。
1.3 建筑设计1.3.1电解氢纯装置厂房:该工程未注明内墙体均为240厚Mu7.5普遍粘土砖,M5混合砂浆砌筑。
门采用钢质防火门和塑钢门窗,屋面防水采用氯化聚乙烯橡胶共混卷材。
外墙采用JBY882无机建筑涂料。
内墙面和顶棚除配电室、操作室、器具间采用中级抹灰,白色106内墙涂料罩面外,其余均为白色高氯化聚乙烯涂料。
30万吨合成氨50万吨尿素装置拆除项目施工组织设计

贵州赤天化厂区30万吨合成氨/50万吨尿素装置拆除项目施工组织设计编制:审核:批准:中国化学工程第十六建设有限公司2019年 05月 05日目录第一章编制说明 (1)1.1编制内容 (1)1.2编制依据 (1)1.3编制原则 (2)第二章工程概况及施工特点、难点 (2)2.1工程概况 (2)2.2工程特点、难点 (2)第三章施工部署 (3)3.1施工部署原则 (3)3.2项目施工组织机构 (3)3.3项目主要管理人员 (4)3.4项目施工作业层 (5)3.5 项目总体目标 (5)3.6施工组织措施 (6)第四章拆除阶段施工主要施工方法 (8)4.1拆除阶段施工应遵循的原则 (8)4.2拆除阶段工作流程 (8)4.3电仪拆除方案 (9)4.4工艺管道工程拆除作业主要施工方法 (19)4.5转动设备拆除作业主要施工方法 (20)4.6静置设备拆除作业主要施工方法 (24)4.7其他设备的拆除方法 (36)4.8大型设备吊装场地处理 (39)4.9应编制的专项施工技术方案 (41)第五章设备、材料管理,包装 (41)第六章施工进度计划及工期保证措施 (42)6.1 编制依据 (42)6.2 本项目的施工进度计划 (42)6.3 进度计划实现的风险及预案 (44)6.4工期管理组织机构 (44)6.5工期保证体系 (44)6.6工期保证措施 (46)6.7施工准备措施 (46)6.8组织措施 (47)6.9施工工艺、施工方法保证措施 (48)6.10劳动力安排及保证措施 (48)6.11技术措施 (50)6.12设备保证措施 (50)6.14提前工期的措施 (51)第七章施工人力计划 (52)7.1人力资源动员计划 (52)7.2人力资源管理 (53)第八章主要施工机械设备计划 (54)第九章确保工程质量的技术组织措施 (56)9.1组织管理措施 (56)9.2材料、机械设备保证措施 (57)9.3施工技术管理保证措施 (58)9.4质量保证体系及主要考核目标 (58)9.5雨季施工质量保证措施 (65)第十章确保安全生产的技术组织措施系 (65)10.1安全风险的识别 (65)10.2安全风险控制与消减措施 (66)10.3施工安全措施 (71)10.4安全保证和监督措施 (78)10.5安全文件资料和记录的管理措施 (81)10.6职业健康与劳动保护措施 (81)第十一章确保文明施工的技术组织措施 (82)11.1.文明施工措施 (82)十二.施工临时设施计划及施工总平面布置 (87)12.1临时设施布置及临时用地表 (87)12.2施工临时用电、用水 (88)12.3施工总平面布置见附图 (88)第一章编制说明1.1编制内容本施工组织设计将作为施工单位编制该工程施工方案的主要依据,我们将在此基础上作适当的增补和完善,以期达到更强的针对性和可操作性。
30万吨合成氨50万吨尿素装置拆除项目施工组织设计

30万吨合成氨50万吨尿素装置拆除项目施工组织设计施工组织设计书一、项目概述通过对30万吨合成氨和50万吨尿素装置的拆除,实现旧设备的更新换代,以提高生产效率和产品质量。
本项目拆除面积约xx平方米,涉及主要设备xx台。
二、项目目标1.拆除工作顺利进行,完成拆除任务。
2.确保拆除过程中的安全,保护人员和装置的安全。
3.最大限度地降低对环境的影响。
4.合理利用资源,达到可持续发展的要求。
三、项目施工组织机构1.总经理:负责全面协调和指导项目施工工作。
2.项目经理:负责具体的项目实施和管理工作。
6.监理人员:负责监督和检查施工过程中的质量和安全问题。
四、项目施工流程1.准备工作-制定施工计划和方案,明确工期和节点。
-组织对施工场地进行现场勘察,确定拆除工作顺序和方法。
-制定施工安全方案,明确施工期间的安全措施。
-组织培训施工人员,提高他们的安全意识和操作技能。
2.拆除工作-按照施工计划和方案,采取安全措施开始拆除工作。
-拆除过程中,要注重对环境和装置的保护,避免污染和损坏。
-严格按照工序和工序之间的顺序进行拆除,确保施工的连贯性和安全性。
-对拆除的设备和材料进行分类和处理,进行资源的合理利用和废弃物的处理。
3.安全管理-制定施工安全方案,明确施工过程中的安全措施和应急预案。
-安排专人负责安全管理,检查施工过程中的安全状况。
-提醒施工人员注意安全,禁止违章操作和危险行为。
-加强现场防护,设置警示标志和警戒线,保持施工现场的整洁和有序。
4.质量管理-制定施工质量管理方案,明确质量目标和要求。
-对施工过程进行全面监督,检查施工质量。
-对施工人员进行培训,提高他们的质量意识和技术水平。
-对施工过程中的质量问题及时处理,确保施工质量。
五、资源管理1.人力资源-按照施工需要,合理安排人员,确保施工进度。
-对施工人员进行培训,提高他们的技能水平。
-加强施工队伍的管理,提高施工效率。
-当前疫情防控期间,做好人员的健康监测和防护工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.编制说明**公司302厂671氨库是45万吨/年乙烯装置的规划用地,该氨库装置必须实施搬迁,还建位置在**公司化肥厂新浓硝装置西侧。
新建的氨库液氨储存能力为3000m3,20%~25%的氨水生产能力为8吨/天,氨水储存能力为16吨。
主要编制依据文件:中国石油**公司化肥厂氨库搬迁工程《初步设计》,施工图纸以及现行的施工规范标准。
2.工程概况本装置有罐区、火车装车区、汽车装车区、灌装区、控制室和配电室组成,罐区由两台1500m3氨球罐、一台20m3液氨集液罐、两台80 m3氨水产品罐、氨吸收塔及配套的液氨输送泵组成;火车装车区、汽车装车区有3套装车鹤管组成;灌装区由两个灌装接口及地秤组成。
本氨库建成后,液氨库容由原来的1460m3提高至3000m3,液氨储存天数为3.28天。
2.1自然条件温度:最热月平均最高温度 26℃最冷月平均最低温度–13.1 ℃极端最高:39.1℃极端最低:-21.7℃湿度:年平均相对湿度:60%最热月平均相对温度:61%最冷月平均相对湿度:58%大气压:年平均:84.73KPa夏季平均:84.31KPa冬季平均:85.14KPa降雨量:年平均降雨量:331.5mm日最大降雨量:50mm积雪:历年最大积雪深度:100mm雪载荷:0.15KN/m2风:夏季平均风速:1.3m/s冬季平均风速:0.5m/s最大风速:24.1m/s冰冻:最大冻土深度:1030mm2.2工程特点本氨库装置是**公司为达乙烯用地而实施的一次搬迁还建工程,该工程具备以下特点:A、装置的核心设备两台1500m3球罐,球罐材质采用高强度、韧性好、耐应力腐蚀强的15MnNbR钢板,球罐焊接质量要求高。
B、装置结构紧凑,场地较为狭窄。
C、施工专业全面,交叉作业多。
D、同其他装置碰头多,安全要求高。
2.3主要工程实物量A、土建工程B、设备安装C、工艺管道D、电气工程E、仪表工程F、给排水及消防工程3.施工部署为了确保本工程按照合同规定的工期高速优质顺利地完成,必须严密组织施工,严格施工程序,严肃施工计划,以施工计划为龙头,生产调度为核心,强化生产指挥系统。
本氨库工程共分五个阶段组织施工。
3.1 第一阶段──施工准备施工准备是氨库按时开工的必要条件。
计划工期为2004年3月15日—3月31日。
该阶段的主要形象是:A、技术准备各职能部门、管理人员要认真熟悉施工图纸。
★编制施工组织设计、技术措施、绘制平面布置图等。
★建立健全项目人员岗位责任制。
B、材料计划完成已到图纸的材料计划。
C、协助甲方拆除现场的各项建筑,施工现场达到三通一平的条件。
★施工区达到施工用电条件。
★水通由供水管网引进施工现场一根Dg50管子,作为施工生产临时用水。
★一平施工现场应平整,以利施工生产正常进行。
D、按照平面布置图建好供应库及其它临时设施(现场办公室、工具房等)。
开工所需器材、机具、手段用料运至现场。
3.2第二阶段──土建基础施工、房建施工、球罐半成品验收本阶段是保证现场安装工作开始的必要条件,所以一定严格空制,本阶段计划工期为2004年4月1日——2004年6月5日。
该阶段的主要形象是:1、球罐板制造完毕,球罐半成品拉运至现场。
2、球罐半成品联合检查验收完。
3、现场所有设备基础施工完,联合检查验收完。
4、压力容器现场组焊申报监察完,球罐柱腿组焊完,球罐达到组装条件。
3.3第三阶段——球罐组装、焊接,工艺管道、电气、仪表施工本阶段完成两台球罐的组装、焊接工作,工艺管道,电气仪表安装完成85%。
本阶段计划工期为2004年6月6日——2004年6月29日。
该阶段的主要形象是:1、两台球罐组装焊接完,达到无损检测条件。
2、所有工艺设备安装完。
3、房建、地下管道施工完。
4、工艺管道、电气、仪表施工完成85%。
3.4 第四阶段──球罐无损检测、热处理这一阶段是球罐施工重要阶段,是重中之重。
主要完成球罐RT、UT、PT及MT工作,整体热处理工作。
计划工期为2004年6月30日——2004年7月20日。
该阶段的主要形象为:(1)两台球罐无损检测工作结束。
(2)两台球罐整体热处理工作结束。
(3)工艺管道试压吹扫完成95%。
(4)罐区围堰、地坪、竖向基本施工完。
3.5 第五阶段—压力试验,工程收尾,峻工验收该阶段是氨库施工工程的最后一个阶段。
球罐压力试验完,封孔,装置联合调试完,峻工验收完,达到交工条件。
计划工期为:2004年7月21日——2004年8月10日。
整个工程的部署安排详见《施工计划横道图》。
4.施工总进度控制计划4.1施工进度控制方法A、计划管理采用国际上先进的项目管理P3软件,以总体网络计划为纲,实行周计划,日监控,并定期编制“ S ”曲线,及时输出计划任务与实际任务差异表,科学地动态管理。
B、设备、材料、劳动力、管段图绘制及技术资料管理等计算机管理系统有效支持计划管理P3软件系统,修订完善并优化网络计划更符合实际。
C、计划制定阶段,建立科学完备的计划管理系统,即建立以工时加权值为设核依据的进度控制系统。
首先对工程进度进行定量、精确的预测和评价,制定出目标计划,进行平衡和分解,然后通过施工中的各种统计结果与预先制定的各种目标计划的对比,从中发现目标偏差,分析原因,提出实施对策,对计划进行调整,从而达到对目标计划控制的目的,保证工程工期的顺利实现。
这一进度管理的控制模式为:计量→评价→平衡→下达→分解→执行→监控→调整。
D、计划实施阶段,实施动态化现场管理,日监控实施主动型的过程控制管理。
4.2 施工进度控制程序图4.3 按期到达控制点的措施公司历来重合同、守信誉。
项目经理部将把工期目标作为该项目进度控制的总目标进行控制,具体措施如下:A、施工准备阶段a 充分做好现场的各项准备工作,利用我公司兰州项目的基地,将施工机具、设备等运抵现场,保证状况良好。
b 协同甲方,做好现场的“三通一平”。
c 做好技术准备工作,编制审批各专业施工方案。
B、组织措施a 实行项目经理负责制。
项目经理为国家一级项目经理,高级工程师,具有丰富的化工装置施工经验,坚决果断的分析问题、处理问题能力和较强的组织协调能力。
项目经理代表公司行使公司职能,负责整个项目的施工组织、管理、控制、协调和服务。
b 组建强有力的项目经理部。
项目经理部分为管理层和执行层。
管理层由项目主管经理领导下的六大职能部门组成,配备公司优秀管理人才;执行层由各专业工程队组成,配备能吃苦、善打硬仗、技术过硬的施工人员。
c 关键人员及早进驻现场,做好现场准备和技术准备,使施工方案切实可行,网络计划符合建设总工期要求。
d 项目部本着“一切为业主”的宗旨,恪守工期承诺,及早实现业主的投资目标。
C、信息管理措施a 计划管理采用P3软件系统,周计划,日监控,实行现场动态管理,有效地控制施工进度按期完成。
b 应用计算机进行材料及劳动力管理,对设备、材料到货、使用及储存,劳动力动态平衡等实行动态控制,有效地支持P3计划软件,做到合理安排施工计划,加快施工进度。
c 建立项目计算机管理网络,应用于计划、统计成本控制、物资供应、机具、技术资料及劳动力控制管理,资源共享,实现项目管理现代化,提高办公效率。
D、协调措施a 配合好业主和监理公司,以分阶段目标的实现,促进整体投资目标的实现。
b 每日召开施工计划现场协调会,每周召开施工计划进度会,每月召开施工进度总结会,根据实际情况及时对施工计划进行调整。
E、现场措施a 合理安排施工程序,加强工序管理,严格过程控制,减少返工现象。
b 管道预制工厂化,加大预制深度。
管道采用“五号”标注,实施流水作业法,有利于高质量、高效率完成管道安装工作。
c 提高钢结构及平台梯子预制精度和深度,减少高处作业工作量,提高安装质量。
F、技术措施发挥公司技术优势,在施工中推广新技术、新工艺,改善作业条件。
G、经济措施加强劳动定额管理,按施工作业区和专业进行经济责任承包,量化考核。
以分项控制点确保整体工期的实现。
H、其它措施a 项目按照统筹网络计划对劳动力实施动态控制和优化配置,根据工种需要及时调整,确保各施工阶段技术工种按比例充裕配置,这是保证工程进度的基础。
b 加大各专业预制深度和交叉作业深度,保持作业均衡性、连续性、合理性,这是保证工程进度的关键。
c 和业主及监理公司密切配合,相互协作,及时解决问题,保证设计资料、设备材料按计划到位,这是保证工程进度的物资基础。
5.主要施工技术方法5.1 土建施工方案5.1.1设备基础A、施工顺序定位放线→地基处理→基槽开挖→基槽清理→C10砼垫层→环梁钢筋→环梁支模→环梁砼浇筑→支敦混凝土浇注→砼养护→基础验收B、施工方法a施工测量复核业主提供的坐标网,并建立区域坐标网,复检合格后用С15混凝土加钢筋笼保护,根据区域坐标网测量单体工程,复检合格后交下道工序。
通过已接收的坐标网,依据建、构筑物的平面位置确定基础控制桩,该控制桩要妥善进行保护,谨防移位。
b土方开挖土方采用一台WY-100型反铲挖掘机开挖,如遇较大石块,采用机械破除的方法清除。
余土用自卸车倒运至指定地点,人工清槽和修坡。
c井点降水根据招标技术资料,本工程降水采用轻型井点降水,井点管采用Ф45mm 的钢管,长度为6m,管下端有滤管和管尖;总管采用Ф100mm的钢管分节连接,每隔1.5m设连接井点管的接头;抽水设备:潜水泵4台,真空泵一台,离心泵、水气分离器数量根据现场实际情况定。
井点布置根据基坑平面的大小,土质和地下水的流向,降低水位的深度要求而定。
当基坑宽度小于6m,采用单排线状井点;当基坑为大开挖时,采用环形井点降水。
井点管距离基坑不宜小于1m,以防局部发生漏气;在排水总管边,挖土范围的四周,必须按规范要求进行回填土,方可拆去井点排水设备,拔出井点管留的孔及时用粗砂填实。
井点管的埋设可直接利用井点管水冲下沉,埋设井点管的孔径为300mm,冲孔深度应比滤管深0.5m左右,并须保持垂直。
埋管时,井点管与孔壁间及时用粗砂灌实,勿使细砂闭塞滤管洞眼,灌砂时如管内水面同时上升则认为合格。
距地面0.5m的深度内,应用粘土填塞严密,防止漏气。
井点管埋设后,即可接通总管和抽水系统进行试抽水,检查有无漏水、漏气现象,出水是否正常,井点管有无淤塞,发现有异,进行检修后方可继续使用。
如基础埋深较浅,采用开挖后挖集水井集水,然后把集水井中的水用潜水泵抽出降水,以保证基础工程的施工。
C、三七灰土垫层使用的灰土必须过筛,其粒径不大于5mm,熟石灰中不得夹有未熟化的石灰块,要拌合均匀,分层虚铺厚度250mm,夯实后灰土的压实系数和最小干容重满足设计要求。
D、钢筋工程钢筋采用集中预制,现场绑扎;钢筋的调直、切短、弯曲等均采用机械加工;钢筋连接采用单面搭接焊,焊缝长度10d;焊接位置根据设计及规范要求统一计划排定。
