工作联系单 (项目部致公司)
工作联系单【范本模板】

b、各类试块、试件必须在我公司监理人员监督下见证取样、见证送检,并有监理人员签署有关凭证.
c、所有材料必须提前进行检测,检测合格后方可使用,严禁材料未检先用.
发文单位(盖章):
负Байду номын сангаас人(签字):
年月日
备注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
5、施工单位将工程进度计划、材料计划及时上报并建立材料进场台账。
6、施工单位组织技术人员抓紧会审图纸.
7、施工单位确定本工程地下管线位置并制简图上报监理项目部。
8、施工单位要做好每日每周每月安全检查记录并上报监理项目部。
9、签证必须于三日内上报,工程施工报验提前3小时上报监理,检验合格后方可进行下一道工序施工。
内容:
1、提供企业营业执照、资质、安全生产许可证、中标通知书,项目机构组成人员及其证件复印件、安全员和特种作业人员的资格证、上岗证等证明文件及其相关人员的合同、保险等,并填报《工程开工/复工报审表》.
2、贵公司及时组织有关技术人员熟悉图纸,做好施工组织设计并填报《施工组织设计(方案)报审表》及时上报监理项目部。
工作联系单
工程名称:沙岭河公园(北京路-济南路)绿化工程编号:01
致:青岛即城市政园林工程有限公司
事由:根据本工程监理合同及其他相关法规文件等,我公司负责该工程的施工阶段质量控制。为圆满完成该工程的监理任务,实现合同确定的工期、质量、投资等控制目标,请贵公司组织好施工管理及相关所需工程资料并积极配合我公司做好监理工作。
工作联系单(钢筋绑扎)

接收单位:
年月日
致:华北建筑集团有限公司(基坑支护队伍)
事由:关于基坑支护问题
内容:
目前,基坑东北角已挖至基础底标高,贵单位已绑扎钢筋网,但已过四天迟迟未钻孔设锚杆,影响清槽工序进行;而基坑东侧,南侧及坡边处均有工作面可以进行基坑支护,但目前贵单位钻孔设锚杆进度缓慢,要求贵单位根据设计院变更支护方案,抓紧进行施工,对机械钻孔、锚杆设置及钢筋绑扎、喷浆护壁进行统一协调紧密穿插,加快支护进度,为下一道工序创造工作面。
3.北侧我单位办公区板房及道路在贵单位喷浆过程中污染严重,要求贵单位派人进行清理,并在以后施工过程中加以注意,做好防范措施。
发放单位:昌大七公司新怡园项目部
2013年03月05日
接收单位:
年月日
工作联系单
工程名称:潍坊新方·新怡园北区项目编号:2013-3-7
致:华北建筑集团有限公司(基坑支护队伍)
工作联系单
工程名称:潍坊新方·新怡园北区4#楼工程编号2013-7-28
致:潍坊昌汇建筑工程劳务有限公司
事由:关于4#楼一层梁板筋绑扎问题
内容:
经我项目部管理人员对4#楼一层板筋进行自检发现绑扎质量非常差,主要问题如下:
1.个别部位梁底无垫块、箍筋未绑扎、箍筋间距不均;
2.底板筋分布不均匀;
3.负弯矩筋间距不均匀、不顺直;
此外,贵单位进行每道工序,尤其是隐蔽工程必须提前通知我单位及监理、甲方进行报验,验收通过后方可进行下道工序并及时提报验收资料。
发放单位:昌大七公司新怡园项目部
2013年03月05日
工作联系单

工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-001致:水电班组事由:关于7#楼四层顶板配管存在问题事宜内容:1、7#楼基础钢筋帮扎已经4.5天,已超过施工进度计划,严重影响后序施工工期。
现场存在问题太多,原1#楼基础钢筋帮扎存在的问题在7#仍在出现几乎没有进步,基础梁,柱,墙的偏移多处发现,受力钢筋的间距不规则,部分偏移严重,墙,柱插筋上末端还存在着与1#楼同样的问题严重影响受力钢筋的同轴焊接。
对以上问题在施工过程中现场管理人员多次提出整改,但效果不是很好,望贵公司对此重视,对队伍的管理加强,对以上现场出现的问题整改。
单位:陕西有色建设有限公司日期:二〇一三年四月十一日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-003致:天瑞劳务公司事由:关于7#楼基础施工存在的问题事宜内容:贵项目部在7#楼基础施工时,存在以下问题:1、钢筋分项工程施工完毕时,基坑北侧剩余φ18半本成品20根,我部管理人员发现后,贵方将其切断制作其他构件。
2、基础模板卡具三番五次请示我部制作,现基础模板已支设完毕,现场剩余40根。
以上问题造成材料浪费,经项目部研究决定,现对贵部处以1000元罚款,望贵部引以为戒,在以后施工过程中,坚决杜绝此类现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十三日工程名称:未央区杜家堡城中村改造项目(国会山)北区A1#楼编号:GHS-004致:天瑞劳务公司事由:关于A1#楼地下室剪力墙、暗柱钢筋绑扎存在问题事宜内容:贵项目部在A1#楼地下室施工过程中,剪力墙钢筋水平筋在暗柱范围内绑扎不到位,开始下道工序,经项目部多次督促予以改正。
经项目部研究决定对贵部处以2000元罚款,希在以后施工过程中加强管理,提高质量意识,杜绝此现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十六日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-005致:天瑞劳务公司事由:关于7#楼混凝土养护内容:我部在2013年4月15日检查中发现贵部对7#楼混凝土的养护不及时,经电话通知,贵部人员迟迟未到位。

项目部工作联系单

分包月度报量于每月20号上报至项目商务部,逾期未上报者当月不予以补报;同 时分包月度报量产值单云筑网上传时间为次月5日之前,若未及时上传云筑网产值单, 影响资金支付情况则由分包单位自行承担。
分包月度报量具体内容及流程:
分包月度报量包括:劳务(专业)分包月度报 量、月度报量项目会签表、工 程量计价表(详见附件2)。其中劳务(专业)分包月度报量表中分包单位需填写 分包报送值一栏内所有项以及法定代表人或法定代表人授权委托人签字并盖单位公 章;月度报量项目会签表中分包单位完成分包报送造价及项目各部门会签后上报至 项目商务部;工程量计价表单中分包单位需填写上报值一栏内所有项以及负责人签 字并盖单位公章;若有相关证明等资料则一并上报至项目商务部。
1、分包签证
分包签证于每月18号上报至项目商务部,进行月清月结,逾期未上报不予以补报;
分包签证具体内容及流程:
分包签证包括:现场分包签证指令单、工程分包签证单、分包经济签证月清确认 单(详见附件1)。其中现场分包签证指令单的接收单位栏需分包单位盖章及法定代 表人或法定代表人授权委托人签字确认;分包单位根据项目部下达的现场分包签证指 令单,按实填写工程分包签证单内容,分包单位需盖章及法定代表人或法定代表人授 权委托人签字,分包单位将分包签证单及指令单递交至项目部经办人处确认签字,并 由项目部经办人在项目部内部进流转行签字确认后上报至项目商务部;分包经济签证 月清确认单中分包填写完整报送情况并签字盖章上报至项目商务部;若有相关证明等 资料则一并上报至项目商务部。
年
月
日
项目总工意见:
签字:
日期:
年
月
日
项目商务经理意见:
项目经理意见:
签字:
日期:
工作联系单

工作联系单编号:20110423编号:20110524编号:20110611编号:20110611编号:20110526编号:20110526编号:20110908通知国胜劳务公司博祥时代项目部:你单位施工的5#楼从入场到现在,工程进度极其缓慢,按你我双方合同约定:第二款第4条:乙方钢制大模板施工必须保证主体进度4.5天/层,乙方保证负一层地下室自基础砼垫层防水层起25个工作日内施工进度达到±0.000主体完工,否则工期每推迟一天,甲方罚款5000元。
第三款2)、○3工期要求:乙方必须严格按照双方协定的进度计划组织施工,工期每推迟一天处1000元罚款。
但你方自6月4日进场到8月底已达87天,却仅施工至西段三层梁板钢筋绑扎,东段二层墙柱,故8月份你方安双方约定工期拖延工期达10天之久,共计罚款10000元(壹万元)。
如你方9月份仍未能按月进度计划完成,我们将把±0.000以下及九月份拖延工期一并罚款处理,希引起你方足够重视。
造成施工进度严重滞后的原因:1、施工人员严重不足。
2、施工人员技术水平低,验收不能一次通过,需要反反复复整改,耽误工期。
3、管理人员技术水平不足,对工程上出现的问题不能及时发现和处理好,造成工人返工。
4、工程质量保证措施没有做到位,每次施工完毕,钢筋移位、模板错位,造成下道工序无法正常施工。
综上所述希你单位增加充足的素质高、技术能力强的劳动力,对不能保障工程质量和进度计划的管理人员进行更换,在保证工程质量和安全的前提下,加快进度,如你单位一如既往不采取任何措施,我部将采取更严厉措施、进行处罚。
另:西安市环保局要求,除办理夜间施工许可外,正常施工只能到22:00,请遵守,否则一切后果自负。
中十冶集团有限公司博祥时代项目部2011 年09月08日通知西一实业博祥时代项目部:你单位施工的3#、4#楼从入场到现在,工程进度缓慢,截止8月底,你方施工现场实际进度为:3#西段七层墙柱砼,东段七层梁板,4#西段六层梁板钢筋绑扎,东段五层墙柱钢筋绑扎,与8月1日你方书面承诺延后约7天,为引起你们关于进度的足够重视,罚款7000元。
工作联系单004(1)

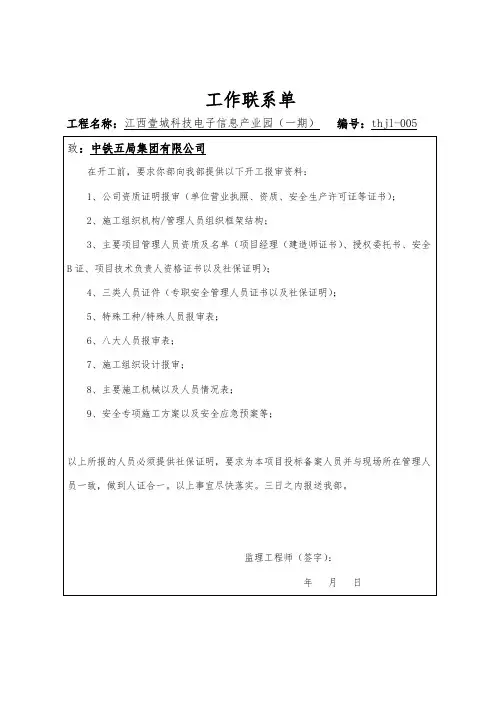

工程名称:江西壹城科技电子信息产业园(一期)编号:th供以下开工报审资料:
1、公司资质证明报审(单位营业执照、资质、安全生产许可证等证书);
2、施工组织机构/管理人员组织框架结构;
3、主要项目管理人员资质及名单(项目经理(建造师证书)、授权委托书、安全B证、项目技术负责人资格证书以及社保证明);
4、三类人员证件(专职安全管理人员证书以及社保证明);
5、特殊工种/特殊人员报审表;
6、八大人员报审表;
7、施工组织设计报审;
8、主要施工机械以及人员情况表;
9、安全专项施工方案以及安全应急预案等;
以上所报的人员必须提供社保证明,要求为本项目投标备案人员并与现场所在管理人员一致,做到人证合一。以上事宜尽快落实。三日之内报送我部。
监理工程师(签字):
年 月 日
工作业务联系单

业务编号:GDJY20181220-01
致:启东碧桂园项目管理部
由:广东俊艺装饰工程有限公司
事由: 关于启东碧桂园 8#245 户型所有房间墙面施工实木线确认事宜
内容:
我司承接启东碧桂园二期 B 区货量装修工程,因 8#245 户型卧室墙面线条图纸表示不明确,标为有梁部 分做实木线,没有梁的立面不明确,经与项目沟通,考虑整体美观及交楼标准,要求我司按样板房的父母房、 女孩房、书房、主人房、男孩房墙面施工一圈实木线。我司完成其他没有梁的立面施工,请项目给予确认:
详见附件
施工单位: 签字盖章: 日 期:
ห้องสมุดไป่ตู้
监理单位: 签字盖章: 日 期:
建设单位: 签字盖章: 日 期:
工作联系单-甲方

5、别墅楼进户台阶是否铺贴石材
6、2#、3#、5#、6#、7#楼南侧一层小院围护做法
7、别墅楼靠近车库处院墙可否取消
单 位:龙泉·温泉嘉苑项目部
负责人:
日 期:2013年7月21日
(咨询设计院韩总答复是:按程序必须有设计图纸及图审合格文件,如有困难可先验收,等验收时发现该问题再找建设局有关领导协商,或者是在验收以前提前找建设局有关领导协商解决。)
4、本工程甲方将热水采暖系统变更为电热膜采暖系统,应提供相关变更资料及设计图纸。
(咨询设计院韩总答复是:如甲方提供设计变更、地暖设计图纸,设计院可以配合签字盖章,本项可不必进行图纸审查。)
单 位:龙泉·温泉嘉苑项目部
负责人:
日 期:2013年7月26日
(烟台住建局有关规定,多层建筑应配置太阳能热水器)
2、本工程卫生间、厨房烟气道是否安装防火止回阀
(图集及《烟台市住宅工程质量通病防治办法》中要求安装)
3、本工程网点外墙图纸设计为干挂理石,根据有关规定须由有资质单位进行专项设计并送图审部门经审查合格后方能施工,目前施工单位只提供了一份简单的示意图,而且没有通过图纸审查。
工作联系单
工程名称:龙泉·温泉嘉苑室外工程编号:01
致:烟台金桥建筑开发有限公司
内容:
龙泉·温泉嘉苑工地有以下几项做法急需确认:
1、3#、7#、8#楼东山墙处与小区栏杆间是否设置道路绿化路牙石做法
2、6#楼南侧水池周围理石铺装边缘与绿化交界处是否设置路牙石
3、楼体不设散水且与路边标高相差较大处(如3#楼西山墙外墙砖下沿与路面标高相差0.3米),外墙砖是否向下镶贴至接近路面标高
