污水处理厂投资建设程序(修订版)

合集下载

污水厂项目建设程序

污水厂项目建设程序

某污水厂项目启动到验收程序1、由市规划建设局制定该污水建设项目选址意见书,作为审批建设项目任务书(可行性研究报告)的法定附件;2、经市国土资源局审核,同意项目的用地预审;3、当地政府管委会向市发展和改革局请示污水处理工程项目的立项,确定业主建设单位取得中标通知书后才能投资启动项目;4、开展环保设施的建设,项目竣工;5、向市环保局(办公室文秘)提交试运转申请,具体材料有:环境影响评价报告书(表)、环境保护行政主管部门的审批意见、防治污染设施设计方案、竣工工艺流程图、治理合同及治理技术方案已报环境保护行政主管部门审案(或审查)的证明材料。

6、经环保局审核材料、组织现场检查,同意项目试运转,期限为90天。

特殊工程经报环境保护行政主管部门审批同意,可适当延期,但最长不得超过150天。

试运转的最后30天为验收临测报告期;7、试运转期满后,提交竣工验收申请。

试运转成功的项目,应在试运转期结束后的20天内向市环境保护行政主管部门提交验收申请,并提交以下材料(一式3份):建设项目环境保护设施竣工验收申请报告、建设项目环境保护设施竣工验收临测报告、污染治理工作总结(应包含工程设计、投资、施工、试运转情况及以及运行费用等内容)、环境保护管理制度、防治污染设施操作规程;8、由环保局组织现场检查、验收。

现场检查内容有:防治法治设施现场运行情况、防治污染设施试运转运行记录、是否装有排污计量装置,具备临测采样条件,排污口设置专门标志、是否有不合理短路排污口、周围环境的生态恢复情况、其它防治污染措施的落实情况;9、取得环保合格验收。

其条件有:建设工程环境影响审查批复手续齐备、污染防治设施委托有资质的环保治理单位进行设计、施工,并进行方案评估,技术资料齐全、施工过程严格遵守有关环保法律、法规,并按照环境影响评价报告和环保审批意见要求,落实各项污染防治措施、防治污染设施稳定、正常运行,符合交付使用的条件、外排污染物达到规定的环境标准、有规范化排污口、建设过程受到破坏并可恢复的环境已经得到恢复。

污水处理站项目建设流程

污水处理站项目建设流程

污水处理站项目建设流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!污水处理站项目建设的全面流程解析污水处理站是城市和工业发展中的重要基础设施,其建设过程涉及到多个环节和步骤。

关于污水处理厂的建设流程介绍

关于污水处理厂的建设流程介绍

城镇污水处理厂项目审批立项流程本项目为城镇污水处理项目,项目资金来源若为企业全额投资(不使用政府资金),则应编制项目申请报告,报所在地市级发改委进行核准立项(《山西省政府核准的投资项目目录(2014年本)》中第九条规定);若使用政府资金,应编制可行性研究报告,如使用资金为中央预算或省级资金,则应报省发改委审批立项,其余情况报所在市级发改委审批立项即可。

一、发改委立项前,项目单位需要办理的手续及准备的资料如下:
1、规划审查。

初步选址方案报至规划部门,由当地城市规划部门对申报项目进行规划审查,并出具规划审查意见;
2、用地预审。

由国土资源部门对项目用地进行预审,并出具用地预审意见;
3、环境保护。

由建设单位委托有资质的环评单位完成《环境影响评价报告书》,由当地环保部门组织专家评审并出具相关审批意见。

4、节能审查。

委托有相应工程咨询资质的咨询单位编制《节能评估报告》,报至发改委资环处进行审查,并出具节能审查批复文件。

5、并与供水、供电、供热等市政部门就能源接入初步签订供应协议或意向。

6、可行性研究报告或项目申请报告编制。

以上六项工作完成后,取得规划、国土、环保部门同意,可将可行性研究报告或项目申请报告报至发改委进行审查立项。

以上六项为项目立项的必要条件,由于各地市核准及审批所需资料存在一定差异,以下手续需与项目审查立项主管部门进行核实,确需要办理时进行办理。

1、环境监测站水质监测报告单(环保部门)
2、污水处理费试运行标准的批复(物价局)
3、地质灾害评估
4、地震安全评价(地震局)
5、其他相关手续
二、固定资产投资项目审批流程
详见后附图。

污水处理厂审批建设流程

污水处理厂审批建设流程

污水处理厂审批建设流程一、项目立项。

污水处理厂的建设得先有个立项的过程。

就像是你想做一件大事儿,得先有个计划和想法一样。

这时候呢,相关的建设单位或者企业就得去做项目的可行性研究报告。

这个报告可重要啦,得把污水处理厂建设的必要性、建设规模、技术方案、投资估算还有效益分析这些都写清楚。

比如说,这个地方为啥需要建污水处理厂呢,是因为污水太多影响环境啦,还是为了满足城市发展的需求呢?建设规模呢,是要处理多少吨污水一天呀?技术方案就得考虑用啥先进又靠谱的技术来处理污水,投资估算就是大概要花多少钱,效益分析就是建成之后能给环境、给社会带来啥好处。

然后把这个可行性研究报告交给相关的政府部门去审批,部门看了觉得可行,那这个项目就可以立项啦。

二、规划选址。

立项之后呀,就得找个合适的地方建污水处理厂啦。

这可不是随便找个地儿就行的哦。

得符合城市的规划要求呢。

比如说,不能离居民区太近,不然处理污水的时候可能会有异味影响大家的生活。

也不能离水源地太近,不然要是处理不好,污水可能会污染水源,那可就麻烦大了。

而且这个选址还得考虑交通便利不便利,毕竟建设的时候得运好多设备材料进去呢。

确定了选址之后,又得去相关部门办理规划选址的手续,得到许可之后才能确定这个地方就是污水处理厂的家啦。

三、环境影响评价。

污水处理厂可是和环境密切相关的项目呀,所以得做环境影响评价。

这就像是给污水处理厂做一个环境方面的体检一样。

专门的环评单位会来评估污水处理厂建设和运行过程中对周围环境可能产生的影响,像对大气环境、水环境、声环境还有生态环境的影响。

然后根据这些评估结果提出相应的环境保护措施。

比如说,如果处理污水的时候会产生一些臭气,那就要有除臭的措施。

环评报告做好之后呢,也要提交给环保部门审批,只有审批通过了,才能继续下面的建设流程呢。

四、项目设计。

前面的工作都做好了,就可以开始设计污水处理厂啦。

这个设计可不是简单地画画图就行的哦。

得有专业的设计单位根据污水处理厂的规模、处理要求还有当地的实际情况来设计。

安徽省建设厅关于印发《安徽省城市污水处理设施运行监管实施细则》(试行)的通知

安徽省建设厅关于印发《安徽省城市污水处理设施运行监管实施细则》(试行)的通知

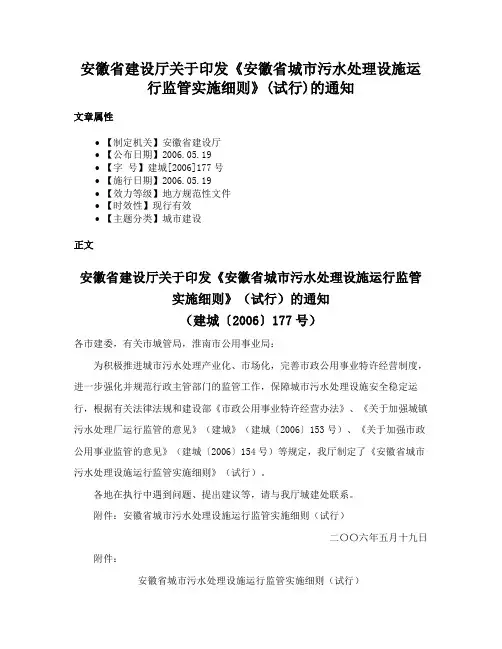

安徽省建设厅关于印发《安徽省城市污水处理设施运行监管实施细则》(试行)的通知文章属性•【制定机关】安徽省建设厅•【公布日期】2006.05.19•【字号】建城[2006]177号•【施行日期】2006.05.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文安徽省建设厅关于印发《安徽省城市污水处理设施运行监管实施细则》(试行)的通知(建城〔2006〕177号)各市建委,有关市城管局,淮南市公用事业局:为积极推进城市污水处理产业化、市场化,完善市政公用事业特许经营制度,进一步强化并规范行政主管部门的监管工作,保障城市污水处理设施安全稳定运行,根据有关法律法规和建设部《市政公用事业特许经营办法》、《关于加强城镇污水处理厂运行监管的意见》(建城》(建城〔2006〕153号)、《关于加强市政公用事业监管的意见》(建城〔2006〕154号)等规定,我厅制定了《安徽省城市污水处理设施运行监管实施细则》(试行)。

各地在执行中遇到问题、提出建议等,请与我厅城建处联系。

附件:安徽省城市污水处理设施运行监管实施细则(试行)二〇〇六年五月十九日附件:安徽省城市污水处理设施运行监管实施细则(试行)第一条为积极推进城市污水处理产业化、市场化,保障城市污水处理设施安全稳定运行,进一步加强并规范行业监管,建立并完善科学决策,依法监管,综合评价的监管体系,根据国家和省有关法律、法规、规章,以及政策,特制定本实施细则。

第二条省建设行政主管部门负责对全省城市污水处理设施的运行进行监管,市、县人民政府建设行政主管部门(以下简称“城市污水处理监管部门”)负责对本行政区域内城市污水处理设施运行的具体监管工作。

计划、财政、审计、物价、环保等部门按照各自职责,对城市污水处理设施的运行进行监管。

第三条城市污水处理设施运行监管应遵循以下原则:1、公共利益优先原则;2、政府监管、公众参与、舆论监督相互制约和补充原则;3、主管部门和其它行政部门监管并行原则;4、法定监督和约定监管并行原则;5、保护公众和投资者利益,提高效率和服务质量原则;6、全过程、全流程监管原则。

污水处理厂工程投资控制、进度控制及质量控制监理手段和措施

污水处理厂工程投资控制、进度控制及质量控制监理手段和措施

污水处理厂工程投资控制、进度控制及质量控制监理手段和措施1.1 投资控制1.1.1 投资控制目标投资控制目标:不超过经审定的工程设计概算。

1.1.2 投资控制方法1. 熟悉施工合同文件及监理合同文件,特别是熟悉有关监理工程师在计量与支付方面的职责与权力条款。

2. 熟悉设计图纸、工程地质报告、周边施工文件,对影响投资控制目标实现的风险进行分析。

对易于引起投资失控的事件,如设计变更、工程签证等,严格按规定的程序进行处理。

1. 审核施工组织设计及增项工程的施工图预算。

4. 逐步分解投资总目标,亦即逐层进行项目分解。

做到能分能合,便于查询,且分解的层次有可靠的数据来源,避免漏项和重复。

5. 每月编制投资控制报表,并注意对影响投资目标实现的长期和短期因素进行分析,及时采取控制措施。

6. 审核施工单位提出的工程进度款计划,每月上报建设单位。

并将上月计划款与实际用款进行对比,及时了解项目的资金动向。

7. 审核材料购货单,及时了解材料价格的变动,审查材料、设备的质量和规格。

8. 审核施工单位编制的工程结算书,提出咨询意见。

将设计概算、施工投标价和施工结算对比分析。

9. 检查、监督施工单位执行合同情况,使其全面履约10. 定期、不定期地进行工程费用超支分析,提出控制工程费用突破方案措施。

1.1.3 投资控制措施1.1.1.1 合同措施1. 按合同要求,及时答复承包方提出的问题及配合要求,以免延误承包方时造成违约索赔成立。

2. 按合同规定的时间和程序,审签工程进度款申请,并配合建设单位及时支付工程进度款,防止违约造成索赔成立。

1. 严格、公正审核承包方提交的工程预、结算书和索赔条件及计算过程依据,确保工程投资支出的准确合理。

4. 参预合同修改、补充工作,着重考虑它对投资控制有影响的条款。

1.1.1.2 组织措施1. 建立健全投资控制的组织分工,严密有序地组织协调施工。

2. 总监理工程师对项目建设投资控制全权负责,对变更设计和各种承包方索赔的签认要亲自查证核实后签署。

关于污水处理厂的建设流程

关于污水处理厂的建设流程

污水处理厂的建设流程为指导、标准我市重点镇污水处理厂工程建设工作,拟定出【关于乡镇污水处理厂的建设流程】,仅供各地实施工程建设中参考。

根据国家根本建设程序,污水处理厂的建设主要可分六个阶段:工程建议书阶段,可行性研究阶段,设计文件阶段,建设准备阶段,工程实施阶段和竣工验收。

具体内容为:一、工程建议书阶段〔包括立项评估〕。

工程建议书是由建设单位对准备建设工程提出的大体轮廓性设想和建议。

主要是为确定拟建工程是否有必要建设,是否具备建设的条件,是否需再作进一步的研究论证工作提供依据。

工程建议书编制一般由建设单位或委托有资质的工程咨询单位完成。

具体内容一般应包括以下几个方面:1、建设工程提出的必要性和依据;2、拟建规模、建设地点和方案的初步设想;3、资源情况、建设条件等的初步分析;4、投资估算和资金筹措设想;5、经济效益和社会效益的估计。

工程建议书按要求编制完成后,按照建设总规模和限额的划分审批权限报批工程建议书,由当地发改部门组织专家审查并核准。

二、可行性研究阶段。

工程建议书经批准后,即可开展可行性研究工作,具体分四个阶段:1、规划审查。

由当地城市规划部门对申报工程进行规划审查,并出具规划审查意见;2、用地预审。

由国土资源部门对工程用地进行预审,并出具用地预审意见;3、环境保护。

由建设单位委托有资质的环评单位完成【环境影响评价报告】,由当地环保部门组织专家评审并出具相关审批意见。

4、可行性研究。

【可行性研究报告】的编制由建设单位委托具有相应资质的设计和工程咨询单位完成。

可行性研究报告的根本内容包括:〔1〕工程提出的背景和依据;〔2〕建设规模确定的依据;〔3〕技术工艺、主要设备、建设标准;〔4〕资源、运输、供电、供水等协作条件;〔5〕建设地点、平面布置方案、占地面积;〔6〕工程设计方案,协作配套工程;〔7〕环保、防震等要求;〔8〕劳动定员和人员培训;〔9〕建设工期和实施进度;〔10〕投资估算和资金筹措方式;〔11〕经济效益和社会效益。

污水处理厂投资建设程序(修订版)

污水处理厂投资建设程序(修订版)

污水处理厂投资建设程序一、污水处理厂项目的前期工作1、对项目进行立项,筹建办在前期调查论证的基础上,对项目进行立项,报省发改委或国家发改委批复;2、完成可行性工作,委托有关单位对项目进行工程可行性研究,邀请有关专家对可行性研究报告进行论证,报相关单位批复。

3、完成项目的选址工作,经规划建设局初步选定污水处理厂的建设位置。

4、完成环评工作,组织专家对《环境影响报告书》进行评审,根据与会专家提出的宝贵意见进行完善和补充,并报环保部门批复。

5、完成规划用地调整与定点工作,委托测绘单位对污水处理厂地形图进行测绘,上报规划建设部门批复《建设项目选址意见书》,同意项目的选址,并批复主要规划设计条件,附红线图。

6、项目如申请进行农用地转用,提出初审意见,经人民政府批复,送国土部门审核后报政府或上级政府审批。

7、对项目需要申请用地提出初步意见,报国土局审批并核发《建设用地批准书》。

8、完成项目用地的征地及地面附着物拆迁工作。

二、项目招投标(一)确定设计单位,并对项目进行施工图设计1、完成初步设计,邀请专家进行评审,报相关单位批复。

2、完成施工图设计,报相关单位审查。

(二)确定勘察单位,并对项目进行地质勘察1、完成工程场地初步勘察。

2、完成工程场地详细勘察,报相关单位审查。

(三)确定监理单位(四)确定施工单位三、工程施工报建程序(以当地主管部门要求为准)1、报规划建设部门审批并核发《建设用地规划许可证》。

2、报消防部门办事审批意见。

3、报人防部门办理审批意见。

4、报地震局办理审批意见。

5、报规划建设部门审批并核发《建设工程规划许可证》。

6、办理安全质量监督书。

7、报规划建设部门审批并核发《建设工程施工许可证》。

(注:施工总平面图需经建设部门审批)四、工程竣工验收项目土建及设备安装完工后,由投资方组织建设、环保、质监等相关部门,并邀请专家参加验收,对项目质量进行科学、客观、公正的评定。

1、工程预验收。

2、工程竣工验收:设计、监理、勘察、施工单位出具工程验收报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

污水处理厂投资建设程序
一、污水处理厂项目的前期工作
1、对项目进行立项,筹建办在前期调查论证的基础上,对项目进行立项,报省发改委或国家发改委批复;
2、完成可行性工作,委托有关单位对项目进行工程可行性研究,邀请有关专家对可行性研究报告进行论证,报相关单位批复。

3、完成项目的选址工作,经规划建设局初步选定污水处理厂的建设位置。

4、完成环评工作,组织专家对《环境影响报告书》进行评审,根据与会专家提出的宝贵意见进行完善和补充,并报环保部门批复。

5、完成规划用地调整与定点工作,委托测绘单位对污水处理厂地形图进行测绘,上报规划建设部门批复《建设项目选址意见书》,同意项目的选址,并批复主要规划设计条件,附红线图。

6、项目如申请进行农用地转用,提出初审意见,经人民政府批复,送国土部门审核后报政府或上级政府审批。

7、对项目需要申请用地提出初步意见,报国土局审批并核发《建设用地批准书》。

8、完成项目用地的征地及地面附着物拆迁工作。

二、项目招投标
(一)确定设计单位,并对项目进行施工图设计
1、完成初步设计,邀请专家进行评审,报相关单位批复。

2、完成施工图设计,报相关单位审查。

(二)确定勘察单位,并对项目进行地质勘察
1、完成工程场地初步勘察。

2、完成工程场地详细勘察,报相关单位审查。

(三)确定监理单位
(四)确定施工单位
三、工程施工报建程序(以当地主管部门要求为准)
1、报规划建设部门审批并核发《建设用地规划许可证》。

2、报消防部门办事审批意见。

3、报人防部门办理审批意见。

4、报地震局办理审批意见。

5、报规划建设部门审批并核发《建设工程规划许可证》。

6、办理安全质量监督书。

7、报规划建设部门审批并核发《建设工程施工许可证》。

(注:施工总平面图需经建设部门审批)
四、工程竣工验收
项目土建及设备安装完工后,由投资方组织建设、环保、质监等相关部门,并邀请专家参加验收,对项目质量进行科学、客观、公正的评定。

1、工程预验收。

2、工程竣工验收:设计、监理、勘察、施工单位出具工程验收报告。

3、办理消防专项验收。

4、办理工程竣工规划验收。

5、办理环保专项验收
6、对工程进行竣工备案。

7、移交档案馆。

(注:本投资建设程序主要按类别进行区分,有些程序可同时或提前进行,以当地主管部门要求为准。

)。
