桥梁工程竣工验收鉴定书

合集下载

公路工程竣工验收鉴定书

公路工程竣工验收鉴定书

公路工程竣工验收鉴定书沈阳~海口国家高速公路谢边至三堡段改扩建工程(组织竣工验收机关盖章)2017年11月一工程名称沈阳~海口国家高速公路谢边至三堡段改扩建工程二工程地点及主要控制点工程地点:项目位于广东省佛山、江门市境内。

工程起于佛山市南海区谢边(接广佛高速公路),沿原路线走向,途经佛山市南海区、禅城区、顺德区,终于江门鹤山市雅瑶镇三堡(连江肇高速公路昆东互通立交)。

路线全长46.60km。

主要控制点:佛山市禅城区、罗村镇、张槎镇、南庄镇、九江镇、龙江镇、乐从镇、江门鹤山沙坪镇、雅瑶镇。

三建设依据1.国家发展改革委《关于广东谢边至三堡公路改扩建工程项目核准的批复》(发改交运[2007]1119号);2.交通运输部《关于谢边至三堡公路改扩建工程初步设计的批复》(交公路发[2008]16号);3.国土资源部关于项目建设用地的批复(国土资函[2008]949号、[2010]150号、[2010]395号);4.广东省交通运输厅《关于印发谢边至三堡公路改扩建工程公路施工图设计审查意见的通知》(粤交基函[2009]3号、粤交基函[2009]1790号)。

四技术标准与主要指标1. 设计速度:120km/h;2. 桥梁设计荷载:扩建按公路-Ⅰ级,改建按原标准;3. 设计洪水频率:特大桥1/300;路基及其他桥涵1/100;4. 路基宽度:整体式42m,分离式52m;5. 桥涵宽度:与路基同宽。

6. 地震动峰值加速度值:0.05g;其余技术指标符合交通部《公路工程技术标准》(JTG B01-2003)和《公路路线设计规范》(JTG D20-2006)等标准、规范。

五建设规模及性质本项目主线全长46.60km,采用八车道高速公路标准改扩建,全线共有特大桥、大桥11438m/13座;改造互通立交4处,新建互通立交3处,移位新建服务区1处(雅瑶服务区)。

其中,汾江大桥北桥至潭洲大桥南桥段9.01km两侧拓宽为分离式路基52m;九江大桥段1.8km为整体式路基单侧扩建,九江特大桥单幅扩建桥宽20.15m;其余路段为整体拓宽路基至42.0m。

工程竣工验收证明书

工程竣工验收证明书

工程竣工验收证明书项目概述此次工程项目位于某市区,总建筑面积为10000平方米,项目由A公司承建。

该工程建设周期为12个月,于XXXX年X月X日开始施工,于XXXX年X月X日竣工。

本次工程项目是一栋7层综合办公楼,包括办公区、会议室、休息区等。

工程的主体结构为钢结构和混凝土结构,外立面采用玻璃幕墙,屋顶为斜面屋顶。

本次工程总投资为XXXX万元。

各方责任本工程总承包商A公司承诺按照图纸要求和合同约定完成工程建设任务,并对工程实施质量负责。

监理单位B公司对工程进度、质量、安全等方面进行监督,并对承包商实施过程中的施工管理进行审核。

建设单位C公司负责本工程建设和投资相关事宜。

竣工验收结果经过监理B公司多轮的验收,现确认以下验收结果:1.工程结构完好,无任何问题;2.安装完成的水电设备正常运作,设备性能符合约定的设计标准;3.室内、外装饰工程完整,符合设计要求;4.安全保护措施完备,生产设施齐备;5.工程环境与工程空气满足设计要求。

本工程项目结构稳固,设备安装完好,环境和空气质量符合要求,因此,符合竣工验收标准,现由监理B公司进行验收并开具验收证明书。

验收证明书根据监理B公司的验收结果,现授权开具本次竣工验收证明书,证明经过正式竣工验收,本次工程项目的建设已顺利完成,符合设计要求和各项技术标准,现按照以下方式开具验收证明书:工程竣工验收证明书根据《建筑工程质量验收标准》、《建筑工程施工质量验收规范》等标准文件的规定和合同的约定,B公司代表建设单位C公司对下述工程项目进行竣工验收:项目名称:某市区XX街道XX号楼项目描述:建筑面积10000平方米的综合办公楼,总投资XXXX万元建设单位:C公司总承包商:A公司监理单位:B公司验收单位:B公司经过认真的现场检查和检验,对工程实施各项质量控制措施的执行和工程质量情况的考核,现对该项目进行竣工验收,结论如下:1. 工程结构完好,无任何问题;2. 安装完成的水电设备正常运作,设备性能符合约定的设计标准;3. 室内、外装饰工程完整,符合设计要求;4. 安全保护措施完备,生产设施齐备;5. 工程环境与工程空气满足设计要求。

河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知

河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知

河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知文章属性•【制定机关】河南省交通厅•【公布日期】2014.04.10•【字号】豫交文〔2014〕221号•【施行日期】2014.04.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输综合规定正文河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知豫交文〔2014〕221号各省辖市、省直管县(市)交通运输局(委),厅直属有关单位:为进一步规范我省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》、《公路工程竣(交)工验收办法实施细则》、《公路工程质量检验评定标准》,省厅制定了《河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准》,现印发给你们,请遵照执行。

2014年4月10日目录第一章总则第二章交工验收质量检测第三章竣工验收质量鉴定第四章质量鉴定检测标准及要求第五章附则河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准第一章总则第一条为进一步规范河南省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)、《公路工程质量检验评定标准》(JTG F80/1-2004)的有关规定,结合我省实际,特制定本工作程序和标准。

第二条本工作程序和标准适用于河南省境内高速公路新建、改建、扩建和大修的工程及绿化、房建、机电等附属工程的竣(交)工验收质量鉴定检测工作。

国务院交通运输主管部门确定的由其所属的质量监督机构负责组织竣(交)工验收质量鉴定的高速公路工程项目,按照国家有关规定执行。

第三条高速公路工程竣(交)工验收质量鉴定检测工作由该项目质量监督机构负责组织。

第四条质量监督机构应当按照国家有关规定和本工作程序和标准,并结合工程项目实际及三个关键阶段工程质量专项检查结果,同时结合监督过程中的检查资料,开展竣(交)工验收质量鉴定检测工作。

《公路工程竣(交)工验收办法》范本

《公路工程竣(交)工验收办法》范本

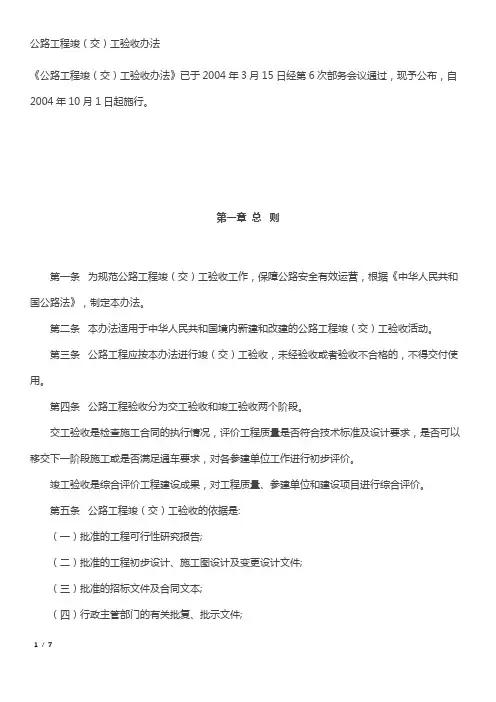

公路工程竣(交)工验收办法《公路工程竣(交)工验收办法》已于2004年3月15日经第6次部务会议通过,现予公布,自2004年10月1日起施行。

第一章总则第一条为规范公路工程竣(交)工验收工作,保障公路安全有效运营,根据《中华人民共和国公路法》,制定本办法。

第二条本办法适用于中华人民共和国境内新建和改建的公路工程竣(交)工验收活动。

第三条公路工程应按本办法进行竣(交)工验收,未经验收或者验收不合格的,不得交付使用。

第四条公路工程验收分为交工验收和竣工验收两个阶段。

交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。

竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。

第五条公路工程竣(交)工验收的依据是:(一)批准的工程可行性研究报告;(二)批准的工程初步设计、施工图设计及变更设计文件;(三)批准的招标文件及合同文本;(四)行政主管部门的有关批复、批示文件;(五)交通部颁布的公路工程技术标准、规范、规程及国家有关部门的相关规定。

第六条交工验收由项目法人负责。

竣工验收由交通主管部门按项目管理权限负责。

交通部负责国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程的竣工验收工作;其它公路工程建设项目,由省级人民政府交通主管部门确定的相应交通主管部门负责竣工验收工作。

第七条公路工程竣(交)工验收工作应当做到公正、真实和科学。

第二章交工验收第八条公路工程(合同段)进行交工验收应具备以下条件:(一)合同约定的各项内容已完成;(二)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(三)监理工程师对工程质量的评定合格;(四)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(五)竣工文件已按交通部规定的内容编制完成;(六)施工单位、监理单位已完成本合同段的工作总结。

公路桥梁工程竣工资料

公路桥梁工程竣工资料

雅砻江上游(新龙段)前期筹建工程公路工程(桥梁工程)分项及工序质量验评样表说明:除本样表(不限于)外分项及工序质量验评所需支撑资料如下(不限于):1、工序或分项所需的测量资料,如测量断面、验模资料、验槽或隐蔽工程联合验收资料、基础(基坑)测量资料、各种轴线测量资料、收方测量资料等。

测量图绘制时须有制图、校核、审核、监理审签、比例、设计线、实际线、原始线等;2、工序或分项所需的原材料相关资料,如进场质量合格证等、质量检验报验单、进场确认单、抽样检测试验报告单、焊接或机械连接试验、碱活性试验等资料;3、工序或分项所需过程检测记录资料,如地基承载了试验、喷混凝土厚度、压实度检测等现场检查记录。

4、工序或分项所需的成品或半成品取样试验资料:如砂浆及净浆强度试验报告、混凝土强度及防渗抗冻试验报告、锚杆无损或拉拔试验报告等。

5、各工序及分项验评表格中,中间交工证书、工程检验认可书、分项工程报验单、分项工程质量检验评定表及附表为分项工程验收评定用表,其他表格为工序验收用表,多个工序构成一个分项工程。

6、监理抽检表在质量检测记录表基础上修改,如《混凝土洞门墙质量检验记录表》改为《混凝土洞门墙质量监理抽检记录表》,表格内施工单位三检及监理意见改为监理检测人、监理记录人,单独存档。

目录一、桥梁总体--样表.................................................................. 错误!未定义书签。

中间交工证书........................................................................ 错误!未定义书签。

工程检验认可书...................................................................... 错误!未定义书签。

分项工程报验单...................................................................... 错误!未定义书签。

《公路工程竣交工验收办法实施细则》交公路发201065号

《公路工程竣交工验收办法实施细则》交公路发201065号

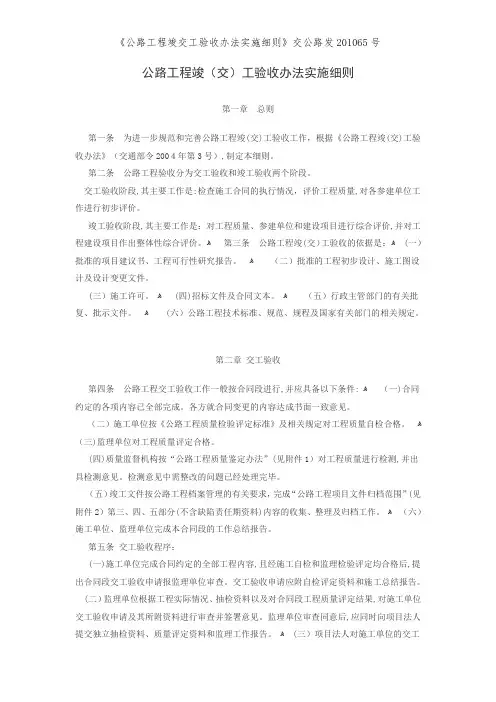

公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。

第二条公路工程验收分为交工验收和竣工验收两个阶段。

交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。

竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。

ﻫ第三条公路工程竣(交)工验收的依据是:ﻫ (一)批准的项目建议书、工程可行性研究报告。

ﻫ(二)批准的工程初步设计、施工图设计及设计变更文件。

(三)施工许可。

ﻫ(四)招标文件及合同文本。

ﻫ(五)行政主管部门的有关批复、批示文件。

ﻫ(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。

第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件: ﻫ(一)合同约定的各项内容已全部完成。

各方就合同变更的内容达成书面一致意见。

(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。

ﻫ(三)监理单位对工程质量评定合格。

(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。

检测意见中需整改的问题已经处理完毕。

(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。

ﻫ(六)施工单位、监理单位完成本合同段的工作总结报告。

第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。

交工验收申请应附自检评定资料和施工总结报告。

(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。

交通运输部关于印发公路工程竣交工验收办法实施细则的通知

交通运输部关于印发公路工程竣交工验收办法实施细则的通知

交通运输部关于印发公路工程竣交工验收办法实施细则的通知文章属性•【制定机关】交通运输部•【公布日期】2010.01.27•【文号】交公路发〔2010〕65号•【施行日期】2010.05.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】公路正文关于印发公路工程竣交工验收办法实施细则的通知交公路发〔2010〕65号各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。

二〇一〇年一月二十七日附件:1.公路工程质量鉴定办法2.公路工程项目文件归档范围3.公路工程交工验收证书4.公路工程交工验收报告5.公路工程参建单位工作总结报告6.公路工程参建单位工作综合评价表7.公路工程竣工验收评价表8.公路工程竣工验收鉴定书9.公路工程参建单位工作综合评价等级证书公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。

第二条公路工程验收分为交工验收和竣工验收两个阶段。

交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。

竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。

第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。

(二)批准的工程初步设计、施工图设计及设计变更文件。

(三)施工许可。

(四)招标文件及合同文本。

(五)行政主管部门的有关批复、批示文件。

(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。

第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。

《关于印发公路工程竣交工验收办法实施细则的通知》(交公路发[2010]65号)

《关于印发公路工程竣交工验收办法实施细则的通知》(交公路发[2010]65号)

关于印发公路工程竣交工验收办法实施细则的通知交公路发〔2010〕65号各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。

二〇一〇年一月二十七日公路工程竣交工验收办法第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。

第二条公路工程验收分为交工验收和竣工验收两个阶段。

交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。

竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。

第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。

(二)批准的工程初步设计、施工图设计及设计变更文件。

(三)施工许可。

(四)招标文件及合同文本。

(五)行政主管部门的有关批复、批示文件。

(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。

第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。

各方就合同变更的内容达成书面一致意见。

(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。

(三)监理单位对工程质量评定合格。

(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。

检测意见中需整改的问题已经处理完毕。

(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。

(六)施工单位、监理单位完成本合同段的工作总结报告。

第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
我们保证在缺陷责任期内按经批准的计划完成本证书附件所列全部工作。
承包人:
年 月 日
驻地监理工程师(签字):
年 月 日
总监理工程师(签字):
年 月 日
设计单位代表(签字):
年 月 日
业主(代表)(签字):
年 月 日
竣(交)工程验收委员会名单
姓 名
所在单位
职务或职称
签名
主任
委员
副主任
副员


竣(交)工验收代表名单
本证书申请工程:
本证书未包括的工程:
在交工前检查中驻地工程师提出的执行或完成情况:
附件:
一、未完成工程及遗留问题清单、工程计划。
二、缺陷责任期人员、设备配置情况。
三、档案自检报告。
承包人(签字):
桥梁工程交工证书
本证书包括的工程
本证书未包括的工程
检查人(单位)
合同交接日期
年 月 日
实际交接日期
年 月 日
序号
姓名
所在单位
职务或职务
签字
工程交接单位代表签名表
姓 名
所在单位
职务或职称
签字
主管部门
监督部门
项目法人
设计单位
监理单位
施工单位
接养单位
竣工验收委员会工程质量评分表
项目名称:
序号
项目
评定内容
分值
实得分

主体工程
质量
路基边线直顺度、路基沉陷、亏坡、松石、涵洞及排水系统完善状况,支挡工程外观和稳定情况。
10

竣工图表
内容齐全,书写打印清晰、装订整齐,符合相关要求。
15
合计
100
注:“主体工程质量”分值,可根据项目特点分解。
路面平整度、裂缝、脱皮、石子外露、沉陷、车辙、桥头(台育)跳车现象、碾压痕迹等。
桥面平整度、栏杆扶手、灯柱、伸缩缝、混凝土外观状况。
隧道渗漏、松石、提水、通风、照明及衬砌外观状况。
交通安全设施及交叉工程的外观及使用效果等。
75

环境保护
工程自然环境、景观的协调情况。
主要内容

主要材料的
实际消耗

建设征用土地数(亩)
十一
建设项目工程质量鉴定结论:
十二
建设、设计、施工、监理单位综合评价:
十三
建设项目综合评价及等级:
十四
有关问题的决定和意见:
桥梁工程交工申请书
承包单位: 桩号:
监理单位:
由我部承担的下述工程已达到基本竣工条件,并进行了全面地自检工作,根据合同条款第条,特此提出交工验收申请。我们将保证在缺陷责任期内完成本申请附件所列工程计划,维修缺陷或不合格之处(由我方责任所致)履行合同有关责任和义务。
桥梁工程竣工验收鉴定书

工程名称

工程地点及主要控制点

建设依据

建设规模及性质

技术标准主要指标

开工日期
竣工日期
年 月 日
年 月 日

费用名称
金额(万元)
投资控制
建安工程费用
批准概算
征地拆迁费用
交通工程费用
设计费用
工程决算
监理费用
建设单位管理费用
其他费用
每公里或延米造价
总费用
新增资产价值

工程建设
相关文档
最新文档
