成品木质门施工方案

合集下载

成品木门安装施工方案及技术措施

成品木门安装施工方案及技术措施

·1成品木门安装施工方案及技术措施(1)准备工作清理现场杂物、工作面,确保无螺钉、无颗粒、无硬物等,熟悉周围环境,设计合理的工作顺序。

将安装产品分类整齐,摆放到位。

安装工人应将工作场地、通道,做适当保护。

(2)施工工艺确认洞口与门套的尺寸、型号应相符合,根据墙体的厚度、门板宽度,在墙体定位划线,划线应平直准确。

墙体不平整时,以两点为基准并作为基准面进行划线,线必须垂直。

在线上找准木销定位点进行定位。

每米木销点不少3个。

门套与墙体应三维水平垂直,垂直度允许公差2毫米。

水平平直度允许公差1毫米。

门套与墙体间应加装固定螺钉,每米不少于3个。

角接门套应加装固定铁片。

门套与墙体间缝隙用发泡胶双面密封,发泡胶应涂匀,干后切割平整。

套线接口处应平整严密无缝隙。

同侧面套线应在一个平面,套线弯度允许公差1毫米。

套线与墙体间缝隙用胶密封处理。

固定合页、挂门、同时调整门的缝隙1)开槽:合页固定前要在套板上和门的侧面开好槽,并保证槽的大小和合页的大小相匹配,保证美观。

这些最好在工厂提前完成。

2)上合页锣钉:上锣钉要注意要拧进去,而不能用锤子砸进去,保证安装后的牢固性,同时锣帽拧完后要与合页面层平齐,并保证锣钉的数量齐全。

3)合页的数量:合页数量要根据门的重量来定,以保证门的牢固性。

安装贴脸线安装贴脸线时要注意线条尺寸必须精确,保证两个竖线条高低一致,并与横线条接触缝隙处紧密,保证美观效果,同时保证安装牢固,线条锯口平齐。

锁具、门吸等五金安装锁孔最好在工厂开好,以免在安装过程中不小心碰坏油漆,并能保证槽边圆滑平齐,套板上的槽孔一般在现场开,开的同时也要保证槽口平齐,保证美观。

3安装注意事项注意产品出厂后运输、搬运中的成品保护。

门扇安装应平整垂直,门扇与门套外露面相平,门扇开启无影响。

门套与门扇间缝隙,下边为8-12毫米,其余三边为3毫米允许公差1毫米。

门扇关闭后与密封条结合紧密不摆动。

合页安装垂直平整,安装符合要求。

木质门施工方案

木质门施工方案

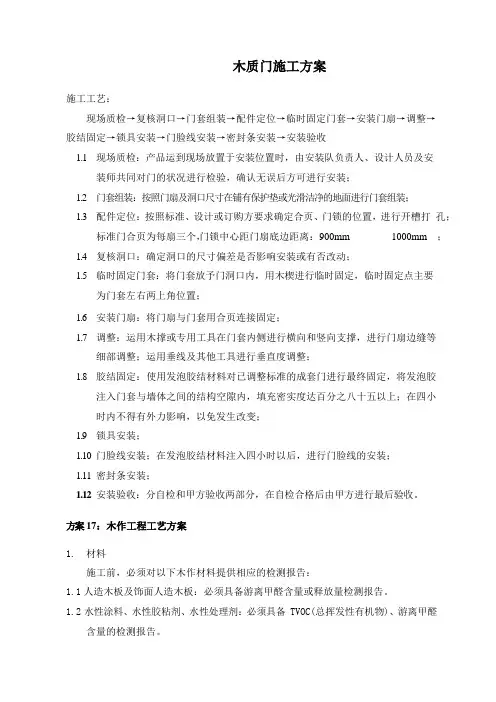

木质门施工方案施工工艺:现场质检→复核洞口→门套组装→配件定位→临时固定门套→安装门扇→调整→胶结固定→锁具安装→门脸线安装→密封条安装→安装验收1.1现场质检:产品运到现场放置于安装位置时,由安装队负责人、设计人员及安装师共同对门的状况进行检验,确认无误后方可进行安装;1.2门套组装:按照门扇及洞口尺寸在铺有保护垫或光滑洁净的地面进行门套组装;1.3配件定位:按照标准、设计或订购方要求确定合页、门锁的位置,进行开槽打孔;标准门合页为每扇三个,门锁中心距门扇底边距离:900mm 1000mm ;1.4复核洞口:确定洞口的尺寸偏差是否影响安装或有否改动;1.5临时固定门套:将门套放予门洞口内,用木楔进行临时固定,临时固定点主要为门套左右两上角位置;1.6安装门扇:将门扇与门套用合页连接固定;1.7调整:运用木撑或专用工具在门套内侧进行横向和竖向支撑,进行门扇边缝等细部调整;运用垂线及其他工具进行垂直度调整;1.8胶结固定:使用发泡胶结材料对已调整标准的成套门进行最终固定,将发泡胶注入门套与墙体之间的结构空隙内,填充密实度达百分之八十五以上;在四小时内不得有外力影响,以免发生改变;1.9锁具安装;1.10门脸线安装;在发泡胶结材料注入四小时以后,进行门脸线的安装;1.11密封条安装;1.12安装验收:分自检和甲方验收两部分,在自检合格后由甲方进行最后验收。

方案17:木作工程工艺方案1.材料施工前,必须对以下木作材料提供相应的检测报告:1.1人造木板及饰面人造木板:必须具备游离甲醛含量或释放量检测报告。

1.2水性涂料、水性胶粘剂、水性处理剂:必须具备 TVOC(总挥发性有机物)、游离甲醛含量的检测报告。

1.3材质要求:饰面板表面应平整,边缘应整齐,颜色及纹理应一致;胶合板、木质纤维板、大芯板不得脱胶、变色。

造型吊顶夹板厚度应≥12mm。

2.作业条件2.1木制夹板造型吊顶同吊顶工程作业条件。

2.2需隐蔽的木材内面必须涂上防火涂料,靠墙面须涂防腐漆。

木质门工程的施工方案

木质门工程的施工方案

木质门工程的施工方案一、施工前的准备工作1. 确定施工范围:在施工前需要确定好施工范围,包括门的位置、尺寸,以及周围的环境和设施。

2. 测量和勘察:进行详细的测量和勘察工作,确认门的位置和尺寸,以及与门相关的各项数据。

3. 准备材料和工具:根据设计图纸和施工方案,准备好所需的木材、五金配件、工具等。

4. 安全措施:在施工前需要做好安全措施,包括施工现场的警示标识、施工人员的安全培训等。

5. 施工方案编制:根据测量和勘察的结果,编制详细的施工方案,包括施工流程、施工要点、安全注意事项等。

二、木质门施工流程1. 打地基:根据设计要求,在门的位置打好地基,保证门的安装位置平整、牢固。

2. 制作门扇:根据设计图纸,将已准备好的木材进行加工,制作出门扇的形状和尺寸。

3. 安装门扇:将制作好的门扇安装到门框上,保证门扇与门框之间的间隙均匀,门扇的开合顺畅。

4. 安装五金配件:安装门扇上的五金配件,包括门锁、门把手、门铰链等,确保五金配件的安装位置正确、稳固。

5. 调整和检查:对安装好的木质门进行调整和检查,确保门扇的开合顺畅、紧密,五金配件的使用正常。

6. 涂漆和装饰:根据设计要求,对木质门进行涂漆和装饰,提升门的美观性和耐久性。

7. 清理和保养:对施工现场进行清理,并对安装好的木质门进行保养和维护,保证门的使用寿命和美观度。

三、施工中的注意事项1. 施工现场的安全:在施工现场设立警示标识,保证施工人员和周围环境的安全。

2. 施工材料的质量和使用:严格按照设计要求使用优质的木材和五金配件,保证施工质量。

3. 施工工艺的规范:严格按照施工图纸和施工方案操作,保证施工工艺的规范和流程的顺利进行。

4. 施工人员的技术和素质:施工人员需要具备一定的木工技术和安装经验,维护团队合作,保证施工质量。

5. 施工管理的监督和检查:施工过程中需要加强对施工质量和工期的监督和检查,及时发现和解决问题。

四、木质门施工的质量控制1. 严格执行施工标准:施工时需严格按照木质门的相关标准进行施工,保证产品质量符合国家标准。

木门安装施工方案

木门安装施工方案

木门安装施工方案一、门窗安装1、本工程木门框采用后装法施工。

2、施工前,复查洞口标高、尺寸及木砖位置。

3、将门框用木楔临时固定在门洞口内相应位置。

4、用吊线坠校正框的正、侧面垂直度,用水平尺校正框冒头的水平度。

5、用砸扁钉帽的钉子钉牢在木砖上,钉帽要冲入框内1~2mm。

每块木砖要钉两处。

二、门扇的安装1、量出樘口净尺寸,考虑留缝宽度。

确定门扇的高、宽尺寸、先画出中间缝处的中线,再画出边线,并保证挺宽一致。

四边画线。

2、若门扇高、宽尺寸过大,则刨去多余部分。

修刨时要先锯余头,再行修刨。

门扇为双扇时要先作打叠高低缝,并以开启方向的右扇压左扇。

3、如门扇高、宽尺寸过小,可在下边或装合页一边用胶和钉子绑钉刨光的木条。

钉帽砸扁,钉入木条内1~2mm。

然后锯掉余头刨平。

4、试装门扇时,要先用木楔塞在门扇的下边,然后再检查缝隙,并注意窗楞和玻璃芯子平直对齐。

合格后画出合页的位置线,剔槽装合页。

三、小五金的安装1、所有小五金必须用木螺丝固定安装,严禁用钉子代替。

使用木螺丝时,先用手锤钉入全长1/3,接着用螺丝钉刀拧入。

当木门为硬木时,先钻孔径为木螺丝直径0.9倍的孔,孔深为木螺丝全长的2/3,然后再拧入木螺丝。

2、铰链距门扇上下两端的距离为扇高的1/10,避开上下冒头。

安刀后必须开关灵活。

3、门锁距地面约高0.9~10.5,并错开中冒头和边挺的榫头。

4、门拉手要位于门扇中线以下,距地面0.9~10.5。

5、门插位于拉手下边。

6、门扇开启后易碰墙的门,为固定门扇要安装门碰头。

7、小五金要安装齐全,位置适宜,固定可靠。

木质门工程的施工方案

木质门工程的施工方案

木质门工程的施工方案木质门工程的施工方案一、前期准备工作1.确定施工地点和木质门的规格尺寸。

2.准备施工所需的人力、材料和工具。

3.制定施工安全措施,确保施工过程中的安全。

二、施工流程1.测量和准确标注门洞的尺寸和位置。

2.根据门洞的尺寸制作门套和门框,确保与墙体完全贴合。

3.安装门套和门框,将其固定在门洞上。

4.测量门扇的尺寸,根据尺寸制作门扇。

5.将制作好的门扇与门框连接,确保门扇能够自由开启和关闭,并保证门扇与门框之间的间隙均匀。

6.进行门扇的上、下、左、右调整,使门扇与门框完全垂直和平行。

7.安装门锁、门把手和门铰链等门具配件。

8.进行整体清洁和修整,确保木质门的外观平整、美观。

三、质量控制1.施工过程中,进行严格的尺寸测量,确保木质门的准确安装。

2.使用高质量的木材和配件进行制作和安装,确保木质门的稳固和耐久。

3.在门框、门扇连接处使用密封胶进行密封,避免水分渗透和漏风现象。

4.施工完成后,进行整体检查,确保木质门的各项功能正常。

四、安全措施1.施工现场设置明显的安全警示标志,防止他人误入工地。

2.施工人员必须佩戴好安全帽和工作手套,严禁穿拖鞋或脱掉安全帽等不安全行为。

3.操作工具时要注意安全,如电动工具要保持握持稳定,避免发生意外伤害。

4.严格遵守施工现场的消防和电气安全规定,防止火灾和电击事故的发生。

5.施工现场要保持整洁,材料堆放整齐,避免杂物乱丢乱放造成的安全隐患。

五、施工期限视门的规模大小和施工条件而定,一般情况下,木质门的施工周期为2-3天。

六、防护措施施工过程中,要严格按照现场施工流程进行操作,避免损坏墙体和地面等装饰材料。

施工完毕后,要进行整体清洁,保持施工现场的清洁整洁。

七、施工人员要求施工人员应具备以下条件:1.具备一定的施工经验,了解木质门的制作和安装流程。

2.具备一定的木工技能,熟悉木材的加工和修整。

3.熟悉施工现场的安全要求,熟悉使用施工工具。

4.严格遵守施工规范,细心、耐心,确保施工质量。

木质门安装施工方案

木质门安装施工方案

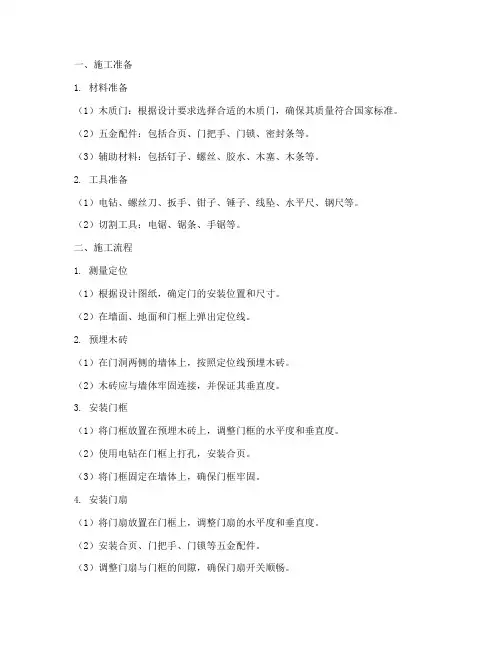

一、施工准备1. 材料准备(1)木质门:根据设计要求选择合适的木质门,确保其质量符合国家标准。

(2)五金配件:包括合页、门把手、门锁、密封条等。

(3)辅助材料:包括钉子、螺丝、胶水、木塞、木条等。

2. 工具准备(1)电钻、螺丝刀、扳手、钳子、锤子、线坠、水平尺、钢尺等。

(2)切割工具:电锯、锯条、手锯等。

二、施工流程1. 测量定位(1)根据设计图纸,确定门的安装位置和尺寸。

(2)在墙面、地面和门框上弹出定位线。

2. 预埋木砖(1)在门洞两侧的墙体上,按照定位线预埋木砖。

(2)木砖应与墙体牢固连接,并保证其垂直度。

3. 安装门框(1)将门框放置在预埋木砖上,调整门框的水平度和垂直度。

(2)使用电钻在门框上打孔,安装合页。

(3)将门框固定在墙体上,确保门框牢固。

4. 安装门扇(1)将门扇放置在门框上,调整门扇的水平度和垂直度。

(2)安装合页、门把手、门锁等五金配件。

(3)调整门扇与门框的间隙,确保门扇开关顺畅。

5. 防水处理(1)在门框底部安装防水条,防止水汽渗透。

(2)在门框与墙体之间填充泡沫或密封胶,确保密封性。

6. 调试验收(1)检查门扇开关是否顺畅,无卡顿现象。

(2)检查门扇与门框的间隙是否均匀,无过大或过小的现象。

(3)检查五金配件是否牢固,无松动现象。

三、施工注意事项1. 施工前应仔细阅读设计图纸,了解门的安装要求。

2. 施工过程中应确保木砖的垂直度和门框的稳定性。

3. 安装五金配件时,应注意其位置和角度,确保门扇开关顺畅。

4. 施工完成后,应进行防水处理,防止水汽渗透。

5. 施工过程中,应注意安全,遵守操作规程。

四、施工进度安排1. 施工准备:1天2. 预埋木砖:1天3. 安装门框:1天4. 安装门扇:1天5. 防水处理:0.5天6. 调试验收:0.5天总计:5.5天通过以上施工方案,确保木质门安装工程顺利进行,为用户提供高品质的木质门产品。

木质门安装施工方案

木质门安装施工方案

木质门安装施工方案
木门的安装和钢门基本相同,木门进场前应核对型号,检查数量及门窗框、扇的加工质量和出厂合格证。

1、作业条件
结构工程已完成并结构验收完毕,且符合质量标准要求,室内+50cm平线已弹好。

门窗框和扇在安装前应检查有无窜角、翘扭、弯曲、劈裂,如有以上情况应修理后再行拼装。

2、门框安装
安装时应考虑抹灰层厚度,并根据门窗尺寸、标高、安装位置及开启方向(里平、外平、中间、里开、外开),在墙上画出门框位置线。

有贴脸的门,立框时应与抹灰补平。

门框的安装标高。

以墙上弹+50cm的平线为依据,用木楔将框临时固定在门洞内,为保证相邻门框的顺平和墙面交圈,应在墙上拉上线找直,找平。

并用水平尺将平线引入洞内作为立框时的标高。

再用线坠校正吊直。

每块木砖应钉2个10cm长的钉子,并将包帽砸扁钉入不能外露。

砌体施工时,应按规范要求的位置及间距砌入带木砖的预制混凝土块。

3、木门扇的安装
先确定门的开启方向及小五金型号和安装位置,用合页将门扇
和门框进行固定即可,门扇施工完成后要对门扇进行保护。

木质门施工方案完整

木质门施工方案完整

木质门施工方案完整
1. 引言
本施工方案旨在详细介绍木质门的施工流程和注意事项,以确保施工过程顺利进行并达到预期的质量标准。

2. 施工准备
在施工之前,需进行以下准备工作:
- 确定施工位置和尺寸
- 准备所需材料和工具
- 清理施工现场,确保安全
3. 施工步骤
3.1. 打样
- 根据实际测量结果,制作木质门的草图或模型
- 根据草图或模型,裁剪所需的木材和其他材料
3.2. 组装
- 使用适当的胶水和螺丝将木材和其他部件进行组装
- 确保组装牢固,无松动部分
3.3. 表面处理
- 对木质门的表面进行打磨和修整,确保平滑和光滑
- 涂上合适的涂料或清漆,保护木质门并提升其美观度
3.4. 安装
- 根据施工位置和尺寸,将木质门安装到预先准备好的门洞中- 使用适当的固定件确保门的稳固性和安全性
4. 施工注意事项
在施工过程中,需要注意以下事项:
- 确保施工现场安全,避免发生意外事故
- 注意材料和工具的正确使用,避免浪费和损坏
- 遵守相关施工规范和法律法规,确保质量和合规性
5. 施工验收
在施工完成后,应进行验收工作:
- 检查木质门的外观和质量是否符合要求
- 确认门的开闭功能正常
- 确保门的安全性和耐久性
6. 总结
本施工方案提供了一个完整的木质门施工流程和注意事项,帮助确保施工过程顺利进行并达到预期的质量标准。

在施工中,必须注意安全和法规要求,以及正确使用材料和工具。

施工完成后,应进行验收工作,确保木质门符合预期的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

成品木质门施工方案
一、施工准备
清理现场杂物、工作面,确保无螺钉、无颗粒、无硬物等,熟悉周围环境,设计合理的工作顺序。

将安装产品分类整齐,摆放到位。

安装工人应将工作场地、通道,做适当保护。

二、施工工艺
1、确认洞口与门套的尺寸、型号应相符合,根据墙体的厚度、门板宽度,在墙体定位划线,划线应平直准确。

墙体不平整时,以两点为基准并作为基准面进行划线,线必须垂直。

在线上找准木销定位点进行定位。

每米木销点不少3个。

2、门套与墙体应三维水平垂直,垂直度允许公差2毫米。

水平平直度允许公差1毫米。

门套与墙体间应加装固定螺钉,每米不少于3个。

角接门套应加装固定铁片。

门套与墙体间缝隙用发泡胶双面密封,发泡胶应涂匀,干后切割平整。

套线接口处应平整严密无缝隙。

同侧面套线应在一个平面,套线弯度允许公差1毫米。

套线与墙体间缝隙用胶密封处理。

3、固定合页、挂门、同时调整门的缝隙
开槽:合页固定前要在套板上和门的侧面开好槽,并保证槽的大小和合页的大小相匹配,保证美观。

这些最好在工厂提前完成。

上合页锣钉:上螺钉要注意要拧进去,而不能用锤子砸进去,保证安装后的牢固性,同时锣帽拧完后要与合页面层平齐,并保证锣钉的数量齐全。

合页的数量:合页数量要根据门的重量来定,以保证门的牢固性。

4、安装贴脸线
安装贴脸线时要注意线条尺寸必须精确,保证两个竖线条高低一致,并与横线条接触缝隙处紧密,保证美观效果,同时保证安装牢固,线条锯口平齐。

5、锁具、门吸等五金安装
锁孔最好在工厂开好,以免在安装过程中不小心碰坏油漆,并能保证槽边圆滑平齐,套板上的槽孔一般在现场开,开的同时也要保证槽口平齐,保证美观。

三、质量标准
木门窗的品种、类型、规格、尺寸、开启方式应符合设计要求。

检验方法:观察;尺量检查;检查产品合格证书、进场检验记录。

木材的品种、材质等级必须符合设计要求。

人造木板的甲醛含量应符合有关标准要求。

检验方法:观察;检查材料进场记录。

木门窗应采用烘干的木材。

检验方法:检查材料进场检查记录。

木门窗的隔音、密封、防火、防腐、防蛀处理应符合设计要求及有关规范标准的规定。

检验方法:观察;检查材料进场检查记录。

木门窗的拼接处和安装配件处不得有木节或已填补的木节。

检验方法:观察。

木门框和厚度大于50mm的门窗扇应用双榫连接。

榫槽应采用胶料严密嵌合,并应用胶榫加紧。

检验方法:观察;手扳检查。

木门窗的安装位置及连接方式应符合设计要求。

检验方法:观察;尺量检查。

木门窗框的安装必须牢固。

预埋木砖的防腐处理、木门窗框固定点的数量、位置及固定方法应符合设计要求。

检验方法:观察;手扳检查;检查隐蔽工程检查记录。

木门窗扇必须安装稳定,并应开关灵活,关闭严密,无倒翘。

检验方法:观察;开启和关闭检查;手扳检查。

木门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。

检验方法:观察;开启和关闭检查;手扳检查。

木门窗表面应洁净,不得有刨痕和锤印。

检验方法:观察。

木门窗的割角、拼缝应严密平整。

门窗框、扇裁口应顺直,刨面应平整。

木门窗上的槽、孔应边缘整齐,无毛刺。

检验方法:观察。

木门窗与墙体间缝隙的填嵌材料及嵌填方法应符合设计要求。

检验方法:检查隐蔽工程检查记录。

木门窗批水、盖口条、压口条、密封条的安装应顺直,与门窗结合应牢固、严密。

检验方法:观察;手扳检查。

木门窗制作的允许偏差和检验方法应符合下表的规定。

木门窗安装的留缝限值、允许偏差和检验方法应符合下表的规定。

四、安装注意事项
1、注意产品出厂后运输、搬运中的成品保护。

2、门扇安装应平整垂直,门扇与门套外露面相平,门扇开启无影响。

门套与门扇间缝隙,下边为8-12毫米,其余三边为3毫米允许公差1毫米。

门扇关闭后与密封条结合紧密不摆动。

合页安装垂直平整,安装符合要求。

3、锁眼开口应准确规范与锁体、锁片相符。

门锁安装应紧固,开锁自如,无异响。

配件齐全,螺钉装合平直。

4、门吸、闭门器、拉手必须按安装图进行安装。

要牢固、位置准确。
