厂房买卖之新建工业厂房项目的审批流程介绍
新建厂房的正规流程和手续

新建厂房的正规流程和手续好的,以下是为您生成的一篇关于【新建厂房的正规流程和手续】的文章:---# 新建厂房的正规流程和手续前言亲爱的朋友们,如今经济发展迅速,很多企业为了扩大生产规模或者开拓新的业务领域,都有新建厂房的需求。
你可以想象一下,一座崭新的、现代化的厂房拔地而起,那是多么令人兴奋的场景!但要实现这个目标可不容易,需要按照一系列正规的流程和办理相关手续。
这篇文章就是来给大家详细讲讲新建厂房的那些事儿,让您心里有底,少走弯路。
适用范围本文所讲的新建厂房流程和手续,适用于各类工业企业、制造业工厂、仓储物流中心等需要新建生产经营场所的情况。
比如说,一家电子厂想要扩大生产,新建一座专门生产手机零部件的厂房;或者一家食品加工厂为了满足市场需求,新建一个更大的加工车间和仓库。
不管您是大型企业还是中小企业,只要是打算新建厂房,都可以参考本文的内容。
但需要注意的是,不同地区的政策和要求可能会有所差异,所以在实际操作过程中,还需要结合当地的具体规定来办理。
术语定义在咱们开始讲流程之前,先得搞清楚一些关键术语,免得后面混淆。
**“建设用地规划许可证”**:说白了,这就像是给您的厂房建设找个合法的“落脚地”,证明您这块地可以用来建厂房。
**“建设工程规划许可证”**:有了这个证,您的厂房设计方案才是被认可的,才能按照这个方案来施工。
**“施工许可证”**:这是允许您正式开始施工建设的“通行证”。
正文# 一、项目立项1. 进行项目可行性研究- 这一步您得好好琢磨琢磨,新建厂房到底划不划算,市场前景咋样,技术行不行,资金够不够。
比如说,如果您打算建一个汽车零部件厂,那得先调查市场上汽车的销量和对零部件的需求,还要看看自己有没有足够的技术和资金来生产高质量的产品。
- 常见问题:有些朋友在这一步考虑不周全,盲目上马项目,结果建到一半发现没钱了或者市场需求变了,那可就麻烦大了。
2. 编写项目建议书或可行性研究报告- 把您的想法和研究成果整理成书面报告,向相关部门提交。
工业厂房买卖流程是怎么样的

工业厂房买卖流程是怎么样的在实际生活中,相信大家都知道房屋买卖的基本流程,并且也经常会进行房屋的买卖。
但是还有一种工业厂房,却比较少人知道怎么交易。
那么工业厂房买卖的流程是什么呢?接下来由我带大家了解工业厂房买卖流程是怎么样的有关内容,希望能给您帮助。
一、工业厂房买卖流程是怎么样的?1、市、县国土资源管理部门应对拟出让地块的正常土地市场价格进行评估。
2、国有土地使用权招标拍卖挂牌出让公告发布,并对申请人进行资历审查。
3、市、县国土资源管理部门应当依照出让公告规定的时间、地点组织招标拍卖挂牌活动,经过现场竞价肯定竞得人后,拍卖人或挂牌人与竞得人当场签订《成交确认书》,并向竞得人核发建设项目用地预审批准文件。
4、市、县国土资源管理部门向受让人核发《建设用地批准书》,并依照《国有土地使用权出让合同》、《建设用地批准书》肯定的时间和条件将出让土地交付给受让人。
受让人依照《国有土地使用权出让合同》约定付清全部国有土地使用权出让金,依法申请办理土地登记,领取《国有土地使用证》,获得国有土地使用权。
关于时间一般每一个环节都是两周左右时间内办完。
二、什么样的厂房租赁合同无效?1、根据相关《合同法》第五十二条规定:“有下列情形之一的,合同无效:(一)一方以欺诈,胁迫的手段订立合同,损害国家利益。
(二)恶意串通,损害国家、集体或者第三人利益。
(三)以合法形式掩盖非出租人所出租的房屋是法律明文规定禁止出租的房屋,会导致租赁合同无效。
只要法律法规不禁止出租的房屋,都可以依法出租。
2、未依法取得厂房房屋所有权证,经司法机关和行政机关依法裁定、决定查封或者以其他形式限制房地产权利的这样的厂房租赁合同是无效的。
3、厂房租赁期限过长,厂房租赁期限超过20年的,超过的年限,在法律上这种合同是无效的。
4、属于违法建筑的,对于那些国家禁止出租和不符合安全标准的厂房,在出租后,赁合同是无效的。
三、签订厂房租赁合同要注意什么问题?1、租金问题:明确约定租金的支付方式,如以现金、汇票或是支票;实行按季支付制;明确约定租金支付时间,每期于每季的几月几日支付租金。
新建厂房各种手续办理经过流程及其详细资料

,.新建厂房各样手续办理的流程一、工程先期工作:第一获得拟建用地的使用权,规划新建建筑的布局,向主管部门申请新建工程报告(立项申请)说明新建建筑的使用用途、规划布局、建设规模、投资额等说明。
立项批复后即进入工程建设准备阶段。
二、工程准备工作:工程准备工作主要以获得施工允许证为达成表现。
在办理施工允许证之间要达成的工作有1、拟建地的地质勘探。
地质勘探的目的是为施工图设计供应依照。
2、地质勘察报告审察3、建筑物的施工图设计4、拟建建筑物的消防申报、审察5、建设项目的环境保护举措、方案申报和审批6、施工图图纸审察7、领取规划允许证8、施工、监理单位合同签订9、工程建设的安全与质量监察存案10、建设项目的资本证明附 2:立项以及施工允许证办证流程图立项以及施工允许证办证流程公司有关工程立项请示(报开发区管委会),.开发区管委会立项批复(原件)图纸初步设计(与设规划局建筑工程规划设公司报管委会同意《该计院签订合同)计重点通知书(管委会)项目审批表》扩初设计会审会《会议纪要》(原件)管委会建设处勘探合同(原件)勘探报告、原始资料(原件)⋯⋯消防申报图纸加盖消防章⋯环保申报环境评测勘探文件审察⋯⋯消防审察方案设计批复设计计算书环保审察⋯⋯施工图图审安全监察通知书规划允许证施工组织设计审察资本证明⋯施工允许证此中:消防申位:开区消防大消防审批单位:开发区消防大队环保申报单位:市环保局环保申报处:市建委政务大厅勘探文件审察单位:市建委审图中心施工图审察单位:市建委审图中心规划允许证办理处:开发区管委会建设处安全监察通知书下发单位:市建筑工程安全监察站(施工单位办理)施工允许证办理处:开发区管委员会建设处三、工程建设的实行阶段:工程施工前需拜托有资质的测绘单位将控制点定位交点,查清施工地区地下、地上的埋地、架空管线等,确立施工方案后施工单位按步就班进行施工。
在工程建设中需同时进行的工作:申请正式用水的申请:开发区管委会正式用水的办理:与开发区市政公用局签订供水协议,市政公司进行接水管道施工达成后正式供水。

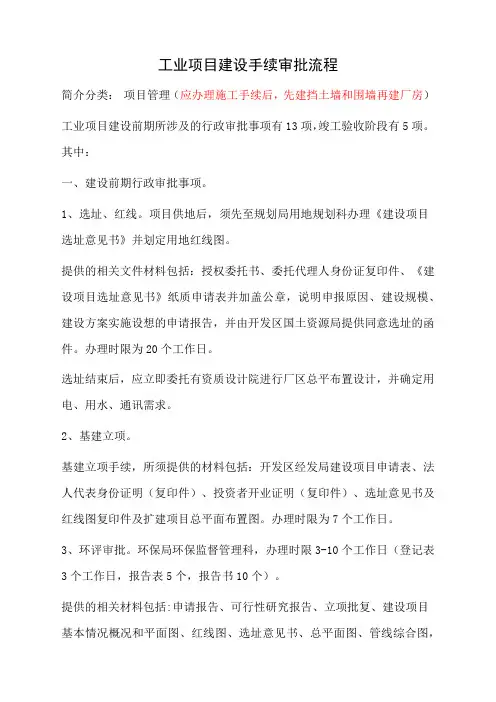

工业项目建设手续审批流程简介分类

工业项目建设手续审批流程简介分类:项目管理(应办理施工手续后,先建挡土墙和围墙再建厂房)工业项目建设前期所涉及的行政审批事项有13项,竣工验收阶段有5项。
其中:一、建设前期行政审批事项。
1、选址、红线。
项目供地后,须先至规划局用地规划科办理《建设项目选址意见书》并划定用地红线图。
提供的相关文件材料包括:授权委托书、委托代理人身份证复印件、《建设项目选址意见书》纸质申请表并加盖公章,说明申报原因、建设规模、建设方案实施设想的申请报告,并由开发区国土资源局提供同意选址的函件。
办理时限为20个工作日。
选址结束后,应立即委托有资质设计院进行厂区总平布置设计,并确定用电、用水、通讯需求。
2、基建立项。
基建立项手续,所须提供的材料包括:开发区经发局建设项目申请表、法人代表身份证明(复印件)、投资者开业证明(复印件)、选址意见书及红线图复印件及扩建项目总平面布置图。
办理时限为7个工作日。
3、环评审批。
环保局环保监督管理科,办理时限3-10个工作日(登记表3个工作日,报告表5个,报告书10个)。
提供的相关材料包括:申请报告、可行性研究报告、立项批复、建设项目基本情况概况和平面图、红线图、选址意见书、总平面图、管线综合图,或建筑使用功能确认函、环境影响登记表或有资质评价单位编制的环境影响报告表(含行业主管部门预审意见)或有资质评价单位编制的环境影响报告书(报批稿)(含行业主管部门预审意见及环境影响报告书专家审查意见);登记表或报告表或报告书在环评初审阶段确定。
4、总平审批即办理《建设用地规划许可证》。
规划局用地规划科,办理时限20个工作日。
提供的文件材料包括:授权委托书原件、代理人身份证复印件(若与选址是系同一人可不提供)、申请报告、《建设用地规划许可证》申请表加盖单位公章、选址意见书及附件复印件、总平面规划方案图纸(1:500)一式八份及相应的电子文件光盘一份、立项批文复印件、工商营业执照复印件、“企业法人登记证”复印件(限于新设立企业法人在选址阶段未提供的项目)、涉及征求相关部门意见的项目,应提交相关部门意见原件。
新建厂房手续办理流程

新建厂房手续办理流程新建厂房手续办理流程是一个涉及多个阶段和部门的复杂过程,下面是一份详细的介绍。
一、项目立项1.准备项目申请报告。
报告应包括项目背景、目的、技术方案、投资预算、经济效益预测等内容。
2.向当地政府或相关部门提交项目申请报告,并获得立项批准。
二、选址及土地获取1.在符合城市规划的前提下,选择合适的厂址。
注意,厂址选择应考虑交通、环境、安全等因素。
2.与土地所有者或使用者协商,达成土地使用协议。
3.支付土地出让金或租金,并签订土地使用合同。
4.向当地政府提交土地使用申请,获得土地使用权证书。
三、环评及能评1.进行项目环境影响评价,分析项目对环境的影响,并提出相应的环保措施。
2.对项目进行能源评估,确保项目符合节能减排的要求。
四、工程设计与建设1.委托专业的设计单位进行工程设计,包括建筑、结构、水、电、暖通等各专业的设计。
2.根据设计方案进行施工,并确保施工质量和安全。
3.在施工过程中,进行工程质量的监督和检查,确保符合设计要求和使用安全。
五、验收与投产1.工程完工后进行验收,确保工程质量符合设计要求和使用安全。
2.提交验收报告及相关资料,报请相关部门审查。
3.通过审查后,获得验收合格证书,可以进行试生产。
4.在试生产过程中进一步调整和优化生产工艺,确保正式生产的顺利进行。
六、正式生产及环保管理1.进入正式生产阶段,严格按照相关规定进行生产和环保管理。
2.配备专业的环保设施和管理团队,确保企业达到环保标准,防止污染环境。
3.持续优化生产工艺和管理体系,提高能源利用效率和产品质量,实现可持续发展。
4.定期进行环境监测和评估,以及时发现并解决潜在的环境问题。
5.接受当地政府和相关部门的监管和检查,积极配合各项工作的开展。
6.对员工进行环保教育和培训,提高员工的环保意识和技能水平。
7.积极参与环保公益活动,提高企业的社会责任感和形象。
8.持续关注行业发展趋势和市场变化,及时调整企业战略和发展方向。
工业用地及厂房建设审批办理流程

工业用地及厂房建设审批办理流程
1、土地规划调整报批(企业-国土局-省国土厅);
2、获取批文;
3、农转用报批(地方政府-省政府);
4、获取批文;
5、招拍挂(缴保证金,国土局);
6、成交确认书(国土局);
7、出具提供建设用地的通知(当地政府文件);
8、项目用地预审意见书(国土局);
9、出具蓝线图(地方政府或园区);
10、出具红线图(国土局出具盖章);
11、建设项目选址意见书(规划局);
12、环评报告表或登记表或报告书(环保局);
13、立项核准或备案(发改局);
14、用地规划许可证(规划局);
15、签订出让合同(国土局);
16、缴交出让金、契税、耕地占用税等;
17、办理土地证(国土局)。
18、建筑设计方案(规划局);
19、建筑工程消防设计(公安局);
20、人防申报(人防办);
21、建筑工程规划许可证(规划局或建设局);
22、施工图设计审查(建设局);
23、建筑工程施工许可证(建设局);
24、竣工消防验收(公安局);
25、建筑工程竣工验收(建设局);
26、房屋产权证(建设局);
27、报送建设工程档案(建设局城建档案馆)。
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
工厂建设政府审批流程

厂房建设政府审批流程【1】建设厂房一般分为三个阶段:一、项目前期立项审批阶段一、环保审批1. 办理机关:市环境保护局2. 工作时限:材料齐全、合格,需提交环境影响评价报告书的60日完成审批;报告表的30日完成审批;登记表的15天完成审批。
3、办理程序(1)、市环保局受理;(2)联系具有国家资质的环评单位出具环评报告;(3)、送达审批文件;(4)市局审批。
4、提交材料要求:(1)、建设项目环境影响评价文件报批申请书1份(市环保局工作人员告知已不需提供);(2)、编制环境影响报告书的建设项目,报送环境影响报告书一式8份;编制环境影响报告表的建设项目,报送环境影响报告表3份,同时报送辖区环保部门的预审意见;编制环境影响登记表的建设项目,报送环境影响登记表3份;(3)、涉及二氧化硫和化学需氧量排放的项目,必须提交总量批复文件;(4)、备案制项目提交备案文件,审批制和核准制的工业项目提交符合产业政策和地区规划的支持性文件,审批制和核准制的非工业项目提交符合区域规划的支持性文件。
注:待领取环保局批复后,持该批复到发改委完成项目核准手续二、用地审批办理机关:市国土资源局(一)用地预审办理时限:材料齐备、合格 10个工作日办理程序:受理--→审核--→出具预审或初审意见。
发改委核准项目用地预审所需资料1、要求对发改委核准项目用地预审报告(原件1份,原件核查);2、项目立项文件、可行性研究报告和项目初步设计(原件2份);3、标注建设项目用地范围的1∶1000或1∶500地形图电子版和纸质图(原件2份)(文件格式为dwg);4、土地利用现状图及地类分类情况说明(原件2份);(国土局内部科室提供)。
(二)用地报批办理程序:申请并提交材料、审核并编制报件、局级审查上报、报市政府批准、报省厅、缴费、省政府批复。
办理时限:材料备齐即报。
分批次建设项目用地报批窗口受理所需材料1、法人资格证明(营业执照和法人代码证的复印件2份,原件检查);2、法定代表人证明(身份证复印件2份原件检查);3、法定代表人身份证明(复印件份)4、授权委托书(原件1份);5、受委托人身份证明(复印件1份,原件核查);6、项目立项批准文件(原件1份,复印件3份,原件核查);7、项目规划选址意见书 (原件1份);8、土地规划许可证(原件1份);9、规划图(市或区规划部门出具的红线图);10、其他需要提交的材料(包括用地申请报告等)。
购买土地新建厂房-厂房报建需要经过哪些流程(总3页)

购买土地新建厂房-厂房报建需要经过哪些流程(总3页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除购买土地新建厂房,厂房报建需要经过哪些流程?中工招商网购买土地新建厂房,厂房报建流程如下所述:厂房报建流程一:工程立项(中外合资、外商独资项目)1、立项申请(开发区审批后,区计委批复);2、建设用地位置图;3、项目可行性研究报告、批复复印件;4、关于公司成立的批复复印件(外经贸委);5、营业执照复印件;6、验资报告复印件。
厂房报建流程二:人防审批1、《防空地下室建筑设计登记表》(到人防办公室领取);2、立项、审查、批复等文件;3、总平面图及施工图(厂房除外)。
厂房报建流程三:消防审批1、《建筑消防设计防火审核申请表》(到消防处领取);2、立项、审查、批复等文件;3、建设单位申请报告;4、全套图纸。
厂房报建流程四:规划审批1、《建设工程规划许可证申请表》(到区规划局领取);2、立项、审查、批复等文件;3、人防审批表;4、消防审批书;厂房施工组织设计5、建筑施工图两套半:即施工图两套,半套是指封皮、目录、总平面布置图、建筑平、立、剖面图,基础平面图等。
两套半图纸的封面须由设计单位盖章,方可有效。
厂房报建流程五:建委(办理施工许可证)1、立项、审查、批复等文件;2、报建登记表;3、建设规划许可证;4、设计招标及中标通知书;5、施工图审查批准书;6、施工招标及中标通知书;7、勘察、设计合同;8、施工合同。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厂房买卖之新建工业厂房项目的审批流程介绍
中工招商网
新建工业厂房项目的审批流程如下:
第一步:申请土地
1、土地储备机构向区招拍挂办公室申报挂牌公告。
区招拍挂办公室上报市房地局发布土地出让公告。
2、意向单位向区房地产交易中心购买标书、提出竞买资格申请。
3、挂牌截止时,意向单位凭项目准入告知单和竞买资格证书参加市土地有形市场实施的工业用地挂牌活动,确定竞得人,并签订成交确认书.
4、申请签订土地使用权出让合同。
5、付清土地出让金后,申领建设用地批准书。
6、缴纳契税、申领土地证。
第二步:厂房项目建设
1、向区经委申请备案。
办理工业厂房项目IC卡。
2、厂房新建施工图设计,审查。
(环保局审批、环卫局审批、卫生监督所及药监局审批、民防办审批、园林所审批、水务局审批、交警大队审批)
3、申领工程规划许可证。
(规土局测量队放样,检查队灰线复验)
4、防雷办、厂房施工合同备案,外来人员综合保险,监理发包手续,渣土办,申报质、安监。
5、申领新建厂房施工许可证。
第三步:工业厂房项目竣工
1、消防验收、排海公司签订排污协议、环保验收、卫生验收、绿化验收、墙体办验收、防验收、规划竣工测量。
2、规划档案验收。
3、质检站备案。
4、规划竣工验收。
5、土地核验。
6、工业厂房竣工测量。
第四步:申领房产证所需资料
1、规划许可证正本复印件。
2、厂房施工许可证复印件。
3、发改委批文复印件。
4、工业厂房建设总平面图(规划局章)
5、公司章程
6、办理人委托书。
7、法人、委托人身份证。
8、营业执照副本(出示原件、收复印件)
9、土地证(出示原件、收复印件)
10、工程竣工备案表(建设局窗口)
11、消防、环保验收。
