充填工作面工程质量标准及检查评分办法
综采工作面似膏体充填开采安全质量标准化标准及考核评分表

综采工作面似膏体充填开采安全质量标准化标准及考核评分表项目项目内容检查内容及标准标准分考核方法评分方法检查记录得分一基础管理监测预报1.坚持支护质量和顶板动态监测,有健全分析和处理制度,并且分析处理记录闭合,记录资料齐全3 查资料未开展动态监测和无记录资料不得分,记录资料缺一项扣0.5分2.有工作面地质及水文地质预报,矿地质部门每月至少有一次预报,预报必须经矿总工程师(矿技术负责人)签字认可,并有向相关部门和施工单位报告的记录。
工作面回采率符合规定3 查资料缺一项地质预报扣0.5分,回采率不符合规定不得分3.采区开采前必须编制采区设计,并按照设计组织施工;并完善通风、防瓦斯、防煤尘、防火、防治水和处理坚硬顶板专项安全管理措施,并经煤炭行业主管部门审查、验收合格后方准组织生产2 查资料一项不符合不得分4.有合格的作业规程和管理制度(1)采煤工作面开采前必须编制作业规程,作业规程必须符合《煤矿安全规程》规定和技术规范要求,并能结合实际,指导现场工作(2)作业规程编制、审批、贯彻、实施有健全的管理制度,作业规程要附审查意见并有审查人员、学习人员签字,并由矿总工程师(矿技术负责人)每月至少组织一次复审,并有复审意见(3)工作面情况发生变化时,如工作面过地质构造及工作面安装、回收时,必须及时制定专项安全技术措施(4)工作面支护设计根据矿压观测、地质资料等进行科学计算,支护方式、支护强度的选择有科学依据(5)生产现场有作业规程及经审批合格正在使用的安全技术措施(6)“三下一上”特殊充填开采,必须按建(构)筑物、铁路、水体的重要程度以及可能受到的影响,承压水上开采的安全性,开采设计有批准的专项和相应的安全技术措施(7)开采三角煤、残留煤柱或复杂构造带,不能采用壁式采煤时,必须编制专项安全技术措施,上级主管部门批准后方可实施(8)有冲击地压,必须采取有效的防治措施5查现场和资料缺少一项扣1分,一项不符合要求扣0.5分支护材料5.支护材料、充填设备、采煤设备等有基础台账,并符合规定国家煤矿安全标准,对工作面设备规格型号、供货渠道、数量及合格证等有记录。
充填工作面考核管理办法

充填工作面考核管理办法为进一步加强充填工作面管理,提高充填工作面工程质量和生产效益,保障工作面安全高效运行,根据专业实际情况,特制定本考核办法。
一.考核标准1.上下隅角充填高度至捣实机构上仰角最大时充填效果为准。
2.工作面上端头3个支架、下端头2个支架充矸高度距离顶板不得超过1.5m,剩余支架充填高度距离顶板不得超过0.4m。
二.技术要求1.充填技术要求(1)保证充填溜子的平直:充填溜子悬挂使用,在采煤过程中又受支架牵拉影响,很容易出现错茬、弯曲度超限的情况,因此每循环充矸前,必须对充填设备进行认真的检查,确保充矸溜槽连接螺丝齐全,无错茬、扒口现象。
溜子链条加齐刮板螺栓,坏刮板及时更换,处理好溜子隐患方可开充矸溜子。
支架必须移到位,工作面中部不得有超前或拖后的现象,并不得有大的起伏。
(2)合理的充填顺序:充填溜子运矸石负荷较大,因此必须避免受力峰值的产生。
合理的充填顺序为由下至上,由溜头至溜尾,经过捣实机构捣实,然后由下至上,再次由溜头至溜尾的方式充填。
(3)抽板溜槽合理开启关闭漏矸孔:抽板溜槽是实现矸石充填的核心部件,其卸矸孔关闭时作为普通溜槽承担运输作用,卸矸孔打开后实现矸石下落充填。
(4)充矸溜子按每7个支架安设1个语音信号,并在溜尾卸载点处安设1部语音信号以方便联系,工作面每3个支架安设一台照明灯。
(5)施工人员在打抽板时先观察好顶板情况,后尾梁处不得有错茬漏矸现象。
(6)人员在支架后尾梁侧施工时,必须发出停机信号。
2.抽板溜槽操作程序在完成两刀采煤工作后,开始充填工作,充填工作由支架工同时协调进行,其工艺过程如下:(1)按照正规循环步距割煤、移架、推溜。
在移架过程中要拉线移架,保证移后支架在一条直线上。
(2)将充填刮板输送机的机头、中部槽、机尾伸出到位,检查充填系统完好情况,准备开始充填工作。
(3)首先启动工作面充填输送机,然后依次往上游启动充填材料转载机与充填材料胶带输送机等运输设备,进行采空区矸石充填。

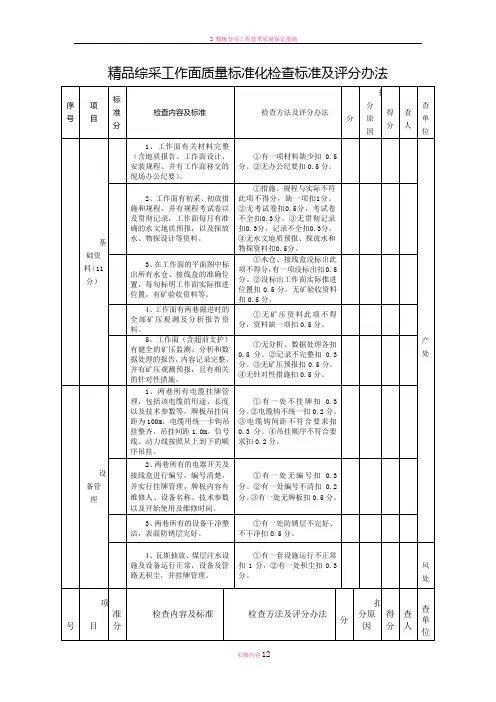

精品综采工作面质量标准化检查标准及评分办法

精品综采工作面质量标准化检查标准及评分办法检生检生精品综采工作面质量标准化检查标准一、基础资料1、工作面有关材料完整(含地质报告、工作面设计、安装规程、并有工作面移交的现场办公纪要)。
2、工作面有初采、末采措施和规程,并有规程考试卷以及贯彻记录,工作面每月有准确的水文地质预报,以及探放水、物探设计等资料。
3、在工作面的平面图中标出所有水仓、接线盒的准确位置,每旬标明工作面实际推进位置,有矿验收资料等。
4、工作面有两巷掘进时的全部矿压观测及分析报告资料。
5、工作面(含超前支护)有健全的矿压监测、分析和数据处理的报告,内容记录完整,并有矿压观测预报,且有相关的针对性措施。
二、顶板管理1、合理选择工作面支护形式,作业规程中对支护方式、支护强度的选择,要有根据矿压观测及地质资料等进行的科学计算依据。
2、液压支架、单体液压支柱支撑范围内与采高相符,不得超高(低)使用,支设质量要符合《煤矿安全规程》规定。
3、工作面不得有泄(漏)串液的液压支架(柱),不得有空载液压支架(柱),不得出现液压支架有明显的自降现象,单体液压支柱不得出现死柱。
4、工作面控顶范围内,顶底板移近量按采高≤100mm/m,若>100 mm/m时要立即采取措施。
5、工作面顶板不出现台阶下沉,综采工作面顶梁必须接顶严实(包括前探梁)。
6、最大、最小控顶距及空顶符合作业规程规定。
7、进、回风顺槽与工作面放顶线放齐(运输顺槽机尾处可根据作业规程适当滞后)。
8、坚持支护质量和顶板动态监测,有观测仪器,并有健全的分析和处理责任制,有记录资料并开展矿压观测预报工作。
9、工作面采空区冒落高度普遍不小于1.5倍采高,局部悬顶和冒落高度不充分的,应加强支护。
超过2×5m2的要进行强制放顶。
10、工作面支柱要打成直线,其偏差不超过±100mm(局部变化带可加柱),柱距偏差不超过±100mm,排距偏差不超过±100mm。
11、(1)支架顶梁与顶板平行支设,其最大仰俯角<7°;(2)液压支架垂直顶底板,歪斜<±5°工作面倾角≥15°时,液压支架(柱)必须增设防倒防滑装置。
综采工作面质量验收标准

5分
12
管路电缆悬挂一条线;超前支护一条线;物料码放走向一条线;各类标志标注一条线。
全面检查,一项不合格扣0.5分。
5分
13
牌板规格、标准统一;挂衣架统一;料场统一;管线吊挂钩统一。
全面检查,一项不合格扣0.5分。
5分
14
工作面必须配齐标准工具,8磅大锤5把,镐5把,锨10把,备用卸荷手把2把,扒子
全面检查,一项达不到要求扣0.5分。
10分
4
支架间无超过顶梁侧护板高度2/3的错茬,支架无挤架、咬架,架间空隙不超过规定(<150mm)。初撑力符合要求
全面检查,一处不合格扣0.5分。初撑力不足扣1分。
5分
5
架间或架前杂物清理干净,做到架身净、架间净、浮煤净。
全面检查,一处不合格扣0.2分。
5分ห้องสมุดไป่ตู้
6
支架排直一条线;工作面运输机一条线;煤壁一条线;
5分
2
液压支架高度与采高相适应,不超高,不出现死架,支护可靠;支架侧护板、平衡千斤顶、推移千斤顶、立柱、护帮板、操作阀、安全阀灵敏可靠;各类销、管、卡符合标准,使用到位,牢固可靠。
全面检查,一处不合格扣0.5分。
10分
3
工作面不漏顶,架间不漏矸,液压管路不漏液。液压支架接顶严实,梁端冒高不得大于0.3米;架间间隙严密,不漏煤矸;乳化液泵站和液压系统完好、不漏(油)液。支架防尘设施完善。
全面检查,一项不合格扣1分。
5分
检查人:区队盯岗人:区队验收员:
10分
8
超前支护必须用金属支柱和铰接梁,并拉线穿鞋支设,编号管理,超前支柱初撑力不低于50kN。防倒绳齐全统一。
全部检查,超前支护数量、支设质量符合要求一处达不到要求扣0.5分。;工作面人行道无闲杂物,一点不合格扣0.5
充填管理考核办法

充填管理考核制度根据生产技术部充填技术人员对胶固料抽检结果,若每月胶固料粒度不合格一次以上,则按500元/次予以处罚服务公司。
在原料供给及时的条件下,服务公司不能按充填车间要求加工胶固料,而影响充填,则按影响充填300元/天予以处罚服务公司。
根据胶固料原料的使用量和外检成份化验结果分析,若因服务公司原料破碎或生产组织原因造成不能按生产技术部要求的原料配比加工胶固料,则按1000元/次处罚服务公司。
若服务公司每月均能按生产计划及《充填胶固料生产管理制度》生产合格胶固料,则对服务公司按1000元/月进行奖励。
充填浓度必须控制在60~72%的范围内。
生产技术部的充填技术人员每天到现场抽查并记录两次以上,若在检查中发现充填浓度低于或高于要求范围,而充填站操作人员未进行调整时,则扣罚充填车间200元/次。
若一月内经生产部技术人员检查,充填浓度均有效控制在工艺要求范围内,则对充填车间以300元/月进行奖励。
充填车间必须保证按生产部下发的充填设计灰砂比要求添加胶固料,充填技术员每天检查并记录一次以上。
若因流量计计量有问题,则根据月胶固料使用量进行考核,若发现添加的胶固料低于或高于技术规定的10%时,则扣罚充填车间50元/次或2000元/月。
若经检验核对,充填车间每日均能按设计要求范围加放使用胶固料,则对充填车间按1000元/月进行奖励。
充填车间的维修人员必须保证砂仓顶部的旋流器完好并处于正常工作状态,车间充填技术人员每天至少检查并记录一次以上。
若发现旋流器破损或未处于正常工作状态2次/月以上,则扣罚充填车间100元/次。
若经生产部检查,旋流器每日均处于正常工作状态,则对充填车间按200元/月进行奖励。
充填站内料浆下料口边事故池积水必须及时抽排,防止满溢流入井下。
若发现由于充填站抽排不及时等原因造成清水流入井下,按200元/次处罚充填车间。
充填站内搅拌桶、下料隔槽均应布设有效的防护隔筛网,防止水泥块堵塞充填管路。
320工作面部分巷道充填施工安全技术措施

杨村煤矿采煤工作面安全技术措施根据矿工作安排,由综采一区负责东大巷充填区段的充填施工,为确保施工安全及质量,经工区研究,特编制本安全技术措施:一、工程安全程度评估:二、施工准备工作:1、检查、检修东大巷运输设备及设施,确保符合运输标准。
2、准备手镐、铁锨、撬棍、风镐、扳手、手拉葫芦、剁斧等施工工具。
三、施工内容及标准:1、提前回撤充填区段的可回收物料,如水泥墩、轨道、轨枕、电缆钩、照明灯及照明电缆等。
2、使用电机车将充填物料运输到东大巷3000m车场后人力推车至东大巷充填区域,并卸车。
3、充填施工时严格按照矿标定的巷帮充填线下0.5m进行充填,充填至巷道断面顶部时,按照断面拱顶下0.5m进行充填。
充填时必须将袋装的充填物料由里向外依次摆放充填并压实,对不能使用袋装物料充填严实的空隙及小于一层袋装物料高度的巷道区段,必须使用碎矸石或其它矿规定的充填物料填实,保证不留空隙。
四、安全技术措施:(一)一般安全技术措施1、必须开好班前、班后会,达到分工明确,责任到人,分组工作时,必须指定小组负责人,保证安全,班后认真总结。
负责人离开现场时必须指定其代理者。
2、参加施工人员必须观察好现场情况,认真开展好现场危险因素识别,落实好防范措施。
发现一切不安全因素时,必须及时撤离人员再处理,处理完毕后,方可进行施工。
3、所有上岗人员必须严格执行各项安全管理制度,严禁违章作业、违章指挥,杜绝单人作业。
4、现场严格落实“三位一体”开工检查制度,及时排查安全隐患。
5、各工种持证上岗,严格按照操作规程施工。
6、严格执行敲帮问顶制度,班长指派经验丰富的职工,使用长把工具对施工地点和沿途巷道进行敲帮问顶作业,找掉悬矸危岩。
此项工作必须由两人进行,预先清理出撤退路线,一人监护,一人敲帮问顶。
7、清理好脚下路面,保持工作场所环境状况良好,确保行走、工作以及遇险撤退路线畅通。
8、施工人员必须做好自主保安和互助保安,施工前认真检查自身及附近人员位置是否合适,位置不当、现场情况不清楚、存在的隐患没处理好都不得进行施工。
综采工作面工程质量标准化评分办法

6、支架要有编号管理,电液控制阀显示正常,达不到扣3分。
四
煤壁机道
5
1、煤壁平直,与顶底板垂直。伞檐:伞檐长度超过1米时,其最大突出部分中厚以上煤层不超过200mm,伞檐最突出部分中厚以上煤层不超过250mm。超过规定扣3分。
2、输运机平直符合“三直两平”要求,达不到扣2分。
5、有满足20米以上支护的备用支柱或一定数量的道木,达不到要求扣5分。
6、超前支护按照作业规程规定进行矿压观测及支护质量检测,并有记录。达不到扣2分。
六
两巷文明生产
10
文明生产:(1)巷道有积水(长5m,深0.2m),扣3分。(2)巷道内有浮煤、杂物扣2分。(3)材料、设备码放不整齐,没有标志牌,扣2分。(4)管线吊挂不整齐,行人侧宽度小于0.7m,扣3分。
综采工作面工程质量标准化及验收考核评分办法
单位:地点:检查人:年月日
编号
项目内容
标准分
检查评分办法
隐患及扣分
实得分
一
技术管理
15
1、采煤工作面开采前编制作业规程,审查并批准签字;规程无贯彻学习考试扣3分;无复审记录扣2分。
2、采煤工作面无管理制度,扣1分;操作规程不齐全,扣2分;当地质发生变化时或初采、末采时,无专项安全技术措施,扣1分。
七
安全管理
10
1、在用支柱完好、不漏液、不自动卸载、无外观缺损,并不得超过3根。达不到要求扣2分。
2、综采支架不漏液、不串液、不卸载,达不到要求扣2分。
3、支柱迎山有力,不出现连续3根以上支柱迎山角或退山角过大。达不到要求扣2分。
4、综采支架要垂直顶底板,歪斜<±5°,达不到要求扣2分。
~~综采工作面安全质量标准化检查标准与评分办法1

综采工作面安全质量标准化检查标准与评分办法年 月 日 检查人 负责人 序号 项 目 标准分检查标准及评分办法 扣分 扣分原因 实得分 一 技术质量管理工作 10 ㈠ 1 坚持支护质量和顶板动态监测,并有健全的分析和处理责任制,并有记录资料;没有资料和记录,该项不得分,记录不全或不详细扣0.5分。
㈡ 2 坚持开展对工作面工程质量、顶板管理、规程兑现及安全隐患整改情况的班评估、验收工作,并有记录;没有资料或记录,该项不得分,记录不全或不详细扣0.5分。
㈢ 1 开展工作面地质预报工作,每月至少有一次预报,并有材料向有关部门汇报;没有材料和记录该项不得分,材料和记录不全扣0.5分。
㈣ 1 作业规程、操作规程能贯彻有关技术政策和先进技术,并结合实际,做到规程指挥生产;没有资料或记录,该项不得分,记录不全或不详细扣0.5分。
㈤ 1 作业规程从编制、审批到贯彻有健全的管理制度,并由矿总工程师每月至少复查一次,并有复查意见;无资料和记录该项不得分,资料和记录不全扣0.5分。
㈥ 1 工作面有初次放顶、收尾及过地质构造带的专项安全技术措施,有切眼安装技术措施;没有措施该项不得分。
综采工作面安全质量标准化检查标准与评分办法 年 月 日检查人 负责人第㈦ 1 有与实际相符的各种图纸,要及时填续,每月27日以前与生产科交换采掘工程平面图。
图纸不全扣1分,不及时交换扣0.5分,不及时填续扣0.5分。
㈧ 1 作业规程中支护设计根据矿压观测、地质资料、顶板控制进行科学计算,支护方式和支护强度选择有科学依据;无支护设计该项不得分。
支护设计不合理扣0.5分。
序号 项 目 标准分 检查标准及评分办法 扣分 扣分原因 实得分 ㈨ 1 所有支护器材有基础台帐,对规格型号、供货渠道、数量及合格证等均有记录;有一处不符合标准该项不得分。
二 顶板管理 10 ㈠ 2.5 工作面不出现台阶下沉,工作面支架前梁接顶严实;工作面有一处出现台阶下沉扣2分,支架有一处接顶不严实扣1分,扣完为止。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10分
2、工具房:①工具完好齐全、摆放整齐;②发放记录齐全;③卫生整洁,无杂物。
一项不合格扣1分。
3、泵站:①卫生整洁,无杂物,无淤泥积水;②管路、接头完好不漏液。
无内外喷雾、无喷雾泵,炮采面无自动水幕、放炮不实行炮区喷雾扣3分。
9、采煤工作面上下平巷距安全出口50米内设净化水幕;炮采面加设声控自动水幕;按规定安装隔爆设施,运煤转载点喷雾使用正常。
缺防尘设施一处扣2分,其他一处不符合标准要求扣1分。
十
质量管理体系
1、工区有完善的工程质量管理办法和质量保证体系,工程质量实行“五定”管理,即定人员、定职责、定标准、定位置、定奖罚。
全面检查,每出现一棵支柱压成“死柱”或超高使用扣1分;软底工作面不穿鞋扣10分,局部软底不穿鞋或穿鞋后钻底量大于100mm,一棵扣1分。
5、上分层开采、不稳定顶板、托夹矸开采、留顶煤开采工作面要铺网,局部顶板破碎要铺竹笆。
不铺网工程质量视为不合格,局部漏铺一处扣2分,联网(竹笆)质量差,一处扣1分。
4、机电设备台台完好、无积尘;开关上架;各类电器无失爆;各类保护、安全设施齐全可靠;设备定时维修,杜绝1小时以上机电事故。
各类电器有失爆或各类保护、安全设施有不齐全可靠的,扣5分;一台设备不完好扣2分;其他一处不合格扣1分。
5、采煤机完好、不漏油、不缺截齿;倾角大于15度时,必须有可靠的防滑装置。倾角大于25度时,必须有防飞煤(矸)措施。
全面检查,每缺1根柱梁、1个铁鞋各扣1分(备用量不足视为缺);其他一处不合格扣1分。
3、工作面要达到“三条线”,顶梁鱼口一条线、顶梁走向一条线、支柱走向一条线;做到“三朝上”,手把体朝上、三用阀卸载阀朝上、水平销小头朝上(不包括备用水平销)。
全面检查,“一条线”不直、有一项不朝上各扣1分。
4、支柱高度要与采高相适应;软底工作面支柱要穿鞋,穿鞋后支柱钻底量不大于100mm。
一项不合格扣1分。
七、煤炭回收
1、不任意丢顶底煤和留煤柱。
全面检查,一处不符合规定扣2分。
5分
2、浮煤净,2m2内浮煤平均厚度不超过30mm。
全面检查,一处超规定扣1分。
八
机
电
设
备
及
运
输
管
理
1、轨道巷轨道质量符合运输管理规定,无不合格接头;地滑子每20米一组且完好;钢丝绳断丝、磨损、锈蚀不超限;安全间隙符合规定;信号装置齐全畅通。
沿工作面任意选5点检查,每点测2棵支柱,一棵支柱初撑力不足扣2分,合格率低于70%,大项不得分;泵站压力低于标准规定扣5分;乳化液浓度低于规定要求或无糖量仪扣3分;摩擦支柱工作面不使用5吨升柱器扣10分;有糖量仪不能正常使用扣2分。
20分
2、工作面不缺柱、梁、鞋,其备用量不低于在用量的5%,工作面要消灭坏柱、梁、鞋;注液枪悬挂不落地;无失修漏液。无空载失效支柱。
支护结构、数量、位置全面检查,一架不合格或缺一架扣2分,上、下端头各抽查3根支柱初撑力,一根不合格扣2分。
10分
2、上、下平巷超前支护必须使用金属支柱与铰接顶梁配套支护,自切顶线往外不少于30米(冲击地压工作面不少于50米),排直、切度、阀口及手把体方向符合规范要求;超前支护范围内支护完整可靠。
全面检查,支护距离不够扣5分;不使用金属支柱与铰接顶梁支护扣2分;其它一项不合格扣1分。
充填工作面工程质量标准及检查评分办法
矿:
检查时间:区队:工作面编号:得分:表1
检查项目
检查小项及质量标准
检查方法和评分办法
护
1、做到“三达到”即单体液压支柱初撑力达到90kN以上;泵站压力达到18MPa;必须有糖量仪,并能正常使用,乳化液浓度配比达到2-3%;摩擦支柱使用5吨液压升柱器。
6、工作面支护结构符合规定要求,支柱上仰下切连续不得超过3根,顶梁不得出现连续2处不铰接;柱排距符合要求,不超过±100mm;顶梁接顶有力;局部漏顶处穿顶要实;顶梁和π型钢不出现单梁单柱;顶梁铰接率达到90%以上,不得低于80%。工作面充填地点支护结构合理、规范。
连续三棵支柱上仰下切扣2分,连续两处顶梁不铰接扣2分(圆销不到位视为不铰接);柱排距一点不合格扣1分;顶梁不接顶、穿顶不实、单梁单柱、二梁一柱,一处扣1分;顶梁铰接率低于90%扣2分,低于80%工程质量不合格。结构不合理、不规范扣2分。
九
通
防
管
理
1、采煤工作面通风系统合理,风速、风量满足要求,进回风巷无平面交叉;无不合理串联通风、采空区通风、扩散通风;带采煤柱不得超过6米。通风设施齐全、完好。
每发现一处不符合标准要求扣5分;通风设施不完好一处扣2分。
10分
2、无瓦斯积聚、超限作业;上隅角瓦斯超限时,必须使用专用抽出式风机进行抽排,并符合集团公司规定。工作面特殊区域按要求挂设挡风帘。
4、机组进刀点或地质构造处必须用π型钢加强支护,数量、支设符合规程要求;炮道宽度大于0.6m,贴帮柱必须齐全,临时柱按规程要求支设齐全。
全面检查,贴帮柱、临时柱、π型钢缺一根(架)或超远、支设不合格一根各扣1分。
5、机道内顶梁水平销数量齐全(每梁一个),有冲击地压的工作面要使用防飞水平销。
全面检查,缺一个扣1分,冲击地压工作面不使用防飞水平销扣10分。
三
留巷
管
理
1、充填留巷段墙体按规定垒砌,接顶严密,压好茬
留巷段不按规定垒砌扣3分,
10分
2、墙体见顶、见底,厚度达到要求,断面符合要求。
断面不符合要求扣2分,墙体下方有浮煤、浮矸扣2分,墙体厚度达不到要求扣2分,其他一处有问题扣1分。
四
回
柱
放
顶
1、控顶距符合作业规程要求。
全面检查,一处不合格扣1分。
不执行或仪器不合格扣5分,执行不好或每有一人不按标准配备瓦斯报警仪扣2分。
5、瓦斯断电仪、监测探头安装位置、报警点、断电点符合规定要求,定期进行标校。
不按规定安装不得分,其他一项不符合标准要求扣3分。
6、防尘系统合理,管路吊挂平直不漏水,管径符合要求,水量、水压满足要求,三通阀门、水压表齐全。
每发现一处不符合标准要求扣2分。
倾角大于15度煤机无可靠防滑装置扣3分,无防飞煤(矸)措施扣5分,其他一项不合格扣1分。
6、运输机机头机尾固定可靠,机道畅通;皮带输送机吊挂整齐,机头机尾固定可靠,胶带吊挂平、直、不跑偏,托辊齐全,底带距底板距离不小于0.4米。充填工作面充填运矸皮带机头机尾固定牢靠,大倾角工作面要有防飞矸措施。
机头机尾固定不可靠、皮带一处缺托辊扣2分,底带距底板距离小于0.4米一处扣2分;其他一处不合格扣1分;大倾角工作面无防飞矸措施扣5分。
7、充填迎头矸石接顶严密、充实;皮带充填区域空梁不许超过一根(风力充填区域不能有空梁),空梁水平销齐全,打紧打实;充填迎头空顶不超规定,加强支护措施齐全,无闲杂物料及多余柱、梁、鞋;下垂网及时剪掉。
充填区接顶不实扣2分,充填迎头无加强支护措施扣2分。其他一处不合格扣1分
二
煤
壁
机
道
1、达到“三直”,煤壁、溜子平直,煤壁垂直顶底板,支柱沿倾斜一条直线,偏差不超过±100mm。工作面倾角大于25度必须采取隔离网、挡矸栏等防飞矸措施和行人防滑措施。
7、采煤面实行湿式打眼,放炮前后洒水灭尘;充填迎头喷雾齐全、雾化合格,上下平巷配备专用洒水软管,定期冲刷。工作面及巷道无积尘。自然发火采煤面要配注浆、洒浆软管。
干打眼、有积尘扣5分,冲刷不及时扣2分。
8、采煤机内外喷雾使用正常;炮采工作面回风巷距安全出口10至20米范围内安设放炮自动水幕,放炮实行炮区喷雾。
4、达到“三整齐”,回出的支柱支设整齐,顶梁竖放挂设整齐,切顶线整齐不窜矸。
全面检查,一项不合格扣1分。
五
安
全
出
口
与
端
头
支
架
1、单体支柱工作面上下端头坚持正确使用双楔调角定位顶梁(不少于六架),支柱初撑力≥90kN,运输机与煤壁之间双楔必须齐全并对插打紧,小头外露长度不得低于30mm;机头外上侧和机尾外下侧次切顶排处各加支一组联柱,正规支护与平巷支护间距不得大于0.5米。
通信信号不畅通扣2分;安全间隙一处不符合规定扣2分;其他一处不合格扣1分。
10分
2、小绞车完好,闸、信号灵敏可靠,固定牢固,排绳整齐、正常;运矸系统信号灵敏可靠,风力充填工作面风力管道固定牢靠。
一项不合格扣1分。
3、乳化液泵站和液压系统完好、不漏液、不漏油,使用乳化液自动配比器。
不使用乳化液自动配比器扣2分,其他一项不合格扣1分。
沿工作面选点检查,一点不合格扣1分。倾角大于25度未采取防飞矸及防滑防倒措施扣5分,不完善一处扣2分。
10分
2、伞檐:伞檐长度超过1m时,其最大突出部分薄煤层不超过150mm,中厚以上煤层不超过200mm;伞檐长度在1m以下时,伞檐最突出部分薄煤层不超过200mm,中厚以上煤层不超过250mm。大采高或仰采工作面必须采取有效防片帮措施。
每发现一处不符合标准要求扣5分。挡风帘一处不合格扣1分。
3、标准化火药硐室符合规定要求,且门锁齐全;使用成品炮泥,现场不少于1天的备用量;放炮员时控卡填写规范,数据准确。
火药硐室不符合规定要求扣5分,门锁不全扣2分;不使用成品炮泥或备用量不足扣2分;时控卡填写数据不准确扣2分。
4、严格执行各项放炮管理制度。便携式瓦斯报警仪要按标准配备。
全面检查,一项达不到要求扣2分。
5分
2、坚持正规循环作业;工人操作行为规范;特殊工种持证上岗;无严重违章。
全面检查,一项达不到要求扣2分。
备注
