一建【市政】精讲 (51)沉井施工技术

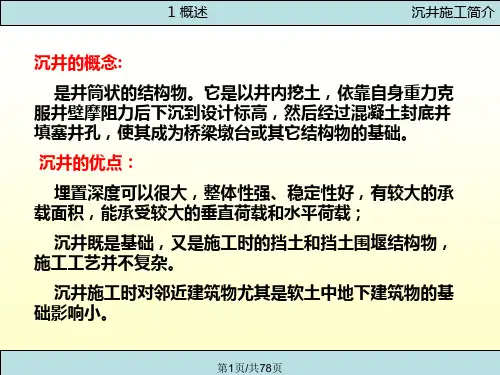

沉井施工简介讲座PPT课件

在一般条件下较泥浆润滑套更为方便,它适用于细、粉砂 类土和粘性土中。但设计方法和施工措施尚待积累更多的资 料。
第25页/共78页
3 沉井的施工
四、沉井施工新方法简介
沉井施工简介
20世纪90年代以来,在国外一些发达国家提出了 ➢ 压沉法 ➢ SS(Space System Caisson)法 ➢ SOCS(Super Open Caisson System)自动化沉井等施
第14页/共78页
3 沉井的施工
沉井施工简介
1.整平场地
如天然地面土质较好,只需将地面杂物清掉整平地面, 就可在其上制造沉井,如为了减小沉井的下沉深度也可在 基础位置处挖一浅坑,在坑底制造沉井下沉,坑底应高出 地下水位0.5~1.0m 。如土质松软,应整平夯实或换土夯实。 在一般情况下,应在整平场地上铺上不小于0.5m厚的砂或 砂砾层。
图 5-13 浮运沉井下水示意
第23页/共78页
3 沉井的施工
沉井施工简介
三、泥浆润滑套与壁后压气沉井施工法
(一)泥浆润滑套 泥浆润滑套是借助泥浆泵和输送管道将特制的泥浆压入
沉井外壁与土层之间,在沉井外围形成有一定厚度的泥浆层。 主要利用泥浆的润滑减阻,降低沉井下沉中的摩擦阻力。
图 5-14 射口挡板与压浆管构造 a) 射口挡板; b) 外管法压浆管构造
3 沉井的施工
沉井施工简介
第三节 沉井的施工
沉井基础施工一般可分为旱地施工、水中筑岛施工及浮运 沉井施工三种。
一、旱地上沉井的施工
桥梁墩台位于旱地时,沉井可就地制造、挖土下沉、封底、 充填井孔以及浇筑顶板。
a)制作第一节沉井; b)抽垫木、挖土下沉; c)沉井接高下沉; d)封底 图5-9 沉井施工顺序示意
一建市政精讲班讲义784-1-67-2020-19512802

1K414024沉井施工技术一、沉井的构造沉井的组成部分包括井筒、刃脚、隔墙、梁、底板,如图1K414024-1所示。
(1)井筒。
即沉井的井壁,是沉井的主要组成部分,它作为地下构筑物的围护结构和基础。
(2)刃脚。
刃脚在沉井井筒的下部,形状为内刃环刀,其作用是使井筒下沉时减少井壁下端切土的阻力,并便于操作人员挖掘靠近沉井刃脚外壁的土体。
(3)隔墙、壁柱和横梁。
为满足沉井在交工后的使用要求,增加井筒的刚度及防止井筒在施工过程中的突然下沉。
(4)底板。
沉井的底板在井筒的下部,是沉井的井底。
为增强井壁与底板的连接,在刃脚上部井筒壁上留有连接底板的企口凹槽,深度为l00~200mm。
二、沉井准备工作(一)基坑准备(二)地基与垫层施工(1)制作沉井的地基应具有足够的承载力,地基承载力不能满足沉井制作阶段的荷载时,应按设计进行地基加固。
(2)刃脚的垫层采用砂垫层上铺垫木或素混凝土,且应满足下列要求:1)垫层的结构厚度和宽度应根据土体地基承载力、沉井下沉结构高度和结构形式,经计算确定;素混凝土垫层的厚度还应便于沉井下沉前凿除;2)砂垫层分布在刃脚中心线的两侧范围,应考虑方便抽除垫木;砂垫层宜采用中粗砂,并应分层铺设、分层夯实;3)垫木铺设应使刃脚底面在同一水平面上,并符合设计起沉标高的要求;平面布置要均匀对称,每根垫木的长度中心应与刃脚底面中心线重合,定位垫木的布置应使沉井有对称的着力点;4)采用素混凝土垫层时,其强度等级应符合设计要求,表面平整。
(3)沉井刃脚采用砖模时,其底模和斜面部分可采用砂浆、砖砌筑;每隔适当距离砌成垂直缝。
砖模表面可采用水泥砂浆抹面,并应涂一层隔离剂。
三、沉井预制(1)结构的钢筋、模板、混凝土工程施工应符合1K414021有关规定和设计要求;混凝土应对称、均匀、水平连续分层浇筑,并应防止沉井偏斜。
(2)分节制作沉井1)每节制作高度应符合施工方案要求且第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时应与刃脚部分整体浇捣。
一级建造师沉井施工技术及水池抗浮措施全

一级建造师沉井施工技术及水池抗浮措施全一、沉井施工技术沉井施工是指在土层或岩石中开挖井筒,并在井筒内固定设备或管道,完成沉井工程。
沉井施工分为洞室法施工和钻机法施工两种方法。
1.洞室法施工洞室法施工是在洞室内逐层开挖的过程中进行的施工方法,适用于软基山区土层。
(1)潜孔法:使用水银柱或气密式潜孔仪进行测量,确定井径和瓦斯压力等级。
(2)导向孔、爆破孔:使用导向钻具进行施工,导引井下爆破。
(3)井底清理:清理井底的杂物和泥浆。
(4)井斜背岩破碎:根据洞室的设计尺寸,在山体岩石上进行定向爆破。
(5)井内工程设备安装:根据设计要求将井筒内设备进行安装固定。
2.钻机法施工钻机法施工是使用大型钻机通过钻孔地形进行建设。
(1)选择井址:根据地质勘探数据和工程设计要求,选择合适的井址。
(2)钻孔扩径:根据设计要求,钻孔逐渐扩径。
(3)设井套管:根据设计要求,安装井套管进行固定。
(4)井底清理:清理井底的杂物和泥浆。
(5)井内工程设备安装:根据设计要求将井筒内设备进行安装固定。
二、水池抗浮措施水池抗浮措施是为了避免水池在使用过程中由于水的浮力而上浮或变形,需要采取相应的措施来增加水池的稳定性。
1.设置重物块:在水池底部设置重物块,由于重物块的存在,能够增加水池的质量,使其与水的浮力达到平衡。
2.进行土体灌浆:在水池周围进行土体灌浆,将土壤和水池表面进行牢固连接,增加了水池的重量和稳定性。
3.增加水池的自重:增加水池的材料密度和厚度,通过增加水池的自重来增加其稳定性。
4.设置固定器和锚杆:在水池周围设置固定器和锚杆,通过牢固地固定水池与地面的连接,来增加水池的稳定性。
5.控制水中液位:控制水中液位,保持水池充满一定的水量,以增加水池的压力,从而增加水池的稳定性。
6.设置消泡装置:设置消泡装置,通过消泡装置的使用可以有效减少水池内气体的产生,从而减小水池的浮动力。
通过以上的沉井施工技术和水池抗浮措施的全面采用,可以确保沉井工程的稳定和水池的正常使用。
沉井法施工演示PPT43页

分类:湿封底、干封底。 湿封底是水下混凝土封底,干封底是为了减少水
压力对封底混凝土的作用,需设置集水井排水减压。 为了使封底混凝土和底板、井壁间有更可靠的联
结,以传递地基反力,使沉井成为空间受力结构,通 常在刃脚上方的井壁上预留一凹槽 ,下边线距刃脚踏 面应在2.5m以上。槽高约1.0m,近于封底混凝土的厚 度,以保证封底工作顺利进行。凹入深度约为0.150.25m。
挖深,沉井在槽内下沉,而中心部位的土体暂不挖 除——形成“中心岛”;当沉井到设计标高后,将槽 内的泥浆置换固化,再在井底部位压密注浆封闭, 最后挖除“中心岛”部分的土体。
该类开挖方式适用于面积较大的圆形沉井,需 用两台设备对称均衡挖土。
中心岛式下沉
挖土一般先挖成“锅底”状,然后再挖靠近刃 脚旁的泥土,挖土设备要均匀布置,使上面保持在 同一水平上。
5)底梁和框架
目的:在不便设置内隔 墙时,为了增加沉井下 沉过程中的整体刚度; 在松软地层中下沉的沉 井,底梁及其框架的设 置还有防止沉井“突沉” 的功能,并便于纠偏。
二、沉井施工工艺 沉井制作阶段和沉井下沉阶段。
分节灌筑、多次下沉:工序交插多、工期长,容易发 生井身倾斜和沉降不均匀等现象 分节灌筑、一次下沉:制作总高度不宜超过沉井短边 或直径的长度亦不应超过12m
抽除垫木应按一定顺序分区、依次、对称、同步地进 行,对矩形沉井,先内隔墙,再短边,最后长边;长边的 垫木应隔根抽出,然后以四角处的定位垫木为中心由远及 近地对称抽除,最后抽定位垫木。
垫木布置图
2、沉井制作
1) 井壁外侧应做到光滑; 2) 沉井制作高度应保证稳定性、有足够的下沉系数 3) 第一节沉井的灌筑高度为1.5-2.0m,地面以上沉井的 高度不超过6--7m,沉井顶面露出地面尚有0.8--2m时, 停止下沉,并在强度达70%后方可灌筑第二节; 4)沉井的实际尺寸与设计尺寸的偏差,不得超过国家标 准《地基和基础工程施工及验收规范》(GBJ 1202)中的 规定数值。
2020年一建-市政-真题及答案(完整版)

到达段掘进→盾构接收
12.关于沉井施工技术的说法,正确的是( )。 A.在粉细砂土层采用不排水下沉时,井内水位应高出井外水位 0.5m B.沉井下沉时,需对沉井的标高、轴线位移进行测量 C.大型沉井应进行结构内力监测及裂缝观测 D.水下封底混凝土强度达到设计强度等级的 75%时,可将井内水抽除 【答案】B 【解析】选项 A 为排水下沉的要求;选项 C 大型沉井应进行结构变形和裂缝观测;选项 D 水
2020 年一建-市政-真题及答案(完整版)
一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。) 1.主要起防水、磨耗,防滑或改善碎(砾)石作用的路面面层是( )。 A.热拌沥青混合料面层 B.冷拌沥青混合料面层 C.沥青贯入式面层 D.沥青表面处治面层 【答案】D 【解析】沥青表面处治面层主要起防水层、磨耗层、防滑层或改善碎(砾)石路面的作用, 其集料最大粒径应与处治层厚度相匹配。 【参考】资料本 200 句第 3 条 2.淤泥、淤泥质土及天然强度低( )的黏土统称为软土。 A.压缩性高,透水性大 B.压缩性高、透水性小 C.压缩性低、透水性大 D.压缩性低、透水性小 【答案】B 【解析】淤泥、淤泥质土及天然强度低、压缩性高、透水性小的一般黏土统称为软土 3.存在于地下两个隔水层之间,具有一定水头高度的水,称为( )解析】承压水存在于地下两个隔水层之间,具有一定的水头高度,一般需注意其向上的排 泄,即对潜水和地表水的补给或以上升泉的形式出露。 4.以粗集科为主的沥青混合料复压宜优先选用( )。 A.振动压路机 B.钢轮压路机 C.重型轮胎压路机 D.双轮钢筒式压路机 【答案】A 【解析】密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其总 质量不宜小于 25t。相邻碾压带应重叠 1/3~1/2 轮宽。对粗集料为主的混合料,宜优先采 用振动压路机复压。 5.现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是()。 A.受力钢筋的交叉点 B.单向受力钢筋网片外围两行钢筋交叉点 C.单向受力钢筋网中间部分交叉点 D.双向受力钢筋的交叉点 【答案】C 2 【解析】钢筋网的外围两行钢筋交叉点应全部扎牢,中间部分交叉点可间隔交错扎牢,但双 向受力的钢筋网,钢筋交叉点必须全部扎牢。 6.关于桥梁支座的说法错误的是( )。 A.支座传递上部结构承受的荷载 B.支座传递上部结构承受的位移 C.支座传递上部结构承受的转角 D.支座对桥梁变形的约束应尽可能的大,以限制梁体自由伸缩 【答案】D 【解析】桥梁支座是连接桥梁上部结构和下部结构重要部件。它能将桥梁上部结构的反力和 变形(位移和转角)可靠的传递给桥梁下部结构从而使结构的实际受力情况与计算的理论图 式相符合。
2022-2023年一级建造师之一建市政公用工程实务通关题库(附答案)

2022-2023年一级建造师之一建市政公用工程实务通关题库(附答案)单选题(共60题)1、关于城镇供热直埋保温接头的说法,错误的是()。
A.接头外护层安装完成后,必须全部进行严密性检验并应合格B.应采用发泡机发泡、发泡后应及时密封发泡孔C.接头处的钢管表面应干净、干燥D.接头外观不应出现过烧、鼓包、翘边、褶皱或层间脱离等缺陷【答案】 A2、管廊顶板上部() mm 范围内回填材料应采用人工分层夯实,大型碾压机不得直接在管廊顶板上部施工。
A. 1000B. 800C. 600D. 500【答案】 A3、高温施工时,混凝土拌合物的初凝时间不得小于()小时,低温施工时,终凝时间不得大于()小时。
A.3,10B.2,10C.3,12D.2,12【答案】 A4、现浇混凝土水池的外观和内在质量的设计要求中,没有()要求。
A.抗冻B.抗碳化C.抗裂D.抗渗【答案】 B5、后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法错误的是()。
A.当白天气温高于35℃时,压浆宜在夜间进行B.压浆完成24小时以后,结构混凝土的温度不得低于0℃C.压浆作业每一工作班应留取不少于3组砂浆试块,标养28天D.水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa【答案】 B6、在基坑运土通道出口两侧增设降水井时,其外延长度至少应为出口宽度的()倍。
A. 0. 5B. 1. 0C. 1. 5D. 2.0【答案】 B7、下列投标文件内容中,属于经济部分的是()。
A.投标保证金B.投标报价C.投标函D.施工方案【答案】 B8、由于不可抗力事件导致的费用中,属于承包人承担的是()。
A.工程本身的损害B.施工现场用于施工的材料损失C.承包人施工机械设备的损坏D.工程所需清理、修复费用【答案】 C9、关于浅埋暗挖法施工隧道土方开挖的总原则,下列说法中正确的是()A.预支护、预加固一段,开挖一段B.支护一段,开挖一段C.封闭成环一段,支护一段D.预支护一段、封闭成环一段【答案】 A10、(2013 年真题下列喷锚暗挖开挖方式中,防水效果较差的是()。
2024年一级建造师之一建市政公用工程实务真题精选附答案

2024年一级建造师之一建市政公用工程实务真题精选附答案单选题(共120题)1、地表水的常规处理工艺,当原水中的浊度很()时,需要在混凝前设置预沉淀或沉砂池。
A.高B.低C.适中D.无法确定【答案】 A2、热力管道保温材料进场,应按标准规定于现场按批抽样,检测材料的()是否符合标准规定。
A.密度B.导热系数C.透气性D.表面特性【答案】 B3、天然气管道应在()舱室内敷设。
A.独立B.单独C.专业D.阻燃【答案】 A4、(2017 年真题)下列燃气和热水管网附属设备中,属于燃气管网独有的是()。
A.阀门B.补偿装置C.凝水缸D.排气装置【答案】 C5、钻孔灌注桩灌注水下混凝土过程中,导管埋入混凝土深度宜为()。
A.1~3mB.2~4mC.3~5mD.2~6m【答案】 D6、水泥混凝土路面在混凝土达到()以后,可允许行人通过。
A.设计抗压强度的30%B.设计抗压强度的40%C.设计寄拉强度的30%D.设计弯拉强度的40%【答案】 D7、当改性沥青SMA混合料高温碾压有推拥现象时,应复查其级配,且不得采用()碾压,以防混合料被搓擦挤压上浮.造成构造深度降低或泛油。
A.小型压路机B.钢筒式压路机C.振动压路机D.轮胎压路机【答案】 D8、用作路面裂缝防治土工织物应能耐()以上的高温。
A.170℃B.250℃C.150℃D.160℃【答案】 A9、(2011 年真题)沉桩施工时不宜用射水方法的施工的土层()。
A.黏性土B.砂层C.卵石地层D.粉细砂层【答案】 A10、箱涵顶进工艺流程中,工作坑开挖的紧后工作是()。
A.顶进设备安装B.后背制作C.滑板制作D.箱涵制作【答案】 B11、吊索运输、安装过程中不得受损坏。
吊索安装应与加劲梁安装配合进行,并对号入座,安装时必须采取防止()措施。
A.偏移B.剪切C.弯折D.扭转【答案】 D12、(2020年真题)下列水处理构筑物中,需要气密性试验的是()。
A.消化池B.生物反应池C.消化池D.生物反应池【答案】 A13、工程竣工验收报告由()编制。
【精品】沉井基础施工工法(附图).doc

沉井基础在修建负荷较大的建筑物时,其基础要坐落在坚固、有足够承载能力的土层上,当这类土层距地表成较深(8m~30m ),天然基础和桩基础都受水文地质条件限制时,常采用沉井基础.沉井是桥梁墩(台)深基础的一种常用类型.如图1。
沉井在下沉过程中,坑壁不需要临时支撑和防止围堰。
如果沉井报穿过的土层允许排水开挖下沉,则沉井的埋置深度很容易达到,其垂直度亦好控制.如果遇到饱和水分土层时,排水开挖会出现翻砂现象,往往造成沉井歪斜。
如果遇到孤石、倒木、溶洞及坚硬的障碍物时,需做特殊处理.沉井是基础的组成部分之一,具有设计需要的壁厚和垂直隔墙,为上下开口的筒形结构物,通常用混凝土或钢筋混凝土制成。
底节沉井一般是在河床或滩地筑岛上建造,特殊情况可采用浮式沉井,在其强度达到设计要求后,抽除刃脚垫木,对称、均匀地挖去井内土,通过取土井孔运出井外弃之。
随着井内土面逐渐下降,沉井在自重的作用下,克服刃脚土的支承力和外井壁与土的摩阻力而下沉。
此时的井壁起着支撑坑壁土不内塌的作用。
沉埋的全部高度是依据施工条件,分成若干节制成的.当第一节沉井沉到适当位置后,在其上接高第二节沉井,然后再继续下沉。
就这样接高、下沉、再接高、再下沉,图1桥墩沉井基础示意图直至达到设计标高,清理基底后进行封底、填充和浇筑顶盖板。
一、适用范围和准备工作一)、适用范围当天然基础和桩基础受水文、地质条件限制施工困难时,可采用沉井基础,沉井基础尤其适用于竖向各横向承载力大的深基础。
由于沉井种类不同,各自的适用范围亦有所区别,应根据需要进行选择。
㈠沉埋种类1、 按制造情况可分为:⑴就地浇筑下沉沉井:多采用混凝土或钢筋混凝土沉井,筑岛立模浇筑混凝土后,就地挖土下沉。
⑵浮式沉井:多为钢壳井壁,亦有空腔钢丝网水泥薄壁沉井、钢筋混凝土薄壁沉井,是在岸上制造成型,通过滑道等方法下水浮运到位。
还有的在船上制作成型,采用一整套吊装设备和措施,使其浮运到位下沉,或采用船运到位,用沉船方法,使其下沉。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
给水排水工程(10个考点)
沉井施工技术P194 ★★
要求:
1. 沉井的构造;
2. 沉井准备工作;
3. 沉井预制;
4. 下沉施工;
5. 沉井封底;
近三年考情:
2017年2018年2019年
1分13分
单选题单选+案例沉井施工技术★★
沉井施工技术★★
一、沉井的构造
沉井的包括井筒、刃脚、隔墙、梁、底板。
沉井施工技术★★
二、沉井准备工作
(一)基坑准备
3. 地下水位降到基坑以下0.5m;采用筑岛法制作时,岛面应比施工期最高水位高出0.5m以上。
沉井施工技术★★
(二)地基与垫层施工
1. 地基应具有足够的承载力。
2. 刃脚垫层采用(砂垫层上满铺垫木)或(砂垫层上浇筑素混凝土):
(1)垫层的结构厚度和宽度应经计算确定;素混凝土垫层的厚度还应便于沉井下沉前凿除。
(2)砂垫层宜用中粗砂,分层铺设、夯实。
(3)垫木铺设应使刃脚底面在同一水平面上,平面布置要均匀对称,垫木的长度中心应与刃脚底面中心线重合。
沉井施工技术★★
采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出()m以上。
A. 0.3
B. 0.5
C. 0.7
D. 1.0
【答案】B
沉井施工技术★★
沉井施工技术★★
三、沉井预制
(二)分节制作沉井
1. 第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时与刃脚部分整体浇捣。
2. 混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土。
沉井施工技术★★
3. 施工缝采用凹凸缝或设置钢板止水带;对拉螺栓的中间应设置防渗止水片。
沉井施工技术★★
4. 沉井每次接高轴线应重合,及时做好沉降和位移监测。
5. 应验算接高后稳定系数,严禁在发生倾斜和突然下沉;
6. 后续各节模板不应支撑于地面上,底部距地面应≮1m。
沉井施工技术★★
沉井施工分节制作时,如果设计无要求,混凝土强度应达到设计强度等级()后,方可拆除模板或浇筑后节混凝土。
A. 30%
B. 50%
C. 75%
D. 80%
【答案】C
沉井施工技术★★
【2019】关于沉井施工分节制作工艺的说法,正确的是()。
A.第一节制作高度必须与刃脚部分齐平
B.设计无要求时,混凝土强度应达到设计强度等级60%,方可拆除模板
C.混凝土施工缝应采用凹凸缝并应凿毛清理干净
D.设计要求分多节制作的沉井,必须全部接高后方可下沉
【答案】C
沉井施工技术★★
沉井施工技术★★
四、下沉施工
(一)排水下沉
排水下沉法--渗水量不大,稳定的黏性土;
不排水下沉法--深沉井/严重流沙。
沉井施工技术★★
(一)排水下沉
1. 下沉过程连续排水,保证沉井范围地层疏干。
2. 分层、均匀、对称挖土,严禁超挖。
3. 确保不危及周围建(构)筑物、道路或地下管线,并保证下沉过程和终沉时的坑底稳定。
4. 用抓斗取土时,井内严禁站人,严禁在底梁以下任意穿越。
沉井施工技术★★
(二)不排水下沉
1. 沉井内水位应符合施工设计控制水位;井内水位不得低于井外水位;流动性地层,井
内应高于井外≮1m。
2. 废弃土方、泥浆应专门处置,不得随意排放。
沉井施工技术★★
(三)沉井下沉控制
1. 下沉应平稳、均衡、缓慢,发生偏斜应通过调整开挖顺序和方式“随挖随纠、动中纠偏”。
2. 应按施工方案规定的顺序和方式开挖。
3. 沉井下沉影响范围内的地面四周不得堆放任何东西,车辆来往要减少震动。
沉井施工技术★★
4. 沉井下沉监控测量
(1)下沉时标高、轴线位移每班至少测量一次,每次下沉稳定后应进行高差和中心位移量的计算;
(2)终沉时,每小时测一次,严格控制超沉,沉井封底前自沉速率应小于10mm/8h;
(3)如发生异常情况应加密量测;
(4)大型沉井应进行结构变形和裂缝观测。
沉井施工技术★★
【2014】关于沉井下沉监控测量的说法,错误的是()。
A. 下沉时标高、轴线位移每班至少测量一次
B. 封底前自沉速率应大于10mm/8h
C. 如发生异常情况应加密量测
D. 大型沉井应进行结构变形和裂缝观测
【答案】B
沉井施工技术★★
(四)辅助法下沉
1. 井外壁与土之间均匀灌入黄砂,高差不应超过500mm。
2. 触变泥浆套助沉时,到位后用水泥砂浆置换。
3. 空气幕助沉时,开气应自上而下,停气应缓慢减压,压气与挖土应交替作业。
4. 爆破法开挖下沉时,应符合国家有关爆破安全的规定。
沉井施工技术★★
沉井下沉的辅助法下沉包括()。
A. 均匀灌入黄砂法
B. 触变泥浆套助沉
C. 空气幕助沉
D. 爆破方法开挖下沉
E. 真空负压助沉
【答案】ABCD
沉井施工技术★★
沉井施工技术★★
五、沉井封底
(一)干封底
沉井施工技术★★
1. 继续降水,并稳定保持地下水位距坑底不小于0.5m;在封底前应用大石块将刃脚下垫实。
2. 封底前应整理好坑底和清除浮泥,对超挖部分应回填砂石至规定标高。
3. 全断面封底时,混凝土应一次性连续浇筑;有底梁或支撑梁分格封底时,应对称逐格浇筑。
沉井施工技术★★
4. 钢筋混凝土底板施工前,井内应无渗漏水,且新、老混凝土接触部位凿毛处理,并清理干净。
5. 封底前设置泄水井,底板混凝土达到设计强度且满足抗浮要求时,方可封填泄水井、停止降水。
沉井施工技术★★
干封底施工时,封底前应设置泄水井,底板混凝土强度达到设计强度()且满足抗浮要求时,方可封填泄水井、停止降水。
A. 100%
B. 90 %
C. 80 %
D. 75 %
【答案】A
沉井施工技术★★
(二)水下封底
1. 基底应清除干净;软土地基应铺设碎石或卵石垫层。
3. 浇筑时能一次将导管底埋住。
4. 混凝土从低处向周围浇筑;井内有隔墙、底梁或混凝土供应量受限时,应分格对称浇筑。
沉井施工技术★★
5. 连续浇筑,导管埋深不小于1.0m,浇筑面上升速度大于0.25m/h,最终浇筑成的混凝土面应略高于设计高程。
6. 封底混凝土强度满足设计要求且沉井满足抗浮要求时,抽除井内水,凿除松散混凝土,浇筑底板。
沉井施工技术★★
【2013】采用排水下沉施工的沉井封底措施中,错误的是()。
A. 封底前设置泄水井
B. 封底前停止降水
C. 封底前井内应无渗漏水
D. 封底前用石块将刃脚垫实
【答案】B
沉井施工技术★★
【2018】关于沉井不排水下沉水下封底技术要求的说法正确的是()。
A. 保持地下位距坑底不小于1m
B. 导管埋入混凝士的深度不宜小于0.5m
C. 封底前应设置泄水井
D. 混凝士浇筑顺序应从低处开始,逐渐向周围扩大
【答案】D
【解析】A选项:应保持井内水位高出井外水位不少于1m。
B选项:导管埋入混凝士的深度不宜小于1.0m。
C选项:封底前应设置泄水井属于干封底的技术要求。
锦囊妙记。
