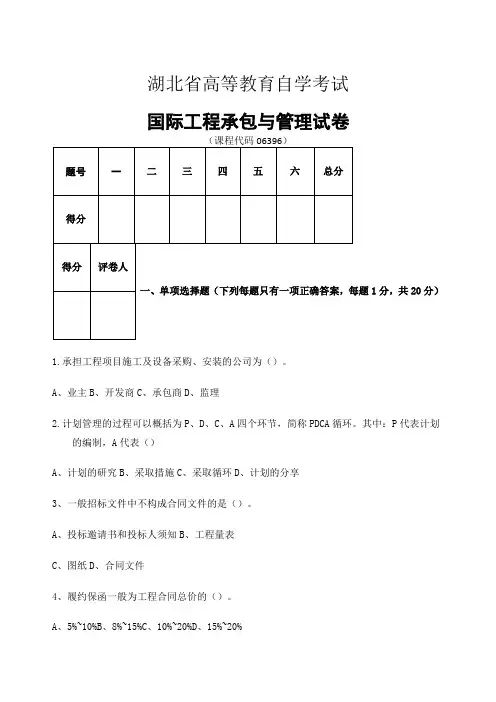

国际工程承包与管理系统试卷(真题)

省高等教育自学考试
国际工程承包与管理试卷
(课程代码06396)
一、单项选择题(下列每题只有一项正确答案,每题1分,共20分)
1.承担工程项目施工及设备采购、安装的公司为()。

A、业主
B、开发商
C、承包商
D、监理
2.计划管理的过程可以概括为P、D、C、A四个环节,简称PDCA循环。

其中:P
代表计划的编制,A代表()
A、计划的研究
B、采取措施
C、采取循环
D、计划的分享
3、一般招标文件中不构成合同文件的是()。

A、投标邀请书和投标人须知
B、工程量表
C、图纸
D、合同文件
4、履约保函一般为工程合同总价的()。

A、5%~10%
B、8%~15%
C、10%~20%
D、15%~20%
5、承包工程中施工机械的保险费率一般按照设备价值的()。

A、0.4%左右计算
B、0.5%左右计算
C、0.6%左右计算
D、0.8%左右计算
6、按国际GB/T19001-2000规定,可将工程项目施工过程依次划分为()。

A、工程项目—分部工程-单位工程-分项工程
B、工程项目—单位工程-分项工程-分部工程
C、工程项目—单位工程- 分部工程-分项工程
D、工程项目—分项工程-分部工程-单位工程
7、下列不属于海上运输保险的险别为()。

A、平安险
B、水渍险
C、一切险
D、人身意外险
8、在进行国际物资采购时,FOB方式是指()。

A、船上交货
B、工厂交货
C、船边交货
D、边境交货
9、一些重型设备和专用起吊设备的使用年限可长达()。

A、12年
B、15年
C、18年
D、20年
10、通常建设工程的保留金为合同额的()。

A、5%
B、8%
C、10%
D、15%
11.卢斯莫尔把工程项目中的危机管理过程划分为七个步骤,分别为侦查、诊断、决策、反馈、恢复、学习及()。

A、辨识
B、分析
C、应对
D、实施
12.合同管理的一种组织结构——矩阵式,又称为()
A、合同管理员制
B、直线式
C、专业划分制
D、职能式
13、从合同责任上讲,对于不可预见的外界条件,不论是招标文件中描述失实,
或是招标文件中根本未曾提到的,则()。

A、是承包商的责任,因而不应给予承包商相应的经济补偿和工期延长
B、不是承包商的责任,也不应给予承包商相应的经济补偿和工期延长
C、不是承包商的责任,因而应给予承包商相应的经济补偿和工期延长
D、是承包商的责任,但应给予承包商相应的经济补偿和工期延长
14、赢得值分析时,项目的CPI小于1表示()。

A、成本超支,绩效不能令人满意
B、成本节约,绩效令人满意
C、进度拖延,绩效不能令人满意
D、进度提前,绩效令人满意
15、赢得值分析中完成工作实际成本的简写为()。

A、BCWP
B、ACWP
C、BCWS
D、ETC
16、下列关于关键线路法的说法错误的是()。

A、关键线路上任何工作的延误,都将会导致整个工程的拖延
B、关键线路法直观地表示出每道工序间的逻辑关系,并可通过计算工序的时间
参数确定工序的自由浮动时间
C、关键线路法可以利用先进的IT技术实现网络图的设计、计算、调整和优化
D、每个项目的关键线路只有一条
17、下列不属于常用的组织形式的是()。

A、工作队式项目组织
B、矩阵式项目组织
C、三角管理模式
D、部门控制式项目组织
18、在工程的实施阶段,业主的主要权利不包括()。

A、必要时,有权指定分包商,进行某专业分部或分项工程的实施
B、有权增减或取消合同的工作项目,改变工程量及质量标准
C、对于已建成的区段或部分工程,有权选择提前投入使用
D、资金紧时,可暂缓支付工程进度款
19、在索赔管理中,合同围以外的“新增工程”应称为()。

A、附加工程
B、额外工程
C、非合同工程
D、变更工程
20、下列合同中,承包商承担全部风险的总价合同类型是()。

A、固定总价合同
B、调价总价合同
C、固定工程量总价合同
D、附费率表总价合同
二、多项选择题(本大题共5小题,每小题2分,共10分)
下列每题至少有两项正确答案,全选对的,得2分;选对但不全的,
得1分;错选或未选的,不得分
21、如果一家公司与业主签订合同将整个工程的全部实施过程或部分实施过程中
的全部工作承包下来叫总承包商,其英文表达可以为()
A.General Contracter B.Main Contracter C.Prime Contracter D.Primary Contracter E. First Contracter
22、业主方在开标会上宣读的容包括()。

A.投标价格B.项目经理的名称
C.投标人名称D.被取消投标资格的投标人的名称
E.标底
23、选择分包商的主要条件()。

A.报价的合理性B.技术力量C.沟通能力
D.财务力量 E.信誉
24、危机具有的特点()。

A.长期性B.意外性或突发性C.聚焦性
D.破坏性 E.紧迫性
25、与国工程相比较,国际工程中的物资及施工设备有许多不同之处,其主要特
点有()。

A.技术要求差异大,材料质量要求严格B.程序复杂
C.物资采购的国际化和当地化D.价格稳定
E.潜在风险因素多
三、名词解释(本大题共5分,每小题3分,共15分)
26.咨询工程师
27.资格后审
28.不平衡报价法
29.伙伴关系管理模式
30.全面质量管理
四、简答题(本大题共5小题,每小题5分,共25分)
31.简述工程承包合同有效的必要条件。

32.简述招标文件包含的容。

33.简述承包商的主要权利。

34.按索赔发生的原因分类,工程索赔包括哪些类型?
35.简述工程缺陷包括的主要容。

五、论述题(本大题共1题,15分)
36. 试述国际工程承包中投标的技巧。

六、案例分析题(本大题共1题,15分)
4000m2。

某施工单位根据领取的招标文件和全套施工图,利用低价投标策略并中标。

该施工单位于2009年11月18日与业主签订了固定总价施工合同,总价包干,合同工期为120天,合同造价为248万元,其中已包含风险费。

主要装修材料由业主提供,并运至施工现场。

合同规定工程发生设计变更、现场条件变化和工程量增减都不得调整合同价格。

施工单位于2009年11月25日按照业主的开工指令进场施工,开工后10天,业主对客房的装修设计进行较大变更,并增加了客房衣柜与窗套施工,并以设计变更形式发给施工单位。

该施工单位收到设计变更后,对设计变更引起的工程造价进行预算,增加工程造价约30万元。

该施工单位及时向业主提出30万元的索赔要求。

工程进行了一个月后,业主因资金不到位,不能按期支付工程进度款,口头要求承包商暂停施工20天,承包商也口头答应。

恢复施工后不久,2010年元月14日至21日,因罕见的暴风雪导致交通受阻,定购的几种主要装修材料滞留在运输途中,不能按时进场,导致停工7天。

施工单位春节期间按有关规定放假7天,没有施工。

施工单位向业主提出顺延工期34天。

问题:
(1)该工程采用固定总价合同是否合适?为什么?
(2)该合同的变更形式是否妥当?为什么?
(3)因设计变更引起造价增加,承包商提出的索赔要否合理?说明原因。

(4)承包商可以提出的工期索赔应为多少天?说明理由。

答案:
(1)该工程项目采用固定总价合同是合适的。

固定总价合同适用于工程量不大且能够按标准计算、设计图纸完备、工期较短、技术不太复杂、风险不大的项目,该工程基本符合这些条件。

(2)该合同变更形式不妥。

根据《合同法》的有关规定,建设工程合同应当采取书面形式.合同变更亦应当采取书面形式。

本案例中业主口头要求临时停工,承包商亦口头答应,是双方的口头协议,且事后并未以书面的形式确认,所以该合同变更形式不妥。

(3)因设计变更提出的索赔要求不合理,原因是:
①承包商应该对自己就合同文件的解释负责;
②承包商应该对自己报价的正确性和完备性负责;
③该施工合同为固定总价合同,合同约定因设计变更、现场条件变化,工程量增减都不得调整合同价格,因设计变更引起工程造价增加,其相关风险应由承包商承担。

(4)承包商可以提出的工期索赔为27天,原因是:
①因业主资金不到位,不能按期支付工程进度款,要求停工20天,业主对停工承担责任,顺延工期是合理的。

②罕见的暴风雪属于双方共同的风险,应延长工期7天。

③春节期间已包含在合同工期,春节放假是有经验的承包商能够预见的,是承包商应承担的风险,不应考虑其延长工期要求。

单选题答案:1-5 CBACA
6-10 CDABA
11-15 DCCAB
16-20 DCDBA
多选题答案:21. ABC
22. ACD
23. ABDE
24. BCDE
25. ABCE。

合集下载

国际经济技术合作试卷B及答案

国际经济技术合作试卷B及答案

国际经济合作试卷(B 卷)课程 国际经济技术合作理论与实务 2019 ~2020 学年第 二 学期一、单项选择题。

1、国际经济合作的实质内容是( )的国际移动和重新组合配置。

A. 商品 B. 生产要素 C. 资本 D. 技术2、当代国际经济合作的发展,除国际政治变化原因外,( )的出现是其直接动因。

A. 第三次科技革命B. 市场国际化C. 经济全球化D. 经济一体化3、要素禀赋理论认为,国际贸易的直接原因是( )。

A. 要素禀赋差异 B. 比较成本差异 C. 成本的国际绝对差 D. 技术水平差异4、根据国际生产折衷理论,一国企业对外投资,必须首先具备资产所有权、内部化和()三种优势。

A. 经济发展水平B. 资金C. 技术D. 特定区位 5、出口信贷所支持的一般都是( ),贷款金融较大,信贷额有最低起点限额没有最高限额。

A. 基础设施建设B. 技术援助C. 私人企业的新建、改建和扩建项目D. 大型设备出口6、联合国发展系统提供的援助主要是()。

A. 以优惠贷款的方式提供技术援助B. 以优惠贷款的方式提供财政援助C. 以赠款的方式提供有偿的技术援助D. 以赠款的方式提供无偿的技术援助7、处于战后国际货币体系中心地位的国际组织是()。

A. 国际金融公司B. 世界银行C. 国际开发协议D. 国际货币基金组织8、服务贸易的主要特征是()。

A. 无形性B. 不可存储性C. 差异性D. 不可分离性9、当今国际技术转让主要集中在()。

A. 东、西方之间B. 发达国家之间C. 发达国家与发展中国家之间的D. 发展中国家之间10、国际工程承包是一种()的国际经济合作方式。

A. 区域性B. 生产性C. 专业性D. 综合性二、名词解释(每题4分,共20分)1、收购目标企业2、国际信贷3、贷款期4、国际工程承包5、内部化理论三、简答题 (本大题共3小题,每小题6分,共30分)1. 简述世界经济一体化的含义和经济特征?2.国际经济合作的特征有哪些?3.当代国际技术贸易的作用有哪些?4.国际技术贸易的方式有哪些?5、国际经济合作与国际贸易的共同点:四、案例分析题 (本大题共2小题, ,共30分)1、【基本案情】敦豪是世界上最大的国际快递公司,其业务约占该行业世界总额的 40%。

06396国际工程承包与管理

06396国际工程承包与管理

1国际工程:是指一个工程项目的咨询、设计、融资、采购、施工以及培训等各个阶段的参与者来自不止一个国家和国际组织,并且按照国际上通用的工程项目的管理理念进行管理的工程。

2国际工程的特点:1、跨多个学科的系统工程2、跨国的经济活动3、严格的合同管理4、风险与利润并存5、发达国家垄断6、国际工程市场总体上是一个持续稳定的市场3促进国际工程承包市场稳步发展的因素:1、社会稳定和经济发展,生活水平提高2、自然资源开发3、基础设施更新4自然灾害后重建和战后重建4国际工程管理人才应该是:复合型、外向型、开拓型的高级管理人才。

1、复合型:具有某一个专业领域的工程技术理论基础及实践经验,管理科学和经济学的理论基础以及很好的专业外语水平2、外向型:技术方面、经济方面、管理方面、外语方面3、开拓型:判断决策能力、善于抓住机遇、拼搏奋斗精神、具有创新精神、组织管理能力、讲究公关技巧5业主是指工程项目的提出者,组织论证立项者,投资决策者,资金筹集者,项目实施的组织者,也是项目的产权所有者,并负责项目生产,经营和偿还贷款6业主代表是指由业主方正式授权的代表,代表业主行使和履行在合同中明文规定的或隐含的权力和职责7承包商指承担工程项目施工及设备采购、安装的公司或他们的联合体,凡直接与业主签订承包合同的都叫承包商8总承包商是指与业主签订合同将全部施工过程或部分实施过程中的全部工作承包下来分包商是指那些直接与承包商签订合同,分担一部分承包商与业主签订合同中的任务的公司9指定分包商是指由业主和工程师挑选或指定的进行与项目实施、货物采购等工作有关的分包商,这种指定可以在招标文件中指定,或给出一些可供选择的分包商名单,总承包商要从这名单中选择某些专业或某部分工作的分包商10供应商是指为工程实施提供工程设备、材料和建筑机械的公司和个人11招标程序流程图六个部分:确定项目策略、资格预审、招标与投标、开标、评审投标书几判断、授予合同。

12项目采购法是指业主方在选择项目的服务方时,从确定需求到完成的全过程中所采用的方法,包括招标方式等13资格预审的程序:业主方编制资格预审文件,通过刊登广告等方式邀请承包商参加资格预审,向承包商出售或颁发资格预审文件,承包商填写资格预审文件并送交业主方,由业主方对所有的资格预审文件进行分析评审,最后确定通过资格预审的公司,即进入短名单的公司,并将通过资格预审的公司名单通知所有申请人14资格后审是指在招标文件中加入资格审查内容,投标人在提交投标书时提交资格审查资料,评标时先对投标人进行资格审查,不合格者被取消评标资格15招标是业主方采用市场采购的方式对将要实施的工程项目的全过程或某一阶段特定任务的实施者进行选择的方法和过程。

国际工程项目管理考试试题

国际工程项目管理考试试题

一、单项选择题(每题2分,共20分)1. 国际工程项目管理中,以下哪项不属于项目前期工作?()A. 市场调研B. 设计方案确定C. 人力资源配置D. 项目合同签订2. 在国际工程项目中,以下哪种合同类型最有利于保护承包商利益?()A. 固定价格合同B. 可调价格合同C. 成本加固定费用合同D. 成本加百分比合同3. 国际工程项目中,以下哪项不是项目管理的基本职能?()A. 计划B. 组织C. 控制D. 监督4. 在国际工程项目中,以下哪种风险属于政治风险?()A. 自然灾害B. 汇率波动C. 政府政策变化D. 施工技术问题5. 国际工程项目中,以下哪项不是项目风险管理的主要内容?()A. 风险识别B. 风险评估C. 风险应对D. 风险转移6. 在国际工程项目中,以下哪种沟通方式最有利于促进项目团队协作?()A. 邮件沟通B. 电话沟通C. 面对面沟通D. 项目管理系统沟通7. 国际工程项目中,以下哪种成本控制方法最适用于项目实施阶段?()A. 预算控制B. 进度控制C. 质量控制D. 成本效益分析8. 在国际工程项目中,以下哪种合同条款最有利于保障项目质量?()A. 合同工期B. 合同价格C. 合同技术标准D. 合同付款方式9. 国际工程项目中,以下哪种组织结构有利于提高项目管理效率?()A. 线性组织结构B. 矩阵组织结构C. 职能组织结构D. 事业部组织结构10. 在国际工程项目中,以下哪种合同类型适用于项目融资?()A. 工程承包合同B. 设备采购合同C. 项目管理合同D. 融资合同二、多项选择题(每题3分,共15分)1. 国际工程项目管理中,以下哪些因素会影响项目进度?()A. 施工技术B. 人力资源C. 资金投入D. 政治因素E. 汇率波动2. 国际工程项目中,以下哪些措施可以降低项目风险?()A. 风险识别B. 风险评估C. 风险应对D. 风险转移E. 风险规避3. 国际工程项目中,以下哪些因素会影响项目成本?()A. 施工技术B. 人力资源C. 资金投入D. 材料价格E. 政治因素4. 国际工程项目中,以下哪些沟通方式有助于提高项目团队协作?()A. 邮件沟通B. 电话沟通C. 面对面沟通D. 项目管理系统沟通E. 沟通培训5. 国际工程项目中,以下哪些组织结构形式有利于提高项目管理效率?()A. 线性组织结构B. 矩阵组织结构C. 职能组织结构D. 事业部组织结构E. 混合组织结构三、判断题(每题2分,共10分)1. 国际工程项目管理中,项目进度控制的关键在于施工阶段的计划与实施。

国际工程管理经验及造价成本控制(每日一练)

国际工程管理经验及造价成本控制(每日一练)

国际工程管理经验及造价成本控制(每日一练)单项选择题(共12 题)1、某国际工程项目施工招标文件规定合同价款使用项目所在国当地币支付,中国企业调查该当地币近年来兑换美元的波动情况,这属于对()风险进行评估。

()•A,政治环境•B,经济水平•C,外汇管制•D,汇率变化正确答案:D2、根据FIDIC《设计采购施工(EPC)/交钥匙工程合同条件》(银皮书),如果承包商未能在竣工时间内按时完工,业主可向承包商要求的权利是()。

()•A,要求承包商缩短工期•B,要求承包商延长缺陷责任期•C,要求承包商支付误期损害赔偿费•D,要求承包商支付从项目中获得的利润正确答案:C3、根据FIDIC施工合同条件,对某项工程子目的单价进行调整必须满足的一项条件是该项工作的数量变动超过工程量清单中数量的()。

()•A,5%•B,10%•C,15%•D,20%正确答案:B4、FIDIC合同条件中,一般在开工日期后28天内由合同双方联合任命争端裁决委员会成员的是()。

()•A,《施工合同条件》•B,《生产设备和设计-施工合同条件》•C,《设计采购施工(EPC)/交钥匙工程合同条件》•D,《简明合同格式》正确答案:A5、根据FIDIC施工合同条件,没有()的变更指令,承包商不得对永久工程做任何变动或修改。

()•A,业主•B,工程师•C,承包商•D,资金提供方正确答案:B6、根据FIDIC施工合同条件,关于变更和合同价格调整的说法,错误的是()。

()•A,合同中任何工作内容数量的变更,不一定必然构成变更•B,如果承包商的建议节省了工程费用,在某些情况下他可得到奖金•C,对于工作中出现的额外的零星工作,工程师可用变更指令方式要求承包商按计日工进行•D,已根据成本及现行价格估价的工作,仍可按照合同约定的价格调整公式进行调价正确答案:D7、FIDIC合同条件中,最适用于建设项目规模大、复杂程度高、业主提供设计的项目的是()。

()•A,《施工合同条件》•B,《生产设备和设计-施工合同条件》•C,《设计采购施工(EPC)/交钥匙工程合同条件》•D,《简明合同格式》正确答案:A8、FIDIC《简明合同格式》不适用的项目是 ( )。

国际工程承包与管理试卷真题

国际工程承包与管理试卷真题

湖北省高等教育自学考试国际工程承包与管理试卷1分,共20分)1.承担工程项目施工及设备采购、安装的公司为()。

A、业主B、开发商C、承包商D、监理2.计划管理的过程可以概括为P、D、C、A四个环节,简称PDCA循环。

其中:P代表计划的编制,A代表()A、计划的研究B、采取措施C、采取循环D、计划的分享3、一般招标文件中不构成合同文件的是()。

A、投标邀请书和投标人须知B、工程量表C、图纸D、合同文件4、履约保函一般为工程合同总价的()。

A、5%~10%B、8%~15%C、10%~20%D、15%~20%5、承包工程中施工机械的保险费率一般按照设备价值的()。

A、0.4%左右计算B、0.5%左右计算C、0.6%左右计算D、0.8%左右计算6、按国际GB/T19001-2000规定,可将工程项目施工过程依次划分为()。

A、工程项目—分部工程-单位工程-分项工程B、工程项目—单位工程-分项工程-分部工程C、工程项目—单位工程-分部工程-分项工程D、工程项目—分项工程-分部工程-单位工程7、下列不属于海上运输保险的险别为()。

A、平安险B、水渍险C、一切险D、人身意外险8、在进行国际物资采购时,FOB方式是指()。

A、船上交货B、工厂交货C、船边交货D、边境交货9、一些重型设备和专用起吊设备的使用年限可长达()。

A、12年B、15年C、18年D、20年10、通常建设工程的保留金为合同额的()。

A、5%B、8%C、10%D、15%11.卢斯莫尔把工程项目中的危机管理过程划分为七个步骤,分别为侦查、诊断、决策、反馈、恢复、学习及()。

A、辨识B、分析C、应对D、实施12.合同管理的一种组织结构——矩阵式,又称为()A、合同管理员制B、直线式C、专业划分制D、职能式13、从合同责任上讲,对于不可预见的外界条件,不论是招标文件中描述失实,或是招标文件中根本未曾提到的,则()。

A、是承包商的责任,因而不应给予承包商相应的经济补偿和工期延长B、不是承包商的责任,也不应给予承包商相应的经济补偿和工期延长C、不是承包商的责任,因而应给予承包商相应的经济补偿和工期延长D、是承包商的责任,但应给予承包商相应的经济补偿和工期延长14、赢得值分析时,项目的CPI小于1表示()。

国际工程承包与管理试卷(真题)

国际工程承包与管理试卷(真题)
②罕见的暴风雪属于双方共同的风险,应延长工期7天。
③春节期间已包含在合同工期内,春节放假是有经验的承包商能够预见的,是承包商应承担的风险,不应考虑其延长工期要求。
单选题答案:1-5 CBACA
6-10 CDABA
11-15 DCCAB
16-20 DCDBA
多选题答案:21. ABC
22. ACD
23. ABDE
湖北省高等教育自学考试
国际工程承包与管理 试卷
(课程代码06396)
题 号
一
二
三
四
五
六
总 分
得 分
得 分
评卷人
一、单项选择题(下列每题只有一项正确答案,每题1分,共20分)
1.承担工程项目施工及设备采购、安装的公司为( )。
A、业主B、开发商C、承包商D、监理
2.计划管理的过程可以概括为P、D、C、A四个环节,简称PDCA循环。其中:P代表计划的编制,A代表( )
E.标底
23、选择分包商的主要条件( )。
A.报价的合理性B.技术力量C.沟通能力D.财务力量E.信誉
24、危机具有的特点( )。
A.长期性B.意外性或突发性C.聚焦性D.破坏性E.紧迫性
25、与国内工程相比较,国际工程中的物资及施工设备有许多不同之处,其主要特点有( )。
A.技术要求差异大,材料质ห้องสมุดไป่ตู้要求严格B.程序复杂
问题:
(1)该工程采用固定总价合同是否合适?为什么?
(2)该合同的变更形式是否妥当?为什么?
(3)因设计变更引起造价增加,承包商提出的索赔要求是否合理?说明原因。
(4)承包商可以提出的工期索赔应为多少天?说明理由。
答案:
(1)该工程项目采用固定总价合同是合适的。固定总价合同适用于工程量不大且能够按标准计算、设计图纸完备、工期较短、技术不太复杂、风险不大的项目,该工程基本符合这些条件。

国际工程承包和管理实务英语_西南交通大学中国大学mooc课后章节答案期末考试题库2023年

国际工程承包和管理实务英语_西南交通大学中国大学mooc课后章节答案期末考试题库2023年1.Which of the following can best demonstrate the recommended sequence ofdisputes events in 1999 FIDIC Red Book?答案:The Engineer => DAB => Amicable Settlement => Arbitration2.What is not required in the exchanges of project correspondence?答案:Description of personal emotions in letters3.我们应以何种心态对待异域文化?答案:假定对方与自己的想法、判断和价值有一定差异4.根据文化的冰山模型,以下哪一项属于文化的深层结构?答案:信仰系统5.在国际工程项目管理工作中,跨文化沟通应该是的工作?答案:全体项目人员6.Why is it necess ary to include project name, reference number, and meeting’stopic at the beginning of a decision memorandum?答案:For filing and retrieval convenience7.“中标函”is translated as in English.答案:Letter of Acceptance8.Which document is a part of the Tender Documents?答案:Form of Tender/Letter of Tender9.Which of the following term is not correctly translated?答案:Tender Bond –投标函10.Which of the following is not the stylistic characteristic prominent in theEnglish for international construction engineering and management?答案:Application of rhetorical devices11.Turnkey Contract is also referred as .答案:EPC Contract12.Normally, which party shall design, execute and complete the works, andremedy the defects arising thereof in a EPC contract?答案:The Contractor13.以下哪一项不利于国际工程管理中的跨文化沟通?答案:坚信冲突对项目是百害而无一利的14.In the 1999 FIDIC Red Book, the Contractor shall give to the Engineer thenotice of a claim not later than _____ after he became aware (or should have become aware) of the event or circumstance giving rise to the claim.答案:28 days15.The Employer’s general obligations do not include .答案:The duty to Construct16.Normally, which party signs the contract with a sub-contractor?答案:The General Contractor17.Which statement about the Engineer is not true?答案:The Engineer is appointed and paid for by both the Employer and the Contractor.18.“工程量清单” is the Chinese translation for .答案:Bill of Quantities19.In general, the stages of project delivery/procurement does not include .答案:The Design Stage20.高语境文化具有的特点是 .答案:交流信息含蓄委婉,字面意思下通常还有隐含的意义21.The contractor may claim for .答案:Extension of Time22.Which of the following marks the beginning of the construction stage?答案:Mobilization and Commencement of Work23.Generally speaking, prequalification is a part of in international projectdelivery/procurement.答案:The Tendering Stage24.Which statement about the “Contract” in international engineering project isnot true?答案:It does not include the technical documents such as the specification and the drawings.25.Normally, the Contractor’s responsibilities do not include .答案:Determine the feasibility of constructing a project.26.Which of the following is not a case of nominalization?答案:To submit the tender27.In general, the stages of project delivery/procurement do not include答案:The Design Stage28.非限定动词的形式主要包括。

国际工程承包

第一章1.国际工程:指一个工程项目的咨询、设计、融资、采购、施工以及等各个阶段的参与者来自不止一个国家或组织,并且国际上通用的工程项目的管理理念进行管理的工作。

2.国际工程的内容:【1】.国际工程包含国内和国外两个市场。

【2】.国际工程包括咨询和承包两大行业【3】国际工程提供的是一种服务3.国际工程咨询:包括对工程项目前期的投资机会研究、预可行性研究、可行性研究、项目评估、勘测、设计、招标文件编制、项目管理、监理、后评价等工作4.咨询业:是以高水平的脑力劳动为主的智力再加工行业,一般都是为业主一方面服务的,但也可应承包商的聘请为其服务。

5.国际工程承包:包括对工程项目进行投标、施工、设备和材料采购及设备安装调试、分包、提供劳务等工作6.国际工程的特点:【1】跨多个学科的系统工程。

【2】跨国的经济活动。

【3】严格的合同管理。

【4】风险与利润并存。

【5】发达国家垄断【6】国际工程市场总体上市是一个持续稳定的市场。

7.国际工程市场:包括总体市场规模和某一承包商可以占有的某一细分市场规模两个方面,总体上是一个比较稳定的大市场。

8. 国际工程市场形势分析:【1】全球各个国家建设行业的情况,【2】世界上最大的工程公司和咨询公司的情况。

9.促进国际工程承包市场稳步发展的因素:【1】社会稳定和经济发展,生活水平的提高【2】自然资源开发【3】基础设施更新【4】自然灾害后重建和战后重建10.“走出去”战略含义:积极开拓国内外两个市场,充分利用国内外两种资源11.“走出去”战略的意义:是我国的经济发展到一定水平后提出的一项基本国策,对中国经济长期稳定发展具有非常重要深远的战略意义。

12.为什么说“走出去”战略是发展我国经济的重大战略决策:【1】可以通过努力开拓两个市场,充分利用有效资源。

【2】我国的相关企业可以制定“走出去”的发展战略【3】在实践中可以培养国际工程管理人才【4】国际工程也可以带动国产设备、材料的出口、带动国内多个行业的发展,增加大批得劳动就业机会。

国际工程项目管理自考题(3篇)

一、单项选择题(每题2分,共20分)1. 国际工程项目管理的主要目标是:A. 降低成本B. 确保质量C. 按时完成D. 以上都是2. 以下哪项不属于国际工程项目管理的范畴?A. 项目策划B. 合同管理C. 人力资源配置D. 项目采购3. 国际工程项目管理的核心是:A. 项目进度管理B. 项目成本管理C. 项目质量管理D. 项目风险管理4. 在国际工程项目中,以下哪种合同类型最为常见?A. 固定总价合同B. 单价合同C. 成本加酬金合同D. 劳务合同5. 国际工程项目中,以下哪项不是合同争议解决的方法?B. 仲裁C. 民事诉讼D. 政府调解6. 国际工程项目中,以下哪种方式不属于风险管理?A. 风险识别B. 风险评估C. 风险应对D. 风险转移7. 国际工程项目中,以下哪种情况不属于项目沟通管理的范畴?A. 项目信息收集B. 项目信息发布C. 项目信息反馈D. 项目信息保密8. 在国际工程项目中,以下哪种组织结构不属于项目管理团队?A. 项目经理B. 项目副经理C. 项目工程师D. 项目监理9. 国际工程项目中,以下哪种合同条款不属于合同履行过程中的主要条款?A. 合同履行期限B. 合同履行地点C. 合同履行方式D. 合同履行费用10. 在国际工程项目中,以下哪种方式不属于项目采购?A. 竞标B. 竞争性谈判C. 直接采购D. 项目合作二、多项选择题(每题3分,共15分)1. 国际工程项目管理的特点包括:A. 项目复杂度高B. 项目风险较大C. 项目周期长D. 项目参与方众多2. 国际工程项目管理的主要内容包括:A. 项目策划B. 合同管理C. 人力资源配置D. 项目采购E. 项目施工管理3. 国际工程项目中,合同争议解决的方法包括:A. 谈判B. 仲裁C. 民事诉讼D. 政府调解E. 政府干预4. 国际工程项目中,风险管理的主要内容包括:A. 风险识别B. 风险评估C. 风险应对D. 风险监控E. 风险转移5. 国际工程项目中,项目沟通管理的主要内容包括:A. 项目信息收集B. 项目信息发布C. 项目信息反馈D. 项目信息保密E. 项目信息共享三、简答题(每题5分,共25分)1. 简述国际工程项目管理的概念及其特点。

自考06396国际工程承包与管理试卷(答案全面)

自考06396国际工程承包与管理试卷(答案全面)自考课程综合测验:国际工程承包与管理试卷(课程代码)8.投标文件不包括施工组织设计。

9.建设工程施工公开招标的程序中,编制和发售招标文件后应进行的工作是资格预审。

10.按照FIDIC合同条件,指定分包商应与总承包商签订分包合同。

一、单项选择题(本大题共10小题,每小题2分,共20分)1.BOT项目管理模式是指建造-运营-移交模式。

2.对于邀请招标来说,投标单位的资格审查在递交投标文件时进行。

3.采用固定合同单价的工程,在每月(或每阶段)办理工程结算时,应根据合同中规定的工程量来结算。

4.成本加酬金合同的适用范围比较宽,其风险可以得到合理的分摊,并且能鼓励承包单位通过提高工效等手段从成本节约中提高利润。

5.选择合同类型时,对一些风险很大的项目,应当采用可调总价合同。

6.投标单位在投标报价中,对工程量清单中的每一单项均需计算填写单价和合价。

在开标后,发现投标单位没有填写单价和合价的项目,则视为废标。

7.下列情况标书有效的是投标书封面无投标单位法定代表人或其代理人印章。

二、多项选择题(本大题共5小题,每小题3分,共15分。

全选对的,得3分;未选全的,得1分;错选不得分。

)11.组建联营体的主要优点有优势互补、分散风险、易协作,迅速决策、增强融资能力。

20、指定分包商:在招标文件中,业主可以指定某些分包工程由特定的分包商承担,而不是通过竞争性招标来确定分包商。

这种做法通常是因为该分包工程对整个工程的关键性较高,需要确保分包商的技术能力和信誉度。

四、21、招标文件包含的内容一般包括招标公告、招标说明、工程量清单、技术规范、合同范本、投标文件格式、评标标准等。

22、两阶段招标是指先进行技术方案的评审,再进行价格的评审;而双信封投标是指投标人需要在一个信封内提交技术方案和价格,评标时先开技术方案信封,合格者再开价格信封。

23、承包商在选择联营体伙伴时应注意以下原则:相互信任、互补优势、责任共担、明确分工、协调配合、风险共担、公正合理、诚信守约。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
