消防工程监理控制要点

消防工程监理控制要点
消防工程监理控制要点

消防工程监理控制要点

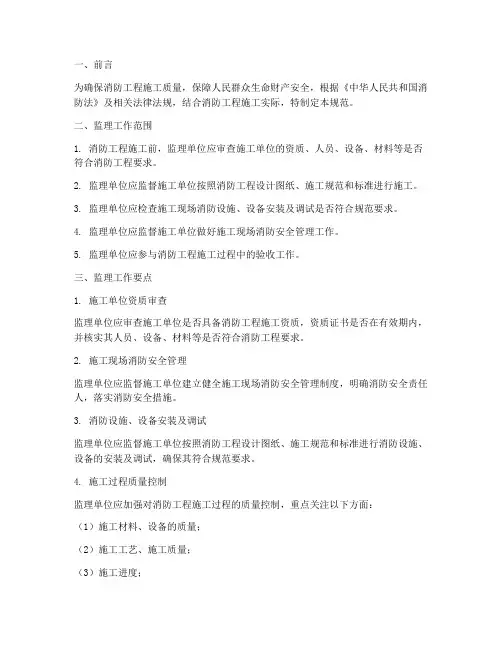

消防工程因建筑功能要求的不同而有不同的设置,因此,消防工程的施工监理也应针对不同的项目、不同的设计,制订相应的监理细则。根据我们以往对各类消防工程监理的经验、教训,在本工程监理中应注意以下几点:

1、协助业主选择具有消防施工资质的单位承担施工。

2、及时提醒、协助业主办理有关消防审批手续。

3、根据消防设计规范要求,核算、审核设计,提出合理化建议。

4、审核施工组织设计,督促施工单位完善质保体系,要求施工人员持证上岗。

5、对施工用材实行进场验收,检查其是否符合消防要求,质保资料是否齐全。

6、施工过程中,严格按消防施工规范要求进行检查、验收。

7、协调有关各专业施工单位,及时做好各项监理资料,

并督促施工单位工程与资料同步进行。

8、督促施工单位及时做好消防系统性能检测工作。

9、协助业主布置、组织消防工程的验收。

10、督促施工单位对遗留的质量问题进行整改,直至完成。

11、火灾自动报警系统及联动控制设备要求。

12、自动喷水灭火系统要求。

13、消防栓给水系统要求。

14、防排烟系统要求。

15、防火门要求。

16、防火卷帘要求。

17、事故广播要求。

防水施工质量控制要点

防水施工质量控制要点 This manuscript was revised on November 28, 2020

防水施工质量控制要点 一、管理过程 1、事前控制 (1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 (2)专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容: ①设计方案是否符合国家现行标准要求; ②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 (5)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (6)施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (7)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (8)检查监理实施细则是否具有针对性和可操作性。 (9)检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (10)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理

主体结构防水工程监理控制要点

主体结构防水工程监理控制要点 一、防水混凝土: ①防水混凝土的原材料、配合比、坍落度、外加剂及预埋件等必须符合设计要求和施工规范及有关标准规定。检查出厂合格证、质量检验报告、计量措施和现场抽样试验报告。 ②防水混凝土必须密实,其抗压强度和抗渗压力必须符合设计要求及有关标准的规定。抗渗试块单位工程不得少于2组,1组标准养护,1组同条件养护;养护期不少于28d,不超过90d。 ③防水混凝土的施工缝、变形缝、止水片(带)后浇带、穿墙管道、埋设件等设置和构造必须符合设计要求和施工规范规定,严禁有渗漏。 ④防水混凝土结构表面的裂缝宽度不应大于0.2mm,且不得贯通。 ⑤混凝土表面应坚实、平整、不得有露筋、蜂窝等缺陷,预埋件的位置应正确。 ⑥防水混凝土结构厚度不应小于250mm,其允许偏差为十8mm、-5mm;主体结构迎水面钢筋保护层厚度不应小于50mm,其允许偏差为±5mm。 二、水泥砂浆防水层: ①水泥砂浆防水层的原材料及配合比必须符合设计要求。检查出厂合格证、质量检验报告、计量措施和现场抽样试验报告。 ②防水砂浆的粘结强度和抗渗性能必须符合设计规定。 ③水泥砂浆防水层与基层之间必须结合牢固,无空鼓现象。 ④水泥砂浆防水层表面应密实、平整,不得有裂纹、起砂、麻面等缺

陷。 ⑤水泥砂浆防水层施工缝留控位置应正确,接槎应按层次顺序操作,层层搭接紧密。 ⑥水泥砂浆防水层的平均厚度应符合设计要求,最小厚度不得小于设计值的85%。 ⑦水泥砂浆防水层表面平整度的允许偏差应为5mm。 三、卷材防水层: ①卷材防水层所用卷材及主要配套材料必须符合设计要求。检查出厂合格证、质量检验报告和现场抽样试验报告。 ②卷材防水层在转角处、变形缝、穿墙管道等部位做法必须符合设计要求。 ③卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有扭曲、皱折、翘边和起泡等缺陷。 ④采用外防贴法铺贴卷材防水层时,立面卷材接槎的搭接宽度,高聚物改性沥青类卷材应为150mm,合成高分子类卷材应为100mm,且上层卷材应盖过下层卷材。 ⑤侧墙卷材防水层的保护层与防水层应结合紧密、保护层厚度应符合设计要求。 ⑥卷材搭接宽度的允许偏差为-10mm。 四、涂料防水层: ①涂料防水层所用材料及配合比必须符合设计要求。检查出厂合格证、

建筑防水施工质量控制要点

建筑防水施工质量控制要点 建筑物漏水给业主的使用带来不便,减少建筑物使用寿命,给公司造成财产损失,严重者更会影响到公司未来的经营。目前,建筑物渗漏已经是一个共同的难题,每年都有很多的维修费用支出。因此,严格控制建筑防水的质量,刻不容缓。 渗漏,具体表现为地下室侧壁及底板、楼面、屋面、外墙、厨房卫生间、门窗等部位的渗漏,既是施工的难点又是检查的重点。这些部位点多面广、细小繁琐。要解决渗漏问题必须综合治理,按规范施工并做到构造合理、节点详细、选材恰当、施工精细,同时质检员严把材料质量关和工序质量验收关,跟踪检查、旁站到位,试水淋水检查不遗漏,可以最大限度解决渗漏问题。 (1)防水产品质量 慎重选材,杜绝“假冒伪劣”产品。选择大厂的品牌产品,质量有保证。材料进场后要对照样品进行验收,条件具备时现场实地做样板,验证其性能优劣。 (2)分包队伍的选择 选择那些口碑好,非挂靠的防水分包,审查其施工方案、准备工作充分了才能开工。要求分包商选派技术熟练、有上岗证和责任人心强的负责人及操作工人精心施工。总包质检员按程序跟踪检查、旁站监督指导,按规定试水验收。 (3)试水验收 屋面、卫生间防水层应按照规定做闭水试验,外墙及门窗做喷淋试验;管道、地漏、穿墙管等处在砼封堵后做浇水、淋水检查。 本文主要从地下室、屋面、外墙和厕所卫生间分析渗漏水产生的原因及质量控制要点。 一 地 下 防 水

难点分析 (1)建筑地下防水一般为砼结构自防水加卷材防水层。地下工程渗漏水的原因主要涉及到材料、设计、施工等多方面因素,重点是施工质量控制。 (2)地下工程出现渗漏水的主要部位有:变形缝渗漏水,施工缝、砼裂缝渗漏水;预埋件及穿墙管件处渗漏水;孔洞渗漏水。 (3)需要精心细致组织施工,对施工队伍、材料、工艺要求高,一旦出现质量问题,就会影响使用功能,而且返工维修难度极大。 检查重点和控制措施 (1)施工方案的控制 a. 防水施工方案是否符合规范要求,是否易于执行。 b. 施工组织与管理是否明确,各工序质量控制标准,分层次检查的规定和要求,施工注意事项,施工技术要求等是否有针对性。 c. 原材料质量要求、抽样复试、施工配合比、施工环境条件和气候是否与设计要求及规范规定相符。 (2)施工质量的控制 a. 防水砼和附加防水层施工时,应尽量避开雨天。防水砼必须按规定细心振捣和养护; b. 所用防水材料和材质证明必须齐全;防水材料进场后,应分批抽查复检,其技术性能指标必须符合要求; c. 防水层底胶(如有)应涂抹均匀,不得有漏刷等缺陷,阴阳角、施工缝等处,应做附加增强层处理; d. 卷材防水层铺贴和搭接应符合要求;铺贴防水卷材应保证搭接宽度,搭接处要保证封闭密实;

防水施工质量控制要点

防水施工质量控制要点 一、管理过程 1、事前控制 (1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 (2)专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容: ①设计方案是否符合国家现行标准要求; ②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 (5)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (6)施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (7)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (8)检查监理实施细则是否具有针对性和可操作性。 (9)检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (10)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。 (11)检查施工单位进场人员、机械设备等是否符合合同及施工组织

防水工程的控制要点

摘要 本论文主要讲述了检验防水工程的要点、防水工程的施工工艺和控制质量防水质量措施。 第一、论文层次分明,内容编写通俗易懂,实用,便于学者了解和掌握。 第二、根据自己的实习经验及相关资料突出了防水施工特点的内容,从而有利于防水质量的控制。 第三、论文中同时将近期的新规范,新规章,新标准融入其中,丰富了内容。 第四、论文中附有实例,便于帮助读者更好的学习和掌握,从而提高读者对防水要求的记忆,以便提高操作水平。 第五、论文中介绍了防水材料的选用及介绍,如何做好施工前的准备工作,为后续防水的施工创造了条件,细部节点的防水及相关质量问题的处理。 关键词:防水设计,防水施工,防水材料控制,成品保护

目录 前言 (3) 第1章选择防水材料 (4) 1.1 防水设计的原则 (4) 1.2 防水材料的选型 (4) 第2章为防水的施工创造条件 (6) 2.1 基层处理 (6) 2.2 防水材料的准备 (6) 2.3 实行技术交底和样板施工制度 (6) 第3章严格控制施工过程的质量 (7) 3.1 材料配置 (7) 3.2 材料涂刷 (7) 第4章细部节点部位的防水施工 (8) 第5章严格进行质量检查 (9) 第6章加强成品保护 (10) 第7章防水工程的控制要点 (11) 7.1 基层的控制要点 (11) 7.2 卷材防水施工质量控制要点 (12)

7.3 涂膜防水施工质量控制要点 (12) 7.4 密封防水材料施工质量控制要点 (12) 7.5 刚性防水层施工要求 (13) 总结 (14) 致谢 (15) 参考文献 (16) 前言 在建筑工程中,建筑防水技术是一门综合性,应用性很强的工程技术科学,是建筑工程技术的重要组成部分,对提高建筑物使用功能和生产、生活质量,改善人居环境发挥重要作用。防水工程是一项系统工程,它涉及到防水材料、防水工程设计、施工技术、将筑物的管理等各方个方面。建筑防水工程的任务则是综合上述诸方面的因素,进行全方位评价,选择符合要求的高性能防水材料,进行可靠、耐久、合理、经济的防水功能工程设计,认真组织,精心施工,完善维修、保养管理制度,以满足建筑物及构筑物的防水耐用年限,实现防水工程的高质量及良好的综合效益。同时,防水工程是一项要求较高的专业技术,所以施工专业化是保证屋面防水工程质量的关键,如果施工操作不认真,技术不够,其后果必然导致防水工程的失败。防水工程质量建筑防水工程整体质量的要求是:不渗不漏,保证排水畅通,使建筑物具有良好的防水和使用功能。建筑防水工程的质量

人防工程施工及质量控制要点

一、人防工程施工要点 防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。结合施工现场检查情况,本文将以土建、安装及安全施工三个方面详尽阐述在实际施工中遇到的有关问题: 一、说明 1.为保证施工质量,工程施工中应对隐藏工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。 2.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。 二、钢筋混凝土施工 1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时不变设施。 2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。 3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度平均上升;浇筑应在室外气温较低时进行,混凝土浇筑温度合宜超过28摄氏度。 4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。 三、底板浇注

1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋大凡从底板梁上层主筋下穿越。底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。(见设计规范第4.11.11条要求) 2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。(作法详见《07FJ02》) 3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。(作法详见《07FG04》) 4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。(作法详见《07FS02》) 四、侧墙浇筑 1、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧;且门框墙受力筋宜封闭。同时应注意门洞四角斜向钢筋的布置;上门框设水平梁时,其方向应朝向人防区内,且应锚入两边墙内。(作法详见《07FG04》) 2、临空墙、门框墙的模板安装,其不变模板的对拉螺栓上严禁采用套管、混凝土预制件等。 3、人防门的安装对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板,门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,控制在允许偏差以内后再浇筑砼。 4、为保证人防工程施工质量,防护密闭门、密闭门和活门门框墙、临空墙必须整体浇筑,不留水平施工缝,后浇带及施工缝位置应避开人防通道及人防门部位。

防水工程质量控制技术措施

防水工程质量控制技术 措施 文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

防水工程质量控制技术措施 《地下工程防水技术规范》(GB 50108-2001);《地下防水工程质量验收规范》(GB 50208-2002); 二、本工程地下室底板、侧墙及地下室顶板防水均采用1道4厚SBS防水卷材。 三、施工准备 1、技术准备 选用专业施工人员,在正式施工前,由技术人员组织施工操作人员进行现场技术交底,详细说明具体的施工做法和操作规程、注意事项以及质量要求等。 2、材料准备 随进度要求和工程进展提前准备所需的材料,高聚物改性沥青防水卷材 (SBS)需经复试。 3、施工机具准备 进场施工前准备好各种施工工具。 四、高聚物改性沥青防水卷材(SBS)热熔法施工 (一)、地下室底板施工 1、工艺流程 基层检查、验收桩头处理桩头防水施工阴、阳角等节点部位涂刷冷底子油阴、阳角等节点部位施工防水附加层涂刷大面冷底子油定位、弹线铺贴SBS防水卷材卷材收头处理检查、验收 2、基层条件 基层已符合以下条件,并办理验收、工作面移交手续: (1)基层表面干燥(含水率≤9%)、坚实、平整、光滑,平整度符合规范要求; (2)阴阳角做成圆弧形,阴角最小半径50mm,阳角最小半径20mm; (3)各种预埋件已安装完毕。 3、施工做法 (1)检查验收基层后对基面进行清理,并在有关单位验收合格后再进行下道工序施工。 (2)将冷底子油在阴、阳角等节点部位均匀涂刷一遍。待干燥后,阴、阳角两侧施工防水附加层(用同样材料不小于500mm),转角两侧各半。

(3)加强层施工:地下室外墙300高导墙和上部墙体交界处、突出物周边应用相同的卷材增贴1层,进行附加增强处理,附加宽度不宜小于500mm。 (4)将冷底子油均匀涂刷在大面基层表面,晾干后弹出卷材铺贴基准线,开始热熔铺贴SBS防水卷材,将SBS卷材开卷摆齐对正,然后卷起末端,用喷灯来回烘烤卷材底面。当烘烤到薄膜熔化,卷材底有光泽,发黑,有一层薄的熔层时,将卷材重置于基面,随即用胶辊排除卷材与基层间的空气,使卷材与基面粘结牢固。卷材一端定位后,再将其从另一端全部卷起,按上述方法继续热熔滚铺卷材,在滚压时,待卷材搭接缝部位有黑色改性沥青热熔胶条均匀的溢出,随即用刮板刮平沿边封严,并用喷灯及小抹子在两幅卷材接缝边缘上均匀地加热抹压一遍。相邻两幅卷材的长、短边搭接宽度为100mm,搭接边要特别注意粘结严密。 (6)防水层施工完毕尽快进行下道工序施工。 (二)、屋面施工 (1)施工顺序 防水层施工时,应先做好节点,附加层和屋面排水比较集中部位(如屋面与落水口连接处,檐口、天沟、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。铺贴天沟、檐沟卷材时,宜顺天沟、檐口方向,减少搭接。 (2)搭接方法及宽度要求 1)防水卷材铺贴采用搭接法,上下层及相邻两幅卷材的搭接缝应错开。平行于屋脊的搭接缝应顺流水方向搭接;垂直于屋脊的搭接缝应顺年最大频率风向(主导风向)搭接。 2)叠层铺贴的各层卷材,在天沟与屋面的连接处应采用叉接法搭接,搭接缝应错开;接缝宜留在屋面或天沟侧面,不宜留在沟底。 (3)节点处理: 1)由于天沟、檐沟部位水流量较大,防水层经常受雨水冲刷或浸泡,因此在天沟或檐沟转角处应先用密封材料涂封,每边宽度不少于30MM,干燥后再增铺一层卷材或涂刷涂料作为附加层。 2)天沟或檐沟铺贴卷材应从沟底开始,顺天沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。如沟底过宽时,会有纵向搭接缝,搭接缝处必须用密封材料封口。

监理实施细则防水工程

B13监理实施细则 (防水工程) 内容提要: 工程概况及特点 监理依据 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 主要质量通病及预防措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

防水工程监理细则 一、工程概况及特点 某工程总用地面积约4.40万平方米,规划建筑面积约9.67万平方米,建筑总投资约1.5亿元。地下室为一层,面积约1.3万平方米,地上分为A、B、C三个区;一至三层之间通过裙楼连接为一个会议中心;A区主楼4至21层为酒店、B区主楼4至22层为商务写字楼,C区4至11层为办公公寓。结构类型:基础为预制管桩,核心筒为筏板基础,其余为独立承台基础,高层部分为框架剪力墙结构;建筑总高度A区为83.55m,B区为86.6m,C区为61.7m。高层部分框架、剪力墙抗震等级为二级,裙房部分框架抗震等级为三级,安全等级为二级,设计使用年限为50 年。 本工程地下室防水等级为一级,工程底板及外围护结构均选用密实钢筋混凝土自防水结构,附加水泥基渗透结晶型防水涂料层。防水混凝土抗渗等级0.8mpa,水泥基防水涂料应用于防水混凝土结构主体的迎水面厚度为2.0mm;屋面防水使用多层高分子复合防水卷材;雨蓬、风井出屋面顶盖处使用防水砂浆。 二、监理依据、验收标准 1、工程设计文件:施工图等; 2、《地下工程防水技术规范》(GBJ50108 一2001 ) 3、《地下防水工程质量验收规范》(GBJ5O208 一2002 ) 4、《水泥基渗透结晶型防水材料》(GB 18445 一2001 ) 5、《地下建筑防水构造》 (O2J3OI ) 6、《混凝土结构工程施工质量验收规范》(GB50204-2002) 7、《屋面工程质量验收规范》(GB50207-2002)

防水工程施工质量控制要点

一、地下防水工程质量控制要点 1、防水混凝土 ①防水混凝土的变形缝、施工缝、后浇带、穿墙管道埋设件的设置和构造必须满足设计要求,严禁有渗漏。 ②防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷;埋设件位置应正确。 ③防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。 ④防水混凝土结构厚度不应小于250mm,允许偏差为+15mm、-10mm;迎水面钢筋保护层不小于50mm,允许误差±10mm。 2、细部构造 ①变形缝、施工缝、后浇带、穿墙管道、埋设件的细部构造做法必须符合设计要求。 ②止水带中心线应与变形缝中心线重合,止水带应固定牢靠、平直,不得有扭曲现象。 ③穿墙管止水环与主管或翼环与套管应连续满焊,并作防腐处理。 ④接缝处混凝土表面应密实、洁净干燥,密封材料应嵌填严密、粘接牢固,不得有开裂、鼓泡和下塌现象。

3、卷材防水层 ①卷材防水层及其转角处、变形缝、穿墙管道的细部做法必须符合设计要求。底板垫层混凝土平面部位的卷材宜采用空铺法或点粘法,其他与混凝土结构相接触的部位应采用满粘法。 ②防水基层必须应牢固,洁净、平整不得有空鼓、松动、起砂和脱皮现象,铺贴卷材前应使基层表面干燥,基层含水率小于9%,新作业面施工前先用简易法测基层含水率,即用1㎡的卷材覆盖4h后察看凝结水情况,若无凝结水即可进行卷材的铺贴。卷材防水层的基层基层阴阳角处应做成圆弧形,圆弧半径不小于50mm。 ③卷材防水层的搭接缝宽度,短边150mm、长边100mm,允许误差-10mm,搭接缝应粘接牢固,密封严密,不得有皱折,翘边、鼓泡等缺陷。 ④侧墙卷采防水层的保护层与防水层应粘接牢固,结合紧密,厚度均匀一致。在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm;阴阳角处找平层应做成圆弧或45°(135 °)角,并应增加1层相同的卷材,宽度不宜小于500mm。 二、卷材防水铺贴顺序

防水工程质量控制措施

防水工程质量控制措施 (一)、屋面工程质量控制措施 1、组织措施 施工时,指派专业工长负责,防水作业班组选用我公司专业防水施队伍进行施工,并建立好防水施工作业管理制度及岗位责任制,把责任落实到每个人头。 2、材料质量控制措施 材料质量是保证施工质量的前提,施工前一定要对原材料质量进行严格的控制和管理,避免在工程中使用不合格产品。 (1)用于屋面的水泥选用425号普通硅酸盐水泥或矿渣硅酸盐水泥,要求新鲜,无结块。砂选用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙率要小。 (2)保温隔热材料根据设计要求。 (3)用于工程的防水材料必须具有出厂合格证,并按规定进行现场取样检验,合格后方能使用。 (4)防水材料应妥善贮存和保管。贮存在室内通风干燥处,不同组份严禁混存。 (5)工程中使用的材料均应经建设单位现场代表,现场监理工程师,现场见证抽样送检合格后方能使用。 3、屋面工程质量控制 采取行之有效的屋面工程质量措施,是保证屋面施工质量的关键,屋面各构造层施工时必须对质量进行严格控制。 (1)保温层施工时技术措施 1)保温层施工控制,应严格按照有关标准选择材料,加强保管和处理,以保证保温隔热层质量,不符合规范要求的材料不能使用。 2)保温材料应严格控制含水率,不得过高(应控制在6%以内),因含水率过高,一方面降低保温性能,另一方面水分不易排除,铺贴防水层后,易产生鼓泡,影响防水层质量和使用寿命。 3)保温层施工采取措施掌握好铺设厚度,认真进行操作,根据设计坡度和排水方向,拉线设标志点,根据标志点铺设保温隔热层,防止材料铺设时移动。

(2)防水找平层施工的技术措施 1)找平层抹压时应注意防止漏压,当砂浆稠度较大时,应撒同强度等级较干稠的干砂灰抹压,不得撒干水泥,以防起皮。 2)施工中应注意严格控制稠度,砂浆拌合不能过稀,操作时应注意抹压遍数不能过少或过多,养护不能过早或过晚,不能过早上人以防出现起砂现象。 3)抹找平层时,基层必须干净,过于光滑应凿毛并充分湿润;涂刷素水泥浆应调浆后再涂刷,不得撒水泥后用水冲浆,并做到随刷水泥浆随铺砂浆,按要求遍数抹压,防止漏压,以避免找平层出现空鼓和开裂。 4)抹找平层冲筋时应注意找冷泛水,或在铺灰时用木杠找出泛水,铺灰厚度按冲筋刮平顺,以防止出现倒泛水。抹压了保温层,而造成铺设厚度不均,影响保温隔热效果。 (3)防水层质量控制措施 1)防水层施工前应由项目主任工程师组织工长和防水作业人员认真熟悉图纸,给工人进行详尽的技术交底,并单独编制屋面防水专题施工方案。 2)防水施工前一定要将基层表面的尘土、砂粒、砂浆硬块等杂物彻底清理干净,并用于净的湿布揩擦一次。 3)对凹凸不平处,应用高强度等级水泥砂浆修补,找顺平。对阴阳角、管道根部和管道水落口部位应认真修平,做成半经为50mm的光滑圆弧面。 4)防水层铺贴前应根据卷材的长度和宽度定位,弹好线后试铺,符合后再大面积铺贴。 5)卷材铺贴的方向应由下向上铺贴,搭接处应相互错开,搭接的长度短边不小于100mm,长边不得小于70mm。 6)施工中由于基层潮湿,找平层未干,含水率过大,常使卷材空鼓,形成鼓泡。操作时要注意基层清理干净,控制好基层含水率,接缝处应认真操作,使其粘结牢固。 7)防水施工必须在干燥的环境下施工,不得在大风、雨天施工。 8)铺贴防水层要先做垂直面,后做平面,阴角处不要拉伸过大,以免干后造成空鼓。 9)防水卷材铺贴后,要认真检查,发现空鼓、皱折、针孔及粘贴不牢等质量

地下室防水工程质量控制要点

地下室防水工程质量控制要点 一、组织好设计、图纸会审和施工队伍审查 1、设计是工程防水质量的关键,设计方应根据建设单位对地下室的功能要求,在防排并举、刚柔结合,在采用复合防水,多道设防等多种防水方案中,选择一最佳的适合方案。 2、严把图纸设计关,要了解设计对地下室防水期抗渗等级,防水构造的做法,以及对防水材料和施工方法的具体要求,与设计人员一起认真分析设计的科学性和可靠性,提高对地下室防水工程的重视,做好图纸会审工作。 3、要严格审查施工队伍的资质、业绩、人员组和质保体系,选择一支技术水平高,素质好的防水工程施工队伍,按程序精心施工;要重点抓住事前、事后的质量控制,根据设计、施工规范要求列出质量预控点,加强跟踪检查;从原材料的选用到施工工艺各环节以及构造做法等都要严格把关。 二、防水混凝土的质量控制 选择有相应资质和能力的试验室进行配合比设计,进行严格的抗渗混凝土配制的专题试验,待合格后,按所确认的配合比进行配制,既采用掺外加剂法,还要采用粗、细骨料两级配制混凝土,以提高混凝土比重,增强其结构抗渗能力。重视混凝土浇捣的质量控制,严格按经过计后确定的方案进行浇捣,避免产生冷缝造成渗水通道。严格施工机具的选用和操作。重视混凝土的振捣环节,保证一个浇筑头(面)

有一个振捣器,混凝土施工由后往前,而振捣则由前往后顺序进行施 工作业,防止漏振。采用商品混凝土时必须考虑路途远近及道路运输 状况,适当延长混凝土的初凝时间,避免浇筑过程中出现冷缝,并推 迟水泥水化热峰值出现时间,减小温度裂缝。地下混凝土结构模板不 宜拆除过早,否则极易造成混凝土结构内伤,形成意想不到的渗水通 道。防水混凝土宜延长带模养护时间,拆模后的竖向构件,如地下室侧壁等,应采用涂刷混凝土保护剂的方法进行养护。 三、施工时采取有效的技术措施 1、地下防水混凝土抗渗等级为0.6Mpa 地下室底板大体积防渗混凝土,施工要求连续不间断,不能留施工缝,一次连续浇筑成功。 2、地下室浇筑的顺序:地下室连在一起的内外墙必须一起浇筑,外墙自防水砼,全部采用二次振捣工艺。 3、外墙面水平施工缝的防水处理:墙面水平施工缝加止水条的形式防止渗水;新旧砼的接缝在砼浇筑前24 小时用高压清水冲洗,并多次湿润砼接槎面,使新旧砼有良好的接槎。 4、地下防水工程的防水层,应在地基及结构验收合格后施工。 5、地下室底板防水工程施工期间,地下水位应降至防水工程底部最低标高以下,不小于300伽,直至防水工程全部完成为止 6、防水涂料施工前应检查,基层要坚实具有一定强度,表面无浮土砂粒等污染物,且含水率应少于9%;涂布顺序应先垂直面,后水平面,先阴阳角及细部后大面每层涂布方向应顺直。

防水工程控制要点说明

一卫生间施工操作控制要点 所有卫生间穿楼板管道必须在做主体结构时定位、预留预埋到位,严禁后期开凿,破坏结构。 卫生间结构板施工时,宜使用平板振动器振捣密实,必须采用人工二次抹压收面,以清除粉煤灰、浮浆的影响,减少结构板混凝土沉缩裂缝。 止水带施工:卫生间填充墙根部必须按要求设置混凝土止水带,在浇筑施工前混凝土板面基层必须凿毛冲洗干净并作刷浆处理,做到与基层结构面结合紧密;浇筑时仔细振捣,保证混凝土浇捣密实。 楼板预留洞侧壁及穿楼面管壁处理:达到穿楼面各衔接构件与二次吊洞混凝土紧密结合。混凝土板预留洞口模板安装前,洞口侧壁应提前剔凿成毛糙面;PVC管壁表面进行毛化处理;钢管及钢套管刷掉表面锈迹或油污杂质,钢套管高度应高出装饰完成面标高20mm;主管安装完成后,主管与钢套管间缝隙采用沥青油膏嵌缝饱满。 预留洞混凝土浇筑与养护:必须采用两次浇捣堵塞工艺。混凝土要求:浇筑采用高于楼板标号一个强度等级的微膨胀细石混凝土(掺入抗裂防渗剂),混凝土配合比应由实验室试配。(1)第一道混凝土高度要求:浇筑至结构板厚2/3处,浇筑的同时将PUV下水管止水圈埋入;养护要求:混凝土终凝后蓄水养护三天,达到不漏水,若出现漏水现象必须返工重做,直至再次蓄水时不发生漏水现象;(2)第二道混凝土浇捣:混凝土浇筑前,先将固定模板用的固定条拆除并将固定铁丝剪断,混凝土浇筑至结构楼面平。两道混凝土浇筑前均应冲水湿润、刷水泥浆,浇筑过程中均细心浇捣,保证混凝土浇捣密实。养护要求:施工完成后,周边围堵蓄水养护七天;蓄水试验要求:预留洞封堵处达到不漏不渗。

卫生间管线暗敷施工:卫生间给水、采暖等管线不宜直接从卫生间门口或墙体根部穿过卫生间埋地引入,立管不宜在卫生间内墙面暗敷,同时杜绝由于管线暗敷破坏填充墙下部混凝土止水带现象。各种管线应沿卫生间墙体外墙面留(切)槽暗敷并在较高处(如:自来水管离地面40-50cm处,暖气片离地面1m处)穿墙进入卫生间。 卫生间结构板漏点处理:出现结构板露点时,首先基层清理达到板面平整、无遗撒混凝土、砂浆及外露钢筋,然后进行结构闭水,注水高度高于地面最高点30mm以上;闭水时间为24小时。如发现结构板面存在渗漏点时,用水泥基渗透结晶防水材料处理。水泥基渗透结晶防水材料施工厚度为2㎜,宽度以漏水点(线)中心每边各施工300㎜宽。 卫生间找坡、找平层与边角细部处理:(1)找坡、找平层混凝土(砂浆)应压实,坡度、厚度应满足设计要求,表面不得局部积水;表面收面后平整度误差控制在5mm以内,且不得有凹凸不平、空鼓、起砂、起皮、裂缝等缺陷;细石混凝土原浆面的卫生间地坪,必须采用二次抹压技术,以清除粉煤灰、浮浆对防水施工的质量影响,第二遍抹压后,木抹子搓平交活。混凝土终凝后及时浇水养护,一般养护期为7天,不得少于4天。(2)找坡、找平层混凝土终凝后养护过程中便可进行阴角与管根的细部处理,细部处理顶标高应控制在二次装修面以下。靠墙排气道与墙交接缝隙应采用细石混凝土或砂浆镶填密实;与墙交接阴角部位采用1:3水泥砂浆抹成半径30-50mm圆弧角,圆弧角要求表面平整光滑;管道(上下水管、烟道)底部应做20mm高,50mm宽的1:2水泥砂浆台,台面边角钝化,防水做到台面上。所有细部处理的砂浆应与找平层结合牢固,做到不脱落、边角接触自然圆滑无毛刺。

建筑防水工程监理质量控制要点

建筑防水工程监理质量控制要点 2010-05-12 15:06 建筑防水工程监理质量控制要点 三门峡宏兴建设工程咨询有限公司马翾 有关部门对防水工程出现渗漏现象分析结果表明,渗漏原因中由于材料不良造成的占20—33%,由于施工粗糙造成的约占45—48%,由于设计存在问题造成的占18—26%,建筑防水工程质量所谓“四漏”(屋面漏、厕浴间漏、外墙体渗漏和地下室漏)问题已成为常见的质通通病,应引起注意,监理工程师针对本分部的工程质量通病,监督承包单位严格遵守操作规程,消除质量通病。 1、基层控制要点 防水层是依附于主体结构基层的,其质量好坏直接影响防水层的质量,主体结构和找平层刚度、平整度、强度、表层坡度准确,表面平整无起砂、起皮、裂缝、基层的含水率等都是保证防水层施工质量的基础。 (1)坡度控制要点 建筑屋面及厕浴间必须有准确坡度,否则因排水不畅,易造成积水,浸泡防水层,加速其老化而造成渗漏。防水施工前要检查排水坡度是否符合设计要求,还必须检查天沟、水落口、地漏、伸出屋面管道周围及自由排水的檐口等的坡度。 (2)平整度控制要点 找平层的平整度对柔性防水层施工质量影响很大。找平层不平整,粘结剂涂不均匀就影响卷材铺贴质量,对深层涂料的施工影响更大,更易造成涂层厚薄不均,削弱防水能力。用2米靠尺检查平整度,不能产生逆坡。 (3)设计要求防水层(卷材、涂层)与基层全粘结,且必须粘结牢固,基层表面必须具备强度高、表面光滑、不起砂、不起皮、不开裂的条件。若设计要求空铺或采取压埋法铺设的防水层,则可以降低基层的要求,做到坡度准确,表面平整即可。 (4)柔性防水对基层的含水率要求较高,含水率高,会引起防水层铺贴起鼓和剥离,但对于埋压干铺的防水层则可降低要求或不受含水率的限制。 (5)细部节点施工条件的控制要点

建筑防水工程监理实施细则

济南平安中央商务区B-5地块(仁恒世纪花园)项目 防水工程监理实施细则 编制单位:山东建院工程监理咨询有限公司 仁恒世纪花园监理项目部 编制日期: 2018 年 3 月日

监理细则报审表 工程名称:济南平安中央商务区B-5地块(仁恒世纪花园)项目

目录 一、工程概况及特点 (5) 二、专业工程特点 (8) 三、编制依据 (8) 四、监理工作流程 (8) 五、建筑防水工程监理预控的内容 (9) 六、建筑防水工程监理质量控制要点 (10) 1、基层控制要点 (10) 2、防水层施工作业条件控制要点 (11) 3、刚性防水层施工要求: (12) 七、建筑防水工程施工质量验评标准 (13) 1、地下卷材防水层工程质量检验评定标准 (14) 2、屋面卷材防水层工程质量检验评定标准 (14) 3、防水涂料施工质量检验评定标准 (15) 4、聚合物水泥防水层的质量检验评定标准 (15) 八、建筑防水施工质量通病 (15) 1、材质及试验通病 (15) 2、基底(层)质量通病 (16) 3、卷材、涂膜材料防水施工质量通病 (16) 4、防水混凝土施工质量通病 (17) 5、聚合物水泥防水层施工质量通病 (19)

建筑防水工程监理实施细则 一、工程概况及特点 1.1工程概况 1.2工程简介 本项目地处经十东路北侧、奥体西路以西、规划2号路以西、规划1号路以北本项目总建筑面积约89616.8㎡,其中地下面积6497.09,㎡地上面积83119.71㎡.,高层住宅6#、7#、9#、10#、12#、13#、15#、18#共计8栋楼,商业8#、11#、14#、17#共计4栋,会所一座,地下车库一个,换热站一座。

防水施工质量控制要点.

1、工作流程 2、管理过程 5.1 事前控制 5.1.1组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 5.1.2 专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容:

(1)设计方案是否符合国家现行标准要求; (2)设计方案是否符合本工程实际施工条件要求,如:冬季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 5.1.4 图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 5.1.5 施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 5.1.6施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 5.1.7检查监理实施细则是否具有针对性和可操作性。 5.1.8检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 5.1.9检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。

地下室防水施工质量控制成果报告

Q C成果报告 课题名称:地下室防水施工质量控制 类型:技术攻关型 发表单位:南通四建集团有限公司 小组名称:南通四建第七建筑QC小组 发表人:陈继伟 编写人:陈继伟 二0一三年二月二十日 一、工程概况: 金域蓝湾公馆工程位于扬州市开发区顺达路以东、开发西路以北。由江苏恒通金鑫置业有限公司投资兴建,由常州市规划设计院及上海同设建筑设计院有限公司共同设计,扬州金泰建设监理有限公司和扬州润扬建设监理有限公司共同监理,南通四建集团有限公司总承建,扬州市质量监督站监督。 本工程住宅楼总建筑面积112719.43㎡。由16个单体工程及一个人防地库(三期)组成,均为地下一层,筏板基础。自行车库地下室底板底标高-4.45m,底板厚度40cm,地下室墙板厚度25cm,砼标号C30,抗渗等级S6。人防地库建筑面积21750㎡。底板底标高-6.50m,底板厚度40cm,顶板厚35cm,板墙30cm,砼标号C40,抗渗等级S8。 本工程质量目标定为:争创“扬子杯”。 二、小组简介

三、选题理由: 四、现状调查: 工程开工前, QC 小组组长顾晓峰组织小组 成员对扬州市区近年 来竣工的地下室 工程进行走访调修情况进行了频率

缺陷项目统计表 编制人:陈继伟 2012年11月20日 日 4、砼级配采用优良的连续级配,选用优质的,粗、细骨料和优质的水 泥。并复检合格后方能使用。 5、QC 活动多年,经验较为丰富。 细部处理 不到位 混凝土裂缝 连通口伸缩缝橡胶止水带处渗漏 外板墙水平施工缝止水钢板处渗漏 外墙防水处理不当 露筋 0 20 40 60 80 %)

6、选择优秀的劳务班组及优秀的施工操作人员,加强对施工过程中的监控,尽量避免在施工过程中人为因素造成工程质量缺陷。 7、连通口伸缩缝中埋式橡胶止水带要选择采用GB18173.2-2000《高分子防水材料止水带》标准组织生产的合格产品。橡胶止水带的寿命与建筑物同等寿命。 结论:只要我们积极参与,发挥长处,实事求是,按PDCA循环扎扎实实开展活动,一定能够实现目标。 六、原因分析 对混凝土裂缝和连通口伸缩缝橡胶止水带处渗漏这两个主要缺陷,结合本工程的实际情况进行了详细分析,详见下面关联图 制图:陈继伟 2011年4月2日七、确定要因: 要因确认表

防水工程质量控制措施及检查要点

防水工程质量控制措施与检查要点 1.0 目的 规范公司防水施工、验收,明确责任,减少房屋渗漏,确保防水工程质量得到有效控制。 2.0 防水范围 2.1 根据天行九州所开发项目的产品类型以及阿那亚防水特点,需防水范围: (1)屋面防水 (2)顶层外墙与天棚结合处防水 (3)外墙墙体防水(含玻璃幕墙、石材幕墙等) (4)门窗封闭和阳台漏水防水 (5)卫生间防水 (6)地下室防水 (7)其他节点防水 2.2 新技术、新材料、新工艺及特殊建筑部位的防水按有关规范标准及设计文件进行检查。 3.0 职责 3.1 技术部 (1)根据图纸的防水标准做法,组织图纸会审确保防水材料、具体

做法和质量把控要点规范实施。 (2)解决施工过程中的防水技术问题。 3.2 工程部 (1)负责按图纸防水做法施工,对不合理处提出调整建议。 (2)负责对施工部位防水工程的质量把控、中间检查和隐蔽验收。 (3)负责对防水施工方案和防水材料进行审核、把关。 (4)负责组织防水工程的竣工验收工作,相关部门参与。 (5)对物业提供的漏水点、需防水部位组织及时维修、修缮到位。 (6)对防水施工造成的损失进行处罚和扣款。 3.3 施工单位 (1)编制防水施工方案。 (2)按照审批后的防水施工方案进行施工,质量把控和自检。 (3)参与防水验收对出现的质量问题进行整改。 (4)承担因施工质量问题引起的损失。 4.0 防水的具体控制措施 重点从“技术、管理、预案”三方面进行防水控制: 4.1 防水施工环节的技术控制措施和检查要点 4.2 组织管理措施 4.3 防水应急措施及预案 5.0 防水施工环节的技术控制措施和检查要点

建筑防水工程监理质量控制要点

建筑防水工程监理质量控制要点2010-05-12 15:06 建筑防水工程监理质量控制要点 三门峡宏兴建设工程咨询有限公司马翾 有关部门对防水工程出现渗漏现象分析结果表明,渗漏原因中由于材料不良造成的占20—33%由于施工粗糙造成的约占45—48%由于设计存在问题造成的占18—26%建筑防水工程质量所谓“四漏”(屋面漏、厕浴间漏、外墙体渗漏和地下室漏)问题已成为常见的质通通病,应引起注意,监理工程师针对本分部的工程质量通病,监督承包单位严格遵守操作规程,消除质量通病。 1、基层控制要点 防水层是依附于主体结构基层的,其质量好坏直接影响防水层的质量,主体结构和找平层刚度、平整度、强度、表层坡度准确,表面平整无起砂、起皮、裂缝、基层的含水率等都是保证防水层施工质量的基础。 (1)坡度控制要点 建筑屋面及厕浴间必须有准确坡度,否则因排水不畅,易造成积水,浸泡防水层,加速其老化而造成渗漏。防水施工前要检查排 水坡度是否符合设计要求,还必须检查天沟、水落口、地漏、伸出屋面

管道周围及自由排水的檐口等的坡度。 (2)平整度控制要点 找平层的平整度对柔性防水层施工质量影响很大。找平层不 平整,粘结剂涂不均匀就影响卷材铺贴质量,对深层涂料的施工影响更大,更易造成涂层厚薄不均,削弱防水能力。用2米靠尺检查平整度,不能产生逆坡。 (3)设计要求防水层(卷材、涂层)与基层全粘结,且必须粘结牢固,基层表面必须具备强度高、表面光滑、不起砂、不起皮、不开裂的条件。若设计要求空铺或采取压埋法铺设的防水层,则可以降低基层的要求,做到坡度准确,表面平整即可。 (4)柔性防水对基层的含水率要求较高,含水率高,会引起防水层铺贴起鼓和剥离,但对于埋压干铺的防水层则可降低要求或不受含水率的限制。 (5)细部节点施工条件的控制要点 大面积防水层施工前,应先对节点进行处理,做好密圭寸材料 填嵌、附加层的铺设。但也有些节点如:防水层收头、变形缝等要点在大面积防水层做完后单独进行 注意天沟、檐沟的找坡和转角的抹圆;反梁过水孔,管道穿过防水层,分格缝等细部节点的施工。
