实测实量技术交底大全
实测实量技术交底(20201229191956)

技术交底记录为不断提高工程质量管理水平,强化项目各责任主体的质量意识,实现工程质量工作检查的规范② 同一墙/柱面作为1个实测区,累计实测实量 20个实测区。
每个实测区从地面向上300mm 和1500mm 各测量截面尺寸 1次,选取其中与设计尺寸偏差最大的数,作为判断该实 测指标合格率的1个计算点。
(4)示例3)表面平整度(1) 指标说明:反映层高范围内剪力墙、混凝土柱表面平整程度 (2) 合格标准:[0,8]mm(3) 测量工具:2米靠尺、楔形塞尺 (4)测量方法和数据记录:① 剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为 量20个实测区。
合格率的2个计算点度中间水平放靠尺测量 1次表面平整度。
跨洞口部位必测。
这3个实测值分别作为判断该指 标合格率的3个计算点④混凝土柱:可以不测表面平整度 (5)示例:1个实测区。
累计实测实②当所选墙长度小于 3米时,同一面墙4个角(顶部及根部)中取左上及右下 2个角。
按45度角斜放靠尺,累计测 2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标③当所选墙长度大于 3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长平整疫测最示意墙垂直度测量示意柱垂直度测量示意5)顶板水平度(1)指标说明:考虑实际测量的可操作性,选取混凝土顶板内四个角点和一个中点距离同一水平基准线之间5个实测值的极差值,综合反映顶板的平整程度。
每个施工段至少测50%(2)合格标准:[0,15]mm(3)测量工具:激光扫平仪(或激光标线仪)、具有足够刚度的5米钢卷尺(或2米靠尺、激光测距仪)(4)测量方法和数据记录:①使用激光扫平仪,在实测板跨内打岀一条水平基准线。
同一实测区距顶板天花线约30cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加1个测点),分别测量混凝土顶板与水平基准线之间的5个垂直距离。
②以最低点为基准点,计算另外四点与最低点之间的偏差。
XX施工项目实测实量迎检细则交底

XX项目实测实量迎检细则交底一、个人防护:(1)无论人员在室内、室外,进入施工大门后,必须戴好安全帽、系好下颚带,穿好马甲,禁止抽烟,高处作业、临边作业挂好安全带(包含上下班工人,包含泵车,罐车司机,塔司、信号,厨师,装卸料司机和人员)。
(2)检查当天原则上停止外架搭设、拆除及登高作业。
如必须进行外架搭设,务必确保架子工正确使用安全带,且必须本人有效证件在项目安全部报备。
二、防火管理:(1)实测检查时原则上停止现场电焊、气割作业(动火人必须为持证焊工且已开具当天动火作业证,证件随身携带,作业前清理周边易燃物,作业时旁边有看火人,电焊机设置二次降压保护器、电线严禁拖地、配备好灭火器等消防设施,高处作业还应配置接火斗;氧气瓶和乙炔瓶应分开放置,至少保持5米间距,且距明火10米以上,有遮阳降温措施,必须有支架防止倾倒、气瓶防震圈、防震帽应配置齐全)。
(2)现场严禁出现油漆、稀料、氧乙炔等易燃易爆物品。
所有油漆、稀料、氧气、乙炔、煤气罐必须单独入库上锁管理,且配置灭火器。
(3)各家队伍对现场责任区,各自生活区内消防负责,场区内保温材料、木方、模板、脚手板等易燃物旁边必须设置至少2瓶灭火器(设置单瓶的视为缺失),楼内每层设置两瓶灭火器,两盘水龙带,两个水枪头,(水龙带需正确盘放、灭火器有效)检查期间严禁使用消防水进行施工作业,已使用的水带必须回收。
三、临时用电:(1)施工现场停止所有使用三级配电箱(包含插板),所有三级配电箱必须入库上锁,所有二级分配电箱,楼层配电箱上锁、张挂线路图、巡查记录、分路标识,二级箱内严禁一闸多机、接线未穿过漏电保护器、无保护接地;若紧急使用三级箱,需符合安全规范,同时向项目动力部报备。
(2)电缆与钢管等金属材料接触面必须做好绝缘措施;禁止使用老化电线、破皮未包扎电线;线路过道要有保护措施。
(3)现场所有用电设备,设施(如:圆盘锯、电箱、电缆线)必须回收入库,严禁在作业区域存放(木工自制圆盘锯必须拆除,并将锯末清理干净),无法入库的必须包扎严密。
装修阶段工程质量实测实量监理交底

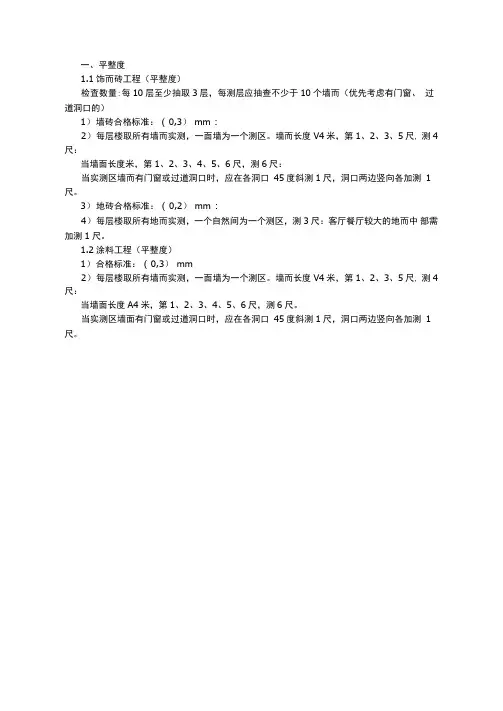

一、平整度1.1饰而砖工程(平整度)检査数量:每10层至少抽取3层,每测层应抽查不少于10个墙而(优先考虑有门窗、过道洞口的)1)墙砖合格标准:(0,3) mm:2)每层楼取所有墙而实测,一面墙为一个测区。
墙而长度V4米,第1、2、3、5尺, 测4尺:当墙面长度米,第1、2、3、4、5、6尺,测6尺:当实测区墙而有门窗或过道洞口时,应在各洞口45度斜测1尺,洞口两边竖向各加测1尺。
3)地砖合格标准:(0,2) mm:4)每层楼取所有地而实测,一个自然间为一个测区,测3尺:客厅餐厅较大的地而中部需加测1尺。
1.2涂料工程(平整度)1)合格标准:(0,3) mm2)每层楼取所有墙而实测,一面墙为一个测区。
墙而长度V4米,第1、2、3、5尺, 测4尺:当墙面长度A4米,第1、2、3、4、5、6尺,测6尺。
当实测区墙面有门窗或过道洞口时,应在各洞口45度斜测1尺,洞口两边竖向各加测1尺。
(0, 2)mm二、垂直度2.1饰而砖工程(垂直度)检查数疑:每10层至少抽取3层,每测层应抽查不少于10个墙而(优先考虑有门窗、 过道洞口的)。
1)合格标准: 2)每层楼取所有墙而实测,一面墙为一个测区。
墙体长度<3米时,同一而墙距两端 头竖向阴阳角约30cm 位巻,在墙一端靠尺底端距离地而20cm 位巻时测1次垂直度,在 墙另一端靠尺顶端距离磴顶板20cm 位置时测1次垂直度(优先选取有洞口的一侧),共 测量2次:墙体长度23米时,除墙两端测垂直度外,在墙几何中心附近位置加测1次垂直 度,共测量3次,此时若有门洞时在门洞两侧距离地面20cm 位置再分别测1次垂直度, 此时共测量5次(若门洞一侧离墙边距离<50cm,则该侧门洞边无需额外测量,即只测疑 4次)。
2.2涂料工程(垂直度)1) 合格标准:(0, 3) mm2) 与饰而砖工程垂直度测量方法一样第二尺三. 阴阳角3・1饰面砖工程(阴阳角)1) 合格标准:0 3mm2) 每层楼取所看阴阳角实测,每一个阴角或阳角为一个测区,每个测两尺(按300mm-1500mm 分别测一次),每两尺作为一个该实测合格率的一个计算点。
施工测量技术交底大全

○2上部钢柱测量校正
a位移的调整
上一节钢柱的校正均以下节钢柱顶部的实际中心线为准,安装钢柱的底部对准下节钢柱的中心线即可,控制节点间时需注意四周外表面的相对平整,偏差不得集中一侧,以保证焊接后垂直面能较平滑地过渡。
(以钢管柱为例)见下图
校正位移时,要注意钢柱的扭转,钢柱扭转对框架梁的安装很不利。
上下两节柱产生位移扭转时,可在下节柱的耳板连接处加减垫片并利用千斤顶来调整。
柱底位移值的控制:下节柱施焊后投点于柱顶,测得柱顶位移值,要根据柱子垂直度综合考虑下节柱底的位移值,纪检现既减小垂直偏差,又减小柱连接处错位。
b柱顶标高的调整
各施工层标高测出以后,根据绝对标高控制法的原则,进行数据综合处理,在下节柱施工时对层高进行调整。
即在柱接头处适当加大间隙,垫入不大于5mm厚的钢片。
个别钢柱标高过高时,采用切割柱底衬板来调整标高,切割衬板不能大于3mm,切割后将割口打磨平整。
同时根据现场统计的焊缝收缩量,与时与制作厂联系,在钢柱制作时加长作为补偿值。
5) 墙体标高控制;在浇注墙体混凝土之前,用水平仪将标高引测到墙体钢筋上,标高点上挂小白线。
浇注墙体混凝土时,用木棍或钢筋棍做好标尺,随着浇注混凝土,随时控制标高。
钢柱中心线对齐,扭转
偏差应小于3mm。
用千
斤顶校正是一种方法。
实测实量技术交底

建一项工程 铸一座丰碑
混凝土碳化深度及检测:
1.混凝土的碳化:是混凝土所受到的一种化学腐蚀。空气中CO2气渗透到混凝土内, 与其碱性物质起化学反应后生成碳酸盐和水,使混凝土碱度降低的过程称为混凝土碳 化,又称作中性化,其化学反应为:Ca(OH)2+CO2=CaCO3+H2O。
2.测碳化很简单:
① 在砼表面可采用适当的工具在测区表面形成直径约15mm的孔洞,其深度应大于混 凝土的碳化深度(大于10mm);
② 用洗耳球或小皮老虎吹掉灰尘碎屑,并不得用水擦洗; ③ 在凿开的砼表面滴或者喷1%的酚酞酒精溶液; ④ 用游标卡尺或碳化深度测定仪测定没有变色的砼的深度。
2.207J回弹仪
测强范围:10-60Mpa 标称冲击动能:2.207J (0.225Kgf.m) 弹击拉簧拉伸长度: 75±0.3mm 指针滑块的静摩擦力: 0.65±0.15N 弹击杆球面曲率半径SR: 25mm±1mm 回弹仪在钢砧上率定平 均回弹值Rm:80±2 外形尺寸:Φ 54×278mm 重量:≈1Kg
建一项工程 铸一座丰碑
垂直度实测
建一项工程 铸一座丰碑
平整度实测
建一项工程 铸一座丰碑
1.6 楼板厚度偏差(混凝土结构工程)
1.6.1 指标说明:反映同跨板厚度施工尺寸与设计图尺寸的偏差。 评判标准:[-5,10]mm。 1.6.2 测量工具:超声波楼板测厚仪(非破损)或卷尺(破损法)。 1.6.3 测量方法和数据记录: (1)一个楼层作为一个检验批,同一跨板作为1个实测区。每个实测区取3个样本点, 取点位置为板块斜对角线上三个点位,均匀分布。取三个测点平均值,作为计算点。 (2)测量所抽查跨板的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收 探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接 收探头,当仪器显示为最小值时,即为楼板的厚度;当采用破损法测量时,可用电钻 在板块中钻孔(需特别注意避开预埋电线管等),以卷尺测量孔眼厚度。1个实测值 作为判断该实测指标合格率的 1 个计算点。
施工测量方案技术交底

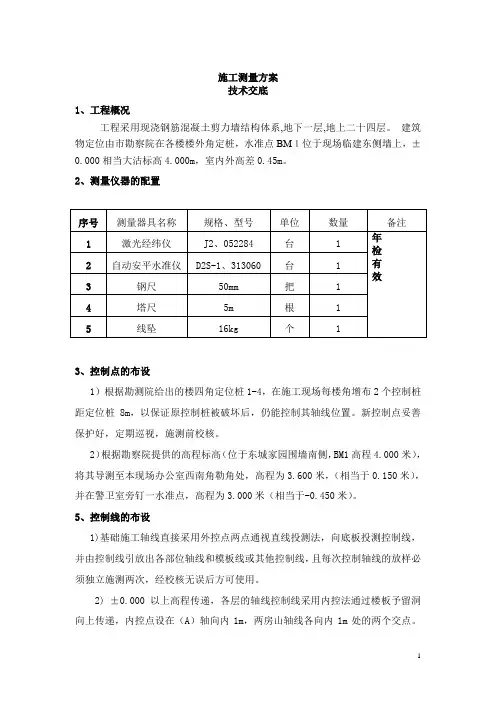

施工测量方案技术交底1、工程概况工程采用现浇钢筋混凝土剪力墙结构体系,地下一层,地上二十四层。
建筑物定位由市勘察院在各楼楼外角定桩,水准点BM1位于现场临建东侧墙上,±0.000相当大沽标高4.000m,室内外高差0.45m。
2、测量仪器的配置3、控制点的布设1)根据勘测院给出的楼四角定位桩1-4,在施工现场每楼角增布2个控制桩距定位桩8m,以保证原控制桩被破坏后,仍能控制其轴线位置。
新控制点妥善保护好,定期巡视,施测前校核。
2)根据勘察院提供的高程标高(位于东城家园围墙南侧,BM1高程4.000米),将其导测至本现场办公室西南角勒角处,高程为3.600米,(相当于0.150米),并在警卫室旁钉一水准点,高程为3.000米(相当于-0.450米)。
5、控制线的布设1)基础施工轴线直接采用外控点两点通视直线投测法,向底板投测控制线,并由控制线引放出各部位轴线和模板线或其他控制线,且每次控制轴线的放样必须独立施测两次,经校核无误后方可使用。
2) ±0.000以上高程传递,各层的轴线控制线采用内控法通过楼板予留洞向上传递,内控点设在(A)轴向内1m,两房山轴线各向内1m处的两个交点。
各层楼板在相对应位置设100*100孔洞,内控放线用16kg线坠竖向往上传递,传递分五步进行,第一步自基础至首层地面,第二步至5层地面,第三步至10层地面,第四步至15层地面,第五步至楼顶,每层均采用首层统一高程点向上传递,不得逐层向上丈量,且层层校核,因±0.000以上结构采用竖向与横向一次性混凝土浇筑施工,在固定的竖向钢筋上抄测结构+0.5m控制点,以供结构施工标高控制,且必须校核无误。
3)在楼的四角轴线控制线位置用经纬仪打出竖向外控线,用外控线复核内控线。
4)以现场高程点导测至首层墙柱上,并标出+0.500水平控制线,以此线为基准,各层标高用钢尺向上传递后,用水准仪抄测至墙柱上,并弹出墨线,各层平面放出的细部轴线,特别是柱、剪力墙的控制线必须校核无误,以便检查结构浇筑质量和以后的进一步施工。
二构实测实量技术全部交底记录
地面平整度测量示意图
室外
实测区1(卫生间)
十一、门窗安装实测实量验收标准
(一)室内门门框正、侧面垂直度
、指标说明:反映室内门门框正、侧面垂直程度。
、合格标准:4mm
、测量工具:2m靠尺
(二)厨卫间防水附加层
、指标说明:反映卫生间附加防水层施工质量合格程度。
、合格标准:
设置部位:厨卫间的侧排口、落水口、管道周边、阴阳角、烟道反坎、管井反坎、门框底等部位须设防水附加层。
防水附加层材料与防水层相同;
设置尺寸:防水附加层应从阴角开始上反和水平延伸各不小于250 mm 。
附加层四周实测区1
实测区2。
实测实量技术交底3
主体实测实量技术交底记录根据实测实量执行细则的要求,我项目部将对各个单体内的各个分户室内区段进行全数量100%实测,并及时将测量结果、整改情况上报监理单位及项目经理部以单位工程作为一个大的实测分区,以建筑楼层平面图作为划分的依据,每户作为一个子分区,将每户内的各个房间自上而下按照天棚、墙体、地坪、门窗作为实测区。
实测内容的确定钢筋砼柱、剪力墙:主要检查构件的几何尺寸偏差、表面平整度、立面垂直度。
现浇混凝土板:主要检查构件的厚度、顶板水平度。
砖砌体工程:主要检查砌体的垂直度、平整度、方正度、砂浆饱满度、灰缝平直度、轴线偏差及门窗洞口偏差等。
抹灰工程:主要检查抹灰表面平整度、墙面垂直度、楼层净高度、顶板水平度、阴阳角方正、房间开间及进深偏差等。
实测实量的改进、提高从测量结果中分析薄弱环节;制定改进方案;落实改进方案到各班组;定期、定点、定项地进行单点改进;改进后进行复查、总结。
目前我们主要是主体阶段施工用成品的标签进行实测实量:第二尺第一尺3001200墙或柱地面墙柱截面尺寸测量示意第一尺第二尺地面柱柱垂直度测量示意墙垂直度测量示意墙地面墙长小于3米时,此尺取消第三尺第二尺第一尺顶板水平度测量示意楼板厚度测量示意凝土质量(主体阶段)合格标准:有无烂根、狗洞、露筋、涨模、蜂窝麻面、脚印等缺陷;有无修补、打磨、剔凿痕迹;二次浇筑砼构件成型质量。
目前主要是主体阶段施工暂不进行二次结构施工的实测实量交底,等二次结构工程开始后在进行交底检查各项要求1.1.检查要求根据本工程的实际情况,实测实量的工作从主体工程开始。
实测实量按分分户对所有实测区进行100%的实测。
对各分项工程的检查需随着现场的施工进度。
将实测实量纳入日常质量管理工作中,结合本工程具体情况,配备检查工具,包括:5m 钢卷尺、经纬仪、电子测距仪、水平标线仪、2m靠尺、塞尺、角尺、吊线、吊坠、拉线等。
项目部质量管理组要按照检查方案,对在施工工程进行实测实量检查,对检查结果进行总结、分析、评价。
施工测量技术交底
施工测量技术交底在创业火炬广场1#-3#楼及一期地下车库的施工现场,XXX进行了施工测量的技术交底记录。
交底包括准备工作、测量分项施工工艺流程、建立平面控制网及工程定位测量、建立高程控制网、施工测量技术控制措施和沉降观测。
以下是交底内容的详细记录:一、准备工作1、技术准备为确保施工测量控制的准确性,需要办理好城市坐标测量控制点、城市水准测量控制点、施工现场红线控制点的交接工作,并进行复核。
同时参与图纸会审,熟悉建筑、结构细部的平面、标高尺寸,进行施工图纸测量坐标的复核、换算工作,确保内业计算的准确性。
对于坐标点和水准点,需要进行校核观测,以保证正确的依据成果。
另外,需要了解施工现场总平面布置及各施工阶段的的现场布置情况,分析各施工工序交接平面、竖向的尺寸及标高变化情况,并根据施工现场踏勘具体情况确定建立轴线控制网与高程控制网的最佳方案。
最后,根据确定的平面控制和高程控制方案选择测量路线、测量方法、测量仪器、协作人员及测量所需材料,并准备所需测量工具、协作人员及技术资料。
2、现场准备为保证施工测量所需的现场材料到位及准备,需要保证现场平整、通视,清除影响测量定位的障碍物,并准备好保护控制桩所需的相关材料、人员。
三、建立平面控制网及工程定位测量在准备工作完成后,需要建立平面控制网及工程定位测量。
具体步骤包括:根据已确定的控制点,在现场建立平面控制网;对建筑物的主体结构进行测量,确定各楼层的平面位置;在控制网的基础上,进行建筑物的定位测量。
四、建立高程控制网建立高程控制网是为了保证施工过程中建筑物的高程位置准确无误。
具体步骤包括:根据已确定的控制点,在现场建立高程控制网;对建筑物的主体结构进行测量,确定各楼层的高程位置。
五、施工测量技术控制措施在施工测量过程中,需要采取一系列技术控制措施,以确保测量的准确性和可靠性。
这些措施包括:现场测量前的准备工作、测量仪器的校验和调试、现场测量的操作规范、现场数据处理的方法和技巧、现场数据的质量控制等。
实测实量技术交底..
外墙柱上下层模板接口 外墙上层模板支设时应伸入下 层柱墙至小200mm 控制要点:外墙柱浇砼时应在 外墙柱顶部外侧预留螺杆,做 为上层模板的支撑点,上层模 板需伸入下层柱墙200mm,以 免出现上下层柱位错位,施工 中要保证柱墙的垂直度。 检查方法:用眼观测。
模板上下口控制线、楼板预埋管线压槽
楼板厚度标准(-5,8) 同一跨板作为1个实测区。 每个实测区取1个样本点, 取点位置为该板跨中区域。 1个实测值作为判断该实 测指标合格率的1个计算 点。 控制要点:在支模过程中检 查模板的标高是否与设计 相符,对各楼板模板的标 高进行复核,保证标高的 正确,在浇砼过程中检查 砼浇捣时各板面的标高, 保证砼面的标高与设计标 高一致,浇砼中检查砼的 厚度是否与设计相同。 检查方法:打洞或仪器检查。
控制要点:支模中检查柱子及墙的垂直度并控制在3mm之内。 检查方法:用红外线水平仪放在柱及墙的一角整平,打开仪器,用 卷尺在同一垂直面上进行上下测量,是否上下数据一致,如不一 致用柱子两边的支撑进行调整,保证垂直度的准确。
顶板水平度、楼板厚度
顶板水平度标准(0,15) 使用激光扫平仪,在实测板跨内打出一 条水平基准线。分别测量4个角点/板跨 几何中心位砼顶板与水平基准线之间的 5个垂直距离。以最低点为基准点,计 算另外四点与最低点之间的偏差,最大 偏差值≤20mm时,5个偏差值(基准点 偏差值以0计)的实际值作为该实测指 标合格率的5个计算点。最大偏差值 ﹥20mm时,5个偏差值均按最大偏差值 计,作为该实测指标合格率的5个计算 点。 控制要点:在支模过程中检查梁标高位置 是否符合设计要求,关检查梁侧模及平 板模板的标高平整度及板的四周尺寸。 检查方法:检查板的平整度,支模中检查 梁及板的平整度用激光水准仪在实测板 跨内打出一条水平基准线。分别测量板 跨位内模板及梁与水平基准线之间垂直 距离
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
300mm和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
(4)示例3)表面平整度(1)指标说明:反映层高范围内剪力墙、混凝土柱表面平整程度。
(2)合格标准:[0,8]mm(3)测量工具:2米靠尺、楔形塞尺(4)测量方法和数据记录:①剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。
累计实测实量20个实测区。
②当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
这2个实测值分别作为该指标合格率的2个计算点。
③当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
这3个实测值分别作为判断该指标合格率的3个计算点。
④混凝土柱:可以不测表面平整度。
(5)示例:4)垂直度(1)指标说明:反映层高范围内剪力墙、混凝土柱表面垂直的程度。
(2)合格标准:[0,8]mm(3)测量工具:2米靠尺(4)测量方法和数据记录:①剪力墙:任取长边墙的一面作为1个实测区。
累计实测实量20个实测区。
②当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。
混凝土墙体洞口一侧为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
③当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm 和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部混凝土顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
混凝土墙体洞口一侧为垂直度必测部位。
这3个实测值分别作为判断该实测指标合格率的3个计算点。
④混凝土柱:任选混凝土柱四面中的两面,分别将靠尺顶端接触到上部混凝土顶板和下部地面位置时各测1次垂直度。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
(5)示例:5)顶板水平度(1)指标说明:考虑实际测量的可操作性,选取混凝土顶板内四个角点和一个中点距离同一水平基准线之间5个实测值的极差值,综合反映顶板的平整程度。
每个施工段至少测50%。
(2)合格标准:[0,15]mm(3)测量工具:激光扫平仪(或激光标线仪)、具有足够刚度的5米钢卷尺(或2米靠尺、激光测距仪)(4)测量方法和数据记录:①使用激光扫平仪,在实测板跨内打出一条水平基准线。
同一实测区距顶板天花线约30cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加1个测点),分别测量混凝土顶板与水平基准线之间的5个垂直距离。
②以最低点为基准点,计算另外四点与最低点之间的偏差。
偏差值≤15mm时实测点合格;最大偏差值≤20mm时,5个偏差值(基准点偏差值以0计)的实际值作为判断该实测指标合格率的5个计算点。
最大偏差值﹥20mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。
③所选2楼层中顶板水平度极差的实测区不满足10个时,需增加实测楼层数。
(5)示例:6)楼板厚度(1)指标说明:反应同跨板的厚度施工尺寸与设计图尺寸的偏差。
(1)合格标准:[-5,8]mm(1)测量工具:超声波楼板测厚仪(非破损)或卷尺(破损法)(1)测量方法和数据记录:①每个施工段全数检查,每个实测区取1个样本点,取点位置为该板跨中区域。
②测量所抽查跨的楼板厚度,当采用非破损法测量时将测厚仪发射探头与接收探头分别置于被测楼板的上下两侧,仪器上显示的值即为两探头之间的距离,移动接收探头,当仪器显示为最小值时,即为楼板的厚度;当采用破损法测量时,可用电钻在板中钻孔(需特别注意避开预埋电线管等),以卷尺测量孔眼厚度。
1个实测值作为判断该实测指标合格率的1个计算点。
(5)示例:楼板厚度测量示意2、砌体工程1)基本原则筑的房间作为砌筑工程的实测楼层。
所有实测区全测。
(2)实测区所有墙体均弹出离墙200~300双面控制线(该控制线最好与主体阶段砼墙体控制线重合),控制线交叉位置用红色油漆在地面做标记,方便实测时房间方正度指标的复核。
2)表面平整度(1)指标说明:反映层高范围内砌体墙体表面平整程度。
(2)合格标准:[0,8]mm(3)测量工具:2米靠尺、楔形塞尺(4)测量方法和数据记录:①每一面墙作为1个实测区。
测量部位选择正手墙面。
所有实测区全测。
②当墙面长度小于3米,各墙面顶部和根部4个角中,取左上及右下2个角。
按45度角斜放靠尺分别测量2次,2个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
③当墙面长度大于3 米时,还需在墙长度中间位置增加 1 次水平测量,3个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
④墙面有门窗、过道、洞口的,在洞口45 度斜交测一次,作为实测区新增合格与否的判断点。
(5)示例:墙表面平整度测量示意(1)指标说明:反映层高范围砌体墙体垂直的程度。
(2)合格标准:[0,5]mm(3)测量工具:2米靠尺(4)测量方法和数据记录:①每一面墙都可作为1个实测区。
测量部位选择正手墙面。
所有实测区全测。
②实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其对测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
③当墙长度小于3米时,同一面墙距两侧阴阳角约 30CM 位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM 时测1次垂直度。
当有墙体洞口时在洞口侧面加测一尺。
这几个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
④当墙长度大于3米时,在同一面墙距两端头竖向阴阳角约30CM 和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM 时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
当有墙体洞口时在洞口侧面加测一尺。
这几个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
(5)示例:墙垂直度测量示意(1)指标说明:考虑实测的可操作性,每面砌体墙面与房间方正度控制线之间距离的偏差(该线在砌筑前弹出),作为实测指标,以综合反映同一房间方正程度。
(2)合格标准:[0,10]mm(3)测量工具:5米钢卷尺(4)测量方法和数据记录:指标说明:考虑实测的可操作性,每面砌体墙面与房间方正度控制线之间距离的偏差(该线在砌筑前弹出),作为实测指标,以综合反映同一房间方正程度。
①在砌筑前墙体两侧20-30CM 范围内弹出方正度控制线,在控制线相交处做明显标识和保护。
②任何一面墙均可作为1个实测区,所有实测区全测。
③同一实测区内,采用5米卷尺沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离。
选取3个实测值之间的极差,作为判断该实测区合格与否的实测值。
每一个实测区作为一个合格率计算样本点。
(5)示例:方正度测量示意5)砌筑工序(1)指标说明:反映墙体砌筑过程中,墙体出现裂缝重要控制工序。
(2)合格标准:①无断砖、通缝、瞎缝;②墙顶空隙的补砌挤紧或灌缝间隔不少于7天;③不同基体(含各类线槽)镀锌钢丝网规格为12×12×0.7mm,基体搭接不小于150MM;④砌体内管线必须随砌随埋,不允许出现因管线埋设而在墙体上剔槽的情况。
(3)测量工具:目测,5米钢卷尺,水泥钢钉、铁锤(4)测量方法和数据记录:①实测区:户内每一面砌体墙作为1个实测区,所有实测区全测。
同一实测区,分别检查合格标准中的4项内容是否符合合格标准;②测量方法:采用目测、尺量;对于瞎缝,则每一个测区随机选取3个灰缝点,如有两点或三点用铁锤和水泥钉钉穿,则该测项不合格。
③数据记录:同一实测区内,只要4项实测内容中有一项不符合合格标准,则该实测区不合格;反之,则合格。
3、抹灰工程1)基本原则实测前,根据同一标段内各楼栋进度选取最近半个月处于抹灰阶段并施工完成的楼层作为抹灰工程的实测楼层。
2)墙体表面平整度(1)指标说明:反映层高范围内抹灰墙体表面平整程度。
(2)合格标准:[0,3]mm(3)测量工具:2米靠尺、楔形塞尺(4)测量方法和数据记录:①每一面墙作为1个实测区。
所有实测区全测。
②当墙面长度小于3 米,在同一墙面顶部和根部 4 个角中,选取左上、右下 2 个角按45度角斜放靠尺分别测量1次,在距离地面20CM左右的位置水平测1次,3个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
③当墙面长度大于3 米,在同一墙面4个角任选两个方向各测量1次,在墙中间位置增加1次水平测量,在距离地面20CM 左右的位置水平测1次; 4个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
④墙面有门洞、过道洞口的,在洞口45 度斜交增测一次,作为实测区新增合格与否的判断点。
3)墙面垂直度(1)指标说明:反映层高范围抹灰墙体垂直的程度。
(2)合格标准:[0,4] mm(3)测量工具:2m靠尺(4)测量方法和数据记录:①每一面墙都可作为1个实测区。
所有实测区全测。
②实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其对测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
③当墙长度小于3米时,同一面墙距两侧阴阳角约 30CM 位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM 时测1次垂直度。
当有墙体洞口时在洞口侧面加测一尺。
这几个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
每个实测区作为计算该指标合格率的1个样本点。
④当墙长度大于3米时,在同一面墙距两端头竖向阴阳角约30CM 和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30CM 时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
当有墙体洞口时在洞口侧面加测一尺。
这几个实测值均符合合格标准时,该实测区合格,若任一个超标,则该实测区不合格。
