电大形成性考核作业 工程建设监理概论作业4
国家开放大学-甘肃开放大学工程建设监理概论形考四标准参考答案

工程建设监理概论-0008试卷总分:100 测试时间:--判断题 |单选题1.房屋质量保修期中屋面防水保修期为5年。
√×2.当事人订立合同时,应遵循等价有偿原则。
√×3.人员培训,物质准备等方面工作属于施工和动用前准备阶段的工作。
√×4.主动控制与被动控制的不同之处在于控制对象不同。
√×5.FIDIC 是由各国咨询工程师协会创建的,目的在于促进成员协会的专业影响。
√×6.施工招标的发包工作范围包括全部工程招标。
√×7.工程项目质量控制的基本原则是精心施工,质量第一。
Page 1 of 4形考国家开放大学-甘肃开放大学工程建设监理概论形考四标准参考答案√×8.建建筑工程中的质量事故,按其性质可分为设计单位责任事故和施工单位责任事故。
√×9.常用的动态结算方法包括实际价格结算法和调值公式法。
√×10.邀请招标应不少于3个以上的监理单位发出参加投标的邀请。
√×11.高空作业至离地距离在3米以上的作业。
√×12.施工合同价款的计价方式通常为固定价格合同和成本加酬金合同。
√×13.建设工程合同是指承包人进行工程建设,发包人支付价款的合同。
√×14.工程设计中三阶段设计系指总体设计、专业设计、施工图设计。
√×15.生产设备到货后要进行检查验收,重要的关键性大型设备的检验应由总监理工程师组织鉴定小组来进行。
√×16.资格审查分为资格预审和资格后审两种。
√×17.影响工程质量的环境因素包括工程技术环境、工程管理环境和工程地质、水文、气象。
√×18.合同法律关系的客体包括人的主观意志。
√×19.监理任务不得分包,但可由两个监理单位联合承揽。
√×20.工程监理单位不用审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准。
电大《建设监理》形考作业任务01-04网考试题及答案(共26页)

电大《建设监理》形考作业任务01-04网考试题及答案100%通过考试说明:《建设监理》形考共有4个任务,任务1至任务4是客观题,每个任务需在考试中多次抽取试卷,直到出现01任务_0001、02任务_0001、03任务_0001、04任务_0001试卷,就可以按照该套试卷答案答题。
做考题时,利用本文档中的查找工具,把考题中的关键字输到查找工具的查找内容框内,就可迅速查找到该题答案。
本文库还有其他教学考一体化答案,敬请查看。
01任务 01任务_0001 一、单项选择题 1. 建设项目管理服务的主体是 A. 监理单位 B. 施工单位 C. 设计单位 D. 勘察单位 2. 项目业主与监理方的关系是 A. 监督与被监督 B. 委托与被委托 C. 行政隶属 D. 没有任何关系 3. 建设工程监理的实施需要委托和授权。
A. 施工单位B. 政府部门C. 项目业主D. 监理单位 4. 科学的建设工程管理体制,要求监理活动具有一定的 A. 服务性B. 公正性 C. 独立性 D. 科学性 5. 拟建项目的轮廓设想是指A. 可行性报告 B. 项目建议书 C. 施工图纸 D. 施工草图 6. 甲级监理企业具有取得监理工程师注册证书的监理人员不得少于人。
A. 5B. 10C. 15D. 25 7. 甲级工程监理企业的监理业绩要求 A. 近三年内监理过5个以上二等房屋建筑工程项目或者3个以上二等专业工程项目 B. 近三年内监理过5个以上三等房屋建筑工程项目或者3个以上三等专业工程项目 C. 近三年内监理过2个以上房屋建筑工程项目或者1个以上专业工程项目 D. 近三年内监理过3个以上二等房屋建筑工程项目或者2个以上二等专业工程项目 8. 我国实行监理企业资质管理体制是 A. 分级管理,统分结合 B. 一级管理、统分结合 C. 集中管理,以统为主 D. 分级管理,以统为主 9. 在规定时间内没有参加资质年检的工程监理企业,其资质自行失效,且年不得重新申请资质。
2024年国开电大本科《建设监理》形考作业(含答案)

2024年国开电大本科《建设监理》形考作业(含答案)学校:班级:姓名:考号:一、单选题(25题)1 .当事人双方就合同履行过程中出现的问题和未按合同规定履行的后果而发生的分歧意见和争议称为OA.合同解除B.合同变更C.合同纠纷D.合同履行2 .安全管理的中心问题是()A.降低工程造价成本B.缩短工程进度工期C.提高工程建设侦量D.保障人的安全和生产的顺利进行3 .建设工程进度控制的最终目的是()A.确保建设项目按预定的时间动用或提前交付使用B.确保建设工程项目实现最大经济效益C.确保建设工程质量合格D.避免产生安全事故4 .在安全生产措施控制失效情况下,为避免或减少可能引发的伤害或其他影响而采取的补救措施和抢救行为,称为OA.应急救援B.安全生产事故处理C安全生产D.安全监理5 .工程建设过程的最后一环是OA∙设计阶段B.可行性研究C竣工验收D.施工阶段6 .下列行为与监理工程师的职业道德相违背的是OA.不在施工、材料和设备的生产供应等单位兼职B.不以个人名义承揽监理业务C.坚持独立自主的开展工作D.同时在两个监理单位注册和从事监理活动7 .发包人在收到承包人竣工验收申请报告56天后未进行验收,视为()A.验收合格B.验收不合格C.验收无效D.验收基本合格8 .下列关于要约说法有误的一项是OA.要约到达受约人时生效8 .要约一经发出,仍可随意变更C.要约的撤回和撤销,应按《合同法》的规定实行D.要约人在要约有效期内受法律约束9 .对于一个工程项目的网络计划来说,如果以其中各项工作的最早开始时间安排进度而绘制S曲线,称为OΛ.MS曲线B1.S曲线C.ES曲线DAVS曲线1().建设监理的服务对象是() A.工程监理单位B.建设单位C.设计单位D.勘察单位11.债务人或者第一••人向债权人以不转移占有的方式提供一定的财产作为抵押物,用以担保债务履行的担保方式指的是OA保证B.抵押C.留置D.质押】2.单代号网络中箭线表示()A.工作B.费用C.工作开始时间D.工作之间连接13 .质量检验的方法不包括OA.目测法B.量测法C实验法D.掐算法14 .总监理工程师签署工程款支付证书后,需报OA.建设单位B.建立单位C设计单位D.施工单位15 .不具备监理工程师资格的其他监理人员称为OA.总监代表B.监理员C.总监D.施工员16 .根据一定的质量标准,借助一定的检测手段来评估工程产品、材料或设备等性能特征或质量状况的工作指的是OA.质量检验B.质量保证CJ贞量分析D.质量管理17 .根据工程质量形成的时间阶段,施工阶段的质量控制可分为质量的事前控制、事中控制和事后控制,审查施工单位提交的施工组织设计或施工方案应属于OA.事前控制B.事中控制C事后控制D.不能确定18 .用来反映项目偿付流动负债能力的指标是OA∙投资利润率B.流动比率C资产负债率D.速动比率19 .下列关于施工专业分包与施工劳务分包的主要区别说法有误的一项是OA.施工劳务分包的分包人主要提供劳动力资源B.施工专业分包由分包人独立承担分包工程的实施风险C施工劳务分包相比施工专业分包的合同履行管理复杂的多D.施工劳务分包的分包人通常不需编制单独的施工组织设计20 .在项目监理组织中,管理的总决策人是()A.承建商B.项目总监理工程师C.专业监理工程师D.监理员21 .合同管理目标是指OA.合同管理活动应当达到的预期结果和最终目的B.设立合同管理机构,配备合同管理人员C.增强合同观念和合同意识D.熟悉合同的相关法律知识22 .单位时间内投入的工程建设资金的数量称为0A.工程建设强度B.工程的豆条程度C工程的组织形式D.工程的规模大小23 .下列关于监理工程师对材料的质量控制说法有误的一项是0A.材料质量抽样和检验的方法,应符合《建筑材料质量标准与管理规程》B∙对主要装饰材料及建筑配件,应在订货后要求厂家提供样品C.对用于工程的主要材料,进场时必须具备正式的出厂合格证和材质化验单D.工程中所有构件,必须具有厂家批号和出厂合格证24 .在投资控制中,把投资的实际值与计划值的差异叫做OA.投资偏差B.计价偏差C设计偏差D.计量偏差25 .投资控制的目标是OA.力求工程实际投资不超过计划投资B.确保不出现安全事故C.确保按期完成任务D.确保质量口标的实现二、多选题(10题)26 .信息管理的环节主要I S n)A.信息收集B.信息加工整理C.信息传递D.信息储存E.信息使用27 .建设工程合同成立的有效条件包括OA.订立合同必须有双方当事人(或代理人)参加B.预付定金C.依法订立D.采用口头形式E.必须就合同的主要条款协商•致28 .监理规划审核的内容主要包括0A.监理范围、工作内容及监理目标B.项目监理机构C.工作计划D.工程质量、造价、进度控制方法E.监理工作制度29 .成本加酬金合同主要适用于开工前对工程内容尚不十分清楚的情况,在实践中的做法主要有OA.成本加固定百分数酬)金B.成本加固定酬金C.成本加浮动网金D.目标成本加奖罚E.固定总价30 .在公路工程中,监理组织应具备的专业人员包括0A.公路专业B.桥梁专业C.装饰专业D.测量专业E.给排水专业31 .施工专业分包与劳务分包的主要区别包括0A.分包人的收入B.工程相关的保险责任C.工程的施工组织D.分包人对施工质量承担责任的期限E.分包人的信誉32 .索赔的费用可包括()A.人工费B.材料费C.机械施工使用费D.利息E.工地管理费33 .编制施工总进度计划的依据包括()。
国开(四川)50229《工程建设监理概论》第4次形成性考核复习资料答案

工程建设监理概论-第4次形成性考核作业资料答案说明:每学期的课程题目都可能更换,请认真核对是您需要的题目后再下载!【题目】下列关于施工进度计划的说法中,错误的是()。
A. 监理人无权对承包人提交的修订的施工进度计划提出不同意见B. 发包人和监理人对施工进度计划的确认,不能减轻或免除承包人根据法律规定和合同约定应承担的任何责任或义务。
C. 承包人应当依据施工组织设计编制施工进度计划D. 经发包人批准实施的施工进度计划,将作为工程施工进度控制的依据[请认真阅读以上题目,运用所学知识完成作答]参考答案:监理人无权对承包人提交的修订的施工进度计划提出不同意见【题目】某工作网络计划中,工作e的持续时间为6天,最迟完成时间为第28天。
该工作有三项紧前工作,其最早完成时间分别为第16天、第19天和第20天,则工作e的总时差是()。
A. 1B. 2C. 3D. 6[请认真阅读以上题目,运用所学知识完成作答]参考答案:2【题目】在工程网络计划中,工作m的最早开始时间为第28天,其持续时间为9天。
该工作有3项紧后工作,它们的最迟开始时间分别为第40天、第43天和第48天,则工作m的总时差为()天。
A. 12B. 11C. 3D. 20[请认真阅读以上题目,运用所学知识完成作答]参考答案:3【题目】在工程网络计划中,工作m的最早开始时间为第17天,其持续时间为5天,该工作有3项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作m的自由时差为()。
A. 3B. 12C. 13D. 8[请认真阅读以上题目,运用所学知识完成作答]。

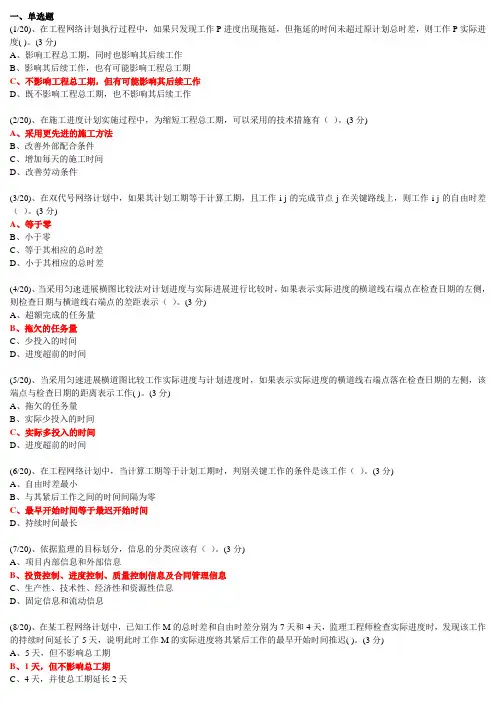

工程建设监理概论形考任务四

一、单选题(1/20)、在工程网络计划执行过程中,如果只发现工作P进度出现拖延,但拖延的时间未超过原计划总时差,则工作P实际进度( )。
(3分)A、影响工程总工期,同时也影响其后续工作B、影响其后续工作,也有可能影响工程总工期C、不影响工程总工期,但有可能影响其后续工作D、既不影响工程总工期,也不影响其后续工作(2/20)、在施工进度计划实施过程中,为缩短工程总工期,可以采用的技术措施有()。
(3分)A、采用更先进的施工方法B、改善外部配合条件C、增加每天的施工时间D、改善劳动条件(3/20)、在双代号网络计划中,如果其计划工期等于计算工期,且工作i-j的完成节点j在关键路线上,则工作i-j的自由时差()。
(3分)A、等于零B、小于零C、等于其相应的总时差D、小于其相应的总时差(4/20)、当采用匀速进展横图比较法对计划进度与实际进展进行比较时,如果表示实际进度的横道线右端点在检查日期的左侧,则检查日期与横道线右端点的差距表示()。
(3分)A、超额完成的任务量B、拖欠的任务量C、少投入的时间D、进度超前的时间(5/20)、当采用匀速进展横道图比较工作实际进度与计划进度时,如果表示实际进度的横道线右端点落在检查日期的左侧,该端点与检查日期的距离表示工作( )。
(3分)A、拖欠的任务量B、实际少投入的时间C、实际多投入的时间D、进度超前的时间(6/20)、在工程网络计划中,当计算工期等于计划工期时,判别关键工作的条件是该工作()。
(3分)A、自由时差最小B、与其紧后工作之间的时间间隔为零C、最早开始时间等于最迟开始时间D、持续时间最长(7/20)、依据监理的目标划分,信息的分类应该有()。
(3分)A、项目内部信息和外部信息B、投资控制、进度控制、质量控制信息及合同管理信息C、生产性、技术性、经济性和资源性信息D、固定信息和流动信息(8/20)、在某工程网络计划中,已知工作M的总时差和自由时差分别为7天和4天,监理工程师检查实际进度时,发现该工作的持续时间延长了5天,说明此时工作M的实际进度将其紧后工作的最早开始时间推迟( )。
国开电大《建设监理》形成性作业四答案

题目1:在建设工程合同中,承包人最主要的义务是()。
A. 降低工程造价成本B. 缩短工程进度工期C. 保障安全生产D. 进行工程建设答案:进行工程建设题目2:建设工程合同的双方当事人分别称为()。
A. 承包人和发包人B. 投标人和中标人C. 监理人和法人D. 代理人和担保人答案:承包人和发包人题目3:在建设工程合同中负责工程的勘察、设计、施工任务的一方当事人,指的是()。
A. 承包人B. 投标人C. 监理人D. 代理人答案:承包人题目4:根据建设工程的要求,查明、分析、评价建设场地的地质地理环境特征和岩土工程条件,编制建设工程勘察文件的活动,指的是()。
A. 建设工程勘察B. 建设工程设计C. 建设工程施工D. 建设工程监理答案:建设工程勘察题目5:包干合同指的是()。
A. 总价合同B. 单价合同C. 成本加酬金合同D. 单价与包干混合式合同答案:总价合同题目6:合同签订阶段,监理工程师合同管理的内容不包括()。
A. 对承包方进行资格审查B. 为业主草拟合同条款,准备文件资料C. 帮助业主弄淸各种法律关系D. 合同纠纷的调解答案:合同纠纷的调解题目7:下列不是发包人义务的一项是()。
A. 提供施工场地B. 组织设计交底C. 约定开工时间D. 编制施工实施计划答案:编制施工实施计划题目8:合同当事人在合同实施过程中,根据合同规定、法律及惯例,对并非由自己的原因,而是由属于应由对方承担责任的情况造成的损失,向对方提出予以赔偿的要求,指的是()。
A. 担保B. 代理C. 索赔D. 投标答案:索赔题目9:下列关于索赔相关说法错误的一项是()。
A. 索赔可以理解为无理的争利B. 索赔必须有可靠的依据和适当的解决方法C. 索赔是争取合理的赔偿D. 索赔同守约是不矛盾的答案:索赔可以理解为无理的争利题目10:发包人在收到承包人竣工验收申请报告56天后未进行验收,视为()。
A. 拒绝验收B. 验收不通过C. 质量不合格D. 验收合格答案:验收合格题目11:建设工程监理过程其实就是建设工程信息及文件资料管理的过程,建设工程监理管理的基础是()。
2021年国开电大工程建设监理概论形成性考核平时作业四答案

平时作业四一、单选题(每小题2分,共40分)1.某工作网络计划中,工作E的持续时间为6天,最迟完成时间为第28天。
该工作有三项紧前工作,其最早完成时间分别为第16天、第19天和第20天,则工作E的总时差是()。
正确答案是:22.在工程网络计划中,工作M的最早开始时间为第28天,其持续时间为9天。
该工作有3项紧后工作,它们的最迟开始时间分别为第40天、第43天和第48天,则工作M的总时差为()天。
正确答案是:33.在工程网络计划中,工作M的最早开始时间为第17天,其持续时间为5天,该工作有3项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作M的自由时差为()。
正确答案是:34.在工程网络计划中,工作M的最迟完成时间为第25天,其持续时间为6天。
该工作有3项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则工作M的总时差为()天。
正确答案是:65.工程网络计划工期优化的基本方法是通过()来达到优化目标。
正确答案是:压缩关键工作的持续时间6.工程施工过程中,为加快施工进度可采取的技术措施是()。
正确答案是:采用更先进的施工方法7.与横道图表示的进度计划相比,网络计划的主要特征是能够明确表达()。
正确答案是:各项工作之间的逻辑关系8.在工程网络计划中,工作的最迟开始时间等于本工作的()。
正确答案是:最迟完成时间与其持续时间之差9.在分析进度偏差对后续工作及总工期的影响时,如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对()产生影响。
正确答案是:后续工作的最早开始时间10.下列任务中,属于建设工程实施阶段监理工程师进度控制任务的是()。
正确答案是:审查施工总进度计划11.网络计划中,关于最早开始时间和最早完成时间描述不正确的是()。
正确答案是:工作最早完成时间等于该工作最早开始时间与其持续时间之差12.下列关于关键线路说法正确的是()。
正确答案是:单代号网络计划中关键线路上相邻两关键工作之间的时间间隔为零13.网络计划工期优化的目的是为了缩短()。
2023年电大形成性考核作业工程建设监理概论作业

一、单项选择题(共30 道试题, 共60 分。
)1. 《建设工程质量管理条例》规定, .. )属于施工单位旳质量责任和义务.A.总承包单位与分包单位对分包工程旳质量承担连带责任【对旳答案】B.施工单位有权改正施工过程中发现旳设计图纸差错C.施工单位可以将工程转包给符合资质条件旳其他单位D.施工单位可以将主体工程分包给具有资质旳分包单位2. 某波及国家安全秘密旳投资项目, 施工单项协议估算价位8000万元人民币, 该项目.. ).A.必须公开招标B.必须邀请招标C.可直接委托发包【对旳答案】D.必须聘任招标代理机构委托发包3..建设工程监理, 是指具有对应资质旳工程监理企业, 接受建设单位旳委托, 承担.. )。
A.项目管理工作【对旳答案】B.设计管理工作C.施工管理工作D.开发管理工作4. 按照《建设工程质量管理条例》, 工程发包和工程招标过程中旳质量责任和义务由下列哪一单位负责.. ).A.施工单位B.勘察、设计单位C.建设单..【对旳答案】D.工程监理单位5. 科学旳建设程序应当在坚持.. )旳原则基础上, 突出优化决策、竞争择优、委托监理原则.A.先招标、后施.B.先勘查、后设计、再施工【对旳答案】C.科学决策D.竞争择优6. 在开展工程监理旳过程中, 当建设单位与承建单位发生利益冲突时, 监理单位应以事实为根据, 以法律和有关协议为准绳, 在维护建设单位旳合法权益旳同步, 不损害承建单位旳合法权益。
这表明建设工程监理具有.. .A.公平性B.自主性C.独立.D.公正性【对旳答案】7. 下列表述中不属于《中华人民共和国建筑法》规定内容旳是.. ).A.建设单位应当自领取施工许可证之日起三个月内动工, 因故不能按期动工旳, 应当向发证机关申请延期B.工程监理人员认为工程施工不符合工程设计规定、施工技术原则和协议约定旳, 有权规定建筑施工企业改正C.监理工程师应当按照工程监理规范旳规定, 采用旁站、巡视和平行检查等形式, 对建设工程实行监理【对旳答案】D.建筑设计单位对设计文献选用旳建筑材料、建筑构配件和设备, 不得指定生产厂、供应商8. 监理工程师初始注册和延续注册旳有效期均为.. ).A.2年B.3年【对旳答案】C.4年D.5年9. 工程监理企业应当拥有足够数量旳、管理经验丰富和应变能力较强旳监理工程师骨干队伍, 这是建设工程监理.. )旳体现.A.服务性B.科学性【对旳答案】C.独立性D.公正性10. 建设工程监理旳实行需要建设单位.. .A.任命总监理工程师B.签订施工协议C.委托和授权【对旳答案】D.支持和配合11. 根据《协议法》旳规定, 要约生效条件为.. ).A.要约人向受要约人发出要约B.要约人与受要约人共同在要约文献上签字C.受要约人作出有效承诺D.要约以任何形式抵达受要约人【对旳答案】12. 《建设工程委托监理协议(示范文本)》规定旳协议有效期指.. ).A.监理协议注明旳开始至完毕旳时间B.监理协议约定旳监理工作旳日历天数C.监理人完毕了包括附加和额外工作在内旳所有监理义务旳期间【对旳答案】D.监理人自开始监理工作至保修期届满旳时间13. 《建设工程质量管理条例》规定, 建设工程发包单位不得迫使承包方以.. ).A.低于市场旳价格竞标, 不得任意压缩合理工期B.低于成本旳价格竞标, 不得任意压缩合理工期【对旳答案】C.低于预算旳价格竞标, 不得减少工程质量D.低于标底旳价格竞标, 不得减少工程质量14. 某建筑材料采购协议, 既约定了违约金, 又约定了定金。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、单项选择题(共 30 道试题,共 60 分。
)1. 竣工验收文件是()。
A. 建设工程项目竣工验收活动中形成的文件B. 建设工程项目施工中最终形成结果的文件C. 建设工程项目施工中真实反映施工结果的文件D. 建设工程项目竣工图、汇总表、报告等2. 竣工图是()。
A. 工程竣工后,由建设单位或施工单位完成的建设工程项目的图纸B. 工程竣工验收前由施工单位完成的竣工图纸和文件C. 工程竣工验收后,真实反映建设工程项目施工结果的图样D. 工程实施过程中,设计单位提供的经过不断修改的最终图纸3. 监理规范对监理资料的管理要求是()。
A. 及时整理,真实完整,分类有序,总监负责,专人具体实施,及时归档等B. 来源可靠,真实及时,分专业组织,专人管理,及时归档等C. 总监负责,及时整理,准确无误,分专业组织等D. 专人负责,及时收集,及时整理,真实完整,及时归档等4. 《安全条例》规定,注册执业人员未执行法律、法规和工程建设强制性标准的,责令停止执业3个月以上,1年以下;情节严重的,吊销执业资格证书,()年内不予注册;造成重大安全事故的,终生不予注册;构成犯罪的,依照刑法有关规定追究刑事责任。
A. 3B. 4C. 2D. 55. 建设工程归档要求的保管期为永久、长期、短期,其分别为()。
A. “永久”为永久保存,“长期”为50年,“短期”为10年B. “永久”为永久保存,“长期”为该工程的使用寿命,“短期”为20年以下C. “永久”为50年,“长期”为25年,“短期”为10年D. “永久”为80年,“长期”为50年,“短期”为30年6. 建设工程竣工验收应该是()。
A. 经过工程档案预验收后,由建设单位和施工单位共同组织工程竣工验收B. 在当地城建档案管理机构对工程档案进行预验收取得工程档案验收认可文件后,由建设单位组织工程竣工验收C. 在建设单位组织工程竣工验收时,对列入城建档案管接收范围的工程,邀请当地城建档案管理机构同时对工程档案进行验收D.经过工程档案预验收后,在建设单位组织工程竣工验收时,由建设单位所属部委参加进行验收7. 建设单位有压缩合同约定工期等不规范行为时,监理机构应当()。
A. 默认B. 表示不同意C. 书面提醒建设单位改正D. 不执行8. 风险()是将建设工程风险事件的发生可能性和损失后果进行定量化的过程。
A. 识别B. 评价C. 决策D. 分析9. 建设工程文件档案资料是()的集合。
A. 由建设工程文件、建设工程档案和相关资料组成B. 由工程准备文件、监理文件、施工文件、竣工图组成C. 由监理文件、监理档案和参考资料组成D. 由建设单位、监理单位、施工单位工程文件档案资料组成10. 按照《建设工程文件归档整理规范》,列入监理公司归档的工程文件有()。
A. 施工合同文件、勘察设计文件、监理规划、分包资质、监理月报等B. 设计变更报审与签认、监理规划、分包资质、监理月报等C. 监理委托合同、工程项目监理机构及负责人名单、监理规划、工程竣工总结、合同变更材料等D. 监理大纲、监理规划、监理实施细则、工程开工/复工审批表、施工组织设计等11. 监理单位应当审核建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、()等文件。
A. 安全生产许可证B. 企业资质C. 营业执照D. 备案证明12. 监理机构安全管理工作的好坏,关键在于()。
A. 专业监理工程师B. 监理员C. 总监D. 安全员13. 记录项目监理日记是由()完成。
A. 专业监理工程师或监理员B. 专业监理工程师和监理员C. 项目总监理工程师指定的监理工程师D. 专业监理工程师14. 建设工程信息的收集是通过()进行的。
A. 项目监理部的信息系统B. 各参建单位的信息系统C. 建设单位的信息系统D. 施工单位的信息系统15. 建设工程档案中施工文件是()。
A. 由施工单位在施工阶段完成的各种建筑安装工程文件和室外工程文件的总和B. 由施工单位在施工阶段完成的建筑安装工程文件或市政基础设施工程文件C. 由施工单位在施工阶段完成的土建(建筑与结构)工程、电气、给排水等工程、室外工程文件的总和D. 由施工阶段形成的监理单位的监理文件和施工单位的施工文件、竣工图、竣工验收文件的总和16. 下列()仅由施工项目部技术负责人签字同意就可以了。
A. 深基础支护方案B. 深基坑降水方案C. 临时用电方案D. 屋面防水方案17. 根据原建设部的规定,监理机构应当对()的分部分项工程,编制监理实施细则。
A. 重要性较大的B. 危险性较大的C. 技术难度大的D. 管理难度大的18. 根据《安全生产许可证条例》规定,安全生产许可证的有效期为()年。
施工企业在安全生产许可证的有效期内未发生死亡事故的,经原发证机关同意,安全生产许可证的有效期可以延期()年。
A. 2,3B. 3,2C. 3,3D. 2,219. 对风险量小、造成损失小的事件,监理机构可以采取()的实施决策。
A. 风险转移B. 风险规避C. 风险缓解D. 风险自留20. 由于监理机构未认真履行安全责任,导致被追究行政责任或法律责任,造成经济、信誉、执业能力等方面损失,这是监理的()。
A. 技术风险B. 能力风险C. 职业风险D. 工作风险21. 信息是()。
A. 对数据的解释,反映了事物(事件)的客观规律B. 客体实体属性的反映C. 各种消息的汇总D. 信息就是知识22. 《建设工程安全生产管理条例》规定,“工程监理单位应当()施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。
”A. 检查B. 审查C. 编写D. 批准23. 目前使用的江苏省建设工程施工阶段监理现场用表已经是()。
A. 第二版本B. 第三版本C. 第四版本D. 第五版本24. 建设工程参建各单位,在工程文件形成和积累的过程中,应()。
A. 由总监理工程师负责,指定专人具体实施完成该项工作B. 由建设单位负责组织、监督、检查,各单位各自形成相应的工程文件,汇总到建设单位C. 将该项工作纳入工程建设管理各个环节和有关人员的职责范围D. 由建设单位负责组织、监督、检查,各单位各自形成相应的工程文件,汇总到建设单位后,提请当地城建档案管理部门进行预验收25. 《建设工程安全生产管理条例》规定,“工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施(),并对建设工程安全生产承担监理责任。
”B. 监督C. 管理D. 监理26. 对列入城建档案馆接受范围的工程,应在工程()向当地城建档案馆移交工程档案。
A. 完工后立即B. 竣工验收后6个月内C. 竣工验收后一周内D. 竣工验收后3个月内27. 根据原建设部文件要求,监理机构应当审核施工单位应急救援预案和安全防护措施费使用()。
A. 预算B. 清单C. 计划D. 概算28. 建设工程项目信息分类按照目标划分可以分为()。
A. 项目内部信息、项目外部信息、固定信息、流动信息B. 战略信息、管理信息、业务信息C. 组织类信息、管理类信息、业务类信息、技术信息D. 投资控制信息、质量控制类信息、进度控制信息、合同管理信息29. 对于停建、缓建工程的工程档案由()保管。
A. 施工单位B. 建设单位C. 设计单位D. 城建档案管理部门30. 《安全条例》规定,工程监理单位违反本条例五十七条的规定,将视情节严重程度给予行政处罚或刑事处罚,并处()万元以上()万元以下的罚款。
B. 10,20C. 15,20D. 10,30二、多项选择题(共10 道试题,共20 分。
)1. 监理的安全责任风险,表现在如下方面()。
A. 监理人员工作不负责任B. 监理人员不了解法律法规的要求C. 监理机构履行安全责任能力差D. 监理人员不懂施工安全技术措施E. 社会上对于监理工作存在误解2. 工程开工报审表中,施工单位应提供的附件有()。
A. 项目经理部管理人员情况一览表及有关证件B. 进场材料、设备的名称、数量、规格和性能一览表C. 特殊工种人员的姓名、上岗证一览表及有关证件D. 施工合同对A、B、C三条内容的相应要求E. 施工人员劳动合同的复印件3. 工程进度计划报审表中,施工单位应提供的附件有()。
A. 上期进度计划完成情况及分析B. 本期进度计划的示意图表、说明书C. 本期进度计划完成分部/分项工程的工程量D. 本期进度期间对建设单位、监理部的要求配合说明E. 本期进度期间投入的人员、材料、设备计划4. 监理审查的工程开工条件一般应包括(不限于)如下内容()。
A. 施工单位企业资质、安全生产许可证已审查通过B. 施工测量控制点已审查通过C. 夜间施工许可证已经办理D. 施工许可证已领E. 地下障碍物已清除或查明5. 原建设部规定,建筑施工企业应当组织专家进行论证审查的工程有(不限于)()。
A. 30M及以下高空作业工程B. 支撑系统高度超过8M的模板工程C. 施工总荷载大于10KN/㎡或集中线荷载大于15KN/M的模板支撑系统D. 预应力结构张拉工程E. 地下暗挖工程6. 在风险管理中所运用的对策有()。
A. 风险接受B. 风险管理C. 风险回避D. 风险转移E. 风险缓解7. 建设工程信息按照性质分类时,管理类信息有()。
A. 项目管理组织信息B. 质量控制信息C. 风险管理信息D. 设计技术信息E. 安全管理信息8. 施工安全生产管理体系报审表,施工单位应提供的附件有()。
A. 施工单位安全生产许可证B. 安全生产责任制度、安全生产教育培训制度和安全生产规章制度C. 安全事故应急救援预案D. 相关施工人员的身体健康证书E. 项目部安全生产组织机构、项目经理、安全员、特殊工种岗位资格证书9. 项目监理日记主要内容有()。
A. 当日施工的材料人员、设备情况B. 有争议的问题C. 当日送检材料情况D. 承包单位提出的问题,监理的答复E. 当日监理工程师发现的问题10. 监理的主要安全管理制度有()。
A. 安全生产责任制度B. 安全隐患报告制度C. 施工组织设计、专项施工方案中安全技术措施的审查制度D. 建筑起重机械维修保养制度E. 施工资质、资格的审查核验制度三、判断题(共10 道试题,共20 分。
)1. 按有关规定,监理月报中有关质量问题的档案,监理单位要长期保存,建设单位要短期保存。
A. 错误B. 正确2. 原建设部91号令要求,土木工程、线路管道、设备安装工程按照工程合同价配备专职安全生产管理人员:5000-1亿元工程不少于1人;1亿元及以上的工程不少于2人。
A. 错误B. 正确3. 根据原建设部166号令的规定,监理单位应当履行审核建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件的安全职责。
