土石方计算规则

土石方计算规则

A 土石方工程说明一、一般说明(一)土石方体积应按挖掘前的天然密实体积计算。

如需按天然密实体积折算时,应按表A-1、表A-2系数计算。

表A-1 土方体积折算系数表表A-2 石方体积折算系数表(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。

(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2 为基坑;超出上述范围则为一般土石方。

(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。

(五)土石方外运超过10公里时,应按市场运输费计算。

(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。

(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。

(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。

二、土石方工程(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。

1.不论机械或人工平整场地,均按本项目计算。

2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。

(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。

(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。

(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。

(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。

(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。

(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。

沟槽开挖深度大部分要大于5m。

拟建道路沿线主要为果园、村庄,河网交错、河塘密布。

这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。

该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。

二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。

2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。

2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。

四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。

管道土方计算方法

管道土方计算方法

管道埋地土(石)方工程量计算2000《全国统一安装工程预算定额》第六册“工业管道工程”册说明称:“地沟和埋地管道的土石方及砌筑工程执行” 《全国统一建筑工程基础定额》。

地沟土石方工程量计算是一项很复杂的工作,而且按专业分工,是属于土建预算员职责范围,同时,为了缩短本书篇幅,这里仅对管沟的形式及常用有关参数作以介绍外,其他有关详细计算方法,请有兴趣的工业管道预算员同志阅读《建筑工程预算编制入门》一书。

一、 埋地管道的开挖沟槽断面形式,设计人员是根据土质条件、地下水位、埋深、施工季节和施工方法等因素综合确定的, 一般常见管沟断面形式如图6-6示。

依次为直槽、梯形槽、混合槽、联合槽、二、 管道埋地沟槽常用参数1. 沟槽底部工作面宽度,见表6-25所示。

2. 沟壁最大允许坡度,见表6-26所示。

3. 管沟人工挖土底部宽度。

设计无规定时,可见表6-27所示尺寸计算。

4. 管沟回土应减土方量,管径500mm 以下者不扣其所占体积;管径超过500mm 以上时,应按表6-28数值扣除其所占体积。

注:①管道结构宽度:无管座者按管身外皮计;有管座者按管座外皮计 ;砖砌 或混凝土管。

沟按外皮计②沟底需增加排水沟时,工作面宽度可适当增加。

③有外防水的砖沟或混凝土厚时,每侧工作面宽度宜取800mm 。

管道埋地土(石)方工程量计算表6-26 管沟壁坡度系数注:土壤类别划分,详见《全国统一建筑工程基础定额》。

表6-28 各种管道应减土方(m3/m)1. 不放坡不加工作面公式:V=L·B·H2. 不放坡增加工作面公式:V=L·(B+2C)·H3. 放坡并加工作面公式: V=L·(B+2C+KH)·H4. 一侧放坡一侧支挡土板公式:V=L·(B+0.1+1/2KH)·H5. 不放坡两侧支放挡土板公式:V=l·(B+2C+0.1×2)·H 式中V—土方体积(m3)L—管沟图示长度(m)B—管沟图示宽度(m)H—管沟图示深度(m)C—一侧工作面宽度(m)K—放坡系数0.1—挡土板厚度(m)。

管道工程工程量计算规则

管道工程工程量计算规则

工程量计算规则D.5.1 排水管道1.各种角度的混凝土基础、混凝土管、缸瓦管铺设井中至井中的中心扣除检查井长度,以延长米计算工程量。

每座检查井扣除长度按表5-8计算。

表5-8 每座检查井扣除长度2. 管道分口区分管径和作法,以实际以口的个数计算。

3.管道闭水试验,以实际闭水长度计算,不扣除各种井所占长度。

4.管道出水口区分型式、材质及管径、以处计算。

D.5.2 给水、燃气管道安装和防腐1. 各种管道安装均按施工图中心线的长度计算(支管长度从主管中心开始计算到支管末端触处的中心),管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时不扣除其所占长度。

但在维修项目中,管件、阀门很密集时,钢管的安装工程量不扣除管件、阀门所占长度,而钢管主材量应扣除管件和阀门所占长度,再加4%损耗计算,而不按相应定额所给定的主材消耗量计算。

2. 管道内防腐按施工图中心线长度计算,计算工程量时不扣除管件、阀门所占长度,但管件、阀门内的防腐也不另行计算。

3.需要试压、吹扫的管道长度未满10m者,以10m计算,超过10m者按实际长度计算。

4. 管道总试压按每公里为一个打压次数,套用本定额一次项目,不足0.5公里的按实计算,超过0.5公里计算一次。

D.5.3 管件制作安装及新旧管连接1. 遇有新旧管连接时,管道安装工程量计算到碰头的阀门处,但阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接范围内,不再另计。

2. 管件、分水马鞍卡子、二合三通的安装按施工图数量以个计算。

D.5.4 阀门、水表、消火栓各类阀门、水表、消火栓等均以个计算。

D.5.5 井类、设备基础及出水口1. 定型井(1)各种井按不同井深、井径以座计算。

(2)各类井的井深按井底基础以上至井盖顶计算。

2.非定型井本章所列各项目的工程量均以施工图为准计算,其中:A 砌筑按计算体积,以立方米计算。

B 抹灰、勾缝以平方米计算。

C 各种井的预制构件以实体积m3计算,安装以套计算。

污水管道工程(沟槽深度大于5m)沟槽开挖和支护专项工程施工方案

污水管道工程(沟槽深度大于5m)沟槽开挖和支护专项工程施工方案

污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。

沟槽开挖深度大部分要大于5m。

拟建道路沿线主要为果园、村庄,河网交错、河塘密布。

这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。

该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m中密状态的灰色粉砂。

二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。

2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。

2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。

四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。

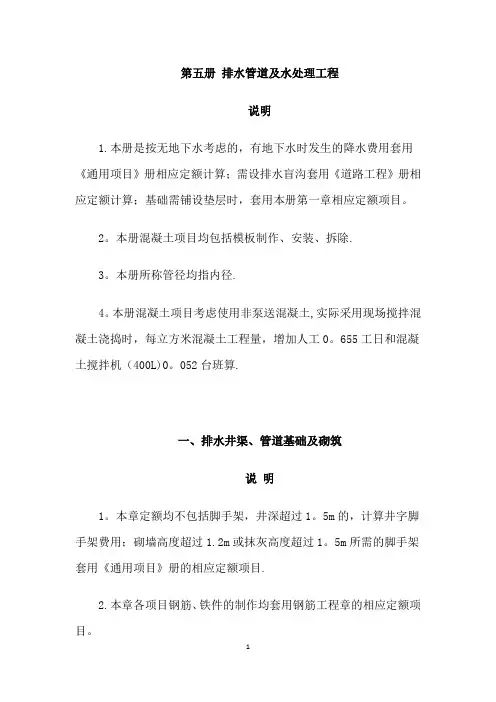

第五册-排水管道工程-说明及工程量计算规则

第五册-排水管道工程-说明及工程量计算规则

第五册排水管道及水处理工程说明1.本册是按无地下水考虑的,有地下水时发生的降水费用套用《通用项目》册相应定额计算;需设排水盲沟套用《道路工程》册相应定额计算;基础需铺设垫层时,套用本册第一章相应定额项目。

2。

本册混凝土项目均包括模板制作、安装、拆除.3。

本册所称管径均指内径.4。

本册混凝土项目考虑使用非泵送混凝土,实际采用现场搅拌混凝土浇捣时,每立方米混凝土工程量,增加人工0。

655工日和混凝土搅拌机(400L)0。

052台班算.一、排水井渠、管道基础及砌筑说明1。

本章定额均不包括脚手架,井深超过1。

5m的,计算井字脚手架费用;砌墙高度超过1.2m或抹灰高度超过1。

5m所需的脚手架套用《通用项目》册的相应定额项目.2.本章各项目钢筋、铁件的制作均套用钢筋工程章的相应定额项目。

3.收水井的混凝土过梁制作、安装套用相应小型构件定额项目。

4.跌水井跌水部分的抹灰,套用流槽抹灰定额项目。

5.混凝土枕基和管座不分角度套用相应定额项目。

6.本章小型构件指单件体积在0。

04m3以内的构件。

7。

拱(弧)型混凝土盖板的安装,套用相应体积的矩形板定额,人工、机械数量乘以系数1。

15。

8.砖砌检查井筒的升高,套用本章相应定额项目,降低套用《通用项目》册的相应定额项目。

9。

本章石砌体定额按块石考虑,如采用片石或平石时,块石与砂浆用量分别乘以系数1。

09和1.19,其他不变.10.给排水构筑物的垫层套用本章相应定额项目,人工数量乘以系数0.87,其他不变;构筑物池底混凝土垫层需要找坡的,人工数量不变。

11。

现浇混凝土方沟底板,套用渠(管)道基础中的平基定额。

12.按《给水排水标准图集》设计的各类定型井、混凝土管道基础、管道出水口,分别套用本章及《通用项目》册的相应定额项目。

13。

混凝土井盖井座、雨水井箅、小型混凝土构件、混凝土预制枕基、预制混凝土盖板、预制混凝土过梁安装损耗为1%.工程量计算规则1.砌筑项目按设计图示尺寸以体积计算。

土石方平衡计算表

土石方平衡计算表

土石方工程量平衡计算1.土石方工程量的计算方法土石方工程量的计算方法很多,有方格网计算法、横断面计算法、查表法、计算图表法等。

常用的是前两种方法。

(一)方格网计算法将绘有等高线的总平面图划分为若干正方形方格网,间距取决于地表的复杂程度和计算的精度,一般采用20一40m;在每个方格中分别填入自然标高、设计标高、施工高程,分别算出每个方格的控、填方量,然后汇总。

(二)横断面计算法一般用于场地纵横坡度变化有规律的地段,精度较低。

横断面线的走向,应取垂直于地形等高线的方向。

间距视地形情况而定,平坦地区可取40-~l00m,复杂地区可取l0~30m。

2.土石方平衡为了减少工程投资,建设场地的土石方工程,在可能情况下,应尽量考虑平衡。

在进行土石方平衡时,除了考虑场地平整的填、挖土石方量外,还要考虑地下室、建筑物及构筑物的基础,地下工程管线等土石方量。

同时还要考虑松散系数的因素。

松散系数,是自然土经开挖并运至填方区夯实后的体积与原体积的比值。

各类土的松散系数见表2-43所列。

几种土的松散系数表2-43五、管线设置及管网综合1.主要工程管线特性及用途(1)给水管网。

水厂或高位水池(独立水源)有压力管线至用户。

采用钢、铸铁、水泥管,多埋于地下。

一般生活和消防用水可合用一管道,生活和生产用水一般分开设置。

(2)排水管。

由用户的污,废水经管道排入污水净化设施。

一般进入化粪池净化后的污水排入市政下水网,在化粪池内发酵的粪便应定期半年至一年掏出。

公共餐饮污水,经室内隔油器排至室外隔油井。

其污油定时掏出,污水全部进入市政管网。

在大城市尤其是国外是将污水排人市政管线,经提升污水站至大污水处理场统一处置。

最后经净化处理后的污水再排入河道。

排水管一般用混凝土管,小型排水管用陶土管或砖砌沟。

(3)雨水管。

一般应独立成系统,经管网排至河道。

个别小城镇有雨、污水合流于一管的做法。

(4)蒸汽、热水管。

均称热力管,热源经钢管保温管道系统埋入地下或做管沟,再由架空管线送至用户。

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程(沟槽深度大于5m)沟槽开挖与支护专项施工方案

污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。

沟槽开挖深度大部分要大于5m。

拟建道路沿线主要为果园、村庄,河网交错、河塘密布。

这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。

该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。

二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。

2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。

2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。

2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。

2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。

三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。

四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

0.06 0.06 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05
0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1
4.847 4.811 5.498 5.458 5.461 6.056 5.207 5.167 6.255 6.215 6.264 6.226 6.436 6.388
7.163
7.063 6.993 6.893 6.793 6.693
L1 34 L1-1
0.5 0.5
12.811 12.811
12.572 12.572
7.703 7.771
0.64 0.64
0.05 0.05
0.1 0.1
5.019
4.985
0.4 0.4
1.4 1.4
4.713 4.668
15.341 15.181 15.021 516.2
管道土方计算表
D=500III级砼管120°、150°砂基
井位 井距L 管径D 设计地面高 现况地面 程H1 高程H2 设计管底 高程H3 路面结构 管皮厚度 砂基厚度 厚度h t c1 挖深H 平均挖深 H均 4.839 4.608 管基a 0.4 0.4 0.4 4.566 0.4 4.31 0.4 4.256 0.4 4.497 0.4 4.367 0.4 4.416 0.4 4.462 0.4 4.407 0.4 槽上口宽度 挖方断面积 平均挖方断 挖方体积V=S 槽底宽度 B2=B1+H*0.3 S=(B1+B2)*0 B1=D+2a+2t 面积 均*L 3*2 .5*H 1.4 4.713 15.341 14.511 870.7 1.4 1.4 1.4 1.4 1.4 1.4 1.4 1.4 1.4 1.4 4.474 4.408 4.42 4.07 4.348 4.388 4.177 4.452 4.238 4.379 13.681 13.458 13.234 13.274 13.313 12.188 11.063 11.951 12.838 12.97 13.101 12.416 11.731 12.631 13.53 12.826 12.122 12.581 13.04 629.1 641.3 631.6 434.6 648.5 597.6 731.3 663.7 672.9
6.793 6.829 6.208 6.248 5.847 5.877 5.464 5.504 4.815 4.855 4.873 4.911 4.51 4.558
0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64
管道土方计算表
D=800III级砼管150°砂基
井位 井距L 管径D 设计地面高 现况地面 程H1 高程H2 设计管底 高程H3 路面结构 管皮厚度 砂基厚度 厚度h t c1 挖深H 平均挖深 H均 4.848 管基a 0.5 0.5 4.942 0.5 5.573 0.5 5.921 0.5 5.811 0.5 5.98 0.5 5.949 0.5 6.047 0.5 6.339 0.5 槽上口宽度 挖方断面积 平均挖方断 挖方体积V=S 槽底宽度 B2=B1+H*0.3 S=(B1+B2)*0 B1=D+2a+2t 面积 均*L 3*2 .5*H 1.96 1.96 1.96 1.96 1.96 1.96 1.96 1.96 1.96 1.96 5.189 5.129 5.314 5.962 5.773 5.816 5.997 5.775 6.126 6.162 17.49 17.021 17.752 18.483 21.25 24.016 23.179 22.341 22.53 22.718 23.526 24.333 23.346 22.358 23.939 25.519 25.686 25.852 963.2 1077.3 1027.2 1646.8 1002.6 1622.5 1306.9 1242.6 17.256 949.1
L1 L2
60 50
0.5 0.5 0.5
12.811 12.242 12.092 11.942 11.898
12.572 12.091 11.89 11.808 11.158
7.703 7.583 7.483 7.383 7.263
0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64 0.64
191.3
5.602
17.528
333
5.75
18.272
347.2
5.056
14.909
283.3
5.632
17.679
335.9
19 18 18
5.983
19.473
370
6.026
19.703
354.7
6.133
20.261
364.7
合计
3172.2
注:120°砂基:L4、L7支线;150°砂基:L13、L17、L24、L29支线;180°砂基:L33、L35、L39、L41支线;
4.951
7037.5 注:其中150°砂基:L7~L8~L9~L10~L11
管道土方计算表
D=600III级砼管150°180°砂基
井位 井距L 管径D 设计地面高 现况地面 程H1 高程H2 设计管底 高程H3 路面结构 管皮厚度 砂基厚度 厚度h t c1 挖深H 平均挖深 H均 4.829 管基a 0.5 0.5 0.5 5.478 0.5 0.5 5.759 0.5 0.5 5.187 0.5 0.5 6.235 0.5 0.5 6.245 0.5 0.5 6.412 0.5 槽上口宽度 挖方断面积 平均挖方断 挖方体积V=S 槽底宽度 B2=B1+H*0.3 S=(B1+B2)*0 B1=D+2a+2t 面积 均*L 3*2 .5*H 1.72 4.919 16.09 16.001 288 1.72 1.7 1.7 1.7 1.7 1.7 1.7 1.7 1.7 1.7 1.7 1.7 1.7 4.895 5.329 5.302 5.304 5.697 5.137 5.11 5.828 5.802 5.834 5.809 5.948 5.916 15.912 19.323 19.216 19.108 19.124 20.761 22.398 17.8 17.697 17.594 23.544 23.428 23.312 23.596 23.486 23.376 24.611 24.469 24.326 587.3 446.2 468.6 353.9 311.4 384.3
20 L15-1 L20 15 L20-1 L27 20 L27-1 L31 20 L31-1 L37 19 L37-1 L43 24 L43-1 0.6 0.6 0.6 0.6 0.6 0.6 0.6 0.6 0.6 0.6 0.6
合计
2839.7
注:其中180°砂基:L31支线、L37支线、L43支线
ห้องสมุดไป่ตู้
L3 50 L4 60 L5 50 L6 50 L7 35 L8 50 L9 50 L10 50 L11
0.5 0.5 0.5 0.5 0.5 0.5 0.5 0.5
12.048
12.198 12.303 12.453 12.476 12.289
11.48
11.44 11.05 11.367 10.943 11.056
4.465 4.38 4.417 4.3795 4.592 4.5545 5.626 5.5785 5.774 5.7265 5.08 5.0325 5.656 5.6085 6.007 5.9595 5.849 6.202 6.155 6.11
15 15 19 19 19 19
4.573
12.756
L4 L4-1 L7 L7-1 L13 L13-1 L17 L17-1 L24 L24-1 L29 L29-1 L33 L33-1 L35 L35-1 L39 L39-1 L41-1 L41-1
34
0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4
0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05 0.05
0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1 0.1
5.019 4.658 4.557 4.575 4.045 4.467 4.527 4.207 4.624 4.3 4.513
管道土方计算表
D=400II级砼管120°、150°、180°砂基
井位 井距L 管径D 设计地面高 现况地面 程H1 高程H2 设计管底 高程H3 路面结构 管皮厚度 砂基厚度 厚度h t c1 挖深H 平均挖深 H均 4.423 管基a 0.4 0.4 4.398 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 0.4 槽上口宽度 挖方断面积 平均挖方断 挖方体积V=S 槽底宽度 B2=B1+H*0.3 S=(B1+B2)*0 B1=D+2a+2t 面积 均*L 3*2 .5*H 1.28 4.227 12.294 12.116 411.9 1.28 4.171 11.938 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 1.28 4.195 4.17 4.311 4.286 4.993 4.962 5.091 5.059 4.633 4.601 5.013 4.982 5.245 5.213 5.14 5.373 5.342 5.313 12.092 11.934 12.837 12.675 17.646 17.41 18.393 18.15 15.019 14.798 17.797 17.56 19.598 19.348 18.775 20.631 20.379 20.142 12.013 180.2
