北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”(安全、组织、技术措施及施工方案)批准:安监部:生技部:调度室:审核人:检修负责人:编制人:检修单位(章):年月曰北清河机械林场农田10kV线路新建工程施工作业“三措一案乃一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。
我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案” o二、施工组织措施:K 在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。
2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。
3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。
4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。
三措一案范文

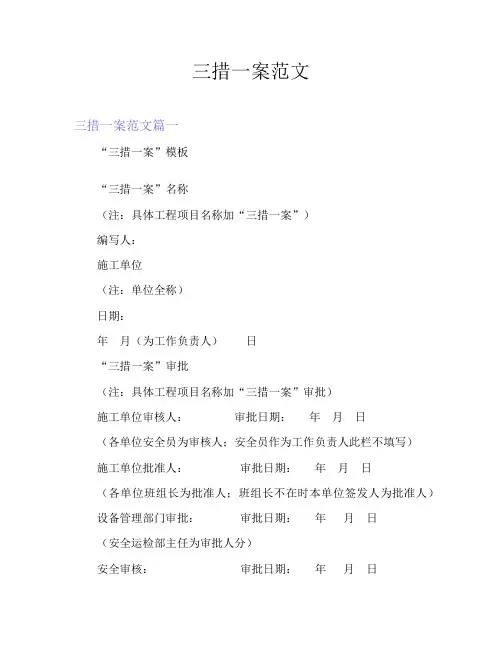

三措一案范文三措一案范文篇一“三措一案”模板“三措一案”名称(注:具体工程项目名称加“三措一案”)编写人:施工单位(注:单位全称)日期:年月(为工作负责人)日“三措一案”审批(注:具体工程项目名称加“三措一案”审批)施工单位审核人:审批日期:年月日(各单位安全员为审核人;安全员作为工作负责人此栏不填写)施工单位批准人:审批日期:年月日(各单位班组长为批准人;班组长不在时本单位签发人为批准人)设备管理部门审批:审批日期:年月日(安全运检部主任为审批人分)安全审核:审批日期:年月日公司目前主管领导审批:审批日期:年月日第一部分组织措施一、工作的具体内容(注:填写具体的实际停电范围和其他工作内容,线路分支工作应名称列明分支线名称)二、计划工作时间(注:填写批准的组织工作时间,如无法确定具体时间可按本单位基层单位工作安排时间填写)三、组织机构(填写会场现场各级人员的工作分工和职责范围)四、现场监护人员安排(注:填写应到到岗到位的领导及专责监护人员的工作范围和职权)第二部分技术措施(注:根据工作内容逐项填写具体的施工技术措施)第三部分安全措施一、施工操作过程风险分析(注:根据施工每一环节进行具体的风险分析,确定安全风险预警级别,安全风险预警级别分级见附件)(根据市公司重新制定的《“红橙黄蓝绿” 五色施工作业安全风险交通安全预警级别划分标准》本次施工为xxx色。
或针对施工具体内容参照风险预警级别分级确定级别颜色)二、系统风险管控安全措施(一)设备管理单位必须采取的安全应当管控措施(注:填写设备管理单位配合工作应采取的安全市场监管管控措施,如设备停电、挂操作地线、协助进行勘察等)(二)施工单位具体的管控政策措施(注:针对风险分析因素,优惠政策逐项制定针对性的安全管控政策措施)(三)施工路线图过程重要节点管控方案(注:填写过程中风险较大的节点管控措施及管控人员安排)第四部分施工方案(注:根据工作范围、拟订工作内容制定具体的施工方案,按照等待时间节点编写)一、施工准备阶段(注:填写施工前期的各项准备工作,包括施工力量的配备、施工人员的安全、技术培训、设备的入场、施工工器具的准备工作、施工图纸资料、作业指导书的准备等)二、施工工期的安排(注:填写整个施工过程的时间、节点,工作内容、工作量的安排)三、施工过程的安全管控(注:填写中才施工过程中具体的安全管控方案)四、主要包括工序的施工方法五、工程结束(注:填写工程落幕人员、施工工炊具的离场、现场的仔细检查等有关内容)附件:“红橙黄蓝绿” 五色作业安全风险预警级别划分标准三措一案范文篇二三措一案“范本”北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”批准:审核人:编制人:年月日北清河机械林场农田10kV线路新建工程施工作业“三措一案”一、工程概况为了更好的服务于城乡电力,在果园北清河机床林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。

三措一案(模版)

三措一案(模版)
案情简介
三措一公司近期被曝出存在多项违法行为,引发了公众对其经营状况的关注。
公司涉及的违法行为包括:
1. 产品质量不合格,存在安全隐患;
2. 涉嫌虚假宣传;
3. 未经授权使用他人知识产权;
4. 违反劳动法规,对员工进行不当操作。
法律分析
针对此事件,我们从法律角度进行分析,认为该公司存在违反《产品质量法》、《反不正当竞争法》、《著作权法》和《劳动合同法》的行为。
针对这些行为,有关部门应对该公司进行相应的处罚和调查。
应对措施
对于提高企业的合法合规经营水平,从源头上避免风险带来的损失,我们提出以下建议:
1. 加强生产、管理和服务人员的教育培训,严格遵守法律法规,确保产品质量安全可靠;
2. 强化宣传内容的准确性和真实性,避免虚假宣传的出现;
3. 树立法律意识和知识产权意识,杜绝侵犯他人知识产权的行为;
4. 优化员工福利,加强劳动关系管理,保护员工的合法权益。
结论
以上是针对三措一公司违法行为的分析和应对措施建议。
对于
企业而言,遵守法律法规是其底线,只有依法合规,才能取得持久
的发展和繁荣。
同时,部门和监管机构应加强对违法行为的监管和
打击,保障公共利益和市场秩序的健康发展。
城网三措一案标准范本讲解

工程施工三措一案领导赞同: ____________________安监复审: ____________________技术复审: ____________________监理复审: ____________________施工初审: ____________________编制人员: ____________________编制单位:甘孜电力建设有限企业** 施工项目部二 0 一六年月日升级工程施工方案一、施工概括:(一)简述工程概略;(二)计划作业时间作业时间:年月日至年月日(三)施工方案 :明确施工方式。
(广电农〔 2012〕22 号对于转发《国家电网企业乡村配网工程施工安全举措编制指南》的通知)电杆搬运方式采纳(人工搬运或机械牵引);立杆方式采纳(人力扒杆立杆或许吊车立杆);放线方式采纳(旧线渡新线、放线架放线、机械牵引放线等);紧线方式采纳(人工紧线或机械紧线)等。
二、工程组织举措:(一)人员组织机构:工程负责人:现场工作负责人:质量查收负责人:技术负责人: 现场监理人:后勤负责人:参与施工人员:(二)组织举措:1、工作负责人一定组织现场勘探。
勘探应明确工作内容、停电范围、保存带电部位、停电设备范围等,应查察交错超越、同杆架设、周边带电线路、反送电等作业环境状况及作业条件等。
勘探时应认真、认真,要点防备触电、高处坠落、误登带电杆塔等危险。
2、要比较勘探记录,拟订对应安全举措并落实到工作票中。
认真执行工作票“双签发”制度,对不波及运行设备的新建农配网工程,要执行施工作业安全举措票等,对其安全管理要求与工作票等同。
严禁农配网工程无票作业。
3、认真执行工作赞同制度,电话赞同一定坚持复诵查对制度,并书面记录清楚。
现场赞同一定逐项交代、确认现场安全举措正确、完备后,两方署名确认,并详尽记录赞同时间。
当采纳专责停送电联系人,其工作赞同应由专责停送电联系人与工作负责人办理书面手续。
由专责停送电联系人在工作赞同人署名栏代签值班调动员姓名,并由专责停送电联系人在后来括号内署名确认。
(完整版)三措一案“范本”

北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”(安全、组织、技术措施及施工方案)批准:安监部:生技部:调度室:审核人:检修负责人:编制人:检修单位(章):年月日北清河机械林场农田10kV线路新建工程施工作业“三措一案”一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。
我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案”。
二、施工组织措施:1、在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。
2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。
3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。
4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。
三措一案样本

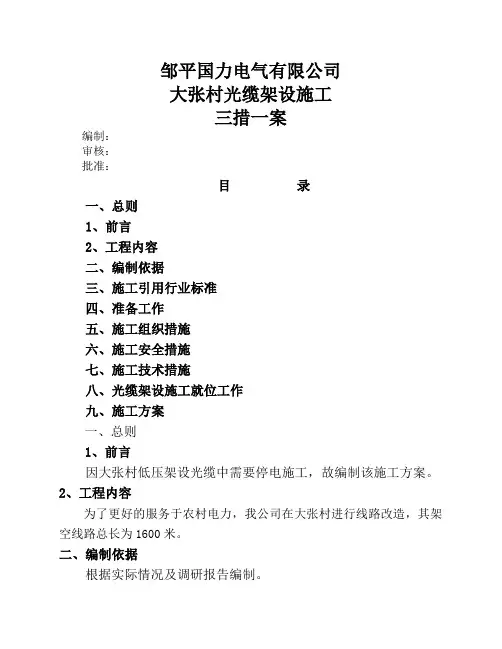

邹平国力电气有限公司大张村光缆架设施工三措一案编制:审核:批准:目录一、总则1、前言2、工程内容二、编制依据三、施工引用行业标准四、准备工作五、施工组织措施六、施工安全措施七、施工技术措施八、光缆架设施工就位工作九、施工方案一、总则1、前言因大张村低压架设光缆中需要停电施工,故编制该施工方案。
2、工程内容为了更好的服务于农村电力,我公司在大张村进行线路改造,其架空线路总长为1600米。
二、编制依据根据实际情况及调研报告编制。
三、施工引用行业标准国家电网公司《电力安全工作规程》(线路部分)《电力建设安全工作规程》(线路部分)《电力设备典型消防规程》 DL5027—93《电气装置安装工程施工及验收规范汇编》有关部分与本工程有关的国家现行施工验收规范和标准四、准备工作(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。
根据现场实际,合理选择工器具摆放、操作使用位置。
根据设备实际接线运行方式,正确布置安全措施,确保施工安全。
组织全体施工人员学习本次施工方案,要求大家正确识别施工中的危险点,重点强调防范措施并落实。
全面检查本次施工中所要使用的安全工器具,杜绝不合格的安全工器具带入工作现场使用。
(二)技术措施准备到现场进行实地勘查,了解施工环境及更换绝缘子线路的实际情况。
向参加本次工程工作人员进行技术交底,让其了解工程工作内容、保证施工质量的措施,相应复合绝缘子更换、安装工艺。
组织工作人员学习施工验收规范,以保证本次工程优质、如期顺利完成。
(三)材料、工器具准备根据架设大张村1600米光缆架设工程的内容、核对工作量,提前准备相关材料,并列材料、工器具清单,根据清单准备所需材料、工具。
提前检查工器具,确保完好,能够正常使用,对于存在的缺陷及时修复,杜绝使用不合格的工器具。
(四)人员组织准备根据本次工程内容、工作量,结合人员技术情况,各个工作组合理配备人员,能够充分发挥工作人员作用,提高工作效率。
三措一案范本

三措一案范本1.什么叫“三措一案”“三措一案”就是施工的组织措施、技术措施和安全措施以及作业方案。
1.组织措施根据其中的工作性质,认真谋划和及时组织相关的措施,也就是要相关负责人对于工作任务认真履行工作职责,严格执行监护制度,争取做到有条不紊地组织作业的开展。
2.技术措施在居民区和交通道路上立杆应有专人看守。
立杆前需要检查吊车报告以及驾驶员的特种作业操作证是否合格。
立杆时做好防止杆身滚动、倾斜的措施,杆下的工作人员需要戴安全帽。
在放线、撤线和紧线工作的时候,都需要有人统一指挥,统一信号,当然紧线工具及设备也需要检查。
3.安全措施要严格执行国家电网公司的电力安全工作规程,填写标准化作业指导书,设置施工现场的安全措施卡,执行保证现场安全的各项措施,实施标准化的作业。
4.作业方案包括作业机构、施工方法、注意事项、具体分工、准备工作、工作任务、作业程序、工艺标准等。
扩展资料“三措一案”的相关要求1.“三措一案”由施工单位负责编制。
2.如工程涉及有施工配合单位的,由配合单位编制相关配合工作的“三措一案”,由施工负责单位汇总并复审。
3.总承包工程的“三措一案”,由总承包单位组织各工程具体施工单位按专业分类编制,总承包单位负责汇总并复审。
4.施工单位的施工负责人应组织“三措一案”的编制并审核;总承包工程的单位应明确一名工程项目经理(或项目负责人),由该工程项目经理(或项目负责人)组织“三措一案”的编制并审核。
5.施工单位应根据工程项目的现场实际情况,认真编制工程施工“三措一案”,确保各项措施正确完备,并对工程施工“三措一案”的必要性、正确性、安全性负责。
参考资料:人民网-严格遵守“三措一案”程序施工2.电力三措一案四、施工现场技术措施(一)工作前,按有关规定正确填写、签发和办理工作票。
工作负责人向施工人员要认真交待工作内容、安全措施、危险点和安全注意事项,要求每个施工人员清楚,并签字认可。
(二)在施工前编写标准化作业指导书,并经有关领导和部门审批合格,做好危险点分析和预控措施,作业前每个施工人员应熟悉作业指导书。
三措一案模板

“三措一案”实施规范标准一、“三措一案”编制范围:凡是从事电力一、二次设备的计划检修、技改、基建安装及改扩建施工工程的,都必须编制“三措一案”。
生产场所外包工程必须编制“三措一案”。
特例: 1、对设备年检、预试及除主变以外的110kV及以下单一设备常规性计划检修有标准化作业指导书的,可以不编制“三措一案”;2、一般性消缺和维护工作有危险点分析与预控措施卡的,可以不编制“三措一案”;3、各单位应根据各自工作特点,制订日常工作的危险点分析与预控措施卡及安全事故应急救援预案,以保证事故处理和临时性工作的安全有序。
二、“三措一案”编制要求:1、“三措一案”由施工单位负责编制。
2、如工程涉及有施工配合单位的,由配合单位编制相关配合工作的“三措一案”,由施工负责单位汇总并复审。
3、总承包工程的“三措一案”,由总承包单位组织各工程具体施工单位按专业分类编制,总承包单位负责汇总并复审。
4、施工单位的施工负责人应组织“三措一案”的编制并审核;总承包工程的单位应明确一名工程项目经理(或项目负责人),由该工程项目经理(或项目负责人)组织“三措一案”的编制并审核。
5、施工单位应根据工程项目的现场实际情况,认真编制工程施工“三措一案”,确保各项措施正确完备,并对工程施工“三措一案”的必要性、正确性、安全性负责。
6、“三措一案”要根据各项工程中施工作业的特点编制,不能照搬照抄,要将具体工作中的危险点及预控措施和有关注意事项交待清楚。
7、“三措一案”的编制,准备工作要充分,计划布置要严密,各项措施要科学,并应避免口号式的、条条式的笼统内容,必须简明、具体、可操作性强。
8、“三措一案”使用统一的封面格式(见附件1),应有(1)编制人、编制单位审核、工程监理单位审核、工程主管部门审核、生技部门审核、安监部门审核、批准人;(2)工程监理单位审核意见、工程主管部门审核意见、生技部门审核意见、安监部门审核意见、公司领导审批意见。
三、“三措一案”内容规范:“三措一案”的编制应包括以下5个部分的内容:(1)工程概况;(2)组织措施;(3)技术措施;(4)安全措施,危险点分析与预控措施,施工现场生产安全事故应急救援预案;(5)施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全生产“三措一案”标准范本工程建设及技术服务的施工方案含“三措一案”,“三措”指组织措施、安全措施(技术措施、作业保护措施)、文明施工措施;“一案”具体指施工技术方案。
安全监察部需要审核和备案的“三措一案”及其他相关措施,其标准如下:1 组织措施1.1 组织机构项目负责人(经理):XXX现场负责人(工作监护人):XXX安全员:XXX工作人员:XXX XXX XXX XXX XXX等1.2 组织措施1.2.1 服从甲方安全生产相关制度的管理和考核。
1.2.2 同甲方安全签订安全文明生产协议后,方可办理开工手续。
1.2.3 执行工作票制度,工作票办理后方可开关。
1.2.4 执行工作许可制度,在得到甲方工作许可后,方可开工。
1.2.5 执行工作监护人制度,工作中工作监护人应在工作现场监护。
监护人因故离开,应办理工作交接手续。
1.2.6 执行现场清洁制度,工作中,上午收工和下午收工均应将现场废弃物资清理,放置在指定的区域。
1.2.7 执行工程审核及验收制度,工作中,甲方或监理单位对发现的问题,应及时整改。
1.2.8 甲方工程项目负责人进行现场安全交底后,方可开工。
1.2.9 在甲方开出的安全奖惩单后,在规定的时间内进行缴纳或领取。
1.2.10 工程施工人员单位资质、人员资质应符合工程项目要求。
1.2.11 工程施工机械、作业器具应是检验合格且符合其他安全要求。
1.2.12 作业(施工)中,如需使用甲方临时电源、电梯应提出书面申请。
1.2.13 作业(施工)中,如需使用危险化学品、放射性物质(源)等,应报安全监察部备案。
1.2.14 凡是需甲方签字验收、许可方可开工的措施,应按照相关制度执行。
1.2.15 检查甲方完成的安全技术措施,符合要求后,方可开工。
1.2.16 完成生产现场应急救援预案演练。
1.2.17 完成甲方要求的其他组织措施(例如施工项目巡查)。
2 安全措施2.1 技术措施2.1.1 停止检修设备(系统)允许,关闭或打开相关风门、水门、油门、气门、汽门。
2.1.2 投入或退出检修设备(系统)相关保护。
2.1.3 投入或退出检修设备(系统)相关联锁。
2.1.4 做好有关检修设备(系统)停电的措施,断开相关开关,拉开相关刀闸,安全净距符合安全规定。
2.1.5 做好有关检修设备(系统)放电的措施,验明无电压后,挂接检修(施工)设备的接地线。
2.1.6 做好有关检修设备(系统)停水(油)的措施。
2.1.7 做好有关检修设备(系统)停气(压缩气、氢气、氨气及其他其他)、停汽的措施,释放检修系统(设备)残余压力。
2.1.8 做好有关施工系统的其他隔离措施,检修系统(设备)与运行设备隔离开来,防止检修系统(设备)与运行系统(设备)串合,对易燃易爆、有毒气体等危险化学品系统(设备)检修,还应装设堵板。
2.1.9 做好检修系统(设备)区域的防火、防爆炸、防毒、防辐射等的检测措施。
2.1.10 挂检修设备(系统)警示标示牌,“禁止合闸有人操作”、“禁止操作有人工作”、“在此工作”牌。
2.2 作业保护措施2.2.1 有限空间作业2.2.1.1 按照先检测、后作业的原则。
检测内容包括氧气含量、有毒气体、易燃易爆气体、粉尘等含量、空间温度。
2.2.1.2 确保有限空间危险作业现场的空气质量。
氧气含量:19.5%~23.5%。
易燃易爆气体和粉尘浓度含量:当爆炸极限大于4%时,浓度(体积)小于0.5%;当爆炸极限小于4%时,浓度(体积)小于0.2%。
有毒气体含量:根据国家标准GBZ 2.1、GBZ 2.2。
温度低于常温。
2.2.1.3 进入有限空间危险作业场所,可采用动物(如白鸽、白鼠、兔子等)试验方法进行检测,符合安全标准后方可开工。
2.2.1.4 作业时所用的一切电气设备,必须符合有关用电安全技术操作规程。
照明应使用安全电压为36伏以下的安全灯,金属容器或潮湿环境应使用12V安全灯.使用超过安全电压的手持电动工具,必须按规定配备漏电保护器。
2.2.1.5 作业过程中应加强通风换气。
在氧气浓度、有害气体、可燃性气体、粉尘的浓度可能发生变化的危险作业中应保持必要的测定次数或连续检测,一般每2小时检测1次。
2.2.1.6 对于不能充分通风换气的有限空间,作业人员应佩戴空气呼吸器或软管面积等隔离式呼吸器,严禁使用过滤式面具。
2.2.1.7 有限空间出入口不得有障碍物。
2.2.1.8 作业前和离开时应进行人员登记或清点人数,有限空间外应有监护人,作业人员与监护人员应事先规定明确的联络信号。
2.2.1.9 作业时间不得超过30分钟。
2.2.1.10 必须配备抢救器具,如:灭火器、呼吸器具、梯子、绳缆以及其它必要的器具和设备,以便在非常情况下抢救作业人员。
2.2.1.11 在每次作业前,必须确认其符合安全并制定事故应急救援预案。
2.2.1.12 有限空间作业应放置围栏和安全警示牌。
2.2.1.13 其他遵照电业安全工作规程高空作业规定进行。
2.2.2 高空作业2.2.2.1 从事高空作业的人,必须身体健康。
患有精神病、癫痫病、高血压、心脏病及酒后、精神不振者严禁从事高空作业。
2.2.2.2 高空作业应搭设脚手架,或使用高空作业车、梯子、移动平台,防止作业人员坠落。
上述设施应经检验或检查合格方可使用。
2.2.2.3 高空作业地点应设置隔离区,并设置明显的警示标志牌。
隔离区域应符合安全要求:高度大于30米,隔离区域半径为5米。
高度小于30米,大于15米,隔离区域半径为4米。
高度小于15米,大于5米,隔离区域半径为3米。
高度小于5米,隔离区域半径为2米。
2.2.2.4 高空作业应戴安全帽,拴安全带,穿防滑鞋。
垂直作业必须使用使用差速保护器和垂直自锁保险绳。
作业时2.2.2.5 遇有六级以上大风及雷雨、大雾等恶劣天气时应停止高空作业。
2.2.2.6 高空作业栏杆应高于1.2米。
2.2.2.7 高空行走、攀爬时严禁手持物件。
轻型或简易结构屋面上作业,应铺木板分散应力以免踩蹋屋面。
2.2.2.8 高处作业使用的工具、材料、零件必须装入工具袋,上下时手中不得持物。
不准空中抛接工具、材料及其他物品。
易滑动、易滚动的工具、材料堆放在脚手架上时,应采取措施防止坠落。
2.2.2.9 高处作业正下方严禁站人,与其他作业交叉进行时,必须按指定的路线上下,禁止上下垂直作业。
若必须垂直进行作业时,应采取可靠的隔离措施。
2.2.2.10 30米以上高处作业应配备通讯、联络工具,指定专人负责联系,并将联络相关事宜填入《高处作业证》安全防范措施补充栏内。
2.2.2.11 严禁人随吊物一起上落,吊物未放稳时不得攀爬。
2.2.2.12 及时清理脚手架上的工件和零散物品。
2.2.2.13 其他遵照电业安全工作规程高空作业规定进行。
2.2.3 动火作业2.2.3.1 焊接人员应取得相应资质,作业时,焊接人员应戴防尘口罩、穿帆布工作服、工作鞋,戴防护眼镜,戴工作帽和手套,上衣不应扎在裤子里。
口袋有遮盖,脚面有鞋罩,以免焊接时烧伤。
2.2.3.2 氧气瓶、溶解乙炔气瓶间距不小于5m,二者与动火地点之间均不小于10m。
2.2.3.3 作业时,气瓶不准在烈日下曝晒,溶解乙炔气瓶禁止卧放。
2.2.3.4 高处动火应采取措施,防止火花飞溅。
2.2.3.5 风力超过5级时,禁止露天焊接或气割。
风力在3级以上5级以下时进行露天焊接和气割时,必须搭设挡风屏,防止火星飞溅引起火灾。
2.2.3.6 下雨下雪时,不宜进行露天焊接或气割。
如必须进行时,应采取相应措施。
2.2.3.7 焊接工作结束时,作业人员必须清理现场,检查有无火种留下。
2.2.3.8 高空焊接时,遵守高空作业保护措施。
在梯子进行焊接时,只能进行短时不繁重的焊接工作,禁止登在梯子最高阶段进行焊接作业。
2.2.3.9 气焊和电焊不应上下交叉作业。
2.2.3.10 电焊机一次线不超过5米,外壳必须接地。
2.2.3.11 更换焊条时,必须带电焊手套,防止触电。
2.2.3.12 焊机作业终止和结束时,电焊机应停电。
2.2.3.13 在易燃易爆、有毒气体、粉尘等区域进行作业时,相关检测按照有关规定进行。
2.2.3.14 禁止使用建筑物金属构架和设备作为焊机电源回路。
2.2.3.15 氧气瓶内压力降到0.196MPa时,不应再使用。
在工作地点,最多只运行2个氧气瓶,一个工作,一个备用。
2.2.3.16 禁止使用没有防震圈和保险帽的气瓶。
严禁使用没有减压阀的氧气瓶和没有回火阀的乙炔瓶。
2.2.3.17 电缆沟动火,应清除沟内易燃气体、液体,必要时将沟两端隔绝。
在电流夹层动火,应使用石棉材料进行防火隔绝。
2.2.3.18 电焊回路线应搭接在焊件上,不得与其它设备搭接,禁止穿越下水道(井)。
2.2.3.19 其他遵照电业安全工作规程高空作业规定进行。
2.2.4 临时用电作业2.2.4.1 铺设临时用电源线路,室内应大于 2.5 m,室外应大于4m米,跨越道路应大于6m。
暗管埋设及地下电缆线路应设有“走向”标志和安全标志,电缆埋设深度大于0.7m。
2.2.4.2 临时电源导线走线应使用电缆挂钩,严禁将导线缠绕在护栏、管道及脚手架上。
2.2.4.3 临时电源导线外层应有橡皮软管,不得使用裸线、花线、硬皮线。
2.2.4.4 临时电源外壳应可靠接地。
2.2.4.5 临时用电设施应有漏电保护器。
2.2.4.6 临时用电设备、线路容量、负荷应符合要求。
2.2.4.7 危险区域作业,电气设备应有防爆措施,符合防爆安全要求。
2.2.4.8 其他遵照电业安全工作规程高空作业规定进行。
2.2.5 起吊作业2.2.5.1 吊装和指挥人员必须经过专业培训,取得相应资质。
2.2.5.2 起重负荷不得超过铭牌规定,没有铭牌的,应经过计算,方准使用。
2.2.5.3 遇有大雾或照明不足,指挥人员看不清工作地点或驾驶人员看不清指挥人员时,不得进行起重作业。
2.2.5.4 遇有6级大风时,禁止露天起重作业。
2.2.5.5 起重机检修时,应将吊钩放在地上。
2.2.5.6 起重人员应根据指挥人员信号进行作业。
2.2.5.7 禁止吊钩载人,起重臂下严禁站人。
2.2.5.8 吊钩应挂在物品重心上。
2.2.5.9 满负荷时,应避免离地太高。
2.2.5.10 起吊危险物品时,应专门制定安全技术措施。
2.2.5.11 吊索应牢固地绑住物品,在有棱角或滑面的解除处,应加包垫,防止吊索受伤或打滑。
2.2.5.12 起重变向时,应经过稳定后再逆向运转。
2.2.5.13 起吊物品不应长期吊在空中。
吊物在空中时,禁止驾驶员离开驾驶室或做其他工作。
2.2.5.14 起重机应配有灭火器材,驾驶室内应铺设橡胶垫,严禁存放易燃品。
2.2.5.15 其他遵照电业安全工作规程高空作业规定进行。
