太湖大道节点施工策划2

合集下载

昆山太湖路改造施工方案

昆山太湖路改造施工方案

昆山太湖路改造施工方案(润盛)清晨的阳光透过窗帘的缝隙,洒在办公室的角落,我泡了杯热咖啡,准备投入到这场关于昆山太湖路改造施工方案的写作中。

思绪如同翻涌的波涛,我将它们一一捕捉,编织成文字。

一、项目背景及目标昆山太湖路,作为城市的重要交通干道,承担着巨大的交通压力。

本次改造旨在提升道路通行能力,优化交通组织,改善城市景观,打造高品质的城市道路。

我们的目标是:在确保施工安全、质量的前提下,按时完成改造任务,让太湖路焕然一新。

二、施工范围与内容1.施工范围:本次改造工程涵盖太湖路全线,全长约5公里。

2.施工内容:(1)道路拓宽:将现有双向四车道拓宽至双向六车道,提高道路通行能力。

(2)桥梁改造:对existing桥梁进行加固、拓宽,确保桥梁承载能力和安全性。

(3)排水系统升级:改造现有排水系统,提高排水能力,避免积水问题。

(4)绿化景观提升:增加绿化带,提高绿化覆盖率,打造生态景观。

(5)交通组织优化:调整交通信号灯,优化交通流线,提高道路通行效率。

三、施工方案及工艺1.施工方案:(1)前期准备:对施工范围内的管线、绿化等进行迁移,为施工创造条件。

(2)道路拓宽:采用分段施工的方式,先完成一侧拓宽,再进行另一侧拓宽。

(3)桥梁改造:对existing桥梁进行检测评估,制定加固方案,实施加固工程。

(4)排水系统升级:对现有排水管道进行改造,提高排水能力。

(5)绿化景观提升:增加绿化带,种植花草树木,提高绿化覆盖率。

(6)交通组织优化:调整交通信号灯,优化交通流线。

2.施工工艺:(1)道路拓宽:采用路基填筑、路面铺设等工艺。

(2)桥梁改造:采用桥梁加固、拓宽等工艺。

(3)排水系统升级:采用管道铺设、检查井砌筑等工艺。

(4)绿化景观提升:采用绿化种植、景观设计等工艺。

四、施工进度安排1.前期准备(1个月):完成管线、绿化迁移等工作。

2.道路拓宽(3个月):完成路基填筑、路面铺设等工程。

3.桥梁改造(2个月):完成桥梁加固、拓宽等工程。

太湖彩虹大道规划方案 (2)

太湖彩虹大道规划方案 (2)

太湖彩虹大道规划方案背景介绍太湖是中国第三大淡水湖,位于江苏,浙江两省交界处,太湖周边十分景观优美,太湖彩虹大道便是其中一个非常有特色的旅游景点。

太湖彩虹大道全长8.5公里,始于苏州国家森林公园,终于西山梅花洲,途经太湖桥和金港湾。

目前太湖彩虹大道附近尚未有大规模停车场,秩序较为混乱。

而且,大道沿途的商业布局也较为流于表面,未做好深度挖掘和融合。

因此,在提升太湖彩虹大道的旅游观光价值、提升大道周边的生态环境、贯彻城区管理理念等各方面都需要对太湖彩虹大道进行规划并完善。

规划思路完善停车场配套设施为解决停车难的问题,我们规划了2处停车场,分别位于太湖桥以东和西山梅花洲以南,较为分散。

建设太湖桥东侧的地铁停车场,可在太湖彩虹大道及周边区域增加一万多个停车位;建设西山梅花洲南侧停车场,可增加一千多个停车位。

同时,设立专业的停车管理机构,对大道周边的违停罚款。

强化垃圾处理设施随着旅游业的发展,旅游人流量逐年递增,导致了垃圾产生量剧增,加剧了周边环境的污染。

为保护郊野公园环境,我们规划设立太湖彩虹大道南侧3处的专业垃圾分类站,来吸纳游客的垃圾,降低环境污染风险。

同时,在邻近设有住宅的区域增设定时性垃圾收集装置。

强化商业设施结合大道特色,规划了几处商业街,以夯实太湖彩虹大道的商业氛围,并带动周边旅游和商业生态的发展。

在太湖桥,规划了“彩虹口袋”旅游开发中心,这里综合了旅游资讯、购物、餐饮、休闲等多种功能于一体,形成一个全面而精细化的旅游服务体系。

在大道西段,规划了小型主题街,以增加景点分散化,减少人潮集中的粘性。

另外,我们还在太湖彩虹大道的西南角规划了一座海滨公园,以开拓城市自然生态旅游,丰富大道的旅游体验。

加强治安管理太湖彩虹大道是一个开放的休闲区域,但由于缺乏有力的治安管理,经常出现一些治安问题。

我们会在太湖彩虹大道各大景点以及周边居民区装设监控设备,对大道上的车辆和行人进行抓拍鉴定,在必要时视情加强巡逻。

太湖公路桩基专项施工方案

太湖公路桩基专项施工方案

苏州环太湖公路(度假区段)HHL-03施工标段临湖、坎上小桥桩基工程施工技术方案江苏东吴路桥建设集团有限公司苏州环太湖公路(度假区段)HHL-03施工标段项目经理部二零一四年四月二十五日苏州环太湖公路(度假区段)HHL-03施工标段临湖、坎上小桥工程第一章工程概况一、概述1. K7(2)+423.5 临湖小桥本桥位于老桥处,老桥拆除新建,仅拆除老桥上部结构,下部结构保留。

桥梁中心桩号为K7(2)+423.500,桥梁角度为90°。

上部结构采用1-16m预应力砼简支空心板,下部结构采用桩柱式桥台,桩基础。

桥梁全长21.44m。

2. K10+090.7坎上小桥本桥位于老桥处,老桥拆除新建,仅拆除老桥上部结构,下部结构保留。

桥梁中心桩号为K10+090.700,桥梁角度为90°。

上部结构采用1-16m预应力砼简支空心板,下部结构采用桩柱式桥台,桩基础。

桥梁全长21.44m。

桥梁平面位于直线上。

桥面横坡由墩台帽调整。

二、技术标准1、道路等级:二级公路,设计速度60KM/h(一般路段),40 KM/h(受限路段);2、路基宽度:12m;3、桥面宽度:16m,具体布置为:2m(人行道)+2.5m(硬路基)+3.5m(行车道)+3.5m(行车道)+2.5m(硬路基)+2m(人行道)4、设计荷载:汽车荷载等级为公路-Ⅰ级;人群荷载按《公路桥涵设计通用规范》(JYGD40-2004)第4.3.5条取用;5、设计洪水频率:大桥1/100,小桥及涵洞1/50;6、抗震要求:地震动峰值加速度0.05g,地震基本烈度6度,抗震措施按7度要求;7、桥面横坡:2%的双向坡;8、铺装层厚度:10厘米C50砼+防水层+10厘米沥青砼。

9、桥梁设计安全等级:结构设计安全等级为一级,结构重要性系数γ0=1.1;10、环境要求:Ⅰ类三、结构设计1、上部构造1.1板梁:16米预应力空心预制板梁1.2桥面铺装:厚10厘米沥青砼+防水层+ 10厘米C50砼1.3伸缩缝:D40型钢组合伸缩缝1.4支座:采用GYZ圆板式橡胶支座和GYZF4圆板式滑板橡胶支座1.5栏杆:花岗岩石栏杆2、下部构造2.1桩基础:Φ120cm C30水下混凝土桩基础。

复杂环境下的桥隧一体化高效施工技术——以太湖大道工程为例

复杂环境下的桥隧一体化高效施工技术——以太湖大道工程为例
00 ̄ 1 0
. 卜 - ——一
I 施工技术与应用
复 杂环境 下 的桥 隧一体化高效施 工技术
— —
以太 湖 大 道 工 程 为例
沈 钢强
上 海 建 工 四 建 集 团 有 限 公 司
2 『 0 1 1 0 3
摘要: 无锡 市太湖大道工程施工中遇到 了工程工期被严重压缩、 施工条件差、 周边环境保护要求严格等各种 困难和 问题。为此
3 桥 隧一体 化 高效施 工技 术 的应 用
为 了将 繁 琐 的施 工 内容 尽 量 简单 化 、 加 快 施 工工 期 , 采 用 创新 的桥 隧 一
体化设计施工理念 , 新建拱桥 的中幅桥 与隧道结构连为一体 , 隧道顶板成为 1 2隧道主 体 结构 新 的“ 河床 ” 。 桥隧一体化设计施工理念的精髓是将桥梁的下部结构融入隧道 全 线采 用4 车道结 构 尺寸为 底板厚 8 5 0 mm,侧 墙 厚 8 5 0 am, 顶 板 厚 顶 板 结 构 中 , r 在 隧 道顶 板 上 直接 浇 筑 拱 圈结 构 , 从 而 达 到两 种 结 构类 型 的衔 5 0 0 a r m, 顶 板 折板 厚 5 0 0 ~ 8 5 0 m m渐变 , 中 隔墙厚 7 0 0 mm。结 构 内净 高 为5 . 2 0 m, 接, 本 工 程古 运河 节 点采 用 创新 的桥 隧 一体 化 施工 , 达 到 了设 计创 新 、 节约 造 净 宽 为8 . 6 0 m。 价、 施 工 高效 等效 果 。
在 整个 金 塘桥 区段 3 4 8 m长 的 隧道 基 坑挖 深 达到 了 1 2 m,由于 基 坑较 深 , 设 计采 用 了S k i w工 法桩 密 插 型钢 及 首道 钢 砼 支撑 加 两 道钢 支 撑 的基 坑 围护 形 式 。而1 2 0 m长 的新 建金 塘 桥全 部 为现 浇拱 板结 构 , 隧道 两侧 的边 幅桥 均为

大道东延工程施工方案范本

大道东延工程施工方案范本

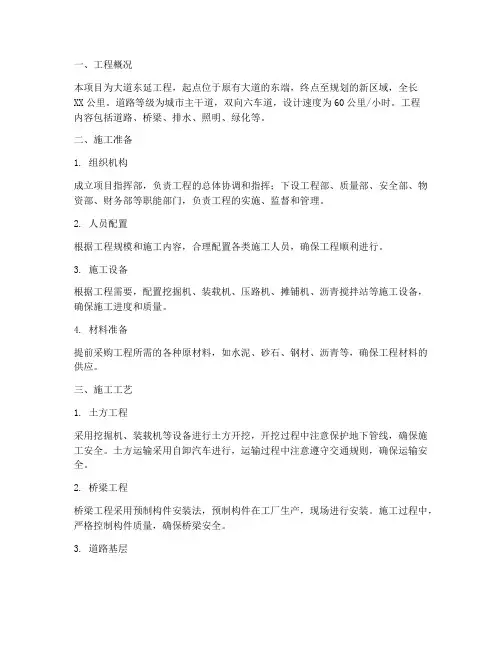

一、工程概况本项目为大道东延工程,起点位于原有大道的东端,终点至规划的新区域,全长XX公里。

道路等级为城市主干道,双向六车道,设计速度为60公里/小时。

工程内容包括道路、桥梁、排水、照明、绿化等。

二、施工准备1. 组织机构成立项目指挥部,负责工程的总体协调和指挥;下设工程部、质量部、安全部、物资部、财务部等职能部门,负责工程的实施、监督和管理。

2. 人员配置根据工程规模和施工内容,合理配置各类施工人员,确保工程顺利进行。

3. 施工设备根据工程需要,配置挖掘机、装载机、压路机、摊铺机、沥青搅拌站等施工设备,确保施工进度和质量。

4. 材料准备提前采购工程所需的各种原材料,如水泥、砂石、钢材、沥青等,确保工程材料的供应。

三、施工工艺1. 土方工程采用挖掘机、装载机等设备进行土方开挖,开挖过程中注意保护地下管线,确保施工安全。

土方运输采用自卸汽车进行,运输过程中注意遵守交通规则,确保运输安全。

2. 桥梁工程桥梁工程采用预制构件安装法,预制构件在工厂生产,现场进行安装。

施工过程中,严格控制构件质量,确保桥梁安全。

3. 道路基层道路基层采用水泥稳定碎石基层,施工前对路基进行压实,确保路基稳定。

基层施工采用摊铺机进行,严格控制摊铺厚度和密实度。

4. 面层铺装面层铺装采用沥青混凝土,施工前对基层进行清扫,确保基层干净。

沥青混凝土采用沥青搅拌站进行生产,现场进行摊铺和碾压。

5. 排水工程排水工程采用暗沟和检查井相结合的方式,施工过程中注意保护地下管线,确保排水系统畅通。

6. 照明、绿化工程照明工程采用低压照明,绿化工程选择适宜的植物进行种植,确保道路美观。

四、施工进度1. 施工准备阶段:预计XX天完成。

2. 土方工程阶段:预计XX天完成。

3. 桥梁工程阶段:预计XX天完成。

4. 道路基层、面层铺装阶段:预计XX天完成。

5. 排水、照明、绿化工程阶段:预计XX天完成。

五、质量控制1. 严格执行国家相关标准和规范,确保工程质量。

太湖湖嘉申线航道景观施工组织设计方案(86页)(word)

太湖湖嘉申线航道景观施工组织设计方案(86页)(word)

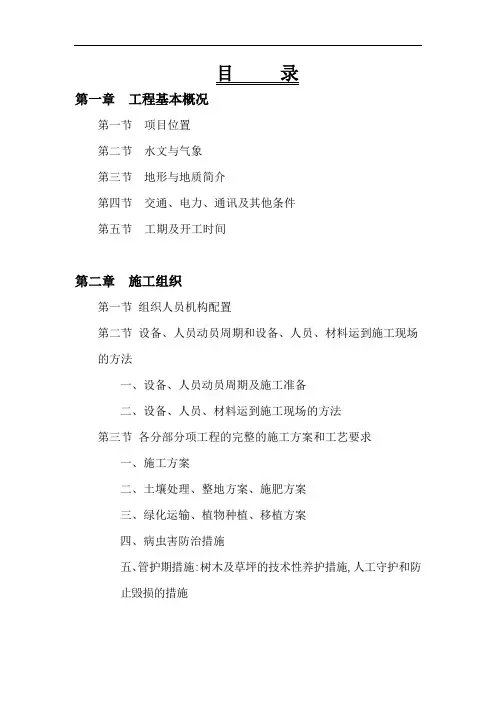

目录第一章工程基本概况第一节项目位置第二节水文与气象第三节地形与地质简介第四节交通、电力、通讯及其他条件第五节工期及开工时间第二章施工组织第一节组织人员机构配置第二节设备、人员动员周期和设备、人员、材料运到施工现场的方法一、设备、人员动员周期及施工准备二、设备、人员、材料运到施工现场的方法第三节各分部分项工程的完整的施工方案和工艺要求一、施工方案二、土壤处理、整地方案、施肥方案三、绿化运输、植物种植、移植方案四、病虫害防治措施五、管护期措施:树木及草坪的技术性养护措施,人工守护和防止毁损的措施第三章各分部分项工程的质量保证措施第一节工期保证措施1、组织保证措施2、制度保证措施3、技术保证措施4、设备物资保证措施5、后勤保证措施6、经济保证措施7、合同保证措施第二节质量保证措施一、工程质量目标管理工作二、工程质量控制措施三、工程创优责任制四、工程质量保证体系主要负责人质量职责质量体系主要要素控制五、质量检验标准土方工程的挖方和场地平整允许偏差值回填土工程允许偏差树木移植后浇水量苗木质量要求基本标准掘取带土球规格及打包方式的规定第四章安全生产、文明施工、减少环境污染和噪音污染的措施第一节安全施工及措施第二节文明施工及措施文明施工措施第三节本工程现场要求达到市安全文明施工现场标准,对防尘、防噪必须达到市政府规定的标准和要求第四节绿化成活保证措施1、植物品种2、种植季节3、提供植物、检查及运送4、储存和保护5、种植准备6、刨坑7、栽植第五节植物养护与管理1、一般要求2、化学物品3、施工要求第五章特别措施和工艺专长第一节施工监测第二节保证机关人员正常上班措施第三节应急措施第四节缺陷责任期的工程维护第五节与周围各单位、群众的关系第六章环境保护措施第七章绿化植物来源保证措施及说明第八章拟投入的主要施工机械设备表第九章投标书附表表1 分项工程进度率计划(斜率图)表2 工程管理曲线表3 分项工程生产率和施工周期表表4 施工总体计划表表5 拟为承包本合同工程设立的组织机构图表6 合同用款估算表表7 施工总平面图表8 土方、种植土施工工艺流程图表9 苗木种植施工工艺流程图表10 苗木养护工艺流程图第十章资格后审资料一、资格后审资料格式(资格后审资料目录)表1 强制性资格条件—业绩要求表表2 强制性资格条件—主要人员资历要求表表2-1 拟委托的本合同主要负责人资历表主要负责人资历证明材料表3 强制性资格条件—主要设备要求表表3-1 拟投入本合同段主要施工机械及质量检测设备配备表表4 强制性资格条件—财务能力承诺书表5 履约行为表表6 投标人一般情况表营业执照、资质证书、安全生产许可证表7 近三年内已完成工程经历表(绿化工程)近三年内绿化工程施工业绩证明材料表8 财务状况表(近三年资料)近三年(20XX年、20XX年、20XX年)经审计的财务报告第一章工程基本概况第一节项目位置湖嘉申线航道位于太湖的东南部平原水网地区,连接湖州、嘉兴、上海等城市,是浙北地区一条重要的东西向运输通道,并沟通京杭运河、杭湖锡线、杭申线等航道,是长江三角洲水网地区内河骨干航道之一。

大道东延工程施工方案

大道东延工程施工方案

一、项目背景随着城市建设的不断发展,现有道路已无法满足日益增长的交通需求。

为缓解交通压力,提升城市形象,本项目对大道进行东延工程,以满足周边居民的出行需求。

以下是大道东延工程施工方案。

二、工程概况1. 项目名称:大道东延工程2. 项目地点:某市某区3. 项目规模:全长XX米,道路红线宽度XX米,双向六车道4. 项目内容:道路工程、排水工程、照明工程、绿化工程等5. 工程投资:XX万元6. 工期:XX个月三、施工方案1. 施工准备(1)组织机构:成立项目指挥部,下设施工、技术、质量、安全、物资、财务等部门,明确各部门职责。

(2)人员配置:招聘具备相关资质的施工人员,并进行岗前培训。

(3)材料设备:采购施工所需的各类材料、设备,确保质量合格。

2. 施工工艺(1)道路工程①路基施工:按照设计要求进行路基填筑,确保路基平整、密实。

②基层施工:采用水泥稳定碎石基层,严格控制水泥剂量、拌合均匀,确保基层质量。

③面层施工:采用沥青混凝土面层,严格控制施工温度、厚度,确保面层平整、密实。

(2)排水工程①排水管道施工:按照设计要求,采用HDPE双壁波纹管进行排水管道施工,确保管道质量。

②检查井施工:按照设计要求,采用钢筋混凝土制作检查井,确保检查井质量。

(3)照明工程①照明设备安装:按照设计要求,安装LED路灯,确保照明效果。

②电缆敷设:采用埋地电缆敷设,确保电缆安全、可靠。

(4)绿化工程①绿化种植:按照设计要求,选择适宜的绿化植物,确保绿化效果。

②绿化养护:加强绿化养护,确保绿化植物生长良好。

3. 施工进度安排(1)施工准备阶段:1个月(2)路基施工阶段:2个月(3)基层施工阶段:1个月(4)面层施工阶段:1个月(5)排水、照明、绿化工程阶段:1个月(6)工程验收阶段:1个月四、质量控制1. 施工过程中,严格按照设计要求和施工规范进行施工。

2. 加强原材料、半成品、成品的检验,确保质量合格。

3. 加强施工过程中的质量控制,确保工程质量。

昆山太湖路改造施工方案(润盛)

昆山太湖路改造施工方案(润盛)
2、管道及道路施工阶段进度保证措施
(1)、加强工程保障工作,保证现场必须的人力、施工机具及材料供应。
(2)、严格按照施工操作规程及有关技术规范精心施工,避免不必要的返工,做到优质高效。
(3)、设立严格的奖惩制度,做好职工的思想工作,提高工人的劳动积极性。
(4)、雨季施工应抓紧晴好天气,合理安排作业程序,搞好排水工作。注意回填土质量,道路施工尽量避开大、中雨的天气,做好防雨工作。
1、管道施工队:分两个班组,每个班组30人,共60人;
2、道路施工队:分两个班组,每个班组20人;共40人;
2、综合施工队:共46人;下设水电组6人,分两个小组,每个小组3人,负责:本项目所有水电畅通和抽排水及施工期间地下管线修复。综合组40人,分两个班组,每个班组20人,负责:专业组以外的零星项目。
材料科负责工程材料的采购和管理;各类施工材料、成品、半成品的进场和管理,日常小型机具、工具的管理、各类劳动保护用品的发放。
标化后勤科为工程的后勤保障、创标化现场的部门。负责职工伙食供应、保健及各类办公用品的发放;计量器具管理;劳动工资管理;创建标化现场。对外宣传、接待工作及各组其他事务性工作。
安全科负责整个工程:施工人员、机械设备及现场的安全。
3.2排水管道工程施工方案
1、本工程可分为多个作业段同时开工,先深后浅。按照施工图进行管道基准线放样,设置管道中心线控制桩,同时根据开挖深度和坡度用粉状石灰撒出沟槽上口开挖边线。另外根据地下管线图以及开挖探沟对管道临近地下管线进行放样标注。
2、沟槽开挖:
(1)、土方开挖前认真熟悉图纸以及地质资料,了解该实挖沟槽断面的土质和地下水位、以及周围施工环境情况,合理地确定沟槽开挖断面,选用施工方法和施工机械,并制定必要的安全措施,保证施工质量、工期及安全。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
降水井施工通过招标择优选用实力强、信誉好的专业施工队伍进行施工,具体降水方案通过现场降水实验后进行确定。
4.3.3顶圈梁及第一道混凝土支撑施工
地下连续墙及抗拔桩施工完毕后,拆除内侧导向墙,清除导向墙顶泥浆,凿除地下墙顶浮浆,进行顶圈梁及第一道混凝土支撑施工。
太湖大道节点处顶圈梁为800×1000mm(宽×高)钢筋混凝土,第一道支撑采用700×900mm砼支撑,砼支撑混凝土强度等级为C30。顶圈梁及混凝土支撑施工采用竹胶板模板、商品混凝土施工。
第四阶段
4-1
74、87、89
7
110KV电力电缆改移完成后进行
4-2
32、75、88
4.3.2抗拔桩及降水施工
太~清区间在太湖隧道节点处共设置14根抗拔桩,抗拔桩采用Φ900mm钻孔灌注桩,设计桩长为28m,抗拔桩设置在立柱底。
抗拔桩施工采用两台回旋钻机进行施工,优质膨润土拌制泥浆护壁,孔口采用钢制护筒护壁,刚性导管灌注水下混凝土。
悬吊安全保证措施:
为防止管线垂度与挠度位移过大,我们将加强管线监测。施工中,在污水钢管上表面中部以及两边各1/3处设置三个直立的钢筋头作为监测点,对污水钢管沉降及位移情况进行监测,污水管悬吊施工完成前期,每天对污水管沉降及位移情况进行监测,污水管沉降及位移稳定后,可适当延长监测时间。
有特殊情况及时与管线监护单位联系,一般情况为管线前期下沉量较大,此时可利用可调节花篮螺栓,合理调整管线位置,可调节螺栓的可调节范围为30cm。调节时,对称调节,严禁单人随意调整,避免造成局部应力集中。
现场围挡施工完毕后,配合各管线产权单位进行管线的改移及保护工作,在设备安装完成及泥浆箱等配套设施满足施工的情况下,立即组织施工不受地下管线影响的地下连续墙,具体安排为:
第一阶段:首先进行不受地下管线影响的25、27、29、68、70、72地下连续墙施工。
为了对10KV电力电缆进行悬吊保护且在24、67幅地下连续墙施工不受10KV电力电缆干扰,首先进行25、68幅地下连续墙施工,然后进行然后依次进行29、72、27、70幅地下墙施工,25、68幅地下连续墙完成后,将10KV电力电缆向北拨移至25/68地下墙顶,并进行悬吊保护;29、72幅地下连续墙完成后,将DN1200污水管改移至29/72幅地下墙顶,并进行悬吊保护;
4.3.4基坑开挖
挖基坑采取“分层开挖、随挖随撑,支撑与挖土配合”,严禁超挖,在地层变形要求较严格时,采取“分层、分区、分块、分段、抽槽开挖、留土护壁,及时支撑,减少无支撑暴露时间”等方式开挖。横向先开挖中间土体,后开挖两侧土,待两侧土体剩余20~30cm时用人工开挖。
基坑开挖采用挖掘机,当基坑深度在4.0m以内时,直接利用挖掘机挖土装车,当基坑挖4.0m以下时,使用长臂挖机出土。最后剩余土方由小挖机倒土,长臂挖机直接出运土方,配备大型自卸车运输外运。
因太湖大道节点为四周地下连续墙全封闭基坑,在进行主体结构浇筑时,节点与太~清区间两端接头处预埋钢筋接驳器,接驳器紧贴地下连续墙,结构混凝土浇筑前,对接驳器采取措施进行保护,防止被混凝土堵塞。
五、施工进度计划及保证措施
5.1施工进度计划
太湖大道节点按照5月4日开始围挡,围挡后进行管线改移及施工场地布置,设备进场和安装调试、场地临时建设、材料进场加工等施工准备按照15天考虑,负一层先施工区间主体,太湖大道隧道随后流水施工。新建清扬三号桥与太湖大道隧道平行施工。
二、工程地质
太湖大道节点处地质至上而下分别为杂填土、淤泥质层粉质粘土、粉质粘土、粘土组成,淤泥质层为流塑状态,其它为可塑~硬塑状态。
图2太湖大道节点地质剖面图
三、地下管线分布情况
根据提供的地下管线资料和现场调查情况,太湖大道节点范围内对工程影响的地下管线有:
3.1弱电管线
太湖大道节点周边有东西向、南北向弱电管线,西侧部分线路和太湖大道北侧线路位于基坑内,向基坑外进行临时改移。
连续墙开挖前先做导墙,导墙混凝土达到强度后进行成槽作业。地下连续墙采用跳槽法施工,相邻槽段混凝土强度达到设计强度70%以上方可进行开挖。成槽后混凝土必须在24小时内浇筑完毕,避免槽壁暴露时间过长。钢筋笼整体吊放,入槽后至混凝土浇筑时总停置时间不应超过4小时。钢筋笼纵向钢筋接长时采用对焊或机械连接。
受地下管线影响地下墙示意图
4.3.6主体结构施工
太湖大道节点主体结构负一层为太湖大道隧道,负二层为地铁行车区间。根据轨道办与重点办协调,我单位在完成负二层结构后交重点办进行负一层太湖大道隧道节点施工。
图8太湖大道节点主体结构图
主体结构侧墙和板分开施工。侧墙和立柱采用定型钢模板,工厂加工。中板和顶板采用WDJ碗扣式脚手架做满堂支架,复合竹胶板做底模,厚度≥18mm。混凝土采用汽车输送泵泵送入模,插入式振动棒捣固。底板、中板、顶板混凝土采用覆盖养护,侧墙混凝土采用喷水养护。主体结构施工完成后,进行顶板防水施工,进行基坑回填。
在施工过程中,特别是在接近管线的范围和管线埋深的可能深度范围内,应人工小心挖掘,以免破损、损坏管线,确保施工期间所有地下管线的安全和正常使用。
4.3.5钢支撑架设
区间主体围护结构设四道支撑加一道换撑,换撑在拆除第三道支撑前施做,除第一道支撑采用700×900mm砼支撑外,第二~四道支撑及换撑均为φ609,t=16mm钢支撑。钢支撑与地下连续墙之间设2工45C型钢围檩。基坑转角及变截面处支撑为斜撑,其余均设为对撑。
b、高架线尽可能采用绝缘电缆线,以确保地下连续墙施工安全;
c、采用拉钢绞帮线等措施减小架空线下垂度,保证架空线下施工净空及施工安全距离。
②10KV电力电缆
太湖大道南侧东西方向一根10KV电力电缆在电缆北侧第25、69幅地下连续墙完成后拨移至第25/69幅地下墙顶部,然后进行悬吊保护。
图5 10KV电缆改移-悬吊保护示意图
3579方
18
2010/8/10
2010/8/28
5.5
第三道钢支撑安装
20道
2
2010/8/29
2010/8/31
5.6
第三层基坑开挖
2684方
13
2010/9/1
2010/9/15
5.7
第四道钢支撑安装
20道
2
2010/9/16
2010/9/18
5.8ห้องสมุดไป่ตู้
基坑底层开挖、清底
3003方
15
2010/9/19
第二阶段:10KV电力电缆拨移至25/68幅地下墙顶,进行24、26、28、67、69、71、91幅地下墙施工。
第三阶段:DN1200污水管改移并悬吊保护完毕,进行第30、31、73幅地下连续墙施工;
第四阶段:110KV高压线架空完毕,进行74、87、89及32、75、88地下墙施工。
表1地下墙施工顺序
③DN1200污水管悬挂保护
在太湖大道节点施工期间,DN1200mm污水管改移至节点北侧,待节点完成后改移至原位进行悬吊保护。
悬吊方案:首先进行第29、72号地下连续墙施工,第29、72号地下连续墙施工完成后将污水管向南侧改移至第29/72幅地下连续墙顶,并对污水管进行悬吊保护。
图6污水管悬吊保护示意图
根据地铁及太湖大道改造总体施工筹划,我标段太湖广场站~清名路站区间施工分两个阶段组织施工,首先进行区间南侧太湖大道节点施工,太湖大道节点完成后,进行区间北端剩余部分区间施工。本节点围护结构施工内容包括地下24幅连续墙、14根抗拔桩、6口降水井。
图5太清区间施工总体筹划
4.2管线改移及保护
太湖大道节点范围内对施工影响的有太湖大道北侧东西方向的110KV电缆管块、太湖大道南侧东西方向10KV电缆及太湖大道北侧东西方向DN1200污水管。地下管线改移及保护方针:在地下连续墙施工阶段采用拨移、架空、避绕等手段尽量减小地下管线施工干扰,基坑开挖及结构施工阶段采用悬吊等措施保证地下管线及施工安全。
2010/10/4
6
主体结构
48m
2010/8/7
2010.11.24
6.1
底板及防水
15
2010/10/5
2010/10/20
6.2
负二层侧墙
15
2010/10/27
2010/11/11
6.3
中板
20
2010/11/18
2010/12/8
7
施工场地移交
7
2010/12/9
2010/12/16
5.2机械设备进场计划
3.2强电管线
节点基坑四周均有电力电缆,因检查井内有积水或直埋等原因,目前能够确定位置的有:
(1)太湖大道北侧东西走向的钢筋混凝土电缆管块,内有6根11万伏和3根1万伏的电缆,埋深2m,管道为3排,每排5孔。
(2)太湖大道南侧东西走向的10KV电缆,检查井内积水严重,目前能调查到的仅为一根电缆,电缆埋深约2.0m。
①110KV高压电缆改移
经轨道办的大力协调,太湖大道北侧横穿节点的110KV电力电缆由地下线改为架空线,横跨区间二期基坑范围。具体做法为在清扬路东西两侧加设25m高压线塔,11万伏电缆架空横跨太湖大道节点基坑,受影响的地下连续墙在限高条件下组织施工。
图5 110KV电缆改移示意图
高架线架空要求:
a、高压线塔选址尽量远离基坑,减小基坑开挖对高压线塔的影响;
5
电工
2
2010.4.30
6
修理工
5
2010.4.30
7
技术员
3
2010.4.30
8
混凝土工
15
2010.4.30
9
门卫
6
2010.4.25
10
清洁工
15
2010.4.30
合计
140
2010.4.30
图7建议管线改移及保护示意图
同时,施工中,贝雷梁底部与管线顶部的高差>50cm,为进行管线位移适当调节提供了条件。
