公司级安全技术交底大全
公司级安全技术交底范本模板

一、模板名称公司级安全技术交底范本二、模板目的为确保公司各项生产、施工活动的安全,提高员工安全意识,预防安全事故的发生,特制定本范本,用于指导公司各级单位进行安全技术交底。
三、模板内容1. 交底项目名称2. 交底项目概况(1)项目背景(2)项目内容(3)项目地点3. 交底项目安全风险分析(1)项目存在的安全隐患(2)可能引发的事故类型(3)事故发生后的影响4. 交底项目安全操作规程(1)安全操作流程(2)安全操作要点(3)安全防护措施5. 交底项目应急处置预案(1)事故发生时的报警流程(2)现场救援措施(3)事故调查处理6. 交底项目安全教育培训(1)培训对象(2)培训内容(3)培训时间7. 交底项目安全检查与考核(1)安全检查内容(2)安全检查频率(3)安全考核标准8. 交底项目责任分工(1)项目负责人(2)安全管理人员(3)操作人员9. 交底项目实施时间10. 附件(1)相关安全规程(2)安全操作规程(3)应急处置预案四、模板填写要求1. 交底项目名称应具体、明确,便于识别。
2. 交底项目概况应详细描述项目背景、内容、地点等信息。
3. 安全风险分析应全面分析项目存在的安全隐患、可能引发的事故类型及事故发生后的影响。
4. 安全操作规程应详细描述安全操作流程、操作要点和安全防护措施。
5. 应急处置预案应明确事故发生时的报警流程、现场救援措施及事故调查处理。
6. 安全教育培训应明确培训对象、内容和时间。
7. 安全检查与考核应明确检查内容、频率和考核标准。
8. 责任分工应明确项目负责人、安全管理人员和操作人员。
9. 实施时间应明确交底项目的实施时间。
10. 附件应包括相关安全规程、安全操作规程和应急处置预案等。
五、模板使用说明1. 各级单位应根据本范本,结合实际情况,编制具体的安全技术交底。
2. 安全技术交底应经项目负责人审核批准后,方可实施。
3. 安全技术交底应定期进行更新和完善。
4. 各级单位应严格按照安全技术交底执行,确保生产、施工活动的安全。
公司级安全技术交底

公司级安全技术交底第一部分:项目背景与目的一、背景随着信息技术的不断发展,网络安全问题日益凸显,企业信息安全已成为公司稳定运营的重要保障。
为提高公司全体员工的安全意识,加强信息安全防护能力,降低安全风险,确保公司信息资产安全,特制定本安全技术交底方案。
二、目的1. 提高员工对信息安全重要性的认识,树立安全意识;2. 传达公司安全政策、法规和标准,确保员工了解并遵守;3. 培训员工掌握基本的安全技能,提高防范和应对安全风险的能力;4. 促进各部门之间的沟通与协作,形成全员参与的安全防护体系。
三、适用范围1. 本方案适用于公司全体员工,包括但不限于管理人员、技术人员、普通员工等;2. 适用于公司内部各类信息系统、网络设备、办公设备等;3. 适用于公司各项业务活动中的信息安全保障工作。
四、参考资料1. 国家相关法律法规和政策文件;2. 公司安全管理制度、安全策略和操作规程;3. 行业最佳实践和标准;4. 历史安全事件案例。
五、实施时间本方案的实施时间为自发布之日起,长期有效,并根据公司业务发展及安全形势变化进行适时修订。
六、组织机构1. 安全技术交底工作小组:负责组织、协调和监督安全技术交底工作的开展;2. 各部门安全负责人:负责本部门安全技术交底工作的具体实施和跟进;3. 全体员工:积极参与安全技术交底活动,提高自身安全意识和技能。
七、实施步骤1. 制定安全技术交底计划,明确交底时间、地点、内容等;2. 准备交底资料,包括但不限于安全政策、操作规程、案例分享等;3. 召开安全技术交底会议,进行集中培训;4. 针对不同部门和岗位,开展有针对性的安全技能培训;5. 定期组织安全知识测试,检验员工学习效果;6. 加强日常安全巡查和监控,发现问题及时整改;7. 持续关注安全动态,及时更新安全知识和技能。
八、评估与改进1. 定期对安全技术交底工作进行评估,收集员工反馈意见;2. 根据评估结果,调整和完善安全技术交底方案;3. 建立长效机制,确保安全技术交底工作的持续有效开展。
公司三级安全技术交底模板

一、前言为确保公司安全生产,预防和减少安全事故的发生,提高员工安全意识和技能,根据国家有关安全生产法律法规及公司安全生产规章制度,特制定本模板。
本模板分为三级安全技术交底,分别为公司级、部门级和班组级。
二、公司级安全技术交底1. 交底时间:每年第一季度,结合公司实际情况,可适时调整。
2. 交底内容:(1)公司安全生产形势及历史上发生的重大事故及吸取的教训;(2)国家安全生产方针、政策、规程规范、行业标准及企业各种规章制度;(3)公司安全生产目标、任务和措施;(4)公司安全生产责任制及各级人员的安全职责;(5)公司安全生产管理体系及运行情况;(6)公司安全生产投入及保障措施;(7)公司安全生产培训及考核情况。
3. 交底人:公司安全总监4. 被交底人:公司全体员工三、部门级安全技术交底1. 交底时间:每季度第一季度,结合部门实际情况,可适时调整。
2. 交底内容:(1)部门安全生产形势及历史上发生的重大事故及吸取的教训;(2)本部门安全生产目标、任务和措施;(3)本部门安全生产责任制及各级人员的安全职责;(4)本部门安全生产管理体系及运行情况;(5)本部门安全生产投入及保障措施;(6)本部门安全生产培训及考核情况。
3. 交底人:部门负责人4. 被交底人:部门全体员工四、班组级安全技术交底1. 交底时间:每月底,结合班组实际情况,可适时调整。
2. 交底内容:(1)班组安全生产形势及历史上发生的重大事故及吸取的教训;(2)本班组安全生产目标、任务和措施;(3)本班组安全生产责任制及各级人员的安全职责;(4)本班组安全生产管理体系及运行情况;(5)本班组安全生产投入及保障措施;(6)本班组安全生产培训及考核情况;(7)本班组本月安全生产重点及注意事项。
3. 交底人:班组负责人4. 被交底人:班组全体员工五、交底要求1. 交底人应根据实际情况,认真准备交底内容,确保交底内容真实、准确、完整。
2. 被交底人应认真听讲,做好笔记,提出疑问,及时解决。
建筑公司级的安全技术交底模板

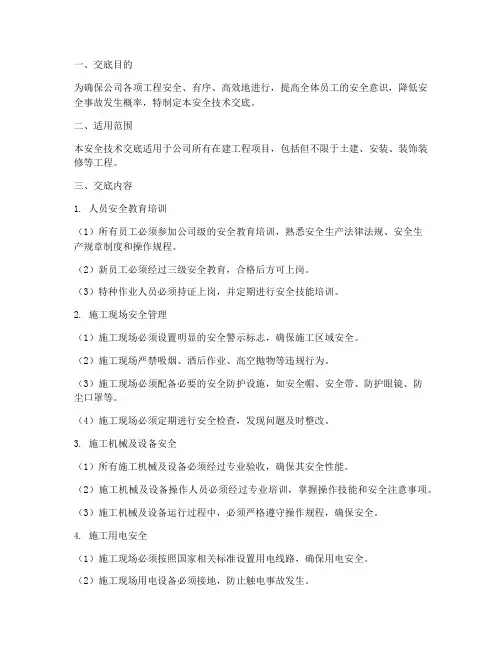

一、交底目的为确保公司各项工程安全、有序、高效地进行,提高全体员工的安全意识,降低安全事故发生概率,特制定本安全技术交底。
二、适用范围本安全技术交底适用于公司所有在建工程项目,包括但不限于土建、安装、装饰装修等工程。
三、交底内容1. 人员安全教育培训(1)所有员工必须参加公司级的安全教育培训,熟悉安全生产法律法规、安全生产规章制度和操作规程。
(2)新员工必须经过三级安全教育,合格后方可上岗。
(3)特种作业人员必须持证上岗,并定期进行安全技能培训。
2. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,确保施工区域安全。
(2)施工现场严禁吸烟、酒后作业、高空抛物等违规行为。
(3)施工现场必须配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。
(4)施工现场必须定期进行安全检查,发现问题及时整改。
3. 施工机械及设备安全(1)所有施工机械及设备必须经过专业验收,确保其安全性能。
(2)施工机械及设备操作人员必须经过专业培训,掌握操作技能和安全注意事项。
(3)施工机械及设备运行过程中,必须严格遵守操作规程,确保安全。
4. 施工用电安全(1)施工现场必须按照国家相关标准设置用电线路,确保用电安全。
(2)施工现场用电设备必须接地,防止触电事故发生。
(3)施工现场严禁私拉乱接电线,确保用电安全。
5. 特种作业安全(1)高处作业:必须佩戴安全带,系挂牢固,高挂低用;设置安全防护网,防止坠落。
(2)爆破作业:严格按照爆破作业规程进行,确保安全。
(3)有限空间作业:必须采取通风、照明、监测等措施,确保作业人员安全。
6. 环境保护(1)施工现场必须做好扬尘、噪音、废水、废气等污染物的防治工作。
(2)施工现场必须按照国家相关标准进行废弃物处理。
四、交底要求1. 安全技术交底由项目负责人组织,各部门负责人参与。
2. 安全技术交底应详细记录,包括交底时间、参与人员、交底内容等。
3. 安全技术交底应定期进行,确保全体员工熟悉并掌握安全知识。
安全技术交底公司级模板

一、交底目的为确保公司各项工程安全顺利进行,提高全体员工的安全意识,降低安全事故发生率,特进行安全技术交底。
本交底旨在明确工程安全要求、操作规程、风险防控措施,使全体员工充分了解并掌握相关安全知识,确保安全生产。
二、交底对象1. 公司全体员工;2. 项目经理及项目管理人员;3. 施工现场全体施工人员;4. 机械设备操作人员;5. 特种作业人员。
三、交底内容1. 工程概况(1)工程名称、地点、规模;(2)工程特点、难点;(3)工程进度安排。
2. 安全生产责任制(1)各级管理人员安全生产职责;(2)各部门安全生产职责;(3)员工安全生产职责。
3. 安全操作规程(1)施工现场安全操作规程;(2)机械设备操作规程;(3)特种作业操作规程;(4)应急预案。
4. 风险识别与防范(1)工程风险识别;(2)现场风险识别;(3)风险防范措施。
5. 安全防护措施(1)施工现场安全防护设施;(2)个人防护用品;(3)安全教育培训。
6. 应急预案及救援措施(1)应急预案编制;(2)应急响应程序;(3)救援措施。
四、交底要求1. 各部门、各岗位人员应认真听取安全技术交底,确保全面了解工程安全要求;2. 各部门、各岗位人员应将安全技术交底内容传达到每位员工,确保人人知晓;3. 施工现场管理人员应定期检查、督促安全技术交底内容的落实情况;4. 施工现场应设立安全警示标志,提醒员工注意安全;5. 对违反安全技术交底要求的行为,应依法依规进行处理。
五、交底时间安全技术交底时间应根据工程实际情况确定,一般应在工程开工前或工程变更后进行。
六、交底方式1. 会议室集中培训;2. 现场实地讲解;3. 制作安全技术交底手册。
七、交底责任人1. 项目经理:负责组织安全技术交底,确保交底内容全面、准确;2. 安全生产部:负责安全技术交底的具体实施,对交底内容进行审核;3. 各部门负责人:负责将安全技术交底内容传达到本部门员工,确保人人知晓。
八、附则1. 本安全技术交底为公司级模板,各部门可根据实际情况进行调整;2. 本安全技术交底自发布之日起施行。
公司级安全技术交底模板

一、前言为确保公司各项生产活动安全、有序进行,预防和减少安全事故的发生,提高员工的安全意识和自我保护能力,特制定本安全技术交底模板。
各相关部门和岗位应严格按照本模板进行安全技术交底。
二、安全技术交底内容1. 工程概况(1)工程名称:_________________________(2)工程地点:_________________________(3)工程规模:_________________________(4)工程类型:_________________________2. 安全生产方针(1)指导思想:以“安全第一、预防为主、综合治理”为方针,确保员工生命安全和身体健康。
(2)工作目标:实现安全生产零事故,保障生产顺利进行。
3. 安全管理制度(1)安全生产责任制:明确各级领导和员工的安全职责,实行全员安全生产责任制。
(2)安全生产规章制度:建立健全安全生产规章制度,严格执行。
(3)安全教育培训:定期开展安全教育培训,提高员工安全意识和技能。
4. 安全技术措施(1)施工现场安全管理:a. 严格执行《施工现场安全规范》;b. 设置安全警示标志,明确危险区域;c. 加强施工现场的巡查和检查,及时发现和消除安全隐患。
(2)机械设备安全管理:a. 定期对机械设备进行维护保养,确保设备安全可靠;b. 严格执行操作规程,严禁违章操作;c. 加强设备操作人员的培训,提高操作技能。
(3)消防安全管理:a. 严格执行《消防安全管理制度》;b. 定期进行消防演练,提高员工消防安全意识和应急处理能力;c. 加强消防设施设备的检查和维护,确保消防设施设备完好有效。
5. 事故应急预案(1)明确事故报告程序和时限;(2)制定事故应急预案,明确事故处置流程;(3)定期进行事故应急演练,提高员工应急处置能力。
三、安全技术交底程序1. 组织交底:由项目负责人组织,相关部门负责人和安全员参加。
2. 交底内容:按照安全技术交底内容,逐项进行讲解。
史上最全安全技术交底记录大全

史上最全安全技术交底记录大全第一部分:工作场所安全守则1.所有员工必须参与安全培训,并按照所学到的安全知识行事。
2.在工作场所中,严禁吸烟。
3.遵守消防安全规定,保持工作区域的通道畅通,不堆放易燃物品。
4.使用机械设备时,必须穿戴个人防护装备,并熟悉设备的操作规程。
5.禁止携带易燃、易爆物品进入工作区域。
6.如有发现火灾、泄漏等紧急情况,应立即报告,并按照紧急处理程序行事。
7.高处作业时必须使用安全绳索,并严格遵循相关安全操作规程。
8.禁止私自更改、修理设备,如有问题需要修理,应及时报告维修人员。
9.使用化学药品时必须佩戴防护眼镜、手套等个人防护用品。
10.遵守机械设备操作指南,保持设备的正常运转,定期检查设备的工作状态。
第二部分:应急措施1.所有员工都应了解紧急撤离路线和集合地点,并及时参与疏散。
2.发生火灾时,应迅速向楼上楼下通知其他员工,保持冷静,并按照紧急疏散程序行动。
3.在紧急情况下,使用灭火器灭火时,请注意逆风方向,并且保持安全距离。
4.在地震或其他自然灾害发生时,员工应尽量找到避难点,并且保持冷静。
5.在发生事故导致人员受伤时,应立即报告,并提供必要的急救措施。
6.在电气设备故障、漏电等情况下,应立即切断电源,并报告电气维修人员处理。
第三部分:个人防护1.在高温环境中工作时,应注意中暑的预防,并饮足够的水分。
2.在低温环境中工作时,应注意防寒保暖,并定期休息。
3.使用化学药品时,必须佩戴防护眼镜、手套等个人防护用品,并遵循相关操作规程。
4.在噪声环境下工作时,应佩戴合适的耳塞,避免损伤听力。
5.使用机械设备时,应穿戴合适的安全帽、安全鞋等个人防护装备。
第四部分:安全培训1.新员工加入后,应进行安全培训,并向其传达相关安全规章制度。
2.定期组织应急演练,使员工熟悉紧急情况下的应对措施。
3.针对特定岗位的工作,提供专业培训和认证,确保员工掌握相关安全知识和技能。
4.定期召开安全会议,总结工作中存在的安全问题,并制定改进措施。
公司级安全交底内容范本

公司级安全交底内容范本以下是一个示例的公司级安全交底内容范本。
请注意,这只是一个示例,具体内容可能需要根据您的公司、项目和具体情况进行修改。
公司级安全交底一、目的本次安全交底旨在提高全体员工的安全意识,明确安全责任,确保公司在生产、经营和管理过程中的安全。
二、安全制度1. 全体员工必须严格遵守公司的安全规章制度,严禁违章操作和违反安全规定的行为。
2. 各部门应定期进行安全检查,及时发现和消除安全隐患。
3. 员工在发现直接危及人身安全的紧急情况时,有权停止作业或者在采取可能的应急措施后撤离作业场所。
三、安全培训1. 新员工入职时必须接受安全培训,了解公司的安全规章制度和操作规程。
2. 在岗员工应定期接受安全培训,提高安全意识和应对突发事件的能力。
3. 培训内容应包括但不限于消防安全、电气安全、机械安全、化学品安全等。
四、个人防护1. 员工在作业时应按规定佩戴个人防护用品,如安全帽、防护眼镜、手套等。
2. 对于有毒、有害、有刺激性气味的场所,员工应佩戴呼吸器等特殊防护用品。
五、应急处理1. 各部门应制定应急预案,明确应急组织、通讯联络和救援措施。
2. 员工应熟悉应急预案,掌握基本的应急救援技能,如心肺复苏、灭火器使用等。
3. 在发生突发事件时,员工应立即报告相关部门,并按照应急预案采取相应措施。
六、责任追究1. 对于违反安全规定的行为,公司将依法依规进行处理,涉及刑事责任的将移交司法机关处理。
2. 对于因违章操作或疏忽大意导致的事故,将追究相关人员的责任。
七、其他注意事项1. 严禁私拉乱接电线,使用电气设备时应遵守相关规定。
2. 禁止在禁烟区域吸烟,禁止酒后上岗。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.公司级安全技术交底施工单位:宇光建筑工程工程名称:新沂市华龙花苑..宇光建筑工程开工前安全技术交底宇光建筑工程施工负责人:余成保施工单位:工程名称:华龙花苑为加强安全生产、文明施工管理,特做如下安全技术交底。
一、建立健全安全生产责任制1、工地办公室悬挂符合标准的各级人员和各工种的安全生产责任制。
安全、质量、计量、防汛、防火、卫生领导小组成员,施工进度表、安全值日表。
2、进入施工现场的所有人员尤其是工地招用的临时工(包括外包工程施工人员),进场前必须进行三级安全教育,凡不经过安全教育的职工不得进入施工现场安排工作,并做好教育记录填写教育人,必须签订临时用工合同(包括分项外包工程合同),用工合同中必须有安全责任目标。
3、单位工作开工前,施工单位必须编制安全施工组织设计(安全措施),临时用电施工组织设计,以及专业性较强项目的施工组织设计后,到公司有关部门审批,同时按规定在开工前15日向市安监部门办理报监手续,否则不得开工。
4、做好工程的分部(分项)安全技术交底,及各工种安全技术交底,特别项目作业队伍(如脚手架搭拆、安全网、井架、塔吊等安拆)作业..前安全技术交底,交底时应根据工程实际进行,交底的容全面且有针对性,同时做好交接签字手续。
5、工地使用塔吊司机、信号工、电工、架子工、机械工、焊工等特种作业人员,都必须经过上级主管部门专门培训,持证上岗。
因工程需要工地招用临时特殊工种,必须由工程负责人持招用人员的特种作业上岗证书及用工合同到公司安全生产部备案,否则不准招用。
6、工地应建立施工现场安全检查制度,并按制度进行至少每周一次的工地安全自查,并有自查和整改记录。
对公司职能部门和上级主管部门检查出隐患,应按隐患整改通知单进行整改,并做好整改记录,整改后写出整改报告书报检查单位复查,对不及时整改的按公司的有关规定进行处理。
7、工地应建立班前安全活动制度,并按制度按时进行班前安全活动,并做好安全活动记录。
8、施工现场主要入口处应有七牌二图,即:工程概况牌、管理人员和监督牌、消防保卫牌、安全生产牌、文明施工牌、安全记录牌,入场须知牌、施工现场平面图、工程立体效果图。
标志牌规格统一(1.5X2M),白底红字,并用铝合金框框好。
施工现场警戒牌必须符合标准要求,悬挂位置和容适当,并与施工平面图位置相符,其数量按建筑面积2000平方米以下的工程不少于8块,2000平方米以上的每增加500平方米增加..两块的要求设置。
9、施工现场各种安全技术资料应设专人负责,资料整理齐全,分类清楚,字迹工整,签字手续齐全,不得代签字。
二、施工现场文明施工交底1、施工现场在市区主要路段的,工地周围设置高2米的彩钢瓦围挡,一般路段的工地周围设置高于1.8米的围挡,要求围挡材料坚固、稳定、整洁、美观,围挡要沿工地四周连续设置,对施工现场实行封闭管理。
2、施工现场场容场貌整洁,道路畅通,路面硬化,有排水措施,工地现场不得有积水。
3、现场材料按平面布置图分类堆放,整齐有序,料堆插名称、品种、规格标牌。
4、在建工程不得兼做宿舍等。
远离城区施工,施工人员需在工地住宿、就餐的施工项目,应按规定建造宿舍、伙房等临时设施,并按标准要求进行管理。
5、现场防火:(1)施工现场要制定安全防火措施、制度,落实防火责任。
(2)施工现场按施工组织设计配备足够的消防器材和设施。
(3)各种消防器材配置合理,定期检查更换有效的消防器材,灭火器有明显的有效标志,设专人保管。
..(4)建立消防组织,成立义务消防队。
(5)建立动火审批手续和动火监护制度。
6、治安综合治理:生活区设置文件娱乐室,要建立治安保卫制度,责任到人。
7、急救保健:施工现场要有保健医药箱,急救器材,要有各类受伤人员的急救措施,并经常开展卫生防疫宣传教育活动。
8、建立不扰民措施和防噪音措施,夜间施工必须经审批,施工中严禁自高处向下抛撒垃圾。
三、脚手架搭设及拆除安全技术交底1、脚手架搭设人员,必须经过上级部门专门培训,考试合格持证上岗,未经培训的不得从事脚手架搭拆作业,凡工地招用的外包脚手架搭拆人员或搭拆队伍,必须由项目负责人与分包队伍负责人及作业人员签订有效的施工合同,并持施工合同、工程安全技术交底及搭拆方案和上岗证件到公司安全生产部备案,否则按违章论处。
2、脚手架必须有搭拆方案并经审批,要有计算书,并保证计算准确,符合规要求。
脚手架搭拆前除分部分项和工种交底处,须向搭拆作业队伍进行安全技术交底,并按规定划定危险作业区,设危险警戒标志和设专人看护。
脚手架搭设完毕,须经有关部门人员分段量化验收,并办理验收手续。
..3、严禁酒后作业,凡患有不适合高处作业疾病的登高架设人员不得从事架子工作业,作业人员应严格遵守本工种安全技术操作规程。
未经工地负责人允许,任何人不得随意拆改脚手架。
4、操作前应检查钢管、扣件的质量,对不符合质量要求的,有锈蚀、弯曲、压弯、裂纹的钢管、扣件不得使用。
5、脚手架的立杆基础要夯实、平整、硬化,并能承受计算承载力。
立杆底座用150X150X8MM规格的钢板,钢板中心垂直焊一块15CM 的短粗钢筋或钢管,底座下垫以5CM厚,20—30CM宽,长4CM的通长木垫板,纵横向扫地杆应距地面200MM处连续设置,架底四周外围1M以外挖(或砌)排水沟,架底不得有积水。
6、脚手架每隔水平6M,竖向4M设一道拉结,里外用直径48MM钢管500MM长,夹紧拉在横杆与立杆交接处20CM为宜。
7、必须按规定搭设脚手架剪刀撑,剪刀撑应在转角处和中间每隔7—9根立杆设置一组,剪刀撑应跨5—7根立杆,角度成45—60度且沿全高连续设置。
8、脚手架防护栏杆及架板的铺设应符合规定要求,架板铺设宽度不得小于1.2M,外侧边缘应设18CM高踢脚板和密目网式安全网,以及施工层1.2M防护栏杆。
铺设完毕投入使用前应由工地负责人和安全员、使用人共同验收,符合要求方可使用。
..9、小横杆必须设置在立杆与大横杆交点处,伸入墙长度不小于24CM。
10、立杆的接长须对接,顶层立杆可搭接长1M二个扣件,大横杆接长须对接,并四周交圈,立杆和横杆接长不得在档距出现两个或两个以上接头,剪刀撑杆件的接长须搭接,长度大于50CM,并用二个以上的扣件固定,所有杆件端部伸出扣件长度大于10CM。
11、架体实行封闭,架里首层平网3.2M高设一道,层间平网每小于10M设一道,操作层下满铺一道施工层平网,立杆封闭严密。
12、脚手架须搭设上人斜道,斜道宽度大于1.2M,坡度1:3,满铺板,板上每隔30CM钉2X3规格的防滑条,转角平台不少于6平方米,斜道的边缘设0.5X1.1二道防护栏杆,18CM高档脚板,挂立网封闭。
13、卸料平台计算书符合规定,计算准确,立杆及横杆间距为1.5M,卸料平台的纵横向设剪刀撑,并不得与脚手架架体拉结,平台底板要满铺5CM厚木板,卸料平台应有荷载限制标牌。
14、脚手架搭设主要技术尺寸表:四、模板工程安全技术交底1、模板工程应有施工方案,框架工程应有模板立柱等主要结构计算书,宿舍楼楼梯应有立柱等结构计算书。
..2、模板安装和拆除人员应严格遵守本工种安全技术操作规程,按照模板安拆顺序进行。
3、模板支拆过程中应划定危险作业区,设明显警戒标志,并设专人监护。
五、基坑支护安全技术交底1、基坑支护工程应有施工方案,坑深5M的要有单项施工组织设计。
2、基坑临边防护应有措施,设两道防护栏杆,立柱埋深大于50CM,距坑边大于1M。
3、坑壁支护及排水措施按施工方案措施执行。
4、坑边荷载及上下通道符合有关规定或设计要求。
5、土方开挖时机械进场,挖土作业、作业位置以及挖土程序应按规定或设计要求进行,并对其作业环境及基坑监测按有关规定进行落实。
6、基坑工程开工前,须单独进行安全报监手续。
六、安全防护设施安全技术交底1、施工人员(现场所有人员)按规定配戴好安全帽,高处作业人员按规定系好安全带,按规定搭设安全网。
安全帽、安全带、安全网的质量符合国家有关规定。
2、楼梯口设临时防护栏杆二道,电梯井口设钢制防护门,井每两层(不大于10M)设一道防护平网,预留洞口按洞口尺寸大小依照防护标.准进行防护。
3、通道口架设长大于5M,宽大于1.5M的防护棚,防护棚按规定搭设八字撑和剪刀撑。
4、阳台边、楼板边、楼梯边、基坑边、屋面边等各种临边按要求设置两道防护栏杆,18CM高挡脚板,用密目网式立网封闭。
七、施工现场临时用电安全技术交底1、施工现场临时用电应有临时用电施工组织设计、计算书、电气平面图、接线系统图、专业人员证件、电气平面图、接线系统图、电工检查记录等用电档案。
2、施工现场临时用电必须采用三相五线制,使用五芯电缆线,达到三级配电,二线保护,漏电保护器与用电设备相匹配且符合用电规规定,各种电箱高度均应离地面1.3—1.5M,所有的电箱必须做好防雨措施。
3、所使用的配电箱、开关箱及五芯电缆线必须使用省推荐产品。
4、低压外电线路架设须用专用电杆,严禁架设在树木、脚手架上。
低压配电线路架设用有绝缘外层的电缆,使用绝缘子架设,埋地敷设应加防护套管,埋深0.6M。
施工现场除开关箱到设备允许有短距离拖地线外,不得有任何拖地线,照明线架设必须符合规要求。
5、配电箱前不得有杂物,应有足够2人工作的空间,电箱应有门、锁,箱无杂物,总箱及开关箱作重复接地,并符合用电规要求。
.6、总配电箱、分箱及开关箱各配电装置及接线应按规定进行设置。
箱有电工操作警示牌,多路配电要有明显标记。
八、井架的安全技术交底1、井架安装拆除前,应先选定有相应资质的安拆队伍,签定安拆协议,写出井架安装拆除报告,报公司安全生产部,安全生产部派专人进行监督。
2、井架的底座,土层压实后承载力应不小于80KPA,并浇灌C20混凝土厚度300MM,2.4M见方,井架的底座应有底脚螺栓固定。
3、井架的安全制动装置、超高限位装置、防断绳装置、安全门必须齐全有效。
不得随意拆除或不使用。
4、井架安装好后,工地会同公司安全、设备、安装单位、使用单位共同进行验收,办理验收手续后方可使用,否则不得使用。
九、塔吊安全技术交底1、塔吊在安装拆除前,施工单位应首先选定有相应安拆资质的队伍,签定安拆协议后,写出塔吊安装拆除报告及安全技术措施,报公司安全生产部备案,由安全生产部派专人到工地进行监督,否则不准进行安装拆除。
2、所有的塔吊基础要坚实、平整,有排水措施,QT20A、QT20F塔吊基础应按照使用说明书进行铺设。
没有说明书应按下列办理:(1)土..层压实后的地耐力不得小于20吨每平方米。
(2)浇灌C30混凝土厚度300MM。
井架式塔吊应有底脚螺栓,2.4米见方,并有隐蔽工程记录,不按上述要求办理不得进行安装,并返工重做。
3、塔吊司机必须经过上级部门专门培训,考试合格,持证上岗,否则不得上岗。
