关于消防水系统开通调试流程及注意点
关于消防水系统的开通调试的流程及注意点摘要:消防系统在安装完成后即进入系统调试阶段,所谓的系统调试就是对已经安装完毕的各系统,按照国家消防有关规范要求调整有关组件和设施的参数,使其性能达到国家有关消防规范要求,保证火灾时有效发挥作用的工作过程。
本文就消费系统的调试过程的流程及注意点进行了阐述,希望能对消防系统的调试所面临的问题有所助益。
关键词:消防水系统调试流程注意点
从该阶段的性质上讲分为两个小阶段:
第一阶段,即各系统单独调试。
各系统分别按照有关消防规范对各系统性能指标要求分别通过模拟火灾方式实际测量其系统参数直至达到规范要求为止;第二阶段,在各系统已经完成自身系统调试工作达到规范要求后,以自动报警联动系统为主线按照规范要求进行消防
系统自动功能整体调试。
从时间上讲也应是先完成第一阶段的内容再进行第二阶段工作,按照这样顺序第一阶段是各工种分别按照自己的专业进行工作,既不浪费劳动力也为第二阶段能顺利进行做好准备工作,使第二阶段的工作达到以电气专业为主进行联动关系调试,其他专业配合。
第二阶段的调试过程也是检验各系统第一阶段所达到的参数的稳定性的过程。
各系统的单独调试工作:
一.系统稳压装置的调试
稳压装置是消防水系统的一个重要设施,它是保证消火栓系统和自动喷水灭火系统是否达到设计和规范要求及主要设备能否满
足火灾初期10min灭火功能。
在高层建筑中稳压装置有稳压水泵和气压罐给水设备等。
隔膜式气压给水设备的调试中隔膜式气压给水设备的调试工作主要是对其压力值的设定,压力设置的原则主要是使消防给水管道系统最不利点的压力始终保持消防所需的压力。
按照设计要求设定压力,压力设定后应进行压力限位试验,观察加压水泵在压力下限时能否启泵,在达到系统设置的上限时能否停止。
二.室内消火栓系统的调试
在消防灭火设施中最常用也是系统形式最简单的就是消火栓系统。
这里我们所指的消火栓系统仅以高层建筑室内消火栓系统为例加以说明,且该室内消火栓系统的稳压装置是采用隔膜式气压罐给水装置。
该系统调试时应按照以下步骤进行。
一、系统的水压强度试验
消火栓系统在完成管道及组件安装后,应首先进行水压强度试验。
做水压试验时应考虑试验时的环境温度,如果环境温度低于5℃时,水压试验应采取防冻措施。
水压强度试验的测试点应设在系统管网的最低点。
对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后稳压30min,观察管网应无泄漏和无变形,且压力降不应大于0.05mpa。
二、消火栓系统水压严密性试验
水压强度试验后应进行系统水压严密性试验。
试验压力应为设
计工作压力,稳压为24h,应无泄漏。
三、系统工作压力设定
消火栓系统在系统水压和严密性试验结束后,进行稳压设施的压力设定,稳压设施的稳压值应保证最不利点消火栓的静压力值满足设计要求。
当设计无要求时最不利点消火栓的静压力应不小于o.2mpa。
四、静压测量
当系统工作压力设定后,下一步是对室内消火栓系统内的消火栓栓口静水压力和消火栓栓口的出水压力进行测量。
静水压力不应大于o.80mpa,出水压力不应大于0.50mpao当测量结果大于以上数值时应采用分区供水或增设减压装置(如减压阀等),使静水压力和出水压力满足要求。
五、消防泵的调试
在消防泵房内通过开闭有关阀门将消防泵出水和回水构成循环回路,保证试验时启动消防泵不会对消防管网造成超压。
然后将消防泵控制装置转入到手动状态,通过消防泵控制装置的手动按钮启动主泵,用钳型电流表测量启动电流,用秒表记录水泵从启动到正常出水运行的时间,该时间不应大于5min,如果启动时间过长,应调节启动装置内的时间继电器,减少降压过程的时间。
六、最不利点消火栓充实水柱的测量
当消火栓系统的静压值经调整测量符合要求后,就要进行最不利点消火栓充实水柱的测量。
打开试验消火栓,接好水带、水枪,
启动消防泵。
当消火栓出水稳定后测量充实水柱长度是否满足下列要求:
当建筑物高度不超过loora时充实水柱长度应不小于lom;
当建筑物高度超过loom时充实水柱长度应不小于13m。
这里所指的启动消防泵是指启动消火栓系统的主泵,同时自动关闭稳压装置。
测量时水枪的上倾角应为45。
,当测量结果满足不了要求时应校核主泵的扬程,审核设计资料。
三、自动喷水灭火系统的调试
自动喷水灭火系统在管网安装完毕后应按照顺序进行水压强度试验、严密性试验和冲洗管网。
一、自动喷水灭火系统的水压强度试验
水压强度试验的测试点应设在系统管网的最低点。
对管网注水时,应将管网内的空气排净,并应缓慢升压,达到试验压力后稳压30min,观察管网应无泄漏和无变形,且压力降不应大于0.05mpa。
水压强度试验时应考虑环境温度,如果环境温度低于5℃时,水压试验应采取防冻措施。
二、自动喷水灭火系统的水压严密性试验
水压强度试验后应进行系统水压严密性试验。
试验压力应为设计工作压力,稳压24h,应无泄漏。
三、管道的冲洗
管道冲洗应在试压合格后分段进行。
冲洗的顺序应先室外,后室内;先地下,后地上;室内部分的冲洗应按照配水干管、配水管、
配水支管的顺序进行。
管网冲洗用水应为生活用水,水流速度不宜小于3m/s。
当出口处水的颜色、透明度与人口处水的颜色一致时,冲洗方可结束。
四、喷淋系统消防泵调试
自动喷水灭火系统上述调试工作结束后开始进行消防泵的调试。
1.喷淋泵的手动启停试验
(1) 首先,在消防泵房内通过开闭阀门将喷淋泵出水和回水构成循环回路,保证试验时启动喷淋泵不会对管网造成超压。
(2).以生互作完成后,将喷淋泵控制装置投入到手动状态,通过钳型电流表测量启动电流,通过秒表记录水泵从启动到正常出水运行的时间,该时间不应大于5min。
(3)主泵运行后观察主泵控制装置上的启动信号灯是否正常,水泵运行时的是否有周期性噪音发出,基础连接是否牢固,通过转速仪测量实际转速是否与水泵额定转速一致,通过喷淋泵控制装置上的停止按钮停止消防泵。
2.备用泵自动投入试验
将喷淋泵控制装置内启动主泵的接触器的主触头电源摘除,启动主泵,观察主泵启动失败后备用泵是否自动投入启动直至正常运行。
3.喷淋泵自动启动实验
以上工作完成后,将消防泵控制装置投入到自动状态,利用短
路线短接喷淋泵控制装置远程自动启动连接端子,分别启动主泵和备用泵用万能表测量消防泵控制装置消防泵运行信号远程输出端子是否有信号输出。
4.备用电源切换试验
主泵运行时切断主电源,观察备用电源自动投入时,喷淋泵应在1.5min内投入正常运行。
五、水流指示器的调试
水流指示器分机械式和感应式两种。
启动自动喷水灭火系统的末端试水装置,通过万能表测量水流指示器输出信号端子,利用秒表测量在末端试水装置放水后5~90s 内水流指示器是否发出动作信号。
发不出动作信号,则应从新调整水流指示器的浆叶是否打开,方向是否正确,微动开关是否连接可靠,与联动机构接触是否可靠。
六、湿式报警装置的调试
湿式报警装置在系统充水结束后,阀前压力表和阀后压力表的读数应相等,表明压力正常,管网无漏损。
打开试警铃阀观察水力警铃应在5--90s内发出报警声音。
用万能表测量压力开关是否有信号输出,用声压计在距离水力警铃3m 处(水力警铃喷嘴处压力不小于005mpa时)。
其警铃声强度应不小于70db。
结论:消防工程的调试是一个相当复杂的过程,涉及到风水电等各个相关专业,并且关乎到以后千家万户的安全。
要求调试人员
在过程中严格按照相关规范要求执行,任何细节都要调试到位,确保系统的正常。
参考文献:
《中华人民共和国消防法》2008.10
龚延风《建筑消防技术》2002.3
石敬伟《消防工程施工细节详解》2009.3。
消防给水系统施工安装调试及检测应注意的问题
消防给水系统施工安装调试及检测应注意的问题消防给水系统是指为消防灭火目的而建造的供水系统。
其施工安装、调试及检测是确保系统运行安全稳定的重要环节。
在施工过程中,必须注意以下几点。
一、设计方案的合理性在消防给水系统设计阶段,必须考虑到建筑物的特性、防火要求和水源情况,做出合理的设计方案。
施工前应对设计方案进行认真的研究,确保方案的合理性。
二、材料的选择与检验消防给水系统所使用的材料必须符合规定要求,应具有耐腐蚀、防火、耐压等特性,且材料的使用寿命应满足规定的要求。
在使用前应对材料进行质量检验,材料的质量问题会影响系统的运行安全性。
任何不合格材料都不能进入施工现场。
三、施工过程的质量控制消防给水系统施工需要有良好的质量控制。
施工时应注意工人的素质和技术水平,严格遵守工程施工规范和验收标准。
施工现场应整齐干净,材料摆放和操作规范,防止人员误操作造成事故。
施工过程中应按照规定程序进行施工,确保质量。
四、系统的调试施工完成后,要对消防给水系统进行调试,根据设计方案逐步开启系统,注意检查管道连接是否紧密,阀门是否正常开关,水泵是否正常运作等。
在调试过程中要注意安全。
五、系统的检测最后一步是对系统进行试水和检测。
试水时应注意水源的水质和水压,检查各个阀门和水泵的功能状态。
检测过程中应注意系统的稳定性、防火性、耐久性等。
所有检测必须按照规定的标准进行。
对于不合格的部分及时处理和改进,达到保证消防给水系统安全可靠运行的目的。
总之,消防给水系统的施工、安装、调试及检测需要注重细节,必须按照规定要求履行相关程序。
只有满足规范要求,方可确保消防给水系统能够安全、有效地为灭火服务。
消防水系统综合调试方案
消防水系统综合调试方案一、消防系统的调试目的消防系统调试的目的是为了确保建筑物各机电系统的工作处于最佳状态,满足业主方的使用要求。
首先在系统调试过程中,检查施工缺陷,测定消防设备各项参数是否符合设计要求,并在测定设备的性能后对其进行调整,以便改善由于设备之间的相互不均衡导致的问题,确保为业主提供良好舒适的使用环境;其次在系统调试的过程中积累总结系统设备材料的相关数据,为今后的系统运行及保修提供可指导性的资料。
二、消防系统调试工作部署及工作流程2.1 调试组成立为保证消防系统调试工作顺利开展,最终达到满意的调试效果,组织经验丰富的专业工程师成立调试小组。
调试小组负责施工过程中的各项检测与试验,以及整个系统性能的测定与调整。
2.2 调试人员配置及职责调试小组组长:对整个工程全部调试工作负责,制定调试的规章制度、组织制定调试工作的总体工作计划和方案,控制调试工作进展进度,对重大问题的处理作出决策,与业主、设计及其他分包进行协调。
专业工程师:主要负责相关专业图纸的审核,对专业调试操作人员培训及现场指导,对相关专业调试工作进行合理的计划协调,及时解决调试过程中出现的各种技术问题,配合调试组组长完成调试方案、计划的编制,并协调好与消防及弱电等专业的配合。
专业调试技术人员:主要负责现场测试工作的安排。
要求能够准确地选择测试点、绘制调试图、编制调试表格,并及时将测试数据进行汇总。
专业调试操作人员:主要负责现场调试过程的实际操作。
要求能够熟练、正确地使用测试仪器、做好测试记录,并且能够在测试过程中发现问题,及时汇报问题。
三、消防水系统调试4.1 调试的前提条件及系统检查4.2 设备单机试运转及调试4.2.1 变频水泵的试运转及调试1)变频水泵的试运转确定系统检查工作完毕并已经将所有发现问题解决;用手盘动轴承,应轻便灵活,不得有卡阻、磨擦现象;现场再次检查认可后,准备启动泵;单台点动水泵,检查电机的旋转方向是否正确;判断水泵运行声音是否正常,测试噪声,确定是否在设备技术文件要求范围内;核查电流是否过载;通过控制器面板键盘设定压力给定值及参数;调好交流变频器及自动启停系统。
消防水系统工程调试、开通、验收的方案
消防水系统工程调试、开通、验收的方案13.1 单体调试及子系统调试单体调试及子系统调试,在建筑内部装修施工结束,各专业各系统的电气控制设备已作单机通电检查并正常,消防水池、消防水箱已储备设计要求的水量,系统供电正常,湿式喷水灭火系统管网充满水并符合设计要求,系统阀门无泄漏并处于正常状态。
单体调试及子系统调试前成立调试小组,明确参加调试人员的资质分工与职责,编制调试方案报经有关技术负责人审核批准。
系统设置的设备型号、规格、数量符合设计规定。
备齐调试用仪器、仪表及调试工具,主要包括:便携式火灾探测器试验器、声级计、时钟、秒表、数位万用表、照度计、消火栓检测接头、风速仪、微压计、数字式末端试水测试仪及对讲机和相关工具。
准备有关安装施工图纸、施工记录备查,准备有关调试用记录表格。
13.1.1 各专业系统调试13.1.1.1自动喷水灭火系统(1)作业条件①系统所有管道、设备已安装完毕,具备运行条件,泵房水源及动力已可正常使用,施工时应调整水流指示器动作时间为5 秒。
②调试用的工具均已具备使用条件。
③调试人员应由施工人员、技术人员及建设单位人员、项目管理公司或监理组成,并明确工作分工、调试步骤及时间安排,做好调试原始记录。
喷淋泵正常时的稳压方式(稳压泵)、火灾时的启动及保护方式(加压泵)已经明确,设计压力参数已经给出或计算确定。
④调试人员应遵守现场各种管理规定。
(2)程序方法①系统初始化注水②先将报警阀阀前的检修阀关闭,接通泵房稳压泵电源,使泵房至此阀前压力逐步自动升至工作压力。
③检查各报警阀的状态,确认在自由状态时缓慢打开此阀前的检修阀至30%开度,观察报警阀前后的压力及通过此阀的水力报警泄水口的泄水与否判断阀后是否进水,除湿式报警阀外,其它阀后均不应有水注入,若其它管网内见水则说明控制阀关闭不严密,应迅速关闭已开启30%的检修阀,查明原因后重试。
湿式系统通过逐层进水关闭各层排气阀,直至一个湿式系统全部充满水、并使整个系统逐渐达到工作压力。
消防给水系统施工安装调试及检测应注意的问题
消防给水系统施工安装调试及检测应注意的问题【摘要】消防给水系统的施工安装调试及检测是保障建筑物消防安全的重要环节。
施工前需要进行详细的准备工作,包括设计方案的确认和材料设备的准备。
在施工过程中,应特别注意施工质量和安全,确保系统的稳定运行。
安装完成后,需要进行严格的调试步骤,确保系统各部件的正常运行。
系统检测的方法与标准是保障系统质量的关键,应按照相关标准进行检测和验收。
常见问题包括管道泄漏和设备故障,应及时解决。
保证消防给水系统正常运行对于建筑物的消防安全至关重要,持续改进施工安装调试及检测工作是提高系统质量的关键。
加强人员培训和质量监督可以提高施工质量,确保系统运行稳定。
消防给水系统的施工安装调试及检测应引起重视,以保障建筑物的消防安全。
【关键词】消防给水系统、施工安装、调试、检测、注意事项、准备工作、安装步骤、系统检测、常见问题、解决方法、保证运行、改进工作、人员培训、质量监督。
1. 引言1.1 消防给水系统施工安装调试及检测应注意的问题消防给水系统的施工安装调试及检测是确保系统正常运行的关键环节。
在进行这些工作时,需要特别注意一些问题,以确保系统的质量和可靠性。
在施工前,必须进行充分的准备工作,包括调查勘察、设计方案确认等,确保施工过程顺利进行。
施工过程中,需要注意事项包括施工现场的安全监控、材料质量的检验、施工工艺的严谨执行等,以减少施工中可能出现的问题。
安装完成后的调试步骤则包括对阀门、泵站、管道等设备的功能性检查,以保证系统的正常运行。
系统检测的方法与标准需要符合相关规范要求,以确保系统的安全性和稳定性。
常见问题及解决方法应在系统检测过程中及时发现并解决,以提高系统的可靠性和使用寿命。
消防给水系统施工安装调试及检测过程中的注意问题至关重要,只有加强相关工作的质量监督和人员培训,才能确保系统正常运行,保障人民生命财产安全。
2. 正文2.1 施工前的准备工作施工前的准备工作是确保消防给水系统施工顺利进行的关键步骤之一。
消防给水系统施工安装调试及检测应注意的问题
消防给水系统施工安装调试及检测应注意的问题消防给水系统在建筑物中扮演着非常重要的角色,它们是确保建筑物在火灾发生时有足够的水源供应,用于灭火和救援的关键设施。
消防给水系统的施工安装、调试和检测工作非常重要,必须严谨认真,以确保系统的稳定性和可靠性。
本文将从施工安装、调试和检测的角度,介绍消防给水系统应注意的问题。
1. 设计规范符合性:在进行施工前,必须对消防给水系统的设计图纸进行认真审查,确保系统的设计符合相关的规范和标准。
如国家建筑消防设施设计规范、国家建筑消火栓系统工程技术标准等。
2. 材料和设备质量:在施工过程中,必须选择符合国家标准的消防给水系统材料和设备,确保其质量达标。
消火栓、水泵、管道等设备和材料必须具备阻燃、耐高温、耐腐蚀等特性。
3. 安装施工质量:安装人员必须具备专业的施工经验和技能,确保消防给水系统的管道连接、泵站安装、水箱安装等工作符合施工规范,并且保证系统的安全可靠。
1. 泵站调试:在进行泵站调试前,必须对泵站的电气设备、润滑系统、连杆、机械密封等进行一次全面的检查,确保各项设备和部件处于良好的工作状态。
2. 启动测试:在启动消防给水系统前,必须对泵站进行空转试运行,检测泵的运转方向、水泵的出口压力和流量等参数是否符合设计要求。
3. 自动启动系统测试:对于采用自动控制系统的消防给水系统,必须进行自动启动系统的调试测试,确保系统在火灾发生时能够自动启动,并且泵站正常运行。
1. 系统负荷测试:在系统已经完成调试后,必须进行系统的负荷测试,检测系统在正常工作状态下的水流量、水压等参数是否符合设计要求。
2. 系统稳定性测试:对于消防给水系统的稳定性,必须进行一次长时间的连续运行测试,以确保系统在长时间运行时各项设备和管道没有异常。
3. 系统安全性检测:还需要对消防给水系统的安全性进行检测,确保系统在突发情况下能够正常启动和运行,保障建筑物和人员的安全。
消防给水系统的施工安装、调试和检测工作是非常重要的,它关系到建筑物及其内部人员的生命安全。
消防给水系统施工安装调试及检测应注意的问题

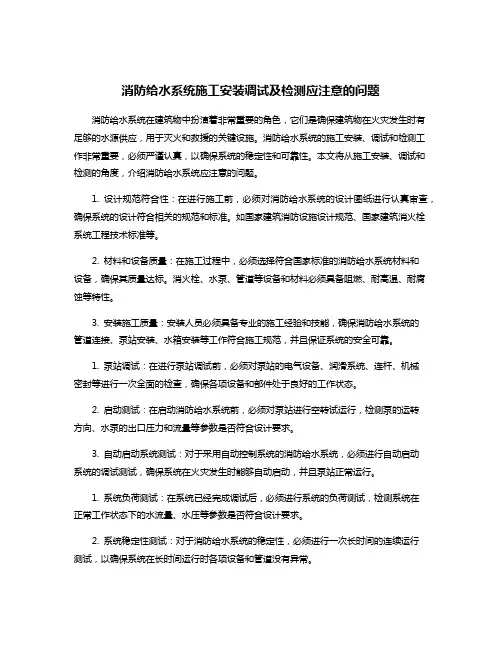

消防给水系统施工安装调试及检测应注意的问题消防给水系统作为建筑物内部消防设施的重要组成部分,其施工安装调试与检测工作的质量直接关系到建筑物内部消防设施的可靠性和安全性。
在进行消防给水系统的施工安装调试与检测工作时,需要对一些关键问题进行注意和重视。
本文将从施工安装、调试和检测三个方面,对消防给水系统的施工安装调试及检测应注意的问题进行介绍。
一、施工安装阶段应注意的问题1. 施工前的准备工作在进行消防给水系统的施工前,需要进行充分的准备工作。
首先要对施工现场进行认真的勘察,确定给水系统的布置方式和位置。
其次要对施工材料进行检查,确保施工材料的质量符合标准要求。
最后要进行安全检查,做好施工现场的安全防护工作,确保施工过程中无事故发生。
2. 管道安装的合理布局在进行消防给水系统的施工安装过程中,需要保证管道的合理布局,确保管道的走向和连接方式合理稳固。
同时要注意管道的防腐蚀工作,选用合适的防腐蚀材料,确保管道的使用寿命。
3. 设备安装的严格要求在进行消防给水系统的设备安装时,需要严格按照安装要求进行,确保设备的安装位置准确、稳固可靠。
同时还要对设备进行检查和保养工作,确保设备的正常运行。
1. 设备调试的顺序在进行消防给水系统的设备调试时,需要按照一定的顺序进行。
首先要进行管道的冲洗和清洁,确保管道内部的干净。
其次要对设备进行逐一调试,确保设备的正常运行。
2. 系统调试的合理方法3. 故障排除的及时处理在进行消防给水系统的调试过程中,如果发现设备故障或系统不正常运行的情况,需要及时处理。
首先要找出故障原因,然后进行修理或更换设备,确保系统的正常运行。
1. 检测设备的准确性在进行消防给水系统的检测工作时,需要使用准确性高的检测设备,确保检测结果的准确性。
同时要注意检测设备的校准工作,确保检测设备的准确性。
2. 检测工作的全面性3. 检测结果的记录和分析在进行消防给水系统的检测工作时,需要对检测结果进行记录和分析。
消防给水系统施工安装调试及检测应注意的问题
消防给水系统施工安装调试及检测应注意的问题消防给水系统是指为消防水源和灭火设备提供可靠供水的系统。
它包括水源、水泵、管道、阀门、水箱、喷头、消火栓等组成部分。
在施工安装调试及检测时,应注意以下问题。
一、施工安装1. 设计依据的选择在施工之前,需查看设计资料并确认其正确性。
同时,还应注意选择正确的设计依据,如相关行业标准、规范、图集以及现场调查勘察资料等。
2. 管道铺设应注意管道的选材、尺寸、铺设方式等,并对管材进行分类、编号以利于施工。
同时,应对支吊架进行检查,确保其牢固。
管道的安装需要密封良好,以防止漏水。
3. 喷头安装在喷头安装前,应根据实际需要选择适合的喷头,并按照相关规范进行安装。
喷头的安装应具有可调整角度、便于操作、无阻力等特点。
4. 阀门安装阀门是消防给水系统的重要组成部分,应选择质量好、可靠性高的阀门,并在安装时严格按照相关规范进行操作,防止翻车,防止误操作。
二、调试1. 系统检查在进行系统调试前,应进行系统检查。
主要检查管道、阀门、泵房等设施的连接是否正确,是否有渗漏现象,是否存在缺陷以及设备的驱动系统是否正常等。
2. 出水检查在消防给水系统待检测过程中,应逐一检查各设施的工作状态并注意出水量,其检测水量的等级应达到设计标准。
3. 监测检查在调试过程中,应进行监测检查。
检查内容包括管道的温度、压力、水位以及泵房的运行状态等。
三、检测1. 实验液的准备实验液需准备清洁、干净的水,一般选用蒸馏水或纯净水。
在实验中需注意避免污染,避免使用一些光明剂、药物或其他化学品。
2. 检测步骤消防给水系统的检测分为静态压力试验和动态水流试验。
在检测过程中,需注意正确测量水压、水流等指标,并进行记录。
在检测过程中,如出现管道渗漏、阀门不能关闭等情况,需及时排除故障。
除了对系统进行检测外,还应对其进行维护保养以保障系统的稳定工作。
总之,消防给水系统是一项关系火灾灭火能力的重要设施,其施工安装调试及检测应确保符合相关规范和标准,以保障其稳定、可靠、安全的工作。
消防管通水调试
消防管通水调试是确保消防系统正常运行和灭火效果的重要步骤。下面是一般的消防管通 水调试步骤:
1. 准备工作:确认消防系统的设计图纸和相关文件,了解消防系统的布置和管道连接情况 。检查消防设备和阀门的完整性和安装情况。
2. 开启主阀:先确保所有的消防设备和阀门处于关闭状态,然后逐步开启主阀门,允许水 流进入消防管道系统。注意逐个区域开启,以避免压力冲击。
消防管通水调试
6. 压力测试:在确认系统没有泄漏后,进行压力测试。逐个区域关闭阀门,观察压力变化 情况。压力下降过快可能表示存在泄漏。
7. 关闭阀门:完成调试后,逐个区域关闭阀门,确保系统正常关闭。
在进行消防管通水调试时,应严格按照相关的消防规范和标准进行操作,并由专业的消防 工程师或技术人员进行指导和监督。同时,确保人员安全,遵守相关的安全操作规程。
消防管通水调试
3. 检查压力:在每个阀门开启后,检查消防系统的压力表,确保压力稳定在设计要求范围 内。如果发现压力过高或过低,需要行相应的调整和修正。
4. 检查泄漏:在通水过程中,仔细观察消防管道系统是否有泄漏现象。特别注意连接处、 阀门和消防设备的密封情况。如发现泄漏,及时进行修复和调整。
5. 检查喷头和喷头调试:确保喷头的正常喷射和喷洒范围。根据设计要求,调整喷头的角 度和喷射强度,以达到预期的灭火效果。
消防系统的开通调试
消防系统的开通调试消防系统的开通调试,是指在安装完毕后,通过一系列测试和调试工作,确保消防设施能够正常运作,并能在危急时刻快速响应和防止火灾蔓延。
在这篇文章中,我将简单介绍消防系统开通调试的流程和步骤。
1、设备安装检查在进行消防设备开通调试之前,需要对各项设备进行一次全面检查。
主要内容包括:设备的数量、位置是否符合规划;硬件设备和软件系统是否与设计方案相符;系统接口是否连接正常;线路是否正确接通等。
此步骤完成后,所有设备应能够正常运作和完好无损。
2、软件设备、人机界面、数据备份等的检查此步骤中,需要检查软件系统是否符合设计方案,软件程序是否运行正常。
同时,还需检查数据备份、存储和恢复系统是否正常有效,人机界面是否友好,保证操作简单方便,便于实际操作人员迅速掌握使用方法。
3、逻辑联动功能测试消防设备联动是否有效能够保障消防系统的有效性。
测试各设备间的逻辑联动、数据传输正常,确保所有设备的联动和协调工作正常,落实各报警联动预案、演示其报警动作和联动响应效果。
4、性能测试性能测试是保证消防设备能够在正常情况下运转的重中之重。
主要内容包括:自动检测、报警、应急处理等功能的检验;电源保护功能的测试;各类设备的运转测试等等。
在测试过程中,需关注各项指标的合格率,建立测试证明报告。
5、应急演练应急演练是数据统计分析和系统效果评估的重要手段,也是测试质量的重要体现。
通过现场仿真,对各设备地理位置、联动方式及其它各种情形进行模拟,看看各设备是否能够同步响应。
需要注意的是,消防系统的开通调试虽然只是短暂的一段时间,但其对消防设施的稳定性、效率和安全性影响深远。
因此,测试中要充分考虑各种情况、正确记录测试结果,对于发现的问题及时处理和改进。
在整个流程结束之后,还需要对操作人员进行培训及应急演练,确保系统开通后能够被有效应用。
消防水系统调试方案
消防工程调试方案消防系统总体调试流程*消防水系统调试二、 系统调试条件1、 系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。
2、 消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。
3、 消防水池、消防水箱已储备设计要求的水量。
4、 系统供电正常。
5、 消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。
6与系统配套的火灾自动报警系统处于工作状态。
三、 消防系统调试方法(一)消防水系统调试要求1、系统调试应包括下列内容:(1) 水源测试;(2) 消防水泵调试;(3) 稳压泵调试; 调试准备------- ► 消防广播系统调试 ------- ► 消防电话系统调试开通-------►消防排烟、送风系统调试 ------- ►*消防联动控制器调试及系统 模拟动作*火灾报警系统调试(4)报警阀调试;(5)排水装置调试。
2、水源测试应符合下列要求:(1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施;(2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。
3、消防水泵调试应符合下列要求:(1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。
(2)以备用电源切换时,消防水泵应在15min内投入正常运行。
4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。
5、报警阀调试应符合下列要求:(1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。
(2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。
6启动一只喷头或以0.94-1.5L/S的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。
