电力管沟沟槽开挖专项施工方案

高新区西三环南延伸段(河池变—纬十六路)电力管沟工程电力管沟沟槽开挖专项施工方案编制:审核:日期:西安市政道桥建设有限公司2012年9月2日钢筋混凝土电力管沟施工作业指导书一、工程概况:该电力管沟工程为新建工程,新建电缆沟全长2480米。

纬十六路—西部大道段电力管沟位于西侧距中线26.5米的人行道下;西部大道—锦业二路段电力管沟位于西侧距中线48.5米的现状绿化带下;管沟从西部大道到河池变段需经过里花水立交,过绕城高速需采用D2200顶管施工。

电缆沟结构为B*H=1.8米×2.0米的钢筋混凝土地沟,用于敷设110KV电缆,双侧支架,壁厚200mm,横穿马路壁厚250mm,可敷设6回路110KV电缆及6回路10KV以下电缆。

管沟穿绕城高速采用D2200Ⅲ级钢筋砼,目前主要敷设110KV电缆,壁厚220mm。

电力管沟人孔井井壁、井底、顶板混凝土为C30,垫层混凝土为C15,垫层下30cm厚3:7灰土,压实系数不小于0.97.电缆支架在沟内双侧交错布置,间距1米。

均采用Q235B角钢焊接加工制作,所有支架均采用热浸锌涂塑进行防腐措施。

合同总工期为120天,计划工期106天。

电力管沟深度:H=3.5-3m,人孔井工作坑深度6-9m。

二、施工部署及资源配备:1、施工日期:2012年9月1日至2012年12月15日,工期106天;2、施工安排:将该项目划分5个施工段,第一施工段为顶管班组(15人),其他四个施工段为管沟施工班组,各配备钢筋工10人,混凝土工12人,木工10人,每段长500米;各段采取平行作业的方法,每段内采取流水作业,共计进场劳动力150人;3、机械设备:挖掘机3台,自卸汽车12台;4、物资供应:就近采购商品混凝土,确保按时供应;钢材按照进度计划分批进场;5、项目部主要管理人员:测量员2名,施工员5人名,安全员1名,质检试验员 1名,资料员1名,计量员1名,材料员1名;三、主要工序施工方法(一)施工测量:1、测量前先复核水准点,符合规范要求。

根据设计图、业主提供的坐标点测设管沟中心线和电力井中心位置,设立中心桩。

管道中心线和井中心位置经监理复核后方可在施工中使用。

根据施工管沟结构尺寸大小按规定的沟槽宽定出边线,开挖前用白灰划线来控制。

2.沿管沟线路增设临时水准点,水准点间距不大于 150m 并与原水准点相闭合。

施工水准点应按顺序编号,并测定相应高程。

3.若管沟线路与地下原有构筑物交叉,必须在地面上用标志标明位置。

4.定线测量过程应作好准确记录,并标明全部水准点。

5.根据图纸和现场交底的坐标控制点,进行管沟和井位的复测,做好中心桩、方向桩、固定井位桩的验桩工作。

(二)沟槽开挖:1、开挖沟槽时,应合理安排开挖顺序、路线,然后分段开挖,开挖边坡及工作面宽度应符合有关规范规定。

管沟底部的开挖宽度为:B=D1+2b1+H*I ,式中 B—管槽底部的开槽宽度(㎜);D1—管沟结构的外缘宽度(㎜); b1—管沟一侧的工作面宽度(㎜);H-管沟开挖深度;I-管沟边坡率(根据土质确定)。

各种管沟的开挖宽度根据上式计算得出。

2、开挖前应向机械操作工详细交底,其内容包括挖槽断面、堆土位置、现有地下构筑物和管线情况及施工要求等;由专人指挥,并配备一定的测量人员随时进行测量,防止超挖或欠挖。

开挖土方应由低处向高处开挖,挖掘机要注意架空线。

如在架空线路下施工时,与线路的垂直、水平安全距离,不得小于安全规定值。

挖掘机沿挖方边坡移动时,机械距边坡上缘的宽度一般不得小于沟槽深度的 1/2。

土质较差时,挖掘机必须在滑动面以外移动。

开挖沟槽的土方,在场地有条件堆放时,留足回填需要的好土;其余土方,应一次运走,避免二次挖运。

根据需要,应将上面老路基、淤泥及有机物质与下层好土分开,好土留下回填时利用。

堆土应在距槽边 1m 以外,计划在槽边运材料的一侧,其堆土边缘至槽边距离,应根据运输工具而定。

沟槽两侧不能堆土时,应选择堆土场地,随挖随运,以免影响下步工作。

在高压线下及变压器附近堆土,应符合供电部门的有关规定。

堆土不得掩埋消防栓、雨水口、测量标志、各种地下管道的井盖等。

在沟槽内及时设明沟排水,并设集水井。

基坑开挖过程中,当遇有不良土质时,请监理工程师、业主、设计单位、地勘单位到现场进行踏勘并根据设计要求进行基底换填处理. 基坑挖至接近设计标高时,应至少保留 20cm 的土层不挖,待基础施工前,用人工清挖,并迅速报验。

沟槽开挖后应及时支撑防护,根据土质、开挖深度、沟边荷载情况采用木板密支撑,边坡最陡坡度为1:0.1(开挖深度小于5米);当深度在5米以内不加支撑时,边坡最陡坡度为1:0.33(坡顶无荷载);沟槽边坡控制严格按照给排水管道工程施工及规范规范要求开挖。

3、检查井应同沟槽同时开挖。

基坑开挖采用分段分层开挖法,分层深度依据设备性能及开挖设计深度确定。

沟槽挖深3.5m 以内时采用放坡开挖,挖深超过 3.5m 时,上部放坡开挖,下部采用密支撑开挖。

基坑开挖自上而下分层依次施工,采用人工开挖或人工配合挖掘机开挖。

4、现状管道处理:开挖沟槽如果与现状管线交叉时,应对现状管线采用悬吊措施,具体悬吊方案应经计算确定,并取得管理单位同意。

开挖沟槽与现状管线平行时。

经过设计和管理单位制定专门保护方案。

5、边坡修整:开挖放坡沟槽时,应分层按坡度要求做出坡度线,每隔 3m 左右做出一条,进行修坡。

机械开挖时,随时开挖随时人工修坡。

6、人工清底:人工清底按照设计图纸和测量的中线、边线进行。

严格按标高拉线清底找平,不得破坏原状土,确保基槽尺寸,中线、标高符合设计要求。

7、验槽:基底标高、轴线位置、边坡、纵坡、基坑土质或地基处理经验槽后,沟槽开挖质量符合国家现行标准《给水排水管道工程施工及验收规范》(GB50268-97)的规定,并满足设计要求。

槽底宽度应由设计规范确定,包括管沟结构宽度及两侧工作宽度。

8、施工排水:采用明排水法,施工时先挖好两侧排水沟(30*30cm),并在沟槽顶部外侧做好围挡。

四、质量保证措施我公司将坚持“重约守信,以优取胜”的原则,以设计图纸及施工规范要求和监理工程师的指令为标准。

会同建设、监理、设计单位,优化施工方案,采取新工艺新方法,确保各分段项目工程优质完成。

抓工程质量,首要的是“严”字当头,专职人员要做到处处从严出发,实行“一票否决制。

”该返工重做的一定要返工,直至合格为止。

做到层层工序谁施工谁负责质量,真正使工程质量得到有效的控制。

本工程的质量目标是:合格。

1、从组织机构上,建立健全质量保证体系。

具体做法是除公司组织定期检查外,在项目经理部设置专门的安全质量检查室,直接对总工程师负责。

各施工队有专职工程师,在班组有质量监督员,形成一个有组织的相互监督、制约协助的整体。

从而保证在每一道工序上对创优工作的贯彻。

2、从制度上健全机制。

由总工程师组织各专业工程师按技术规范的要求,完善各专业,各工序的各种规范和条例,加强对上岗人员的专业技能和质量意识教育,使上岗人员责任分明。

3、投入一流的设备,使用一流的材料,实行一流的管理,确保一流的工程质量。

4、水泥砂浆采用集中拌合,水泥砼采用商品混凝土。

5、投入高质量的、技术含量高的施工管理层和劳务操作层,实行科学管理,技术管理,使质量管理上一个新台阶。

各施工队分工明确,各司其责,有分工,有合作,上下工序相互监督,共同抓好质量。

6、为了保证质量,必须有一套完整的检查、试验设备。

项目部设试验室,负责本标段的材料检测和关键工程项目的试验检测工作,这些试验结果都在开工准备性指导或对各施工队的试验检测作校正。

在分队专业试验组,操作人员有5 年以上工作试验。

通过试验工作来提高质量的检测手段。

7、健全定期质量评检制度。

在质检小组的领导下,施工中做到半月一检查,一月一讲评,对工程质量实行动态管理,通过对质检结果的分析评定,找出施工中的薄弱环节和质量问题所在,及时加以改进,确保各分段分项工程完成一项优良一项。

8、加强质量意识教育,搞好技术交底。

每道工序开工和各专业人员进场上岗前,全体施工人员都必须经岗位培训和进行专技术交底。

由专业工程师负责实施,使上岗前,对施工规范及质量标准做到人人心中有数。

施工期间定期培训,达到人人懂技术、会管理,形成一个重视质量,会管会抓施工质量的施工集体。

9、认真做好隐蔽工程检查签证和分项检查验收签证,做到完成一项签认一项,绝不留隐患。

积极配合监理工程师做好质量监理工作。

隐蔽工程和分项工程的交接要及时通知监理工程师进行检查。

10、建立制订公正的奖罚制度。

严格执行我部的《工程质量管理办法和创三优活动的规定》和《工程质量奖罚规定》。

坚持以工程质量优劣,作为考核各级人员最基本的主要指标,“优质优价”,奖罚分明。

11、认真及时协调好施工间的干扰,避免返工,杜绝质量事故发生,由项目经理按照施工进度图,合理安排施工顺序。

12、以项目总工程师为首组织攻关活动,开展预防活动,把质量问题克服在苗头上。

五、安全、文明保证措施安全保证措施“百年大计,质量第一,工程建设安全为本” ,安全施工始终是工程项目管理的头等大事,必须认真贯彻执行国家的安全法律法规和有关安全施工的各项规定,加强工程建设中安全施工的领导和管理,以保证建设者的安全与健康,促进施工。

1、施工现场安全技术措施1)基坑开挖前查明地下管线并进行有效保护。

2)基坑四周做好临时围栏,人员上下要有专用爬梯。

3)弃土及时清运,坑边临时堆土距离合理。

4)机械开挖时,挖土自上而下、逐层进行,严禁先挖坡脚危险作业。

5)挖方前对周围环境要认真检查,不能在危险土体或建筑物下作业。

6)基坑开挖须严格按要求进行放坡或打设板桩等形式的支护,随时注意边坡的稳定情况,发现问题及时加固处理,确保施工安全和临近建(构)筑物、道路的安全。

7)拆除模板按规定的程序进行,先拴牢吊具挂钩,再拆除模板。

模板、材料、工具不得往下扔。

施工人员与模板之间,要有一定的安全距离。

8)施工现场除应设置安全宣传标语外,危险地点挂牌按照《安全色》(GB2893)和《安全标志》(GB2894)的规定执行,夜间有人经过的施工区域还应设红灯示警。

9)施工现场应实施机械安全管理及安装验收制度,机械安装要按照规定的安全技术标准进行检测。

所有操作人员要持证上岗。

使用期间定机、定人、保证设备完好率。

10)施工现场安全设施主要包括围护、护栏等,各种限制装置必须齐全、有效,不得擅自移动。

2、安全管理措施:健全组织机构,落实岗位职责⑴成立以作业工班为组长,路面工程师为副组长及各作业队队长为成员的安全生产领导小组。

施工时每个施工人员都牢固树立“安全第一,预防为主”的思想。

⑵建立健全安全目标和制定安全生产责任状。

⑶定期对全体施工人员进行安全教育培训,要达到先培训合格,后持证上岗。

合集下载

电力管沟施工方案

电力管沟施工方案

电力管沟施工方案电力管沟施工方案一、项目概况电力管沟施工是为了电力设备的接入和布线而开挖的一条直线沟槽。

电力管沟施工的目标是保证电力设备的安全接入和布线,确保电力供应的正常运行。

二、施工准备1. 安全措施:明确施工区域,并做好标识,设置安全警示牌;为施工人员配备安全防护用具。

2. 工具和材料准备:准备好挖掘机、铲车和其他必要工具设备;准备好沙土、砖石等材料。

3. 管线设计:根据电力设备的所在位置和布线要求,设计好管沟的长度、宽度和深度。

三、施工步骤1. 地面准备:清理施工区域,并确定好电力管沟的位置和方向。

2. 开挖沟槽:使用挖掘机挖掘出沟槽,根据设计要求控制好沟槽的长度、宽度和深度。

3. 管沟处理:清理沟槽内的泥土和其他杂物,保证沟槽内的平整。

4. 安装管道:将电力管道按照设计要求放入沟槽内,保持管道的平直和紧密。

5. 固定管道:使用砖石或其他固定材料,将管道牢固地固定在沟槽内。

6. 测试管道:使用压力测试设备进行管道的测试,确保管道无渗漏。

7. 填沟盖土:将挖掘出的泥土填回沟槽内,并压实。

8. 施工清理:清理施工区域,恢复原貌。

四、施工注意事项1. 施工期间,确保施工现场的安全,做好施工区域的防护措施,避免人员和设备的伤害。

2. 在挖掘沟槽之前,要进行地下管道的勘测,以避免破坏其他地下设施。

3. 在施工过程中,要注意管道的选材和焊接,确保管道的质量和可靠性。

4. 在施工完成之后,要进行管道的测试,确保管道的质量合格。

5. 施工结束后,要进行施工区域的清理和整理,以恢复原貌。

6. 在施工期间,要严格执行施工方案,确保施工的质量和进度。

五、施工总结电力管沟施工是一项关键的工程,设计和施工要严格按照规范和要求进行。

通过合理的施工方案和施工措施,可以保证电力设备的安全接入和布线,提高电力供应的可靠性和安全性。

施工过程中要注意安全,严格按照方案进行施工,确保施工的质量和进度。

在施工结束后,要进行清理和整理,以恢复原貌。

电力管沟沟槽开挖专项施工方案

电力管沟沟槽开挖专项施工方案

高新区西三环南延伸段(河池变—纬十六路)电力管沟工程电力管沟沟槽开挖专项施工方案编制:审核:日期:西安市政道桥建设有限公司2012年9月2日钢筋混凝土电力管沟施工作业指导书一、工程概况:该电力管沟工程为新建工程,新建电缆沟全长2480米。

纬十六路—西部大道段电力管沟位于西侧距中线26.5米的人行道下;西部大道—锦业二路段电力管沟位于西侧距中线48.5米的现状绿化带下;管沟从西部大道到河池变段需经过里花水立交,过绕城高速需采用D2200顶管施工。

电缆沟结构为B*H=1.8米×2.0米的钢筋混凝土地沟,用于敷设110KV电缆,双侧支架,壁厚200mm,横穿马路壁厚250mm,可敷设6回路110KV电缆及6回路10KV以下电缆。

管沟穿绕城高速采用D2200Ⅲ级钢筋砼,目前主要敷设110KV电缆,壁厚220mm。

电力管沟人孔井井壁、井底、顶板混凝土为C30,垫层混凝土为C15,垫层下30cm厚3:7灰土,压实系数不小于0.97.电缆支架在沟内双侧交错布置,间距1米。

均采用Q235B角钢焊接加工制作,所有支架均采用热浸锌涂塑进行防腐措施。

合同总工期为120天,计划工期106天。

电力管沟深度:H=3.5-3m,人孔井工作坑深度6-9m。

二、施工部署及资源配备:1、施工日期:2012年9月1日至2012年12月15日,工期106天;2、施工安排:将该项目划分5个施工段,第一施工段为顶管班组(15人),其他四个施工段为管沟施工班组,各配备钢筋工10人,混凝土工12人,木工10人,每段长500米;各段采取平行作业的方法,每段内采取流水作业,共计进场劳动力150人;3、机械设备:挖掘机3台,自卸汽车12台;4、物资供应:就近采购商品混凝土,确保按时供应;钢材按照进度计划分批进场;5、项目部主要管理人员:测量员2名,施工员5人名,安全员1名,质检试验员 1名,资料员1名,计量员1名,材料员1名;三、主要工序施工方法(一)施工测量:1、测量前先复核水准点,符合规范要求。

沟槽开挖方案

沟槽开挖方案

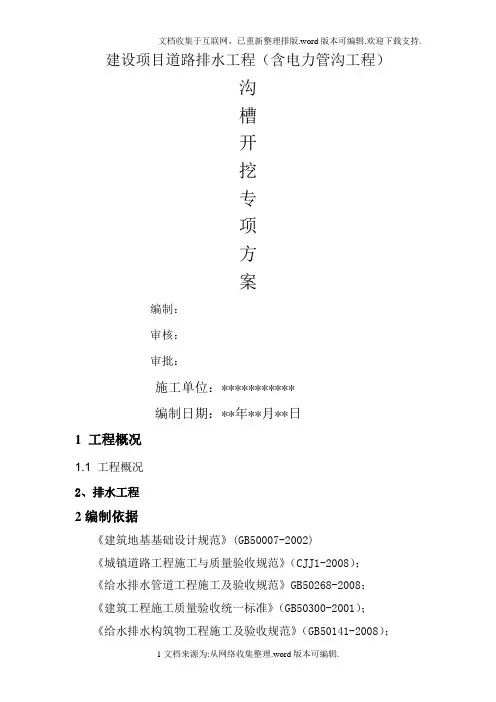

建设项目道路排水工程(含电力管沟工程)沟槽开挖专项方案编制:审核:审批:施工单位:***********编制日期:**年**月**日1 工程概况1.1 工程概况2、排水工程2编制依据《建筑地基基础设计规范》(GB50007-2002)《城镇道路工程施工与质量验收规范》(CJJ1-2008);《给水排水管道工程施工及验收规范》GB50268-2008;《建筑工程施工质量验收统一标准》(GB50300-2001);《给水排水构筑物工程施工及验收规范》(GB50141-2008);《建筑地面工程施工质量验收规范》GB50209-2002;其他相关的国家及省、市施工技术规范和规程。

沟槽开挖施工方案3 沟槽开挖根据结构设计图纸及现场施测,污水工程沟槽开挖深度从原地面往下在3.3m左右,开挖前需采用轻型井点降水措施进行降水。

雨水工程沟槽开挖深度从原地面往下在2.3m左右。

开挖前需采用轻型井点降水措施进行降水。

3.1管沟开挖前,各区段路口应设安全警示灯、牌以示告知行人、群众。

必须弄清与施工相关的地下情况,根据图纸及有关资料的提供,可采用现场开挖探坑的方法,查明其情况。

所施工程如与已建管道构筑物衔接,由必须在挖管沟前对其平面位置和高程进行校对,必要时开挖核实;若施工段的地下情况与施工图及有关资料提供的情况不符合时应及时通知设计单位予以处理。

3.2管沟开挖采用机械(反铲挖掘机)放坡开挖人工辅助,放坡系数按图纸1:0.75计算,本工程污水干管采用DN500,其沟槽开挖深度平均3.3米,槽底宽1.0米;雨水管道采用DN900干管,其沟槽平均挖深2.3米,槽底开挖宽度1.5米。

遇有地下管线时,为了保护地下管线采用人工开挖。

当管沟挖深超过2m时应保证不致塌方、不致伤人分层开挖,层间留台宽度为0.8m。

3.3管沟开挖前,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时量测槽底高程和宽度,防止超挖。

一般危大工程管沟 沟槽开挖安全专项施工方案

一般危大工程管沟 沟槽开挖安全专项施工方案

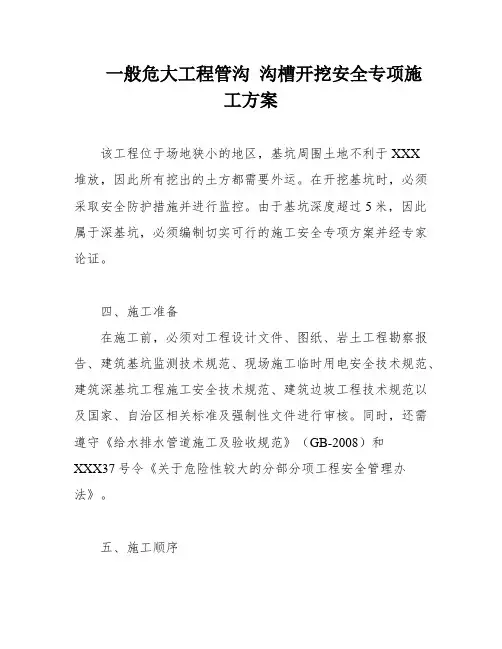

一般危大工程管沟沟槽开挖安全专项施工方案该工程位于场地狭小的地区,基坑周围土地不利于XXX堆放,因此所有挖出的土方都需要外运。

在开挖基坑时,必须采取安全防护措施并进行监控。

由于基坑深度超过5米,因此属于深基坑,必须编制切实可行的施工安全专项方案并经专家论证。

四、施工准备在施工前,必须对工程设计文件、图纸、岩土工程勘察报告、建筑基坑监测技术规范、现场施工临时用电安全技术规范、建筑深基坑工程施工安全技术规范、建筑边坡工程技术规范以及国家、自治区相关标准及强制性文件进行审核。

同时,还需遵守《给水排水管道施工及验收规范》(GB-2008)和XXX37号令《关于危险性较大的分部分项工程安全管理办法》。

五、施工顺序在开挖基坑前,必须进行场地平整和清理。

接下来,进行基坑围护结构的搭设和基坑内部的排水工程。

然后,进行基坑土方的开挖和外运。

最后,进行基坑内的土方回填和场地恢复工作。

六、沟槽开挖施工技术方案开挖管沟时,必须先进行场地平整和清理。

然后,进行管沟的标高测量和标志。

接下来,进行管沟的开挖和土方外运。

在开挖过程中,必须遵守相关规定,如管沟的最大开挖深度和坡度等。

最后,进行管沟的验收和场地恢复工作。

七、安全施工方案在施工过程中,必须采取各种安全措施,如设置安全警示标志、进行安全教育和培训、使用符合安全标准的设备和工具等。

同时,还需进行现场监控和安全检查,及时发现和处理安全隐患。

八、质量保证措施在施工过程中,必须遵守相关质量标准和规定,如保证土方开挖的平整度和管沟开挖的尺寸精度等。

同时,还需进行质量检查和验收,确保工程质量符合要求。

九、安全措施及应急预案在施工过程中,必须采取安全措施,如设置安全警示标志、进行安全教育和培训、使用符合安全标准的设备和工具等。

同时,还需制定应急预案,以应对可能出现的安全事故和紧急情况。

十、应急救援预案在制定应急预案时,必须考虑到各种可能出现的安全事故和紧急情况,并制定相应的应急救援预案。

市政工程(道路、排水、电力管沟)专项施工技术方案

市政工程(道路、排水、电力管沟)专项施工技术方案

市政工程(道路、排水、电力管沟)专项施工技术方案市政工程( ( 道路、排水、电力管沟) ) 专项施工技术方案1 道路工程施工方案1 、路基施工(1)施工准备进行测量放线,定出开挖边界线及结构物位置线。

⑵场地清理用地范围内障碍物进行拆除处理,为施工工作面展开提供条件。

⑶路基施工前,对导线、中线复测,详细核对,及时复测横断面图。

根据恢复的路线中桩,定出路线边桩位置,在距路中心安全距离处设立中桩指示桩,在边桩处设立明显填挖标志。

⑷修建临时排水设施路基施工期间修建合理的临时排水设施,避免水对路基产生危害,杜绝淤积和冲刷。

⑸整修及碾压挖至接近路基顶面设计高程时,为了给路面各结构层的铺筑提供一个坚实、平整、符合设计要求的工作面,应对道路中线位置和横纵断面路基顶面高程及路基顶面中线两侧宽度按要求测量,并整平。

路基碾压在最佳含水量plusmn;2%时进行,碾压机具组合是:先轻后重;碾压顺序是:直线段先压路基边缘,后压路中,达到无漏压;碾压速度是先慢后快。

⑹检测路基成型后,应及时进行密实度检测和外观质量检测。

2、石灰土底基层施工⑴施工放样在整修过并经检验合格的路床上恢复中线,在路外侧设指示桩,在指示桩上标出底基层的设计标高。

⑵备料所用土、白灰、水必须符合质量要求。

白灰等级在三级以上,土有机含量le;10%。

水为一般饮用水或不含油、杂质的水。

⑶运输及摊铺运料时,对下层先洒水湿润,控制每车料的数量基本相等。

根据底基层的宽度、厚度及预定的压实度及现场集料含水量、车辆吨位计算集料堆放距离,以保证均匀地摊铺厚度。

按照 1.53~1.58 的松铺系数摊铺土,土的摊铺在石灰摊铺前一天进行。

摊铺白灰应厚度均匀,量测石灰松铺厚度,初步控制灰剂量。

⑷拌和在最佳含水量左右采用稳定土拌和机拌和,拌和深度应达到稳定土层底,设专人跟机检查拌和深度,严禁在拌和层底留有“素土”夹层,拌和破坏下承层表面约 1cm 左右,以利上下层粘结。

拌和完成的标志是:混合料色泽一致,没有灰条、灰团和花面,水分合适均匀。

沟槽开挖方案.pdf

沟槽开挖方案.pdf
4.1 对周边环境的保护措施 本工程周围位置属于建筑密集地,对周边环境保护要求高。
4.1.1 对基坑影响范围内的道路、管线、已有建筑设置沉降观测点, 基坑开挖期间加强观测,并根据检测结果及时调整施工进度,做到信 息化施工。 4.2 应急预案 4.2.1 在工程开工前首先建立以土建总承包为主,有围护体业主、管 理单位和监理参加的抢险小组。对基坑工程中无法预测而可能出现的 前期施工质量问题做足够的物质上、劳动力上的准备,一旦发现危险 情况及时处理解决。一旦险情发生把开挖的沟槽立即进行回填,增加 沟槽中的压力维持土壤平衡,待险情处理后在进行施工。做到“先处 理、后施工”,杜绝盲目施工。 4.2.2 当发生较大水位下降并引起地面沉降时,采用人工回灌补充地 下水。 4.2.3 本方案是在有限的资料下做出的,勘察报告也不可能完全反应 整个场地的地质情况,因此,施工前应详细了解周边建筑,管网情况,
5.2 安全技术组织措施: 5.2.1 成立安保领导小组,建立健全各施工班组安全生产责任制,责 任落实到人。经济承包有明确的安全指标和包括奖惩办法在内的保证 措施。项目部、各班组之间签订安全生产协议书。项目部民工作业队 之间签订劳务合同的同时签订安全生产合同。 5.2.2 对进场施工管理人员、机械驾驶员、民工施工队工人,进场前 进行安全知识培训、安全技术教育。提高安全意识,做到“安全第一、 预防为主”。 5.2.3 进行工程安全技术交底,严格执行安全技术操作规程,严禁违 章指挥,违章作业。 5.2.4 特种作业人员持证上岗,所有施工技术人员特殊工种、工人一 律持证上岗。特种作业人员必须经培训考核合格后持证上岗,操作必 须按期复验,不得超期使用,名册齐全。 5.2.5 加强安全标志、标语和其它交通管理设施的设置明显醒目,以 保证过往车辆及行人安全。深基坑作业使用带电设备,严格按规定配 戴水倒灌,预留人工整平的 20cm 一层土待下一工序进入 前予以挖除。 3.8 管沟底成形后,若沟底为软弱层,采用静力触探确定该地基承载 力是否达到设计要求如不符合要求,进行加固或换填方案使地基承载 力达到设计要求。 3.9 在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯。

电力管沟工程施工方案

电力管沟工程施工方案一、工程概述电力管沟工程是电力系统的重要组成部分,它主要用于电缆的敷设和保护。

本工程为XX地区110kV电力管沟工程,主要包括管沟开挖、管沟主体结构施工、电缆敷设、管沟回填及路面恢复等工作。

工程全长约1500m,管沟宽度为2m,深度为2m。

二、施工准备1. 技术准备:编制施工组织设计,明确施工流程、施工方法、质量标准和安全措施。

对施工人员进行技术培训和安全教育。

2. 施工现场准备:清除施工范围内的障碍物,按设计要求放线,设置施工标志。

3. 材料准备:根据工程量清单,提前采购管沟主体结构材料、电缆、管沟回填材料等。

4. 设备准备:准备挖掘机、装载机、运输车、电缆敷设机等施工设备。

三、施工流程1. 管沟开挖:采用挖掘机进行开挖,开挖过程中注意控制沟槽的宽度和深度,避免超挖。

开挖完成后,进行人工修整,确保沟槽底面平整。

2. 管沟主体结构施工:根据设计图纸,施工管沟主体结构,包括沟槽侧壁和底板。

采用现浇混凝土结构,注意控制混凝土的配合比和浇筑质量。

3. 电缆敷设:在管沟主体结构施工完成后,进行电缆敷设。

电缆敷设前,检查电缆质量和规格,确保符合设计要求。

采用电缆敷设机进行敷设,注意控制电缆的弯曲半径和固定间距。

4. 管沟回填:电缆敷设完成后,进行管沟回填。

回填材料采用碎石土,分层压实,确保回填密实。

5. 路面恢复:管沟回填完成后,进行路面恢复。

根据设计要求,铺设沥青混凝土路面,注意控制路面的厚度和质量。

四、质量控制1. 严格按照设计图纸和施工规范进行施工,确保工程质量。

2. 对施工过程中的关键环节进行质量检查,如管沟开挖深度、管沟主体结构施工、电缆敷设等。

3. 加强施工过程中的质量控制,及时发现和解决问题。

五、安全管理1. 制定施工现场安全管理制度,明确安全责任和安全要求。

2. 对施工现场进行定期安全检查,及时发现和消除安全隐患。

3. 对施工人员进行安全培训和教育,提高安全意识。

六、环境保护1. 严格执行环境保护法规,做好施工现场的环境保护工作。

管沟开挖支护专项施工方案

管沟开挖支护专项方案编制:_________________审核:_________________审批:_________________编制日期:二〇二四年三月目录第1章编制说明 (4)1.1 适用范围 (4)1.2 编制原则 (4)1.3 编制依据 (4)第2章工程概况 (5)2.1 工程简介 (5)2.2 工程概况 (5)2.3 施工概况 (5)2.4 工程特点 (6)第3章施工准备 (6)3.1 施工组织及平面布置 (6)3.2 主要机械配置计划 (7)3.3 施工进度计划 (7)第4章施工工艺技术 (7)4.1 沟槽支护 (7)4.2 槽钢支护施工 (10)4.3 槽钢支护开挖 (14)4.4 放坡开挖 (18)4.5 沟槽降排水 (20)4.6 槽钢引孔施工方案 (20)第5章施工安全保证措施 (21)5.1 施工组织结构保障措施 (21)5.2 基坑监测 (21)5.3 季节性安全施工措施 (22)5.4 管线保护安全施工措施 (24)5.5 防范沟槽坍塌的安全措施 (25)5.6 现场文明施工安全措施 (26)第6章施工管理及作业人员配备和分工 (28)6.1 施工管理人员 (28)6.2 安全生产管理人员 (29)第7章验收要求 (30)7.1 沟槽开挖验收要求 (30)7.2 槽钢施工验收要求 (30)第8章应急处置措施 (31)8.1 应急组织 (31)8.2 预警预防 (31)8.3 应急响应 (32)第1章编制说明1.1适用范围本方案适用于×××市政工程给排水工程、电力工程、通信工程、照明工程及燃气工程等。

1.2编制原则在认真阅读合同文件和仔细研究设计图纸的基础上,根据以往类似工程经验,在施工组织设计中我们将基于以下原则进行系统阐述:1、严格执行国家和××省、××市有关工程建设的各项方针、政策、规定和要求;2、遵守、执行招标文件各条款的具体要求,确保实现招标人要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标;3、在认真、全面理解设计文件的基础上,结合工程情况,应用新技术及成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点;4、充分研究现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通疏解和管线保护,使施工对周边环境的影响最小化;1.3编制依据主要依据各设计文件说明里所列施工技术规范与工程建设有关的法律、法规和文件、国家现行有关标准规范、及勘察、设计文件。

电力管沟工程施工方案11.8

电力管沟专项施工方案一、 工程概况电力管沟工程为新建工程,电力管沟沿道路左侧绿化带下布置,正常段管沟中心距道路中心线20.5米,道路渠化段管沟中心距道路中心线23米。

本工程电力管沟工程全长2784.5米。

全线共有电缆工作井57座(其中直通型人孔井16座、A类四通井30座,B类四通井11座)均采用钢筋混凝土结构。

电力管沟采用砖砌半通行管沟,管沟尺寸(宽×高)为1.4×1.8m,壁厚上部37cm下部49cm。

底板为20cm厚C20钢筋混凝土,底板下为30cm厚3:7灰土。

管沟内及检查井支架采用复合材料电缆支架,电缆支架在沟内双侧交错布置,电缆支架间距为1米。

每隔10米做一组热镀锌角钢支架,每隔50米设置ф50×3镀锌钢管接地极,接地极与接地扁钢之间采用50×5扁钢接地线焊接连接。

二、施工准备1、平整场地,准备钢筋加工场地、砼拌合场及模板加工场。

2、根据施工现场实际情况划分施工区域,进行分段施工并按照设计进行基底处理。

3、精确放样基坑开挖的位置、尺寸,测量高程,确定基坑开挖范围,将轴线控制线延长至基坑外适当位置加以固定并妥善保护。

4、熟悉施工图纸,区分施工重、难点并明确相应施工措施。

5、根据设计要求和不同的材料来源进行砼的施工配合比设计。

6、根据施工方案要求准备各种施工材料及机械。

三、施工工艺1、定位测量放线根据设计院给出的控制点,结合设计图纸,精确放样管沟中心线,并根据断面及高程放出开挖线。

2、障碍物的拆除进场施工,定出控制线路后,首先清理施工范围内的腐植土、植物、杂物等,清除的废物及相关材料应随清、随运,均按业主指定的场地堆弃。

3、沟槽开挖根据工程的实际情况,该工程主要采用人工配合机械分段挖土的开挖方式为主,机械配合人工进行施工,现场由一名专业测量人员随时对沟槽底开挖的标高用水准仪进行测量控制,防止土方超挖或没挖到位,挖出的土方应据现场的实际堆土情况,严格做好工程内土方周转,尽量降低工程成本。

电力管沟施工专项方案

第一章、编制依据一、编制依据1、本工程设计图纸;2、本项目工程建设标准;3、现行相关质量验收标准;二、编制范围编制范围为:设计图纸所包括的电力管沟工程及其附属工程等工程。

三、编制原则编制本施工组织设计以能够满足本工程的质量、安全、工期要求为原则。

根据招标文件规定标准,结合施工现场及本工程的客观条件,因地制宜,精心组织,科学施工,合理安排工期,挖掘技术潜力,狠抓质量管理及安全生产管理。

根据市重指代建项目部、设计单位、监理单位的意见及该工程的工程环境,通过优化调整,做出本施工方案。

第二章、工程概况一、工程概况××路位于××市主城区,是××城市主干道路网中最重要的一条南北向主干道,全线长约××Km,其中:我单位承担施工的为第××标段工程:K3+880~K7+080段全长3200米。

二、工程设计(一)、道路主要技术指标1、道路等级:城市主干道。

2、××到××段,道路红线40 米,长约××Km,设计车速:40Km/h;(二)、电力入地管线主要技术指标新建10KV 16孔电力电缆保护管道及架空线路入地改造工程为4*4CPVC150×8.5+9孔3*3 CPVC45×2.5管,横过街为16孔2*8DN150×8.5+7孔DN45×2.5管或8孔2*4DN150×8.5+3孔DN45×2.5管;新建110KV 16孔电力电缆保护管道为4*4CPVC183×8.5+9孔3*3 CPVC45×2.5管,横过街为6孔2*3 CPVC 150×8.5+6孔2*3CPVC 45×2.5管。

三、施工条件1、交通条件本标段地处××城区中段,道路施工范围基本位于城区繁华地段,交通方便,但施工非常容易引起交通拥堵,加之目前沿线房地产项目正在进行施工,故要安排专人进行保通,确保材料、机械能及时达到各施工地点。
