项目责任成本管理实施细则
项目责任成本管理实施细则

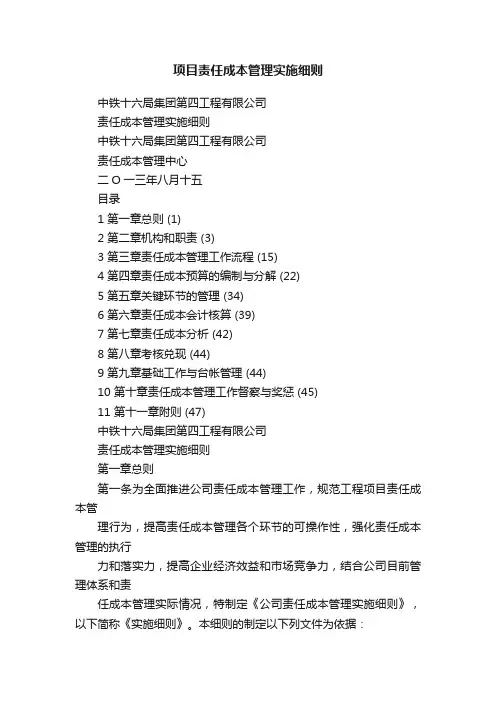

项目责任成本管理实施细则中铁十六局集团第四工程有限公司责任成本管理实施细则中铁十六局集团第四工程有限公司责任成本管理中心二O一三年八月十五目录1 第一章总则 (1)2 第二章机构和职责 (3)3 第三章责任成本管理工作流程 (15)4 第四章责任成本预算的编制与分解 (22)5 第五章关键环节的管理 (34)6 第六章责任成本会计核算 (39)7 第七章责任成本分析 (42)8 第八章考核兑现 (44)9 第九章基础工作与台帐管理 (44)10 第十章责任成本管理工作督察与奖惩 (45)11 第十一章附则 (47)中铁十六局集团第四工程有限公司责任成本管理实施细则第一章总则第一条为全面推进公司责任成本管理工作,规范工程项目责任成本管理行为,提高责任成本管理各个环节的可操作性,强化责任成本管理的执行力和落实力,提高企业经济效益和市场竞争力,结合公司目前管理体系和责任成本管理实际情况,特制定《公司责任成本管理实施细则》,以下简称《实施细则》。
本细则的制定以下列文件为依据:1.1 集团公司2009年5月下发的《中铁十六局集团有限公司责任成本管理暂行办法》(公司经计[2009]116号)及相关文件精神;1.2 集团公司2011年10月“关于印发《中铁十六局集团有限公司责任成本管理考核评价办法实施细则(试行)》的通知;1.3 中国铁建财[2011]89号“关于印发《股份公司2011-2012年度责任成本管理工作要点》的通知;1.4股份公司下发的“关于印发《中国铁建股份有限公司责任成本管理考评暂行办法》的通知(中国铁建财[2012]135号)”(集团公司经计[2012]266号文转发);1.5股份公司下发的《关于全面推行“4个阶段、22个环节”工程项目责任成本管理流程的通知》(中国铁建财[2012]171号文);1.6 集团公司“关于印发《中铁十六局集团有限公司加强责任成本管理指导意见》的通知(公司经计[2013]46号)”;1.7 集团公司“关于印发《责任成本管理考评办法》等四个办法的通知(公司经计[2013]122号)”第二条本细则所称的责任成本,是指工程项目在施工过程中,按照责任者的可控程度所归集的应由责任者负担的成本。
《责任成本管理办法配套实施细则》

《责任成本管理办法配套实施细则》附件1《责任成本管理办法》配套实施细则项目责任成本管理,是在完成工程项目过程中,对所发生的成本费用支出,有组织、有系统地进行预测、计划、控制、核算、考核、分析等一系列的管理工作。
责任成本管理的特点:一是吸收先进的管理模式,控制施工生产全过程,实施全方位管理,其核心是“精细管理”;二是促使施工企业由“粗放经营”向“集约管理”转变,同时也使项目各种权力和义务在责任预算成本的控制体系下运行,规避了随意性,削弱了特权,强调利益与责任并重。
为了进一步规范管理,提高盈利能力,在《责任成本管理办法》的基础上,特制定责任成本管理办法配套实施细则。
第一章施工组织设计及施工方案优化实施细则施工方案是项目施工的龙头,施工方案的正确与否直接关系到项目成本高低乃至整个项目的成败,施工组织设计及施工方案的逐步优化,是对项目实施有效管理,组织项目科学施工,降低工程成本,实现项目效益最大化的关键手段。
为降低项目成本,保证项目设计意图的实现,争取项目最佳经济效益,特制定本实施细则。
一、成立施工方案优化领导小组组长:项目经理副组长:项目总工(方案优化第一责任人)组员。
工程管理部部长、计划合同部部长、财务部部长、物资设备部部长、安全质量环保部部长、中心试验室主任、各队技术负责人、工程管理部部员。
二、方案优化领导小组职责1、组长:项目经理下达方案优化的项目,负责组织方案优化的评审。
2、副组长:项目总工从事项目优化方案的编制工作,包括工、料、机的投入,工序安排,工期计算,优化项目的提出,协调各部室关系;审核优化方案是否满足安全、质量、环境保护要求。
3、工程管理部。
具体从事施组和方案优化的编制工作,包括工、料、机的投入,工序安排,工期计算,优化项目的提出。
4、计划合同部。
负责各种优化方案的经济比较及工期比较。
5、物资设备部。
负责方案中设备的选型优化和为方案优化提供最经济的物资单价,制定最佳的物资、设备供应方案。
建筑工程成本管理实施细则

建筑工程成本管理实施细则1. 引言本文档旨在规范建筑工程成本管理的实施细则,以确保成本的有效控制和管理。
建筑工程成本管理是建筑项目管理中的重要环节,对项目的经济效益具有重要影响。
本细则适用于所有建筑工程项目,包括新建、改建和维修。
2. 成本管理责任2.1 项目经理应负责建筑工程成本管理的规划和组织工作,并确保按照本细则的要求进行执行。
2.2 财务部门应协助项目经理进行成本核算和分析,并提供财务支持和监督。
3. 成本管理流程3.1 成本预算3.1.1 在项目开始前,项目经理应制定建筑工程成本预算,并提交给财务部门进行审批。
3.1.2 成本预算应包括各项费用的估算,如人工费、材料费、设备费等,并考虑项目风险及不确定性因素。
3.1.3 成本预算应在项目实施过程中进行动态调整,及时响应变化的需求。
3.2 成本控制3.2.1 项目经理应设立成本控制机制,监控项目成本的执行情况。
3.2.2 每月进行成本核算和分析,并及时汇报给财务部门,以便进行决策和调整。
3.2.3 如出现成本偏差或超支情况,项目经理应采取措施及时进行调整,并向财务部门报备。
3.3 成本管理工具3.3.1 项目经理应使用成本管理工具进行成本核算和管理,如建立成本控制表、使用项目管理软件等。
3.3.2 成本管理工具应具备数据可视化、分析报告和预测功能,以支持成本管理决策。
4. 成本管理的监督和评估4.1 财务部门应对项目经理进行成本管理的监督和评估,并提供必要的培训和支持。
4.2 成本管理的效果应定期进行评估和总结,并提出改进措施。
5. 附则本细则应遵循相关法律法规,并根据具体项目的实际情况进行灵活调整。
以上为建筑工程成本管理实施细则的主要内容,希望能对建筑工程成本管理工作提供指导和参考。
建议在实施前进行相关人员的培训和沟通,以确保规程的顺利执行。
工程项目成本管理实施细则

工程项目成本管理实施细则一、引言工程项目成本管理是指在工程项目实施过程中,对项目成本进行全面、系统的预算、核算、分析和控制的活动,以确保工程项目在成本方面能够按时按质完成。
本文将从工程项目成本管理的必要性、管理目标、管理内容以及管理方法等方面进行详细阐述。
二、必要性1.提高成本控制能力:通过精确的成本预算和核算,能够提前发现成本偏差,从而采取相应的措施进行纠正。
2.提高决策依据:成本管理可以为高层管理者提供准确的成本信息,帮助他们做出科学合理的决策,从而避免因盲目决策而导致的成本浪费。
3.提高工程项目的经济效益:通过深入的成本分析和管理,可以找出成本结构中的薄弱环节,从而提高工程项目的经济效益。
三、管理目标1.成本预算:根据项目的需求和特点,制定全面、详细的成本预算计划,包括材料费、人工费、设备费、施工费等方面的预算内容。
2.成本核算:通过对项目实际成本的详细核算,确保成本核算数据的准确性和真实性。
3.成本分析:分析项目各项成本之间的关系和差异,找出成本结构中的问题和潜在风险,为成本控制提供依据。
4.成本控制:根据成本预算和成本分析结果,采取相应的措施,确保项目成本在合理的范围内,并进行成本控制。
5.成本优化:通过对成本分析和成本控制的实践,不断优化项目成本结构,提高经济效益。
四、管理内容1.成本预算管理:制定项目成本预算计划,包括明确预算目标、制定预算费用章程、预算编制、预算审核等环节。
2.成本核算管理:按照成本核算制度,准确、及时地对项目发生的各项成本进行核算,包括收入核算、支出核算、结算核算等方面。
3.成本分析管理:通过成本比较、成本构成分析、成本变动分析、成本差异分析等方法,找出项目成本的问题和薄弱环节。
4.成本控制管理:在项目实施过程中,通过成本控制技术和管理手段,及时制定和调整成本控制措施,确保项目成本的合理控制。
5.成本优化管理:根据成本分析和成本控制的结果,对项目成本结构进行优化调整,提高经济效益。
责任成本管理实施细则

责任成本管理实施细则(暂行)第一章总则1.1 为了更好的落实责任成本核算工作,明确各责任主体的责、权、利关系,规范各业务部门在责任成本管理方面的工作责任、工作标准及工作程序,依据集团公司《责任成本管理暂行办法》及公司《责任成本管理暂行办法》,特制定本实施细则。
1.2 制定本实施细则的主要目的是落实“逐级优化施工组织设计及奖励制度”、“工程设备、物资招标采购制度”、“外部建制队伍招标制度”、“合同管理制度”、“变更索赔管理及奖励制度”,加强工程数量、物资采购及供应、工程承包单价、非生产性开支控制,规范项目部在编制本级责任预算、责任成本控制、队伍选择及管理、验工计价、变更索赔等方面的工作程序。
1.3 本实施细则适用于公司所属在建的所有项目,各项目部应根据此实施细则制定适合本项目实际的实施细则。
第二章责任成本管理体系2.1 项目部应成立责任成本管理领导小组,其组成如下:组长:项目经理副组长:常务副经理、总工程师组员:项目部班子其他人员、财务、计划、工程、物资、设备、安质、试验、办公室各部门负责人办公室设在财务部门2.2 项目部责任成本领导小组应下设:施组优化控制中心(总工程师、工程部门、计划部门、物资部门、设备部门)、工程量控制中心(总工程师、工程部门、计划部门、安质部门)、单价控制中心(计划部门、工程部门、物资部门、设备部门、财务部门)、材料费控制中心(物资部门、财务部门、工程部门、计划部门)、机械费控制中心(设备部门、计划部门、财务部门)、间接费控制中心(财务部门、办公室)及后勤保障中心(项目书记或副书记负责),各控制中心要指定专人负责,制定控制目标。
2.3 项目部成本管理领导小组的职责:在公司责任成本管理中心的指导下,制定项目责任成本实施细则及相关配套制度;根据公司下发的责任预算编制本级责任预算,并分解到分项工程及项目部各责任中心,明确项目成本控制的重点和难点,对项目总成本负责;再优化施工方案,落实工程量逐级控制,根据实际环境变化对项目责任预算进行动态调整,达到促进整个项目的责任成本管理开展的目的;按月考核所属责任中心责任预算执行情况,按时兑现经济利益。
项目部成本管理实施细则

项目部成本管理实施细则第一节责任成本管理领导小组及其职责一、责任成本管理领导小组组长:副组长:成员:二、责任成本管理领导小组职责责任成本管理领导小组对项目责任成本管理负全责,定期召开会议,对项目部责任成本管理的重大问题做出裁定,其主要职责如下:1?负责制定项目责任成本管理实施细则,科学划分责任中心,准确编制中心责任预算, 完成公司下达的各项经济技术指标,对项目盈亏负责。
2?负责成本中心责任预算调整的审议和批复;3?负责审议各责任中心的成本分析报告,并提出整改措施;4?对各责任中心的经济纠纷进行调解和做出裁决;5?负责对项目责任工资、效益工资的考核兑现,定期分析项目责任成本盈亏;第二节岗位责任工资考评与分配办法一、岗位责任工资及其标准1、项目工资总额的确定(公司成本部核定)依据定岗情况、人员使用计划由公司成本管理部按照定岗定员结合工期,进行编制,本项目责任工资总额(包含项目经理工资)待定。
2、岗位工资标准的确定以公司成本部核定的岗位责任工资总额为基础,按照工期提前和岗位控制人数,采取倒算的形式,结合制定原则等确定岗位工资,本项目责任工资基数待定。
制定原则:“以岗定员、精干高效、责权挂钩、兼顾效益”岗位责任工资标准确定时主要考虑了五个方面的因素(岗位、责任、劳动强度和劳动环境、劳动时间、公司有关规定)。
岗位责任工资的制定分三个档次:第一档为项目部管理层同时,各分部现场人员工资要相对提高第二档为各部室负责人、测量队队长等第三档为各部室科员及后勤等保障人员同时,个别工种及岗位,根据劳动强度、责任范围以及岗位重要性做相应调整。
需要明确的几点:1、岗位责任工资并不代表每月固定收入,而是每月百分百完成考核指标、按照计划全额完成任务、无成本超耗并有节余后才可得的工资收入。
2、岗位责任工资对岗不对人,结合项目部职工聘任合同制的实施,对不能胜任该岗位的人员,将随时进行更换。
3、岗位工资以部门及分部等集体单位考核,部门主管及分部指挥有权自主分配,但要接受考评小组监督。
XX项目成本管理实施细则

XX项目成本管理实施细则1.项目成本管理的目标和原则项目成本管理的目标是确保项目在预算范围内高质量地完成,并实现最佳利润。
根据这一目标,项目成本管理应遵循以下原则:1.1成本透明原则:确保所有项目成本都能够被准确地收集、估算和报告,以便更好地进行成本控制和决策。
1.2成本责任原则:各项目团队成员应对其所负责的成本项目负有责任,并积极参与成本管理的各个环节。
1.3成本控制原则:项目成本应能够得到有效控制,确保项目绩效和利润率的平衡。
2.项目成本管理流程2.1成本计划在项目启动阶段,项目成本管理团队应制定详细的成本计划,包括成本估算方法、成本报告频率以及变更控制等方面的内容。
成本计划应与项目进度计划和资源计划相互衔接,确保项目成本的准确估算和控制。
2.2成本估算成本估算应根据项目的需求和特征进行,包括直接成本和间接成本的估算。
直接成本包括人工成本、材料成本和设备成本等;间接成本包括管理费用、运输费用和风险准备金等。
在成本估算过程中,应根据历史数据和市场情况进行参考,确保成本估算的准确性。
2.3成本控制成本控制是项目成本管理中最为核心的环节之一、在项目实施过程中,应根据实际情况对成本进行定期的监控和控制。
同时,还应制定成本变更控制机制,确保项目变更对成本的影响得到及时审批和调整。
2.4成本分析成本分析是对项目成本进行综合评估和优化的过程。
通过对项目成本的分析,可以发现成本高于预期的原因,并针对性地采取措施进行调整。
成本分析还可以为项目未来的决策提供参考依据,确保项目利润的最大化。
3.项目成本管理工具3.1预算管理工具预算管理工具可以用来编制项目的成本预算,包括收入预算、支出预算和利润预算等。
预算管理工具可以根据项目需求进行自定义设置,提高成本估算和控制的准确性。
3.2成本报告工具成本报告工具可以用来对项目成本进行实时监控和报告。
通过成本报告工具,可以快速了解项目成本的实际情况、差异情况以及变更情况等。
项目部责任成本管理实施细则

项目部责任成本管理实施细则中铁XX集团XX公司XX项目8标XX项目部责任成本管理实施细则第一章总则第一条为全面推进责任成本管理工作,规范项目成本管理行为,提升项目成本管理水平,根据上级有关文件申请,结合项目部实际情况,制定本细则。
第二条本细则所称“责任成本”,是指按照责任者的可控程度所归集的应由责任者承担的成本。
它划清了成本管理中的经济责任,体现了责权利一体、分级控制的思想。
第三条本细则所称“责任成本管理”是指经过建立、落实成本责任制,对构成项目成本的各个要素实施有效控制的一种管理方式。
第四条项目责任成本管理坚持“目标管理、过程控制、规范考核、责任兑现”的管理方针,遵循施组为纲、预控先行、均衡生产、节支与增收并举等原则,合理统筹物管、财税筹划及二次经营创效。
第五条项目责任成本管理为“一把手工程”,项目经理为第一责任人,对项目部责任成本管理工作负总责。
第二章组织体系与职责第六条项目部成立以项目经理、党工委书记为组长,总经济师为副组长,其它领导班子及相关职能部门负责人为成员的责任成本管理领导小组。
第七条项目部计划合同部为责任成本管理工作的牵头部分,其它相关职能部门参与,各司其职,纵横联动。
第八条项目部责任成管理小组的主要职责1.执行、落实上级相关管理制度,建立健全项目责任成本管理体系。
主要是制定项目责任成本管理实施细则,明确分管领导和牵头部门,确定责任中心和成本管控责任;制定符合项目实际的简明扼要的合同与采购管理、创誉管理(确保安全、质量、进度等目标的措施)、验工计价与拨款控制、二次经营创效、奖罚兑现等操作细则。
2.在深入现场调查、吃透合同(招投标文件、专用条款、清单、图纸等)的基础上,以确保项目安全、质量、进度等目标为前提,以最大限度地降本增效为目的,编制、报审项目实施性施工组织设计,合理配置生产要素,优化施工方案和工艺流程,细化临时工程设计,确保各项措施的针对性、实施性。
3.按“谁管什么就控制什么”的原则确定项目成本责任中心,管理层的责任中心为各职能部门;作业层的责任中心为劳务队、专业队、砼拌合站、成品或半成品加工场等独立核算单元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
责任成本管理实施细则工程项目名称:项目经理:编制人:公司**项目部二〇××年×月公司**项目部责任成本管理实施细则第一章总则第一条为了全面完成项目收益目标,提高项目责任成本管理水平,根据公司相关责任成本管理办法,坚持“以经济效益为中心”,以“法人管项目”为主导,以精益管理为手段,遵循“目标管理、过程控制、规范考核、责任兑现”的管理方针,严格成本管理和控制,统一管理流程和方法,以管理促效益,制定本实施细则。
第二条本细则所称责任成本,是指按照责任者的可控程度所归集的应由责任者负担的成本。
第三条本细则所称责任成本管理,是指将管理者的成本控制目标通过责任预算或其他手段予以确定,并将各生产单位和业务部门划分成若干个责任单元,采取合约的形式逐级签订责任书,通过严格的过程控制和分析考核,依靠经济激励与约束达到降本增效、管理提升的成本管理方式。
第四条项目责任成本管理按照统一领导、分级管理、逐级负责、严格考核的原则,建立横向到边、纵向到底的全员、全过程、全方位的管理体系。
第五条项目经理为责任成本管理第一责任人,对本项目的责任成本管理工作负总责。
第二章机构与职责第六条项目部责任成本管理机构及职责一、**项目部责任成本管理机构组长(第一责任人):分管领导(第二责任人):副组长:组员:主管部门:成本管理部二、项目部责任成本管理工作的主要职责1.建立健全项目责任成本管理体系,完善各项责任成本管理制度、办法,制定控制流程。
2.配合公司做好责任成本预算编制基础工作。
3.执行、落实公司确定的预控方案、责任预算、集中采购等管控措施和目标。
4.分解并明确各责任中心对劳务、材料、机械、临时设施、现场管理费等的成本控制责任;编制责任成本分解预算。
5.下达各责任中心的控制目标,与责任单元和责任人签订分解责任书。
6.负责劳务、材料、机械等合同签订及日常管理,及时上报公司审批;7.做好各项责任成本管理基础工作,按照公司的要求建立和完善各项台帐资料。
8.负责项目成本费用的过程管控,执行公司制定的劳务、设备租赁等指导单价,按月进行物资节超分析。
9.做好二次经营工作,按主要阶段和年度分解。
联合项目相关部门主动变更、做有效变更,杜绝负效益变更,确保二次经营创效目标实现。
10.负责对业主、专业分包、劳务队伍的验工计价和竣工结算。
11.建立月度责任成本分析例会制度,及时发现存在问题、制定整改措施,抓好贯彻落实。
12.检查监督相关责任部门、责任单元及其责任人的责任成本管理工作,并根据工作绩效落实考核与奖惩。
13.按公司的要求,及时准确填报责任成本报表,并确保数据真实有效。
三、项目经理及各业务部门在责任成本管理中的职责(一)项目经理项目经理为本项目责任成本管理的第一责任人,对本项目责任成本的节超和上交款负全面责任,其责任成本管理的主要职责是:1、负责建立项目责任成本管理体系,明确各责任层负责人,确定责任人的责任范围及奖惩办法。
保证项目责任成本管理体系的正常运转,对运转过程中出现的问题及时调整完善。
2、组织制定并负责审批本项目《责任成本管理实施细则》。
3、负责审批各中心责任预算,与各中心负责人签证责任成本承包合同。
4、组织相关人员每月进行成本分析,认真查找成本节超的原因,使成本始终处于受控状态。
5、负责组织考核兑现,及时足额完成上交款。
6、负责领导和组织本项目的变更设计和索赔补差工作。
(二)项目副经理项目副经理协助项目经理做好责任成本控制工作,对现场工期、零工、安全文明施工成本负主要责任。
1、根据项目部确定的安全文明施工方案优化、总体协调实施,做到成本最优。
2、做好施工现场总体协调,对照总体进度计划与现场实际进展,做好统筹安排,推进现场进度,避免因工期延误造成成本增加。
3、严格执行现场零工审批制度,控制现场零工数量。
(三)项目总工程师项目总工程师是项目责任成本管理的主要责任人,对本项目施工方案的优劣和工程数量的节超负直接责任。
1、负责组织技术人员优化施工方案,改进技术措施,积极开展技术革新和工艺创新,为有效实施成本控制提供技术支持。
2、负责组织编制本项目的实施性施工组织设计(方案),达到优化设计降低成本的目的。
3、负责本项目工程数量的审核,对本项目工程数量节超负直接责任。
4、负责工程量的二次分解。
5、负责设计和审批周转材料的使用方案(使用量及周转次数),对周转材料使用的经济性负主要责任。
6、负责设计和审批机械设备的配置方案,对设备配置方案的经济性负主要责任。
7、负责临时工程的设计和审批工作,对临时工程数量的节超负主要责任。
8、在定期召开的责任成本分析会上,负责分析施工方案、技术控制及工程量等对本项目成本的影响。
9、负责本项目《责任成本管理实施细则》中技术相关方面的制定和落实。
(四)项目总经济师(成本管理部部长)项目总经济师(成本管理部部长)是项目责任成本管理的牵头负责人,和项目总工程师的工作成果接口,对本项目责任成本预算的编制和二次分解负主要责任。
1、协助项目经理开展责任成本管理工作,负责组织协调本项目责任成本管理的日常工作。
2、协助项目经理组织建立本项目责任成本管理体系,负责组织协调各部门编制本项目《责任成本管理实施细则》,汇总后报项目经理审批。
3、负责责任预算的二次分解,负责监督各中心责任预算的执行情况,负责组织拟定项目经理与各中心的责任合同。
4、配合财务进行责任工资和效益工资的计算与分配。
5、配合项目总工程师做好变更设计和索赔补差工作。
6、负责本项目的劳务管理和合同管理,负责组织劳务招标工作,协助项目经理选择劳务队及合同谈判,对本项目劳务单价的节超负直接责任,对本项目的合同纠纷、劳务纠纷负主要责任。
7、负责审核技术部门提供的劳务计价工程量,对工程数量的节超负连带责任,负责按月组织对劳务队验工计价。
8、负责定期组织本项目的责任成本分析,并负责上报责任管理业绩报告。
(五)项目总会计师(财务部长)项目总会计师(财务部长)是项目责任成本管理的主要责任人,应和项目总工程师、项目总经济师的工作成果接口,对本项目的成本费用归集、责任成本核算和考核兑现负主要责任。
1、负责本项目的责任成本核算,正确归集各项成本费用,确保财务成果的真实性。
2、负责建立并及时登记责任成本总账,检查指导各责任中心成本台帐。
3、负责制定本项目考核兑现办法,协助项目经理组织考核兑现。
4、负责间接费用的二次分解及控制。
5、监督项目的材料招标采购,按规定对周转材料和低值易耗品进行摊销。
6、负责按季度及时上报《责任成本报表》。
7、负责本项目《责任成本管理实施细则》中资金相关部分的制定和落实。
(六)工程技术部门工程技术部门是项目责任成本管理的主要责任部门,在总工程师领导下对责任范围的工程数量及限额物资数量的节超负直接责任。
1、负责本责任范围内的施工方案进一步优化。
2、负责计算项目物资总需要量即根据工期计划安排计算月度材料供应计划,并对限额物资数量负直接责任。
3、负责核算并向项目物资部门提供项目物资总需要量和月度材料供应计划。
4、负责工程数量台帐的建立和及时登记,对本项目工程数量节超负直接责任。
5、负责按月及时提供劳务计价数量及签批手续的完善。
6、负责按月及时提供对业主计价数量及签批手续的完善。
(七)成本管理部门成本管理部门是项目责任成本管理的主要责任部门,在总经济师(成本管理部部长)领导下对本项目责任成本预算的二次分解和责任成本核算负主要责任。
1、负责责任预算的二次分解。
2、负责劳务录用手续的完善,并建立劳务使用档案。
3、负责按月对劳务队验工计价。
4、负责按月根据劳务队计价数量计算物资标准使用量,送物资部门核对物资数量的节超。
5、负责及时准确地对业主计量。
6、负责建立变更索赔台帐。
(八)财务部门财务部门是项目责任成本管理的主要责任部门,在总会计师(财务部长)领导下对本项目的成本费用归集、责任成本核算和考核兑现负主要责任。
1、负责正确归集各项成本费用,确保财务成果的真实性。
2、负责建立并及时登记责任成本总账。
3、负责组织考核兑现。
4、负责责任预算中间接费用的控制。
(九)物资部门物资部门是项目责任成本管理的主要责任部门,在项目物资部长领导下对项目物资采购单价、材料供应、保管、使用、核算负主要责任。
1、负责材料的招标采购工作,通过降低采购单价以达到压缩成本的目的。
2、负责根据预算部门提供的限额供料量建立限额供料台帐,并及时登记。
3、负责材料的日常管理,及时将采购发票交财务入帐,并使用物资软件进行逐日消耗登记。
4、按月定期对库存材料进行盘点,并将盘点结果与预算部门提供的标准消耗对比,核算当月材料的节超情况,同时提出解决措施。
5、负责周转材料、低值易耗品的购买、管理,并负责及时将发票交财务入帐摊销。
(十)设备部门负责项目自有设备或租赁设备的日常管理。
1、负责建立机械设备管理台帐并及时登记。
2、了解自有设备进场状况,对设备的完好率和经常修理费、动力费负责。
3、负责外租设备的审批及签订使用合同,制定燃料费的消耗标准,协同物资部门控制燃料费。
(十一)实验部门负责本项目砼(砂浆)配合比的设计及审批,对配合比的经济性负直接责任。
(十二)安质部门负责本项目安全、质量、环保工作,确保项目不因安全、质量、环保影响社会信誉及项目总成本。
第三章工作流程和内容第七条项目部责任成本管理工作流程和内容一、方案预控项目部积极参与,配合工程公司编制成本预控方案。
二、编制项目责任成本分解预算根据公司关于责任成本预算指导原则下,结合现场实际依据方案优化后的施组设计、实测后的工程数量和工、料、机、运价格等编制责任成本分解预算。
三、划分责任单元,进行责任分解按照责任成本分解预算,将各项预控指标分解落实到各责任单元及其责任人,并签订承包合同或责任书四、编制二次经营创效策划书及时编制二次经营创效策划书,研究方案优化策略、做好重大方案经济技术比较,寻找主要创效点,明确创效目标和措施。
五、过程受控与监控1.按规定编制上报责任成本报表及资料,接受公司监督。
2.建立临设建设审批制度,在满足企业标准化管理要求的基础上,本着“经济实用、满足需求”的原则,对临时设施的建设规模、配置标准报公司审批,降低项目成本。
3.建立工程数量台账,实行“五量控制”(中标清单工程数量、施工图工程数量、责任预算工程数量、责任中心工程数量),劳务、材料、设备管理严格执行“两个上移(合同审批,劳务结算上移公司审批)”和“三项招标(劳务、材料、设备)”审批制度,确保工程施工成本可控。
4.及时办理与业主验工计价,按时收取工程款。
5.管理费实行预算控制制度,并定期分析节超。
6.建立变更索赔、补差台账,明确责任。
7.按公司要求实行资金集中,及时完成上交款。
8.对各责任单元责任成本管理情况定期进行检查、监督。
六、核算与分析1.建立健全以责任中心为核算主体的项目成本核算台帐制度,定期对项目成本进行核算与分析,责任成本核算的主要内容包括8项:收入核算、工程数量核算、材料成本核算、劳务成本核算、机械成本核算、临时设施成本核算、其他直接费核算、现场管理费核算。
