抹灰工程专项施工方案

合集下载

抹灰工程施工方案

抹灰工程施工方案

抹灰工程施工方案一、编制依据1. 《建筑装饰装修工程质量验收规范》(GB 50210-2001)2. 《建筑施工安全规范》(GB 50346-2004)3. 设计文件及施工图纸4. 相关法律法规及公司内部安全管理制度二、工程概况1. 工程名称:XXX建设项目2. 工程地点:XXX3. 工程内容:抹灰工程施工4. 工程规模:抹灰面积XX平方米三、施工工艺及流程1. 施工工艺:(1) 基层处理:对墙体基层进行清理、打磨,确保基层平整、干净。

(2) 抹灰层施工:按照设计要求分层施工,每次抹灰厚度应控制在5~15mm之间。

(3) 找平层施工:在抹灰层完成后,进行找平处理,确保墙面平整。

(4) 面层施工:在找平层完成后,进行面层施工,根据设计要求选择合适的面层材料。

2. 施工流程:(1) 基层处理(2) 抹灰层施工(3) 找平层施工(4) 面层施工四、安全保证措施1. 人员安全:(1) 施工人员应经过专业培训,持证上岗。

(2) 施工过程中,应佩戴好个人防护用品,如安全帽、安全带、防尘口罩等。

(3) 严禁酒后作业,施工过程中应遵守施工现场管理制度。

2. 施工设备安全:(1) 施工设备应定期进行检查、维护,确保设备安全运行。

(2) 施工设备操作人员应经过专业培训,持证上岗。

3. 高处作业安全:(1) 施工人员在高处作业时,应正确使用安全带。

(2) 抹灰工程施工过程中,应设置防护栏杆和踢脚板。

(3) 严禁作业人员从高处抛掷工具、材料等物品。

五、应急预案1. 事故报警:发生事故时,立即拨打110、120报警,并通知项目负责人。

2. 事故处理:按照应急预案立即组织人员进行事故处理,确保人员安全。

3. 事故调查:事故发生后,组织人员进行事故调查,分析事故原因,制定预防措施。

六、安全检查与验收1. 施工过程中,项目安全员应进行定期安全检查,发现问题及时整改。

2. 抹灰工程完成后,应组织相关人员进行验收,验收合格后方可投入使用。

抹灰工程施工方案范本

抹灰工程施工方案范本

抹灰工程施工方案范本一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物和XXX配套设施。

工程总面积为XXX平方米,本次施工主要针对建筑物内部和外部的墙面、天花板进行抹灰处理。

二、施工准备1. 技术准备:根据施工图设计和现场实际情况,编制详细的施工方案,明确施工顺序、施工方法、质量标准等。

同时,组织施工人员学习施工方案,确保施工过程中各项操作符合设计要求。

2. 材料准备:根据施工方案,提前准备所需的水泥、砂、石膏等原材料,并确保材料质量符合国家相关标准。

同时,准备相应的施工辅助材料,如腻子、涂料、抹布等。

3. 人员组织:组建专业的施工队伍,明确各岗位职责,确保施工过程中各项工作有序进行。

4. 施工设备:根据施工需要,准备相应的施工设备,如搅拌机、砂浆机、抹子、批刀等,并确保设备性能良好。

三、施工流程1. 基层处理:清理墙面、天花板表面的杂物、油污等,确保基层表面干净、坚实。

对于凹凸不平的部位,采用剔平或嵌补的方法进行处理。

2. 湿润基层:在基层表面均匀喷水,使其湿润,但不得有积水。

3. 抹灰分层:抹灰应按照先底层、再中层、最后面层的顺序进行。

每层抹灰厚度宜为5-10mm,每次抹灰前应确保前一层砂浆凝固。

4. 抹灰要求:抹灰应均匀、平整,避免出现空鼓、开裂等现象。

在抹灰过程中,应随时检查抹灰层的厚度和质量,发现问题及时整改。

5. 养护:抹灰完成后,应及时进行养护,防止抹灰层过早干燥收缩。

养护期间,应保持抹灰层湿润,必要时可采用喷水、覆盖湿布等措施。

6. 验收:抹灰工程完成后,应进行验收。

验收标准应符合国家相关规范和设计要求,主要包括抹灰层的厚度、平整度、垂直度等。

四、质量保证措施1. 材料质量控制:严格把控原材料的质量,对进场的原材料进行检验,不合格的材料不得使用。

2. 施工过程控制:加强施工过程中的监督检查,确保施工操作符合设计要求和规范。

3. 质量验收:严格按照验收标准进行施工质量验收,对不合格的部位进行整改,确保工程质量。

抹灰工程专项施工方案

抹灰工程专项施工方案

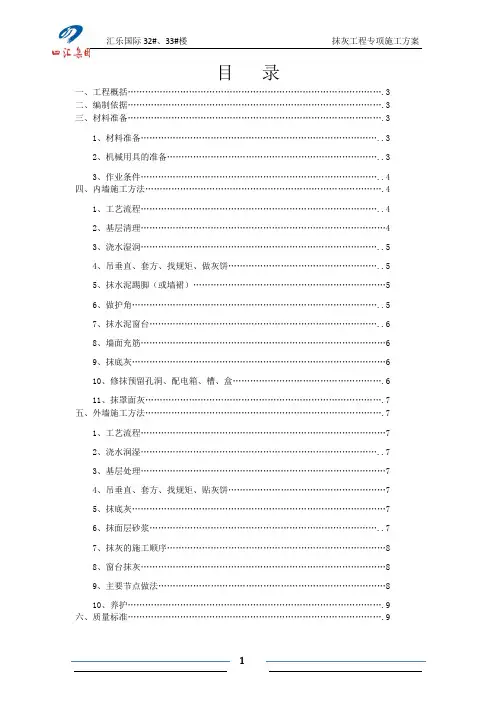

目录一、工程概括 (3)二、编制依据 (3)三、材料准备 (3)1、材料准备 (3)2、机械用具的准备 (3)3、作业条件 (4)四、内墙施工方法 (4)1、工艺流程 (4)2、基层清理 (4)3、浇水湿润 (5)4、吊垂直、套方、找规矩、做灰饼 (5)5、抹水泥踢脚(或墙裙) (5)6、做护角 (5)7、抹水泥窗台 (6)8、墙面充筋 (6)9、抹底灰 (6)10、修抹预留孔洞、配电箱、槽、盒 (6)11、抹罩面灰 (7)五、外墙施工方法 (7)1、工艺流程 (7)2、浇水润湿 (7)3、基层处理 (7)4、吊垂直、套方、找规矩、贴灰饼 (7)5、抹底灰 (7)6、抹面层砂浆 (7)7、抹灰的施工顺序 (8)8、窗台抹灰 (8)9、主要节点做法 (8)10、养护 (9)六、质量标准 (9)1、主控项目 (9)2、一般项目 (9)七、注意事项 (10)八、成品保护 (11)九、安全措施 (11)一、工程概括汇乐国际三期高层工程位于泰山南路与沱江路交汇处西北角,本工程占地面积大,建筑面积大,小区所修建的房屋多,因此,本工程将该区域房屋修建划分了多期进行修建,本次施工工程为三期高层,该期共分为两个施工栋(32#楼和33#楼),该施工段的建筑面积为60961.38㎡。

该施工工程主要由地上26层和地下负一层组成, 地上22层和地下负一层组成。

该工程由德阳市汇昌房地产有限责任公司开发建设;由四川宏基原创建筑设计有限公司设计;由四川国正建设监理有限公司对工程进行监理。

二、建筑概况本工程平面变化较为复杂,立面变化丰富。

地下车库由地下机动车停车、地下非机动车停车、设备用房组成,33#楼一层商铺层高4.7米,二层商铺层高为4.2米,三层以上为住宅层高均为2.95米。

32#楼一层商铺层高4.5米,二层商铺层高为4.2米,三层以上为住宅层高均为3.00米。

二、编制依据1、32#、33#楼图纸及设计说明。

2 国家现行装饰装修规范。

抹灰工程施工专项方案

抹灰工程施工专项方案

抹灰工程施工专项方案一、项目概况抹灰工程是建筑施工中的重要环节,主要是对墙体、天花板等部位进行抹面处理,使其平整、美观。

本次施工涉及的主要材料为水泥砂浆、石膏砂浆等,施工范围包括室内和室外,工程难度较大,需要对施工过程进行严密监控。

二、施工准备2.1 施工前需要对施工现场进行彻底清理,清除杂物和尘土,并搭建脚手架、安装安全带等保障措施。

2.2 检查施工材料和设备是否齐全,确保施工过程中不会出现缺料或者设备故障的情况。

2.3 对施工人员进行技术培训和安全教育,确保他们具备施工所需的技能和知识,并严格执行安全操作规程。

三、施工工艺流程3.1 表面处理:在施工前,需要对待抹灰的墙体或者天花板进行处理,包括清扫、打磨、找平等工序,确保基层表面光洁平整。

3.2 挑灰:在墙面、顶面等基层表面完工后,即可进行挑灰。

指用水泥砂浆或石膏砂浆作为灰浆,将基层表面进行一层一层的抹平即为挑灰。

3.3 抹灰:在挑灰完工后,再进行涂抹,此时需要用到抹灰机,将砂浆均匀地涂在基层表面,再平整,此工序即为抹灰。

3.4 批刮:抹灰完成后,需等砂浆初凝,进行抹平、刮光等工序,使墙面或顶面平整光滑。

3.5 保护:施工完毕后,需及时进行保护,防止外力损伤或水分渗透。

四、质量控制4.1 砂浆比例需按照设计方案要求确定,严格控制水泥、砂、水的配比比例,确保施工砂浆的强度、粘结性以及耐久性。

4.2 施工环境需保持湿润,避免砂浆在施工过程中干燥过快,影响施工质量。

4.3 严格控制各个施工工序的厚度和垂直度,保持墙面或天花板的平整度和垂直度。

4.4 对施工过程中出现的质量问题,如裂缝、起鼓等情况,需要及时发现并进行处理,确保墙体、天花板的平整度和美观度。

五、安全措施5.1 施工现场需设置明显的安全警示标识,确保施工人员和外来人员能够清晰地辨认出危险区域和安全通道。

5.2 施工人员需严格遵守安全操作规程,佩戴好安全帽、防护眼镜、口罩等个人防护用具,并加强安全教育,提高安全意识。

石灰砂浆抹灰专项方案

石灰砂浆抹灰专项方案

一、工程概况本工程为一住宅楼室内墙面抹灰工程,总面积约为5000平方米。

墙面抹灰采用石灰砂浆,抹灰厚度为20mm。

为确保抹灰质量,特制定本专项方案。

二、施工准备1. 材料准备:选用优质石灰、中砂、水泥等原材料,确保材料质量符合国家相关标准。

2. 工具准备:准备抹子、铲刀、搅拌机、水平尺、线锤、靠尺板等施工工具。

3. 人员准备:组织具有丰富经验的施工人员进行施工,并对施工人员进行技术交底。

三、施工工艺1. 基层处理(1)清除墙面灰尘、油污、锈迹等杂物。

(2)检查墙面平整度,对不平整处进行凿毛处理。

(3)对墙体进行浇水湿润,以利于砂浆的粘结。

2. 砂浆配制(1)石灰砂浆配比:石灰:中砂:水泥=1:2:0.5。

(2)将石灰、中砂、水泥按配比进行搅拌,搅拌均匀后即可使用。

3. 抹灰施工(1)将砂浆均匀涂抹在墙面上,厚度约为10mm。

(2)用抹子将砂浆抹平,使墙面平整度达到要求。

(3)在砂浆初凝前进行第二遍抹灰,厚度约为10mm。

(4)第二遍抹灰完成后,用靠尺板检查墙面平整度,如有不平整处进行修整。

4. 抹灰养护(1)抹灰完成后,及时进行洒水养护,保持墙面湿润。

(2)养护时间不少于7天,以确保砂浆强度达到要求。

四、质量控制1. 材料检验:对原材料进行抽样检验,确保材料质量符合国家相关标准。

2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。

3. 质量验收:抹灰完成后,进行自检和验收,确保墙面平整、无裂缝、无空鼓等现象。

五、安全措施1. 施工人员应佩戴安全帽、安全带等个人防护用品。

2. 施工现场应设置安全警示标志,防止人员误入危险区域。

3. 施工过程中,注意用电安全,防止触电事故发生。

4. 施工现场应保持整洁,及时清理施工垃圾。

六、环境保护1. 施工过程中,严格控制粉尘、噪音等污染。

2. 施工垃圾应分类收集,及时清运。

3. 施工现场应保持绿化,降低扬尘污染。

本专项方案旨在确保石灰砂浆抹灰工程的质量和安全,为业主提供满意的居住环境。

抹灰工程施工专项方案

抹灰工程施工专项方案

抹灰工程施工专项方案(一)内墙面抹灰工艺流程施工准备→基层处理→贴灰饼→做护角→抹水泥窗台板→抹水泥踢脚板→墙面冲筋→抹底灰→修抹预留孔洞、电气箱、槽、盒→抹量面灰(二)施工准备1、原材料(1)石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中。

熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。

使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。

(2)磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为7d以上。

(3)水泥:32.5强度等级的普通硅酸盐水泥;应有出厂证明和进场复验单;水泥避免受潮、结块;施工前必须送检合格。

(4)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。

且不得含有杂质,送检合格后才能使用。

配合比牌:将重量换算成容器计量,便于操作2、作业条件(1)必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。

并弹好50cm水平线。

(2)抹灰前,应检查门窗框位置标高是否正确,与墙连接是否牢固,连接处缝隙应用1:3水泥砂浆分层嵌塞密实。

门口订设板条或铁皮保护。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并不得撕去保护膜。

(3)管道穿越的墙洞和楼板洞,应及时安装套管,并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱,配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。

(4)预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。

(5)根据室内高度和抹灰现场的情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200-250mm,以利操作。

(6)冬期施工应事先对基层采取解冻措施,待其完全解冻后,而且室内温度保持在5℃以上,方可进行室内墙抹灰,不得在负温度和冻结的墙抹灰。

(7)应将混凝土墙表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,然后用1:3水泥砂浆分层补平,把外露钢筋头或铅丝头等事先清除掉。

内墙抹灰工程专项施工方案

内墙抹灰工程专项施工方案

内墙抹灰工程专项施工方案一、工程概述内墙抹灰工程是建筑内部装修的重要环节,其质量直接关系到整个装修工程的美观程度和使用寿命。

抹灰工程不仅需要精准的施工技术,更需要严格的工艺流程和质量控制。

本方案主要针对内墙抹灰工程的施工过程进行详细的规划和描述,以确保施工质量和进度。

二、施工前准备1. 确认施工图纸和设计要求,了解抹灰面积、混凝土墙面强度等相关信息。

2. 准备施工材料:水泥、砂浆、抗裂纤维网等。

3. 设备准备:搅拌机、抹灰刀、水平仪、量具等工具和设备。

4. 确认施工人员数量和分工,分配好施工任务。

三、工程施工流程1. 基层处理(1)清理基层墙面,确保墙面平整、洁净。

(2)填补墙面裂缝和凹陷处,修复墙面损坏部分。

(3)基层墙面需要符合相关规定的强度和平整度要求,否则需进行补强和打磨处理。

2. 砂浆拌制(1)按照设计要求和施工标准,确定砂浆的配比。

(2)选用优质的水泥和砂子,严格按照配比要求进行搅拌,确保砂浆质量。

(3)在搅拌砂浆的过程中,要控制水泥用水量,使砂浆达到适宜的粘结性和流动性。

3. 抹灰施工(1)根据墙面的不同材质和强度要求,选择合适的抹灰工艺和方法。

(2)采用机械抹灰或手工抹灰的方式进行施工,确保墙面整体平整、光滑度符合设计要求。

(3)在抹灰过程中,要定期使用水平仪和量具检查墙面平整度,及时进行调整和修正。

(4)根据设计要求,确定抹灰的层数和厚度,分层施工,并保证每层抹灰的质量和均匀性。

4. 表面处理(1)待抹灰干燥后,进行表面的打磨和修整,确保墙面平整光滑。

(2)在抹灰表面涂刷抗裂处理,增加墙面的耐久性和稳定性。

(3)墙面抹灰完成后,及时清理施工现场,做好尘土保护和收尾工作。

四、质量和安全管理1. 抹灰材料的质量要求严格把关,确保砂浆配比和搅拌质量符合标准。

2. 抹灰施工过程中,严格按照设计要求和施工规范进行操作,确保墙面质量和工艺标准。

3. 施工现场要做好安全防护工作,避免发生意外事故。

完整版建筑项目抹灰工程专项施工方案

完整版建筑项目抹灰工程专项施工方案

完整版建筑项目抹灰工程专项施工方案一、工程概述抹灰工程是指在墙体、天花板等建筑结构表面进行一层或多层抹面材料的施工工作。

本方案为建筑项目抹灰工程的专项施工方案,包括工程准备、材料配备、工序安排、施工要求等内容。

二、工程准备1.质量要求:抹灰层平整、光滑,无砂眼、裂缝等缺陷。

2.施工设备:腻子刀、抹板、批刀、石膏粉刮刀等。

3.施工材料:石膏粉、石膏胶粉、黄沙、石膏纤维网等。

4.安全要求:施工现场要设置安全警示标志,施工人员要佩戴安全帽、防护眼镜、防尘口罩等。

三、工序安排1.准备工作(1)清理墙体表面杂物;(2)检查墙体表面是否存在鼓包、空鼓等现象,必要时进行修复。

2.进行基层处理(1)墙体表面打湿,保持适宜的湿度;(2)对墙体表面进行腻子层处理,填补表面小凹陷,并磨平表面。

3.进行抹灰工作(1)按照设计要求,配制合适的抹灰糊;(2)先刮上一层薄腻子,将墙体表面充分湿润;(3)将抹灰糊均匀地涂抹在墙体表面,厚度控制在3mm以内;(4)用抹板将抹灰糊进行打磨,使其平整光滑。

4.后续处理(1)修补抹灰层的砂眼、裂缝等缺陷;(2)表面养护,保证抹灰层充分干燥。

四、施工要求1.施工过程中要保持墙体表面湿润,以提高抹灰层附着力。

2.抹灰糊的配制要按照设计要求,控制好水泥、砂浆等材料的比例。

3.施工人员要熟练操作,掌握抹灰糊的涂抹和打磨技巧,保证抹灰层的质量。

4.施工完毕后要进行养护,防止抹灰层干燥不均,出现开裂等质量问题。

五、安全措施1.施工现场要设置安全警示标志,提醒他人注意危险。

2.施工人员要佩戴个人防护装备,包括安全帽、防护眼镜、防尘口罩等。

3.施工人员要熟悉施工手册,了解相关安全规范,确保施工过程中不发生安全事故。

六、施工质量控制1.施工前要进行现场勘测,了解墙体情况,确保基层处理符合要求。

2.施工过程中要定期进行质量检查,及时修补墙体表面的砂眼、裂缝等缺陷。

3.施工完毕后要进行验收,确保抹灰层质量合格。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据1、本工程设计施工图。

2、根据公司现有技术力量、机械设备能力及以往的施工经验等。

3、依据国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程编制而成。

《工程建筑标准强制性条文》(房屋建筑部份)建标(2002)219号《建设工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《住宅装饰装修工程施工规范》(GB20327-2001)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工手册》-第四版二、工程综合概况:1、工程名称:重庆市江津区顺祥·壹街商业广场1~4号楼工程2、工程地址:重庆市江津区李市镇3、结构类型:钢筋混凝土框架剪力墙结构,地下1层,地上18层,本工程建筑设计使用年限50年,建筑结构安全等级二级,建筑桩基设计等级乙级,建筑防火分类等级一类,建筑耐火等级一级,抗震设防类别为丙类,抗震设防烈度为6度。

4、建设单位:重庆市江津区壹街房地产开发有限公司5、设计单位:中煤科工集团重庆设计研究院6、监理单位:重庆市建永工程监理有限公司7、施工单位:重庆市渝海控股(集团)有限责任公司三、建筑设计概况:室内地坪以下及女儿墙采用M7.5水泥砂浆砌筑MU10烧结烧结页岩多空砖。

外填充墙墙体采用M5.0混合砂浆砌筑强度不低于MU5.0的节能型烧结页岩空心砖,容重≤12.0KN/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列,外壁厚≥25mm。

内填充墙墙体采用M5.0混合砂浆砌筑强度不低于MU3.5的烧结页岩空心砖,容重≤8.0KN/m3,要求12孔以上,宽度方向孔洞排数5排,矩形孔,交错排列。

卫生间先做1800mm实心砖墙体,然后在其上做烧结页岩空心砖,厨房填充墙墙体采用烧结页岩实心砖砌筑;其它其它均为钢筋混凝土墙体。

2、填充墙厚度为:100mm、200mm。

3、构造柱、过梁、现浇带等均采用C20混凝土。

四、墙面抹灰构造做法:(一)内墙抹灰构造:1、进户大厅内墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

2、标准层公共通道墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

3、标准层楼梯间墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

4、标准层内墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

5、商业门面、车库、负一层内墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

6、地下设备房、社区活动用房墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

7、电梯机房墙面抹灰:13mm厚1:3水泥砂浆打底,两次成活,拉毛或者划出纹道;7mm厚1:2.5水泥砂浆找平铁抹压光。

8、所有阳角均用1:2水泥砂浆抹60mm宽,1500mm高护角。

(二)外墙抹灰构造:20mm厚1:3水泥砂浆找平,30mm厚无机保温砂浆保温层,5mm 厚聚合物抗裂砂浆(压入两层耐碱玻纤网格布),7mm厚1:2.5水泥砂浆掺聚丙烯纤维(掺量每立方米0.9kg)找平层。

五、施工准备及计划安排:1、、人员配备本工程配备专人,负责本工程的抹灰工程施工管理和质量控制。

2、材料准备根据工程量计算所需用量,材料进场日期定于2013年9月下旬。

按照供料计划,分期分批组织材料进场。

水泥采用32.5普通硅酸盐水泥,每一批水泥进场应有出厂合格证,并应按规定进行复检,合格之后方可使用于工程中。

砂为长江特细砂,砂中不得含有杂物,含泥量不得大于5%。

3、器具准备搅拌机、台秤、手推车、铁板、阴阳角尺、木砂板、铝合金刮尺、托线板、2m硬尺枋(铝合金)、2-3m靠尺、托灰板、钢筋卡子、吊线垂、墨斗、钢卷尺、扫帚、钢丝刷、胶水管及筛等。

4、作业条件本工程抹灰工程施工,必须待有关部门进行中间结构转序验收合格之后进行;施工前项目部必须向施工班组作详细的施工、安全技术交底,在展开本工程的墙体抹灰之前,必须先做抹灰样板墙,待样板墙的抹灰检查合格之后,方可进行大面积施工。

(1)、机具设备2台500型强制式搅拌机。

垂直运输采用QTZ40型塔吊4台和SCD200/200施工升降机4台。

(2)、穿墙螺栓孔洞处理结构施工过程中,本工程的墙、柱存在模板工程穿墙螺栓套管孔洞,这些套管孔洞的存在,给工程带来诸多不利因素:外墙套管孔洞会造成外墙渗水的隐患;内墙孔洞影响墙体的隔音效果。

因此不同的部位应采取相应的措施进行封堵,确保将质量隐患降到最低点。

故要求现场施工作业人员应根据不同部位的封堵要求组织实施;孔洞内的封堵材料应饱满密实,质量达标。

a、外墙穿墙套管孔洞:该处孔洞采用聚氨酯发泡胶引导管喷入套管孔洞中。

b、内墙穿墙套管孔洞:采用微膨胀水泥砂浆双面灌灰修补。

六、主要施工方法及技术措施:(一)、工艺流程(二)、施工要点1、内墙面抹灰(1)、主要工艺流程(2)、施工方法:○1将墙体表面上毛刺和松动、散颗粒剔打清扫干净,并填实各种洞、眼。

a、砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。

b、混凝土基体:表面凿毛或在表面洒水润湿后用水泥素浆(加适量甲基纤维素)拉毛。

○2、一般在抹灰前一天,用胶皮管顺墙自上而下浇水湿润、清洗墙面,使墙体达到一定的含水率,以便抹灰层与基层能够良好粘接。

○3、管线开槽、配管应根据设计施工图所示管线走向示意,用墨线在墙上弹出管线位置,用切割机在墙面上切割成槽,然后将线管埋入墙中,用钉子将线管固定在墙内。

用1:3水泥砂浆进行封堵,封堵面与墙面齐平,对于局部开槽比较大,应用C20细石砼封堵处理。

○4、钉钢丝网:内墙抹灰前要在不同材质接槎处钉上300mm宽钢丝网,每边至少伸出150mm长,埋入墙内线管封堵处粘贴聚合物耐碱网格布,每边伸出100mm,以防温度变化及收缩不均,造成抹灰出现裂纹。

○5、打灰饼:先用托线板检查墙面平整度、垂直度,用尺检查房间的开间、进深尺寸,确定抹灰的厚度,在墙的上角两边15~20cm 各做一个标准灰饼,灰饼尺寸50mm见方,厚度以墙面平整度、垂直度及房间的开间、进深尺寸决定。

然后根据两个灰饼用托线板或线垂吊垂直做墙面下角在踢脚板上方20~25cm处的两个标准灰饼,再用钉子在左右灰饼附近墙缝面挂好通线,并根据通线位置每隔1.5~2米处加做若干标准灰饼.○6、抹底灰:底灰采用1:3水泥砂浆(加适量甲基纤维素)打底,厚度13mm划毛,使底层抹灰面呈粗糙面。

○7、抹罩面灰时应待底层抹灰面六七成干时方能开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面砂浆采用1:2.5水泥砂浆,厚度为7mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。

依先上后下的顺序进行,然后压实压光,压时要掌握火候,既不要出现水纹,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。

施工时整面墙不宜甩破活,如遇有预留施工洞时,宜甩下整面墙待抹为宜。

如下图○8、细部处理:门窗边在距边5mm处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。

墙上各种预留洞口,在墙面抹灰时将穿墙线管插入预留洞口,预留长度超出墙面抹灰厚度2~3CM左右,在墙面抹灰完毕后,一周后再手提切割砂轮机,将PVC管切割磨平。

○9、落地灰的使用:落地灰集中收集后,用筛网进行过筛,去掉杂物,加适量水泥进行机械搅拌,用于墙面的底层抹灰或厕所防水层砂浆保护层。

○10、养护:抹灰面层完成后,用喷雾器进行喷水养护,养护时间不少于7天。

2、外墙抹灰:(1)、主要工艺流程(2)、施工方法:○1基层处理:将墙体表面上毛刺和松动、散颗粒剔打清扫干净,并填实各种洞、眼。

○2钉钢丝网:外墙抹灰前应在与混凝土交接处钉300mm宽钢丝网,每边延伸150mm,以防温度变化及收缩不均,造成抹灰出现裂纹,钉距宜为500mm。

○3打饼:本工程外墙面不分段,由顶层向下挂通线检查垂直度,确定抹灰的厚度;故先沿外墙水平方向每3~5米挂通线检查垂直度,在每层外墙的顶端、下脚各做一个标准灰饼,灰饼尺寸为50mm见方,厚度以墙面平整度、垂直度决定;然后用钉子在左右灰饼附近墙缝面上挂好通线,并根据通线位置每隔1.5~2米加做若干标准灰饼。

○4抹底灰:在抹灰前一天用水把墙面湿润,砖墙面用水泥浆(加适量甲基纤维素)甩毛。

底灰采用1:3水泥砂浆打底,厚度13mm,分两次成活,并应大致找平,用抹灰铁板在墙面上划毛,使底层砂浆呈粗糙面。

○5抹面层灰:待底层抹灰面干到七、八成时,方能抹面层砂浆;抹抹面层灰前应对底层适当湿润,面层灰为7mm厚1:2.5水泥砂浆,面层应抹到与巴子齐平,并应使用铝合金尺枋从上往下按标准刮平。

○6细部处理:窗边在距边5mm处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。

○7落地灰的使用:落地灰集中收集后,用筛网进行过筛,去掉杂物,加适量水泥进行机械搅拌,用于墙面的底层抹灰或厕所防水层砂浆保护层。

○8养护:抹灰面层完成后,用喷雾器进行喷水养护,养护时间不少于7天。

七、质量验收标准1.质量的允许偏差按下表规定:2空间尺寸的允许偏差值和允许极差值八、施工注意事项:1、基层处理:必须清除表面杂物、尘土,提前一天,用水慢慢将砌体表面及砼墙面浇透湿润。

2、界面处理,采用水泥素浆掺入甲基纤维素搅拌均匀,用滚筒均匀的涂刷在墙面基层上,及时将喷溅到顶棚的胶浆刮掉,12小时候后及时湿润养护。

3、粘贴防裂网时一定要将钢丝网片铺平拉紧。

4、抹灰配合比一定按设计要求配制。

5、砂浆拌好后,应在初凝前使用完,凡结硬砂浆不得继续使用。

6、内、外墙体的抹灰,必须按设计要求分层进行,并掌握好间隔时间。

7、抹面灰时,注意灰层内的含水率,压活不应跟得太紧,应待面层灰的水分被底灰吸收后,使面层灰与底层灰产生吸附力后再压活。

8、填充墙上安设管线、开关插座等,应在墙面贴灰饼后进行,并使箱、盒出墙面的高度一致;管线穿过梁时,应在过梁浇筑前预埋。

九、成品保护:1、砂浆的抹灰层,在凝结前应防止快干、水冲、撞击和振动、凝结后防止沾污和损坏。

2、不得直接在楼地面上拌合砂浆,工具不得乱丢乱放、拆除脚手架时,要轻拆、轻放,运料工具不得碰撞墙面。

3、合理安排施工流程:先上后下、循序渐进,使整个抹灰施工过程有条不紊,以防止工序的相互损坏。

4、后续工序应对前道工序的成品或半成品进行保护,不得污染和损坏。

5、加强对施工人员的产品保护思想意识教育,使每个职工都能重视成品的保护。

相关文档
最新文档
