基坑涌水、涌砂应急救援-演练实施方案

合集下载

基坑开挖应急预案演练方案

基坑开挖应急预案演练方案

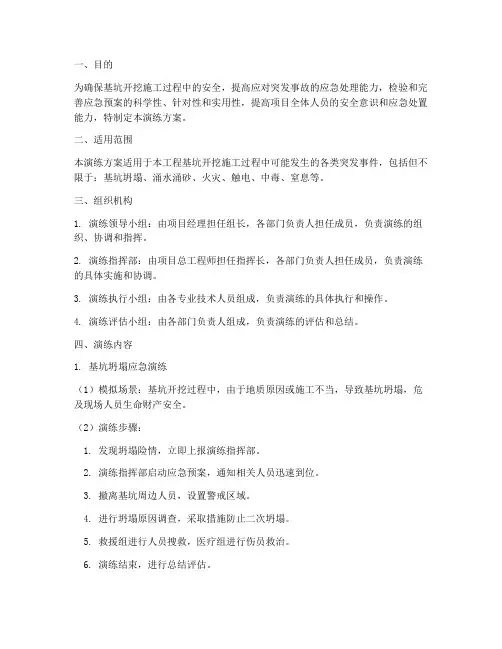

一、目的为确保基坑开挖施工过程中的安全,提高应对突发事故的应急处理能力,检验和完善应急预案的科学性、针对性和实用性,提高项目全体人员的安全意识和应急处置能力,特制定本演练方案。

二、适用范围本演练方案适用于本工程基坑开挖施工过程中可能发生的各类突发事件,包括但不限于:基坑坍塌、涌水涌砂、火灾、触电、中毒、窒息等。

三、组织机构1. 演练领导小组:由项目经理担任组长,各部门负责人担任成员,负责演练的组织、协调和指挥。

2. 演练指挥部:由项目总工程师担任指挥长,各部门负责人担任成员,负责演练的具体实施和协调。

3. 演练执行小组:由各专业技术人员组成,负责演练的具体执行和操作。

4. 演练评估小组:由各部门负责人组成,负责演练的评估和总结。

四、演练内容1. 基坑坍塌应急演练(1)模拟场景:基坑开挖过程中,由于地质原因或施工不当,导致基坑坍塌,危及现场人员生命财产安全。

(2)演练步骤:1. 发现坍塌险情,立即上报演练指挥部。

2. 演练指挥部启动应急预案,通知相关人员迅速到位。

3. 撤离基坑周边人员,设置警戒区域。

4. 进行坍塌原因调查,采取措施防止二次坍塌。

5. 救援组进行人员搜救,医疗组进行伤员救治。

6. 演练结束,进行总结评估。

2. 涌水涌砂应急演练(1)模拟场景:基坑开挖过程中,由于地质原因或排水不畅,导致基坑内涌水涌砂,危及现场人员生命财产安全。

(2)演练步骤:1. 发现涌水涌砂险情,立即上报演练指挥部。

2. 演练指挥部启动应急预案,通知相关人员迅速到位。

3. 撤离基坑周边人员,设置警戒区域。

4. 进行排水和止水作业,防止险情扩大。

5. 救援组进行人员搜救,医疗组进行伤员救治。

6. 演练结束,进行总结评估。

3. 其他应急演练根据实际情况,可增加火灾、触电、中毒、窒息等应急演练。

五、演练时间1. 演练时间:每年至少进行一次。

2. 演练时间:可根据实际情况进行调整。

六、演练准备1. 演练场地:选择基坑开挖现场或模拟现场进行演练。

盾构涌水涌砂应急演练方案

盾构涌水涌砂应急演练方案

一、演练目的为了提高项目部应对盾构施工过程中涌水涌砂等突发事件的应急处置能力,保障施工人员生命财产安全,确保工程顺利进行,特制定本演练方案。

二、演练背景1. 场景设定:模拟盾构施工过程中,因地质条件复杂,导致洞内涌水涌砂,严重威胁施工安全。

2. 事故发生:施工人员在发现涌水涌砂后,立即启动应急预案,进行应急处置。

三、演练组织1. 演练领导小组:由项目经理担任总指挥,分管安全生产的副经理担任副指挥,各相关部门负责人为成员。

2. 演练小组:成立应急指挥部、抢险救援组、医疗救护组、物资保障组、警戒保卫组、信息联络组等。

四、演练流程1. 应急指挥部启动:发现涌水涌砂后,立即向应急指挥部报告,启动应急预案。

2. 抢险救援组行动:迅速组织人员将施工人员撤离至安全区域,同时进行涌水涌砂的封堵和引流。

3. 医疗救护组行动:对受伤人员进行现场救治,并送往医院。

4. 物资保障组行动:及时调配应急救援物资,保障抢险救援工作的顺利进行。

5. 警戒保卫组行动:对事故现场进行警戒,防止无关人员进入。

6. 信息联络组行动:及时向上级领导汇报事故情况,并做好信息发布工作。

五、演练内容1. 应急预案启动:检验应急预案的启动速度和有效性。

2. 人员疏散:检验人员疏散的效率和秩序。

3. 抢险救援:检验抢险救援队伍的应急处置能力和协同作战能力。

4. 医疗救护:检验医疗救护人员的现场救治能力。

5. 物资保障:检验物资保障工作的及时性和充足性。

6. 警戒保卫:检验警戒保卫工作的严密性和有效性。

六、演练评估1. 总结经验:对演练过程中存在的问题进行分析,总结经验教训。

2. 改进措施:针对演练中发现的问题,制定改进措施,提高应急处置能力。

3. 后续工作:对演练过程中暴露出的问题进行整改,确保工程安全顺利进行。

七、注意事项1. 高度重视:全体参演人员要高度重视演练工作,确保演练顺利进行。

2. 认真负责:各参演人员要按照演练方案认真履行职责,确保演练效果。

基坑防洪应急演练工作方案

基坑防洪应急演练工作方案

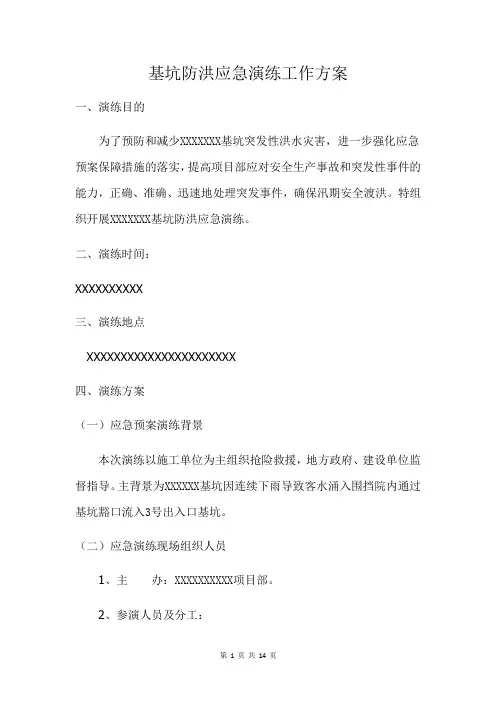

基坑防洪应急演练工作方案一、演练目的为了预防和减少XXXXXXX基坑突发性洪水灾害,进一步强化应急预案保障措施的落实,提高项目部应对安全生产事故和突发性事件的能力,正确、准确、迅速地处理突发事件,确保汛期安全渡洪。

特组织开展XXXXXXX基坑防洪应急演练。

二、演练时间:XXXXXXXXXX三、演练地点XXXXXXXXXXXXXXXXXXXXXX四、演练方案(一)应急预案演练背景本次演练以施工单位为主组织抢险救援,地方政府、建设单位监督指导。

主背景为XXXXXX基坑因连续下雨导致客水涌入围挡院内通过基坑豁口流入3号出入口基坑。

(二)应急演练现场组织人员1、主办:XXXXXXXXXX项目部。

2、参演人员及分工:本次参加演练共计31人+解说员(XXXX)+值班员(XXXX)+120司机+装载机司机+护士(XXXX)=44人。

总指挥:XXXXX现场指挥:XXXX(1)现场预警组:组长:XXXX组员:XXXX做好降雨观测预警工作,发现险情立即向现场指挥X预警,现场指挥X向总指挥XXXX预警。

(2)技术方案组:组长:XXXX组员:XXXXX根据现场的特点,制定应急救援技术措施,为救援工作提供科学、有效的技术支持。

(3)抢险救援组:组长:XXXXXX组员:XXXXXXXXX按照应急救援方案组织现场救援,负责沙袋运输堆码以及水泵安装。

(4)治安保卫组:组长:XXXX组员:XXXXX负责事故现场保卫,进行道路交通疏导、现场警戒。

(5)物机供应组:组长:XXX组员:XX负责应急救援中所有通讯器材的配置,保障防汛信息及时、准确传递;负责调集抢险救援急需物资、设备到达现场。

(6)医疗救护组:组长:XXX组员XXXXX负责外部救援到达前,对伤员进行必要的抢救,协助外部救援机构转送伤员至医疗机构,并指定人员护理伤者。

(7)后勤保障组:组长:XXX组员:XXXXX负责应急救援人员的饮食、住宿、交通运输工作;负责救援人员的接待安置工作。

涌水涌沙应急救援预案演练方案

涌水涌沙应急救援预案演练方案

涌水涌沙应急救援预案演练方案一、背景介绍涌水和涌沙是自然灾害中常见的灾害类型,可能发生在河流、湖泊、海洋等水域以及山区等地形复杂区域。

这些灾害在发生时会导致人员伤亡和财产损失,因此及时有效的应急救援十分重要。

为此,制定涌水、涌沙应急救援预案,并进行演练是保障公众安全的有效手段。

二、目的通过涌水、涌沙应急救援预案的演练,达到以下目的:1.提高应急救援人员的应急处置能力和协同作战能力;2.熟悉应急救援预案,增强应急响应的准确性和迅速性;3.发现和改进应急救援预案的不足之处,提升应急救援的效率和效果;4.增强公众自救互救意识,提高应对涌水、涌沙灾害的能力。

三、演练方案1.演练时间:根据实际情况确定演练时间,确保不影响正常的救援工作和公众活动。

2.演练地点:选择在可能发生涌水、涌沙的地区进行演练,如河流、湖泊、海岸线等。

同时,可以模拟复杂地形环境,增加应对挑战。

3.演练内容:(1)组织演练前的准备工作-成立演练指挥部,明确指挥链条和职责分工;-制定演练计划,明确演练内容、时间和地点;-组织参演人员,包括应急救援队伍、公众志愿者、媒体等;-安排演练相关设备和物资,如救生艇、救生圈、防护装备等。

(2)演练流程-模拟涌水、涌沙事故发生,向参演人员发布紧急通知;-召集应急救援队伍赶赴事故现场,快速部署各救援任务;-进行救援现场勘察和隐患排查,确保救援安全;-进行伤员救护和转移,及时救治受伤人员;-组织受灾群众转移和安置,确保人员安全;-利用媒体渠道发布相关信息,提醒公众注意安全;-对演练过程进行分析和总结,找出不足之处并改进。

(3)演练评估-制定演练评估标准,对各参演人员的演练表现进行评估;-对演练过程中的问题和不足进行归纳和总结,提出改进意见;-分析演练结果,总结经验,完善应急救援预案;-综合评估结果,对优秀参演人员给予表彰和奖励。

4.演练要求(1)确保演练安全:演练中要注意安全措施的落实,避免发生意外伤害。

涌水、涌沙应急救援预案演练方案

涌水、涌沙应急救援预案演练方案

基坑涌水、涌沙应急救援预案演练方案为了提高突发事件的处理指挥能力,提高应急救援反应速度和协调水平,确保能迅速有效的处理安全事故,更大程度的减少事故损失。

根据项目部制定的应急预案,结合项目部现生产及周边环境实际情况,项目部计划进行消防应急预案演练。

为了达到演练目的和保证演练的顺利进行,特制定本方案。

一、演练目的1、通过本次演练,进一步明确相关部门和人员的职责任务,熟悉工作关系,完善应急机制。

2、通过本次演练,增强所有相关人员对应急预案的熟悉程序,提高应急处置能力。

3、通过本次应急演练,检查项目部应对基坑涌水、涌沙应急方面所需队伍、物资、装备、技术等方面是否存在准备不足情况。

4、通过本次应急演练,掌握基坑涌水涌沙应急处理知识,提高项目作业人员风险防范意识和抢险等应对能力。

5、通过本次应急演练,查找项目应急预案中存在的问题,进而完善应急预案,提高应急预案的实用性和可操作性。

二、演练时间和地点演练时间:2013年4月23日16:00演练地点:一区施工现场三、组织机构及人员职责(一)建立应急预案演练组织机构设应急救援领导小组、现场救援组、物资保障组、警戒组、医务救护组、后勤保障组。

(二)应急救援人员岗位职责1、救援领导小组组长XXX:负责救援工作总指挥,组织应急救援演练工作,负责及时向上级主管部门如实汇报情况。

2、救援领导小组副组长XXX:负责现场救援指挥工作,在紧急状态下的现场抢险,及时控制危险源,并根据现场情况,立即组织救援队伍和救援设备物资。

3、救援领导小组副组长XXX:负责现场救援技术及方案措施。

4、救援领导小组副组长XXX:负责整个演练的过程的监控,并做好记录,查找涌水、涌沙应急预案中存在的问题,进而完善应急预案,提高应急预案的实用性和可操作性。

5、现场救援组:组长由XXX担任,负责现场救援实施工作,协调救援设施及人员进行救援行动;负责现场人员疏散到安全地带。

6、警戒组:组长由XXX担任,根据事故情况和所需救援能力的要求,及时与当地有关救援部门进行联系,负责现场的警戒,事故现场的观测,防止再次发生意外火情,确保救援人员的安全。

深基坑涌水应急救援预案

深基坑涌水应急救援预案

深基坑涌水应急救援预案一、预案编制依据根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》和相关标准规范,结合本工程实际情况,制定本预案。

二、预案适用范围本预案适用于深基坑工程在施工过程中出现的涌水事故的应急救援工作。

三、组织机构1. 应急救援领导小组:负责组织、指挥和协调应急救援工作。

组长:项目负责人副组长:安全经理、技术负责人成员:施工队伍负责人、现场管理人员、应急救援队伍成员2. 应急救援小组:负责具体实施应急救援措施。

组长:现场负责人副组长:技术员、安全员成员:施工人员、应急救援队伍成员四、风险分析与预防措施1. 风险分析(1)地质条件复杂,地层松散,地下水丰富,易导致基坑涌水。

(2)基坑周边环境复杂,地下管线、建筑物基础等可能导致基坑涌水。

(3)基坑支护结构缺陷,导致地下水渗漏。

(4)施工过程中,降水措施不当,导致基坑涌水。

2. 预防措施(1)充分调查地质条件,了解地下水分布,制定合理的基坑降水方案。

(2)加强基坑周边环境的调查和监测,确保基坑施工安全。

(3)严格按照设计要求施工,确保基坑支护结构的完整性。

(4)加强施工过程中的降水措施,防止基坑涌水。

五、应急救援流程1. 发现涌水事故后,立即启动应急预案,报告项目负责人。

2. 项目负责人立即组织应急救援领导小组成员到达现场,了解事故情况,确定事故等级。

3. 根据事故等级,启动相应级别的应急救援预案。

4. 应急救援小组成员迅速采取措施,控制事故发展,防止事故扩大。

5. 及时疏散现场人员,确保人员安全。

6. 组织医疗救护,对受伤人员进行救治。

7. 调查事故原因,制定整改措施,防止类似事故再次发生。

8. 事故处理完毕后,组织撤离应急救援队伍,恢复正常施工。

六、应急救援措施1. 涌水事故发生时,立即切断电源,防止触电事故。

2. 立即启动降水设备,降低基坑水位。

3. 采用砂袋、棉被等材料堵塞涌水点,阻止水流蔓延。

4. 组织人员撤离基坑,确保人员安全。

基坑涌水涌砂处置方案

基坑涌水涌砂处置方案基坑开挖在地下水丰富的地区时,往往会遇到涌水、涌砂等地质问题,如果没有及时有效地处理,会在后期的建筑中给人工作、建筑质量等方面产生不良影响。

因此,制定一套科学合理的基坑涌水、涌砂处置方案,具有十分重要的实际意义。

本文将会介绍一些常见的基坑涌水涌砂处置方案。

方案一:压实土层法压实土层法是一种简易易行的地面沉降控制方法,对于基坑中涌水、涌砂等地质问题也有一定的应用。

方法为在洞口四周挖出一定深度的深槽,将深槽内的土壤压实,形成一个土屏障,从而阻止基坑水、沙等松散物质向基坑内渗透。

优点:1.执行简单,容易操作。

2.成本较低。

缺点:1.仅适用于一定规模的基坑。

2.技术并不成熟,在具体操作时需要掌握一定的压实时间和强度控制。

方案二:桩筏加固法桩筏加固法是基坑涌水、涌砂处置比较常用的方法之一,其主要原理是把桩和泊松比较小的地层打固定,在其上面加以荷载,让水、砂等松动物质被固定住,从而防止涌入基坑。

优点:1.适用范围广泛,可以处理典型的地质问题。

2.技术成熟,操作经验丰富。

缺点:1.成本较高,需要慎重考虑。

2.需要钻探、打桩和加固等多种工艺,周期长、难度较大。

方案三:钢筋水泥桩支撑法钢筋水泥桩支撑法是基坑涌水、涌砂处置的一种成熟技术,其基本原理是在基坑周边打入一些钢筋水泥桩,通过桩与后衬的地基之间的力量来抵抗侧向土压力,从而控制基坑的地下水位。

优点:1.技术成熟,可靠性高。

2.实施难度小,容易操作。

缺点:1.执行costly,成本较高。

2.限制较大,仅适用于一定规模的基坑。

方案四:垂直排水法垂直排水法是针对基坑地下水过多、渗透速度太快这一问题操纵的一种方案。

垂直排水具有较强的排水能力,作为一种经典地下排水工法,广泛应用于基坑涌水、涌砂处置中。

优点:1.处理效果较好。

2.适用范围广泛。

缺点:1.成本较高,工期较长。

2.制定方案时需要考虑周密,以免影响环境。

方案五:冻结法冻结法是较为常见的基坑涌水、涌砂处置技术之一,其将冻土安置于基坑边界处,形成一层防水屏障,并可以定向控制这一屏障的渗透速度和渗透量,从而达到基坑涌水、涌砂处置的目的。

基坑涌水事故应急预案

一、预案概述为保障基坑施工安全,提高作业人员面对突发涌水事故的应急抢险能力,确保人员生命财产安全,特制定本预案。

二、适用范围本预案适用于我单位所有基坑施工项目,包括但不限于深基坑、浅基坑等。

三、组织机构及职责1. 应急指挥部(1)成立应急指挥部,负责指挥、协调、监督基坑涌水事故的应急处置工作。

(2)应急指挥部下设以下小组:a. 抢险救援组:负责现场抢险救援工作。

b. 医疗救护组:负责现场伤员的急救和转运工作。

c. 通信联络组:负责现场应急通讯联络工作。

d. 后勤保障组:负责应急物资、设备、车辆等后勤保障工作。

e. 情报信息组:负责收集、整理、上报事故信息。

2. 各小组职责(1)抢险救援组:a. 确定事故现场范围,设置警戒区域。

b. 组织人员撤离,确保人员安全。

c. 进行现场抢险救援,包括排水、堵漏、加固等。

(2)医疗救护组:a. 对伤员进行现场急救。

b. 将伤员迅速转运至医院接受进一步治疗。

(3)通信联络组:a. 确保现场应急通讯畅通。

b. 及时上报事故信息。

(4)后勤保障组:a. 准备应急物资、设备、车辆等。

b. 协调、保障现场抢险救援工作。

(5)情报信息组:a. 收集、整理、上报事故信息。

b. 及时向相关部门汇报事故进展。

四、应急处置程序1. 发现涌水险情后,立即向应急指挥部报告。

2. 应急指挥部接到报告后,迅速启动应急预案,组织各小组开展应急处置工作。

3. 抢险救援组:a. 设置警戒区域,确保人员安全。

b. 确定涌水来源,采取相应的堵漏措施。

c. 组织排水作业,降低基坑水位。

d. 对受损区域进行加固,防止事故扩大。

4. 医疗救护组:a. 对伤员进行现场急救。

b. 将伤员迅速转运至医院接受进一步治疗。

5. 通信联络组:a. 确保现场应急通讯畅通。

b. 及时上报事故信息。

6. 后勤保障组:a. 准备应急物资、设备、车辆等。

b. 协调、保障现场抢险救援工作。

7. 情报信息组:a. 收集、整理、上报事故信息。

基坑涌水、涌砂应急救援演练方案

深基坑涌水、涌沙演练计划一、演练目的通过本次演练提高项目部全员安全意识,增强应急救援能力。

二、演练时间及内容演练时间:2012年6月29日晚19:30分开始演练内容:深基坑土方开挖过程中地下连续墙接缝出现涌水及涌沙三、演练地点心圩江站施工现场四、参加演练人员项目部全体员工五、演练组织机构组长:杨宏刚(总体)副组长:孙天增(媒体、舆论)、汪东(生产)、杨磊(资源配置)、贺琪(技术)组员:周颖、苟昌建、张建华、韦秀友、石萌、杨少隆、姬仲鹏、潘彬涛六、参演小组分工参演人员按照各自角色进行服装配置,其他人员统一装工装。

技术支持组:周颖、杨少隆、郭祺、魏勇警戒防护组:苟昌建、黄建、屈涛、物资供应组:张建华、张文超、段祖全(电工)信息发布组:石萌、于婧抢险抢修组:姬仲鹏、潘彬涛、王占伟、彭恩虎、田伟抢险班组医疗救护组:韦秀友、杜黎、刘金良、李俊林(司机)后勤保障组:王林、汪莲莲、张伍、马阿丽、张海军(司机)通讯联络组:李程、任荣荣、尹文静监测组:郭培、杨展望、王亮七、演练程序19:30分在项目部会议室集合19:40项目经理杨宏刚宣布演练开始八、物资及设备资源配置九、演练实施1、事故情节及剧情演练时间:2012年9月15日03点45分:深基坑土方开挖过程中,开挖至5轴,基坑下15米位置时,挖机司机发现地下连续墙接缝处有一渗漏点,渗漏点直径约20cm,涌沙。

03点45分:挖机司机立即报告(对讲机)现场值班领工员彭恩虎:彭领工,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,特报告。

03点45分:正跑步赶往现场...彭恩虎(对讲机):收到,我已赶到现场,请密切注意渗漏情况。

03点47分:在事故现场...彭恩虎(对讲机)立即报告现场值班工程师姬仲鹏:姬部长,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,请指示。

03点47分:在事故现场...彭恩虎、姬仲鹏(对讲机)立即报告生产副经理汪东、副总工程师贺琪:领导,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,请指示。

基坑涌水涌沙专项应急预案

一、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《建筑工程施工安全规范》4. 《基坑工程安全规范》5. 国家及地方相关法律法规和标准二、适用范围本预案适用于所有在施工过程中发生基坑涌水涌沙险情的工程项目。

三、组织机构及职责1. 应急指挥部- 负责全面指挥、协调应急工作。

- 成员包括项目经理、项目副经理、安全总监、技术负责人等。

2. 应急救援组- 负责现场应急救援行动的组织实施。

- 成员包括安全员、施工员、机械操作手等。

3. 物资保障组- 负责应急救援物资的调配和供应。

- 成员包括材料员、仓库管理员等。

4. 医疗救护组- 负责现场受伤人员的救护工作。

- 成员包括医护人员、救护车驾驶员等。

5. 通讯联络组- 负责应急信息的收集、整理和上报。

- 成员包括信息员、通讯设备操作手等。

6. 警戒保卫组- 负责现场警戒、交通管制和人员疏散。

- 成员包括安保人员、交通警察等。

四、应急响应程序1. 险情报告- 发现基坑涌水涌沙险情时,现场人员应立即向应急救援组报告。

2. 启动应急预案- 应急救援组接到报告后,立即向应急指挥部报告,并启动本预案。

3. 现场处置- 应急救援组根据预案要求,采取以下措施:- 对险情进行初步判断,确定险情等级;- 根据险情等级,采取相应的应急处置措施;- 加强现场警戒,确保人员安全;- 配合相关部门进行应急物资的调配和供应。

4. 医疗救护- 医疗救护组对受伤人员进行救治,确保伤员生命安全。

5. 信息报送- 通讯联络组及时向上级单位和相关政府部门报告险情及处置情况。

6. 应急结束- 当险情得到有效控制,现场恢复正常时,应急指挥部宣布应急结束。

五、应急保障措施1. 物资保障- 配备足够的应急物资,如沙袋、水泥、注浆机、排水泵等。

2. 技术保障- 建立应急救援技术支持体系,为应急处置提供技术支持。

3. 人员保障- 定期组织应急演练,提高应急处置能力。

4. 信息保障- 建立应急信息报送制度,确保信息畅通。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑涌水、涌砂应急救援-演练方案————————————————————————————————作者:————————————————————————————————日期:深基坑涌水、涌沙演练计划一、演练目的通过本次演练提高项目部全员安全意识,增强应急救援能力。

二、演练时间及内容演练时间:2012年6月29日晚19:30分开始演练内容:深基坑土方开挖过程中地下连续墙接缝出现涌水及涌沙三、演练地点心圩江站施工现场四、参加演练人员项目部全体员工五、演练组织机构组长:杨宏刚(总体)副组长:孙天增(媒体、舆论)、汪东(生产)、杨磊(资源配置)、贺琪(技术)组员:周颖、苟昌建、张建华、韦秀友、石萌、杨少隆、姬仲鹏、潘彬涛六、参演小组分工参演人员按照各自角色进行服装配置,其他人员统一装工装。

技术支持组:周颖、杨少隆、郭祺、魏勇警戒防护组:苟昌建、黄建、屈涛、物资供应组:张建华、张文超、段祖全(电工)信息发布组:石萌、于婧抢险抢修组:姬仲鹏、潘彬涛、王占伟、彭恩虎、田伟抢险班组医疗救护组:韦秀友、杜黎、刘金良、李俊林(司机)后勤保障组:王林、汪莲莲、张伍、马阿丽、张海军(司机)通讯联络组:李程、任荣荣、尹文静监测组:郭培、杨展望、王亮七、演练程序19:30分在项目部会议室集合19:40项目经理杨宏刚宣布演练开始八、物资及设备资源配置序号物资及设备清单数量单位责任人备注1 编制袋5000 个潘彬涛2 中砂200 m3 潘彬涛3 水泥10 T 潘彬涛4 水玻璃5 桶张建华5 双快水泥200 箱张建华6 钢板 6 m2 张建华7 铁锨40 把张建华8 彩条布300 m2 姬仲鹏9 方木40 根姬仲鹏10 Φ48钢管40 m 姬仲鹏11 大锤 5 个姬仲鹏12 木楔若干根姬仲鹏13 棉纱50 套姬仲鹏14 电锯 1 套张建华15 对讲机10 部周颖16 汽车吊 1 辆张建华17 救护车 1 辆石萌18 担架 1 套于婧19 急救箱 1 套于婧20 气体检测仪 1 套苟昌建21 注浆机 1 套张建华22 扩音器 1 套石萌23 Φ80软(钢)管10 M 姬仲鹏九、演练实施1、事故情节及剧情演练时间:2012年9月15日03点45分:深基坑土方开挖过程中,开挖至5轴,基坑下15米位置时,挖机司机发现地下连续墙接缝处有一渗漏点,渗漏点直径约20cm,涌沙。

03点45分:挖机司机立即报告(对讲机)现场值班领工员彭恩虎:彭领工,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,特报告。

03点45分:正跑步赶往现场...彭恩虎(对讲机):收到,我已赶到现场,请密切注意渗漏情况。

03点47分:在事故现场...彭恩虎(对讲机)立即报告现场值班工程师姬仲鹏:姬部长,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,请指示。

03点47分:在事故现场...彭恩虎、姬仲鹏(对讲机)立即报告生产副经理汪东、副总工程师贺琪:领导,挖掘作业面地下连续墙接缝出现直径约20cm的渗漏点,有涌沙,请指示。

03点50分:汪东、贺琪赶往事故现场:立即启动应急预案,由副经理汪东向项目经理杨宏刚汇报事故情况。

03点50分:贺琪:请彭领工带领挖机司机,立即对涌沙点进行回填土方反压。

03点51分:通讯联络组通知各专业小组赶赴现场。

03点55分:项目经理杨宏刚组织各抢险小组到位,抢险抢修开始。

03点58分:技术支持组:制定封堵方案......物资供应组:将应急物资搬运至事故现场......警戒防护组:负责涌沙影响范围勘察,防止次生灾害......后勤保障组:派出救援车辆......医疗救护组:救助伤员(如有)......监测组:监测周边地面沉降、塌陷情、围护结构稳定情况......04点02分:各小组协同配合,开始抢险.....................(半小时后排除险情,贺琪组织对渗漏点检查).................04点32分:技术支持组、警戒防护组、监测组继续在现场观察涌沙点......其余人员散去......05点02分:贺琪向项目经理报告:险情已排除,各小组负责人继续跟踪现场情况,监测组按频率继续监测。

05点04分:项目经理杨宏刚宣布:演练结束十、演练成果本次深基坑涌水、涌沙应急演练,是一场项目级应急演练,此次演练是非常及时,非常有必要的,关系到项目和项目员工的生命财产在事故发生时是否安全的地步。

此次演练要求组织比较严密,各个环节衔接紧凑,岗位人员职责明确,处理流程清晰;参演人员态度严肃认真,精神饱满,操作规范有序,要有较强的临战意识。

深基坑施工是一项危险性较大的工程,如何确保深基坑安全有序施工向来都是项目部全体人员关心的头等大事,通过这次演练,给全体人员作出以下要求:1、通过参加此次演练的员工在演练中学习到的经验认真体会,举一反三;2、此次演练要从实战出发,把假想事故变为真实事故处置,不能流于走形式;3、对此次演练不足方面进行总结,不断完善;4、参加演练的员工可以在讨论发言中多出主意、多想办法,组织好、推动岗位练兵活动的健康发展,使员整体素质再向前推进一大步,达到人与装备的最佳组合,确保本工程深基坑施工安全有序进行。

应急演练桌面推演计划书主持:杨宏刚(1号)一、参演小组简介:技术支持人员、抢修堵漏小组、医疗救护小组、通信联络小组、后勤保障小组、物资供应小组、警戒防护小组、抢险抢修小组。

应急救援小组人员及职责:1号人物:杨宏刚——负责事故现场全面协调指挥工作。

2号人物:贺琪——现场实际勘察、制定出合理方案进行堵漏。

3号人物:周颖——组织抢先堵漏小组人员在事故现场根据总工程师指挥、按照特定方案进行堵漏。

组长:周颖成员:谭晓飞郭祺魏勇刘金良4号人物:苟昌建——组织紧急救护小组人员下基坑抢救伤员。

组长:苟昌建成员:杨展望彭恩虎5号人物:姬仲鹏——组织抢修小组人直接参与抢修工作,或配合地方专业抢修队伍参与抢修救援员组长:姬仲鹏成员:杂工班组6号人物:郭菲——组织通信联络小组人员保持各个小组之间的通信系统的畅通,传达各项指示到有关岗位的关键人员,做好各项信息的记录工作。

组长:郭菲成员:任蓉蓉伊文静7号人物:于倩——抢修堵漏组人员将伤者抬出基坑后,组织医疗救护小组人员及时采用担架将伤者送往医院。

组长:于倩成员:杨少隆李程8号人物:——张建华组织物资设备供应小组人员制定物资计划,检查、监督、落实物资的储备情况。

应急预案启动后,按应急总指挥的部署,有效地组织应急响应物资设备资源到达施工现场。

组长:张建华成员:张文超田伟9号人物:石萌负责组织后勤保障小组人员进行后勤服务工作,做好失态评估机制与通信活动的管理,做好应急响应人员个人防护措施的配备,协助医疗保障组对伤病人员进行分类抢救和护送转院工作。

组长:石萌成员:苏生富汪莲莲王林张海军10号人物:郭培负责疏散事故现场的施工人员,进行现场的警戒工作。

禁止无关人员进入施工现场。

对在事故救援过程做好现场记录(照片、录像或绘制草图等)。

对抢先现场及周边构筑物进行24小时不间断的检测,将第一手数据及时准确的上报应急小组总指挥。

组长:郭培组员:王占伟张伍二、应急预演需用道具:1、吊篮:采用钢筋焊接而成,长2米、宽1米、高1.2米,上口采用钢筋焊接可闭合开关。

用于基坑杂碎物品吊运,事故发生后吊送人员。

2、棉被:用于现场塞堵缝隙。

3、水管:口径30cm,中间带法兰盘,用于涌水口导流。

4、木楔子:用于塞堵棉被,将棉被卡紧塞进涌水口周边。

5、速凝剂:待采用棉被将水管周边塞紧,水闸关闭之后封堵出水口。

6、压降机:涌水口水封堵完毕之后,采用压浆机压双液浆,密实固结涌水地连墙外侧流砂,加固土体。

7、水泥等胶凝材料:压浆用材料。

8、对讲机:事故发生后每个小组配备,便于随时进行联络。

二、预演情节结构:结构1、某日,项目部领工员彭恩虎在施工现场组织挖机开挖WN1~WN17连续墙处基坑,进行跟班作业时发现:开挖面地下连续墙接缝处出现严重流砂、涌水现象。

彭恩虎立即用对讲机将情况(一般的渗漏汇报给工程部长—3号人物、形成喷水现象则汇报给总工程师—2号人物、出现涌水、流砂的直接报告给项目经理—1号人物,此次出现的情况为涌水、流砂)。

1号人物收到信息后通知现场领工员彭恩虎进行简单处理,并且马上通知相关小组赶往事发现场进行处理。

结构2、1号人物及相关救援小组在赶往事发现场同时,项目部领工员彭恩虎又给1号汇报情况:挖机司机在进行挖土堵漏时由于涌水量大,将挖机一侧履带下部土方冲刷出一个空洞,挖机出现倾斜现象。

司机由于惊慌失措,从操作间逃离跳出操作室时,头部碰撞到挖机踏板上,出现流血及昏迷现象。

1号人物收到信息后,立即告知6号人物紧急将情况通知给各个小组,赶往事故现场进行抢险,并启动紧急预案。

三、事故情节:彭恩虎:1号、1号不好啦南侧WN1~WN17处地连墙出现一个洞,直径30厘米的口子,现在正往外喷水流砂、怎么办?杨宏刚:立即采用挖掘机甩土抵住涌水口。

彭恩虎:是,马上实施。

杨宏刚:2号WN1~WN17处地连墙侧墙发生涌水,抓紧前往现场进行勘察。

6号郭菲通知8号准备应急抢险物资。

听到请回答?贺琪:2号收到、正在赶往事发现场。

郭菲:6号收到,马上通知8号准备应急抢险物资。

彭恩虎:1号、1号、现场挖机司机在堵漏时由于大量涌水,挖机一侧履带出现侧斜。

操作人员惊慌失措、从挖机上逃离时头部碰撞到挖机踏板上,出现流血及昏迷现象。

杨宏刚:6号郭菲紧急通知各个应急救援小组赶往事故现场,并启动应急预案。

收到请回答?郭菲:6号收到。

马上通知各个应急小组赶往事故现场进行抢修、救援。

并且汇报1号:8号外出购买材料。

周颖:3号收到,正带领人员赶往现场苟昌建:4号收到,正带领人员赶往现场姬仲鹏:5号收到,赶往现场于倩:7好收到,赶往现场石萌:9号收到,赶往现场郭培:10收到,赶往现场杨宏刚:6号抓紧时间联系8号赶回现场,分发救援物资。

人员相继跑步到达现场。

苟昌建:到达现场,按照1号指示:组织小组人员指挥龙门吊采用吊篮将受伤人员抢救出基坑。

6号:将对讲机全部分发至小组组长手中,便于联系。

杨宏刚:6号抓紧时间打电话联系120,来现场抢救伤者。

联系8号赶往事故现场。

2号抓紧对现场情况进行查看,组织3号、5号队涌水、涌砂现象进行处理10号对现场无关人员进行清场、并拉起警戒线。

7号对伤者进行简单救治、在救援车辆到达后采用担架将伤者抬上救护车陪同送往医院。

9号安排人员赶往医院办理住院手续。

安排完毕各个小组抓紧进行实施。

贺琪:经过对事发现场仔细查看,研究决定采用水管导流,棉被塞堵水管周边缝隙,同时采用木楔子将棉被塞紧,采用速凝剂将墙上漏洞堵塞加固,防止洞口扩大。

导流完毕之后采用压降机对地连墙后空洞进行双液浆压浆,稳定、加固土体。
