露天煤矿穿孔、爆破设计方案
露天煤矿钻爆施工组织设计方案

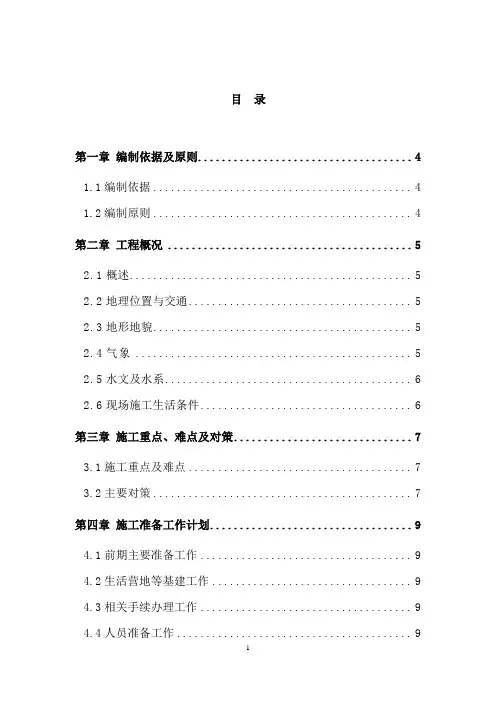

目录第一章编制依据及原则 (4)1.1编制依据 (4)1.2编制原则 (4)第二章工程概况 (5)2.1概述 (5)2.2地理位置与交通 (5)2.3地形地貌 (5)2.4气象 (5)2.5水文及水系 (6)2.6现场施工生活条件 (6)第三章施工重点、难点及对策 (7)3.1施工重点及难点 (7)3.2主要对策 (7)第四章施工准备工作计划 (9)4.1前期主要准备工作 (9)4.2生活营地等基建工作 (9)4.3相关手续办理工作 (9)4.4人员准备工作 (9)4.5设备物资准备工作 (10)4.6管理机构、制度建立 (10)4.7施工技术准备 (13)第五章钻爆施工技术方案 (14)5.1施工总体方案 (14)5.2施工工艺流程 (14)5.3钻爆施工要求 (16)5.3.1设计要求 (16)5.3.2钻孔作业要求 (16)5.3.3爆破作业要求 (17)5.4爆破参数设计 (18)5.5爆破安全校核 (23)第六章施工进度计划 (26)6.1施工进度计划安排的依据 (26)6.2施工进度计划安排的原则 (26)6.3总进度工期 (26)6.4控制性工期 (26)6.5工期保证措施 (28)6.6工期滞后的赶工措施 (29)第七章资源需求计划 (31)7.1开采强度 (31)7.2人员需求计划 (31)7.3机械设备配置 (31)7.4火工材料购买、存储 (32)第八章质量保证措施 (33)8.1质量方针、目标 (33)8.2工程质量的控制标准 (33)8.3质量控制措施 (33)第九章安全保证措施 (36)9.1职业健康安全方针 (36)9.2安全生产原则 (36)9.3安全生产目标 (36)9.4安全管理机构和人员配备 (37)9.4安全管理及安全控制措施 (37)9.4.1总体施工安全措施 (37)9.4.2爆破作业安全措施 (39)9.4.3其他作业安全措施 (41)9.4.4事故预防与应急处理措施 (42)第十章文明施工及环保措施 (45)第一章编制依据及原则1.1编制依据1、中华人民共和国国家标准《煤炭工业露天矿设计规范》GB50197——2005;2、煤矿安全规程(2010版);3、国家现行相关的法律、法规。
露天煤矿开采施工方案

露天煤矿开采施工方案露天煤矿开采施工方案一、项目背景本露天煤矿位于山西省南部,地理位置得天独厚,煤炭资源丰富。
为了高效开采和利用煤炭资源,提高采矿效率,拟制定以下露天煤矿开采施工方案。
二、工程概况1. 矿区面积:1000平方公里2. 矿井数量:10口3. 采掘方式:露天开采4. 设备配置:挖掘机、运输车辆、破碎机等5. 人员配置:技术人员、操作人员、安全监管人员等三、施工方案1. 矿井建设根据地质勘探报告,确定矿井的位置和深度。
进行地方矿井的建设,包括钻孔、爆破、挖掘等施工工作,确保矿井的完整性和稳定性。
2. 设备配置根据矿井开采的需求,配置相应的设备,包括挖掘机、运输车辆、破碎机等。
确保设备的数量和性能能够满足开采的要求,并进行有效的维护和保养,提高设备的使用寿命和效率。
3. 采矿过程(1)矿石开采:利用挖掘机等设备对露天矿山进行破碎、开采,将矿石装载到运输车辆中。
(2)运输与破碎:将运输车辆中的矿石运输至破碎机,进行初步破碎,使其达到适合于运输和处理的颗粒度。
(3)煤矿处理:将破碎后的矿石通过输送带等设备,送至煤矿处理厂,进行进一步的清洗和分选,得到各种规格的煤炭产品。
4. 人员培训与安全管理组织相关技术人员对施工人员进行培训,提高操作技能和安全意识。
加强矿井开采过程中的安全监管,确保施工过程的安全性和可靠性。
四、环境保护措施1. 建立环境保护、资源利用和生态修复的长效机制,落实环境监测和评估制度。
2. 采取合理的土地复垦和植被恢复措施,确保矿区生态环境的可持续发展。
3. 严格控制矿区尘源,采取防尘措施,减少对大气环境的污染。
4. 利用矿井排水处理设备,对排出的废水进行处理,达到环境保护要求。
五、经济效益分析1. 露天煤矿开采施工方案能够高效利用煤炭资源,提高煤炭产量,保证矿区的持续开采和经济效益的提升。
2. 通过合理配置设备和人员,提高开采效率,降低生产成本,增加了企业的盈利能力。
3. 施工方案的执行能够有效控制安全风险和环境污染,提高企业在社会上的形象和声誉,增加了项目的可持续发展性。
露天煤矿穿孔、爆破设计方案

山西交口某某煤业有限公司露天煤矿穿爆工程施工组织设计(方案)交口县金利达工程爆破服务有限公司山西交口某某煤业有限公司2013年5月1日施工组织设计(方案、措施)审批表编号:1 爆区环境与地质山西某某煤业有限公司露天煤矿位于山西省吕梁市交口县城关镇境内,爆破环境比较开阔,采用深孔台阶爆破,要保证放下的岩石大块率不高。
岩石比较坚硬,岩石系数为6-10,岩石的爆破难易程度一般。
本露天煤矿最终开采境界内的岩层大多为近水平沉积岩层,岩石层理明显,水平方向连续性好。
矿山开采最上层剥离物为黄土,为不破坏边坡的稳定性,应采取措施,遂采取垂直钻孔爆破方案。
2 爆破方案选择根据本露天矿采剥工艺,结合采装设备对岩石破碎块度、疏散度的要求,考虑到岩石的软硬程度,确定本矿山岩石层破碎方式为台阶松动爆破。
煤层顶板岩层厚度(即穿孔工作面到煤层的高度)若不足一个标准台阶高度,可采用小台阶爆破法处理,做到“分爆分采”,减少废石混入和降低贫化。
部分爆破区的炮孔穿透含水层,水孔装药应使用乳化炸药。
掘沟工程可根据掘沟高度即掘沟宽度单独进行爆破设计。
3 标准台阶孔网参数设计(爆破对象为一般难爆岩石,达到爆破松动的效果,采用“经验法”设计)矿山生产标准台阶高度10m,本矿爆破岩石厚度3-8m,本设计采用爆破最大用药量,用8m计算,使用的穿孔设备时KY120型履带式露天潜孔钻机,穿孔直径d=120mm。
根据矿区岩层可爆性分析,结合类似矿山的爆破经验,炸药单耗kg。
施工过程中可根据不同爆破区的岩石硬度、初步确定为q=0.403m可爆性、岩石结构、层理发育程度的因素进行适当的调整,以期达到最佳爆破经济效果。
1)、孔径ø=110mm;2)、台阶高度H=8.0m3)、炮孔超深取h=1.5m4)、炮孔深度L=H+h=9.5m5)、填塞长度ho=3.0m6)、单孔装药量Q=qabWkg7)、实际单孔单耗q=0.43m8)、布孔方式:穿凿竖直孔,一般采用梅花形布孔方式。
露天矿爆破作业规程

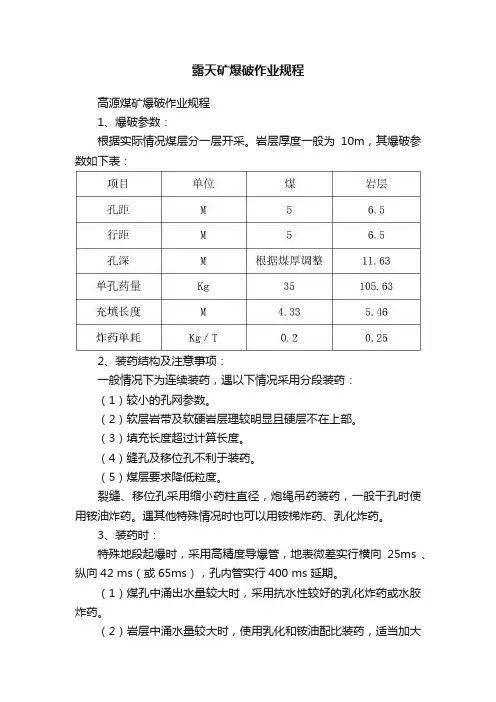

露天矿爆破作业规程高源煤矿爆破作业规程1、爆破参数:根据实际情况煤层分一层开采。
岩层厚度一般为10m,其爆破参数如下表:2、装药结构及注意事项:一般情况下为连续装药,遇以下情况采用分段装药:(1)较小的孔网参数。
(2)软层岩带及软硬岩层理较明显且硬层不在上部。
(3)填充长度超过计算长度。
(4)缝孔及移位孔不利于装药。
(5)煤层要求降低粒度。
裂缝、移位孔采用缩小药柱直径,炮绳吊药装药,一般干孔时使用铵油炸药。
遇其他特殊情况时也可以用铵梯炸药、乳化炸药。
3、装药时:特殊地段起爆时,采用高精度导爆管,地表微差实行横向25ms 、纵向42 ms(或65ms),孔内管实行400 ms 延期。
(1)煤孔中涌出水量较大时,采用抗水性较好的乳化炸药或水胶炸药。
(2)岩层中涌水量较大时,使用乳化和铵油配比装药,适当加大抗水性较好的乳化炸药,以保证爆破质量。
起爆顺序及炮孔布置起爆网络连接示意图:45况,所领取的火工品有剩余时,必须把所剩余部分全部退回矿火工库。
图6-5-2 爆破网络连结及起爆顺序示意图6、爆破工程质量要求:(1)爆破后爆堆要保证一定的规模,爆堆伸出不得大于10m。
(2)采过后的平盘上不得出现高0.3m,长2m以上的根底。
(3)爆破后,立即对伞檐和悬浮大块进行处理。
(4)采完后掌子坡面或坡顶不得出现凸出2m、长5m的伞檐。
(5)有足够的爆破储量,保证留有3天以上的产量。
(6)爆破前必须把平盘的杂物、浮货清理干净。
7、大块岩石处理方法:超限大块选用二次爆破或破碎锤破碎处理,处理必须及时,不准出现因大块处理不及时而影响采装、运输、爆破施工的情况。
8、装药作业:(1)装药前必须清理爆区内障碍物。
(2)装药区域外缘插红旗或其它警告标志,以标示警戒区。
(3)非爆破作业人员和无关设备不准进入警戒区。
(4)火工品的领用必须由专人负责,由队长或穿爆队技术员核准数量签字后,方可去矿供应站开票领取。
运载火工品应使用专用车辆,严禁人货混装,雷管、炸药不得混装。
矿山打孔工程施工方案

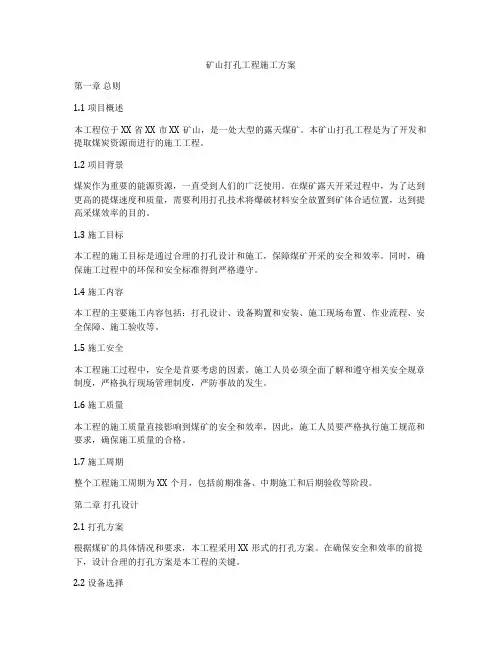

矿山打孔工程施工方案第一章总则1.1 项目概述本工程位于XX省XX市XX矿山,是一处大型的露天煤矿。
本矿山打孔工程是为了开发和提取煤炭资源而进行的施工工程。
1.2 项目背景煤炭作为重要的能源资源,一直受到人们的广泛使用。
在煤矿露天开采过程中,为了达到更高的提煤速度和质量,需要利用打孔技术将爆破材料安全放置到矿体合适位置,达到提高采煤效率的目的。
1.3 施工目标本工程的施工目标是通过合理的打孔设计和施工,保障煤矿开采的安全和效率。
同时,确保施工过程中的环保和安全标准得到严格遵守。
1.4 施工内容本工程的主要施工内容包括:打孔设计、设备购置和安装、施工现场布置、作业流程、安全保障、施工验收等。
1.5 施工安全本工程施工过程中,安全是首要考虑的因素。
施工人员必须全面了解和遵守相关安全规章制度,严格执行现场管理制度,严防事故的发生。
1.6 施工质量本工程的施工质量直接影响到煤矿的安全和效率,因此,施工人员要严格执行施工规范和要求,确保施工质量的合格。
1.7 施工周期整个工程施工周期为XX个月,包括前期准备、中期施工和后期验收等阶段。
第二章打孔设计2.1 打孔方案根据煤矿的具体情况和要求,本工程采用XX形式的打孔方案。
在确保安全和效率的前提下,设计合理的打孔方案是本工程的关键。
2.2 设备选择在打孔工程中,需要使用到各种设备,包括钻机、钻具、爆破器材等。
需要根据实际情况选择合适的设备,确保施工的顺利进行。
2.3 施工布局根据打孔方案,对施工现场进行合理的布局和规划,确保打孔作业的顺利进行,并且最大限度地保证施工安全。
第三章施工准备3.1 施工人员本工程所需人员包括工程师、技术人员、施工人员等。
施工人员需要经过相关培训和考核,具备相关的证书和资质。
3.2 施工设备根据打孔设计方案,购置和安装相应的施工设备和配套设备,确保施工的正常进行。
3.3 材料准备准备施工所需的材料和物资,包括钻具、炸药、引爆器具等,确保施工需要。
铧尖露天煤矿爆破参数设计

露天采矿技术 2013#-g 8期
铧 尖露天煤矿 爆破参数设 计
张 涛 -,吕秀江 :,杜江明 :,陈少荣
(1.内蒙古铧 尖露天煤炭 有限责任公 司生产技 术部 , 内蒙古 部 尔多斯 017000; 2.中国矿业 大学(北京)资源与安 全工程 学院 ,北京 100083;3.贵州省六盘水 市盘 县政府 办公 室 ,贵州 盘 县 553537)
主爆孔 打孔方 式采 用垂 直孔 ,预裂 孑L、缓 冲孔打 孔方 式采 用平行 台阶坡 面角 (75。)的倾 斜孔 ,炮 孔采 用梅 花 型布孔 。炸 药采用 多孔粒 状 铵油 炸药 ,水孔及 预裂孔使用防水乳化炸药 ,起爆药采用 2号岩石炸 药 。采用 孔 内、外毫 秒微差 延 时起 爆 方式 。 2.1 露 天深孔 台阶爆 破设 计
Q=k。q‘口。b‘H 式 中 :后一 考 虑受 前排 孔 矿岩 阻力 作用 的增 加 系 数 ,Ii}=1.1~1.2。 8)起 爆 网路 图 (见 图 3)。
_ 口 MS3
孔 内 MS5
图 3 起爆 网络 图
破最常出现的问题 ,其主要原因一是炸药单耗过大 ; 二 是 对 临 空 面情况 控 制不 好 或 个别 炮 孔 药 量 过 大 ; 三 是炮 孔填 塞长 度不足 或填 塞质 量不好 。
距离 B=3.0 m。
’
3)孔 深 与超 深 L=日 +h=10+0.5=10.5 m;
超深 h=0.5 m。
4)底盘 抵抗线 :
W =coto4/+c=cot75。× 10-t-3.0— 2.68+3.0— 5.5 m
5)孔距 、行距 :
①孔距 :口=mW 一 6 m
m—炮 孔密 集度 系数 ,一般 情况 下取 m=1.2(m
煤矿露天台阶爆破布孔钻孔施工设计.

煤矿露天台阶爆破布孔钻孔施工设计方案设计:审核:批准:设计单位:目录一、露天深孔爆破布孔钻孔施工设计 (3)二、小孔径浅孔爆破布孔钻孔施工设计 (14)三、边坡控制预裂爆破布孔钻孔施工设计 (17)四、火区、高温区爆破施工安全技术措施 (19)五、采空区上实施爆破作业的安全技术措施 (22)一、露天台阶深孔爆破布孔、钻孔施工设计1.深孔台阶爆破施工工艺流程如图图所示施工准备钻孔装药填塞起爆网路连接起爆爆后检查2.施工准备2.1覆盖层清除按照“先剥离、后开采”的原则,根据施工区的特点,安排机械进行表土清除、风化层剥离,为爆破施工创造条件。
2.2施工道路布置施工道路主要服务于钻机就位和道路运输。
布置钻机就位的道路施工时,要尽量兼顾随后的运输需要。
运输道路布置应尽可能利用已有的道路,以便缩短基建工期。
应尽量减少上山公路的工程量,以便缩短上山公路的施工周期。
上山公路选线应有利于整个开采期内的石料及废石运输,尽可能降低公路纵坡,以保证上山公路具有足够通过能力并保证雨天运输。
2.3台阶布置将道路修上山后,应在道路与设计的台阶平台交叉处向两侧外拓,为钻机和运输车辆工作创造条件,向两侧的外拓采用挖掘机械与爆破相结合的办法。
爆破法开挖台阶通常采用以下几种方法:2.3.1均匀布孔爆破法。
该法类似于正常的台阶爆破,使用垂直炮孔,只不过是前排的炮孔较浅,爆破孔间排距较小;后排炮孔较深。
2.3.2扇形布孔爆破法。
该法采用垂直炮孔,钻机不用移动到边缘打孔,钻机移动少。
2.3.3准集中药包法。
该法采用垂直炮孔,钻机也不用移动到前缘打孔,钻机前后基本不移动,一般进行左右移动,炮孔基本布置在一条直线上,炮孔间距较小。
3.钻孔3.1钻机平台修建无论是一次性爆破,还是台阶式爆破,都应为钻机修建钻孔平台。
平台的宽度不得小于6~8m保证一次布孔不少于两台。
平台要平整,便于钻机行走和作业。
在施工时,可采用浅孔爆破,推土机整平的方法。
对于分层台阶式爆破平台应根据设计的爆破台阶,从上到下逐层修建,上层爆破后为下层平台的修建创造了条件,上一层的下平台是下一层的上平台。
露天矿大孔径深孔爆破方案优化与施工技术探讨

关键 词 : 深孔爆破 ; 底 盘抵 抗 线 ; 间 隔装 药 ; 炸 药单耗 ; 孔 网参 数 ; 超 深
中图分类号 : T D 8 2 4 . 2 文献标 识码 : B 文 章编号 : 1 6 7 1—9 8 1 6( 2 0 1 3 )1 0—0 0 1 5 —0 4 C D M 7 5钻 机 和 山 特 维 克 生 产 的 孔 径 3 1 0 o t n i的
的进 步 。表 1 是优 化前 后 的部分 指标对 比 。 1 大 孔径 、 大 孔 网台阶 深孔 爆破 的不 足之 处
现象, 影 响 电铲安 全作业 和效 率发 挥 , 对 工 程机械 修 路 和卡 车安 全高 效运行 也有大 的影 响 。 4 ) 台 阶顶 部赋 存硬 岩时 , 极 易 出现大 块 , 影 响作 业安 全 和 电铲 采装 效率 。 5 ) 很 难完 成煤 中夹矸 和薄煤层 的爆破 松碎工作 ,
作者 简介 : 苏二换 ( 1 9 7 1 一 ) , 男, 1 9 9 3年毕 业于 内蒙古煤 炭 工业学校矿 山机 电专业 , 现任神 华集 团哈 尔乌素 露天煤矿
穿爆 队队长 。
0 . 4 3 k g , m 。煤的抗压强度为 6 . 4 7—1 4 . 3 2 M P a , 普氏 硬度系数一般为 1 — 3 , 炸药单耗为 0 . 1 8 —0 . 2 2 k 咖 。
常好 ,大孔 网也 给现场 混装 车装 药和充 填 机 的机械
量 对 电铲安 全生产 和 采装 效率 的影 响非常 大 ,对工 程 机 械 修 筑 道 路 和 大 型 卡 车 安 全 高 效 运 行 也 有 影 响。 因此 , 不 断优 化穿 孔爆 破 技术 方案 、 强 化穿 孔爆
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西交口某某煤业有限公司露天煤矿穿爆工程施工组织设计(方案)交口县金利达工程爆破服务有限公司山西交口某某煤业有限公司2013年5月1日施工组织设计(方案、措施)审批表1 爆区环境与地质山西某某煤业有限公司露天煤矿位于山西省吕梁市交口县城关镇境内,爆破环境比较开阔,采用深孔台阶爆破,要保证放下的岩石大块率不高。
岩石比较坚硬,岩石系数为6-10,岩石的爆破难易程度一般。
本露天煤矿最终开采境界内的岩层大多为近水平沉积岩层,岩石层理明显,水平方向连续性好。
矿山开采最上层剥离物为黄土,为不破坏边坡的稳定性,应采取措施,遂采取垂直钻孔爆破方案。
2 爆破方案选择根据本露天矿采剥工艺,结合采装设备对岩石破碎块度、疏散度的要求,考虑到岩石的软硬程度,确定本矿山岩石层破碎方式为台阶松动爆破。
煤层顶板岩层厚度(即穿孔工作面到煤层的高度)若不足一个标准台阶高度,可采用小台阶爆破法处理,做到“分爆分采”,减少废石混入和降低贫化。
部分爆破区的炮孔穿透含水层,水孔装药应使用乳化炸药。
掘沟工程可根据掘沟高度即掘沟宽度单独进行爆破设计。
3 标准台阶孔网参数设计(爆破对象为一般难爆岩石,达到爆破松动的效果,采用“经验法”设计)矿山生产标准台阶高度10m,本矿爆破岩石厚度3-8m,本设计采用爆破最大用药量,用8m计算,使用的穿孔设备时KY120型履带式露天潜孔钻机,穿孔直径d=120mm。
根据矿区岩层可爆性分析,结合类似矿山的爆破经验,炸药单耗kg。
施工过程中可根据不同爆破区的岩石硬度、初步确定为q=0.403m可爆性、岩石结构、层理发育程度的因素进行适当的调整,以期达到最佳爆破经济效果。
1)、孔径ø=110mm;2)、台阶高度H=8.0m3)、炮孔超深取h=1.5m4)、炮孔深度L=H+h=9.5m5)、填塞长度ho=3.0m6)、单孔装药量Q=qabWkg7)、实际单孔单耗q=0.43m8)、布孔方式:穿凿竖直孔,一般采用梅花形布孔方式。
a=5m b=5m Q后排=Q前排(1.1≈1.2)9)、总孔数n=5010)、药量数Q总=50×60=3.0T在采剥过程中由于开采的需要,有时采取低台阶爆破法,孔网及装药参数计算方法同上,即在保证爆破质量的前提下算出不同的孔网、装药参数,经设计计算得出不同条件下的参数如下表。
表1:经过计算调整后的低台阶爆破穿、爆参数成果表上表的参数可作为布孔和装药的参考,爆破施工中,对于不同的爆破区应根据岩石硬度,炮孔深度及爆破区周围的环境以及所选用的炸药特性调整照耀单耗、布置合理孔网、调整装药结构,以期达到理想的爆破效果。
4 装药结构采用全孔径耦合装药结构,起爆药包放置在距底部装药长度的1/3处,用尾线长度7.0m的普通毫秒延期导爆管雷管(根据炮孔深度选用尾线长度)作为孔内激发雷管,深空内放置两发激发雷管,浅孔内放置一发激发雷管,使用多孔粒状铵油炸药时,用作起爆药包的乳化炸药不少于800g。
标准台阶爆破深孔装药结构见附图2图2 炮孔装药结构图5 填塞1、 结块的铵油炸药必须敲碎后放入孔内,防止堵塞炮孔,破碎药块只能用木棍、不能用铁器;乳化炸药在装入炮孔前一定要整理顺直,不得有压扁等迹象,防止炮孔堵塞。
2、 根据装入炮孔内的炸药量估计装药位置,发现装药位置偏差很大时立即停止装药,并报爆破技术人员处理。
3、 装药速度不宜过快,特别是水孔装药速度一定要慢,要保证乳化炸药沉入孔底。
4、 放置起爆药包时,雷管脚线要顺直,轻轻拉紧并贴在孔壁一侧,以避免脚线产生死弯而造成芯线折断、导爆管折断等,同时可减少炮棍捣坏脚线的机会。
5、要采取措施,防止起爆线(或导爆管)掉入孔内。
6、装药超量时采取的办法。
其一,装药为铵油炸药时往孔内倒入适量的水溶解炸药、降低装药高度、保证填塞长度符合设计要求;其二,装药为乳化炸药时采用炮棍等将炸药一节一节提出孔外,满足炮孔填塞长度。
处理过程中一定要注意雷管脚线(或导爆管)不得受到损伤,否则应在填塞前报爆破技术人员处理。
7、填塞过程中要防止导线、导爆管被砸断、砸破。
8、合理的填塞长度应能降低爆炸气体能量损失和尽可能增加钻孔装药量。
良好的填塞质量是尽量增加爆炸气体在孔内的作用时间和减少空气冲击波,噪声和个别飞散物的危害。
6 安全分析与计算6.1 空气冲击波的影响本工程采用松动爆破方式,爆破震动和飞石距离时安全考虑的主导因素,空气冲击波危害不作为安全考虑的主要因素。
6.2 由爆破震动确定最大同段齐爆药量爆破震动对建筑物造成的危害不容忽视,由构、建筑物最大容许震速确定最大同段齐爆药量,计算方法:爆破震动速度的控制标准和计算方法在〖爆破安全规程〗中由明确的规定,可按下表取值。
建筑物地面质点最大允许振动速度V 容(s cm )具体计算方法:允许最大一次齐爆药量:a a K V R Q 3331上式中:安全距离R 以m 计,允许药量(最大单响爆破药量)Q1以kg 计,计算震速v 以s cm 计,公式中系数K a 的选取见下面的表格:按距离爆破区最近且抗震等级最差的建筑物允许地面质点最大震动速度反算最大一次齐爆药量:计算得出70米,质点振速为0.83小于1.0,符合安全标准要求。
上述由爆破震动确定的单响起爆药量式在取极端保守的参数条件下得出的,分析计算结构可知:爆破硬岩时同段齐爆药量控制在609kg以内,可使拒爆破区400m处的地面质点震速控制在1.0cm/s 以内,若爆破软岩,爆破震动会更小。
考虑到爆破区的地质条件:1、沉积岩在水平向上连续性好,对爆破震动波的传播有力,使得地震波在水平传播方向上衰减较为缓慢;2、地下采空区的存在,产生能力集中效应,使得地震波能量密度在水平传播方向上波衰减比正常地质条件下缓慢。
由于上述原因,对一次同段起爆药量在计算值的基础上进一步下调。
鉴于在爆破现场的多次实际观察,结合对爆破后的爆破震动分析,经归纳总结,本露天矿爆破的齐响齐爆药量以不超过300kg为宜。
6.3 由飞石安全距离的计算确定爆破安全警戒距离按照瑞典德唐尼克研究基金会总结的经验公式计算:Smax=15.8d=189.6md为孔径参照《爆破安全规程》(GB6722-2003)的相关规定,爆破安全警戒距离确定如下:爆破区位于避炮点高处时,人员安全警戒距离距爆破区边缘200m,设备安全距离不小于150m;爆破区位于避炮点地处时,人员安全警戒距离距爆破区边缘300m,设备安全距离不小于200m。
7 爆破网络设计根据本次爆破的实际情况,为了最大限度地控制单段齐爆药量,本着“安全、高效、简单、可靠”的原则,结合现场使用爆破器材的情况及操作人员的技术熟练程度,确定采用“分区接力微差起爆网络”。
“分区接力微差起爆网络”的技术特点:1、合理分区也就是选择每个分区的合理宽度,选择合理的分区宽度是保证每个分区内各段别齐爆孔的总药量不超过300kg的前提;2、遵循顺序起爆的原则依次顺序起爆的意义如下:a、同一分区内自由面往后依次放置从低段到高段位的孔内延期雷管,确保同一分区内前爆孔为后爆孔创造自由面(即可降低爆破震动,同时提高爆破质量);b、先激发的分区纬相邻后激发的分区创造更多的侧向临空面;c、相邻分区顺序依次起爆可避免先爆分区最先激发炮孔产生的飞石破坏相邻分区的地表网络(分区接力微差起爆网络的技术关键是在先爆孔抛掷飞石不破坏地表网络前,起爆信号已达到孔内延期雷管)。
3、选择合理的雷管段别包括以下几个方面:a、分区接力雷管段别和接力区首段雷管段位的选择,确保起爆不跳段;b、分区内排间微差雷管段别的选择(排间微差间隔时间不低于40ms),将各段地震波分离开来。
实际情况:本次爆破网可根据爆破区的实际环境条件变动:1 、确定抵抗线方向为东2 、雷管布置总排数为2排,孔内首排为5,以此类推开始孔内分别为7、9,孔外延期管接力架用12、13,交叉使用,奇偶结合,达到减震。
3 、链接方法从一排到二排(7、9段)分为一区,以此反复,具体如图;4 、起爆顺序从北到南注:分区之间用双雷管连接8 爆破施工应注意几点降震措施A、“分区接力微差起爆网络”能较好的解决控制爆破震动和一次爆破规模的矛盾问题,施工中应注意以下问题:1、控制一次爆破的排数,即控制一次采掘带宽度不超过六排炮孔为宜。
2、有条件可适当加大爆破长度,即一次采掘带长度不宜过小,这样,可提高一次穿爆规模,减少设备的频繁移动,减少扰民次数。
3、把握“分区接力微差起爆网络”的技术要点,艺术、合理的利用该技术,达到最终控制单响齐爆药量和微差时间间隔的,降低震动的目的。
B、合理布孔片面追求降低单耗的做法是不可取的,过小的单耗不仅增大爆破震动,同时也增加大块率。
实践证明,过小的单耗引起的二次破碎费用增加和采装效率所引起的单位成本增大量比降低单耗所省出的费用要高出不少。
总之,影响爆破震动强度、衰减快慢以及震动影响范围的因素很多,但将爆破震动的影响范围和强度控制到一定的范围内是完全可能的,只要我们依照“精心设计,精心组织施工”的爆破经验,把握好爆破施工的每一个环节,就会取得好的控制爆破结果,减少扰民情绪,造福社会,提高爆破企业的声誉。
9 警戒与起爆1、警戒人员持红旗,配袖章,相邻两警戒岗哨应互相看见,以使相互联系2、路口设路障,指示牌。
3、警戒圈内人员及设备须在起爆前半小时撤离完毕,通往爆破区的个主要道路应设岗哨。
设备撤至距爆区150m外,人员警戒范围距爆破区边300m外。
附图5:预警信号(第一次信号):该信号发出后爆破警戒范围内开始清场工作;起爆信号(第二次信号):起爆信号应在确认人员,设备等全部撤离爆破警戒区,所有警戒人员到岗,具备安全起爆条件时发出。
起爆信号发出后,准许负责起爆的人员起爆;解除信号(第三次信号):安全等待时间(一般15min)过后,检查人员进入爆破警戒范围内检查,确认安全后,方可发出解除警戒信号。
在此之前岗哨不得撤离,不容许非检查人员进入爆破警戒范围。
各信号的发出要清晰、响亮,确保警戒范围内及周边的人员都能听到。
10 爆破注意事项为确保爆破安全,爆破后由指挥部派专人进入现场检查,发现异常现象及时处理,安全保卫人员应严禁无关人员进入危险区,经检查确认安全后,向指挥长汇报,由指挥长下达解除警戒信号命令。
10.1 基本规定10.1.1 从事爆破及与有关的工作人员,必须进行安全知识教育并持证上岗;10.1.2 工作过程中必须严格遵守《爆破安全规程》;10.1.3 必须使用爆破电桥测量电雷管电阻,不准用万用表或其他电工仪表代替专用爆破电桥;10.1.4 起爆网络采用复式起爆网络10.1.5 起爆站起爆电源开关应设专人看管,并锁好,起爆前起爆网络须始终属于短路状态;10.1.6 一切准备完毕后,接上电源,由指挥长指挥起爆。
