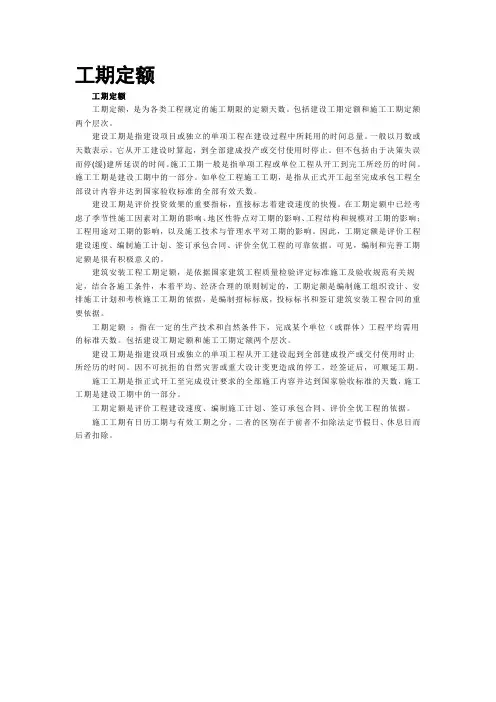

工期定额

工期定额工期定额工期定额,是为各类工程规定的施工期限的定额天数。
包括建设工期定额和施工工期定额两个层次。
建设工期是指建设项目或独立的单项工程在建设过程中所耗用的时间总量。
一般以月数或天数表示。
它从开工建设时算起,到全部建成投产或交付使用时停止。
但不包括由于决策失误而停(缓)建所延误的时间。
施工工期一般是指单项工程或单位工程从开工到完工所经历的时间。
施工工期是建设工期中的一部分。
如单位工程施工工期,是指从正式开工起至完成承包工程全部设计内容并达到国家验收标准的全部有效天数。
建设工期是评价投资效果的重要指标,直接标志着建设速度的快慢。
在工期定额中已经考虑了季节性施工因素对工期的影响、地区性特点对工期的影响、工程结构和规模对工期的影响;工程用途对工期的影响,以及施工技术与管理水平对工期的影响。
因此,工期定额是评价工程建设速度、编制施工计划、签订承包合同、评价全优工程的可靠依据。
可见,编制和完善工期定额是很有积极意义的。
建筑安装工程工期定额,是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订建筑安装工程合同的重要依据。
工期定额:指在一定的生产技术和自然条件下,完成某个单位(或群体)工程平均需用的标准天数。
包括建设工期定额和施工工期定额两个层次。
建设工期是指建设项目或独立的单项工程从开工建设起到全部建成投产或交付使用时止所经历的时间。
因不可抗拒的自然灾害或重大设计变更造成的停工,经签证后,可顺延工期。
施工工期是指正式开工至完成设计要求的全部施工内容并达到国家验收标准的天数,施工工期是建设工期中的一部分。
工期定额是评价工程建设速度、编制施工计划、签订承包合同、评价全优工程的依据。
施工工期有日历工期与有效工期之分。
二者的区别在于前者不扣除法定节假日、休息日而后者扣除。

定额工期标准

重重点工程按1.5天/ 层,抢工期则按1天/ 层 阳台栏杆封顶后20天 开始安装,2天/层
装修进场时间
装修场地移交 时间
无
封顶后60天第 一批(10层)场 封顶后60天场 封顶后60天场 地移交完,15 地移交完 地移交完成 天后第二批场 地移交完
有地暖再加15天
装修施工阶段
毛坯竣工 豪装竣工 封顶后6个月 无 封顶后4个月 毛坯竣工后2 个月 封顶后110天 毛坯竣工后2 个月 封顶后125天 封顶后5个月
主体结构进度
砖砌体进度
内墙批荡进度
外墙批荡进度
铝合金窗框安 装进度
封顶后35天开始,1.5天/层 (有外墙保温封顶后45天开始)应提前量尺寸Fra bibliotek外墙砖铺贴
封顶后45天开始,2天/层 (有外墙保温封顶后55天开始) 封顶后40天进场 封顶后60天场 第一批(10层) 地移交完,再 分两批移交场 地,每批间隔 时间15天
毛坯竣工后2 毛坯竣工后2个 个 月
注: 1、冬歇期:沈阳:11月15日-3月15日;呼和浩特:10月30日-3月15日;石家庄、济南:1月15日-2月28日;太 原:1月1日-2月28日;天津:12月1日-2月28日;郑州、西安:2月1日-2月28日;长春、哈尔滨:11月15日-3月31 日;银川:12月1日-3月15日;兰州:12月1日-2月28日 。 2、春节假期:15天。
第 1 页
别墅多层小高层中高层高层基础施工桩基础检测至000包括土方开挖30天主体结构进度15天层斜屋面30天层10天层首层顶层15天层砖砌体进度内墙批荡进度外墙批荡进度应提前吊线打点铝合金窗框安装进度内外墙批荡完成进场标准窗3天层异型窗不考核内外墙批荡完成进场标准窗2天层异型窗不考核应提前量尺寸外墙砖铺贴封顶后4个月外排栅拆除重重点工程按15天层抢工期则按1天层装修进场时间无阳台栏杆封顶后20天开始安装2天层装修场地移交时间无封顶后60天场地移交完封顶后60天场地移交完成封顶后60天第一批10层场地移交完15天后第二批场地移交完封顶后60天场第一批10层地移交完再分两批移交场地每批间隔时间15天有地暖再加15天毛坯竣工封顶后6个月封顶后4个月封顶后110天封顶后125天封顶后5个月豪装竣工无毛坯竣工后2个月毛坯竣工后2个月毛坯竣工后2个毛坯竣工后2个月封顶后40天进场封顶后35天开始15天层1个月静压桩1个月挖孔桩及cfg桩15个月冲孔桩2个月封顶后35天开始15天层有外墙保温封顶后45天开始一住宅部分工期标准标准层5天层首层8天顶层10天层主体结构完成8层板开始封顶后30天完成5天层主体结构封顶开始封顶后20天完成工期标准15天无地下室
市政工程施工工期定额(定稿)

市政工程施工工期定额(定稿)第三部分市政工程说明C.0.1 本部分为市政工程工期,适用于由一个承包人组织实施的市政工程项目,包括:1道路工程工期;2桥梁工程工期;3给水管道工程工期;4排水管道、沟渠工程工期;5燃气管道工程工期;6自来水厂工程工期;7污水处理厂工程工期;8市政给排水泵站工程工期;9城市地下综合管廊工程工期;10隧道工程工期。
C.0.2 本部分定额工期均为单项工程施工工期。
C.0.3 下列情况发生时经发承包双方确认,应增加工期,其中第1、3 条增加的天数由发承包双方协商确定:1坑底(基础土方)打基础桩,另增加工期;2开挖一层土方后,再打护坡桩的工程,增加工期W50天;3因拆迁、地下管线改移未完成,不能按合同约定时间开工的。
C.0.4 下列情况发生时,不增加工期:1原地坪打基础桩;2室外直埋管道工程;3围墙工程。
C.0.5 本附录定额工期已综合考虑商品混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆,使用时不得调整。
204C. 1 道路工程C.1.1 本节适用于独立施工的新建城市道路工程,改建及拓宽城市道路工程可以参照执行。
C.1.2 同一承包人同时承担多条道路时,按最长工期的单条道路工期计算总工期。
205C. 1.1 沥青混凝土道路定额工期表编号C1-1 C1-2 C1-3 C1-4 C1-5 C1-6 C1-7 C1-8 C1-9 C1-10 C1-11 C1-12 C1-13 C1-14 C1-15 C1-16 C1-17 C1-18 C1-19 C1-20 C1-21 C1-22 C1-23 C1-24 C1-25 C1-26 C1-27 道路长度 (m)W500W1000W1500工期(天)车道宽度 (m)结构层厚度(cm)W40 W70 >70(1) (2) (3)W4 42 51 54W8 47 56 60W12 51 61 66W16 60 66 70W20 61 70 73W24 66 74 79W28 70 79 85W32 75 84 90W36 79 90 94W4 51 60 66W8 56 66 70W12 66 74 79W16 70 79 85W20 74 84 90W24 79 90 94W28 84 94 98W32 90 98 103 W36 93 103 107 W4 56 70 74V8 66 78 84W12 74 89 93W16 79 88 91W20 84 96 103 W24 90 103 108 W28 93 107 112 W32 98 112 116 W36 103 116 122 206编号C1-28C1-29C1-30C1-31C1-32C1-33C1-34C1-35C1-36C1-37C1-38C1-39C1-40C1-41C1-42C1-43C1-44C1-45C1-46C1-47C1-48C1-49C1-50C1-51C1-52C1-53C1-54 附注:道路长度 (m) W2000W2500W3000工期(天)车道宽度 (m)结构层厚度(cm)W40 W70 >70(1) (2) (3)V4 66 72 84W8 74 84 93W12 84 93 103W16 90 98 107W20 93 103 112W24 97 107 116W28 103 112 122W32 107 116 126W36 112 122 130W4 70 79 90W8 84 90 103W12 92 103 112W16 97 107 116W20 103 112 122W24 107 116 126W28 112 122 130W32 116 126 135W36 122 130 140W4 74 84 93W8 90 97 107W12 98 107 116W16 107 116 126W20 116 126 135W24 126 135 145W28 138 140 149W32 135 145 154W36 140 150 1591 单独摊铺沥青混凝土道路工程,其工期按相应定额工期乘以系数0. 40o2单独摊铺沥青混凝土道路工程,含雨水口、雨水支管的施工,以及道路范围内原有各类检查井的升降与旧路刨除等,其工期按相应定额工期乘以系数 0. 60。
工期定额

工期定额的构成[1]1)工期按地区类别划分由于我国幅员辽阔,各地自然条件差别较大,同类工程的建筑设备和实物工程量不同,故将全国划分为I、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四JII、贵州、云南、重庆。
I类地区是指省会所在地最近十年,年平均气温在15℃以上,最冷月份平均气温O。
C以上,全年日平均气温等于(或小于)5℃的天数在90天以内的地区。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅱ类地区是指省会所在地最近十年,年平均气温在8~15。
C,最冷月平均气温在一lo~o℃之间,全年日平均气温等于(或小于)5℃的天数在90~150天之间的地区。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
Ⅲ类地区是指省会所在地最近十年,年平均气温在8℃以下,最冷月平均气温在一10℃以下,全年日平均气温等于(或小于)5℃的天数在150天以上的地区。
同一省、自治区内由于自然条件悬殊,各省、自治区建设行政主管部门可按上述原则,确定本省、自治区内的地区类别,并报经建设部批准,允许分别实行两种地区类别的工期定额。
2)定额项目的划分(1)单项工程按建筑物用途、结构类型、建筑面积、层数划分等划分;(2)专业工程按专业施工项目、用途、安装设备的规格、能力、工程量等划分。
[编辑]工期定额的有关规定[1](1)地基与基础处理。
基础施工较为复杂,工期定额将土0.00以下工程及有无地下室情况作了专门考虑。
在施工中遇有不可预见的障碍物、古墓、文物等需要处理,经承发包双方协商,可按实际处理,顺延工期。
(2)气候方面。
定额按各地的气温差异划分I、Ⅱ、Ⅲ类地区,应按工程所在地确定地区类别使用定额。
施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工的,经承发包双方确认,可顺延工期。
(3)自然灾害。
对不可抗拒的自然灾害造成工程停工,经承发包双方确认,可以顺延工期。

施工定额工期

单位 m3 m3 m2
m3
数量 1681 202 1345 28 10.62 220.8 632.79 498.5 5.3 221.4
综合 产量定额 500m3/台班 1.5m3/工日 200m2/台班 2.5m3/工日 0.25t/工日 5m2/工日 20m3/h 5m2/工日 0.35t/工日 20m3/h
墙体砌筑 屋面工程
m2
门窗工程 墙体装饰
m2 m2 2 m2 m2 m2 m2 m2 m2 m2
m3 m3
m3
m2 m2
楼地面
m2
2000 3784 1081 1081 1081 1081 300 1006 3360 3360 151 6484 1209.57 6484 84
1.2m3/工日 1.6m3/工日 25m2/工日 20m2/工日 60m2/工日 12m2/工日 20m2/工日 3m2/工日 4m2/工日 2.5m2/工日 15m2/工日 10m2/工日 2m3/工日 10m2/工日 8m2/工日
m2 m2 m2 m2 m2 m2 m2 m2 m2
竣工验收
内墙涂料 内墙瓷砖
25m2/工日 6m2/工日
m3
m2 m2
m2 m2 m2 m2 m2 m2
项目
分部分项工程 机械挖土 人工挖土 钎探 土方工程 验槽 基础垫层 垫层养护 基础绑筋 基础支模 基础砼浇筑 基础工程 基础砼养护 基础梁支模 基础梁绑筋 基础梁砼浇筑 基础梁养护 基础验收 柱绑筋 柱梁板支模 底层 梁板梯绑筋 柱梁板梯砼浇注 柱梁板梯砼养护 柱绑筋 柱梁板支模 二-六层 梁板梯绑筋 柱梁板梯砼浇注 柱梁板梯砼养护 脚手架、模板拆除 主体验收 外墙 内墙 找平层 保温层 防水层 保护层 门安装 窗安装 外墙保温 外墙瓷砖 内墙抹灰 屋顶抹灰 回填土 地面瓷砖 散水
国家工期定额电子版

内
构
415
30000以 内浇外挂结
内
构
430
30000以 内浇外挂结
个
构
450
5000以内 全现浇结构 205
7000以内 全现浇结构 220
10000以 内
全现浇结构
230
15000以 内
全现浇结构
250
15000以 外
全现浇结构
270
7000以内 全现浇结构 240
10000以 内
全现浇结构
250
1-170 1-171 1-172 1-173 1-174 1-175 1-176 1-177 1-178 1-179 1-180 1-181 1-182 1-183 1-184 1-185 1-186 1-187 1-188 1-189 1-190 1-191 1-192
14以下 16以下 16以下 16以下 16以下 16以下 18以下 18以下 18以下 18以下 18以下 20以下 20以下 20以下 20以下 20以下 22以下 22以下 22以下 22以下 22以下 24以下 25以下
20000以 内
全现浇结构
435
25000以 内
全现浇结构
460
30000以 内
全现浇结构
480
30000以 外
全现浇结构
505
48 +-0.00以上住宅工程 49 +-0.00以上住宅工程 50 +-0.00以上住宅工程 51 +-0.00以上住宅工程 52 +-0.00以上住宅工程 53 +-0.00以上住宅工程 54 +-0.00以上住宅工程 55 +-0.00以上住宅工程 56 +-0.00以上住宅工程 57 +-0.00以上住宅工程 58 +-0.00以上住宅工程 59 +-0.00以上住宅工程 60 +-0.00以上住宅工程 61 +-0.00以上住宅工程 62 +-0.00以上住宅工程 63 +-0.00以上住宅工程 64 +-0.00以上住宅工程 65 +-0.00以上住宅工程 66 +-0.00以上住宅工程 67 +-0.00以上住宅工程 68 +-0.00以上住宅工程 69 +-0.00以上住宅工程 70 +-0.00以上住宅工程
一般民用建筑建筑安装工程(工期定额)知识讲解

一般民用建筑建筑安装工程(工期定额)知识讲解一般民用建筑建筑安装工程说明一、本章定额是以原国家建工总局一九八一年制定的《建筑安装工程工期定额》(草案)为基础,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,结合各地工期定额试行情况,在广泛调查研究的基础上,本着平均先进、经济合理的原则修订的。
二、由于我国幅员辽阔,各地自然条件差别较大,同类工程的建筑设备和实物工程量不同,故将全国划分Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南;Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏;Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于自然条件不同也可按工期定额地区类别划分原则,由省、自治区建设主管部门划分类区,报建设部批准后,分别执行两种地区类别的工期定额。
三、本章定额以日历天(月)为单位。
单位工程的工期指从基础工程破土开工起至完成全部工程设计或定额子目规定的内容,并达到国家验收标准止的全部日历天数。
四、实行冬期施工的地区,由于施工技术不允许或经济不合理,不能继续施工的,经建设(发包)单位同意,可按实际停工天数顺延工期,但顺延天数Ⅱ类地区不得超过采暖期的40%,Ⅲ类地区不得超过50%。
五、本定额是按各类地区情况综合考虑的,由于各地工业发展水平和施工条件不同,给予广西、宁夏、内蒙、西藏、新疆、贵州、云南、青海、黑龙江等九个省、自治区城乡建设主管部门15%以内的定额水平调整权;给予其它省、直辖市城乡建设主管部门10%以内的定额水平调整权。
各省、自治区、直辖市城乡建设主管部门可按上述规定,制定实施细则,报建设部备案。
六、定额中“×××”以内(或以下),均包括“×××”本身。
第一节单位工程说明住宅工程工期定额住宅楼底层商店工程工期定额地下室工程工期定额办公用房工程工期定额旅馆工程工期定额教学用房工程工期定额图书馆工程工期定额医院、疗养用房工程工期定额科研用房工程工期定额影剧院工程工期定额商店工程工期定额食堂工程工期定额幼儿园(主楼)工程工期定额浴室工程工期定额服务用房工程工期定额汽车库工程工期定额仓库工程工期定额锅炉房工程工期定额变电室工程工期定额开闭所工程工期定额降压站工程工期定额空压机房工程工期定额停车场工程工期定额庭院工程工期定额构筑物工程工期定额第一节单位工程说明1.单位工程工期定额子目是按用途、结构、面积和层数划分的。
工期定额项目划分

建筑安装工程工期定额总说明一、《建筑安装工程工期定额》(以下简称本定额)是在2000年《全国统一建筑安装工程工期定额》和《建筑工程建筑面积计算规范》(GB/T50353-2013)基础上,依据国家现行产品标准、设计规范、施工及验收规范、质量评定标准和技术、安全操作规程,按照正常施工条件、常用施工方法、合理劳动组织及平均施工技术装备程度和管理水平,并结合我国目前建设工程施工的实际情况编制的。
二、本定额适用于中华人民共和国行政区域(不含港澳台地区)内建筑安装工程的新建、扩建和改建。
三、本定额是编制建设工程施工招标文件、签订工程施工合同、合理确定工期、调解处理工期纠纷的依据;是施工企业编制施工组织设计、确定投标工期、安排施工进度、办理工期索赔的参考依据。
四、本定额共分四部分。
五、本定额工期以日历天为单位。
本定额工期,是指自开工之日起,完成各章、节所包含的全部工程内容,至竣工之日的日历天数(包括法定节假日)。
六、工程竣工日期的确定原则:(一)建设工程经竣工验收合格的,承包人提交竣工验收报告之日为竣工日期;(二)建设工程未经竣工验收,发包人擅自使用的,发包人擅自使用建设工程之日为竣工日期。
七、本定额工期不包括施工准备(如三通一平、地面地下障碍物处理)和竣工文件编制所需的时间。
本定额工期,不包括打试验桩和降水工程的时间。
建筑安装工程工期不包括室外工程和园林绿化工程。
市政工程和室外工程、庭院、园林绿化工程执行相应定额。
八、本定额工期综合考虑了冬季施工、雨季施工、一般气候影响、常规土质和节假日等因素,并结合常规设计、施工规范、技术操作规程等综合因素确定的。
冬季和雨季引起的停工超过定额工期3%以上的,工期应相应增加。
九、本定额工期已综合考虑预拌混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆的施工因素,使用时不得调整。
十、复合保温钢筋焊接网架混凝土剪力墙(CL建筑体系)按照剪力墙结构工期乘以系数0.98。
十一、框架剪力墙结构按照剪力墙结构工期乘以系数1.10。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总说明
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、
云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
九、本定额项目包括民用建筑和一般通用工业建筑。
凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。
十、有关规定:
1.单项(位)工程中层高在2.2m以内的技术层不计算建筑面积,但计算层数。
2.出屋面的楼(电)梯间、水箱间不计算层数。
3.单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。
4一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,另加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加 2个乘 0.2系数;加 3个乘 015系数; 4个以上的单项(位)工程不另增加工期。
5坑底打基础桩,另增加工期。
6.开挖一层立方后,再打护坡桩的工程,护坡桩施工的工期承发包双方可按施工方案确定增加无数,但最多不超过50天。
7基础施工遇到障碍物或古墓、文物、流砂、溶洞、暗滨、淤泥、石方、地下水等需要进行基础处理时,由承发包双方确定增加工期。
8.单项工程的室外管线(不包括直埋管道)累计长度在 100 m以上,增加工期 10天;道路及停车场的面积在 500 m2以上,在1000 m2以下者增加工期 ID天;在5 000 m2以内者增加工期20天;围墙工程不另增加工期。
十一、本定额凡注明“XXX以内(下)”者,均包括“XXX”本身,注明“XXX以外
(上)”者,则不包括“XXX”本身。
