临建活动板房加固施工方案

合集下载

活动板房加固方案

活动板房加固方案

活动板房加固方案文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]活动板房加固方案????????????一、加固措施方案?镇江市地处沿江地带,在夏秋季节,台风登陆的概率较大,根据江苏省气象局发布的预测信息,近期将有台风侵袭华东地区。

对于临设活动板房(生活区、办公区与施工现场),需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性。

?活动板房的具体加固做法为:在板房屋面,采用φ48×3.0钢管,竖向每3.64m一道,横向在屋面顶部、坡屋面中部及屋面檐口处各一道,采用扣件搭设钢管网格架,在板房四角部位,及纵向两侧边中部,采用地锚与地面拉结加固,拉结采用6×19?φ7.7钢丝绳进行拉结加固,钢丝绳拉结时必须拉紧(采用葫芦拉紧,或采用M12花篮螺栓调节拉紧)。

?具体做法详见下图:?注:以上加固大样为板房设置区域,周边(四周一圈)板房加固大样,拉结钢丝绳两端两侧各拉结一道,中间每侧每3.64m拉结一道。

在办公区位置,为考虑美观,地锚也可使用20以上的高强膨胀螺栓。

地锚示意图(在办公区位置,为考虑美观,也可使用20以上的高强膨胀螺栓)钢丝绳卡扣布置大样二、施工安全注意事项?(1)本着“安全第一,预防为主、综合治理”的指导原则,为确保整个工程的安全目标的实现,在活动板房加固施工过程中,应加强安全技术管理的落实和实施。

?(2)钢管网格架搭设人员必须是经过现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。

上岗人员应进行体检,合格者方可持证上岗作业。

?(3)搭设人员必须戴安全帽、系安全带、穿防滑鞋。

?(4)各构配件质量与搭设质量,按规范规定进行检查验收,合格后方可使用。

?(5)当有六级及六级以上大风和雾、雨等天气时,应停止高处施工作业。

?(6)雨天后作业,必须进行检查和验收,合格后方可进行作业。

临建活动板房加固保养方案

临建活动板房加固保养方案

临建活动板房加固保养方案
前言
随着我国经济的发展,建设工程的规模和数量不断增加。

因此,在建筑工地上常使用临建活动板房作为临时工作场所。

为了保证临
建活动板房的安全和稳定,需要加强其加固保养工作。

加固方案
1. 加固基本结构。

对临建活动板房的基本框架进行加强,确保
其基本结构牢固。

具体措施包括增加支撑柱、加固梁、更换螺栓等。

2. 加固墙体。

加固活动板房的外墙、内墙和分隔墙等。

具体措
施包括加固墙面、墙角和门窗等。

3. 加固屋顶。

加固活动板房的屋顶,避免出现漏雨、塌陷等情况。

具体措施包括更换防水层、加固梁柱、安装排水系统等。

保养措施
1. 定期检查。

对临建活动板房进行定期检查,包括基本结构、
墙体和屋顶等。

发现问题及时处理。

2. 日常清洁。

保持临建活动板房的干净整洁,防止灰尘、垃圾
等杂物积聚。

3. 防火措施。

加强临建活动板房的防火措施,避免发生火灾等意外情况。

结语
临建活动板房是工地上必不可少的临时工作场所,但其安全性一定要得到保障。

本文提供的加固保养方案,可以帮助大家更好地保护临建活动板房的安全和稳定。

临建板房及围挡加固施工方案

临建板房及围挡加固施工方案

民死·凤凰乡7号院名目之阳早格格创做临建房屋及围挡加固动工筹备湖北恒胜兴办拆置有限公司2014年6月目录一、体例证明:3二、体例依据:3三、工程表面:3四、活动板房加固办法:6五、围挡加固办法:12一、体例证明为了预防极度天气及汛期出现事变,特此根据相闭确定制定临建房屋及围挡动工加固筹备,为更佳的包管动工仄安以及便于里里管制,对于中竖坐良佳的企业局里,加强工程动工管制,谦脚集团CI的相闭央供,搞出以下真量.二、体例依据:、民死·凤凰乡7号院名手段动工图纸、动工现场临时兴办物技能典型(JGJ/Y188-2009)1.3、民死·凤凰乡7号院名目动工构制安排三、工程表面:四、活动板房加固搞法原工程活动房加固的简曲要领为:屋里采与纵横背钢管举止加固,横背钢管通过端部与Φ10钢丝绳贯串,钢丝绳采与锁扣与钢管举止对接,前提采与50×50×4的镀锌角钢挨进大天,挨进少度为 1.35米,角钢端部启圆孔,用花篮螺栓与角钢牢固,花篮螺栓的另一端与钢丝绳牢固.1、根据原工程的本量情况,果大天部位采与搞铺陶砖,无法采与大天挨伸展螺丝举止加固.故现场采与正在大天挨进 1.5米少镀锌角钢,动做钢丝绳与大天的推结面,角钢进土层的深度为1.35米,暴露15cm的部分浇筑200×200×100mm(薄)的混凝土墩子,最上部的50mm的角钢中露,并预先启佳Φ20的圆孔,预留的圆孔与花篮螺丝的一端牢固,另一端与钢丝绳举止对接.简曲详睹附图一及①节面.2、花篮螺栓的上部与钢丝绳对接,用钢丝绳锁扣举止牢固,正在牢固钢丝绳之前应预先脱佳Φ20的PVC线管,线管少度为1.5米,线管表面应提前刷佳起启示效率的黑黑隔断油漆.前提部位的混凝土墩子也应刷佳黑黑隔断的启示色,尽管预防仄安隐患.3、屋里采与纵横背钢管举止加固,其中纵背钢管正在下,与屋脊目标仄止,为预防纵背钢管对于屋里彩钢板瓦楞制成益坏,正在钢管拆置前下部应垫设100×50的木圆,木圆少度没有小于200mm,而后正在木圆上部铺纵背钢管,末尾铺设横背钢管,屋脊处的横背钢管采与转背扣件举止对接,其余部位均采与曲角扣件对接.附图一:(前提角钢加固节面图)4、花篮螺栓一端与预埋角钢启佳的圆孔对接,另一端与钢丝绳对接,钢丝绳采与锁扣牢固,且每处为2个锁扣,上部与钢管推结的锁扣数量也为每处2个.对接节面详睹下附图(角钢、花篮螺栓、钢丝绳对接节面图).5、钢丝绳与上部钢管对接的节面部位,正在距钢管端头10cm 的部位,焊接5cm少的镀锌圆钢短头,镀锌圆钢规格为Φ10,预防推结钢丝绳背中滑移,简曲详睹节面2.附图:节面2附图:角钢、花篮螺栓、钢丝绳对接节面图6、原名目屋里均为单背坡火,单里坡少约为 3.7米,现场统一采用少度为4.0米的钢管,单坡接会处钢管对接采用转动扣件,中侧挑出屋里的少度为15cm.钢管统一采用Φ48×3.0的规格,拆置前刷佳防锈漆及里漆,里漆颜色共屋里彩钢瓦颜色,保证共板房完全协做.7、纵背加固钢管采与6米少,采与对于接扣件对接,纵背钢管的对接接洽应相互错启,每部分单坡树坐三讲通少纵背钢管,纵、横背加固钢管的对接采与曲角扣件,简曲详睹屋里加固钢管安插图.8、横背加固钢管的间距为3.64米(单间启间宽度),通过端头的推结钢丝绳与大天的花篮螺栓贯串.9、屋里加固钢管应付于每个扣件的螺丝举止紧固到位,并逐个查看.附图:屋顶加固仄里图附图:活动房加固剖里图三、资料准备原名目波及到的活动板房加固资料品种规格、数量睹下表.序号资料称呼规格数量备注1 钢管Φ48×1385米2 转背扣件45个3 曲角扣件260个4 对于接扣件130个5 花篮螺栓Φ12 88个6 钢丝绳Φ10 616米7 钢丝绳锁扣Φ10 256个8 镀锌角钢50×50×4 126米9 PVC线管Φ20 168米10 防锈漆、里漆/ 按本量钢管、PVC管附图:花篮螺栓及钢丝绳锁扣采用花篮螺栓钢丝绳锁扣五、临建围挡加固筹备1、动工工艺过程丈量定位→前提坐杆预埋→横杆拆设→斜撑、扫天杆拆设→压型彩钢板拆置2、围挡定位动工现场除北侧中,其余三侧采与彩钢板围挡,总少约1030米.根据动工现场仄里安插图,对于临时围挡举止丈量定位.搁线完成后由业主举止确认,与图纸没有符部位即时举止安排.现场西侧围挡树坐正在金桥路东侧路牙石以里1m,东侧围挡树坐正在龙桥路西侧便讲上,北侧围挡树坐正在银台路北侧便讲上.3、围挡尺度围挡里材主要采与0.4mm薄蓝黑压型彩钢板,下2米,采与φ48×3.5型钢管支撑对接,坐杆间距3米.4、围挡前提根据弹设佳的围墙位子线启掘前提,间距3米树坐一讲前提墩,前提采与C15混凝土浇注,尺寸为400mm×400mm×600mm,混凝土浇筑庄重依照国家尺度动工.坐杆采与φ48×3.5型钢管举止预埋,锚进混凝土深度没有小于400mm.彩钢板下砌筑180mm下、240mm宽小灰砂砖,表面抹20薄1:2.5火泥砂浆支光.5、围挡架体拆设待前提砼达到一定强度后,举止横杆、斜撑拆设.横杆树坐三讲,底部横杆距离大天300mm,中间横杆距大天1米,顶部横杆距围挡顶部300mm.沿围挡间距每3米树坐45度斜撑及扫天杆,端部创制杆锚进土中,深度没有小于800mm.牢固佳的架管皆要举止防锈处理,涂刷二遍防锈漆.6、围挡板块拆置压型彩钢板通过金属燕尾钉与横杆推结,燕尾钉间距300mm,彩钢板一侧垫设曲径3cm垫片.7、围挡的维护围挡的仄安效率的收挥以及良佳的中部局里的体现闭键正在于凡是的维护.安插二名维护工人举止凡是维护,凡是维护包罗:破坏的维建,对于传染部位举止浑净,启示标记的浑净.正在台风季节要随时注意天气变更情况,正在台风光临前,可按央供裁撤部分彩钢板,并对于围挡后背钢管举止加固.四、品量统制步伐1、围挡的拆设应整齐、周到、坚韧、好瞅.2、围挡动工历程中,彩钢板没有克没有及出现锈迹,要涂有呵护资料.3、围挡动工完成,彩钢板与钢管之间、钢管与钢管之间必须对接坚韧,没有得有紧动局里.架管防锈漆涂刷到位.4、围挡动工完成,板与板之间贯串仄逆,曲线段要正在一条曲线上.板与板之间拆接没有小于50mm.5、前提混凝土应振捣稀真,搞佳保护,埋进的架管没有得紧动.6、灰砂砖砌筑灰缝歉谦,无通缝.五、仄安文化动工包管步伐1、对于所有进场的工人皆要举止三级仄安培养.2、合理采用资料堆搁场合,缩小噪音对于周边环境传染.3、宽肃真止工完场浑制度,每一讲工序完成以去,必须按央供对于动工中爆收的垃圾举止浑理.拌制砂浆要使用垫板,预防传染路里.4、搞佳临时呵护步伐,预防对于市政讲路,现场绿化制成益害,缩小没有需要的益坏.围挡用钢管支撑加固:坐柱用钢管支撑加固图:。

活动板房加固方案

活动板房加固方案

活动板房加固方案活动板房是一种临时性建筑,在建筑结构上相对较弱,容易受到外力的影响而倒塌。

为了确保活动板房的安全性和稳定性,需要采取一系列加固措施。

首先,对活动板房的地基进行加固。

由于活动板房一般建立在土地上,地基的稳定性直接影响到整个建筑的稳定性。

因此,可以采取以下方法来加固地基:加厚基础,增加地基的承载能力;采用浅基础和深基础相结合的方式,提高地基的稳定性;对地基进行处理,如加固土壤,填充砂石等,增强地基的稳定性。

其次,对活动板房的支撑结构进行加固。

活动板房的支撑结构包括柱子、梁和屋顶,这些部分需要保证足够的强度和稳定性。

可以通过以下的方式来加固支撑结构:加大柱子和梁的截面尺寸,增加结构的承载能力;使用更坚固的材料,如钢材,来替代原有的材料;增加支撑结构的数量和布置,增强结构的稳定性;通过增加连接件和加固点来提高结构的稳定性。

再次,对活动板房的墙体进行加固。

活动板房的墙体一般是由轻质的材料构成,其抗震性和承载能力相对较低。

可以采取以下措施来加固墙体:采用加固材料,如钢丝网,来加固墙体的强度;增加墙体的厚度,提高墙体的抗震性;在墙体的转角处设置加强节点,增加结构的稳定性。

最后,在活动板房的屋面上采取相应的加固措施。

由于活动板房的屋面一般为轻质材料,容易受到风力的影响而飞起或损坏。

可以通过以下方式来加固屋面:增加屋面的重量,如加厚屋面的保温层;增加连接件和加固点,提高屋面与墙体的牢固性;设置防风带,减少风力对屋面的影响。

除了以上的加固措施,还需要加强日常的维护和管理工作。

及时检修和更换受损的部件,保证加固措施的有效性;定期进行结构检测和维护,避免结构的损坏和松动。

总结起来,活动板房加固的关键在于地基、支撑结构、墙体和屋面的加固。

通过增加结构的稳定性和强度,保证活动板房的安全性和稳定性。

此外,加强日常的维护和管理工作,也是确保活动板房安全的重要环节。

临建板房及围挡加固施工方案

临建板房及围挡加固施工方案

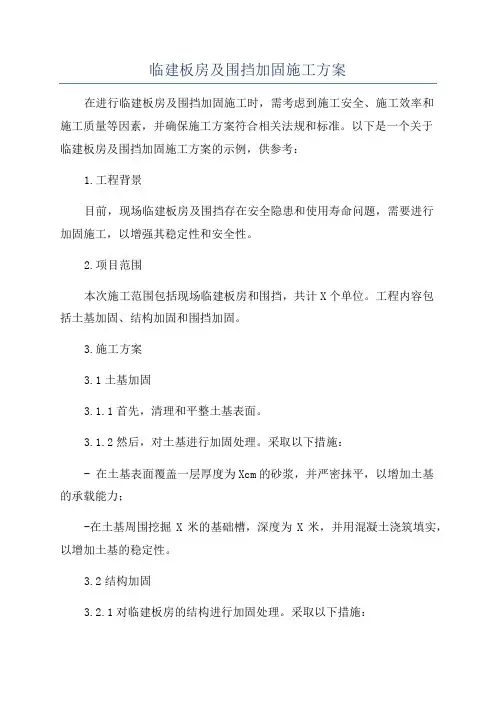

临建板房及围挡加固施工方案在进行临建板房及围挡加固施工时,需考虑到施工安全、施工效率和施工质量等因素,并确保施工方案符合相关法规和标准。

以下是一个关于临建板房及围挡加固施工方案的示例,供参考:1.工程背景目前,现场临建板房及围挡存在安全隐患和使用寿命问题,需要进行加固施工,以增强其稳定性和安全性。

2.项目范围本次施工范围包括现场临建板房和围挡,共计X个单位。

工程内容包括土基加固、结构加固和围挡加固。

3.施工方案3.1土基加固3.1.1首先,清理和平整土基表面。

3.1.2然后,对土基进行加固处理。

采取以下措施:- 在土基表面覆盖一层厚度为Xcm的砂浆,并严密抹平,以增加土基的承载能力;-在土基周围挖掘X米的基础槽,深度为X米,并用混凝土浇筑填实,以增加土基的稳定性。

3.2结构加固3.2.1对临建板房的结构进行加固处理。

采取以下措施:-检查和处理板房结构中的裂缝和破损部分,进行修复或更换;-在板房结构中加装加强构件,如钢梁或钢板,以提高结构的稳定性和承载能力。

3.2.2对围挡进行结构加固。

采取以下措施:-检查和处理围挡的立柱和横梁,如有损坏或锈蚀,进行修复或更换;-在围挡结构中加装加强构件,如钢管或钢板,以增加结构的稳定性。

3.3围挡加固3.3.1首先,清理围挡表面的杂物和污垢,并平整表面。

3.3.2然后,在围挡表面涂刷一层防水涂料,以提高其防水性能。

3.3.3最后,用钢丝固定围挡的连接部分,增加围挡的稳定性。

4.施工步骤4.1准备工作-部署施工人员和设备;-提供必要的安全防护措施,如安全帽、安全绳等;-清理施工现场,确保施工区域干净整洁;-准备所需的施工材料和设备。

4.2土基加固-进行土基清理和平整工作;-进行土基加固处理,包括砂浆覆盖和基础槽浇筑等。

4.3结构加固-对临建板房结构进行检查和处理,修复或更换损坏部分;-在板房结构中加装加强构件;-对围挡结构进行检查和处理,修复或更换损坏部分;-在围挡结构中加装加强构件。

活动板房地面加固施工方案

活动板房地面加固施工方案

活动板房地面加固施工方案1. 引言活动板房地面加固是为了提高地面强度,以便支撑活动板房的稳定性和安全性。

本文档将介绍活动板房地面加固的施工方案,以保证施工的效果和质量。

2. 施工准备在进行活动板房地面加固施工之前,需要进行以下准备工作:•清理地面:清除地面上的杂物、尘土和油污,保证地面清洁。

•进行土方开挖:根据施工图纸确定地基开挖的深度和范围。

•地面平整:在土方开挖完成后,进行地面平整处理,确保地基平整均匀。

3. 材料选用活动板房地面加固需要选用以下材料:•水泥:用于加固地基和填充地板空隙。

•石子:用于制作水泥砂浆,增加地基强度。

•钢筋网:用于加固地基和地板,提高承重能力。

•地板砖或水泥地面涂料:用于作为地面的最终装饰材料。

4. 施工步骤步骤一:地基加固1.在土方开挖完成后,进行地基加固。

首先在地基内部倒入一层砂石,用锹或平整机进行压实。

2.接着,在地基上铺设钢筋网,将钢筋网的两端埋入地基中,并与地基牢固连接。

3.最后,再次进行压实,确保地基的平整和坚固。

步骤二:地面加固1.在地基加固完成后,开始进行地面加固。

首先将水泥、石子和水混合均匀,制作成水泥砂浆。

2.使用平整工具将水泥砂浆均匀地铺在地基上,并用抹刀进行抹平。

3.在水泥砂浆未完全凝固之前,在地基上铺设钢筋网,并与地基上的钢筋网连接。

4.再次使用抹刀将水泥砂浆抹平,确保钢筋网被完全覆盖。

5.等待水泥砂浆完全干燥后,可以铺设地板砖或进行地面涂料的涂刷。

5. 施工注意事项在活动板房地面加固施工过程中,需要注意以下事项:•施工现场要严格按照安全生产标准进行操作,保证施工人员的安全。

•水泥砂浆的制作要按照配比要求进行,确保施工质量。

•在铺设钢筋网时,要保证钢筋网与地基连接紧密,以提高地面的承重能力。

•施工完成后,要对施工现场进行清理,确保环境卫生。

6. 施工验收标准进行活动板房地面加固施工完成后,需要进行验收,以确保施工质量符合要求。

施工验收标准可以包括以下要素:•钢筋网的铺设要牢固,没有松动现象。

浙江省某工程临建活动板房加固施工方案

浙江省某工程临建活动板房加固施工方案

某某建设工程项目临建活动板房加固施工方案编制人:审核人:审批人:某某建工股份有限公司编制日期:年月日一、工程概况某某建设工程项目,位于-----------------,根据本工程的现场实际情况,共搭设了三栋两层宿舍楼、办公楼,其中管理人员及施工人员宿舍均为上下各八间的板房,办公楼为上下各九间的板房;两栋一层食堂及现场仓库,其中一层食堂为五间,现场仓库为七间。

具体详见后附的生活区、办公区平面布置图,一层仓库设置在施工现场。

建设单位:---------------------------------监理单位:---------------------------------施工单位:---------------------------------二、加固做法本工程活动房加固的具体方法为:屋面采用纵横向钢管进行加固,横向钢管通过端部与Φ10钢丝绳相连,钢丝绳采用锁扣与钢管进行连接,基础采用50×50×4的镀锌角钢打入地面,打入长度为1.35米,角钢端部开圆孔,用花篮螺栓与角钢固定,花篮螺栓的另一端与钢丝绳固定。

1、根据本工程的实际情况,因地面部位采用干铺陶砖,无法采用地面打膨胀螺丝进行加固。

故现场采用在地面打入1.5米长镀锌角钢,作为钢丝绳与地面的拉结点,角钢入土层的深度为1.35米,露出15cm的部分浇筑200×200×100mm(厚)的混凝土墩子,最上部的50mm的角钢外露,并预先开好Φ20的圆孔,预留的圆孔与花篮螺丝的一端固定,另一端与钢丝绳进行连接。

具体详见附图一及①节点。

2、花篮螺栓的上部与钢丝绳连接,用钢丝绳锁扣进行固定,在固定钢丝绳之前应预先穿好Φ20的PVC线管,线管长度为1.5米,线管表面应提前刷好起警示作用的红白间隔油漆。

基础部位的混凝土墩子也应刷好红白间隔的警示色,尽量避免安全隐患。

3、屋面采用纵横向钢管进行加固,其中纵向钢管在下,与屋脊方向平行,为避免纵向钢管对屋面彩钢板瓦楞造成损坏,在钢管安装前下部应垫设100×50的木方,木方长度不小于200mm,而后在木方上部铺纵向钢管,最后铺设横向钢管,屋脊处的横向钢管采用转向扣件进行连接,其他部位均采用直角扣件连接。

活动板房临建施工方案

活动板房临建施工方案

活动板房临建施工方案
一、施工前准备工作
1.1 方案制定
在进行活动板房临建施工前,需要制定详细的施工方案,包括施工流程、所需
材料和人员配备等内容。

1.2 材料准备
确保所需材料的充足性和质量,包括活动板房的主体材料、连接件、固定件等。

1.3 人员培训
确保施工人员具备相应的施工技能和安全意识,可以熟练操作工具和材料。

二、施工流程
2.1 地基准备
在选择施工地点后,需要进行地基的准备工作,包括清理地面、夯实土壤等。

2.2 基础施工
根据施工方案进行基础的施工工作,确保活动板房的基础牢固、稳定。

2.3 主体搭建
根据预先制定的主体搭建方案,进行活动板房主体的搭建工作,包括墙体、屋
顶等的安装。

2.4 内部装饰
完成主体搭建后,进行活动板房内部的装饰工作,包括地面铺设、墙面装饰等。

2.5 设备安装
根据设计要求,安装活动板房所需的设备,例如门窗、灯具等。

三、施工验收
3.1 竣工验收
在活动板房施工完成后,进行竣工验收工作,确认活动板房的建造符合设计要求。

3.2 安全评估
进行活动板房的安全评估,检查施工质量和安全性,确保活动板房的使用安全。

四、施工总结
活动板房临建施工是一个复杂的工程,需要充分准备和合理安排施工流程,确
保施工质量和安全。

通过本施工方案的执行,可以保证活动板房的建造质量、使用安全,满足相关设计要求和使用需求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临建活动板房加固施工
方案
Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT
尚湖保利项目临建活动板房加固
施工方案
编制人: 方庆
审核人:叶巡安
审批人:王小虎
中建三局第一建设工程有限责任公司
编制日期: 2018 年 3 月 3 日
一、工程概况
常熟市地处沿江地带,在夏秋季节,台风登陆的概率较大,根据江苏省气象局发布的预测信息,近期将有台风侵袭华东地区。

对于临设活动板房(生活区、办公区与施工现场),需考虑在台风来临前,进行防台风加固,确保在暴雨及台风天气来临之际,活动板房的整体安全性。

管理人员办公生活区包含甲方、监理办公生活区和总包管理人员办公生活区。

管理人员办公生活区含2栋办公楼、2栋宿舍楼、1栋卫生间及宿舍、1栋食堂及宿舍。

办公楼及宿舍楼为2层,每层6间;其中甲方监理管理人员办公室一层为会议室及办公室,二层为办公室;总包管理人员办公室一层为会议室及办公室,二层为办公室;具体见办公室平面布置图。

办公室平面布置图
甲方监理管理人员办公室
总包管理人员办公室
工人生活区含13栋宿舍楼、1栋卫生间、1栋食堂及1栋澡堂。

工人宿舍楼含5栋2层、每层5间及8栋2层、每层6间宿舍。

工人生活区平面布置图
二、加固做法
本工程活动房加固的具体方法为:屋面采用纵横向钢管进行加固,横向钢管通过端部与Φ10钢丝绳相连,钢丝绳采用锁扣与钢管进行连接,基础采用50×50×4的镀锌角钢打入地面,打入长度为米,角钢端部开圆孔,用花篮螺栓与角钢固定,花篮螺栓的另一端与钢丝绳固定。

1、根据本工程的实际情况,因地面部位采用干铺陶砖,无法采用地面打膨胀螺丝进行加固。

故现场采用在地面打入米长镀锌角钢,作为钢丝绳与地面的拉结点,角钢入土层的深度为米,露出15cm的部分浇筑200×200×100mm(厚)的混凝土墩子,最上部的50mm的角钢外露,并预先开好Φ20的圆孔,预留的圆孔与花篮螺丝的一端固定,另一端与钢丝绳进行连接。

镀锌角钢穿碎的陶砖需要重新购买陶砖进行铺设,具体详见附图一及①节点。

2、花篮螺栓的上部与钢丝绳连接,用钢丝绳锁扣进行固定,在固定钢丝绳之前应预先穿好Φ20的PVC线管,线管长度为米,线管表面应提前刷好起警示作用的红白间隔油漆。

基础部位的混凝土墩子也应刷好红白间隔的警示色,尽量避免安全隐患。

3、屋面采用纵横向钢管进行加固,其中纵向钢管在下,与屋脊方向平行,为避免纵向钢管对屋面彩钢板瓦楞造成损坏,在钢管安装前下部应垫设100×50的木方,木方长度不小于200mm,而后在木方上部铺纵向钢管,最后铺设横向钢管,屋脊处的横向钢管采用转向扣件进行连接,其他部位均采用直角扣件连接。

附图一:(基础角钢加固节点图)
4、花篮螺栓一端与预埋角钢开好的圆孔连接,另一端与钢丝绳连接,钢丝绳采用锁扣固定,且每处为2个锁扣,上部与钢管拉结的锁扣数量也为每处2个。

连接节点详见下附图(角钢、花篮螺栓、钢丝绳连接节点图)。

5、钢丝绳与上部钢管连接的节点部位,在距钢管端头10cm的部位,焊接5cm长的镀锌圆钢短头,镀锌圆钢规格为Φ10,避免拉结钢丝绳向外滑移,具体详见节点2。

附图:节点2
附图:角钢、花篮螺栓、钢丝绳连接节点图
6、本项目屋面均为双向坡水,单面坡长约为米,现场统一选用长度为米的钢管,双坡交会处钢管连接选用旋转扣件,外侧挑出屋面的长度为15cm。

钢管统一选用Φ48×的规格,安装前刷好防锈漆及面漆,面漆颜色同屋面彩钢瓦颜色,确保同板房整体协调。

7、纵向加固钢管采用6米长,采用对接扣件连接,纵向钢管的连接接头应相互错开,每一面单坡设置三道通长纵向钢管,纵、横向加固钢管的连接采用直角扣件,具体详见屋面加固钢管布置图。

8、横向加固钢管的间距为米(单间开间宽度),通过端头的拉结钢丝绳与地面的花篮螺栓相连。

9、屋面加固钢管应对每个扣件的螺丝进行紧固到位,并逐个检查。

附图:屋顶加固平面图
附图:活动房加固剖面图
三、材料准备
附图:花篮螺栓及钢丝绳锁扣选用
花篮螺栓钢丝绳锁扣。
