内墙抹灰施工方案1
砖墙内墙抹灰施工方案

砖墙内墙抹灰施工方案一、材料准备与检查准备抹灰所需的主要材料,包括水泥、砂子、石灰、添加剂等。
检查材料的质量,确保水泥无结块、无过期,砂子干燥、无杂质,石灰无杂质。
对所有材料进行适当的保存,避免受潮、污染。
二、墙面处理与清洁清除墙面的油污、灰尘等杂物。
填补墙面上的孔洞和裂缝,确保墙面平整。
浇水湿润墙面,保证抹灰砂浆与墙面的良好粘结。
三、抹灰砂浆制备根据设计要求,确定砂浆的配比,按比例混合水泥、砂子、石灰和添加剂。
使用搅拌机充分搅拌,确保砂浆均匀无颗粒。
砂浆制备好后,应及时使用,避免长时间存放。
四、抹灰工具与设备准备抹灰所需的工具,如抹子、灰斗、刮板、木方等。
确保设备的完好无损,如搅拌机、喷壶等。
五、施工顺序与方法从墙的下部开始抹灰,逐步向上进行。
使用抹子将砂浆均匀涂抹在墙面上,注意控制砂浆的厚度。
使用刮板将砂浆刮平,保证墙面的平整度和垂直度。
使用木方检查墙面的平整度,确保施工质量。
六、质量控制与检测在施工过程中,对抹灰砂浆的质量进行随时检查,确保砂浆的配比、稠度等符合设计要求。
抹灰完成后,对墙面进行全面检查,确保墙面平整、无空鼓、无裂缝。
七、安全文明施工措施施工现场应设置安全警示标志,确保施工安全。
施工人员应佩戴好个人防护用品,如安全帽、手套等。
保持施工现场整洁,避免材料乱堆乱放。
八、施工验收与维护抹灰施工完成后,组织相关人员进行验收,确保施工质量符合要求。
对验收中发现的问题及时进行整改,确保墙面的完整性和美观性。
对已完成的墙面进行定期维护,防止因自然因素造成的损坏。
以上是砖墙内墙抹灰施工方案的主要内容,施工过程中应严格按照方案要求进行,确保施工质量和安全。
内墙抹灰专项施工方案

目录1 工程概况 (2)2 编制依据 (2)3 施工条件 (2)4 材料准备 (3)5 抹灰砂浆准备 (3)6 机具准备 (4)7 工艺流程 (4)8 抹灰工程操作工艺 (4)9 抹灰工程其它注意事项 (7)10 抹灰工程质量标准 (8)11 质量提升和控制措施 (9)12成品保护 (11)14安全环保措施 (11)抹灰工程施工方案1 工程概况本工程为澳城苑居住小区1#楼及地下车库,工程地点位于烟台市城西村。
工程包括1栋高层住宅和一个地下车库。
工程的结构形式主楼为框架剪力墙、车库为框架,2 编制依据1、本工程的施工组织设计2、由北京中景昊天工程设计有限公司有限公司提供的本工程的施工图纸.3、《建筑工程施工质量验收统一标准》(GB50300—2001);4、《建筑装饰装修工程施工及验收规范》(GB50210-2001);5、《工程建设标准强制性条文》2013年版6、《住宅装饰装修工程施工规范》(GB50327-2001)3 施工条件1、结构工程已完成,并经验收合格。
按要求挂网施工完成并经验收合格。
2、抹灰前应检查埋设的接线盒、电箱、管线、管道是否固定牢靠.3、施工时使用的架子应准备好。
室脚手架铺设好脚手板,室内抹灰应提前搭好脚手架或准备好马凳。
4、室内大面积抹灰前应先做样板及样板间,墙面进行套方、做灰饼或冲筋,门窗角做好护角。
4 材料准备1、砂浆:采用干混抹灰砂浆,强度为M5。
2、水:现场设约2个8立方米钢板焊接水池,每次装满水7。
8立方米,并采用高压水泵输送至楼层,每层设一处开关.3、防裂网:镀锌钢丝网。
5砂浆搅拌1、抹灰砂浆的性能指标2、计量及搅拌现场简易检验方法:①将搅拌好的砂浆适量放在报纸上,周边不存在3~5mm湿渍即为合格;②锹铲搅拌好的砂浆,当锹反过来时,砂浆不脱落为好,反之计量及搅拌不符合要求;③用手掌平铲一点搅拌好的砂浆,手上感觉不到有水,手掌反过来砂浆不掉下来为合格。
3、砂浆要做到在2-3小时内使用完,即随拌随用;要先搅先用;搅拌人员需根据当天抹灰进度及时调整每次搅拌间隔时间;现场搅拌人员需如实记录各盘砂浆出料时间;现场搅拌人员对发出的每一车砂浆需发放标有出料时间的小方贴,小方贴随货同行到楼层,由砂浆运料人员一并交给需要砂浆的抹灰工,不允许无主随意倾倒砂浆,谁叫给谁,否则将由砂浆运料人员承担责任.4、有防水要求的抹灰砂浆,含气量不应大于7%,透水压力不应小于0.6MPa。

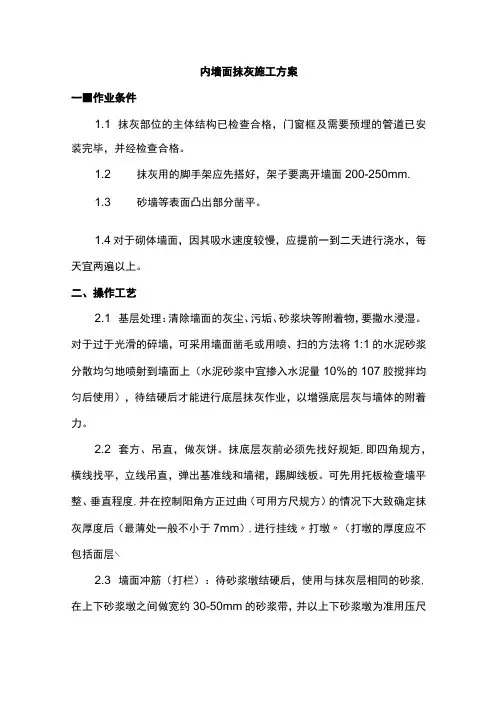

内墙面抹灰施工方案

内墙面抹灰施工方案一■作业条件1.1 抹灰部位的主体结构已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。
1.2 抹灰用的脚手架应先搭好,架子要离开墙面200-250mm.1.3 砂墙等表面凸出部分凿平。
1.4对于砌体墙面,因其吸水速度较慢,应提前一到二天进行浇水,每天宜两遍以上。
二、操作工艺2.1 基层处理:清除墙面的灰尘、污垢、砂浆块等附着物,要撒水浸湿。
对于过于光滑的碎墙,可采用墙面凿毛或用喷、扫的方法将1:1的水泥砂浆分散均匀地喷射到墙面上(水泥砂浆中宜掺入水泥量10%的107胶搅拌均匀后使用),待结硬后才能进行底层抹灰作业,以增强底层灰与墙体的附着力。
2.2 套方、吊直,做灰饼。
抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线和墙裙,踢脚线板。
可先用托板检查墙平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线〃打墩〃(打墩的厚度应不包括面层∖2.3 墙面冲筋(打栏):待砂浆墩结硬后,使用与抹灰层相同的砂浆,在上下砂浆墩之间做宽约30-50mm的砂浆带,并以上下砂浆墩为准用压尺推平,冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。
2.4 做护角根据砂浆墩和门框边离墙面的空隙用方尺规方后,分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阳角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40度斜角将多余砂浆切除、清净。
2.5 抹底层灰:在墙体湿润的情况下抹底层灰,对碎墙体表面宜先刷扫水泥浆一遍,即进行做饼,然后冲筋(打栏)为准,抹底层灰。
用压尺刮平找直,用木槎磨平。
全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等应及时清理干净。
三.抹面层面层抹灰:待底层灰达到七成干后(用手按不软但有指印时),即可抹面层(如间隔时间过长,底层灰过干时,应洒水湿润∖面层厚度不得大于2mm,抹灰时要压实抹平。
内墙面抹灰施工方案 (详细)

内墙面抹灰施工方案一■墙面抹灰要点:1.抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直。
弹出准线和墙裙、勒脚板线。
2、室内梁柱面的粉刷应采用水泥砂浆,粉刷前将梁柱面凿毛,面层应注意接搓,表面压光不得少于两边,罩面后次日进行洒水养护。
3、墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一侧顺靠尺抹上砂浆。
二、混合砂浆内墙面施工方法:1.基层处理施工前应浇水湿润,浇水量以渗入砌块内深度8-10mm为宜。
2、基层施工墙面湿润后,采用高压喷涂法将素水泥浆或108胶水泥浆满涂墙面。
3、底灰在基层表面处理完毕后,应立即进行抹灰,其灰底应选用与加气磅的强度、弹性模量和收缩值相接近的材料,通常应选用1:1:6水泥混合砂浆。
每层每次抹灰厚度不应大于IOmm,如找平有困难,须加厚时,应分层、分次、逐步加厚,并应在第一次抹灰层终凝后再进行,切忌连续流水作业。
4、装饰面层墙体除基层表面处理和底灰等有特殊要求外,底灰以上的中层、面层、饰面层的抹灰和装饰要求,与其他墙体相同。
三、水泥砂浆墙面1.适用部位:混凝土基体。
2、施工方法:a.混凝土表面先刮水泥浆(水灰比0.37~0.40)或洒水泥砂浆处理。
b.底层灰要压实,找平层(中层)表面要扫毛,待中层5~6成干时抹面层。
c.抹成活后要浇水养护。
四、釉面砖墙面1.适用部位:卫生间。
2、施工方法:a.底子灰抹完后,养护1~2d方可镶贴面砖。
b∙根据设计要求,统一弹线分格、排砖;根据弹线分格在底子灰上从上到下弹上若干水平线。
c.用面砖做灰饼,找出墙面、柱面、门窗套等横竖标准,阳角处要双面排直,灰饼间距不应大于1.5m。
d.镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺方尺随时找平找方。
贴完一皮后须将砖上口灰刮平,每日下班前须清理干净。
e.整个工程完工后,用浓度为10%稀草酸刷洗表面,并随即用水冲洗干净。
内墙面抹灰施工方案(基本原件)

内墙面抹灰施工方案(基本原件)
一、概述
内墙面抹灰施工是建筑装修工程中的重要环节,关系到墙面的平整度和美观度。
合理的施工方案对于保证工程质量和进度具有重要意义。
二、施工准备
1. 材料准备
•水泥、石灰、砂浆
•抛光砂浆、修补砂浆
•抹灰工具:抹刀、抹板、泡水海绵 ### 2. 表面处理确保内墙面表面没有松动、开裂等情况,需要进行清扫、修补。
三、施工步骤
1. 预处理
在施工前,先将水泥、石灰和砂浆按一定比例混合制成砂浆。
将上述砂浆铺在
墙面,与墙面保持一定距离,用清水略微擦拭一遍。
2. 抹灰
将砂浆均匀地抹在墙面上,用抹刀和抹板进行抹平,保持墙面的平整度和垂直度。
在抹灰过程中要注意控制砂浆的厚度,以免影响后续的涂料覆盖。
3. 抛光
待砂浆稍干后,使用抛光砂浆进行表面抛光处理,使墙面更加光滑。
4. 修补
如有需要,对抹灰后的墙面进行必要的修补,确保表面平整度和光滑度。
5. 整体清理
施工完成后,清理施工现场,清除墙面上的浮灰和杂物。
四、质量验收
对已抹灰的墙面进行质量验收,检查墙面平整度和光滑度是否符合要求。
如有
问题,及时进行处理。
五、注意事项
1.施工时需确保墙面干燥,避免雨水直接淋湿。
2.施工现场要保持通风良好,有利于砂浆的干燥。
3.施工人员需按照操作规程进行,掌握好砂浆抛光的力度和技巧。
以上为内墙面抹灰施工的基本原件方案,希望能对施工过程有所帮助。
内墙抹灰工程施工组织方案

内墙抹灰工程施工组织方案一、施工项目概况本项目为某高层住宅楼内墙抹灰工程。
工程地点位于某市市中心区域,总建筑面积约为10000平方米。
本次施工内容包括内墙抹灰、保温隔热和涂料粉刷等工作。
本施工组织方案是为了保障施工进度、质量和安全,并对材料、设备、人力、机械等进行安排和管理。
二、组织机构及人员配备1. 项目经理:负责整个抹灰工程的施工组织、协调、监督和管理工作;2. 技术负责人:负责施工现场的技术交底、技术质量管理;3. 安全员:负责现场安全管理,制定和落实安全生产方案;4. 现场监理员:负责监督施工过程中的施工质量和节点节点进度;5. 劳务队伍:抹灰工、辅助工、清洁工、维修工等。
三、施工方案1. 质量管理(1) 严格执行国家相关建筑抹灰规范,合理控制抹灰厚度、平整度和坚实度等指标;(2) 保证施工现场通风良好、干燥,配备充足的工作照明,保证施工质量;(3) 做好施工现场的封闭施工,避免水泥抹灰在潮湿环境下干燥,导致开裂和变形等情况。
2. 安全生产(1) 制定并实施安全生产方案,严格落实各项安全措施;(2) 每日进行安全交底,并落实安全教育和培训;(3) 确保施工现场的安全通道、安全警示标识、安全生产设施等完善齐全。
3. 进度管理(1) 制定详细的施工进度计划,合理分配施工任务,确保按期完成;(2) 对施工进度进行周密安排,并进行有效的监督和跟踪,及时解决施工中出现的问题,确保施工质量;(3) 配合相关单位的施工需求,做好周边环境的保护和协调工作,确保施工进度顺利推进。
四、施工工艺1. 基层处理:检查基层墙面的平整度和坚实度,对不合格的部位进行修补;2. 粘接网格布:在基层墙面上粘贴玻璃纤维网格布,增加内墙面的抗裂性;3. 抹灰:选用合格的水泥砂浆,按比例拌合,抹涂至墙面,确保各处厚度均匀;4. 打磨:对抹好水泥砂浆的墙面进行打磨,使其达到平整度和光滑度的要求;5. 防水、防潮处理:对墙面进行防水、防潮处理,确保内墙面的干燥;6. 涂料粉刷:选用合格的内墙涂料,进行刷涂,保证内墙面的美观。
内墙抹灰专项施工方案
内墙抹灰专项施工方案
内墙抹灰是建筑装修施工中非常重要的环节,其质量直接关系到整个房屋的美观、牢固性和耐久性。
在进行内墙抹灰施工时,需要采取一系列专项方案,以确保施工质量和效率。
本文将介绍内墙抹灰专项施工方案的一些重要内容。
1. 施工前准备
在进行内墙抹灰施工前,首先需要对施工现场进行充分的准备工作。
包括清理施工现场、搭建脚手架、准备抹灰所需的材料和工具等。
同时还需要检查墙面的平整度和墙体的抗压强度等,确保施工正常进行。
2. 材料准备
抹灰所需材料主要包括水泥、砂浆、外墙保温网格布等。
这些材料需要按照一定的比例混合,并根据墙面的情况选择合适的粘结材料。
同时在施工过程中需要及时检查材料的质量,确保施工质量。
3. 抹灰施工工艺
3.1 打石膏线
首先需要根据设计要求,在墙面上打出石膏线,确定抹灰的厚度和高度。
3.2 喷涂浆料
在抹灰之前,需要对墙面进行喷涂浆料处理,增强墙面的附着力。
3.3 抹底灰
根据石膏线的高度,在墙面上涂抹一层底灰,使墙面更加平整。
3.4 中层处理
根据设计要求,进行中层处理,填补墙面的空隙和缝隙。
3.5 抹面灰
最后进行抹面灰处理,使墙面更加光滑、平整。
4. 施工注意事项
•抹灰过程中需要注意保持墙面的湿润,以确保抹灰的粘结性。
•施工现场需要保持通风良好,避免施工材料对人体造成危害。
•施工结束后需要对墙面进行保养,确保抹灰层的固化。
通过以上专项施工方案的实施,可以有效提高内墙抹灰的施工质量和效率,确保墙面的平整度和美观度,为建筑的装修提供稳定可靠的基础。
房屋建筑工程内外墙抹灰专项施工方案
房屋建筑工程内外墙抹灰专项施工方案1.施工准备1.1施工前的准备工作包括:测量墙面的尺寸,清理墙面上的尘土和杂物,确保墙面干燥,清理施工现场,保证施工材料的充足供应。
1.2确保所有施工人员穿戴好必要的防护设备,包括安全帽、防滑鞋、口罩等。
2.施工材料2.1抹灰材料包括水泥、砂子、石膏粉等。
2.2墙面补平材料包括水泥砂浆、抹灰石膏。
2.3辅助材料包括钢筋网片、墙角保护器等。
3.施工工艺3.1内墙抹灰工艺3.1.1在墙面上进行修补,填平裂缝和突出部分,保证墙面平整。
3.1.2在墙角处安装钢筋网片,增强墙角的强度。
3.1.3用水泥砂浆抹灰墙面,先进行一遍底层抹灰,确保与墙面充分粘结。
3.1.4做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.1.5用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
3.2外墙抹灰工艺3.2.1设置隔水层,防止水分进入墙体。
3.2.2用水泥砂浆进行外墙打底,保证墙体的结实。
3.2.3在外墙角安装墙角保护器,增加外墙的保护。
3.2.4进行外墙抹灰,先做一遍底层抹灰,确保与墙面充分粘结。
3.2.5做护面层抹灰,抹灰石膏与水泥砂浆的比例为1:33.2.6用抹灰刀将抹灰层进行抹平,并及时修补不平整的部分。
4.完工验收4.1完工后,用湿布擦拭墙面,确保墙面干净。
4.2用水平尺和垂直尺对墙面进行测量,确保墙面的平整度和垂直度符合设计要求。
4.3对墙面进行检查,确保墙体无开裂、空鼓等质量问题。
4.4如有质量问题,及时进行整改和修复。
5.安全措施5.1施工过程中,严禁高空坠落,施工人员需佩戴安全帽,并在施工现场做好防护措施,如设置警示标语和安全网等。
5.2施工过程中,严禁乱扔杂物,保持施工现场的整洁。
5.3施工过程中,施工人员需注意用电安全,严禁私拉乱接电源。
5.4施工过程中,施工人员需佩戴防护口罩和手套,防止灰尘和有害物质对身体的危害。
以上是内外墙抹灰专项施工方案的主要内容,针对具体工程情况和不同墙面材质,施工方案可能会有所调整。
内墙抹灰工程施工方案
一、工程概况本工程位于xxxxx,为桩基础,框架结构,墙体采用加气混凝土砌块M5.0混合砂浆砌筑,抗震设防烈度为7度,抗震等级为二级。
现需进行内墙抹灰施工,为确保施工质量和安全,特制定以下施工方案。
二、施工准备1. 材料准备(1)水泥:选用32.5强度等级的矿渣硅酸盐或普通硅酸盐水泥,有出厂证明或复试单,超过三个月或受潮的水泥需按试验结果使用。
(2)砂:中砂,平均粒径为0.35-0.5mm,使用前过5mm孔径的筛子,不得含有草根等杂物。
(3)石灰膏:应用块状生石灰淋制,熟化时间不少于15天,用于罩面时,不应少于30天。
(4)磨细生石灰:细度应通过4900孔/cm2的筛,熟化时间宜为7天以上。
(5)纸筋:白纸筋或草纸筋,使用前三周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆。
(6)麻刀:必须柔韧干燥,不含杂质,长度约10-30mm,使用前4-5天敲打松散,用石膏调好。
(7)界面处理剂:性能应符合施工方案要求。
2. 机械设备准备(1)砂浆搅拌机、纸筋灰搅拌机、磅秤等。
(2)孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子等。
三、施工工艺1. 基层处理(1)清除墙面上的废余砂浆、灰尘、污垢、油渍、铅丝头等。
(2)混凝土构件、圈梁过梁等表面凸出部分凿平。
(3)砌块墙做界面处理:刷建筑胶对水泥素浆墙面满刮2-3mm,配合比为建筑胶:水1:4,脚手眼等处堵严实和补砌整齐。
(4)在梁、柱混凝土基层面提前2天涂刷好界面剂,P.O 32.5水泥、建筑胶、水比例为(1:0.6-0.8:6-8),搅拌混合均匀,然后按常规的方法进行刮涂或刷涂,厚度为0.5~1毫米。
2. 抹灰施工(1)砌体与混凝土梁板柱接缝处贴纤维网,每边搭贴宽度为250,纤维网间的搭接宽度100,用水泥钉钉挂,铺贴平稳,不得翘曲。
(2)大面积外墙抹次施工,在施工前必须先吊线,四个大角及长度大于6m的大墙面,高低不平处先剔凿,同时水平方向也要求挂通线,在抹灰工程中四周挑檐必须挂通线,保证在同一水平线上;二层南侧窗口必须与一层门口垂直,二层南、北窗上下口必须挂通线,防止不在同一水平线上,影响观感质量。
内墙抹灰工程施工方案
内墙抹灰工程施工方案一、工程概述内墙抹灰工程是装修工程中的重要环节,它的施工质量直接关系到整个装修工程的质量和美观程度。
抹灰工程施工方案需要细致周密的计划和安排,保证施工工艺的正确实施和质量的稳定。
本文将从工程前期准备、施工准备、材料准备、施工工艺、施工流程、施工注意事项和质量验收等方面详细阐述内墙抹灰工程施工方案。
二、工程前期准备1. 安排专业技术人员进行现场勘察,了解施工现场的具体情况和要求。
2. 根据勘察情况,制定详细的施工方案,并与相关设计方案进行衔接和确认。
3. 对施工现场进行清理和整理,保证施工环境的整洁和安全。
4. 向相关部门办理施工许可证和验收手续,确保施工的合法进行。
三、施工准备1. 确定施工工期和施工计划,合理安排施工人员和施工设备。
2. 安排专业技术人员进行施工方案的讲解和培训,确保施工人员了解施工要求和工艺流程。
3. 对施工材料进行检查和验收,确保质量符合施工要求。
4. 安排专业技术人员进行施工现场的安全检查和保证措施的落实。
四、材料准备1. 抹灰材料包括水泥、石灰、沙子、膨胀剂等。
2. 具备专业的施工机械设备,如抹灰机、搅拌机、输送泵等。
3. 根据施工需要,准备相应的工具和辅助材料,如抹灰工具、平整工具、刮板等。
五、施工工艺内墙抹灰工程的主要工艺包括抹灰层、石灰砂浆抹灰层和水泥砂浆抹灰层。
1. 抹灰层:在墙面上涂覆一层厚度不大于3mm的抹灰料。
2. 石灰砂浆抹灰层:按设计要求,将预先配好的石灰砂浆均匀地覆盖在抹灰层上。
3. 水泥砂浆抹灰层:在石灰砂浆抹灰层上,覆盖一层厚度约为5~10mm的水泥砂浆。
六、施工流程1. 施工前,进行墙面的清扫和处理,确保墙面平整、干燥、无油污和杂物。
2. 按设计要求和工艺要求,进行抹灰层的施工。
3. 对抹灰层进行养护,保证其达到设计强度和平整度。
4. 进行石灰砂浆抹灰层的施工,确保厚度和均匀度。
5. 对石灰砂浆抹灰层进行养护,保证其充分凝固和稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
旭辉城三期A标段内墙抹灰安全施工方案重庆万泰建设(集团)有限公司2015年10月目录第一章编制依据 (3)第二章工程概况 (3)第三章施工准备 (4)第四章施工工艺流程 (7)第五章质量标准 (11)第五章成品保护措施 (13)第六章质量保证措施 (14)第七章质量问题处理 (15)第七章安全保证措施 (17)第一章编制依据本施工方案编制的依据:1、段施工图纸。
2、合同有关规定,以及对施工场地现场的实地勘察。
3、《建筑工程施工质量验收统一规范》GB50300-20134、《建筑用砂》GB/T14684-20015、《抹灰砂浆技术规程》(JGJ/220-2010)6、《工程建设标准强制性条文(房屋建筑部分)》(2002年版)第二章工程概况一、工程概述工程名称:旭工程地点:重建设单位:重施工单位:重监理单位:重庆设计单位:重地勘单位:质监单位:重庆市巴南区建设工程质量监督站标段项目位于重庆市巴南区龙州湾街道,紧邻渝南大道和轨道交通3#线,并与西侧的巴南区中医院相对,北面为待开发用地,西侧为回龙小区,东侧万达广场,项目四周均有市政道路连接,并内环高速相连,交通便利,区位优势明显。
本项目结构安全等级为二级,地基基础等级为乙级,抗震等级为四级,建筑结构形式为剪力墙结构,结构设计年限50年。
项目有五栋高层建筑以及附属车库组成,分别为37#楼、38#楼、39#楼、40#楼、41#楼,建筑层数为37#楼为地上34层地下3层,建筑高度为103.90米,38#楼地下3层,地上28层,建筑高度86.5米,39~41#楼为地上18层地下2层,建筑高度57.1米。
二、施工目标1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量优良。
2、安全目标:严格执行国家及重庆市关于施工现场管理的各项规定,确保施工安全。
3、工期目标:按期完成施工任务第三章施工准备一、施工准备:1、材料:1.1 水泥:采用325号复合硅酸盐水泥。
有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根等杂物。
1.3 砂浆王。
2、主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
3、作业条件:3.1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。
并弹好1m水平线。
3.2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙应用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
门口钉设板条或铁皮保护。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。
3.3管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
3.4根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
3.5应将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1∶3水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉。
3.6抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。
3.7抹灰前一天,墙顶应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。
3.8楼层较高,施工前应进行井架搭设,井架搭设需满足施工需求,组织有关部门进行验收。
3.9 施工前应对所有安全维护进行检查,所有楼梯口,电梯口,预留口都应进行安全维护。
3.10挂网管控要求:钢丝网质量应符合设计要求,10mm*10mm,丝径0.7mm的镀锌钢丝网挂网位置:不同基体交界处及抹灰厚度超过3cm的位置等均需挂网。
挂网宽度:200mm(每边100mm,对称挂网,不得单边)固定方式:采用铁钉固定,铁钉间距300mm,最大不得超过400mm (混凝土侧影采用电锤钻孔塞木针或塑料胀管采用铁钉固定,不得采用水泥浆粘贴),钢丝网应钉挂牢固,平整。
钢丝网搭接长度应大于70mm,搭接处必须采用铁钉钉牢。
转角处不得漏空。
第四章施工工艺流程工艺流程:基层处理→洒水润湿→贴灰饼→抹水泥踢脚板→抹门窗口水泥砂浆护角→抹底子灰→修抹墙面上的箱、槽孔洞→抹罩面灰1、基层处理:抹灰前检查墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的甲基纤维素胶浆填塞密实。
将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
混凝土墙面应将凸出的混凝土剔平将表面尘土、污垢清扫干净。
2、打灰饼应根据抹灰控制线确定灰饼厚度,灰饼位置在顶板上、下400mm~500mm,距墙边300mm~500mm,而后绷广线,作水平间距不大于1.5m的50×50mm标准灰饼。
开间灰饼两墙面对称设置,用卷尺量测开间净距,保证净空尺寸满足实测实量求,门洞、门垛两侧均设灰饼,阳光窗中部设置灰饼,灰饼厚度不得超过20mm。
3、洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
由于页岩空心砖吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。
浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。
喷水后立即刷一遍掺用水量20%的甲基纤维素胶素水泥浆,再开始抹灰。
否则,形成隔离层,不利于基层粘结。
抹灰时不要将灰饼碰坏。
4、第一遍抹水泥砂浆底灰,配合比为1∶2.5,厚度9mm。
扫毛或划出纹线,养护,特干后,再抹1∶2.5水泥砂浆面灰,厚度与所充筋齐平。
用托线板检查,要求垂直、平整,阴、阳角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。
第五章质量标准1、水泥胶浆配制A、材料准备:甲基纤维素、32.5R普通硅酸盐水泥、水、容器、搅拌工具B、胶液配制:甲基纤维素:水=1:160~180。
将容器的水进行称量,然后将甲基纤维素用缓缓投入水中,边投边搅拌,直至投放完毕,再搅拌5分钟,将胶液充分搅拌均匀。
静止12小时待胶液变为透明状后方可使用。
C、水泥胶浆配制:水泥:甲基纤维素胶液=1:1(胶为水重的20%)。
充分搅拌均匀,配制好的水泥胶浆必须在初凝之前使用完毕。
水泥胶浆涂刮在基层上后应立即进行基层抹灰。
2、抹灰砂浆配制A、材料机具准备:32.5R普通硅酸盐水泥、河砂、水、磅秤、搅拌机B、抹灰砂浆配制:将原材料进行准确称量,并用专用斗车作好体积标记。
加入搅拌机进行搅拌,并严格控制加水量。
搅拌时间应大于3分钟,砂浆充分搅拌均匀。
C、砂浆拌制:要定人定位,不得随意更换,砂浆搅拌要均匀。
D、配合比必须挂牌上墙,不得随意乱配制。
3、质量标准依据<旭辉飞检体系产品实测实量操作指引(A5版)>,现规定:平整度[0,4],垂直度[0,4],阴阳角[0,4],房间方正度[0,5],户内门洞口高、宽偏差[-10,10],户内门洞厚度偏差[-3,3],房间开间进深偏差[-10,10],外墙窗内侧墙体极差[0,4],同户型同厨卫间管井偏差[-5,5],同户型同厨卫间窗底标高偏差[-10,10],同户型同厨卫间窗侧框距墙偏差[-10,10],厨卫间开间进深偏差[-5,5],柜体嵌入位置尺寸偏差[0,10],墙面无空鼓、开裂。
4、注意事项:抹底灰时将电气设备的箱、槽、孔洞口周边底灰砂浆清理干净把口周边修抹平齐、方正、光滑;抹面灰时确保槽、洞周边修整完好。
门窗边在距边50mm处用尺方划线,将抹灰面层划掉,便于门窗洞口的第二次抹灰接搓处理。
洞口安装套管的预留长度应超出墙面抹灰厚度20mm,待面层强度达到80%以上后将PVC管磨平。
在外墙上的预留洞口,PVC管的预留长度=墙宽+保温层厚度+双面抹灰厚度。
抹完灰后注意喷水养护7d,防止空鼓裂缝。
檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面等部位,上上部作流水坡度,下部作出滴水线(槽)。
室内抹灰厚度应尽量控制在20mm内。
严禁使用水泥和干砂收面。
抹灰砂浆严禁直接堆放在结构板上。
砌筑完成28天后才能开始抹灰。
第五章成品保护措施抹灰层在凝结前应防止快干、水冲、撞击和振动,凝结后防止沾污、损坏。
不得直接在楼地面上拌合砂浆,工具不得乱丢乱放,严禁碰撞墙面、地面、门窗。
落地灰回收后需过筛,使用时按抹灰砂浆配合比进行机械搅拌,仅用于底层抹灰或厕所防水层砂浆保护层。
第六章质量保证措施一、保证工程质量技术组织措施1、建立层次分明的责、权、利相结合的质量责任制,认真开展全面质量管理,做到质量重担人人挑、人人肩上有指标,同时抓住施工现场,对整个工程项目的施工全过程进行监督管理,消灭质量通病,使质量管理上新水平。
2、加强技术管理,每道工序都进行书面技术交底,交底人,接收人在书面上签字,明确责任,组织各班组长学习技术规范,让每个作业人员熟悉质量验收的标准。
严格按设计要求组织施工。
3二、主要分项工程质量控制点及具体措施1、认真编制施工方案及作业指导书并加以贯彻,使工程质量全过程得以受控。
2、搞好图纸会审,技术交底及技术培训工作,对推广应用的新技术、新工艺要组织有关人员认真学习。
在施工中要加强过程监控,保证不返工。
3、建立质量管理小组,及时处理现场质量问题,积累原始资料,按期进行整理总结。
4、施工员在现场进行跟班监控,并及时将信息提供给质检员、技术部门,由技术主管及时进行处理。
5、各分项工程质量严格执行“三检制”,对各班组定时、定点、定位施工,层层把关,做好质量等级的验评工作。
每道工序应自检、互检、质检合格后报监理工程师,检验合格后方可进行下道工序施工,杜绝返工。
严格遵守有关施工技术规范及质量评验标准,为创优工程打好基础。
三、质量管理目标不断增强各班组的质量意识,把保证工程质量渗透到施工过程的方方面面。
树立创优质工程的信心,要求工程一次性合格率100%,优良率97%。
第七章质量问题处理一、空鼓1、砌体施工完成后1天左右,开始检查墙面抹灰,检查形式为采用空鼓锤或采用其它专用的检测工具,对其每面墙逐一检查,对检查出有问题部位采用粉笔或石笔在墙面做好标记,同时在施工图纸的相应部位做好相应的标识,以方便现场施工人员整改操作。
