连续梁挂篮法施工动画演示

合集下载

铁路连续梁挂蓝施工

铁路连续梁挂蓝施工

挂蓝预应力施工技术交底1•适用范围赣龙铁路GL-5标桥梁二项目部连续梁挂蓝施工。

2•挂蓝结构形式及施工工艺悬臂浇注段采用菱形挂篮悬臂施工,施工挂篮用菱形挂篮。

该挂篮是我单位根据多年的施工经验和参考其他类似桥梁的成功范例自行设计的,经过荷载试验,该挂篮承载能力和刚度均较理想,且行走方便快捷、拆装灵活、安全可靠。

1)、挂篮构造挂篮主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大部分组成(1)主桁架系统主桁架是由两片外型呈菱形的桁片在其横向设置前后横梁组成一空间桁架,并在前后横梁上设置上下两层平面联结杆件以提高主桁的稳定性和刚度。

主桁杆件采用H 型钢两侧焊钢板,杆件问采用30CrMnTi销子销接,前后横梁桁片及其平联采用焊接薄壁方钢管和角钢。

在前后横梁下方设置分配梁,用于悬挂底蓝、模板。

为改善錄天施工条件,桁架顶部设置遮雨棚。

(2)行走及锚固系统挂篮在悬浇完一段箱梁,混凝土强度达到90%以上设计强度,预应力筋张拉完毕后开始前移。

挂篮前移时,通过后锚千斤顶将上拔力转换到行走小车上,由反扣于工字型钢轨道上的行走小车来平衡倾覆力矩,前支点采用底贴四氟板组合滑船,由液压油缸顶推前移。

采用焊接型钢的轨道分长轨和短轨两种,由锚固梁与箱梁竖向预应力筋连接并锚固。

浇筑混凝土时,需通过箱梁顶板上预留的孔道,穿锚杆与主桁后结点锚固。

(3)吊带系统用以连接挂篮主桁架和底模平台,吊带用6 70、660的35CrMo圆钢及16M n钢带加工组成,上端在悬吊于前后横梁桁片上,下端与底平台或侧模分配梁连接,用液压提升装置来调节底模系统的标高。

(4)底平台系统底平台系统由底篮前后横梁、纵梁等组成,模板直接铺于底平台上,前后横梁悬吊于主桁架,浇筑混凝土时,后横梁锚固于前段已完箱梁底板。

(5)模板系统模板结构包括外模、内模、堵头模板等。

外模分模板.骨架及滑梁,外模模板由6mm钢板加型钢带组成,与内模模板用对拉螺杆连接,外加支撑固定。

挂篮悬臂浇筑法施工技术图文详解

挂篮悬臂浇筑法施工技术图文详解

挂篮悬臂浇筑法施工技术图文详解一、挂篮的介绍大跨径的预应力混凝土连续梁广泛采用挂篮进行悬臂浇筑施工。

所谓挂篮施工,是指浇筑悬臂梁桥时,采用吊篮方法,就地分段悬臂作业。

它不需要架设支架和不使用大型吊机。

挂篮施工较其他方法,具有结构轻、拼制简单方便、无压重等优点。

(一)挂篮构造挂篮是一个能沿梁顶滑动或滚动的承重构架,锚固悬挂在已施工梁段上,在挂篮上可进行下一梁段的模板、钢筋、预应力管道的安设,混凝土灌注和预应力张拉,压浆等作业。

完成一个节段的循环后,挂篮即可前移并固定,进行下一节段的悬灌,如此循环直至悬臂灌注完成。

(二)挂篮施工的主要工作内容用挂篮悬臂施工的主要工作内容包括:在墩顶浇筑起步梁段(0#块),在起步梁段上拼装悬灌挂篮并依次分段悬浇梁段;最后施工边跨及中跨合拢。

(三)挂篮分类一般桁架式挂篮可分为三角挂篮、菱形挂篮、弓弦式挂篮、平弦无平衡重式挂篮四种;(32+48+32)m连续梁选用三角挂篮,其优点在于结构简单、自重轻、受力明确、稳定性好、变形性小。

三角挂篮菱形挂篮弓弦式挂篮(四)三角挂篮的构造三角挂篮由①主桁架系统、②走行系统、③锚固系统、④吊挂系统、⑤工作平台系统、⑥模板系统六大部分组成。

①主桁架系统:主要由三角形主桁架及前上横梁组成,其杆件均为型钢焊接而成。

②走行系统:主要由导链、走行轨道、内模及外模走行梁、前滑座、后钩座等组成。

③锚固系统:分为主桁架的锚固和平台系统的锚固两部分,主桁架用φ32精扎螺纹钢筋锚固在箱梁上。

平台系统前端通过精轧螺纹吊杆和吊带锚固在前上横梁上。

④吊挂系统:主要由精轧螺纹吊杆、吊带、小型分配梁、调节千斤顶等组成。

用以支撑平台系统,将其荷载传递给主承重系统,并通过操作千斤顶调节吊杆螺帽,以调节平台标高。

⑤工作平台系统:主要由前下横梁、后下横梁、底模花架等组成。

⑥模板系统:由内模、侧模、底模组成。

二、挂篮施工技术主要工艺流程桩连续梁灌篮施工顺序图解(一)0 # 段的浇注0#段位于桥墩上方,灌注0#段相当于给挂篮提供一个安装场地。

连续梁菱形挂篮施工工法(部级)全解

连续梁菱形挂篮施工工法(部级)全解

连续梁菱形挂篮施⼯⼯法(部级)全解连续梁菱形挂篮施⼯⼯法中铁七局集团有限公司中铁五局(集团)有限公司陈思肖炳忠苟祖宽张振强周远杰⼯法编号:GGG(中企)C3-20081.前⾔近年来,科学技术的发展⼤⼤推动了桥梁设计施⼯的进步,其中预应⼒混凝⼟连续梁桥、刚构桥是采⽤较多的的桥梁型式。

预应⼒混凝⼟连续梁桥、连续刚构桥⼀般跨度⼤⽽且跨江河、河⾕,所以主要采⽤悬臂浇筑法施⼯。

以往挂篮⼀般采⽤万能杆件、贝雷桁架、军便梁组拼⽽成,往往结构复杂、质量⼤、操作不⽅便;现在的连续梁、连续刚构桥箱梁截⾯多采⽤单箱双室或单箱多室截⾯,桥⾯宽度⼤,节段重量较重,要求每个节段全断⾯⼀次浇筑,对悬臂浇筑法施⼯提出了更⾼的要求,为满⾜施⼯需要,出现了各种新的悬臂浇筑法施⼯⽅法,其中菱形挂篮悬臂浇筑施⼯具有设备结构简单、节点少、变形⼩、操作⽅便等优点得到了较快的发展。

2001年⾄2003年,中铁五局(集团)有限公司在贵阳市中⼼环北线⼩关⽔库特⼤桥施⼯中,在充分总结以往连续梁、连续刚构悬臂浇筑施⼯经验的基础上,针对该桥单箱双室宽幅(桥⾯宽21.5m)箱梁悬臂浇筑施⼯技术难点,进⼀步优化挂篮结构设计及其施⼯⼯艺,成功研制了适⽤于宽幅箱梁悬臂施⼯且仅⽤两⽚主桁架的菱形挂篮。

2007年1⽉⾄2008年5⽉,中铁七局集团有限公司施⼯的湖北恩施施州⼤桥主桥为独塔单索⾯斜拉桥,刚构体系,墩塔梁固结。

主跨145⽶,边跨100⽶,主桥刚构体系采⽤菱形挂蓝悬臂现浇施⼯,为解决平衡问题,在100m边跨在箱室内填充铁砂混凝⼟压重。

挂蓝结构施⼯安全、⽅便,移动快速,并有效地控制了成桥线形。

2007年8⽉⾄2008年8⽉,中铁七局集团有限公司在和平⾄左岭⾼速公路武东特⼤桥主桥(63+115+63m预应⼒混凝⼟连续梁)施⼯中。

根据混凝⼟悬臂浇注⼯艺及对挂篮设计的技术要求,采⽤菱形挂篮施⼯,⾛⾏⽅式为⽆平衡重⾛⾏⽅式,使桁架⾛⾏时的稳定系数⼤于 2.0,满⾜规范要求,同时满⾜挂篮下通车净⾼不⼩于8.5m的要求。

采用挂篮悬浇连续梁(或连续刚构)的施工方法课件

采用挂篮悬浇连续梁(或连续刚构)的施工方法课件
处坠落、坍塌、物体打击等。
配备必要的应急救援设备和人员 ,确保在紧急情况下能够迅速响
应。
定期进行应急演练,提高应急救 援能力和团队协作水平。
THANKS
感谢观看
REPORTING
安装前、后吊带
根据设计要求安装前、后吊带,确保吊带 与主梁连接牢固。
安装模板系统
安装侧模、底模和内模,确保模板拼接严 密、平整。
安装行走系统
安装行走系统的轨道和滑车,确保滑车能 够在轨道上平稳移动。
挂篮的调试与检测
调试
对挂篮进行初步调试,检查各部 位连接是否牢固,确认无安全隐 患。
检测
进行承载力试验,对挂篮的承载 能力和稳定性进行检测,确保满 足设计要求。

采购材料
根据施工图纸,采购所需 的材料。
组装调试
将加工好的部件进行组装 ,并进行调试。
绘制施工图纸
根据设计方案,绘制详细 的施工图纸。
加工制作
按照施工图纸的要求,对 材料进行加工制作。
验收使用
对挂篮进行验收,合格后 即可投入使用。
PART 03
挂篮的安装与调试
REPORTING
挂篮安装前的准备工作
总结
通过本工程实例,证明了挂篮悬浇施 工方法在山区复杂地形桥梁施工中具 有较高的实用性和可行性,为类似工 程提供了有益的参考和借鉴。
PART 06
安全保障措施
REPORTING
施工安全要求
施工前进行安全技术交底,确 保施工人员了解施工过程中的 安全风险和注意事项。
定期进行安全培训,提高施工 人员的安全意识和操作技能。
工程概况与施工条件
01
工程地点
某高速公路桥梁段
02

连续梁挂篮施工方法及施工工艺

连续梁挂篮施工方法及施工工艺

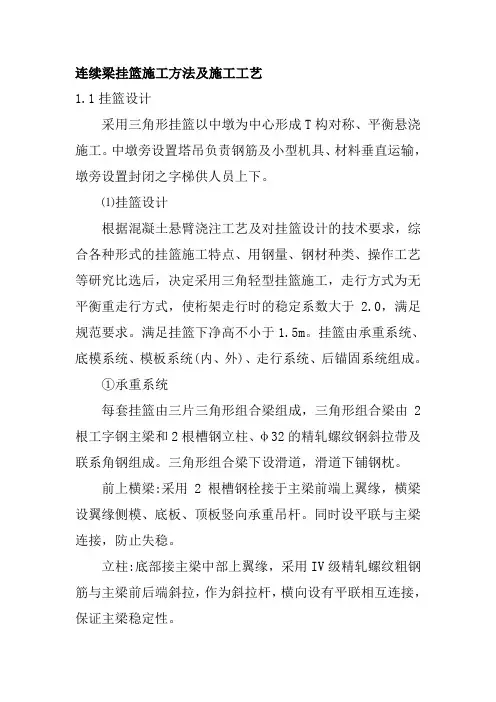

连续梁挂篮施工方法及施工工艺1.1挂篮设计采用三角形挂篮以中墩为中心形成T构对称、平衡悬浇施工。

中墩旁设置塔吊负责钢筋及小型机具、材料垂直运输,墩旁设置封闭之字梯供人员上下。

⑴挂篮设计根据混凝土悬臂浇注工艺及对挂篮设计的技术要求,综合各种形式的挂篮施工特点、用钢量、钢材种类、操作工艺等研究比选后,决定采用三角轻型挂篮施工,走行方式为无平衡重走行方式,使桁架走行时的稳定系数大于2.0,满足规范要求。

满足挂篮下净高不小于1.5m。

挂篮由承重系统、底模系统、模板系统(内、外)、走行系统、后锚固系统组成。

①承重系统每套挂篮由三片三角形组合梁组成,三角形组合梁由2根工字钢主梁和2根槽钢立柱、φ32的精轧螺纹钢斜拉带及联系角钢组成。

三角形组合梁下设滑道,滑道下铺钢枕。

前上横梁:采用2根槽钢栓接于主梁前端上翼缘,横梁设翼缘侧模、底板、顶板竖向承重吊杆。

同时设平联与主梁连接,防止失稳。

立柱:底部接主梁中部上翼缘,采用IV级精轧螺纹粗钢筋与主梁前后端斜拉,作为斜拉杆,横向设有平联相互连接,保证主梁稳定性。

b、底模系统底模长1.0m在混凝土悬臂施工中承担钢筋混凝土重量及施工机具重量,并兼做施工操作平台。

底模采用大块钢模板,模板平铺于底板纵梁上,纵梁在底板下采用2根槽钢。

底板纵梁与前下横梁、后下横梁采用栓接,前下、后下横梁均采用2根槽钢。

c、模板系统(内、外)外模用槽钢及角钢做骨架,其外围为大块钢模,钢模面板用5 mm热轧板,骨架与模板连接均采用焊接,侧模用滑梁悬吊,滑梁后设滑轮,以便滑梁、侧模同时滑出,内模采用槽钢和角钢做骨架,钢木组合模板,采用滑梁移动。

d、走行系统分为三角形组合梁走行系统,侧模走行系统及内模走行系统三部分。

三角形组合梁走行系统:在每片梁中部设滑动点,后部设平衡导向滑轮,箱梁顶面上设滑道,向前滑移。

侧模走行:外模走行,在侧模滑梁上安装滚动轴,当松开后锚拴及支撑拆模时,在自重作用下,侧模落在滑梁上,与主梁、侧模、内模滑梁同时前进。

-多图!连续梁挂篮安装及施工工艺,可下载!

-多图!连续梁挂篮安装及施工工艺,可下载!

二、挂篮安装步骤
7、安装底纵梁 底纵梁按设计的位置,逐根安放,纵梁 与前后下横梁点焊固定,确保前后横梁 的间距保证吊杆的垂直受力。在纵梁跨 中、纵梁底部横向设置一根小槽钢,与 纵梁点焊,加强纵梁的横向稳定性。
纵梁底平联 一根小槽钢
纵梁底平联 一根小槽钢
三、挂篮移动步骤
8、安装底模板 吊上底模板,逐
中铁集团
中铁集团兰新第二双线工程指挥部第四项目部 毛家寨特大桥40+64×2+40米连续梁
一、施工准备
1、必须向所有参加挂篮安装作业人员进行技术交底、安全 交底,使全体作业人员熟悉挂篮操作性能、操作规程及 安装程序,严格执行施工工艺要求和技术要求。
2、凡参加挂篮作业的人员必须身体健康,有恐高症、心脏 病和酒后人员不得参加作业;严禁疲劳作业。
临时后支座、临时前钢
支座(挂篮预压及箱梁
砼施工时行走器、销轴
不受力、由临时钢支座
受力[[40槽钢中挂篮用、
[32槽钢小挂篮不用行走 器)。
安装前支座(前滑座)、后反 扣轮、临时后支座
二、挂篮安装步骤
1)主桁架构造 一片主桁由9个单元件组成;分别是J1、J2、J3、J4四
个节点箱和A1、A4横杆;A3、A5斜杆;A2竖杆组成。
二、挂篮安装步骤
5、安装后下横梁
先安装横梁吊具,在横梁的双拼型钢间,一个吊具焊有两块连接钢板 (设有穿销轴孔),吊具伸入两钢板间,插上吊具销轴,设好保险插销。吊 具上端拧入吊杆,拧满吊具螺纹(长度11CM),在吊具上口划线 做好记,便于每次检查吊杆拧入位置。
11CM
下横梁吊

具吊杆

下横梁吊 具连接板
二、挂篮安装步骤
以轨道为基准放出主桁安装轴线及

连续梁菱形挂篮施工工法(部级)全解

连续梁菱形挂篮施工工法(部级)全解

连续梁菱形挂篮施工工法(部级)全解连续梁菱形挂篮施工工法是目前在清华大学校内建设工地中广泛使用的一种施工方式。

该工法可以有效的提高施工效率,减少人力物力的浪费,提高施工质量,大大缩短施工周期,是目前施工行业中较为常用的一种施工工法。

1. 工法原理连续梁菱形挂篮施工工法是一种利用钢丝绳将菱形挂篮吊装在连续梁上进行施工的工法。

使用该工法可以有效的提高施工效率,减少人力物力的浪费。

下面我们来具体了解一下该工法的原理:1.1 挂篮吊装连续梁菱形挂篮施工工法最主要的原理是通过钢丝绳将菱形挂篮吊装到连续梁上方进行施工。

由于挂篮可以悬挂在连续梁的上方,所以可以大大减少施工现场的堆场,减少人员的活动范围,提高施工效率。

1.2 构造合理连续梁菱形挂篮施工工法对挂篮的结构设计有一定要求。

挂篮的结构应该合理,能够适应梁的形状和施工需要。

在施工过程中,挂篮的安装和拆除应该方便快捷,能够满足施工的需求。

1.3 施工安全在连续梁菱形挂篮施工工法中,施工安全是十分重要的。

要保证施工安全,应该加强对施工现场的管理,做好安全防护措施。

同时在施工过程中,要保证吊装、固定和拆卸的安全可靠。

2. 工法步骤连续梁菱形挂篮施工工法的具体施工步骤如下:2.1 搭设脚手架在施工现场搭设脚手架,为后续的作业做好准备。

2.2 安装钢丝绳在连续梁上方安装钢丝绳,并将其悬挂于脚手架上方。

钢丝绳的选择要符合规范要求,并对钢丝绳进行检查。

2.3 安装挂篮将挂篮安装在钢丝绳上,并进行固定。

固定应该牢固可靠,以防止施工过程中发生意外。

同时,还要对挂篮的位置进行调整,使其适应梁的形状和施工需要。

2.4 确认安全在进行其他施工之前,应该对钢丝绳和挂篮固定件进行检查,确保施工的安全。

2.5 进行施工在安全确认之后,进行施工作业。

施工完成后,要及时进行清理、移除挂篮。

3. 工法优点使用连续梁菱形挂篮施工工法,有以下几点优点:3.1 提高效率该工法可以大大减少施工现场的堆场,减少人员的活动范围,提高施工效率。

经典:挂篮悬臂施工流程PPT

经典:挂篮悬臂施工流程PPT

为连续箱梁挠度、预拱度动态调整提供计算依
据。
34
九、悬灌段线形控制
各节段梁体的预拱度设置:
在预应力混凝土箱梁悬臂浇筑施工中,随着箱 梁的延伸,结构自重将逐步施加于已浇筑的节段 上,使其挠度逐渐增加而变化。因此,在各节段 施工时需要有一定的施工预拱。但实际施工中, 影响挠度的因素较多,主要有箱梁自重、挂篮变 形、预施应力大小、施工荷载、混凝土收缩徐变、 预应力损失、温度变化等。挠度控制将影响到合 拢精度和成桥线形,对其必须进行精确的计算和 严格的控制。通过实测,对设计部门给定的预拱 度在一定范围作适当修正。
56.655m3,混凝土容重按2.5计算。即连
续梁4号块预压荷载重量为:170吨,标准 预压块200块。预压荷载在挂篮变形稳定 后拆除。
17
四、挂篮拼装和预压
18
四、挂篮拼装和预压
加载采用分级均匀加载,按四级进行, 即50%、80%、 100%和120%的加载顺 序,每级加载后均静载3小时后分别测设 挂篮的变形沉降量,做好记录。加载全部 完成后,等到变形稳定后,方可进行卸载。 卸载应分级进行,。每级卸载后均静载1 小时后分别测设挂篮的恢复量,做好记录。
26
七、边跨现浇段施工
边跨现浇段施工同现浇箱梁,注意图纸能与 热涨冷缩同步移动。
27
八、合拢施工和临时锁定
合拢施工是连续梁体系转换的重要环节, 对保证成桥质量至关重要。合拢原则是低温 灌注。合拢前使两悬臂端临时锁定,保持相 对固定,以防止合拢混凝土在早期因为梁体 混凝土的热胀冷缩开裂。同时选择在一天中 的低温、变化较小时进行混凝土施工,保证 混凝土处于温升、在受压的情况下达到终凝, 避免受拉开裂。按照设计的合拢顺序进行合 拢,而后完成体系转换。
