干挂瓷砖工程施工工艺、措施

干挂瓷砖工程施工工艺、措施

干挂瓷砖工程施工工艺、措施干挂瓷砖是指在建筑外墙或室内装修等场所,通过特殊的安装工艺将瓷砖直接固定在墙面或墙体上,而无需使用砖块或其它支撑材料。

这种瓷砖安装方式可以美化建筑的外观、提高建筑物的结构安全性、增强建筑物的保温和防潮性能。

工艺流程干挂瓷砖的施工流程如下:1.墙面四平八稳在干挂瓷砖之前,必须确保墙面四平八稳。

必要时,需要使用水泥等材料进行墙面修补和平整。

2.设计标高根据设计标高,确定各层墙面干挂瓷砖的铺贴位置和排列方式。

3.安装龙骨根据设计要求,在墙面上安装挂钩或棒针,并悬挂安装龙骨,以实现干挂瓷砖的定位和固定。

4.铺贴瓷砖在龙骨上铺贴瓷砖,并保证瓷砖之间的缝隙均匀、整洁。

5.处理边缘在瓷砖的外部边缘,需要进行边角线的处理,保证瓷砖的外观美观。

施工措施1.根据设计要求,选择符合标准的干挂瓷砖,并检查瓷砖的表面质量和尺寸是否符合要求。

2.检查干挂瓷砖龙骨的强度和安装位置是否符合设计要求,确保在使用过程中不会出现安全隐患。

3.在进行瓷砖的铺贴前,需要对墙面进行清洁处理,保证瓷砖能够牢固地贴在墙面上。

4.在铺贴瓷砖时,需要注意瓷砖之间的间距和相互位置是否准确,可以使用水平仪等工具进行检测,避免出现偏差。

5.在进行瓷砖铺贴时,需要注意施工工人的安全,采取相应的安全防护措施,如佩戴安全帽、安全绳、安全鞋等。

6.在铺贴完瓷砖后,需要进行相关的检查和修缮工作,保证干挂瓷砖的完美效果和使用寿命。

总结干挂瓷砖工程施工需要严格按照设计要求和施工流程进行,合理地选用材料和采取措施,防范工作中的安全隐患并保证建筑的结构稳定和美观。

随着技术的发展和经验的积累,干挂瓷砖的安装工艺将会更加成熟和高效,效果也会更加美观和持久。

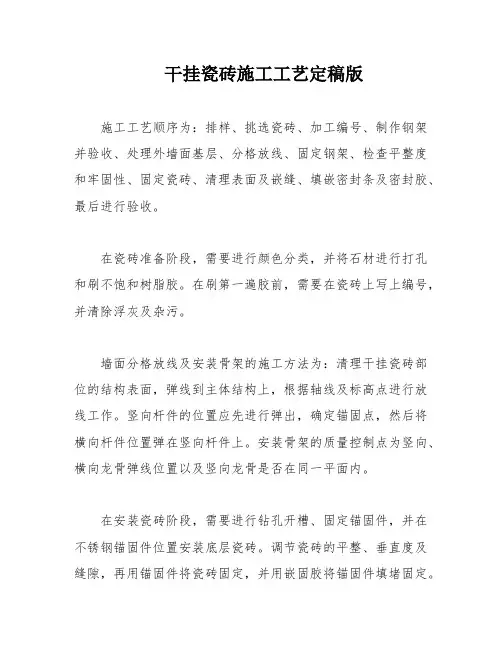

干挂瓷砖施工工艺定稿版

干挂瓷砖施工工艺定稿版

干挂瓷砖施工工艺定稿版施工工艺顺序为:排样、挑选瓷砖、加工编号、制作钢架并验收、处理外墙面基层、分格放线、固定钢架、检查平整度和牢固性、固定瓷砖、清理表面及嵌缝、填嵌密封条及密封胶、最后进行验收。

在瓷砖准备阶段,需要进行颜色分类,并将石材进行打孔和刷不饱和树脂胶。

在刷第一遍胶前,需要在瓷砖上写上编号,并清除浮灰及杂污。

墙面分格放线及安装骨架的施工方法为:清理干挂瓷砖部位的结构表面,弹线到主体结构上,根据轴线及标高点进行放线工作。

竖向杆件的位置应先进行弹出,确定锚固点,然后将横向杆件位置弹在竖向杆件上。

安装骨架的质量控制点为竖向、横向龙骨弹线位置以及竖向龙骨是否在同一平面内。

在安装瓷砖阶段,需要进行钻孔开槽、固定锚固件,并在不锈钢锚固件位置安装底层瓷砖。

调节瓷砖的平整、垂直度及缝隙,再用锚固件将瓷砖固定,并用嵌固胶将锚固件填堵固定。

最后,需要进行密封胶填缝,先进行表面清洁和清除缝隙中的灰尘,再用直径8-10毫米的泡沫塑料条填实板内侧,在缝两侧的瓷砖上靠缝粘贴塑料胶带,最后用打胶枪填满密封胶。

如果发现密封胶污染板面,必须立即擦净。

二、施工前的准备工作在南京铁站装饰工程正式施工前,我们需要进行以下两方面的准备工作,以确保施工的顺利进行。

1、现场条件考虑到南京地铁站的装饰工程施工量较大,同时由于大块瓷砖(600*1200)的生产和加工能力有限,我们决定采取先导施工的方案。

在玄武门站的三号入口进行小区域瓷砖干挂施工试验,以后切式干挂瓷砖法进行施工。

对现场的施工要求包括基层放样和钻孔。

2、材料验收在施工前,我们需要对材料进行验收,以确保其质量符合要求。

这包括检查瓷砖的吸水率、强度、平整度、耐酸碱性等特性,并对墙面支撑件和角钢挂件进行检查和确认。

三、施工中的技术要点和施工组织在施工过程中,我们需要注意以下几个技术要点和施工组织:1、墙面支撑件的就位安装和调整。

墙面支撑件需要安装在基层上,并进行调整,以确保其垂直度和水平度。

专业瓷砖干挂施工方案

专业瓷砖干挂施工方案

专业瓷砖干挂施工方案1. 施工前准备1.1 材料准备- 瓷砖:选用符合国家标准的瓷砖,并根据设计要求选择颜色、规格、型号。

- 干挂材料:包括不锈钢挂件、铝合金挂件、膨胀螺栓等。

- 粘结材料:水泥、砂、瓷砖胶等。

- 施工工具:水平尺、铅垂线、切割机、锤子、凿子、扳手等。

1.2 现场准备- 清理施工面:确保施工面干净、平整、无油污、无水迹。

- 检查结构:确认结构强度满足施工要求,如有需要进行加固处理。

- 弹线定位:根据设计图纸进行弹线定位,确保瓷砖排列整齐。

2. 施工流程2.1 墙面处理1. 清理墙面:清除旧瓷砖、油漆、灰尘等杂物。

2. 湿润墙面:用水将墙面湿润,确保施工时墙面不吸水。

3. 刷界面剂:均匀涂抹界面剂,增强瓷砖与墙面的粘结力。

2.2 安装挂件1. 按照弹线定位,安装不锈钢挂件或铝合金挂件。

2. 确保挂件安装牢固,垂直度误差不大于1%。

3. 挂件安装后进行验收,不符合要求的地方及时整改。

2.3 瓷砖安装1. 切割瓷砖:根据设计尺寸和施工要求进行瓷砖切割。

2. 瓷砖浸泡:将切割好的瓷砖浸泡在水中,浸泡时间不少于2小时。

3. 安装瓷砖:按照弹线定位,先安装角砖,再安装平砖。

4. 调整瓷砖:在施工过程中不断调整瓷砖位置,确保整体效果。

5. 瓷砖固定:使用扳手调整膨胀螺栓,确保瓷砖固定牢固。

2.4 粘结材料施工1. 混合粘结材料:按照厂家说明书比例混合水泥、砂、瓷砖胶等。

2. 涂抹粘结材料:将混合好的粘结材料均匀涂抹在瓷砖背面。

3. 瓷砖安装:将涂抹好粘结材料的瓷砖安装到挂件上。

2.5 施工验收1. 检查瓷砖安装是否牢固,是否存在空鼓、脱落现象。

2. 检查瓷砖表面是否平整,缝隙是否均匀一致。

3. 检查施工面是否清洁,无施工垃圾。

3. 施工注意事项1. 确保施工人员具备相关资质,熟悉施工流程和操作规范。

2. 施工过程中,严格遵循国家安全标准和相关法规。

3. 注意施工安全,佩戴安全帽、安全带等防护用品。

墙面瓷砖干挂施工工艺

墙面瓷砖干挂施工工艺

墙面瓷砖干挂施工工艺一、施工工艺1、作业条件(1)施工现场的水、电应满足施工的需要。

作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证在本工艺能调节的范围之内;作业面的环境已清理完毕。

(2)操作位置的脚手架等临时设施满足操作要求和符合安全规定。

(3)各种机具设备如冲击钻、切割机、钻机、板手、测力板手、磨角机、电焊机、打胶机等已齐备和完好。

2、放线:从墙面部位的两端,由上至下吊出垂直线,投点在地面上或固定点上。

找垂直时,一般按板背与基层的空隙(即架空)为50—70mm为宜。

按吊出的垂线,连接两点作为起始层挂装板材的基准,基层立面上按板材的大小和缝隙的宽度,弹出横平竖直的分格墨线。

3、板格钻孔:按设计要求在板端面需钻孔的位置,预先划线,集中钻孔,孔径一般为5mm,孔深宜30mm,孔的纵向要与端面垂直一致。

4、挂件安装:按放出的墨线和设计挂件的规格、数量的要求安装挂件,同时必须以测力板手检测膨胀螺栓和连接螺母的旋紧力度,使之达到设计质量的要求。

5、板材连接:在板材端面的孔中,灌入适量的环氧树脂混合料并插入锚固销,环氧树脂混合料的配合比要保证有适当的凝固时间,应视具体而定,一般在4—8小时为宜,避免过早凝固而出现脆裂,过慢凝固而产生松动。

6、板材安装:一般由主要的立面或主要的观赏面开始,由下而上依次按一个方向顺序安装,尽量避免交叉作业以减少偏差,并注意板材色泽的一致性。

每层安装完成,应作一次外形误差的调校,并以测力板手对挂件螺栓旋紧力进行抽检复验。

7、封缝:每一施工段安装后经检查无误,可清扫拼接缝,填入橡胶条,然后用打胶机进行硅胶涂封。

一般硅胶只封平接缝表面或比板面稍凹少许即可。

雨天或板材受潮时不宜涂硅胶。

8、清场:每次操作完后清理操作现场,安装完工不得留下杂物,以防硬物跌落破损饰面板。

二、文明施工措施1、施工前,组织文明施工知识培训,制定文明施工细则,使参与施工的职工遵纪守法,举止文明。

(word完整版)干挂瓷砖工程施工工艺

(word完整版)干挂瓷砖工程施工工艺

干挂瓷砖施工工艺施工顺序:排样→挑选瓷砖→加工、编号→钢架制作、钢架验收→外墙面基层处理→墙面分格放线→钢架固定→检查平整度和牢固性→瓷砖固定→清理表面及嵌缝→填嵌密封条及密封胶→清理→验收。

施工方法:1、瓷砖准备:首先用比色法对瓷砖的颜色进行挑选分类;安装在同一面上的瓷砖的颜色保持一致,并根据设计尺寸和图纸的要求,将专用模具固定在台钻上,对石材进行打孔。

随后在石材背面刷不饱和树脂胶。

瓷砖在刷第一遍胶前,先把编号写在瓷砖上,并将瓷砖上的浮灰及杂污清除干净.2、墙面分格放线及安装骨架:首先清理干挂瓷砖部位的结构表面.然后将骨架的位置弹线到主体结构上,放线工作根据轴线及标高点进行。

用经纬仪控制垂直度,用水准仪测定水平线,并将其标注到墙上.一般先弹出竖向杆件的位置,确定竖向杆件的锚固点,待竖向杆件布置完毕,再将横向杆件位置弹在竖向杆件上。

骨架施工的重点为主龙骨与墙体预埋件的焊接质量、焊接变形,及无预埋件部位的施工方法,并组织业主、监理、浦东新区质监站对其进行隐蔽验收.安装骨架的质量控制点:竖向、横向龙骨弹线位置;竖向龙骨是否在同一平面内。

3、安装瓷砖:钻孔开槽,固定锚固件.先在石板的两端开槽钻孔。

孔中心距板端80—100毫米,孔深20—25毫米,然后在相对于大理石板的墙面相应位置钻直径8—10毫米的孔,将不锈钢胀管螺栓一端插入孔中固定好,另一端挂好锚固件。

4、安装瓷砖底层板:先根据固定在墙上的不锈钢锚固件位置,安装底层瓷砖。

将瓷砖孔槽和锚固件固定销对位安置好,然后利用锚固件上的长方形螺栓孔,调节瓷砖的平整、垂直度及缝隙。

再用锚固件将瓷砖固定牢固,并且用嵌固胶将锚固件填堵固定。

5、安装上行板:先往下一行板的插销孔内注入嵌固胶,擦净残余胶液后,将上一行瓷砖按照安装底层板的方法就位。

检查安装质量,符合设计及规范要求以后进行固定.6、密封胶填缝:瓷砖挂贴施工完毕后,进行表面清洁和清除缝隙中的灰尘。

先用直径8—10毫米的泡沫塑料条填实板内侧,留5—6毫米深的缝,在缝两侧的瓷砖上,靠缝粘贴10—15毫米宽的塑料胶带,以防止打胶嵌缝时污染瓷砖面。

墙面干挂瓷砖施工工艺

墙面干挂瓷砖施工工艺

墙面干挂瓷砖施工工艺
1. 背景介绍
墙面干挂瓷砖施工是一种常见的墙面装饰方法,可以提供美观和耐久的墙面表面。

本文档将介绍墙面干挂瓷砖施工的工艺流程和注意事项。

2. 工艺流程
以下是墙面干挂瓷砖施工的简要步骤:
1. 清洁墙面:确保墙面干净无尘,并修补任何损坏或不平整的区域。

2. 布置水平线:使用水平仪或墨线仪在墙面上标出水平线,以保证瓷砖安装的水平度。

3. 涂抹瓷砖胶:将瓷砖胶均匀涂抹在墙面上,注意避开插座和开关等区域。

4. 铺贴瓷砖:将瓷砖按照设计要求依次安装在墙面上,并用橡皮锤轻轻敲打使其贴合牢固。

5. 填缝剂处理:待瓷砖胶完全干固后,使用填缝剂将瓷砖之间的缝隙填满,并用拍平工具将表面处理平整。

6. 清洁尘土:用湿布将瓷砖表面的尘土清洁干净。

3. 注意事项
在进行墙面干挂瓷砖施工时,需要注意以下事项:
- 选择适合的瓷砖:根据需求选择合适的瓷砖,包括尺寸、颜色和花纹等方面。

- 使用专用瓷砖胶:使用专门为瓷砖安装设计的瓷砖胶,确保粘合力和防水性能。

- 注意墙面平整度:墙面需要平整和结实,否则容易导致瓷砖开裂或出现空鼓现象。

- 注意瓷砖之间的缝隙:填缝剂用于填充瓷砖之间的缝隙,确保表面平整且防水。

- 定期清洁和维护:定期清洁瓷砖表面,避免使用腐蚀性清洁剂,并及时修复瓷砖的损坏。

以上是墙面干挂瓷砖施工工艺的简要介绍和步骤,希望对你有所帮助。

如需更详细的信息,请咨询专业施工人员或相关机构。

详述瓷砖干挂的施工方案

详述瓷砖干挂的施工方案

详述瓷砖干挂的施工方案1. 引言本文将详细介绍瓷砖干挂的施工方案,包括工具、材料、施工步骤和注意事项等内容。

2. 工具和材料在进行瓷砖干挂施工前,需要准备以下工具和材料:- 砖瓦切割机- 手持电钻- 手持角磨机- 干挂石材专用胶- 螺丝钉- 挂件和固定件- 瓷砖- 粘结剂- 腻子- 打孔器- 量具和标尺- 手套和护目镜3. 施工步骤以下是瓷砖干挂的施工步骤:步骤一:准备工作1. 清理墙面,确保表面平整、干净无尘。

2. 根据设计图纸确定瓷砖的尺寸和排列方式。

步骤二:砖瓦切割和打孔1. 使用砖瓦切割机将瓷砖按需求切割成所需尺寸。

2. 使用打孔器在瓷砖上打孔,以便安装挂件和固定件。

步骤三:墙面处理1. 使用手持电钻在墙面上打孔,以便固定挂件和固定件。

2. 使用手持角磨机将墙面表面处理平整。

步骤四:安装瓷砖1. 使用干挂石材专用胶将挂件和固定件固定在墙面上。

2. 在瓷砖背面均匀涂抹粘结剂,然后将瓷砖按照设计排列方式粘贴在墙面上。

3. 使用螺丝钉将瓷砖固定在挂件和固定件上。

步骤五:填充腻子1. 使用腻子将瓷砖之间的缝隙填充平整。

2. 使用刮板将多余的腻子刮除。

步骤六:清洁和保养1. 清洁施工区域,确保墙面干净整洁。

2. 定期对瓷砖进行保养,保持其光洁度和美观度。

4. 注意事项在进行瓷砖干挂施工时,需要注意以下事项:- 施工过程中要佩戴手套和护目镜,确保安全。

- 确保墙面结构能够承受瓷砖的重量。

- 严格按照设计图纸进行施工,确保瓷砖排列准确。

- 使用合适的胶水和粘结剂,确保瓷砖牢固固定在墙面上。

- 定期保养瓷砖,防止污垢和损坏。

以上便是瓷砖干挂的施工方案的详细介绍,希望对您有所帮助。

如有任何疑问,请随时联系。

完整的瓷砖干挂施工方案

完整的瓷砖干挂施工方案

完整的瓷砖干挂施工方案1. 引言本文档旨在提供一份完整的瓷砖干挂施工方案,以确保施工过程中的顺利进行。

本方案将涵盖施工前的准备工作、施工过程中的步骤以及施工后的清理工作等内容。

2. 施工前的准备工作在进行瓷砖干挂施工之前,需要进行以下准备工作:- 设计方案确认:确保施工方案与设计方案一致,并与设计师进行确认。

- 材料准备:采购所需的瓷砖、干挂系统等材料,并进行质量检查。

- 基层处理:对待施工墙体进行清理、修补和打磨,确保墙面平整、干燥和牢固。

- 定位和标线:根据设计方案确定瓷砖的位置和排列方式,并进行标线。

3. 施工过程瓷砖干挂施工的步骤如下:1. 粘贴背板:根据设计方案,将背板按照标线位置用螺丝固定在墙面上。

2. 瓷砖粘贴:使用专用瓷砖胶将瓷砖粘贴在背板上,并按照设计方案要求进行排列和拼接。

3. 瓷砖固定:使用合适的夹具或固定系统将瓷砖固定在背板上,确保牢固稳定。

4. 瓷砖缝隙处理:使用专用填缝剂对瓷砖之间的缝隙进行填充,确保美观和防水。

5. 质量检查:对施工完成的瓷砖干挂进行质量检查,确保符合设计要求和施工标准。

4. 施工后的清理工作完成瓷砖干挂施工后,需要进行以下清理工作:- 清理施工现场:清除施工过程中产生的垃圾、杂物和工具等,保持施工现场的整洁。

- 清洁瓷砖表面:使用清洁剂和软布清洁瓷砖表面,确保瓷砖干净亮丽。

结论本文档提供了一份完整的瓷砖干挂施工方案,包括施工前的准备工作、施工过程中的步骤以及施工后的清理工作。

通过按照本方案进行施工,可以确保施工顺利进行,最终达到设计要求和施工标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
干挂瓷砖施工工艺
———————————————————————————————— 作者:
———————————————————————————————— 日期:

广西区公安厅技术大楼等基建项目
装修工程
室内干挂墙砖






编制:
审核:
审批:
广西建工集团第五建筑工程有限责任公司
2013年11月6日
1.1.1. 墙砖干挂施工方案
3.2.9底层墙砖安装:
把底面的不锈钢挂件安好,先将墙砖侧孔抹胶,将墙砖按位置插入挂件,调整挂件,调整面板固定。依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,直至面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,误差要匀开。并用嵌固胶将锚固件填堵固定。
3.2.2基层准备:
清理基层表面,同时进行吊直、套方、找规矩,弹出垂直线、水平线。并根据施工图纸和实际需要弹出板材安装位置线。墙砖安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用φ1.0~φ1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的角钢架上,角钢架用膨胀螺栓固定在建筑大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记。
14
力矩扳手
6
水平尺
15
开口扳手
7
铅丝
16
小白线

粉线包
17
无齿切割锯
9
墨斗
18
钢卷尺
2.3 作业条件
2.3.1 隐蔽工程施工完毕,并经过验收。
2.3.2 临时用电及机具设备、照明设备等,并经安全部门批准使用。
2.3.3 对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,
大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工。


用5m小线和钢直尺检查
5
墙裙上口平直
2
3
用5m小线和钢直尺检查
6
接缝高低
0.5
2
用钢板短尺和塞尺检查
7
接缝宽度
1
2
用钢直尺检查
4.3关键控制点的控制
表4.3关键控制点的控制
序号
关键控制点
主要控制方法
1
各种材料、半成品进场检查验收
1.广泛进行市场调查;2.考石材加工厂生产规模、设备或生产线先进程度;3.定购前与业主协商,进一步明确材质、规格、颜色、等级、性能要求;4.实测验收。
家现行有关标准的规定。
2.1.3 合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良
好的耐老化性能。
2.2 主要工机具
主要工机具见表2.2。
表2.2 主要工机具一览表
序号
工机具名称
规格
序号
工机具名称
规格
1
手提石材切割机
10
开刀
2
角磨机
11
方尺
3
电锤
12
线坠
4
手电钻
13
托线板

铝合金靠尺
检验方法:手扳检查;现场拉拔检测;隐蔽验收。
4.2一般项目
4.2.1表面平整、洁净;拼花正确、纹理清晰通顺,颜色均匀一致;非整板部位安排适宜,阴阳角处的板压向正确。
检验方法:观察。
4.2.2缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。
检验方法:观察。
4.2.3突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺,墙裙、贴脸等上口平直。
检验方法:观察和尺量检查。
4.2.5室内、外墙面干挂石材允许偏差和检验方法应符合表4.2.5的规定。
表4.2.5室内、外墙面干挂石材允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
光面
粗面

立面垂直
2
3
用2m垂直检测尺检查
2
表面平整
2

用2m靠尺和塞尺检查
3
阳角方正
2
4
用20cm方尺和塞尺检查
4
接缝平直
3.2.6安装支底层饰面板托架:
把预先加工好的支托按上平线支在将要安装的底层墙砖上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的50mm厚木板,木板上口要在同一水平面上,以保证墙砖上下面处在同一水平面上。
3.2.8安装连接固定件:
用设计规定的不锈钢螺栓固定角码和不锈钢挂件。调整挂件的位置,使挂件的T形挂钩与墙砖的粘贴挂槽对正,固定挂件,用力矩扳手拧紧。
4.1.2面层与基底应安装牢固;粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定,碳钢配件需做防锈、防腐处理。焊接点应作防腐处理。
检验方法:观察;检查合格证书。
4.1.3饰面板安装工程的预埋件(或后置埋件)、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。后置埋件的现场拉拔强度必须符合设计要求。饰面板安装必须牢固。
支底层板托架 底层墙砖安装 上行墙砖安装 密封填缝
3.2 操作工艺
3.2.1墙砖验收:
收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现墙砖颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放地要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,墙砖按75°立放斜靠在专用的钢架上,每墙砖之间要用塑料薄膜隔开靠紧码放。
3.2.10上行墙砖安装:
把嵌固胶注入下一行的粘接件背开槽内,调整板砖的平整度及直线度并用石膏粘件临时固定。见图3.2.10。
4质量标准
4.1主控项目
4.1.1饰面墙砖的品种、防腐、规格、形状、整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,并有产品合格证。检验方法:观察和尺量检查;检查材质合格证书和检测报告。
1 适用范围
适用于工业与民用建筑室内、外墙干挂(墙砖)饰面板的施工。
2 施工准备
2.1 材料、半成品要求
2.1.1 按设计要求的品种、颜色、花纹和尺寸规格选用墙砖,并严格控制、
检查其抗折、抗拉及抗压强度,吸水率等性能。块材的表面应光洁、方正、
平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。
2.1.2 膨胀螺栓、连接角码、不锈钢挂件等配套的连接件的质量,必须符合国
2.4 作业人员
2.4.1 架子工、机运工、电工、焊工必须持证上岗。
2.4.2 主要作业人员必须有过三项以上或3000m2)同类型分项工程施工经历。
2.4.3 所有施工人员均已接受工地技术、安全培训和教育。
3 施工工艺
3.1 工艺流程
墙砖验收 吊线找规矩 大角挂两根竖直钢丝 地面弹饰面外廓线 墙砖粘件开槽 安装固定角码 安装挂件 挂水平位置线
