混凝土及模板工程例题
工程量计算例题

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85m3,独立基础模板接触面积179.1m2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元/m3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”。
工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。
2.企业管理费、规费、利润的计费基数是相同的,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费。
3.价款调整包括人、材、机的价差调整,价款调整不参与取企业管理费、规费和利润。
4.注意2012年新定额安全生产、文明施工费计算的变化。
【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量。
(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价。
备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%。
解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 m2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 m2带型基础模板工程量 S= S1+ S2=18.24 m2(模板工程量3分)(3)带形基础混凝土外墙 V=1×0.3×(4.5+4.5+4.8)×2=8.28 m3 (混凝土工程量2分)内墙 V=1×0.3×(4.8-1)=1.14 m3 (混凝土工程量2分)合计:9.42 m3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17%=173.63元4.规费 1021.36×25%=255.34元5.利润 1021.36×10%=102.14元6安全生产、文明施工费 3860.81×4.25%=164.08元7.税金 4024.89×3.48%=140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350mm,试计算砌体基础工程量。
钢筋混凝土工程(模板工程)

2、梁 梁模板面积应扣除梁与板重叠部分面积 L1=(6-0.5)*(0.6*2+0.3)*3-(6-0.5)*0.12*4=22.11m2 L2=(4.5-0.6)*(0.6*2+0.3)*4-(4.50.6)*0.12*4=21.53m2 梁模板面积43.64m2 楼板面至梁底净高为3.9米,3.9-3.6=0.3小于0.5米, 所以不计算超高费用 3、板 模板面积=(4.5-0.3)*(6-0.3)*2=47.88m2 4.5-0.12=4.38米大于3.6米,应计算超高费。 超高高度=4.5-1.2-3.6=0.78米,按超高1米计算 超高面积=47.88m2
7 、钢筋砼小型池槽按构件外围体积计算支模
工程量。池槽内、外侧及底部的模板不另计
算工程量。
8 、现浇钢筋混凝土阳台、雨篷、遮阳板均按
伸出墙外的水平投影面积计算,伸出墙外的
悬臂梁已包括在定额内,不另计算,但嵌入
墙内的梁按相应定额另行计算。
模板及支撑工程定额工程量计量
(二)、预制构件混凝土构件模板工程量,按以下规定计算: 1.现场预制构件混凝土构件模板工程项目不再单独项,其费
用包括在混凝土构件的现场制作项目中。
2.成品预制混凝土构件模板包括在构件的成品价中,不再单 列。
模板及支撑工程定额工程量计量 4、柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙 内的梁头、板头等部分,均不计算模板面积。
5、构造柱均按图示外露部分计算模板面积。留马牙槎的按
最宽面计算模板宽度。构造柱与墙接触面积不计算模板面积。 6、现浇钢筋混凝土阳台、雨篷、遮阳板均按伸出墙外的水 平投影面积计算,伸出墙外的悬臂梁已包括在定额内,不另 计算,但嵌入墙内的梁按相应定额另行计算。雨篷侧面挑起
第五章例题

例1、按工程所在地的计价依据规定,措施费和规费均以分部分项工程费中人工费(已包含管理费和利润)为计算基础,经计算该工程分部分项工程费总计为6300000元,其中人工费为1260000元。
其他有关工程造价方面的背景材料如下:1、现浇钢筋砼矩形梁模板及支架工程量420m2,支模高度2.6m。
现浇钢筋砼有梁板及支架工程量800m2,梁截面250mm*400mm,梁底支模高度2.6m,板底支模高度3m。
且梁模板及支架的项目编码为AB001,综合单价为25.60元/m2。
有梁板及支架的项目编码为AB002,综合单价为23.20元/m2。
安全文明施工费率25%,夜间施工费率2%,二次搬运费费率1.5%,冬雨季施工费费率1%,该工程需大型机械进出场及安拆费26000元,施工排水费为2400元,施工降水费22000元,垂直运输费120000元,脚手架费166000元,均包含管理费和利润。
试编制工程措施项目清单及计价,填入下表。
措施项目清单与计价表(二)2、已知该工程暂列金额330000元,材料暂估价100000元,计日工费用20000元,总承包服务费20000元,则其他项目费为多少?3、社会保障费中养老保险费率为16%,失业保险费费率2%,医疗保险费费率6%;住房公积金费率6%;危险作业意外伤害保险费率0.48%。
税金费率为3.41%。
则该工程的招标控制价为多少?答案:1、措施项目清单与计价表(二)2、其他项目费=330000+20000+20000=370000元(材料暂估价不列入总价中)3、规费=1260000*(16%+2%+6%+6%+0.48%)=384048.00元税金=(分部分项工程费+措施项目费+其他项目费+规费)*3.41%=265688.79❖例2、根据某基础工程工程是和《全国统一建筑工程基础定额》消耗指标,进行工料分析计算得出各项资源消耗及该地区相应的市场价格,如表所示。
纳税人所在地为城市,按照建标[2003]206号关于建安工程费的组成和规定取费,各项费用的费率为:措施费率为8%,间接费率为10%,利润率为4.5%.❖问题:1.计算该工程应纳的综合税率。
混凝土和模板工程量计算

2.独立柱基础
• 独立柱基础一般为阶梯型和截锥式形状。
⑴阶梯型柱基础工程量计算
V (Li bi hi)
i 1 n
⑵截锥式柱基础工程量计算
h V (a1b1 (a1 a2 )b1 b2 a2b2) 6
例题
• 某截锥式独立柱基础下底矩形长和宽分别 为1.5m和1.3m,高0.2m,棱台上底长和宽 分别为1.1m和0.9m,高0.6m,求独立柱基 础体积。 • 解:
• 2.现浇挑檐、天沟板、雨篷、阳台与板连接 时,以外墙外边线为分界线,与圈梁(包括 其他梁)连接时,以梁外边线为分界线。外 边线以外为挑檐、天沟板、雨篷或阳台。 • 3.阳台、雨篷(悬挑板)按设计图示尺寸以 墙外部分体积计算,包括伸出墙外的牛腿和 雨篷反挑檐及弧形阳台外沿弧形梁的体积。 • 竖向挑檐高度超过300mm,执行栏板定额项目。
带形基础计算公式
外墙基础体积=外墙中心线长×基础断面面积 内墙基础体积=内墙基净长×基础断面面积+T型搭接 头体积 T形接头搭接体积V搭=V1+V2 V1=L搭×b × h1 V2=L搭× h2 × (2b+B)/6
•例题: 某现浇混凝 土带形基础 如图所示, 混凝土强度 为C30,计算 现浇钢筋混 凝土带形基 础工程量。
预制钢筋混凝土构件 制作、运输、安装的损耗率表
预制混凝土例题-2
• 如图所示后张预应力T型吊车梁20根,下部后张预应力钢筋 用JM型锚具,上部钢筋为非预应力,箍筋采用电焊接头; 现场制作、搅拌混凝土,混凝土强度等级为C30,轮胎式起 重机安装,安装高度6.5m,C20细石混凝土灌缝,计算后张 预应力混凝土工程量。
• (二)构筑物钢筋混凝土工程量计算 • 钢筋混凝土构筑物包括水塔、贮水(油)池 等,除各地另有规则外,一般以构筑物图示 尺寸扣除门窗洞口及0.3m2以上孔洞所占体积 以实体体积以m3计算。
混凝土及模板工程量

三、计算规则
(二)独立基础--杯型基础 工程量分以下四个部分计算:
底部立方体、中部棱台体、上部立方 体、最后扣除杯口空心棱台体。
29
( 二)独立基础—杯形基础
1).杯形基础与现浇柱的划分 高杯基础: a.若H>0.5m,则H部分按现浇柱项目计算; b.其余部分按杯形基础项目计算。
预制柱 H1
H
30
础内计算。(图1) III. 有梁式满堂基础的梁、板合并计算。(图2) IV. 箱式满堂基础应分别按底板(无梁式满堂基础)、墙、
顶板(现浇板)的有关规定计算工程量,执行相应项目。
33
三、计算规则
(三)柱
柱高的确定 Ⅰ.有梁板的柱高:柱基上表面至楼板上表面。
34
三、计算规则
(三)柱
Ⅱ.对于无梁板(由柱支撑的板),柱子的 高度自柱基上表面或楼板上表面至柱头(帽) 的下表面的高度计算。
b
h2 h1
B 19
带型基础
b
V1=L×b×h2
V2=1/2×L×b×h1
V1
h2
V3=2×1/3(h1×(B -b)/2×1/2)×L
V2
h1
B
V3
T形接头搭接部分体积计算公式:
V=b×h2×L+(2b20+B)×h1×L/6
21
22
V=[2 X 0.1+(0.48+2)X 0.2/2] X 68 1-1 +[1.6 X 0.1+(0.48+1.6) X 0.2/2] X 8 X 2 2-2 +[(1-0.24) X 0.2 X (0.48 X 2+1.6)/6] X 4 4个Vd
混凝土各种构件的划分

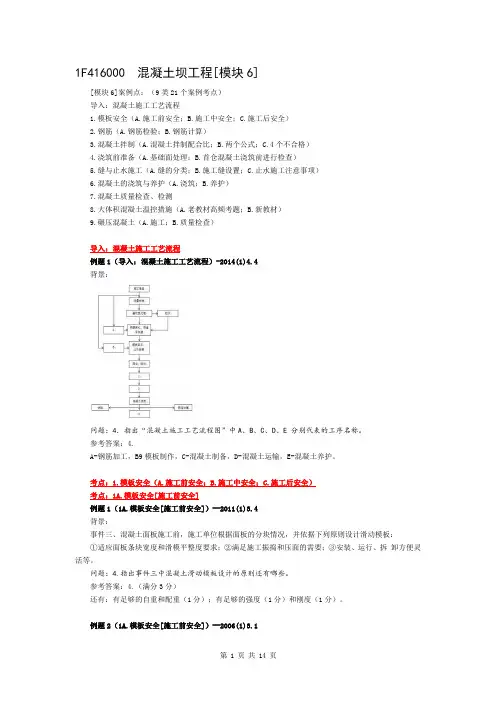

一建水利实务考试模块06-混凝土坝(2023版-new)

1F416000 混凝土坝工程[模块6][模块6]案例点:(9类21个案例考点)导入:混凝土施工工艺流程1.模板安全(A.施工前安全;B.施工中安全;C.施工后安全)2.钢筋(A.钢筋检验;B.钢筋计算)3.混凝土拌制(A.混凝土拌制配合比;B.两个公式;C.4个不合格)4.浇筑前准备(A.基础面处理;B.首仓混凝土浇筑前进行检查)5.缝与止水施工(A.缝的分类;B.施工缝设置;C.止水施工注意事项)6.混凝土的浇筑与养护(A.浇筑;B.养护)7.混凝土质量检查、检测8.大体积混凝土温控措施(A.老教材高频考题;B.新教材)9.碾压混凝土(A.施工;B.质量检查)导入:混凝土施工工艺流程例题1(导入:混凝土施工工艺流程)-2014(1)4.4背景:问题:4.指出“混凝土施工工艺流程图”中A、B、C、D、E 分别代表的工序名称。
参考答案:4.A-钢筋加工,B9模板制作,C-混凝土制备,D-混凝土运输,E-混凝土养护。
考点:1.模板安全(A.施工前安全;B.施工中安全;C.施工后安全)考点:1A.模板安全[施工前安全]例题1(1A.模板安全[施工前安全])--2011(1)3.4背景:事件三、混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。
问题:4.指出事件三中混凝土滑动模板设计的原则还有哪些。
参考答案:4.(满分3分)还有:有足够的自重和配重(1分);有足够的强度(1分)和刚度(1分)。
例题2(1A.模板安全[施工前安全])--2006(1)3.1背景:闸墩混凝土采用钢模施工。
承包人进行闸墩模板及支架设计时,考虑的基本荷载有:[1]模板及支架自重、[2]新浇混凝土重量、[3]钢筋重量以及[4]振捣混凝土时产生的荷载。
监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。
问题:1.指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载。
混凝土结构工程施工题库

混凝土结构工程施工题库
第一部分:基础知识
1.混凝土是一种什么材料?它由什么组成?
2.混凝土的强度指标有哪些?分别是什么意义?
3.混凝土的配合比是什么?如何确定混凝土的配合比?
4.什么是混凝土的抗渗性?有什么方法可以提高混凝土的抗渗性?
5.混凝土施工中应注意哪些原则?
第二部分:混凝土结构施工工艺
1.混凝土结构施工的准备工作有哪些?包括哪些内容?
2.混凝土浇筑前需要进行哪些工作?
3.混凝土浇筑的方式有哪些?各自适用于哪些场合?
4.混凝土的养护工作应该如何进行?有哪些注意事项?
5.混凝土结构的模板拆除应该注意哪些问题?有哪些拆模顺序?
第三部分:混凝土施工中的质量管理
1.混凝土材料的验收应该注意哪些问题?
2.混凝土结构施工中如何控制混凝土的配合比?
3.混凝土浇筑过程中应该如何监测混凝土的坍落度?
4.混凝土的强度检测应该如何进行?检测方法有哪些?
5.混凝土结构施工中发现质量问题应该如何处理?有哪些解决措施?第四部分:混凝土施工中的安全管理
1.混凝土施工中哪些工序容易发生安全事故?如何预防?
2.混凝土的搅拌、运输和浇筑过程中需要注意哪些安全措施?
3.混凝土结构施工中如何保证作业人员的安全?
4.混凝土施工现场应该具备哪些安全设施?
5.混凝土施工中发生安全事故应该如何处理?有哪些应急措施?
以上是混凝土结构工程施工题库的部分内容,欢迎大家学习参与讨论。
祝各位施工安全、顺利!。
混凝土习题计算题

混凝土工计算题1、某混凝土经试拌调整后,得配合比为1:2.20:4.40,W/C=0.6,已知ρc=3.10g/,ρ′s=2.60g/,ρ′g=2.65g/1m3混凝土各材料用量。
解:通过绝对体积法计算出m c【绝对体积法:该法认为混凝土材料的1m3体积等于水泥、砂、石和水四种材料的绝对体积和含空气体积之和C/ρc+S/ρs +G/ρg+W/ρw+0.01α=1】由W/C=0.6C:S:G=1:2.20:4.40得出m w=0.6m c、m s=2.2 m c、m g=4.4 m c再由C/ρc+S/ρs +G/ρg+W/ρw+0.01α=1;α=0.01;得出m c=292㎏-295*0.01=295-2.95=292.05kg m w=175㎏m s=642㎏m g=1285㎏即1m3混凝土各材料用量为m c292.05kg m w=175㎏m s=642㎏m g=1285㎏答:1m3混凝土各材料用量是2、混凝土计算配合比为1:2.13:4.31,W/C=0.58,在试拌调整时,增加10%的水泥浆用量。
求(1)该混凝土的基准配合比;(2)若已知以基准配合比配制的混凝土水泥用量为320kg,求1方没混凝土中其它材料用量已知:混凝土计算配合比C o:S o:G o=1:2.13:4.31 W/C=0.58解:由W/C=0.58 增加10%的水泥用量得出混凝土的基准配合比C j:S j:G j=1×(1+10%):2.13:4.31=1:1.94:3.92由C j=320㎏得出S j=1.94×320㎏=621㎏G j=1254㎏即混凝土的基准配合比为1:1.94:3.921m3混凝土中其它材料用量为水泥320㎏、砂 621㎏、石1254㎏水…3、已知混凝土的实验室配合比为1:2.40:4.10,W/C=0.6,1混凝土的用水量 W=180。
施工现场砂子含水率3%,石子含水率1%。
