景观石安装方案
景观石安装施工方案百度

景观石安装施工方案1. 引言景观石是一种常用于园林景观设计中的装饰性材料,具有美观、耐久和环保等特点。
在进行景观石的安装施工时,需要制定合理的方案,以确保施工的顺利进行和最终的效果。
本文将介绍景观石安装施工的方案,包括前期准备工作、材料准备、施工步骤和注意事项等方面内容。
2. 前期准备工作在进行景观石安装施工之前,需要进行一系列的前期准备工作,以确保后续施工的顺利进行。
2.1 确定设计方案首先,需要根据园林景观设计的要求和实际情况,确定景观石的安装位置、形状和颜色等。
这需要与设计师或业主进行沟通,确保设计方案的一致性。
2.2 测量施工位置在确定设计方案后,需要进行施工位置的测量工作。
根据设计图纸或实地情况,测量出每块景观石的准确位置和尺寸,以便后续的施工。
2.3 确定材料需求根据设计方案和测量结果,确定所需的景观石数量和规格。
同时,还需要准备好所需的施工工具和辅助材料,如胶水、水泥和沙子等。
3. 材料准备在进行景观石安装施工之前,需要准备好所需的材料,以保证施工的顺利进行。
3.1 景观石根据设计方案和测量结果,选择合适的景观石,并按照规格和数量进行采购或生产。
这些景观石应具有良好的质量和外观,并经过清洗和砂化处理,以确保施工效果的美观和耐久。
3.2 施工工具准备好所需的施工工具,包括但不限于以下几种:•锤子:用于敲击和安装景观石。
•铲子:用于铲取和搬运沙子和水泥等材料。
•刮板:用于刮平和整理施工面。
•卷尺:用于测量景观石的尺寸和位置。
•扫帚:用于清扫施工现场。
3.3 辅助材料除了景观石和施工工具外,还需要准备好一些辅助材料。
这些材料包括:•胶水:用于粘贴景观石之间的接缝。
•水泥:用于固定景观石的底座。
•沙子:用于填充景观石下方的空隙,增加稳定性和排水性能。
4. 施工步骤4.1 准备工作在正式施工之前,需要进行一些准备工作,包括:•清理施工现场:清除施工现场上的杂物和污垢,确保施工面干净和平整。
•搭建施工脚手架:根据需求搭建施工脚手架,方便施工人员操作和移动。
公园景观石安装方案

东营奥体公园景观工程景观石安装施工方案江苏中南建筑产业集团有限责任公司东营奥体公园项目部2013年11月17日目录一、工程概况 (1)二、施工部署 (1)三、工程进度计划及保证措施 (1)四、施工准备工作 (3)五、施工难点 (1)六、施工工艺 (1)七、成品保护措施 (1)八、冬季施工措施 (1)九、安全施工措施 (1)十、现场文明施工措施 (1)一、工程概况本工程位于东营市东城城市规划区内,北起广利河南岸,南至奥体路,大剧院以西,黄河博览馆以东。
本次施工方案主要是驳岸石、草坪石安装施工方案。
二、施工部署本工程为高水平、高风险、高难度工程,为了确保工期和质量,体现设计意图,组织最佳的施工程序。
全力实现如下施工目标:1、工程质量目标:确保优良工程。
2、工程进度目标:在规定的时间内完成。
3、安全生产目标,防止重伤,杜绝死亡,达到无伤亡事故,全检查达标。
4、文明施工:努力做好规范管理,场容和场貌创一流水平,创建文明施工工地。
5、进场后及时对有关材料做质量检验,合格的材料方可投入建设使用。
6、在场材料物资,需作好严格的防护措施。
三、工程进度计划及保证措施1、工程施工计划本工程主要为奥体公园景观石总体安装工程。
2、组织施工方面⑴选调高水准的吊装人员进行全程现场指挥。
⑵为了加快施工进度,采取措施,合理安排穿插施工作业,保证施工科学地有次序地进行。
⑶充分做好开工前的各项准备工作。
①认真阅读图纸,确保按图施工不出错误。
②做好材料、设备、工具、购配件采购计划,并按施工进度安排进场。
2、景观石用量及运输车辆:根据图纸设计与现场实际情况,我方计算需进场景观石大约2万吨左右、碎块石900吨,采用运输车为50吨的大车,需要运输约430车。
3. 进度控制办法为了确保工期,兹对影响进度的关键因素逐一进行分析,以随时检讨施工进度管理工作。
4、质量/安全因素:质量事故或工伤对项目进度效益影响极大,必须按有关规定严格执行。
四、施工准备工作1、施工前,应按施工平面图放样。
景观石施工方案

景观石施工方案1. 引言景观石是一种常见的用于园林景观设计的材料。
它可以增添自然的美感,提供独特的纹理和质感,使景观更加吸引人。
本文旨在介绍景观石的施工方案,包括材料准备、施工步骤和注意事项等内容。
2. 材料准备在进行景观石施工之前,需要准备以下材料和工具:•景观石:根据设计需求选择合适的景观石材料,可以是自然石或人工制造的石材。
•石胶:用于粘合石材的特殊胶水。
•石灰石:用于垫平场地和填充石缝的材料。
•手持电钻和电锯:用于切割和修整石材。
•手工工具:如锤子、凿子、刷子等。
•钢筋和水泥:用于加固底座,增加景观石的稳固性。
3. 施工步骤步骤一:设计规划在施工之前,首先需要进行景观石的设计规划。
确定好石材的种类、尺寸和形状,同时考虑到场地的环境和功能需求,进行合理的布局。
步骤二:场地准备在进行景观石的施工之前,需要对场地进行准备。
清理现场,确保场地平整,清除杂草和其他障碍物。
如果地面不平整,可以先垫平,以保证石材的稳定。
步骤三:固定底座如果需要将景观石固定在地面上,可以加固底座。
使用钢筋和水泥构建一个坚固的基础,将石材固定在上面。
确保底座牢固稳定,以避免石材在风雨等恶劣天气条件下的移动或倾斜。
步骤四:石头安装在固定底座后,开始安装景观石。
根据设计规划将石材逐一安放在底座上。
使用石胶将石材粘合在一起,确保稳定性。
在安装过程中,可以使用手工工具对石材进行修整和调整,以达到设计要求。
步骤五:填充石缝安装完所有的景观石后,需要进行石缝的填充。
使用石灰石或其他合适的填充材料,将石缝填满,保证整体的美观和稳定。
4. 注意事项在景观石施工过程中,需要注意以下事项:•安全第一:在操作电钻、电锯等工具时,需要注意安全,戴上适当的防护装备,避免意外伤害。
•艺术性和实用性的平衡:在进行景观石的设计布局时,需要兼顾艺术性和实用性。
考虑到场地的功能需求和美观效果,做出合理的设计选择。
•定期维护:景观石需要定期维护,清洁石表面的灰尘和杂物,以保持其美观和质量。
景观石安装施工方案

1. 引言景观石是一种常用于园林景观设计中的材料,其美观、耐用和多样化的颜色和形状使其成为许多景观设计师的首选。
为了确保景观石的安全安装和最佳效果,本文档将提供一套全面的景观石安装施工方案。
2. 施工前的准备工作在开始安装景观石之前,需要进行一些准备工作以确保施工顺利进行。
准备工作主要包括以下几个方面:2.1 定义设计目标根据景观设计师的要求和预期效果,明确景观石的安装位置、形式和样式。
定义设计目标可以帮助指导后续的施工工作。
2.2 量取尺寸根据设计要求,用测量工具(如卷尺或激光测距仪)量取安装位置的尺寸。
确保正确地计算景观石的数量和尺寸。
2.3 准备设备和材料根据设计目标和尺寸,准备合适的设备和材料,例如铲子、锤子、水平仪、建筑胶等。
确保所有设备和材料都是符合安全标准的,并保持良好状态。
2.4 检查场地条件在开工前,进行场地勘测,检查地面的平整度、排水情况和承重能力等。
如果发现问题,需要提前进行修复和加固。
3. 施工步骤3.1 清理施工区域在开始安装景观石之前,需要将施工区域内的杂草、垃圾等清除干净。
确保施工区域干净、整齐。
3.2 打底处理根据场地条件和设计要求,进行适当的打底处理。
可以选择铺设透水层、防草布等材料,以增加景观石的稳定性和排水性。
3.3 铺设景观石根据设计要求和尺寸,将景观石逐块放置在施工区域内。
确保景观石的间距均匀,形成美观的排列。
3.4 固定和调整在放置景观石后,使用铲子和锤子进行固定和调整。
确保每块景观石与相邻的石块之间的间距均匀,并保持合适的倾斜度。
3.5 填缝在景观石安装完成后,使用特制的建筑胶或填缝剂填充石块之间的缝隙。
确保填缝剂与景观石的颜色和质地相配,以增强整体效果。
3.6 后续处理在填缝完成后,进行清理工作。
清除施工区域内的残留物,并用水清洗景观石表面,使其整洁亮丽。
3.7 检查和保养完成施工后,进行全面的检查,确保景观石的安装质量和美观度。
根据需要,进行定期保养,如修补破损的石块、补充填缝剂等。
公园景观石安装方案

公园景观石安装方案背景描述随着人们对环境的重视和关注,公园已经成为了城市中最重要的休闲娱乐场所之一。
然而,公园的景观石安装也成为了城市建设中的一个难点问题。
安装材料及工具安装景观石需要包括以下材料和工具:•景观石•湿度计•尺子•石灰石粉末或混凝土•铲子•立方体模具•手锤•推土机•振动机安装步骤1.测量在安装景观石之前,需要先进行测量,确定所需石材的数量和尺寸。
此外,还需要根据地面情况评估材料的数量和成本,并选择适当的材料。
2.准备工作在开始安装之前,需要对地面进行清理。
将场地上杂物和草皮清除,然后用铲子挖出一定深度的沉积物和泥土,以便将景观石安装在坚实的基础上。
3.制作混凝土基座制作混凝土基座是保证景观石牢固性的关键一步。
用立方体模具制备大小合适的混凝土基座,并在石材安装之前将其固定在地面上。
4.安装景观石首先,需要将景观石放置在地面上进行调整。
调整时,可使用尺子对其进行测量,并使用手锤和推土机将其移动到所需的位置。
在安装过程中,石材应垂直于地面,并且应该留出一定的缝隙,以便在下一个步骤中填充缝隙。
5.填充缝隙使用石灰石粉末或混凝土填充缝隙。
填充的过程应该从缝隙的底部开始,并逐步填充到表面。
填缝过程中,使用振动机将混凝土塑成需要的形状。
填充完毕后,将景观石表面清洁干净。
安装注意事项在安装景观石之前,需要注意以下几个问题:•选择适当的材料•确保地面干燥,避免在雨天安装•确保石块之间的缝隙保持一致•安装后应将景观石表面清洁干净结论景观石的安装需要耐心和细心,需要注意材料的选择和地面的准备工作。
本文介绍了安装景观石的详细步骤和注意事项。
只要按照步骤操作,就可以保证景观石的安装品质。
景观石安装技术施工方案

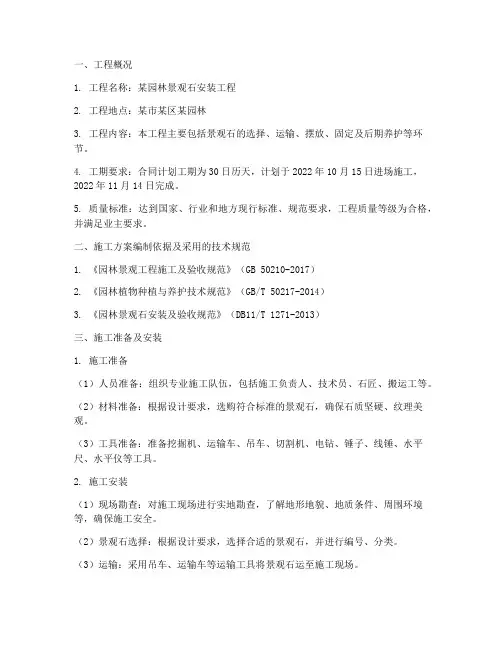

一、工程概况1. 工程名称:某园林景观石安装工程2. 工程地点:某市某区某园林3. 工程内容:本工程主要包括景观石的选择、运输、摆放、固定及后期养护等环节。
4. 工期要求:合同计划工期为30日历天,计划于2022年10月15日进场施工,2022年11月14日完成。
5. 质量标准:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求。
二、施工方案编制依据及采用的技术规范1. 《园林景观工程施工及验收规范》(GB 50210-2017)2. 《园林植物种植与养护技术规范》(GB/T 50217-2014)3. 《园林景观石安装及验收规范》(DB11/T 1271-2013)三、施工准备及安装1. 施工准备(1)人员准备:组织专业施工队伍,包括施工负责人、技术员、石匠、搬运工等。
(2)材料准备:根据设计要求,选购符合标准的景观石,确保石质坚硬、纹理美观。
(3)工具准备:准备挖掘机、运输车、吊车、切割机、电钻、锤子、线锤、水平尺、水平仪等工具。
2. 施工安装(1)现场勘查:对施工现场进行实地勘查,了解地形地貌、地质条件、周围环境等,确保施工安全。
(2)景观石选择:根据设计要求,选择合适的景观石,并进行编号、分类。
(3)运输:采用吊车、运输车等运输工具将景观石运至施工现场。
(4)摆放:根据设计图纸,将景观石摆放至预定位置,确保石块平稳、牢固。
(5)固定:采用混凝土、水泥砂浆等材料对景观石进行固定,确保石块不松动、不倾斜。
(6)后期养护:定期对景观石进行清洁、保养,延长使用寿命。
四、质量控制措施1. 严格把控景观石质量,确保石质坚硬、纹理美观。
2. 施工过程中,严格按照设计要求进行摆放、固定,确保景观石稳定、美观。
3. 定期检查施工质量,发现问题及时整改。
4. 完成施工后,进行验收,确保工程质量达到规定标准。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、手套等防护用品。
景观石施工工艺及方法

景观石施工工艺及方法
概述
景观石是一种非常常见的景观材料,可以用于设计和建造各种户外景观场所,如花园,公园,庭院等。
本文将介绍景观石施工的基本工艺与方法,帮助读者了解如何正确安装和使用景观石。
一、材料准备
在进行景观石施工之前,需要准备以下材料和工具:
1. 景观石:根据设计需求选择合适的景观石材料,如花岗岩、石英岩等。
2. 铺设材料:铺设景观石需要使用合适的底座材料,如砂、碎石等。
3. 工具:铲子、锤子、测量工具、水平仪、橡胶锤等。
二、施工准备
在进行景观石施工之前,需要进行一些准备工作:
1. 测量与规划:根据设计要求,测量施工地点的尺寸,确定景观石的位置和数量。
2. 清理与准备:清理施工地点的杂草、石头等杂物,确保施工地点平整。
三、施工步骤
1. 铺设底座:在施工地点上均匀铺设一层底座材料,如砂或碎石,用铁锹将其压实,并使用水平仪保证平整度。
2. 准备景观石:清洗景观石,去除表面的污垢和杂质。
根据设计要求,对景观石进行分类,并按照不同尺寸和形状进行摆放。
3. 开始铺砌:从施工场地的一角开始铺设景观石,用橡胶锤轻轻敲击石头,使其均匀贴合底座。
根据需要,可以使用锤子进行适量的加工和调整。
4. 排列与固定:按照设计要求和个人喜好,将景观石排列在合适的位置,确保石头之间的间隙均匀一致。
使用测量工具检查每个石头的水平度和垂直度。
景观石安装施工方案

景观石安装施工方案1. 引言景观石是一种常用于园林、公园、广场等户外场所装饰的材料。
其特点是耐久、美观,能够增强环境的自然感。
本文将详细介绍景观石的安装施工方案,包括材料准备、施工流程、注意事项等。
2. 材料准备在进行景观石安装施工之前,需要准备以下材料和工具:•景观石:根据设计要求和场地情况选择合适的景观石材;•石胶:用于固定景观石与地面的粘合剂;•砂浆:用于填充景观石之间的缝隙;•手工具:如榔头、铲子、刮刀等,用于施工中的操作;•动力工具:如抛光机、切割机等,用于加工和修整景观石。
3. 施工流程景观石的安装施工流程如下:步骤一:场地准备1.清理施工场地,清除杂草、垃圾等障碍物;2.对地面进行平整处理,确保其平整度满足安装要求;3.根据设计图纸和要求,确定景观石的摆放位置和布局。
步骤二:基础处理1.根据设计要求,采用适当的方式进行地面基础处理,如打磨、平整等;2.清洁基础材料,确保其表面干净无尘;3.如有需要,进行基础材料的防水、防腐等处理。
步骤三:石材安装1.使用石胶将景观石固定在基础材料上,确保牢固和稳定;2.根据设计要求,采用合适的方法和工具对景观石进行加工,如修整、抛光等;3.在景观石之间填充砂浆,使其均匀填充缝隙,确保景观石之间的连接紧密;4.检查施工过程中的质量和精度,及时调整和修正错误。
步骤四:施工完成1.完成石材的安装和加工后,进行最后的清理工作,清除施工过程中的碎石、灰尘等;2.检查整个施工过程,确保施工质量符合设计和要求;3.如有需要,进行景观石的防护处理,防止日常使用和环境因素对石材的损坏。
4. 注意事项在进行景观石的安装施工时,需要注意以下事项:•确保场地的承载力能够满足景观石和施工人员的需求;•严格按照设计要求和规范进行施工,确保施工质量;•注意施工过程中的安全问题,如人员的安全、工具的安全使用等;•针对不同类型的景观石,选择合适的材料和方法进行安装;•施工过程中,注意保护景观石的表面,防止划伤和破损。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天池云根田园综合体(荷花池)景观石施工方[案重庆华宇园林有限公司修文项目部2018年3月17日(目录一、@ (3)二、工程概况二、施工部署 (3)三、工程进度计划及保证措施 (3)四、施工准备工作 (4)五、施工难点 (6)六、施工工艺 (7)七、成品保护措施 (11)八、雨季施工措施 (12)$九、安全施工措施 (12)十、现场文明施工措施 (13))一、工程概况本工程位于贵阳市修文县小箐乡崇恩村余家湾新建荷花池区域内。
本次施工方案主要是驳岸石、跌水石、草坪石安装施工方案。
二、施工部署本工程为高水平、高风险、高难度工程,为了确保工期和质量,体现设计意图,组织最佳的施工程序。
全力实现如下施工目标:1、工程质量目标:确保优良工程。
2、工程进度目标:在规定的时间内完成。
3、安全生产目标,防止重伤,杜绝死亡,达到无伤亡事故,全检查达标。
4、文明施工:努力做好规范管理,场容和场貌创一流水平,创建文明施工工地。
~5、进场后及时对有关材料做质量检验,合格的材料方可投入建设使用。
6、在场材料物资,需作好严格的防护措施。
三、工程进度计划及保证措施1、工程施工计划本工程主要为天池云根田园综合体景观石总体安装工程。
2、组织施工方面⑴选调高水准的吊装人员进行全程现场指挥。
⑵为了加快施工进度,采取措施,合理安排穿插施工作业,保证施工科学地有次序地进行。
)⑶充分做好开工前的各项准备工作。
①认真阅读图纸,确保按图施工不出错误。
②做好材料、设备、工具、购配件采购计划,并按施工进度安排进场。
2、景观石用量及运输车辆:根据图纸设计与现场实际情况,我方计算需进场景观石大约3000多吨左右、块石200吨,采用运输车为30吨的大车,需要运输约120车。
3. 进度控制办法为了确保工期,兹对影响进度的关键因素逐一进行分析,以随时检讨施工进度管理工作。
4、质量/安全因素:质量事故或工伤对项目进度效益影响极大,必须按有关规定严格执行。
四、施工准备工作}1、施工前,应按施工平面图放样。
若平面位置、标高与实际不符,应由设计单位作变更设计。
2、根据设计图纸及施工现场需要择优选石,我方与设计单位、建设单位、监理单位人员在现场共同参与筛选,认定为符合要求的编上号。
3、因为所选石材不在同一位置,加大了吊运难度与运输难度。
我方需准备不同型号的吊车以及运输车辆,有些特别位置的石材还要进行二次倒运。
4、选用景石的石种、块面、色泽应符合设计要求,石质必须坚实、无损伤、无裂痕、表面无脱落。
峰石的造型和姿态,应达到设计的艺术构思要求。
5、景石装运应轻装、轻吊、轻卸。
景石运到施工现场后,应进行检查,凡有损伤的不得作面掌石使用。
6、在采取合适的石材后,在施工现场勘察好合适的场地以便石材的堆放,石材堆放位置为展厅西侧。
7、根据现场实际情况,部分地区需用挖机、装载车、吊车进行石材倒运,最远倒运距离为850米,最近的倒运距离为250米。
8.组织机构&(1)本工程将实行项目法管理,计划设一项目经理部,实行项目经理负责制。
项目经理部下设工程技术部、质量安全部、机械设备部、工程材料部、文明施工组和预算财务部。
具体构架如下:9、各部门负责人组成情况及工作职责名称人数职责描述放线测量员5】施工放线及测量机械操作工7负责现场机械设备的操作安全、文明施工管理员2负责现场安全、文明施工管理。
负责景观石到现场之后的检查质量员!3机修工2负责施工机械的使用与维修等技术员2负责现场安装@2负责现场指挥队长普工20负责现场的清理工作10、机具准备拟配备现场的施工机械五、施工难点1、荷花池南侧因离电瓶车道太远,转运过去需经过荷花池内以及部分绿化用地(该绿化已栽植完成),安装景观石时需要破坏一定的绿化区域。
2、荷花池内的驳岸已整理成型,但安装景观石需要在水面以上的水岸构筑米~3米宽左右的平台以安装景观石使用。
3、荷花池因部分园林铺装已完成施工,安装景观石需筑路,破坏已铺好的大理石板、路沿石、绿化,南边荷花池水岸需要用挖机进行二次或三次倒运。
施工便道的具体做法:因工作范围较大,长度不定,宽度为5米左右;将所影响施工机械进场范围的绿化苗木、园路铺装进行清除,然后在原有土方的基础上用挖掘机、装载机、压路机进行整平、夯实等工序。
4、生态坝、拦水坝沿岸因距电瓶车道300米以上需要用挖机二次或三次倒运至坝边才可进行安装。
5、为了加快工期我方施工过程中要交错施工、雨季施工,在转运、安装景观石增大了施工难度。
六、施工工艺1、放样:施工放样应按设计平面图,经复核无误后,方可施工。
不出施工图的景石堆置和散置,可由施工人员用石灰在现场放样示意,经有关单位现场人员认可后,方可施工。
2、基础施工根据放样位置和设计要求,进行基础开挖。
在保持基础稳定的前提下,基础表面应低于近旁土面或路面(地坪)20cm。
*荷花池内的水岸已整理成型,但安装景观石需要在水面以上的水岸构筑2米宽左右的平台以安装景观石使用。
3米平台具体做法:在水池边边用挖掘机、装载机将陡坡上的土方进行整平、夯实,整理出底部为3米的平台,因现场土方量不够进行整理平台的,我方需进场土方3000m³左右,以便进行构筑平台。
跌水(坝体)处安装景观,需将坝体位置淤泥换成渣石,需换填2500 m³左右,保证景观石安装。
3、施工材料:施工材料应在施工之前分部运进施工现场,见下表4、施工顺序~(1)、景石选材:根据施工图纸的设计要求规范进行选材,严格遵守规范要求不达标准的石材一律不进入施工现场。
()天然石材色泽不均匀,且易出现瑕疵,所以在选材上要尽量选择色彩协调的,并注意分批验货时最好逐块比较。
()由于开采工艺复杂,往往又经过长途运输,所以大幅面石材最易裂缝。
甚至断裂,这也是选材时要注意的重点。
()选购中可以用手感觉石材表面光洁度,掌握几何尺寸是否标准,检查纹理是否清楚。
()石材板材的外观质量主要通过目测来检查,优等品的石材板材不允许有缺棱、缺角、裂纹、色斑、色线及坑窝等质量缺陷,其他级别石材板材允许有少量缺陷存在,级别越低,允许值就越高。
()选择景石时无论石材的质量高低,石种必须统一,不然会使局部与整体不协调,导致总体效果不伦不类,杂乱不堪。
2、景石吊运:…选好石品后,按施工方案准备好吊装和运输设备,选好运输路线。
在山石起吊点采用汽车起重机吊装时,要注意选择承重点,做到起重机的平衡。
景石吊到车厢后,要用软质材料,如木方、稻草等填充,山石上原有的泥土杂草不要清理。
整个施工现场要注意工作安全。
3、景石卸载:景石运到施工现场后按照现场指挥人员指挥,采用25T吊车与50T吊车卸载到指定位置。
4、景石吊装:景石吊装使用两台25T与50T汽车起重机,施工时,施工人员要及时分析山石主景面,定好方向,最好标出吊装方向,并预先摆置好起重机,如碰到障碍时,应重新摆置,使得起重机长臂能伸缩自如。
吊装时要选派一人指挥,统一负责。
当景石吊到预装位置后,要用起重机挂钩定石,不得用人定或支撑摆石定石。
此时可填充块石,用双支或三支方式做好支撑保护,并在山石高度的2倍范围内设立安全标志,保养7天后才能开放。
施工安装部位:水系驳岸石摆放位置,生态坝、拦水坝景观跌石摆放位置,生态排水渠施工位置(见施工图)。
置石的放置应力求平衡稳定,给人以宽松自然的感觉。
石组中石头的最佳观赏面均应当朝向主要的视线方向。
对于特置,其特置石安放在基座上固定即可。
对于散置、群置一般应采取浅埋或半埋的方式安置景石。
景石布置好后,应当像是地下岩石、岩石的自然露头,而不要像是临时性放在地面上似的,尽量做到自然。
5、景石灌缝:使用大小合适的垫石垫置、塞缝、填空等,要做到自然平整。
6、叠石和景石布置)(1)叠石、台基、峰石等应在基础的范围内,先作轮廓放样,再进行起脚。
(2)峰石应形态完美,具有观赏价值。
叠石或景石放置时,应注意主面方向,掌握重心。
组合假山及峰石时,每块景石连接处以山石本身的相互嵌合为主,同时,应用块石塞实,确保安全稳固。
(3)景石堆置处,其山势和造型应达到设计图和设计说明的要求,具有整体感。
并应注意石不可杂、纹不可乱、块不可均、缝不可多,石种、石色、纹理应一致,形态自然完整。
(4)水池、池岸景石自然驳岸或景石堆置和散置,其造型应体现自然,位置定点、石料选择、纹理、折皱处理应与环境、水面、绿地相协调。
(5)景石布置,在理解设计意图的情况下,主要靠现场创作出较好的景观效果。
不得随受意堆置,所有景石须安全稳固。
(6)景观石安装结束后进行撤销对所破坏的绿化带、驳岸造型、园路铺装的恢复工序:①绿化带:用翻耕机进行松土;去市场选购所破坏苗木(种类、规格及数量);种植(大的乔木及花灌木进行支架);浇水。
②驳岸处理:将所破坏的造型用挖掘机进行整形。
③园路铺装:将所破坏的大理石板进行统计去市场购买,然后进行修补。
七、成品保护景石安置后,在养护期间,应支撑保护,加强管理,禁止游人靠近,以免发生危险。
、1、对全体职工进行文明生产与成品保护的职业道德教育。
2、合理安排施工顺序,按正确的施工流程组织施工,、遵循合理的施工顺序。
3、石材吊装时加强对吊运石材的保护,派专人指挥防止发生石材滑落损坏或放错石材位置。
4、对现场已完工的景观石进行保护,以防止成品可能发生滑塌现象。
八、雨季施工措施雨季来临之际,加大了我方施工难度,增强了运输难度。
1、景观石在雨季因天气会变滑,加大了我方施工难度;我方需进行防滑工作安排,在吊绳打结处垫防滑物品(如粗布、黑心棉等)。
2、雨季因天气缘故,道路容易打滑,是我方石材运输困难,加大了我方运输费用及安全预防措施费用。
九、安全施工措施峰石堆置或景石布置,必须根据现场的施工条件,配备起吊设备,搭设架子及防护栏。
如遇大风、大雨、下雪天气,一般应停止露天叠石作业。
如遇特殊情况需继续施工,应有相应的技术安全措施。
1、要加强对参加施工人员进行安全意识教育,要严格遵守国家部、省有关安全法规以及公司有关安全技术规程和规定,所有职工都要把安全工作放在首位来对侍。
2、工地负责人为施工安全直接责任人,负责施工现场的安全工作,对施工安全行监督检查职能。
3、安全责任人应经常进行安全教育,指导作业人员遵守机械操作规程,定期检查机械安全性能或安全装置。
4、工期间夜间进出路口要设置交通指示灯以策安全。
5、施工用电,照明用电、电线分开架设。
6、机动工具必须装设漏电保护器7、操作人员安全要求(1)作业前必须检查作业环境、吊索具、防护用品。
吊装区域无闲散人员,障碍已排除。
吊索具无缺陷,捆绑正确牢固,被吊物与其他物件无连接。
确认安全后方可作业。
(2)作业时必须执行安全技术交底,听从统一指挥。
(3)使用起重机作业时,必须正确选择吊点的位置,合理穿挂索具,试吊。
除指挥及挂钩人员外,严禁其他人员进入吊装作业区。
