集中供热热力管网工程厂区外网工程施工配备计划方案
热力有限公司供热外网工程施工设计方案

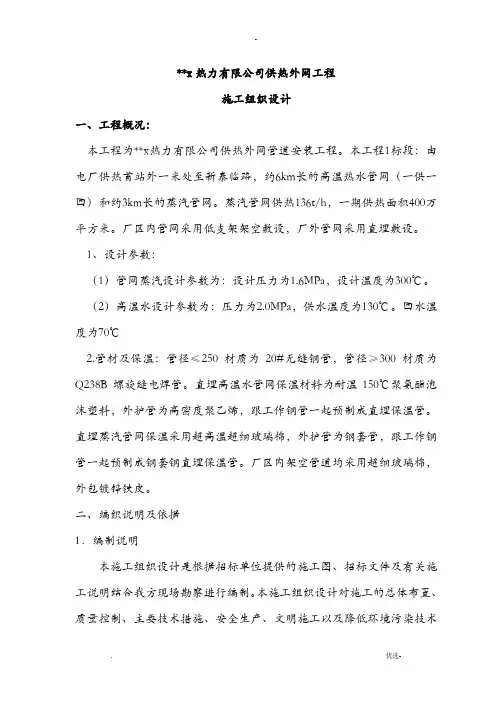

**x热力有限公司供热外网工程施工组织设计一、工程概况:本工程为**x热力有限公司供热外网管道安装工程。
本工程1标段:由电厂供热首站外一米处至新泰临路,约6km长的高温热水管网(一供一回)和约3km长的蒸汽管网。
蒸汽管网供热136t/h,一期供热面积400万平方米。
厂区内管网采用低支架架空敷设,厂外管网采用直埋敷设。
1、设计参数:(1)管网蒸汽设计参数为:设计压力为1.6MPa,设计温度为300℃。
(2)高温水设计参数为:压力为2.0MPa,供水温度为130℃。
回水温度为70℃2.管材及保温:管径≤250材质为20#无缝钢管,管径≥300材质为Q238B螺旋缝电焊管。
直埋高温水管网保温材料为耐温150℃聚氨酯泡沫塑料,外护管为高密度聚乙烯,跟工作钢管一起预制成直埋保温管。
直埋蒸汽管网保温采用超高温超细玻璃棉,外护管为钢套管,跟工作钢管一起预制成钢套钢直埋保温管。
厂区内架空管道均采用超细玻璃棉,外包镀锌铁皮。
二、编织说明及依据1.编制说明本施工组织设计是根据招标单位提供的施工图、招标文件及有关施工说明结合我方现场勘察进行编制。
本施工组织设计对施工的总体布置、质量控制、主要技术措施、安全生产、文明施工以及降低环境污染技术措施等主要相关措施进行了说明。
2.编制依据(1)《城镇供热管网工程施工及验收规范》CJJ28-2004(2)《工业金属管道工程施工及验收规范》GB50235-97(3)《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 (4)《城市直埋供热管道工程技术规程》CJJ/T81-98(5)《施工现场临时用电安全技术规范》JGJ46-2005(6)《城镇供热直埋蒸汽管道技术规程》CJJ 104-2005(7)《热水管道直埋敷设》05R410(8)《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000(9)《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T155-2001三、施工准备(一)施工现场“三通一平”:1、水:(1)施工用水:安装工程前期基本不用水,后期压力试验时由建设单位协调就近安排。
给排水及采暖工程外网施工方案

给排水及采暖工程外网施工方案排水及采暖工程是建筑物中非常重要的一部分,为了确保工程质量,提高施工效率,外网施工方案需要考虑多个方面。
以下是一个综合考虑了排水及采暖工程的施工要点的外网施工方案。
一、施工前的准备工作1.方案设计:根据建筑物的具体情况,制定排水及采暖工程的详细方案。
2.材料准备:准备好排水管道、采暖设备、维修和连接材料等相关材料,并对其进行质量检查和调查。
3.设备准备:准备好施工所需的机械设备、仪器仪表和工具,并进行调试和检查。
二、排水工程施工方案1.管道布局:根据建筑物的平面布局和功能需求,合理布置和设置排水管道。
2.管道安装:根据设计要求和技术要求,按照建筑结构要求进行管道的安装和连接,并进行密封检查。
3.设备安装:安装各种排水设备,如下水道收集箱、污水泵、检修井等,并进行联通和测试。
4.通风系统安装:根据需要安装排水系统的通风系统,确保排气畅通。
三、采暖工程施工方案1.热源系统:安装热交换器、锅炉、热泵等热源设备,并进行联通和测试。
2.供暖系统:按照设计要求安装采暖设备和管道,确保供暖系统的稳定和可靠运行。
3.防冻保温:对室内和室外的采暖管道进行必要的防冻保温措施,确保供暖系统在冬季正常运行。
4.温控系统:安装温度控制器和相关传感器,实现对采暖系统的自动控制。
四、施工安全措施1.安全培训:对施工人员进行安全培训,提高其安全意识和操作技能。
2.安全设施:设置必要的安全设施,如临时护栏、安全警示标志和防护装置,确保施工现场的安全。
3.安全检查:定期对施工现场进行安全检查,确保施工过程中没有安全隐患。
五、施工质量控制1.质量管理计划:制定施工质量管理计划,明确质量标准和质量控制流程。
2.质量检查:定期进行施工质量检查,包括管道连接、设备安装和系统联通测试等。
3.工程验收:在施工完成后,进行工程质量验收,确保施工质量符合相关标准和规定。
六、施工进度控制1.进度计划:编制详细的施工进度计划,明确施工任务和工期,并进行监督和控制。
暖气外网工程施工方案

暖气外网工程施工方案一、工程概述暖气外网工程是指在建筑物外部的热水暖气系统管道、阀门、散热器、泵等设备的安装和调试工程。
其主要作用是将锅炉产生的热水通过管道输送到各个散热器,从而将热量传递给室内空气,起到室内供暖的作用。
暖气外网工程需要考虑建筑物的结构和外观,同时也要满足供暖系统的运行要求,因此施工方案要综合考虑建筑物结构、设备选型、管道敷设、施工工序和安全环保等因素。
二、施工前准备工作1. 制定施工方案:根据建筑物的结构特点和供暖系统的设计要求,制定暖气外网施工方案,明确施工工序、安全措施、质量要求、环保要求等。
2. 人员培训:对参与施工的工作人员进行相关安全培训和技术培训,确保施工人员具备相关证书和技能。
3. 准备材料和设备:根据施工图纸和材料清单,准备好所需的管道、阀门、散热器、泵等设备和材料,并检查其质量和数量。
4. 环境保护措施:在施工区域周围设置警示标识,并做好施工用地的环境保护措施,确保施工过程不影响周边环境和居民生活。
三、施工工序1. 布置施工场地:根据施工图纸布置施工场地,设置施工区域、安全通道和施工用地。
2. 安装管道:根据设计要求和现场情况,进行供水管道和回水管道的铺设和连接,保证管道的连通性和密封性。
3. 安装设备:根据设计要求和现场情况,进行散热器、阀门、泵等设备的位置调整和连接,确保设备运行正常和安全。
4. 管道绝热处理:对已安装好的供水管道和回水管道进行绝热处理,保证热水在输送过程中的温度不受外界环境的影响。
5. 系统调试:安装完成后,对整个供暖系统进行压力测试和调试,确保系统运行正常,无泄漏和故障。
四、质量控制1. 严格按照施工图纸和设计要求进行施工,确保管道、设备、连接点等位置和尺寸的准确性和一致性。
2. 施工过程中要做好记录和验收工作,确保各项工程质量满足设计要求和行业标准。
3. 对已安装的管道和设备进行试压和检漏,确保管道的密封性和安全性。
4. 对整个供暖系统进行严格的调试和检验,确保系统正常运行,无漏水和故障。
供热外网工程施工方案

供热外网工程施工方案一、项目背景供热外网工程是指将集中供热的热水或蒸汽输送到各用户的供热设备的过程。
在城市供热系统中,供热外网工程的施工方案是至关重要的环节,直接关系到供热设备正常运行和用户生活舒适度。
在现代城市建设中,供热外网工程施工方案的设计和执行至关重要。
二、施工方案概述供热外网工程施工方案的设计需要充分考虑以下几个方面: 1. 施工过程中的安全保障。
2. 施工过程中的环境保护和资源利用。
3. 施工过程中的质量管理和验收标准。
4. 施工过程中的进度控制和协调安排。
三、施工安全保障在供热外网工程的施工中,必须充分保障施工人员的安全。
施工单位应当制定详细的安全生产计划,并采取必要的安全防护措施,确保施工现场的安全。
施工单位还应当开展安全教育培训,提高施工人员的安全意识,防止发生意外事故。
四、环境保护和资源利用在供热外网工程的施工中,应当充分考虑周边环境的保护和资源的利用。
施工单位应当合理规划施工区域,减少对周边环境的影响。
同时,施工单位还应当合理利用各种资源,降低施工成本,提高资源利用率。
五、质量管理和验收标准供热外网工程施工过程中,施工单位应当始终把质量放在首位。
施工单位应当建立健全的质量管理体系,确保施工质量达到相应的标准。
同时,施工单位还应当按照相关标准和规范进行验收,确保施工质量符合要求。
六、进度控制和协调安排在供热外网工程的施工中,需要合理安排施工进度,确保工程按时完成。
施工单位应当建立详细的施工计划,并根据实际情况进行调整。
同时,施工单位还应当做好各方面的协调工作,确保施工过程的顺利进行。
七、总结供热外网工程施工方案的设计和执行对于城市供热系统的正常运行具有重要意义。
只有通过科学合理的施工方案,才能确保供热设备的正常运行和用户的生活舒适度。
因此,供热外网工程施工方案的设计需要充分考虑安全保障、环境保护、质量管理、进度控制等方面,确保工程质量和进度达到要求。
供热外网施工实施方案

供热外网施工实施方案供热外网施工实施方案————————————————————————————————作者:————————————————————————————————日期:第一章工程概述一、工程简况本工程为------供热外网工程,其中管线长度12877m,全线均采用机械挖土配合人工清理沟槽,管道采用有补偿直埋敷设,聚胺脂发泡保温、高密度聚乙烯防护层。
管道连接方式为焊接,弯头弯曲半径为R=1.5D。
清除各种障碍物并做好各种防护措施后,进行管道安装。
二、主要工程量1、无缝钢管 8372 m2、螺旋钢管 4505 m3、砌筑井 207座4、机械挖二类土 26977m35、人工挖二类土 8992m3三、采用规范及标准⒈施工规范⑴《城市供热管网工程及验收规范》CJJ28—89⑵《城镇直埋供热管道工程技术规程》CCJJ/T810—98⑶《城市测量规范》CJJ8⑷《城市热力网设计规范》CJJ34⑸《混凝土结构设计规范》GBJ10⑹《工业管道工程施工及验收规范》GB50235—97⑺《现场设备、工业管道焊接工程施工及验收标准》GB50236—98⒉质量标准(1)《设备及管道保温技术通则》GB4271(2)《设备及保温设计导则》GB8175(3)《聚氨酯泡沫塑料预制保温管》GJ/T3002(4)《建筑工程质量检验评定标准》CJJ38—90(5)《钢溶化焊对接接头射线照相和质量等级》GB3323—87(6)《锅炉和钢制压力容器对接焊超声波探伤》JB1152—87(7)《钢焊缝射线照片及底片等级分类法》GB3323(8)设计院提供的全套施工图纸及说明书四、施工工期因交叉作业,污、雨水工程的施工给热力管线安装带来很大的不便。
主管线大管径交叉部分,热力管线在污、雨水管线上方布置,先行作业后,污、雨水管线安装很难施工;在下方布置时,由于交叉点在实际施工中准确定位很难,直接造成交叉处热力管顶标高很难掌握,同时也给污、雨水工程机械开槽时的工作带来很大不便。
采暖外网施工方案

采暖外网施工方案为了实现采暖工程的施工方案,我们首先需要了解建筑物的结构和重要部位,以及采暖系统的类型和布局。
采暖系统的类型通常包括中央供暖系统、分户供暖系统和地板供暖系统等。
下面是一个700字的采暖外网施工方案:施工方案:1. 施工前准备:- 根据建筑物的结构和功能确定采暖系统的类型和布局。
- 制定施工进度表,明确工期和工作内容。
- 安排合适的施工人员和设备,确保施工效率和质量。
2. 采暖设备及管道安装:- 根据采暖系统的类型和布局,安装锅炉、暖气片或地暖设备。
- 根据建筑物的结构和布局,在合适的位置安装水管、燃气管和电缆等。
- 保证所有设备和管道的安装符合相关安全标准和规范。
3. 管道连接和绝缘:- 铺设水管和燃气管的过程中,确保管道的连接牢固,无漏气和渗水现象。
- 对水管和燃气管进行绝缘处理,减少热量损失和冷凝水产生的可能性。
4. 导热媒介的注入和调试:- 在安装好的采暖设备和管道中注入合适的导热媒介,如水或液体燃料。
- 启动采暖系统,进行调试和测试,确保设备和管道的正常运行和效果。
5. 温控系统的安装和调试:- 安装温控设备,如温度传感器、温控阀等,用于自动控制室温。
- 对温控系统进行调试和测试,根据建筑物的需要调整温度和控制方式。
6. 施工后收尾工作:- 清理施工现场,清除垃圾和杂物,保持建筑物的整洁。
- 对施工过程中可能造成的损坏进行修复和维护。
- 对采暖系统进行最后的检查和评估,确保系统的正常运行和效果。
总结:以上就是一个采暖工程的施工方案,通过合理的规划和实施,可以确保采暖系统的安装和运行达到预期效果。
施工过程中需要密切配合各个环节的施工人员,及时解决问题和调整计划,以保证项目的顺利进行。
供热工程配套室外工程施工方案和技术措施

供热工程配套室外工程施工方案和技术措施室外供热工程配套施工方案和技术措施主要包括以下几个方面:项目准备工作、土建工程施工、管道敷设和连接、设备安装和调试、测试、验收以及保养维护等内容。
一、项目准备工作:1.确定工程范围和施工图纸,编制详细的施工方案和进度计划。
2.落实项目负责人,组建施工队伍,明确责任分工,依据工程特点和要求确定所需施工人员的数量和技术要求。
3.确定施工现场布置,包括场地平整、工具杂物摆放区域、施工道路、安全标志等。
4.配备必要的施工机械设备和工具,并对其进行检查、试运行和维护。
二、土建工程施工:1.对土建工程进行测量、定位和标记,保证土建施工的准确性和合理性。
2.进行场地平整、基坑开挖、地下管线敷设等工作,确保土建施工符合设计要求和安全规范。
3.执行混凝土浇筑、砌体施工、屋面防水等工序,按照施工图纸和施工要求进行操作,保证质量。
三、管道敷设和连接:1.按照设计要求,选择合适的管材和管件,进行敷设和连接。
确保管网布置合理、管道接口牢固。
2.对敷设管道进行保护和标识,防止人为破坏和损伤。
3.定期进行管道的检查、清洗和维护,确保管道的畅通和安全运行。
四、设备安装和调试:1.根据设计要求和制造商提供的安装要求,选择合适的安装位置和方法,安装供热设备。
2.对设备进行调试和试运行,确保设备的正常运转和供热效果。
3.完成设备安装后,进行漏水和泄压试验,确保设备的安全性和可靠性。
五、测试、验收和保养维护:1.进行管网的静态压力测试和漏水试验,确保管道的严密性和强度。
2.对设备进行运行试验和性能检测,保证供热系统的正常运行和供热效果。
3.各项检测合格后,进行竣工验收,确保工程质量和安全。
4.建立设备保养和维护制度,定期对供热设备进行检查、清洁和维修,延长设备的使用寿命。
室外供热工程配套施工方案和技术措施的制定,能够保证供热系统的正常运行和供热效果,同时提高工程质量和施工效率,确保人员的生命财产安全。
供暖外网工程施工方案

供暖外网工程施工方案一、概述供暖外网工程是指管道输送热水、蒸汽或其他介质,为建筑及生产设备提供供暖的工程。
供暖外网工程的施工涉及到管道布置、设备安装、系统调试等多个环节,需要严格按照相关规范和标准进行施工,以确保工程质量和安全性。
本方案针对供暖外网工程施工的各个环节进行详细规划和安排,全面保障施工过程中各项工作的顺利进行,确保工程质量和安全。
二、施工前的准备工作1. 项目审查和准备工作(1)施工前,需对工程方案进行审查,确保方案合理、安全。
同时,对施工工艺、材料、设备等进行准备,以确保施工所需的各项资源得到保障。
(2)实地勘察,了解工地环境及条件,为施工做好周全的准备。
2. 材料和设备的准备(1)根据施工计划和流程,准备所需的管道、阀门、法兰等材料。
(2)准备所需的施工设备,包括起重机、吊篮、配管工具等。
3. 施工人员的安排(1)根据工程规模和施工计划,合理安排施工人员,确保人员配备齐全。
(2)组织施工人员进行技术培训和安全教育,提高员工技能和安全意识。
三、施工过程1. 现场准备工作(1)在进行施工之前,需要对工地进行清理和整理,确保施工现场干净整洁。
(2)安排好临时设施,包括施工人员的休息室、食堂、仓库等。
2. 管道布置(1)根据供暖外网工程设计方案,合理规划和布置管道。
(2)遵循规范要求,对管道进行焊接、连接等作业,确保管道的稳固和安全。
3. 设备安装(1)安装供暖外网所需的各类设备,包括锅炉、热交换器、泵等。
(2)根据设备安装图纸和施工方案进行安装,确保设备的安全运行。
4. 系统调试(1)进行供暖外网系统的调试,确保系统运行稳定、安全。
(2)对系统进行各项性能测试,确保系统满足相关要求。
5. 安全管理(1)严格遵守施工现场安全规定,做好施工安全管理工作。
(2)加强施工现场巡查和安全教育,确保施工人员的安全意识和安全行为。
四、施工后的工作1. 完工验收(1)施工完成后进行初步验收,检查工程质量和施工是否符合规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011
测量
2
经纬仪
J2-1
1
中国
2011
测量
3
自动安平
DZS-I
2
个国产
2012
测量
4
卷尺
50m
4
中国
2012
实验
5
电子天平
JA2003
3
中国
2010
实验
6
台秤
AGT-IOGT
2
中国
2012
实验
7
环刀取土
IOOm3
20
中国
2012.6
实验
8
电子天平
HGTP12B
3
中国
2012.4
实验
9
砂浆试模
1
中国
2012
测
10
碎试模
5
中国
2012
测
1.4资金使用计划
严格按照招标施工合同要求,安排资金项目,并及时月支付,结算材料、设备、民工工资。
2
3
1
保卫
2
4
2
三、主要工种
修理工
2
4
1
电工
2
4
1
焊工
10
60
5
机械、汽车司机
6
20
5
试验工
1
2
1
木工、钢筋工
10
20
6
振捣工
20
40
10
设备安装
3
1
四、普工
10
30
10
1.3其它施工生产资源类的配置计划
投入本标段的试验和检测仪器设备表
序
仪器设备
型号规格
数量
国别
制造年
用途
备
1
全站仪
GTS-602A
1
15KW
4台
2012
碎浇筑
11
潜水泵
4台
国产
2011
IOkw
50m3∕s
碎
12
离心水泵单阶
17KW
2台ቤተ መጻሕፍቲ ባይዱ
国产
2012
17KW
碎
13
胶轮架子车
12辆
国产
2012
碎
14
机动三轮车
6辆
国产
2012
碎
15
碎搅拌机
O.4m3
4台
国产
2010
8KW
200m7d
碎
16
插入式振捣器
2.2KW
2套
杨陵
2012
2.2KW
2011
8000m3∕d
土方
4
振动压路机
13吨
1台
洛工
2012
回填
5
蛙式打夯机
2.8KW
2台
西安
2011
2.8KW
回填
6
吊车
15T
3辆
国产
2011
吊装
7
交流电焊机
30KVA
4台
洛阳
2011
30kw
焊接
8
IGBT逆变直流引
焊机
38Λ
8台
通用
2012
焊接
9
柴油发电机
75KW
6台
2012
焊接
10
柴油发电机
碎
17
平板振动器
2.2KW
2套
杨陵
2012
2.2KW
碎
18
办公用车
2辆
国产
2012
19
生活后勤用车
3辆
国产
2012
L2
投入本标段的劳动力计划表
工种
按工程施工阶段投入劳动
施工准备
施工高
工程竣
一、管理技术人员
项目经理
1
1
1
项目副经理
1
1
1
项目总工
1
1
1
技术员
1
3
1
质安员
1
2
1
财务人员
1
2
1
二、后勤人员
仓库、物资管理
集中供热热力管网工程厂区外网工程施工配备计划方案
1.1
投入主要施工机械计划表
序号
设备名称
型号
规格
数量
国别
产地
制造
年份
额定功
率(kw)
生产
能力
用于施
工部位
备注
1
挖掘机1m3
PC260
4台
三一
2012
10000m7d
土方
2
装载机2.5m
ZL50
2台
龙工
2012
5000m7d
土方
3
自卸汽车
20t
16辆
陕汽
