砖砌检查井技术交底记录

合集下载

砌筑检查井安全技术交底模板

砌筑检查井安全技术交底模板

一、交底对象项目全体施工人员、管理人员及技术人员。

二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容为确保砌筑检查井施工过程中的安全,特进行以下安全技术交底:一、施工前的准备工作1. 技术交底:施工前,必须对全体施工人员进行详细的技术交底,明确施工工艺、施工流程、质量要求和安全注意事项。

2. 人员培训:所有参与施工的人员必须经过专业培训,了解检查井砌筑的相关知识和技能,确保施工安全。

3. 材料检查:确保所有砌筑材料符合国家标准,如砖块、砂浆、钢筋等,并进行严格的质量检测。

4. 机械设备:检查所有机械设备,如搅拌机、运输车辆、起重设备等,确保其安全可靠。

二、施工过程中的安全措施1. 现场环境:- 检查井施工区域应保持整洁,施工道路畅通,防止滑倒和绊倒事故。

- 施工现场应设置明显的警示标志,提醒施工人员和过往行人注意安全。

2. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。

- 上下检查井时,必须使用安全梯或安全绳,严禁攀爬井壁。

- 砌筑过程中,应避免高空坠落和物体打击事故。

3. 砌筑操作:- 砌筑砖块时,应按层叠砌,确保砌体稳定。

- 砌筑过程中,应随时检查砌体的垂直度和水平度,及时调整。

- 砌筑完毕后,应进行强度试验,确保砌体质量。

4. 机械设备安全:- 搅拌机、运输车辆等机械设备操作人员必须持证上岗,严格遵守操作规程。

- 起重设备操作人员应熟悉设备性能和操作流程,确保吊装作业安全。

三、应急措施1. 高处坠落:一旦发生高处坠落事故,应立即启动应急预案,迅速进行救援。

2. 物体打击:若发生物体打击事故,应立即停止施工,进行现场清理,并采取措施防止事故扩大。

3. 火灾事故:若发生火灾,应立即启动火灾应急预案,迅速进行灭火和人员疏散。

四、注意事项1. 施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工,确保人员安全。

2. 施工人员应保持良好的精神状态,严禁酒后作业。

3. 施工现场应保持良好的通风,防止有害气体积聚。

污水管道检查井砌筑技术交底

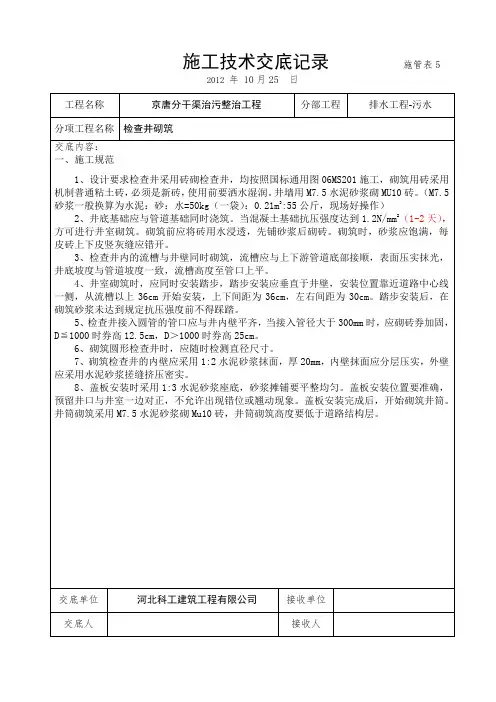

污水管道检查井砌筑技术交底
施工技术交底记录施管表5
2012年 10月25 日
工程名称
京唐分干渠治污整治工程
分部工程
排水工程-污水
分项工程名称
检查井砌筑
交底内容:
一、施工规范
1、设计要求检查井采用砖砌检查井,均按照国标通用图06MS201施工,砌筑用砖采用机制普通粘土砖,必须是新砖,使用前要洒水湿润。井墙用M7.5水泥砂浆砌MU10砖。(M7.5砂浆一般换算为水泥:砂:水=50kg(一袋):0.21m3:55公斤,现场好操作)
6、砌筑圆形检查井时,应随时检测直径尺寸。
7、砌筑检查井的内壁应采用1:2水泥砂浆抹面,厚20mm,内壁抹面应分层压实,外壁应采用水泥砂浆搓缝挤压密实。
8、盖板安装时采用1:3水泥砂浆座底,砂浆摊铺要平整均匀。盖板安装位置要准确,预留井口与井室一边对正,不允许出现错位或翘动现象。盖板安装完成后,开始砌筑井筒。井筒砌筑采用M7.5水泥砂浆砌Mu10砖,井筒砌筑高度要低于道路结构层。
交底单位
河北科工建筑工程有限公司
接收单位
交底人
接收人
施工技术交底记录施管表5
2012年 5 月 1 日
工程名称
分部工程
排水工程-污水
分项工程名称
检查井砌筑
交底内容:
二、质量标准
1、井壁的勾缝、抹面应符合质量要求;
2、井壁与管道连接处应采用水泥砂浆填实。
井室允许偏差
序号
项目
允许偏差
(mm)
检验频率
检验方法
4、井室砌筑时,应同时安装踏步,踏步安装应垂直于井壁,安装位置靠近道路中心线一侧,从流槽以上36cm开始安装,上下间距为36cm,左右间距为30cm。踏步安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏。

砖砌检查井施工技术交底

砖砌检查井施工技术交底

砖砌检查井施工技术交底一、施工前准备工作1.1 施工人员准备1.所有参与施工的人员应具备相应的职业资格证书,熟悉本工程的图纸和技术标准,并认真研读本次交底内容。

2.所有施工人员应认真学习安全生产知识,遵守施工现场安全规定,采取措施妥善保护施工人员的安全。

特别是高空作业需要注意防护措施。

3.施工人员应定期检查施工工具和安全设备,避免在施工中使用损坏的工具和不合格的设备。

4.进入施工区域需要佩戴标准的安全帽,安全绳等防护装备。

1.2 结构、材料和设备准备1.检查井应按照设计标准要求,制作符合设计图纸要求的结构。

2.检查井施工所用砖块和灰浆应符合国家建筑节能和绿色建筑材料的要求,不得使用劣质产品。

3.砖工工具应齐全,铲子、水平仪、量具等工具应备齐。

4.施工场地应该保证干燥,做好防火措施。

二、检查井施工过程与技术要点2.1 填筑基底和垫层1.首先确定检查井底部离地面的高度,然后挖掘适当大小的基坑。

2.在基坑底部挖出设备孔,并在孔上放置一块混凝土板,然后用这块混凝土板水平垫平挖的基坑,并且做好坑底回填工作。

3.坑内回填至离地面约1.0m高度处,为此,应在坑内设置一层碎石垫层,再铺设石灰石砖或混凝土块,将其夯实。

4.碎石厚度大于等于200mm,碎石垫层厚度大约在120mm,垫层应夯实,否则在施工过程中容易出现砼破坏、沉降等质量问题。

2.2 砖砌检查井壁1.根据设计要求,将砼圆柱机上的设置在基底上并注意其水平度和垂直度,开始砖砌交错排列。

2.当预埋好圆筒和缀合后,在圆筒处分别做出与缀合母壁相契合的斜垫,防止混凝土料渗透出去,但斜垫不得阻碍砼泵灌入砼料。

3.砖砌过程中台阶处应全部缩小,使得十字尺相交点悬空,以便检查井人员移动时能够容易跨越台阶。

4.每层砖应该错缝搭接,水平度和垂直度应被严格控制。

5.其余的装饰处理需要根据实际情况来进行处理,确保所有灰缝和表面光滑设计要求一致。

2.3 安装检查井盖1.检查井砖砌之后,在井口应该设置井筋、盖板和附加件等,然后再施工砼盖板,如果不需要进行拆卸,那么如果需要就可以采用预制砼板。

砖砌检查井施工技术交底

砖砌检查井施工技术交底

砖砌检查井施工技术交底一、引言砖砌检查井是城市道路建设中常见的一种基础设施,用于接管和检查城市下水道系统的情况。

砖砌检查井的施工技术对于保证下水道系统的正常运行至关重要。

本文将介绍砖砌检查井施工技术的步骤、要点和注意事项。

二、施工步骤1. 准备工作在开始施工前,必须先对施工区域进行勘测和测量,确定检查井的位置和尺寸。

然后,清理施工区域,确保质地坚实且无障碍物。

2. 基底处理在施工区域底部铺设一层三角木块,并利用水平仪进行调整,确保基底平整稳固。

对于特别松软的土壤,应进行夯实处理以提高基底的稳定性。

3. 砌筑底部砖层首先,将检查井的第一层砖块放置在基底上,应用水平仪进行调整,确保砌筑的水平度。

然后,使用水泥砂浆将砖块粘结在一起,确保坚固牢固。

在砖块上方约30cm处,应留出一定的空间用于接水管道的连接。

4. 砌筑井墙从底部的砖层开始,逐渐向上砌筑井墙。

砖块应使用砂浆进行粘结,确保每层砖块之间的间隙均匀。

在砌筑过程中,应定期检查墙体的垂直度和水平度,并及时调整。

5. 安装井盖在砖墙砌筑完成后,可根据设计要求和标准选择相应的井盖进行安装。

井盖与井壁之间应采用密封材料进行包封,以确保井内的排水系统不会受到外界杂物的干扰。

6. 后续处理施工完成后,应对整个砖砌检查井进行清洁,清除施工过程中留下的杂物和泥土。

然后,对井体进行检查,确保没有漏水和裂缝,并进行修补。

最后,对施工区域进行清理,确保安全无隐患。

三、施工要点1. 施工过程中,应按照施工图纸和技术要求选择适当的砖块和砂浆,并保证其质量符合相关标准。

2. 砖墙的砌筑应垂直度和水平度,并确保每层砖块之间的间隙均匀,以提高墙体的强度和稳定性。

3. 在砖块的粘结过程中,应控制好砂浆的配比和湿度,以确保粘结质量和坚固度。

4. 井盖的选择应符合相关标准和设计要求,并采用合适的密封材料进行包封,以保证井内的排水系统正常运行。

四、注意事项1. 施工现场必须按照相关安全要求进行管理,保证施工人员的安全。

检查井、雨水斗砌砖、抹灰工程安全技术交底

检查井、雨水斗砌砖、抹灰工程安全技术交底

检查井、雨水斗砌砖、抹灰工程安全技术交底一、引言本文档旨在对检查井、雨水斗砌砖和抹灰工程的安全技术进行详细交底。

通过对这些工程的细化介绍,旨在提高施工人员对相关工作的安全意识和技术水平。

本文档重点介绍了施工前期准备、安全要点和注意事项,并提供了一些常见问题的解决方案。

二、检查井工程安全技术交底2.1 施工前期准备在进行检查井工程之前,必须进行充分的施工前期准备工作。

具体包括:•详细阅读施工图纸和设计要求,了解施工的具体要求和标准。

•制定详细的工作计划和安全措施,包括材料准备、劳动力安排和施工流程安排等。

•检查施工现场的环境和场地布局,确保符合安全要求。

2.2 安全要点和注意事项在进行检查井工程过程中,必须注意以下安全要点和注意事项:•确保施工现场的安全,监测并清除施工现场的障碍物和杂物,确保施工环境整洁有序。

•使用符合要求的施工设备和工具,如起重机、搅拌机等,确保设备的正常运行和安全操作。

•严格按照相关施工标准进行工程质量控制,确保检查井的稳定性和耐久性。

•加强施工过程中的监督和管理,明确各项施工任务的责任和权限。

2.3 常见问题解决方案下面是一些常见问题的解决方案,以帮助施工人员更好地应对突发问题:•问题1:检查井的底部出现渗水现象,影响工程质量怎么办?解决方案:及时暂停施工,排查渗水原因,对问题进行修补,以确保检查井的密封性。

•问题2:检查井的砌砖出现裂缝怎么办?解决方案:及时停工,对裂缝进行修补,检查砌砖过程中是否有松动现象,确保检查井的稳定性。

•问题3:施工现场发现土壤松软,无法满足检查井工程要求怎么办?解决方案:及时联系相关负责人,评估土壤情况,必要时进行地基处理,确保检查井的稳定性。

三、雨水斗砌砖工程安全技术交底3.1 施工前期准备在进行雨水斗砌砖工程之前,必须进行充分的施工前期准备工作。

具体包括:•深入了解雨水斗施工的标准和规范要求。

•制定详细的工作计划和施工流程,包括材料准备和人员安排等。

检查井砌筑技术交底-砖砌井

检查井砌筑技术交底-砖砌井
1、现场人员必须佩戴安全帽。
2、砌筑、粉刷用的脚手架必须安装牢固。
4、沟槽内设置供人员上下沟槽的梯子。
5、机械操作人员严禁操作机械,非电工人员严禁自行安拆电线、电器。
6、起重设备起吊井座盖时,起重起吊时机旋转半径内严禁站人。当井盖座距离墙顶在1m高度以内,施工人员方可进入,协助其中设备将井盖座安装至正确位置。
7、施工过程中注意观察沟槽槽帮的稳定情况,若出现槽帮裂缝、滑动情况,应立即采取如下措施:
(1)暂停施工,所有人员和机械撤离至安全地点。
(2)通知项目部采取措施。
交底人:
施工组长: 生产小组长:
本表格一式两份,项目部与施工队各留一份。
技术交底卡1
工程名称:
图纸号码:
工序名称:砖砌不落底窨井
施工日期:
交底内容:

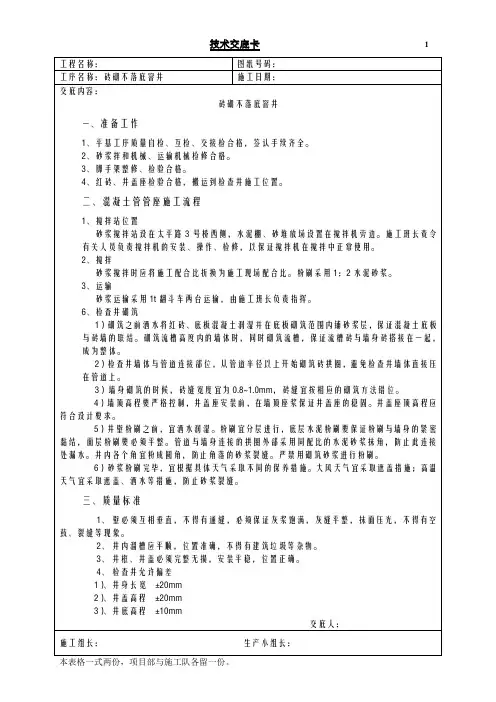

砖砌不落底窨井
一、准备工作
1、平基工序质量自检、互检、交接检合格,签认手续齐全。
2、砂浆拌和机械、运输机械检修合格。
3、脚手架整修、检验合格。
4、红砖、井盖座检验合格,搬运到检查井施工位置。
二、混凝土管管座施工流程
1、搅拌站位置
2)检查井墙体与管道连接部位,从管道半径以上开始砌筑砖拱圈,避免检查井墙体直接压在管道上。
3)墙身砌筑的时候,砖缝宽度宜为0.8~1.0mm,砖缝宜按相应的砌筑方法错位。
4)墙顶高程要严格控制,井盖座安装前,在墙顶座浆保证井盖座的稳固。井盖座顶高程应符合设计要求。
5)井壁粉刷之前,宜洒水润湿。粉刷宜分层进行,底层水泥粉刷要保证粉刷与墙身的紧密黏结,面层粉刷要必须平整。管道与墙身连接的拱圈外部采用同配比的水泥砂浆抹角,防止此连接处漏水。井内各个角宜粉成圆角,防止角落的砂浆裂缝。严禁用砌筑砂浆进行粉刷。

市政砖砌检查井技术交底

市政砖砌检查井技术交底
4、爬梯安装
(1)检查井内的爬梯为包塑铁塑钢爬梯,砌筑时用砂浆埋固,砂浆未凝固前不得踩踏。
(2)爬梯应安装牢固,位置准确,安装时,要求上下垂直,尺寸一致。爬梯必须向圆中心安装。
5、盖板安装
(1)钢筋混凝土盖板安装采用10T起重机械吊装就位,安装前用1:2防水水泥砂浆座底。
(2)盖板安装要求位置准确,底部平稳牢固。
8、井圈及井盖安装
为了保证检查井井盖与道路路面平顺,应按照路面设计高程、纵横坡度,在路面沥青上棉层施工前安装完成井圈和井盖。
四、质量要求
1、主控项目
i)地基承力必须符合设计要求。
ii)砖与砂浆强度等级必须符合设计要求。
iii)井室、盖板混凝土抗压强度必须符合设计要求。
iv)井盖选用符合设计要求,标志明显。
交底内容:
一、材料准备
MU10砖、中砂、水泥、包塑铁爬梯A、井盖、盖板。
二、作业条件
1、碎石垫层及混凝土底板施工完毕,经检查合格。
2、进入检查井管道已经安装就位,伸入井内壁的尺寸、标高及坡度等符合设计要求。
三、施工方法
1、施工流程
浇注混凝土垫层(碎石垫层)-砌筑井室-流槽-爬梯安装-安装盖板-砌筑井筒-抹面勾缝-安装井盖
水平及垂直间距、外露长度
±10
每座
1
用尺量计偏差最大值
7
流槽宽度
+10
每座
1
用尺量
v)井周边回填必须符合设计要求。
2、一般项目
i)井壁砌筑应位置准确,灰浆饱满,灰缝平整,抹面须压光,不得有空鼓、裂缝等现象。
ii)井内流槽应平顺圆滑,不得有建筑垃圾等杂物。
iii)井室盖板尺寸及留孔位置应正确,压墙缝应整齐,勾缝整齐。

检查井砖砌体安全技术交底模板

检查井砖砌体安全技术交底模板

一、交底目的为确保检查井砖砌体施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。

二、交底对象参与检查井砖砌体施工的全体人员。

三、交底内容1. 施工前的准备工作(1)施工人员应熟悉施工图纸、施工方案和施工技术规范,了解工程特点、施工工艺和安全要求。

(2)施工人员应穿戴符合要求的劳动保护用品,如安全帽、工作服、安全鞋等。

(3)施工前应检查施工机具、材料及设备,确保其安全可靠。

2. 施工过程中的安全注意事项(1)施工人员应遵守施工现场的安全规定,服从现场管理人员的指挥。

(2)施工人员应正确使用施工机具,确保机具安全可靠。

(3)施工过程中,应随时注意周围环境,避免发生高空坠落、物体打击等事故。

(4)施工人员应严格遵守操作规程,不得擅自改变施工顺序和方法。

(5)施工过程中,应保持施工区域整洁,不得堆放杂物,确保通道畅通。

3. 施工中的紧急处理措施(1)如遇施工机具发生故障,应立即停机,切断电源,并报告现场管理人员。

(2)如遇施工人员受伤,应立即进行现场急救,并迅速将伤员送往医院。

(3)如遇火灾、爆炸等紧急情况,应立即报警,并组织人员疏散。

4. 安全防护措施(1)施工人员应佩戴安全帽、安全带等防护用品。

(2)施工区域应设置安全警示标志,提醒施工人员注意安全。

(3)施工现场应设置安全防护设施,如安全网、防护栏杆等。

(4)施工人员应遵守施工现场的消防安全规定,不得违规使用明火。

四、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握安全要求。

2. 施工人员应将安全技术交底内容落实到实际工作中,严格遵守安全规定。

3. 施工人员应主动报告安全隐患,积极配合现场管理人员进行整改。

4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和技能。

五、交底时间[具体时间]六、交底人[具体姓名]七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砖砌检查井技术交底记录
交底内容:
一、材料准备
MU10砖、中砂、水泥、包塑铁爬梯A、井盖、盖板。
二、作业条件
1、碎石垫层及混凝土底板施工完毕,经检查合格。
2、进入检查井管道已经安装就位,伸入井内壁的尺寸、标高及坡度等符合设计要求。
三、施工方法
1、施工流程
浇注混凝土垫层(碎石垫层)-砌筑井室-流槽-爬梯安装-安装盖板-砌筑井筒-抹面勾缝-安装井盖
6、井筒砌筑
井筒高度应符合设计要求,砌筑时应挂中心线,随砌随测量内径尺寸,防止尺寸偏差。砌筑排砖要求同圆形检查井井室。
位于拟建道路施工完成后,再行开挖井位,将井筒接至基层顶面高度。
(5)砌筑时,要上下错缝,相互搭接,水平灰缝和竖向灰缝控制在8~12mm。
(6)砌筑时,对接入的支管应随砌随安,管口宜伸入井内3cm。预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水。
3、砖砌流槽
(1)污水检查井流槽应与井室同时进行砌筑。
(2)污水检查井流槽高度为到顶平接的支管线的管顶部。流槽表面采用15mm厚1:2防水水泥砂浆抹面,压实抹光,与上下游管道平顺一致,以减少摩阻。污水检查井相见图集《06MS-201》。
2、井室砌筑
(1)砌筑前,应将砌筑部位清理干净,并洒水湿润。
(2)本工程检查井全部为圆形检查井,以圆心为控制中心挂线,随砌随检查井室尺寸。采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砌。砌筑圆井应随时掌握直径尺寸。
(3)砖砌采用“三一”砌筑法,即一铲灰、一块砖、一挤揉。
(4)砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝采用挤浆或加浆的方法,使其砂浆饱满。严禁用水冲浆灌缝。
4、爬梯安装
(1)检查井内的爬梯为包塑铁塑钢爬梯,砌筑时用砂浆埋固,砂浆未凝固前不得踩踏。
(2)爬梯应安装牢固,位置准确,安装时,要求上下垂直,尺寸一致。爬梯必须向圆中心安装。
5、盖板安装
(1)钢筋混凝土盖板安装采用10T起重机械吊装就位,安装前用1:2防水水泥砂浆座底。
(2)盖板安装要求位置准确,底部平稳牢固。
