建筑工程施工图定额预算编制实例.docx

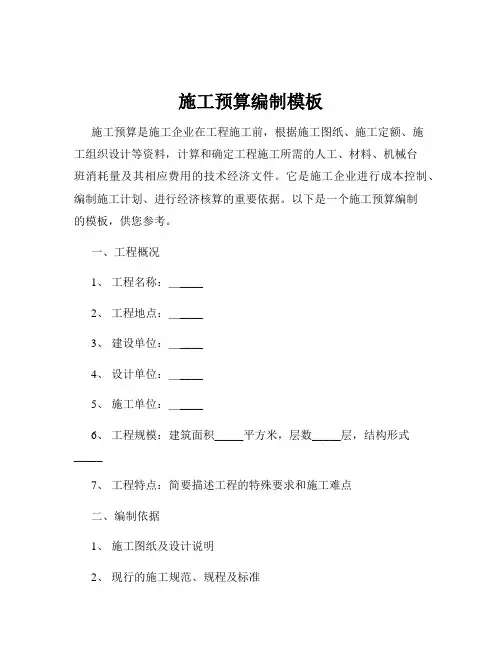

施工预算编制模板

施工预算编制模板施工预算是施工企业在工程施工前,根据施工图纸、施工定额、施工组织设计等资料,计算和确定工程施工所需的人工、材料、机械台班消耗量及其相应费用的技术经济文件。
它是施工企业进行成本控制、编制施工计划、进行经济核算的重要依据。
以下是一个施工预算编制的模板,供您参考。
一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、施工单位:_____6、工程规模:建筑面积_____平方米,层数_____层,结构形式_____7、工程特点:简要描述工程的特殊要求和施工难点二、编制依据1、施工图纸及设计说明2、现行的施工规范、规程及标准3、施工组织设计或施工方案4、建筑工程预算定额及相关取费标准5、人工、材料、机械台班的市场价格三、施工预算的内容1、工程量计算按照施工图纸和计算规则,分别计算各分部分项工程的工程量,如土方工程、基础工程、结构工程、装饰工程等。
列出工程量计算式,注明计算部位和尺寸,便于核对和审查。
2、人工用量计算根据工程量和劳动定额,计算各分部分项工程所需的人工工日数量。
考虑人工幅度差,确定总的人工用量。
3、材料用量计算根据工程量和材料消耗定额,计算各分部分项工程所需的主要材料、辅助材料和构配件的数量。
考虑材料的损耗率,确定材料的总用量。
4、机械台班用量计算根据施工方案和机械台班定额,计算各分部分项工程所需的机械台班数量。
考虑机械的利用率和闲置率,确定机械的总用量。
5、直接费计算将人工、材料、机械台班的用量乘以相应的单价,计算出各分部分项工程的直接费。
汇总各分部分项工程的直接费,得到工程的直接费总和。
6、间接费计算根据工程的类别和取费标准,计算间接费,包括规费和企业管理费。
7、利润和税金计算按照规定的利润率计算利润。
根据税率计算税金,包括增值税、城市维护建设税、教育费附加等。
8、工程造价汇总将直接费、间接费、利润和税金相加,得到工程的总造价。
建筑工程定额与预算_施工图预算的编制_钢结构工程范例

7、变形缝:按不同的处理方式以延长米计算工程量。 L=实际处理长度 填缝、盖缝分别计算工程量,分别套定额。
盖缝新增补充定额:BA8-1~BA8-8(钢板、铝板、硬塑板)
7.干铺塑料薄膜防潮层
工程内容:清扫基层、干铺塑料薄膜 编 项 名 基 其 中 称 价 人工费 材料费 综合人工 材 0.5厚塑料薄膜 料 号 目 单位 元 元 元 工日 m2 单价 —— —— —— 30.00 1.20 单位:100m² BA8-12 干铺塑料薄膜防潮层 数量 171.60 36.00 135.60 1.20 113.00
1、钢筋砼构件运输分为四类,金属构件分为三类。
2、构件安装是按单机作业编制的,如采用双机抬吊安 装构件,人工、机械×1.2。 3、安装砼异型柱及一边伸出0.7m以上的牛腿柱时,按 砼柱安装相应项目×1.3。 4、钢筋砼楼梯段安装以整块为准,如拼装楼梯段者, 按相应项目×1.25。
5、单层厂房屋盖系统必须在跨外安装时,人工、机械
计算。
3、檩木:按竣工木料以体积计算工程量 ①简支檩长度设计无规定时,按屋架或山墙中距增加
200mm计算,如两端出山,檩条长度算至博风板;
②连续檩条长度按设计长度计算,其接头长度按全连 续檩木总体积的5%计算。 4、屋面木基层:按屋面的斜面积计算。
5、封檐板、博风板:以长度计算工程量 封檐板:L=檐口外围长度 博风板:L=斜长+500mm/每个大刀头
4.9.2 工程量计算规则
1、门制作安装:以面积计算工程量
S=门洞口面积
2、木屋架:按设计断面竣工木料以体积计算工程量 其木材体积可根据检尺径及长度查原木材积表。 ①与屋架相连接的挑檐木、支撑等,并入屋架内计算。
建筑工程预算编制实例1

建筑工程预算编制实例11 工程概况1.1 施工图如图1~图9所示。
图1 平面图图2 基础平面图图3 基础剖面图图4 A-A剖面图图5 圈梁布置图图6 L-1配筋图图7 圈梁配筋图图8 构造柱配筋图图9 屋面板配筋图1.2 设计说明1、本工程为单层砖混结构,M5水泥砂浆砌筑基础,M10混合砂浆砌外墙及女儿墙,M7.5混合砂浆砌内墙,在檐口处设C20钢筋混凝土圈梁一道,在外墙四周设C20钢筋混凝土构造柱,设现浇C20钢筋混凝土屋面板120mm厚。
2、屋面做法:柔性防水屋面;面层:细砂撒面;防水层:三布四涂防水;找平层:1:2.5水泥砂浆,20mm厚;找坡层:1:6水泥炉渣找坡(最薄处厚10mm);基层:现浇C20钢筋混凝土屋面板,120mm厚。
3、室内装饰做法:(1)地面:面层:1:2.5水泥砂浆,20mm厚垫层: C15砾石混凝土,100mm厚基层:素土夯实。
(2)踢脚线:高150mm,同地面面层做法。
(3)内墙面、天棚面:1:2.5水泥砂浆,6mm厚;1:3水泥砂浆,10mm厚;满刮腻子一遍;刷乳胶漆两遍。
4、室外装修做法:(1)外墙面:1:3水泥砂浆打底,12mm厚;1:2.5水泥砂浆,8mm厚。
(2)室外散水:3:7灰土(宽出面层150mm),100mm厚; C15混凝土加浆一次抹光,60mm厚。
5、塑钢门窗均为外购。
如表1所示。
表1 门窗统计表2 工程量计算工程量按分部顺序列表计算如下:1、计算基数(表2)表3 土石方工程量计算表3、砌筑工程量计算(表4)4、混凝土及钢筋混凝土工程(表5)表5 混凝土及钢筋混凝土工程量计算表5、钢筋工程(表6)6、屋面及防水工程(表7)表8 楼地面工程量计算表8、墙面装饰工程(表9)9、天棚装饰工程(表10)10、门窗工程量计算(表11)表11 门窗工程量计算表建筑工程预算编制实例21工程概况1.1施工图如图1~ 图4所示。
1.2设计说明:①本工程为单层砖混结构,M2.5水泥石灰砂浆砌一砖内外墙及女儿墙,在檐口处设C20钢筋混凝土圈梁一道,在外墙四周设C20钢筋混凝土构造柱。
建筑工程施工预算范例

建筑工程施工预算范例一、综述建筑工程施工预算是指建筑工程施工过程中,根据工程设计和施工实际情况,对施工材料、人工、机械设备等费用进行合理估算的过程。
预算过程中需要综合考虑各种因素,包括施工规模、工艺流程、材料价格、人工费用、机械设备租赁费用等,以确保建筑工程施工过程中的经济合理性和效益最大化。
二、预算编制流程1. 收集资料:首先要收集建筑工程的设计图纸和相关技术资料,包括建筑结构、设备安装、消防、水电等方面的设计图纸,以及工程规划、施工工艺说明、特殊施工要求等。
2. 分析设计图纸:对设计图纸进行详细分析,了解施工范围和施工要求,明确工程建设的具体要求和技术标准。
3. 编制清单:根据设计图纸和相关资料,编制施工项目的材料、人工、机械设备等费用清单,明确每一项施工费用。
4. 估算费用:对每一项费用进行估算,包括材料费、人工费、机械设备租赁费等,结合当地的市场行情和施工实际情况,制定合理的费用估算标准。
5. 综合汇总:根据各项费用估算,进行综合汇总,得出建筑工程施工的总预算费用。
6. 修订调整:根据实际情况,适时修订和调整预算,确保预算的准确性和有效性。
三、预算编制内容1. 材料费用:包括建筑材料、装饰材料、设备设施等各种材料的购买费用。
在编制材料费用时,需要考虑到材料的价格变动和市场供求情况,确保预算费用的准确性。
2. 人工费用:包括各种施工人员的工资、福利和奖金等费用。
在编制人工费用时,需要考虑到当地的工资标准和综合福利待遇,确保预算费用的合理性。
3. 机械设备费用:包括各种施工机械设备的租赁费用。
在编制机械设备费用时,需要考虑到机械设备的类型、规格和使用时间,确保预算费用的合理性和有效性。
4. 工程施工费用:包括施工现场的搭建费用、人员管理费用、安全保障费用等。
在编制工程施工费用时,需要考虑到施工现场的实际情况和特殊要求,确保预算费用的合理性和有效性。
5. 其他费用:包括各种可能发生的杂费、临时设施费用、保险等费用。
建筑工程预算编制示例

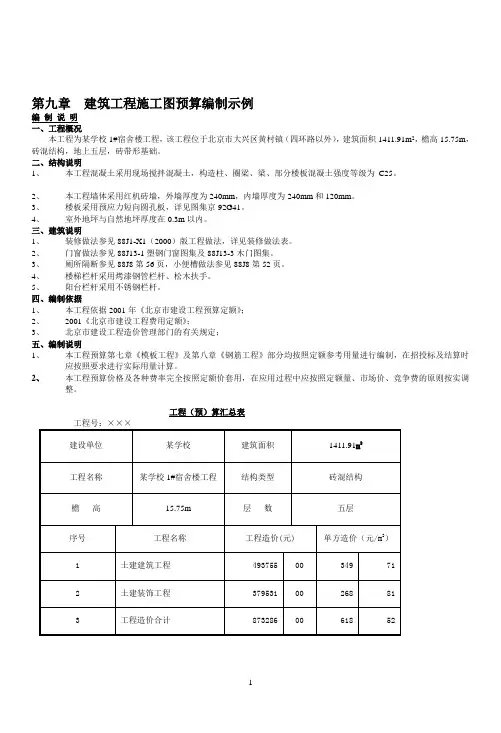

第九章建筑工程施工图预算编制示例编制说明一、工程概况本工程为某学校1#宿舍楼工程,该工程位于北京市大兴区黄村镇(四环路以外),建筑面积1411.91m2,檐高15.75m,砖混结构,地上五层,砖带形基础。
二、结构说明1、本工程混凝土采用现场搅拌混凝土,构造柱、圈梁、梁、部分楼板混凝土强度等级为C25。
2、本工程墙体采用红机砖墙,外墙厚度为240mm,内墙厚度为240mm和120mm。
3、楼板采用预应力短向圆孔板,详见图集京92G41。
4、室外地坪与自然地坪厚度在0.3m以内。
三、建筑说明1、装修做法参见88J1-X1(2000)版工程做法,详见装修做法表。
2、门窗做法参见88J13-1塑钢门窗图集及88J13-3木门图集。
3、厕所隔断参见88J8第56页,小便槽做法参见88J8第52页。
4、楼梯栏杆采用烤漆钢管栏杆、松木扶手。
5、阳台栏杆采用不锈钢栏杆。
四、编制依据1、本工程依据2001年《北京市建设工程预算定额》;2、2001《北京市建设工程费用定额》;3、北京市建设工程造价管理部门的有关规定;五、编制说明1、本工程预算第七章《模板工程》及第八章《钢筋工程》部分均按照定额参考用量进行编制,在招投标及结算时应按照要求进行实际用量计算。
2、本工程预算价格及各种费率完全按照定额价套用,在应用过程中应按照定额量、市场价、竞争费的原则按实调整。
工程(预)算汇总表工程号:×××门窗表装修做法表单位工程费用表(建筑工程)单位工程费用表(装饰工程)单位工程概预算表(建筑工程)单位工程概预算表项目文件:某学校1#宿舍楼(建筑工程)单位工程概预算表单位工程概预算表(装饰工程)单位工程概预算表单位工程概预算表单位工程人材机汇总表(建筑工程)单位工程人材机汇总表单位工程人材机汇总表(装饰工程)单位工程人材机汇总表单位工程人材机汇总表单位工程三材汇总表(建筑工程)单位工程三材汇总表(装饰工程)工程量计算表工程量计算表工程量计算表工程量计算表工程量计算表。
建筑工程施工图预算及编制实例5

3)施工图预算的编制步骤 施工图预算的编制步骤如下: (1)熟悉图纸资料,了解现场情况 (2)计算工程量 (3)套用定额,并计算出各分项工程直接费和工料消耗数量。 分项工程直接费 = 分项工程单价×分项工程量 分项工程单价× (4)计算工程综合费 工程综合费 = 定额直接费×地区规定的综合费费率 定额直接费× (5)计算劳动保险费 劳动保险费 = 定额直接费×地区规定的劳动保险费费率 定额直接费× (6)计算利润 利润 = 定额直接费×地区规定的利润费率 定额直接费× (7)计算其他费用 (8)计算单位工程总造价 将上述各项费用相加,即得到该项目的工程总造价。 (9)计算技术经济指标 包括单位平方米造价、单位平方米钢材、木材、水泥消耗量等。
5.2.2 工程量计算书 工程量计算书主要包括门窗面积计算、混凝土及钢
筋混凝土构件体积计算、“三线一面” 筋混凝土构件体积计算、“三线一面”基数计算和各分部 分项工程量计算等内容组成。现分述如下: (1)门窗面积工程量计算,见表5.3所示。 )门窗面积工程量计算,见表5.3所示。 (2)混凝土及钢筋混凝土构件体积计算,见表5.4所示。 )混凝土及钢筋混凝土构件体积计算,见表5.4所示。
5.1.2 施工图预算的编制
1)施工图预算的编制原则 编制预算时必须遵循以下原则: (1)必须认真贯彻国家现行有关预算编制的各项政策及 具体规定; (2)必须认真负责、实事求是地计算工程造价,做到既 不高估多算重算,又不漏项少算; (3)必须深入了解、掌握施工现场情况,做到工程量计 算准确,定额套用合理。 2)施工图预算的编制依据 施工图预算应按照以下的依据进行编制: (1)设计图纸、说明书和有关标准图; (2)施工组织设计或施工方案; (3)预算定额及地区材料预算价格; (4)建设工程费用定额和材料价差调整规定; (5)其他工具性资料与计算手册。
施工图预算(实例)【范本模板】

5、独立柱体积计算:因为独立柱的尺寸不同,所以应分别计算每种独立柱的体积,乘以它的个数,400mm×400mm的2个,280mm×280mm的8个,260mm×260mm的3个,最后进行汇总.
2.工程量计算
本设计砖基础用的是M10水泥砂浆。V=0。45×0。24×67.8=7。322m3.在外墙的计算中,笔者考虑因为门窗装饰超过了墙体的60%,所以未按照一般的分层计算,而是把它分为东、西、南、北四个立面.详细的算式详见附表里的工程量计算表。因屋面呈阶梯式,所以女儿墙砌体分标高7.8—9。0和7.8—8.3计算。计算式为:
四、定额套用说明………………………………………………………………7
五、工程取费说明………………………………………………………………8
六、编制过程中遇到的问题及解决的方法……………………………………8
七、设计结果汇总分析…………………………………………………………9
八、设计心得……………………………………………………………………10
(二)脚手架工程
因为本施工图只有两层结构,所以不存在高层建筑超高增加费.另外因本建筑物外墙门窗
及装饰工程超过了外墙表面积60%,所以按双排脚手架计费。框架柱、梁均按双排脚手架计算。
武汉化工学院毕业论文第6页
在顶棚装饰工程中因二层层高均超过了3。6,所以计算的是满堂脚手架。计算了满堂脚手架后,墙面装饰工程则不再计算脚手架了。在计算脚手架的过程中应注意,不扣除门、窗洞口、空圈
第1页
福建工程学院学院
土建施工图预算编制实例

土建施工图预算编制实例引言土建施工图预算是土建工程施工过程中非常重要的一环,它是对土建工程项目各项费用进行科学合理计算和控制的依据。
本文将以一个具体实例来说明土建施工图预算的编制过程,帮助读者了解土建施工图预算的基本原理和方法。
项目概况本文所述的项目为一座新建的办公楼,地上共有10层,每层面积为500平方米,地下有2层,每层面积为400平方米。
建筑的结构为框架结构,屋面为水泥瓦屋面。
施工图预算的编制步骤第一步:了解工程量清单在编制施工图预算之前,首先要进行工程量的测算和计算。
根据该项目的特点,我们需要编制以下的工程量清单:1.结构工程量清单:包括地基工程量、混凝土工程量、钢筋工程量等;2.安装工程量清单:包括电气安装、给排水安装、空调安装等;3.装修工程量清单:包括墙面装修、地面装修、天花板装修等。
第二步:确定单位工程造价根据工程量清单以及对应的市场行情,我们可以确定各个单位工程的造价。
这需要参考市场价格和历史数据,并结合实际情况进行估算。
以本文所述项目为例,我们假设结构工程造价为2000元/平方米,安装工程造价为1000元/平方米,装修工程造价为1500元/平方米。
第三步:计算各单位工程费用在确定了单位工程造价之后,我们可以计算各个单位工程的费用。
以本项目的结构工程为例,10层楼每层面积为500平方米,地下2层每层面积为400平方米,所以结构工程的费用可以计算为:结构工程费用 = (地上层数 * 单层面积 * 结构工程造价) + (地下层数 * 单层面积 * 结构工程造价)= (10 * 500 * 2000) + (2 * 400 * 2000)= 10,000,000 + 1,600,000= 11,600,000 元同样的方法,我们可以计算出安装工程和装修工程的费用。
第四步:综合计算总造价最后,根据各单位工程的费用,我们可以综合计算出整个项目的总造价。
以本项目为例,总造价可以计算为:总造价 = 结构工程费用 + 安装工程费用 + 装修工程费用= 11,600,000 + (10 * 500 * 1000) + (10 * 500 * 1500)= 11,600,000 + 5,000,000 + 7,500,000= 24,100,000 元结论通过以上实例,我们可以看到,土建施工图预算编制是一个复杂而且系统性强的工作,需要深入了解工程量清单、市场行情以及历史数据。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.附录 1 建筑工程施工图定额预算编制实例一、题目编制某办公楼工程施工图预算二、施工现场情况及施工条件1.工程建设地点在武汉市区内,交通运输便利,有城市道路可供使用。
施工中所用的主要建筑材料、混凝土构配件和木门窗等,均可直接运进工地。
施工中所需用的电力、给水亦可直接从已有的电路和水网中引用。
2.施工场地地形平坦,地基土质较好,经地质钻探查明土层结构为:表层厚0.7~1.30米的素填土层(夹少量三合土及碎砖不等〕,其下为厚度1.10~7.80米的亚粘土层和强风化残积层。
设计可直接以素土层为持力层,地基容许承载力按100kN/m2设计。
常年地下水位在离地面2.5米以下,施工时可考虑为三类干土开挖。
3.工程中使用的门,钢筋混凝土空心板及架空板,楼梯铁栏杆等构配件,均在场外加工制作,由汽车运入工地安装,运距为5公里。
成型钢筋及其他零星预制构配件,均在工地现场制作。
4.中标单位为武汉市某县属国有三级建筑公司。
根据该公司的施工技术设备条件和工地的情况,施工中土方工程采用人工开挖、回填、人力车运土;其他工程为人力车水平运输,卷扬机井架垂直运输;场外建材及构配件由汽车运输。
三、设计图纸设计图纸见建施1~建施7,结施1~结施8。
总说明工程名称:某办公楼附表1-11.工程概况:本工程建筑层数2层,建筑面积675.1平方米,建筑总高度为8.25米,防火等级为2级,建筑防水等级为2级,防水年限为15年,建筑物使用年限50年。
本工程为现浇混凝土框架结构,独立柱基础,加气混凝土砌块,采用细石混凝土楼(地)面和地面砖地面。
本工程内墙采用乳胶漆装饰,外墙涂料和面砖饰面。
部分采用纸面石膏板吊顶。
2.编制依据:1.某甲级设计院设计的××办公楼建筑及结构设计施工图。
2.采用中南地区通用建筑标准设计建筑配件图集(98ZJ);湖北省工程建设标准设计图集91EG323和96EG404。
3.《湖北省建筑工程消耗量定额及统一基价表》(2003年)。
4.《湖北省装饰装修工程消耗量定额及统一基价表》(2003年)5.《湖北省建筑安装工程费用定额》(2003年)。
6. 某单位基建与后勤管理处签发的本工程招标文件和本工程投标答疑文件。
7. 采用2005年6月材料市场价格。
附:投标答疑主要内容:1. 结施02图中-1.200标高为基础梁梁底面标高。
2. 结施03图中KZ的起止标高有误,应为:(1)KZ1 KZ3标高为-0.900~7.800,KZ2标高为-1.200~5.100工程预算编制说明工程名称:某办公楼附表1-2建筑类型框架结构建筑面积674.97 (㎡)工程总造价¥519748.76(元)单方造价¥770.03(元/㎡)总造价大写伍拾壹万玖仟柒佰肆拾捌元柒角陆分编制说明1. 本工程按武汉市四类工程取费。
2. 本工程预算采用现场搅拌混凝土。
3. 本工程预算采用九夹扳模板,钢支撑。
4. 本工程预算车间大门M4未计,由甲方自定。
5. 工程中使用的门、钢筋混凝土空心板及架空、余土外运,其运距均为5公里。
6. 本工程未计算材料价差。
编制人:×××审核人:×××工程造价取费表工程名称:某办公楼附表1-3序号费用名称计算表达式金额(元)一直接工程费一般项目工料机费+[4]+[5] 409746.331 其中: 人工费一般项目人工费96985.172 材料费一般项目材料费295116.263 机械费一般项目机械费16716.304 检验试验费一般项目材料费*0.2% 590.235 一般构件增值税一般构件增值税*7.05% 338.35二施工组织措施费[6]+[7]+[8]+[9]+[10]+[11]+[12] 13193.836 安全防护、文明施工措施费[一]*2.17% 8891.507 夜间施工[一]*0.1% 409.758 二次搬运[一]*0.05% 204.879 施工排水降水[一]*0.1% 409.7510 冬雨季施工[一]*0.2% 819.4911 生产工具用具使用[一]*0.5% 2048.7312 工程定位、点交、场地清理[一]*0.1% 409.7513 其中: 人工费([6]+[7]+[8]+[9]+[10]+[11]+[12])*15% 1979.07三直接费[一]+[二] 422940.16 四间接费[14]+[15] 33835.2114 施工管理费([一]+[二])*2.0% 8458.8015 规费([一]+[二])*6.0% 25376.41五利润[三]*2.0% 8458.80 六意外伤害保险([三]+[四]+[五])*0.05% 232.62 七施工安全技术服务费([三]+[四]+[五])*0.15% 697.85 八不含税工程造价[三]+[四]+[五]+[六]+[七] 466164.64 九税金([八])*3.6914% 17208.00 十含税工程造价[八]+[九] 483372.65 十一塑钢门窗安装直接工程费塑钢工料机费+[19] 31118.2716 其中: 人工费塑钢人工费2965.8717 材料费塑钢材料费27971.1418 机械费塑钢机械费125.3219 检验试验费塑钢材料费*0.2% 55.94 十二施工组织措施费[20]+[21]+[22]+[23]+[24]+[25]+[26] 1002.0120 安全防护、文明施工措施费[十一]*2.17% 675.2721 夜间施工[十一]*0.1% 31.1222 二次搬运[十一]*0.05% 15.5623 施工排水降水[十一]*0.1% 31.1224 冬雨季施工[十一]*0.2% 62.2425 生产工具用具使用[十一]*0.5% 155.5926 工程定位、点交、场地清理[十一]*0.1% 31.1227 其中: 人工费([20]+[21]+[22]+[23]+[24]+[25]+[26])*15%150.30十三直接费[十一]+[十二] 32120.28 十四间接费[28]+[29] 2248.4228 施工管理费([十一]+[十二])*1.0% 321.2029 规费([十一]+[十二])*6.0% 1927.22 十五利润[十三]*2.0% 642.41 十六意外伤害保险([十三]+[十四]+[十五])*0.05% 17.51 十七施工安全技术服务费([十三]+[十四]+[十五])*0.15% 52.52 十八不含税工程造价[十三]+[十四]+[十五]+[十六]+[十七] 35081.12 十九税金([十八])*3.6914% 1294.98 二十含税工程造价[十八]+[十九] 36376.11 二十一工程造价[十]+[二十] 519748.76直接费计价表工程量计算表(预算)工程名称:某办公楼附表1-6序号分部分项工程名称部位与编号单位计算式计算结果0 建筑面积m2按外墙外围面积计算底层墙长墙宽墙长墙宽(3.6×4+0.16+0.125)×(12+0.125+0.125)+(3.6×8)×(7.8+0.25)=411.73m2二层(3.6×9+0.15×2)×(7.8+0.25)=263.24m2m2合计面积:411.92+263.24=674.97 m2674.97(建筑工程)第一部分工程项目第一章土(石)方工程(包含基础工程分部)1 平整场地m2按外墙外边线每边各增加2m后,所围成的水平面积计算650.67 S平整场地=S底+2L外+16=411.73+2×[(43.2+0.16+0.125)×2+(12+0.25)×2]+16=650.67 m22 人工挖地坑(深2m以内三类干土)m3 按实挖体积以m3计算201.02DJ1 地坑宽度:(考虑支模板需要,每边加宽工作面30cm)图示长两边加宽1.00 + 0.30×2=1.60m图示宽两边加宽1.00 + 0.30×2=1.60m地坑深度:(从室外地坪算至槽底的垂直高度)坑底标高室内外高差1.60 - 0.45 = 1.15mDJ1实挖体积=地坑实长×地坑实宽×地坑深度×数量1.6×1.6×1.15×5=14.72 m3DJ2 地坑宽度:(考虑支模板需要,每边加宽工作面30cm)图示长两边加宽2.10 + 0.30×2=2.70m图示宽两边加宽1.40 + 0.30×2=2.00m地坑深度:(从室外地坪算至槽底的垂直高度)坑底标高室内外高差1.60 - 0.45 = 1.15mDJ2实挖体积=地坑实长×地坑实宽×地坑深度×数量2.70×2.00×1.15×8=49.68 m3DJ3地坑宽度:(考虑支模板需要,每边加宽工作面30cm)图示长两边加宽2.40 + 0.30×2=3.00m图示宽两边加宽1.60 + 0.30×2=2.20m地坑深度:(从室外地坪算至坑底的垂直高度)坑底标高室内外高差1.60 - 0.45 = 1.15mDJ3实挖体积=地坑实长×地坑实宽×地坑深度×数量3.00×2.20×1.15×18=136.62m3汇总DJ合计=VDJ1+VDJ2+VDJ3=14.72+49.68+136.62=201.02 m33 人工挖地槽(深2m以内三类干土)m3按实挖体积以m3计算。
由于墙基宽<3m,故按挖地槽计算86.95地槽宽度:(因钢筋混凝土条形基础,考虑支模板需要,每边加宽工作面30cm)图示宽两边加宽0.45 + 0.30×2=1.05m地槽深度:(从室外地坪算至槽底的垂直高度)槽底标高室内外高差1.3 - 0.45 =0.85m地槽断面面积:槽宽×槽深=1.05×0.85=0.89m2地槽长度:按地槽净长计算(中到中的轴线长度减地坑宽度)(纵向)①→③上/(A)→(C)地槽长度=(轴线长度-A轴地坑宽度- B轴地坑宽度-C轴地坑宽度)×轴线数=(12-0.8-2.7-1.35)×3=21.45m⑤上/(A)→(C)地槽长度=(轴线长度-A轴地坑宽度- B轴地坑宽度-C轴地坑宽度)×轴线数=(12-0.8-3.0-1.50)×1=6.70m⑥⑧⑩(12)(13)上/(A)→(C)地槽长度=(轴线长度- B轴地坑宽度-C轴地坑宽度)×轴线数=(7.8-1.5-1.5)×5=24.00m(横向)(A)上/①→⑤地槽长度=(轴线长度-①轴地坑宽度-②轴地坑宽度-③轴地坑宽度-④轴地坑宽度-⑤轴地坑宽度)×轴线数=(14.4-0.8-1.6-1.6-1.6-0.8)×1=8.00m(B)(C)上/①→(13)地槽长度=(轴线长度-①轴地坑宽度-②③④轴地坑宽度-⑤⑥⑦⑧⑨⑩⑾⑿轴地坑宽度-⒀轴地坑宽度)×轴线数=(43.2-1.0-2.0×3-2.2×8-1.1)×2=35.00m(2/B)上/(12)→(13)地槽长度=(轴线长度-⑿⒀轴基础梁宽度)×轴线数=(3.6-1.05)×1=2.55 m地槽总长度=21.45+6.70+24.00+8.00+35.00+2.55=97.7 m汇总地槽挖土总体积=地槽断面×地槽总长度=0.89×97.70=86.95 m34 C10基础垫层砼m3 按垫层图示尺寸的体积以m3计算17.62(1)独立柱基础垫层砼DJ1垫层水平投影面积=垫层长度×垫层宽度×数量=1.2×1.2×5=7.2 m2DJ2垫层水平投影面积=垫层长度×垫层宽度×数量=2.3×1.6×8=29.44 m2DJ3垫层水平投影面积=垫层长度×垫层宽度×数量=2.6×1.8×18=84.24 m2(2)基础梁垫层砼①→③上/(A)→(C)垫层水平投影面积=垫层长度×垫层宽度×数量=(12-0.5-2.1-1.05)×0.45×3=11.27 m2⑤上/(A)→(C)垫层水平投影面积=垫层长度×垫层宽度×数量=(12-0.5-2.4-1.2)×0.45×1=3.56 m2感谢你的观看⑥⑧⑩⑿⒀上/A→B 垫层水平投影面积=垫层长度×垫层宽度×数量=(7.8-1.2-1.2)×0.45×5=12.15 m2(A)上/①→⑤垫层水平投影面积=垫层长度×垫层宽度×数量 =(14.4-0.5-1.0×3-0.5)×0.45×1=4.68 m2(B)(C)上/①→⒀垫层水平投影面积=垫层长度×垫层宽度×数量(43.2-0.7-1.4×3-1.6×8-0.8)×0.45×2=22.23 m2(2/B)上/ ①→⒀垫层水平投影面积=垫层长度×垫层宽度×数量=(3.6-0.45)×0.45×1=1.42 m2垫层水平投影总面积=7.20+29.44+84.24+11.27+3.56+12.15+4.68+22.23 +1.42=176.19m2汇总垫层总体积=垫层水平投影总面积×垫层厚度 =176.19×0.10=17.62 m35 现浇C20钢筋混凝土独立基础砼m3按混凝土基础图示尺寸的体积以m3计算36.9 DJ1混凝土独立基础体积=长×宽×高×数量=1.0×1.0×0.3×5=1.5 m3DJ2混凝土独立基础体积=长×宽×高×数量=(1.4×2.1×0.3+0.8×1.05×0.3)×8= 9.07m3DJ3混凝土独立基础体积=长×宽×高×数量=(2.4×1.6×0.3+1.15×0.9×0.3)×18=26.33m3汇总混凝土独立基础总体积=1.5+9.07+26.33=36.9 m36 现浇C20钢筋混凝土带形基础m3按混凝土基础图示尺寸的体积以m3计算带形基础体积=基础断面×基础长度18.305(纵向)JKL3×3①②③上/(A)→(C)m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=[0.25×0.4×(4.2-0.15-0.525)+0.25×0.1×0.3+0.25×0.6×(7.8-0.525×2)+0.25×0.3×0.3×2]×3=4.21 m3(注意:带形基础与独立柱基础有相交部分)JKL3a×1⑤上/(A)→(C)m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=[0.25×0.4×(4.2-0.15-0.575)+0.25×0.1×0.35+0.25×0.6×(7.8-0.575×2)+0.25×0.3×0.35×2]×1=1.406 m3JKL4、JKL4a、JKL5×5⑥⑧⑩⑿⒀上/(B)→(C)m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=[0.25×0.6×(7.8-0.575×2)+0.25×0.3×0.35]×5=5.119 m3(横向)JKL1×1(A)上/①→⑤m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=0.25×0.6×(14.4-0.15-0.3×3-0.15)×1=1.98 m3JKL2×2(B)(C)上/①→⒀m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=[0.25×0.6×(43.2-0.4-0.8×3-0.9×8-0.45)+0.25×0.2×(0.25+0.5×3+0.6×8+0.3)×2= 5.255 m3JL1×1(2/B)上/(12)→⒀m3带形基础体积=基础断面×基础长度×数量=基础宽度×基础高度×基础长度×数量=0.25×0.4×(3.6-0.125-0.125)×1=0.335 m3汇总m3钢筋混凝土带形基础总体积=4.21+1.406+5.119+1.98+5.255+0.335=18.305 m3感谢你的观看7 墙基(地槽)回填土m3按实回填土方体积以m3计算202.96回填土体积=挖土体积-设计室外地坪以下建筑物被埋置部分所占的体积=挖土体积-(垫层体积+混凝土体积+砖砌体体积)室外地坪以下建筑物埋置部分m3(1)矩形柱按矩形柱图示尺寸的体积以m3计算KZ1 0.45× 0.3×(0.9-0.45)×18=1.093 m3KZ2 0.3× 0.3×(1.2-0.45)×5=0.338 m3KZ3 0.45× 0.3×(0.9-0.45)×2=0.122 m3KZ4 0.45× 0.3×(0.9-0.45)×2=0.122 m3KZ5 0.45× 0.3×(0.9-0.45)×4=0.243 m3小计 1.918 m3(2)M5水泥砂浆砌砖砌体埋置部分m3按砌砖砌体图示尺寸的体积以m3计算砌砖砌体高度=基础梁顶高标高-室外地坪垫标高砖基宽度=0.25m砌体体积=砌体长度×砌体宽度×砌体高度(纵向)①→③上/(A)→(C)砌体体积=砌体长度×砌体宽度×砌体高度=[(4.2-0.15-0.225)×0.25×(0.8-0.45)+(7.8-0.15-0.225)×0.25×(0.6-0.45)]×3=1.84 m3⑤上/(A)→(B)砌体体积=砌体长度×砌体宽度×砌体高度=[(4.2-0.15-0.225)×0.25×(0.8-0.45)+(7.8-0.225-0.225)×0.25×(0.6-0.45)]×1-0.25×0.25×(0.6-0.45)×2=0.59 m3⑥⑧⑩⑿⒀上/(A)→(B)砌体体积=砌体长度×砌体宽度×砌体高度=(7.8-0.225-0.225)×0.25×(0.6-0.45)×5-0.25×0.25×(0.6-0.45)×2=1.36 m3(横向)(A)上/①→⑤砌体体积=砌体长度×砌体宽度×砌体高度=(14.4-0.15-0.3×3-0.15)×0.25×(0.8-0.45)×1=1.16 m3(B)(C)上/①→⒀砌体体积=砌体长度×砌体宽度×砌体高度=(43.2-0.15-0.3×11-0.15)×0.25×(0.7-0.45)×2= 4.95 m3(2/B)上/(12)→⒀砌体体积=砌体长度×砌体宽度×砌体高度=(3.6-0.125-0.125)×0.25×(0.8-0.45)×1=0.29 m3小计 1.849+.59+1.36+1.16+4.95+0.29=10.19 m3(3)构造柱按构造柱图示尺寸的体积以m3计算(按一字型马牙槎计算)GZ0.25×(0.25+0.03×2)×(0.6-0.45)×3=0.035m3TZ1 0.25×(0.25+0.03×2×(0.6-0.45)×2=0.023 m3TZ2 0.25×(0.25+0.03×2×(0.6-0.45)×2= 0.023m3小计0.035+0.023+0.023=0.081 m3墙基(地槽)回填m3按实回填土方体积以m3计算回填土体积=挖土体积-设计室外地坪以下建筑物被埋置部分所占的体积=挖土体积-(垫层体积+混凝土体积+砖砌体体积) =(基坑201.02+基槽86.95)-(17.62+36.9+18.305+1.918+10.19+0.081)=287.97-85.014=202.96 m38 地坪(室内)回填土m3按室内主墙间实填土方体积以m3计算126.55①→⑤/(A) →(C)地面主墙间净面积×回填土厚度=底层建筑面积×(室内外高差-地坪厚度)6.95×11.75+3.35×3.95×2+3.35×7.55×2=158.71 m2158.71×(0.45-0.08-0.02)=55.55m3⑤→⒀/(B)→(C)7.55×21.35+3.35×7.8=187.32 m2187.32×(0.45-0.08-0.03) =63.91 m3⑿→⒀/(B)→(C)3.35×(4.25+3.05)=24.46㎡24.46×(0.45-0.08-0.06-0.02) =7.09 m3小计55.55+63.91+7.09=126.55 m39 回填土合计m37项+8项=202.96+126.55=329.51 m3329.51第三章砌体工程10 M5水泥砂浆灰砂砖砌体m3按砌砖砌体图示尺寸的体积以m3计算29.89砌砖砌体高度=基础梁顶高标高-室外地坪垫标高砖基宽度=0.25m砌体体积=砌体长度×砌体宽度×砌体高度(纵向)①→③上/(A)→(C)砌体体积=砌体长度×砌体宽度×砌体高度=[(4.2-0.15-0.225)×0.25×0.8+(7.8-0.15-0.225)×0.25×0.6]×3=5.49 m3⑤上/(A)→(B)砌体体积=砌体长度×砌体宽度×砌体高度=[(4.2-0.15-0.225)×0.25×0.8+(7.8-0.225-0.225)×0.25×0.6]×1-0.25×0.25×0.6×2=1.79 m3⑥⑧⑩⑿⒀上/(A)→(B)砌体体积=砌体长度×砌体宽度×砌体高度=(7.8-0.225-0.225)×0.25×0.6×5-0.25×0.25×0.6×2=5.44 m3(横向)(A)上/①→⑤砌体体积=砌体长度×砌体宽度×砌体高度=(14.4-0.15-0.3×3-0.15)×0.25×0.8×1=2.64 m3(B)(C)上/①→⒀砌体体积=砌体长度×砌体宽度×砌体高度=(43.2-0.15-0.3×11-0.15)×0.25×0.7×2=13.86 m3(2/B)上/(12)→⒀砌体体积=砌体长度×砌体宽度×砌体高度=(3.6-0.125-0.125)×0.25×0.8×1=0.67 m3合计m3 5.49+5.44+2.64+13.86+0.67=29.89 m311 M5混合砂浆加气砼砌块墙m3按墙实砌体积以m3计算198.8131、一层M5混合砂浆砼砌块m3按墙实砌体积以m3计算墙长: (内墙按净长线计算)墙厚:0.25m墙高:自室内±0.00计算至梁底面内墙虚体积:(纵向)②.③上/(A)→(C)m3墙长×墙高×墙厚×轴线数=[(4.2-0.15-0.225)×(4.5-0.4)×0.25+(7.8-0.225×2)×(4.5-0.7)×0.25]×2 =21.81 m3⑤上/(B)→(C)m3墙长×墙高×墙厚(7.8-0.225×2)×(4.5-0.7)×0.25=6. 98 m3⑥⑿上/(B)→(C)m3墙长×墙高×墙厚×轴线数(7.8-0.225×2)×(3.6-0.7)×0.25×2= 10.66 m3(横向)B上/①→③轴m3墙长×墙高×墙厚×轴线数(3.6-0.15×2)×(4.5-0.5)×0.25×2=6.6 m3(2/B)上/(12)→⒀m3(3.6-0.25)×(4.5-0.4)×0.25= 3.43 m3应扣除体积部分包括:(1)门窗洞口体积:m3门窗洞口体积(M3,计5樘)=1.0×2.1×0.25×5=2.63 m3m3洞口体积:1.5×(4.5-0.7)×0.25+7.35×(4.5-0.7-0.9)×0.25=1.38+5.11=6.58 m3(2)门窗过梁体积:(门窗洞口长+250×2)×梁宽×梁厚m3过梁体积:( 1+0.25)×0.25×0.12×4+(1+0.25×2)×0.25×0.12=0.195 m3(3)构造柱、TZ体积:构造柱截面面积×柱高度m3 1.739(计算见14项)内墙实体积:小计m3内墙虚体积-门窗洞口体积-门窗过梁-构造柱体积=(21.81+6.98+10.66+6.6+3.43-2.63-6.58-0.195-1.739)=38.336 m32、一层M5混合砂浆砼砌块外墙m3按墙实砌体积以m3计算墙长: (按外墙中长计算)墙厚:0.25m墙高:自室内±0.00计算至框架梁底外墙虚体积:①上/(A) →(C) m3(墙长×墙高×墙厚)=(4.2-0.15-0.225)×(4.5-0.4)×0.25+7.35×(5.1-0.7)×0.25=12.01 m3⑤上/(A) →(B) m3(墙长×墙高×墙厚)=(4.2-0.15-0.225)×(5.1-0.4)×0.25=4.49 m3⒀上/(B) →(C) m3(墙长×墙高×墙厚)=7.35×(5.1-0.7)×0.25= 6.25 m3(A)上/①→⑤m3(墙长×墙高×墙厚)=(3.6×4-0.3×4)×(5.1-0.4)×0.25=15.51 m3上/⑥→③m3(墙长×墙高×墙厚)=(3.6-0.3)×7×(5.1-0.5)×0.25=15.51 m3(C)上/①→⑤m3(墙长×墙高×墙厚)=(3.6-0.3)×3×(5.1-0.5)×0.25= 11.39 m3(C)上/⑤→⒀=(3.6-0.3)×3×(3.6-0.5)×0.25=7.67 m3应扣除体积部分包括:(1)门窗洞口:m3门窗洞口体积=门窗面积×墙厚[ C1、1.5×1.8×18+C2、7.35×0.9+M1、3.3×2.7+M2、1.5×2.7+M4、2.4×2.7×2]×0.25=20.28 m3(2)门窗过梁体积窗洞口长+250×2)×墙宽×墙厚m3(1.5+0.25×2)×0.25×0.18×18+3.3×0.25×0.5+(1.5+0.5)×0.25×0.18=2.123 m3(3)PTL(楼梯)m30.25×0.4×(3.6-0.3)=0.33 m3外墙实体积:小计m3外墙虚体积-门窗洞口体积-门窗过梁体积-构造柱体积=64.697 m33、二层M5混合砂浆砌块内墙m3墙长×墙高×墙厚×轴线数⑤上/(B) →(C)[7.35×(2.7-0.6)]×0.25=3.86 m3⑥→⑿上/(B) →(C)(6.3-0.225-0.125)×(3.6-0.6)×0.25]×6 =26.78m3⑿上/(B) →(C)7.35×(3.6-0.6)×0.25=5.51 m3(1/B)上/⑥~⑿(3.6×6)×(3.6-0.4)×0.25=17.28 m3(2/B)上/⑿~⒀(3.6-0.25)×(3.6-0.4)×0.25=2.68 m3应扣除体积部分包括:(1)门窗洞口:m3门窗洞口体积=门窗面积×墙厚(M3,9樘)(1.0×2.1×9)×0.25=4.725 m3(2)门窗过梁体积:(门窗洞口长+250×2)×墙宽×墙厚m3(1+0.25×2)×0.25×0.12×7+(1+0.25)×0.25×0.12×2 = 0.39 m3m3(3)构造柱体积:1.395 m3(计算见14项)内墙实体积:小计m3内墙虚体积-门窗洞口体积-门窗过梁=49.72 m34、二层M5混合砂浆砌块外墙④⒀上/(B)→(C)m3(墙长×墙高×墙厚)=7.35×(2.7-0.6)×0.25+7.35×(3.6-0.6)×0.25=9.37 m3(B)(C)上/④→⑤m3(3.6-0.3)×(2.7-0.45)×0.25×2=3.71 m3⑤→⒀m3(3.6-0.3)×8×(3.6-0.45)×0.25=20.79 m3(B)上/⑤→⑥、⑿→⒀m3(3.6-0.3)×(3.6-0.45)×0.25×2=5.2 m3(B)上/⑥→⑿(3.6-0.3)×0.1×0.25×6=0.5 m3应扣除体积部分包括:(1)门窗洞口:m3门窗洞口体积=门窗面积×墙厚[1.5×1.5×2+1.5×1.8×10]×0.25=7.88 m3(2)门窗过梁体积:(门窗洞口长+250×2)×墙宽×墙厚m3(1.5+0.25×2)×0.25×0.18×10=0.9 m3外墙实体积:m3外墙虚体积-门窗洞口体积-门窗过梁=30.79 m35、女儿墙砌体标高 4.5米处屋面m3中线长度×高度(扣压顶)×厚度[(3.6-0.3)×7+(12-0.15-0.225-0.45)+(4.2-0.375)]×(0.6-0.06)×0.25=5.14 m37.2米屋面m3中线长度×高度(扣压顶)×厚度[(3.6-0.3)×9×2+(7.8-0.225×2)×2]×(0.6-0.06)×0.25=10 m3砌体合计: m338.336+64.697+49.85+30.79+5.14+10=198.813 m312 1/2砖墙走道栏板m3长度×高度×厚度 2.138(B)上/⑥→⑿m3(3.6-0.3)×6×(1.1-0.2)×0.12=2.138 m313 砖砌台阶楼梯间顶面m2 按水平投影面积以平方米计算 2.21m2面积=1.6×1.38=2.21 m2第四章混凝土及钢筋混凝土工程14 现浇C25钢筋混凝土框架柱砼KZ m3 框架柱按断面面积乘以高度以m3计算31.03框架柱断面=框架柱长度×框架柱宽度KZ1、KZ3 m30.3×0.45×(1.5-0.6+7.8)×20(根数)=23.49 m3KZ2 m30.3×0.3×(1.5-0.3+5.1)×5=2.835 m3KZ4 m30.3×0.45×(1.5-0.6+4.5)×2=1.458 m3KZ5 m30.3×0.45×(1.5-0.6+5.1)×4=3.24 m3合计m331.0315 现浇C20构造柱砼及楼梯柱(TZ)GZ1 m3构造柱按断面乘高度以m3计算断面面积(马牙槎计算)高度一层: {0.25×(0.25+0.03×2)×[(4.5-0.7)-(-0.6)]}×4=1.364 m3二层: {0.25×(0.25+0.03×2)×[(7.2-0.6)-3.6]}×6=1.395 m33.134TZ m3基础: 0.25×0.25×(1.2-0.6)×4=0.15 m3一层: 0.25×0.25×1.8×2=0.225 m3合计m3GZ+TZ :3.134m3感谢你的观看16 现浇C25有梁板砼m3 按梁、板图示尺寸以体积计算102.691、二层有梁板结构框架梁砼m3框架梁按断面乘长度以m3计算KL1(4) m30.3×(0.4-0.12板厚)×(3.6-0.3)×4=11.08 m3KL2(4) m30.25×(0.5-0.12)×(3.6-0.3) ×4=1.25 m3KL2(4) m30.25×(0.5-0.12)×(3.6-0.3)×4=1.25 m3KL3(8) m30.3×(0.5-0.12)×(3.6-0.3)×7+0.3×(0.5-0.1)×(3.6-0.3)×2=3.425KL4(2) m3[0.25×(0.4-0.12)×(4.2-0.15-0.225)+0.25×(0.7-0.12)×(7.8-0.225×2)]×5=5.60 m3KL5(1) m30.25×(0.7-0.08)×(1.5+0.125-0.225)×6=1.09 m3KL5(1) m30.25×(0.7-0.1)×(7.8-0.45)×2=2.205 m3L1(6) m30.25×(0.4-0.08)×(3.6-0.25)×6=1.61 m3L2(1) m30.25×(0.4-0.1)×(3.6-0.25)=0.27 m3小计m327.78 m32、二层有梁板结构现浇板砼m3图示面积×板厚以m3计算①→⑤/(A)→(C)H=120 m3(3.6×4+0.16+0.125)×(12+0.15+0.125)×0.12=21.631 m3⑥→⑿/(1/B) →(B)H=80 m3 (1.5+0.125+0.15)×(3.6×6+0.25)×0.08=3.10 m3⑿→⒀/(B) →(C)H=100 m3 3.6×(7.8+0.3)×0.1=2.92m3小计m327.653、屋面有梁板框架梁砼m3框架梁按断面乘长度以m3计算H=120处WKL1(8)×2根m30.3×(0.45-0.12)×(3.6-0.3)×8×2=5.06 m3 H=120处WKL2(1)×10根m30.25×(0.6-0.12)×(7.8-0.45)×8=7.06 m3 H=120处WL1(6) m30.25×(0.4-0.12)×(3.6-0.25)×6=1.37 m3H=100处WKL1 m30.3×(0.45-0.1)×(3.6-0.3) ×2 =0.64 m3H=100处WKL2(1) m30.25×(0.6-0.1)×(7.8-0.45)×2=1.78 m3H=100处WL2(1) m3 0.25×(0.4-0.1)×(3.6-0.25)= 0.23 m3小计m316.144、屋面有梁板现浇板砼m3图示面积×板厚以m3计算(B) →(C)H=120 m3(3.6×8+0.25)×(7.8+0.3)×0.12=28.24 m3⑿→⒀/(B) →(C)H=100 m3 3.6×(7.8+0.3)×0.1=2.92 m3小计m331.12合计m31+2+3+4=27.78+27.65+16.14+31.12=102.6917 框架单梁及连续梁C25砼m3框架梁按断面乘长度以m3计算9.718 3.6米标高处KL3(8) m30.3×0.5×(3.6-0.3)×1=0.50 m3KL3 m30.3×0.5×(3.6-0.3)×7=3.47 m3KL5 m30.25×0.7×(6.3-0.225-0.125)×6=6.248 m3框架梁合计m39.718m318 现浇整体楼梯C25砼m2按投影面积计算25.21m2(3.6-0.25)×(7.8-0.125-0.15)=25.21 m219 现浇雨蓬C25砼m2按投影面积计算14.04m2 3.9×1.2×3=14.04 m220 现浇压顶C20砼m3断面面积×长度计算 2.831、走道栏板处(B)上/⑥→⑿m30.25×0.1×(3.6-0.3)×6=0.5 m32、女儿墙压顶4.5米处7.2米处m3断面面积×长度计算0.32×0.06×(3.6×3+12+3.6×4+4.2)=0.79 m30.32×0.06×(3.6×9×2+7.8×2)=1.544 m3女儿墙压顶合计: 0.79+1.54=2.33 m3合计m3= 0.5+2.33=2.8321 预制空心板C30制作m3以实际体积(考虑损耗)计算9.14预制空心板制作YKB3651YKB3661m3块数×每块体积×损耗(YKB3651)60块×0.1342×1.015=8.173 m3块数×每块体积×损耗(YKB3651)6块×0.1592×1.015=0.97 m3预应力空心板体积合计:8.173+0.97=9.143 m322 空心板灌缝m3块数×每块体积60×0.1342+6×0.1592=9.0 m39.023 现浇混凝土板带C25砼厚120 m3按板带长度×宽度×厚度以m3计算板缝超过150㎜才计算工程量0.57 (按平板套项)断面面积×长度0.24×0.12×(3.6-0.3) ×6=0.57 m324 100厚C15砼台阶砼m2按水平投影面积计算12.11 M-1、M-2台阶与平台连接时,最外沿加300计算长度×宽度×步数面积=(4.5×0.9+0.9×1.2)+(3.9×0.9)=8.64㎡楼梯入口处面积=3.85×0.3×3= 3.465 m2合计8.82+3.465=12.29m225 混凝土散水m2按散水水平投影面积以m2计算69.16散水宽度:0.70m周长:(12+0.25+3.6×12+0.3+7.8+0.25+3.6×8+4.2+3.6×4 +0.3+0.7×5)=115m扣减台阶坡道:3.9+4.5+3.9×2=16.2m散水投影面积=散水中线长度×散水宽度=(115-16.2)×0.70=69.16m226 水泥砂浆防滑坡道m2投影面积计算19.5m2 3.9×2.5×2(个)=19.5 m227 门窗过梁砼m3砌体里已算(第11项),合计一层: 0.159+2.55=2.71 m3二层: 0.39+0.9=1.29 m32.71+1.29=4.00 m34.00钢筋铁件部分: 按重量以kg计算1、独立柱基础钢筋φ10@150 DJ1×5 ㎏钢筋长度 =构件长度-保护层+两头弯钩(1-0.035×2+12.5×0.01)= 1.055㎏需要钢筋根数(1÷0.15+1)=8根钢筋重量=长度×每米重量=1.055×8×0.617×5=26.037㎏双向排列:25.297×2=52.075㎏52.08φ10@150 DJ2×8 ㎏(1.4-0.035×2+12.5×0.01)×(2.1÷0.15+1)×8×0.617=107.73㎏(2.1-0.035×2+12.5×0.01)×(1.4÷0.15+1)×8×0.617=109.92㎏217.65φ10@150 DJ3×18 ㎏(1.6-0.035×2+12.5×0.01)×(2.4÷0.15+1)×18×0.617=312.46㎏(2.4-0.035×2+12.5×0.01)×(1.6÷0.15+1) (取整)×18×0.617=327.118㎏639.582、-1.2基础梁JKL1(4)×1 4Φ20 ㎏梁钢筋长度=梁跨净长度+两边锚固长度(3.6×4-0.3)+ 35×0.02×2=15.5m钢筋重量=长度×根数×每米重量15.5×4×2.47=153.14㎏153.14φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.4-0.035×2)×2+10×0.008×2=1.18m根数=构件长度÷间矩+1(3.6-0.3)÷0.2+1=18×4档=72根钢筋重量=长度×根数×每米重量1.18×72×0.395=33.56㎏33.56JKL2(12)×2 6Φ18 ㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.2-0.3)+ 35×0.018×2=8.16m钢筋重量=长度×根数×每米重量1175.04感谢你的观看8.16×6×2.0=97.92×6档=587.52×2=1175.04㎏φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.5-0.035×2)×2+10×0.008×2=1.38m根数=构件长度÷间矩+1(3.6-0.3)÷0.2+1=18×12档=216根钢筋重量=长度×根数×每米重量1.38×216×0.395=117.74㎏×2根梁=235.48㎏235.48JKL3(2)×42Φ22(上部贯通筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(12-0.45)+ 35×0.022×2=13.09m钢筋重量=长度×根数×每米重量13.09×2×2.98=78.016×4档=312.066㎏312.074Φ22中间支座㎏梁钢筋长度=1/3梁跨净长度×2+支座长度(7.8-0.45)÷3×2+0.45 =5.35m钢筋重量=长度×根数×每米重量5.35×2×2.98=31.886×4档=127.54㎏127.54 角部支座4Φ22㎏梁钢筋长度=梁跨净长度+单边锚固长度(7.8-0.45)÷3+35×0.022=3.22m钢筋重量=长度×根数×每米重量3.22×2×2.98=19.19×4档=76.765㎏76.762Φ22(底筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(4.2-0.375)+ 35×0.022×2=5.365m钢筋重量=长度×根数×每米重量5.365×2×2.98=31.975×4档=127.90㎏127.95Φ20(底筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.8-0.45)+ 35×0.022×2=8.89m钢筋重量=长度×根数×每米重量8.89×5×2.47=109.79×4档=439.17㎏439.17φ8@200(A)→(B)㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.4-0.035×2)×2+10×0.008×2=1.18m根数=构件长度÷间矩+1(4.2-0.375)÷0.2+1=20×4档=80根钢筋重量=长度×根数×每米重量1.18×80×0.395=37.29㎏37.29φ8@200(B) →(C)㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.6-0.035×2)×2+10×0.008×2=1.58m根数=构件长度÷间矩+1(7.8-0.45)÷0.2+1=38×4档=152根钢筋重量=长度×根数×每米重量1.58×152×0.395=94.86㎏94.86JKL4(1)×3 (包括JKL4a)2Φ22(上部贯通筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.8-0.45)+ 35×0.022×2=8.89m钢筋重量=长度×根数×每米重量8.89×2×2.98=52.984×3档=158.95㎏158.95 角部支座4Φ223Φ22㎏梁钢筋长度=梁跨净长度+单边锚固长度(7.8-0.45)÷3+35×0.022=3.22m钢筋重量=长度×根数×每米重量3.22×(2×2+1×2×2)×2.98=76.76㎏76.765Φ204Φ20(底筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.8-0.45)+ 35×0.020×2=8.75m钢筋重量=长度×根数×每米重量8.75×(5+4×2)×2.47=280.96㎏280.96φ8@200(JKL4a)㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.6-0.035×2)×2+10×0.008×2=1.58m23.72根数=构件长度÷间矩+1(7.8-0.45)÷0.2+1=38根钢筋重量=长度×根数×每米重量1.58×38×0.395=23.716㎏φ10@200 (JKL4)㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.6-0.035×2)×2+10×0.010×2=1.62m根数=构件长度÷间矩+1(7.8-0.45)÷0.2+1=38×2档=76根钢筋重量=长度×根数×每米重量1.62×76×0.617=75.97㎏75.97JKL5(1)×2 2Φ22(上部贯通筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.8-0.45)+ 35×0.022×2=8.89m钢筋重量=长度×根数×每米重量8.89×2×2.98=52.984×2档=105.969㎏105.97角部支座4Φ22㎏梁钢筋长度=梁跨净长度+单边锚固长度(7.8-0.45)÷3+35×0.022=3.22m钢筋重量=长度×根数×每米重量3.22×(2×2)×2.98×2档=76.76㎏76.765Φ20(底筋)㎏梁钢筋长度=梁跨净长度+两边锚固长度(7.8-0.45)+ 35×0.020×2=8.75m钢筋重量=长度×根数×每米重量8.75×5×2.47×2档=216.125㎏216.13 φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.6-0.035×2)×2+10×0.008×2=1.58m根数=构件长度÷间矩+1(7.8-0.45)÷0.2+1=38×2档=76根钢筋重量=长度×根数×每米重量1.58×76×0.395=47.432㎏47.432吊筋2Φ18㎏20×0.018×2+1.414×0.53×2+0.35=2.569m2.569×2×2×2.0=20.552㎏20.552 3φ10 ㎏ 1.6m×3×2×0.617×2档=11.85㎏11.85JL1(1) 4Φ20 ㎏梁钢筋长度=梁跨净长度+两边锚固长度(3.6-0.25)+ 15×0.02×2=3.95m钢筋重量=长度×根数×每米重量3.95×4×2.47=39.03㎏39.03φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.25-0.035×2)×2+(0.4-0.035×2)×2+10×0.008×2=1.18m根数=构件长度÷间矩+1(3.6-0.25)÷0.2+1=18根钢筋重量=长度×根数×每米重量1.18×18×0.395=8.390㎏8.3903、框架柱KZ1×18根10Φ20 ㎏柱子钢筋长度=柱子高度-保护层+锚固长度(0.9+7.8-0.025+35×0.020+0.02×12)=9.615m重量=长度×根数×每米重量9.615×10×2.47×18=4274.83㎏4274.83φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.3-0.025×2)×2+(0.45-0.025×2)×2+10×0.008×2=1.46 m根数=(构件长度-加密区长度)÷间矩+1(8.7-4.3)÷0.2+1=23×18=414根加密箍筋: 加密区长度÷间矩877.52(1.5+0.5+0.7+0.5×2+0.6)÷0.1=43×18=774 钢筋重量=长度×根数×每米重量1.46×(414+774)×0.395=685.12㎏拉筋:(0.3-0.05+10×0.008×2)×(414+774)×0.395=192.4㎏KZ2×5根8Φ18 柱子钢筋长度=柱子高度-保护层+锚固长度(1.2+5.1-0.025+35×0.018+12×0.018)=7.121m重量=长度×根数×每米重量7.121×8×2.0×5=569.68㎏569.68φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.3-0.025×2)×2×2+10×0.008×2=1.16m根数=(构件长度-加密区长度)÷间矩+1(6.3-2.9)÷0.2+1=18×5=90根加密箍筋: 加密区长度÷间矩(1.7+0.5+0.7)÷0.1×5根=145根钢筋重量=长度×根数×每米重量1.16×(90+145)×0.395=107.68㎏107.68KZ3×2根10Φ20 ㎏柱子钢筋长度=柱子高度-保护层+锚固长度(0.9+7.8-0.025+35×0.020+0.02×12)=9.615m重量=长度×根数×每米重量9.615×10×2.47×2=474.98㎏474.98φ8@100 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.3-0.025×2)×2+(0.45-0.025×2)×2+10×0.008×2=1.46m根数=构件长度÷间矩+1(0.9+7.8-0.025)÷0.1+1=88×2=176根钢筋重量=长度×根数×每米重量1.46×176×0.395=101.45㎏拉筋;(0.3-0.05+10×0.008×2)×176×0.395=28.5㎏129.95KZ4×2根10Φ20 ㎏柱子钢筋长度=柱子高度-保护层+锚固长度(0.9+4.5-0.7+35×0.020×2)=6.1 m重量=长度×根数×每米重量6.1×10×2.47×2=301.34㎏301.34φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.3-0.025×2)×2+(0.45-0.025×2)×2+10×0.008×2=1.46m根数=(构件长度-加密区长度)÷间矩+1(5.4-2.8)÷0.2+1=14×2=28根加密箍筋:加密区长度÷间矩(1.6+0.5+0.7) ÷0.1×2=56根钢筋重量=长度×根数×每米重量1.46×(28+56)×0.395=48.44㎏拉筋;(0.3-0.05+10×0.008×2)×(28+56)×0.395=13.6㎏62.04KZ5×4根10Φ20 ㎏柱子钢筋长度=柱子高度-保护层+锚固长度(0.9+5.1-0.025+35×0.018+12×0.018)=6.821m重量=长度×根数×每米重量6.821×10×2.47×4=673.91㎏673.91φ8@200 ㎏箍筋长度=构件断面尺寸-保护层+弯钩长度(0.3-0.025×2)×2+(0.45-0.025×2)×2+10×0.008×2=1.46m根数=(构件长度-加密区长度)÷间矩+1(6-2.8)÷0.2+1=17×4=68根加密箍筋:加密区长度÷间矩(1.6+0.5+0.7) ÷0.1×4=56根1.46×(68+56)×0.395=71.51㎏91.59。
