墙面乳胶漆专项施工方案
墙面乳胶漆施工方案

墙面乳胶漆施工方案一、施工前准备1.确定施工范围:根据客户需求和设计要求确定施工范围,包括墙面面积、需要重新搭建的脚手架等。
2.检查墙面:检查墙面的平整度和平整度等,如有不平整或者开裂的地方,需要进行修补。
3.清洁墙面:使用清水和中性洗涤剂清洗墙面,除去油污和灰尘等杂物。
4.准备工具和材料:准备好所需的施工工具和材料,包括滚筒、刷子、贴纸、胶带、填缝料和乳胶漆等。
二、施工步骤1.填缝处理:使用填缝料填补墙面上的裂缝和洞口,并将其充分打磨,使其与墙面平整。
2.打底涂料:在墙面上刷一遍底漆,起到增强附着力和防止墙面吸收涂料等作用。
3.铺贴膜:用贴纸或胶带将窗户、门框、插座等部分进行保护,以免被漆污染。
4.涂刷乳胶漆:用滚筒或刷子均匀地涂刷乳胶漆在墙面上,待干燥后进行第二遍涂刷。
5.除去膜和保护:等乳胶漆干燥后,除去贴纸和胶带,并对漆面进行保护处理,以免被损坏。
6.清理施工区域:清理施工区域,包括清理工具和材料,将废弃物和垃圾及时清理并处理。
三、施工注意事项1.室内通风:进行施工时要保证室内的通风良好,以免乳胶漆散发的气味对人体健康产生影响。
2.施工环境温度和湿度:施工时应注意室温和湿度的要求,一般适合施工的温度为5℃至35℃,湿度在85%以下。
3.乳胶漆搅拌均匀:使用乳胶漆前应将其充分搅拌均匀,减少漆中的颜料沉淀和气泡产生。
4.涂刷顺序:按照从上往下的顺序进行涂刷,这样可以减少墙面上的滴漆。
5.施工质量检查:在施工过程中及时检查涂刷质量,发现问题及时进行修正,保证施工质量。
6.施工监督:根据施工合同和需求,协调施工方和监理方之间的工作,确保施工进度和质量。

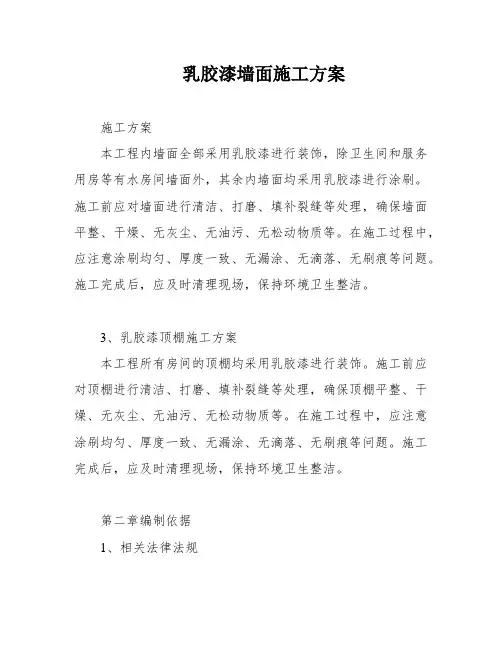

乳胶漆墙面施工方案

乳胶漆墙面施工方案施工方案本工程内墙面全部采用乳胶漆进行装饰,除卫生间和服务用房等有水房间墙面外,其余内墙面均采用乳胶漆进行涂刷。
施工前应对墙面进行清洁、打磨、填补裂缝等处理,确保墙面平整、干燥、无灰尘、无油污、无松动物质等。
在施工过程中,应注意涂刷均匀、厚度一致、无漏涂、无滴落、无刷痕等问题。
施工完成后,应及时清理现场,保持环境卫生整洁。
3、乳胶漆顶棚施工方案本工程所有房间的顶棚均采用乳胶漆进行装饰。
施工前应对顶棚进行清洁、打磨、填补裂缝等处理,确保顶棚平整、干燥、无灰尘、无油污、无松动物质等。
在施工过程中,应注意涂刷均匀、厚度一致、无漏涂、无滴落、无刷痕等问题。
施工完成后,应及时清理现场,保持环境卫生整洁。
第二章编制依据1、相关法律法规本工程的施工必须符合国家相关法律法规,包括《建筑法》、《消防法》、《安全生产法》等。
在施工过程中,应严格遵守相关规定,确保施工安全、质量合格。
2、相关标准本工程的乳胶漆施工必须符合国家相关标准,包括《建筑涂料与涂装工程质量验收标准》、《室内环境污染控制标准》等。
在施工过程中,应严格按照相关标准进行施工,确保施工质量符合标准要求。
第三章主要施工方法及工艺1、乳胶漆内墙面施工方法1.1 施工前的准备工作1)清洁墙面:清除墙面上的灰尘、油污等杂物,确保墙面干燥、平整。
2)填补裂缝:对墙面上的裂缝进行填补,保证墙面平整。
3)打磨墙面:对填补后的墙面进行打磨,使墙面光滑。
1.2 施工工艺1)底漆涂刷:先对墙面进行底漆涂刷,保证乳胶漆的附着力和涂刷效果。
2)中涂涂刷:在底漆干燥后,进行中涂涂刷,保证涂刷厚度均匀。
3)面涂涂刷:在中涂干燥后,进行面涂涂刷,保证涂刷效果和光泽度。
4)涂刷次数:根据需要,可进行多次涂刷,确保墙面涂层厚度和质量。
1.3 施工后的清理工作1)清理现场:及时清理施工现场,保持环境卫生整洁。
2)检查质量:检查施工质量,确保涂刷效果和质量符合要求。
2、乳胶漆顶棚施工方法2.1 施工前的准备工作1)清洁顶棚:清除顶棚上的灰尘、油污等杂物,确保顶棚干燥、平整。
乳胶漆专项施工方案

乳胶漆专项施工方案一、施工概况乳胶漆施工是一种常见的室内墙面涂料工艺,具有环保、耐候、色彩丰富等优点。
本施工方案旨在确保乳胶漆的施工质量,提供一个完整的施工指导。
二、材料准备1.主材料:乳胶漆、底漆(如需要)、乳胶漆稀释剂;2.辅助材料:粘胶带、滚筒、刷子、滚筒刷、搅拌棒、塑料薄膜、砂纸等;3.施工设备:电动搅拌器、滚筒刷架、扩展杆、铁锤等。
三、施工步骤1.准备工作:(1)确认施工区域,摘除室内墙面上的装饰品,保护好门窗、电器等;(2)清理墙面,去除墙面上的尘埃、油污等;(3)修补墙面,如有裂缝或凸起部分,使用填缝剂进行修补;(4)遮盖地板和家具,使用塑料薄膜覆盖,保护好不需要涂刷的区域;(5)搅拌乳胶漆,使用电动搅拌器搅拌均匀,加入稀释剂稀释。
2.底漆处理:(1)根据需要,涂刷底漆,待干燥后砂纸打磨;(2)底漆干燥后,使用湿布擦拭墙面,确保墙面清洁。
3.涂刷乳胶漆:(1)使用粘胶带将墙角、门窗边缘等需要保护的地方遮盖好;(2)使用刷子或滚筒,在墙面上均匀涂刷第一遍乳胶漆,避免刷痕、滴落等;(3)等待第一遍乳胶漆完全干燥后(一般需要24小时),进行第二遍涂刷;(4)根据需要,如需要加厚涂刷,可以进行第三遍乳胶漆施工;(5)检查涂刷效果,确保涂层均匀、无色差。
4.清理工作:(1)等待乳胶漆完全干燥,拆除粘胶带,修复涂刷痕迹、漏刷等;(2)返回施工区域,清理施工工具和设备,确保施工区域清洁。
四、施工安全注意事项1.乳胶漆施工过程中,应注意通风,保持室内空气流通;2.使用工具和设备时,注意安全操作,确保人身安全;3.注意乳胶漆的防火性能,禁止在高温、明火等环境下使用;4.施工结束后,注意清理施工区域,防止滑倒和事故发生。
五、质量控制和验收标准1.涂层均匀、无滴漏、无色差;2.无明显的漏刷、刷痕等瑕疵;3.涂层与墙面粘结牢固,不易脱落;4.室内空气清新,无刺激性气味。
六、施工进度安排1.施工准备:确认施工区域、准备材料、搅拌乳胶漆等(1天);2.底漆处理:涂刷底漆、砂纸打磨、擦拭清洁(1-2天);3.涂刷乳胶漆:第一遍涂刷、干燥、第二遍涂刷、干燥、第三遍涂刷(1-2周);4.清理工作:拆除粘胶带、修复瑕疵(1天)。
墙面乳胶漆施工方案及方法

墙面乳胶漆施工方案及方法一、施工前准备1.检查墙面质量,如有裂缝、凹凸不平等问题,应提前修补。
2.清洁墙面,除去灰尘、油污等污物。
3.刷底漆,可以增强乳胶漆的附着力,提高装饰效果。
二、材料准备1.乳胶漆:选择质量好、环保的乳胶漆,颜色可以根据需求自行选择。
2.涂刷工具:选择合适的涂刷工具,如滚筒、毛刷等。
3.填缝材料:选择适合的填缝材料,用于修补墙面缝隙和裂缝。
4.铺盖物:为了保护地面、家具等不被乳胶漆弄脏,可以铺设塑料薄膜或旧布等。
三、施工方法1.搅拌乳胶漆:先将乳胶漆倒入漆桶中,用搅拌棒充分搅拌均匀,避免出现色差。
2.涂刷底漆:使用毛刷将底漆均匀涂刷在墙面上,保证墙面表面干燥平滑。
3.填平墙面裂缝:使用填缝材料填平墙面裂缝,干燥后打磨使其表面平整。
4.刷乳胶漆:选择合适的涂刷工具,如滚筒或毛刷,将乳胶漆均匀涂刷在墙面上,注意力度均匀,避免出现斑驳不均的情况。
5.第一遍乳胶漆干燥后,进行第二遍涂刷,以增加乳胶漆的厚度和遮盖力。
6.确保乳胶漆完全干燥后,进行清理工作,包括清理涂刷工具和收拾施工现场。
四、施工注意事项1.施工环境应保持通风良好,避免乳胶漆中的有害气体对人体造成影响。
2.涂刷乳胶漆时,要避免过度涂刷,以免造成涂层厚重、颜色变深。
3.在涂刷乳胶漆前,要检查漆桶内是否有固化或凝结物,如有应加适量稀释剂,将漆料调匀。
4.刷涂乳胶漆时,操作应稳定,力度均匀,避免出现刷痕、滴落等情况。
5.在涂刷乳胶漆后,应及时清理刷具,避免漆料固化后对刷具造成损坏。
五、施工后的保养1.新涂刷的乳胶漆需要一段时间才会完全干燥,这个时候应避免摩擦和碰撞,以免损坏涂层。
2.清洗墙面时应使用温和的清洁剂,如肥皂水,忌用强酸碱清洁剂。
3.遇到表面污渍,应及时擦拭,以免污渍渗入涂层内部。
4.如有划痕或损坏,可进行局部修补,为了保持整体美观,建议选择与原涂层颜色相近的乳胶漆进行修复。
综上所述,墙面乳胶漆施工需要做好前期准备工作,选择合适的材料,并按照正确的施工方法进行操作。
墙面乳胶漆施工方案及技术措施

墙面乳胶漆施工方案及技术措施1、工艺流程清理基层面→修补基层面→刮腻子→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆2、操作工艺(1)准备工作面漆层的表面于施工前应予清洁,所有油渍、污物、松散物及其它杂物均须除去。
凡对施工有影响的场地情况,均应先勘察,并须在场地情况合乎施工条件下,经监理或招标人核准后,方可开始喷涂工作。
混凝土面及水泥粉光面,刮除隆起及其它突出物,以合格嵌补材料补平凹洞及裂痕,使其与表面纹理相吻合,待干硬后以砂纸磨平。
(2)工地施工我投标人须对水泥漆的涂料材质,属原厂的原封包装,施工时不得掺杂其它材料(石粉等,)稀释量不得大于20%,以免影响喷涂材料的质量。
施工前将无须喷涂的部份,予以遮盖,防止施工的污染。
除图纸说明另有规定外,可采用无气喷涂机以一道或多道施工,滚筒施工须以2道施工,但须达到规范膜厚的标准。
喷涂面应均匀平滑,无气泡、流痕及高低不平等现象。
新施工完成的表面,在尚未完全干燥时,应予以警示及维护。
3、质量标准涂料的品种、型号和性能应符合设计要求。
检验方法:检查产品合格证书、性能检测报告和进场验收记录。
涂料的颜色、图案需符合设计要求。
检验方法:观察。
涂料的涂刷应均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
检验方法:观察、手摸检查。
基层处理应符合现行国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定。
检验方法:观察、手摸检查、检查施工记录。
4、成品保护涂料墙面未干前室内不得清刷地面,以免粉尘沾污墙面,漆面干燥后不得挨近墙面泼水,以免泥水沾污。
涂料墙面完工后要妥善保护,不得磕碰损坏。
涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。
墙面乳胶漆施工方案

(一)墙面乳胶漆施工方案一、施工流程:清理基层→修补基层→刮腻子→刷第一遍乳胶漆→刷第二遍乳胶漆→刷第三遍乳胶漆二、施工方法(1)清理基层:将墙面起皮及松动处清除干净,并用水泥砂浆补抹,将残留灰渣铲干净,然后将墙面扫净。
(2)修补基层:用腻子将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净;当发现墙面有裂缝时,裂缝小于0.5mm时用水泥腻子刮平,当裂缝大于0.5mm时,应采取其它的修补措施(灌浆或凿掉重抹灰);当发现墙面有空鼓现象时,应凿掉空鼓部分重抹,并与原墙面保持平整;当发现墙面或阴阳角部分有掉角或损坏时,应用相同标号水泥砂浆抹平。
(3)刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况为三遍,地下室必须使用防潮腻子,第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头在干净利落。
干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮。
所用材料及方法同第二遍腻子,干燥后砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
(4)刷第一遍乳胶漆:涂刷顺序是先刷顶板后刷墙面,墙面是先上后下,先将墙面清扫干净,用布将墙面粉尘擦掉。
乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢固的毛理掉,乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
(5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底,漆膜干燥后,用细砂纸将墙面小疙瘩和排笔打磨掉,磨光滑后清扫干净。
(6)刷第三遍乳胶漆:做法同第二遍乳胶漆,由于乳胶漆干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排紧接前一排笔,避免出现干燥后接头。
(7)施工时,对于已安装好的边龙骨及面板,可在边龙骨处贴不干胶带,以保护龙骨涂层不被污染。
外墙乳胶漆施工方案

外墙乳胶漆施工方案
目录:
1. 选择合适的乳胶漆
1.1 了解乳胶漆的分类
1.2 根据需求选择合适的乳胶漆
2. 准备施工工具和材料
2.1 所需工具清单
2.2 购买乳胶漆及其他材料
3. 外墙准备工作
3.1 清洁外墙表面
3.2 检查并修补墙面问题
4. 外墙乳胶漆施工步骤
4.1 涂刷底漆
4.2 开始涂刷乳胶漆
4.3 多遍涂刷以保证覆盖均匀
4.4 注意细节处理
5. 施工注意事项
5.1 注意安全
5.2 控制涂刷厚度和均匀性
5.3 防止雨水侵袭外墙
6. 施工验收与保养
6.1 进行验收
6.2 外墙乳胶漆保养方法
7. 结语
7.1 总结外墙乳胶漆施工方案
第1点:选择合适的乳胶漆
在进行外墙乳胶漆施工前,首先要选择合适的乳胶漆。
乳胶漆一般分为乳胶漆、丙烯酸乳胶漆和聚氨酯乳胶漆等几种类型。
不同类型
的乳胶漆适用于不同的外墙材料和环境,因此在选择时要了解具体的分类和特点。
在选择乳胶漆时,还要根据外墙的具体需求来确定。
比如需要耐水、防霉的乳胶漆适合在潮湿环境下使用;需要防火、隔热的乳胶漆适合在高温地区使用等。
选择合适的乳胶漆可以确保外墙涂料的效果和保护性能。
外墙乳胶漆施工方案

外墙乳胶漆施工方案一、准备工作1.清除墙面杂物:在施工前,需要清除墙面上的附着物,例如积尘、油污、霉菌等,保证墙面干净整洁。
2.修复墙面:对于有裂缝的墙面,需要进行修复。
可以使用水泥砂浆等材料填补裂缝,使墙面平整。
3.打磨墙面:对于比较粗糙的墙面,需要进行打磨,以提升墙面的平整度和附着力。
二、底漆处理1.选择合适的底漆:根据不同的墙体材料选择合适的底漆。
通常情况下,墙面底漆可以选择乳胶底漆。
2.均匀涂刷底漆:使用刷子、辊筒等工具将底漆均匀地涂刷在墙面上,确保整个墙面都有底漆。
三、乳胶漆施工1.选择乳胶漆:根据需求选择合适的乳胶漆,可以选择透气性好、抗污性高、耐候性强的乳胶漆。
2.涂刷乳胶漆:使用刷子、辊筒等工具将乳胶漆均匀地涂刷在墙面上,可以根据需要涂刷多遍,以达到理想的效果。
3.注意涂刷顺序:从上往下进行涂刷,避免漏刷或刷痕,确保整个墙面都得到均匀的涂覆。
4.注意施工温度:乳胶漆的施工温度通常在5°C至35°C之间,过低或过高的温度都会影响漆膜的质量,需避免在极端天气条件下进行施工。
5.注意防晒防雨:如遇到高温或降雨天气,需要进行合适的防晒和防雨措施,以免影响乳胶漆的施工效果。
四、喷涂机施工1.选择合适的喷涂机:根据墙面的大小和要求选择合适的喷涂机进行施工。
2.调整喷涂机参数:根据乳胶漆的粘度和墙面的要求,调整喷涂机的参数,确保喷涂的均匀和流畅。
3.进行喷涂:将调好的乳胶漆倒入喷涂机,然后通过喷枪均匀地喷射到墙面上,保持喷涂厚度和颜色的一致。
五、检查与修复1.检查施工质量:施工完成后,对墙面进行检查,确保涂刷均匀、色彩饱满,没有漏刷和刷痕等问题。
2.修复不良部分:如果有发现不良部分,例如漏刷的地方,需要及时进行修复,以达到满意的效果。
六、注意事项1.施工安全:在施工过程中,需要注意安全措施,避免发生意外伤害。
2.施工环境:尽量选择适宜的天气和温度进行施工,避免极端环境对施工效果的影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
墙面乳胶漆专项施工方
案
Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】
一.作业条件
1、墙面及隔墙饰面板基层施工完毕,表面清洁干净、基本干燥,基层含水率不得大于10%。
2、所需材料进场完毕,满足施工要求。
3、施工的环境温度能保证正常施工。
二.施工准备
1、材料准备:所选用的材料必须符合设计要求,本道工序主要材料为:乳胶漆、腻子粉、防锈漆、木器漆等。
2、机具及工具准备:搅拌机、砂纸机、排刷、小灰桶、铲刀、抹子(刮板)、毛刷等。
三.工艺流程
1、乳胶漆施工工艺流程:复查结构面、阴阳角的垂直度、平整度→基层处理→阴阳角弹线修直→墙顶面用靠尺检查划记号→修补腻子→砂纸磨平、磨直→满刮第一遍腻子→砂纸打磨→满刮第二遍腻子→砂纸磨平磨直→弹分色线→成品保护→喷刷第一遍涂料→补腻子磨砂纸→喷刷第二遍涂料→砂纸打磨→工程其它项目基本完工→喷刷第三遍涂料→与其它装饰物交接处打胶→报验交工。
2、木饰面漆施工工艺流程:基材处理→涂刷第一遍底漆→涂刷第二遍底漆→涂刷第三遍底漆→涂刷第一遍面漆→涂刷第二遍面漆→报验交工。
三.施工方法
1.基层处理
(1)墙面基层有坑、洞、麻面及缝隙的应用腻子填补齐平;
(2)表面垂直度、平整度、强度均符合计要求;
(3)板缝用原子灰补平;墙面必须干燥;
(4)清理罩面面板缝隙;
(5)用防锈漆点刷所有墙面钉帽。
2.修补
在纸面石膏板面上,将根据需要,进行操油(乳化光油)隔潮。
3.嵌缝
(1)第一道腻子:用钢抹子第一遍横向满抹,用穿孔纸带封住接缝用嵌缝石膏;
(2)第二道腻子:轻抹板面并修边,宽度均为180mm,再次覆盖螺钉部位;
(3)第三道腻子:抹一层嵌缝石膏腻子,其宽度约为270mm;
(4)一抹子紧接着一抹子,接头不得留槎,每抹一板收头要干净利落。
第二遍竖向满抹,第三遍用胶皮刮板找补腻子,每遍干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
4.满刮腻子、打磨
(1)第一遍满刮腻子、打磨:要求刮薄、刮匀,不留野腻子。
腻子干燥后,用砂纸磨平磨光。
(2)第二遍满刮腻子及磨光:收缩裂缝、不平处、要得补腻子,腻子干燥后,打磨平整后清扫干净;
(3)第三遍腻子及磨光:用2m靠尺先检查,不平整的部位,再用腻子抹平,腻子干燥后,再打磨平整,清扫粉尘。
5.刷乳胶漆
(1)依现场不同情况可采用机喷、滚涂、排笔涂刷(小面),涂刷顺序是先顶后墙,先上后下;
(2)第一遍可适当加水稀释,前二遍漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,并清扫干净;
(3)第三遍应连续迅速操作,从一头开始,逐渐刷向另一头,上下顺刷互相衔接,后一滚或一排笔紧接前一滚或一排笔,避免出现透底、接茬明显或刷纹明显;
6、木器漆刷涂
(1)基材处理:木质材料含水率高于12%,当手触摸有潮湿感是不能施工。
木材基材必须干净、平整、上面不能留存油污、胶水等杂质,如有油污可用天那水等清除。
(2)木工施工前的底材处理:采用万用底漆或清面底漆进行封闭,底漆封闭前除去表面粉尘、污渍物,特别是胶水。
然后进行施工处理。
(3)涂刷底漆:涂刷3遍底漆间隔4-5小时,每遍干好后(具体视湿度及气候状况),用800#砂纸打磨,底漆用15%清水稀释。
(4)涂刷面漆:涂刷2遍面漆,间隔4-5小时,每遍干好后用800#以上砂纸轻打磨。
四.质量控控要求
(1)选用材料的品种、质量及颜色必须符合设计和选定样品的要求以及有关规定;
(2)严禁掉粉、起皮、漏刷和透底。
(3)质量要求:
1)颜色:均匀一致;
2)泛色、咬色:不允许;
3)流坠、疙瘩:不允许;
4)砂眼、刷纹:无砂眼,无刷纹;
5)涂、喷均匀、粘结牢固、不得漏涂、透底、起皮和掉粉。
五.质量通病防治
1)漏刷:往往是滚刷接缝部位。
主要是操用者不认真所致,每滚刷一道时要与上一道保持接上;
2)刷纹明显:主要是刷子小或刷毛发硬所致。
应用相应合适的刷子使用;
3)粗糙:主要原因是基层不干净,应注意用基层干净,严禁有灰尘时滚刷;
4)流坠:主要是在滚刷过程中使用涂料不均匀,防治方法,要均匀滚刷;
六.成品保护
1)已完成的成品做好保护,防止其它工序对产品的污染和损坏。
2)室内浆活进行时应注意保护已装好的设备、防止刷浆时造成污染。
七.注意事项
(1)墙体基层表面外露钉帽必须进行防锈处理。
(2)涂刷时应注意滚涂方向及搭接度,毛滚必须清洁;
(3)乳胶漆使用前将乳胶漆倒入大容器内搅拌均匀;使用中需不断搅拌。
乳胶漆应一次备足,以免颜色不一致影响效果。
(4)木材在涂刷水性漆前,对已涂刷过油性底漆时,需将油漆底打打磨,一般采用360#砂纸打磨,除掉粉尘、方能涂刷水性底漆,否则将影响漆膜的附着力。
(5)进行施工涂刷底漆时,对于一部分比较粗糙的基材,应先用360-400#砂纸打磨基材,除掉打磨粉尘后,才能涂刷底漆,否则将影响以后的施工效果,对已进入木纹里的粉尘可采用毛刷清除或有湿度的干净毛巾、布把其吸出。
(6)施工中应注意材料的节约,合理利用现有施工材料。
(7)对完成成品现场质量人员及时检查,对发现的问题及时进行处理,如不及时处理或无故延误工期,对施工班组每次处罚1000元。
