通州区建委施工许可证办理流程及相关说明

合集下载

建筑工程施工许可证办理流程及施工许可证申请表

建筑工程施工许可证办理流程及施工许可证申请表

建筑工程施工许可证办理流程及施工许可证申请表一、建筑工程施工许可证办理流程2.提交申请:申请人将准备好的申请材料提交给当地的建设行政主管部门,填写《建设工程施工许可证申请表》。

3.受理材料:建设行政主管部门收到申请后,会进行材料的初步审核,核实申请材料是否齐全、符合要求,并为申请人颁发接收通知书。

4.核准审查:建设行政主管部门根据施工许可证的办理要求,对申请人提交的材料进行核准审查,包括对企业资质的核实、项目设计文件的合规性审查等。

5.环境评估:如果需要进行环境评估的工程,申请人还需要向当地环保部门递交环评报告,并经过环保部门的审核批准。

6.审批决定:建设行政主管部门对申请材料进行综合评估后,根据实际情况作出审批决定,决定是否发放施工许可证。

7.领证公告:建设行政主管部门对决定发放施工许可证的企业进行公告,并在规定时间内颁发施工许可证。

8.监督检查:建设行政主管部门在企业施工期间会进行定期或不定期的监督检查,确保企业按照施工许可证的规定进行施工。

二、施工许可证申请表主要内容1.企业基本信息:包括企业名称、法人代表、注册资本、经营范围等。

2.建筑工程项目信息:包括工程项目名称、工程地点、建设单位、设计文件审查机构等。

3.施工企业资质:包括建筑业企业资质等级、建筑业经营许可证等。

4.设计文件信息:包括设计文件名称、设计单位、设计审查机构、设计文件编码等。

5.施工工期和计划:包括总工期、预计开工日期、计划施工周期等。

6.施工人员及管理体系:包括项目经理、工程技术人员、安全员等。

7.施工用地和安全保障:包括施工用地的获取情况、施工安全措施等。

8.环境保护措施:包括建设噪声、扬尘、废水处理等环保措施。

9.相关批复文件:包括环境影响评价批复文件等。

以上是建筑工程施工许可证的办理流程及施工许可证申请表的主要内容,希望对有需要的人员有所帮助。

施工许可证的申领流程

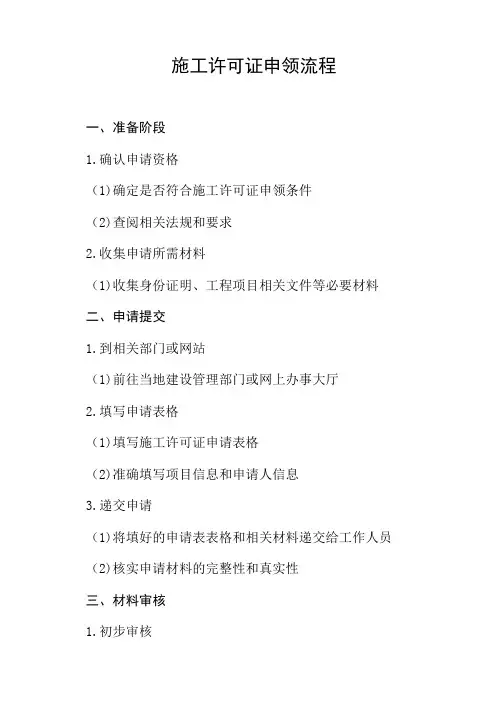

施工许可证的申领流程

施工许可证申领流程
一、准备阶段
1.确认申请资格
(1)确定是否符合施工许可证申领条件
(2)查阅相关法规和要求
2.收集申请所需材料
(1)收集身份证明、工程项目相关文件等必要材料
二、申请提交
1.到相关部门或网站
(1)前往当地建设管理部门或网上办事大厅
2.填写申请表格
(1)填写施工许可证申请表格
(2)准确填写项目信息和申请人信息
3.递交申请
(1)将填好的申请表表格和相关材料递交给工作人员(2)核实申请材料的完整性和真实性
三、材料审核
1.初步审核
(1)相关部门进行初步审核
(2)检查申请材料是否齐全、符合规定
2.现场核查
(1)如有需要,安排现场核查工程项目
(2)核实项目信息和实际情况
四、技术评估
1.技术评审
(1)根据项目性质和规模,进行技术评估(2)确保项目符合相关技术要求和安全标准
五、审批与发证
1.部门审批
(1)相关部门进行审批流程
(2)根据评估结果决定是否发放施工许可证2.发放施工许可证
(1)如审批通过,颁发施工许可证
(2)将施工许可证交付给申请人或指定代理人。

建筑工程施工许可证办理流程

建筑工程施工许可证办理流程

建筑工程施工许可证办理流程一、前言在进行建筑工程施工之前,开展施工前的准备工作是非常重要的。

其中,办理建筑工程施工许可证是必须的步骤之一。

本文将介绍建筑工程施工许可证的办理流程,包括申请材料准备、审批部门及流程、办理时间等方面的内容,以帮助读者更好地理解和掌握该流程。

二、申请材料准备在办理建筑工程施工许可证时,首先需要准备一系列的申请材料。

以下是一份通常需要准备的材料清单:1. 《建筑工程施工许可申请书》:填写详细的申请信息,包括建筑项目基本情况、施工单位及负责人信息等。

2. 申请人的法定代表人或委托代理人的身份证明、授权委托书等相关证件。

3. 建筑工程施工总承包资质证书:作为施工方资质的证明文件。

4. 建筑工程设计文件:包括建筑设计图纸、规划方案等。

5. 所属行政区划的土地使用证明、建设用地规划许可证明等相关证件。

6. 施工单位的组织机构代码证、营业执照等相关证明文件。

7. 相关质量管理和安全生产文件:包括质量保证书、安全生产责任书等。

以上材料仅为一般情况下的准备材料清单,根据实际情况可能会有所变化,请申请人根据实际要求进行准备。

三、审批部门及流程建筑工程施工许可证的审批由相关部门负责,具体的审批流程如下:1. 提交申请:申请人将准备好的申请材料提交到施工许可证办理窗口,并填写相关的申请表格。

2. 材料初审:办理窗口会对申请材料进行初步审核。

如果发现材料不齐或有问题,将要求申请人进行补充或修改。

3. 技术审核:经初审通过后,申请材料将提交给相关技术部门进行审核。

技术部门将对建筑工程的设计、质量控制方案等进行审查。

4. 安全审查:安全生产部门将对申请材料进行安全审查。

审查内容包括施工安全措施、防火措施等。

5. 环境评估:如建筑工程涉及环境问题,还需进行环境评估,相关部门将对申请材料进行审查。

6. 综合审查:以上审核通过后,申请材料将由综合部门进行综合审查,确认无误后办理下一步。

7. 领取批复:经综合审查通过后,申请人可持证件到办理窗口领取建筑工程施工许可证。

办理建设工程施工许可证

办理建设工程施工许可证

办理建设工程施工许可证一、办理建设工程施工许可证的基本程序1. 提交申请材料:申请单位首先需要准备相关申请材料,包括施工单位的法人营业执照、企业资质证书、项目经理和技术负责人的相关资格证书、项目施工图纸等文件。

这些材料是申请建设工程施工许可证的基本准备工作,必须齐全准确。

2. 递交申请材料:申请单位需要将准备好的申请材料递交到相关政府部门,一般是建设局或者施工许可管理部门。

递交时需要填写相应的申请表格,说明材料的真实性并确保无误。

3. 审核材料:政府部门收到申请材料后会对其进行审核,主要是检查材料的真实性和完整性。

如果发现有问题或者缺漏,会要求申请单位及时补充完善。

4. 审核现场:审核通过后,政府部门会组织现场审核,对申请单位的资质、设备和技术条件等进行检查。

现场审核是保证申请单位符合建设工程施工要求的重要环节,申请单位需要积极配合。

5. 发放许可证:经过审核合格后,政府部门会颁发建设工程施工许可证给申请单位,许可证的有效期限一般为一年。

获得许可证后,申请单位即可合法开展建筑施工活动。

二、办理建设工程施工许可证的相关要求1. 企业资质:申请单位必须具备相应的企业资质,如建筑业企业资质、建筑工程施工总承包资质等。

企业资质是施工单位的基本准入条件,没有资质的企业无法进行正规的施工活动。

2. 技术条件:申请单位需要具备一定的技术条件,包括项目经理和技术负责人的资格证书、施工队伍的技术水平和施工设备等。

技术条件的具备是确保施工质量和安全的重要保障。

3. 安全管理:申请单位需要建立完善的安全管理制度,确保在施工过程中能够做到安全施工、文明施工。

安全管理是建设工程施工许可证的重要内容,对施工单位的安全责任进行了明确规定。

4. 环境保护:申请单位在施工过程中需要遵守相关的环境保护法律法规,确保不对环境造成污染。

环境保护是建设工程施工许可证的另一个重要内容,施工单位在申请过程中需积极配合环保部门的检查。

5. 工程质量:申请单位需要建立健全的质量管理体系,确保施工工程质量符合相关标准和规范。

c通州区建委施工许可证办理流程及相关说明

c通州区建委施工许可证办理流程及相关说明

通州区建委施工许可证办理流程及相关说明概述:半壁店项目开工证办理,涉及6家总包单位、3家监理单位,总共需办理11个开工证。

同时,通州区开工证办理与其他区县开工证办理存在着诸多不同,而双限房、廉租房的办理则更加具有地区特殊性。

通过整理通州区开工证办理流程,希望对该区后续项目开工证办理及政府关系梳理有所助益。

基本流程:流程注意问题1.在招标备案完成之后,可同时办理安全监督备案、质量监督备案、建筑节能设计审查备案及两费(建筑节能与发展新型墙体材料专项基金和散装水泥专项资金)交纳;2.施工许可报件完成后,由办事大厅出踏勘表,由工程科曹科长组织进行现场踏勘;3.小于50000平米商品房,由区建委办事大厅丁主任报送市建委审批核发;双限房、廉租房可由区建委进行核发;一、安全监督备案安全监督备案在招标备案完成后,方可进行;完成标志为:在《施工许可申请表》盖上安全监督备案章,盖章人:张涛。

二、建筑节能设计审查备案及两费(建筑节能与发展新型墙体材料专项基金和散装水泥专项基金)交纳建筑节能设计审查备案及两费交纳在工程规划许可证及审图报告完成后,方可核准;完成标志为:在《施工许可申请表》盖上建筑节能设计审查备案及两费交纳的三个章,盖章人:肖爽。

三、质量监督备案质量监督备案,在城市基础设施建设费缴纳及审图报告完成后,方可进行;完成标志为:在《施工许可申请表》盖上质量监督备案的章,盖章人:薛工。

四、施工许可申请施工许可申请,在完成上述工作后方可进行。

完成标志为:取得施工许可证。

审批过程中,需进行现场踏勘。

小于50000平米商品房,由区建委办事大厅丁主任报送市建委审批核发;双限房、廉租房由区建委核发。

附件。

办理施工许可证流程

办理施工许可证流程

办理施工许可证流程一、办理前的准备工作:1.项目立项:根据建设项目的实际需求,制定项目建设方案,并获得相关主管部门的批准立项。

2.招标采购:根据项目需求,进行招标采购工作,选择符合条件的施工单位。

3.工程勘察:对项目建设地进行勘察,获取土地使用证、规划许可证等相关手续。

4.设计文件:从设计单位获取项目的施工图纸、设备配置表等设计文件。

二、提交申请资料:1.申请书:填写施工许可证申请书,包括项目名称、施工单位名称、法定代表人等基本信息。

3.资质证明:提供施工单位的企业法人营业执照副本、组织机构代码证、施工资质证书等相关证明材料。

4.设计文件:提供设计单位出具的施工图纸、设备配置表等设计文件。

5.用地证明:提供土地使用证、规划许可证等相关用地手续。

6.安全措施:提供施工方案、安全生产计划等安全管理方案文件。

7.环境影响评价报告:如果项目需要进行环境影响评价,需提供环境影响评价报告。

三、受理与审批:1.材料受理:将提交的申请资料交由相关主管部门进行初步审核,确保材料齐全、准确。

2.现场勘察:主管部门可能会进行现场勘察,对施工地进行检查,核实设计文件与实际情况是否符合。

3.评审:根据提交的资料和现场勘察结果,主管部门进行评审,判定是否符合施工许可证的发放条件。

4.审批意见:主管部门将根据评审结果提出审批意见,并出具施工许可证批复文件。

四、领取施工许可证:1.缴费:根据主管部门要求,缴纳相关的手续费用。

2.证件领取:凭借审批意见和缴费凭证,前往主管部门领取施工许可证,并签署领证书。

五、施工过程中的监督与检查:1.开工报告:施工单位在开工前需向主管部门提交开工报告,该报告会被用于开展后续的监督与检查工作。

2.工地巡查:主管部门将定期进行工地巡查,确保施工过程中的安全、环境和质量等各项要求的合规性。

3.施工变更:如需要进行施工过程中的变更,施工单位需及时向主管部门进行申请并获得批准。

4.竣工验收:施工完成后,主管部门将进行竣工验收,对施工的合格性进行评估。

c通州区建委施工许可证办理流程及相关说明

c通州区建委施工许可证办理流程及相关说明

通州区建委施工许可证办理流程及相关说明概述:半壁店项目开工证办理,涉及6家总包单位、3家监理单位,总共需办理11个开工证。

同时,通州区开工证办理与其他区县开工证办理存在着诸多不同,而双限房、廉租房的办理则更加具有地区特殊性。

通过整理通州区开工证办理流程,希望对该区后续项目开工证办理及政府关系梳理有所助益。

基本流程:流程注意问题1.在招标备案完成之后,可同时办理安全监督备案、质量监督备案、建筑节能设计审查备案及两费(建筑节能与发展新型墙体材料专项基金和散装水泥专项资金)交纳;2.施工许可报件完成后,由办事大厅出踏勘表,由工程科曹科长组织进行现场踏勘;3.小于50000平米商品房,由区建委办事大厅丁主任报送市建委审批核发;双限房、廉租房可由区建委进行核发;一、安全监督备案安全监督备案在招标备案完成后,方可进行;完成标志为:在《施工许可申请表》盖上安全监督备案章,盖章人:张涛。

二、建筑节能设计审查备案及两费(建筑节能与发展新型墙体材料专项基金和散装水泥专项基金)交纳建筑节能设计审查备案及两费交纳在工程规划许可证及审图报告完成后,方可核准;完成标志为:在《施工许可申请表》盖上建筑节能设计审查备案及两费交纳的三个章,盖章人:肖爽。

三、质量监督备案质量监督备案,在城市基础设施建设费缴纳及审图报告完成后,方可进行;完成标志为:在《施工许可申请表》盖上质量监督备案的章,盖章人:薛工。

四、施工许可申请施工许可申请,在完成上述工作后方可进行。

完成标志为:取得施工许可证。

审批过程中,需进行现场踏勘。

小于50000平米商品房,由区建委办事大厅丁主任报送市建委审批核发;双限房、廉租房由区建委核发。

附件。

建设工程施工许可证的办理流程和法律效力

建设工程施工许可证的办理流程和法律效力

建设工程施工许可证的办理流程和法律效力一:建设工程施工许可证办理流程1. 申请材料准备1.1 申请表格1.2 建设项目规划许可证1.3 资质证书复印件1.4 所需费用凭证2. 材料递交与审查2.1 将申请材料递交至相关部门2.2 相关部门进行审查2.3 审查结果通知3. 审查结果处理3.1 通过审查3.1.1 领取施工许可证3.1.2 缴纳相关费用3.1.3 办理相关手续3.2 未通过审查3.2.1 接收审查意见3.2.2 修改申请材料3.2.3 重新递交申请材料4. 施工许可证的法律效力4.1 建设单位施工许可证的法律地位4.1.1 具有法律性质4.1.2 是建设项目合法施工的凭证4.2 承揽单位和承包单位施工许可证的法律地位 4.2.1 承揽单位的法律地位4.2.2 承包单位的法律地位4.3 监理单位施工许可证的法律地位4.3.1 监理单位的法律地位4.3.2 发现违法行为并采取措施附件:1. 申请表格样本2. 建设项目规划许可证样本3. 资质证书复印件样本4. 缴纳费用凭证样本法律名词及注释:1. 建设工程施工许可证:建设工程施工许可证是国家为了规范建设工程施工活动,保障施工质量和安全,需要施工的单位或个人提出申请并经相关部门审查合格后发放的文件。

2. 建设单位:经依法取得建设工程规划许可证,拥有土地使用权或者管理权,在建设工程中负责整个工程的设计、施工与验收。

3. 承揽单位:根据合同约定进行与建设有关的工程项目的施工工作。

4. 承包单位:在工程建设中承担某一或某几个单项工程的全部或部分施工工作。

5. 监理单位:在建设工程中担负质量、安全、进度等方面的监督检查工作的单位。

二:建设工程施工许可证办理流程及法律效力1. 建设工程施工许可证办理流程1.1 申请材料准备1.1.1 建设项目规划许可证1.1.2 资质证书复印件1.1.3 所需费用凭证1.2 材料递交与审查1.2.1 将申请材料递交至相关部门 1.2.2 相关部门进行审查1.2.3 审查结果通知1.3 审查结果处理1.3.1 通过审查1.3.1.1 领取施工许可证1.3.1.2 缴纳相关费用1.3.1.3 办理相关手续1.3.2 未通过审查1.3.2.1 接收审查意见1.3.2.2 修改申请材料1.3.2.3 重新递交申请材料2. 建设工程施工许可证的法律效力2.1 建设单位施工许可证的法律地位2.1.1 具有法律性质2.1.2 是建设项目合法施工的凭证2.2 承揽单位和承包单位施工许可证的法律地位2.2.1 承揽单位的法律地位2.2.2 承包单位的法律地位2.3 监理单位施工许可证的法律地位2.3.1 监理单位的法律地位2.3.2 发现违法行为并采取措施附件:1. 申请表格样本2. 建设项目规划许可证样本3. 资质证书复印件样本4. 缴纳费用凭证样本法律名词及注释:1. 建设工程施工许可证:建设工程施工许可证是国家为了规范建设工程施工活动,保障施工质量和安全,需要施工的单位或个人提出申请并经相关部门审查合格后发放的文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

通州区建委施工许可证办理流程及相关说明
概述:
半壁店项目开工证办理,涉及6家总包单位、3家监理单位,总共需办理11个开工证。

同时,通州区开工证办理与其他区县开工证办理存在着诸多不同,而双限房、廉租房的办理则更加具有地区特殊性。

通过整理通州区开工证办理流程,希望对该区后续项目开工证办理及政府关系梳理有所助益。

基本流程:
流程注意问题
页脚
1.在招标备案完成之后,可同时办理安全监督备案、质量监督备
案、建筑节能设计审查备案及两费(建筑节能与发展新型墙体
材料专项基金和散装水泥专项资金)交纳;
2.施工许可报件完成后,由办事大厅出踏勘表,由工程科曹科长
组织进行现场踏勘;
3.小于50000平米商品房,由区建委办事大厅丁主任报送市建委
审批核发;双限房、廉租房可由区建委进行核发;
页脚
一、安全监督备案
安全监督备案在招标备案完成后,方可进行;
完成标志为:在《施工许可申请表》盖上安全监督备案章,盖章人:张涛。

页脚
页脚
二、建筑节能设计审查备案及两费(建筑节能与发展新型墙体材料专项基金和散装水泥专项基金)交纳建筑节能设计审查备案及两费交纳在工程规划许可证及审图报告完成后,方可核准;
完成标志为:在《施工许可申请表》盖上建筑节能设计审查备案及两费交纳的三个章,盖章人:肖爽。

页脚
页脚
三、质量监督备案
质量监督备案,在城市基础设施建设费缴纳及审图报告完成后,方可进行;完成标志为:在《施工许可申请表》盖上质量监督备案的章,盖章人:薛工。

页脚
页脚
四、施工许可申请
施工许可申请,在完成上述工作后方可进行。

完成标志为:取得施工许可证。

审批过程中,需进行现场踏勘。

小于50000平米商品房,由区建委办事大厅丁主任报送市建委审批核发;双限房、廉租房由区建委核发。

页脚
附件
页脚。
