施工测量方案1、施工测量准备(1)将用于本工程施工测量的仪器设备送技术监督局计量检测所进行检定,保证所有仪器设备都处于正常状态。

(2)详细勘察现场的场容场貌和周边环境特点,综合考虑这些因素对测量控制的影响,优化设计测量线路和控制网的布设。

(3)仔细审阅总平面图,确定建筑物高程和平面相对定位关系。

2、轴线控制网的布设与复核本着先整体、后局部,高精度控制低精度的原则布设测量控制网。

可利用全站仪进行平面轴线的控制。

根据设计图纸,先用全站仪复核甲方移交的平面基准点和高程基准点,确认无误后,沿基坑周围引测、加密若干坐标点,可以更方便地测设轴线控制网。

再根据图纸,在所要测设的各控制线上选择两个点,计算其坐标,所选择的点必须在基坑边,并能架设仪器,通视条件良好,便于向基坑内投测轴线。

长方向要加强观测,多测回,反复复核。

轴线控制网布设完毕,检查复核角度和距离后,便可作为负一层施工期间用外控法进行施工测量的依据。

轴线控制网完成后,根据结构图纸上的墙体、柱的具体分布情况,在建筑物平面上建立矩形控制网,然后根据施工需要,进行轴线加密和细部放线,以满足施工需要。

施工过程中要定期复查轴线和角度,确保测量精度。

3、±0.00以下部分施工测量±0.00以下部分施工阶段测量工作的重点为基础轴线和底板标高的控制。

拟采用外控法进行基础平面轴线的控制。

本工程进行分段施工,因此每层每段上投测的纵横轴线不得少于2条,以便进行角度、距离的校核。

先在负一层垫层上引测建筑物轴线交点,然后根据基础平面图弹出所有轴线及建筑物外边线。

将轴线控制点外移至基坑外固定的建筑物或地标上,并在基坑内设置木桩作为地下结构的平面控制点。

在施工过程中,每当平面轴线布设完毕,进入竖向施工,在柱子和剪力墙浇筑成形拆除模板后,应在柱子和剪力墙四个侧面投测出相应的轴线,弹出墨线,距楼地面1.5m左右高处用红油漆画出三角标记并标明轴号。

同时,在柱子四周及墙上弹出建筑或结构1m线,并标明相对标高,作为初装修、机电安装等的标高控制依据。

施工测量施工方案(3篇)

施工测量施工方案(3篇)

第1篇一、工程概况本工程为XX项目,位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。

工程包括地下车库、地上建筑及配套设施。

地下车库建筑面积XX平方米,地上一层建筑面积XX平方米,地上一层建筑面积XX平方米。

本工程采用钢筋混凝土框架结构,建筑抗震设防等级为XX度,基础形式为XX。

二、施工测量目的为确保本工程顺利进行,保证工程质量,本施工方案对施工测量工作进行了详细规划,具体如下:1. 确保工程定位准确,为后续施工提供依据;2. 确保施工过程中,各个施工部位尺寸符合设计要求;3. 为工程验收提供数据支持;4. 为后期维护提供参考。

三、施工测量范围1. 工程定位测量:包括地下车库、地上建筑及配套设施的平面定位;2. 基础施工测量:包括基础梁、柱、墙等结构尺寸的测量;3. 结构施工测量:包括框架柱、梁、板等结构尺寸的测量;4. 装修施工测量:包括门窗洞口、墙面、地面等尺寸的测量;5. 道路、广场、绿化等配套设施施工测量。

四、施工测量方法1. 工程定位测量(1)采用全站仪进行平面定位,确保工程定位准确;(2)根据设计图纸,确定建筑物轴线,采用钢尺进行放样;(3)对建筑物轴线进行复测,确保其精度符合要求。

2. 基础施工测量(1)采用水准仪进行基础标高测量,确保基础标高符合设计要求;(2)采用全站仪进行基础轴线测量,确保基础轴线与设计图纸一致;(3)对基础梁、柱、墙等结构尺寸进行复测,确保其尺寸符合设计要求。

3. 结构施工测量(1)采用全站仪进行结构轴线测量,确保结构轴线与设计图纸一致;(2)采用水准仪进行结构标高测量,确保结构标高符合设计要求;(3)对框架柱、梁、板等结构尺寸进行复测,确保其尺寸符合设计要求。

4. 装修施工测量(1)采用全站仪进行门窗洞口、墙面、地面等尺寸测量,确保其尺寸符合设计要求;(2)采用水准仪进行装修标高测量,确保装修标高符合设计要求。

5. 道路、广场、绿化等配套设施施工测量(1)采用全站仪进行道路、广场、绿化等配套设施的平面定位;(2)采用水准仪进行标高测量,确保配套设施标高符合设计要求。

施工测量方案及技术措施

施工测量方案及技术措施

施工测量方案及技术措施一、测量概述本工程主要施工测量任务是开挖放样、土方填筑放样、建筑物、护坡等建、构筑物放样等施工测量放样。

施工测量将本着“从整体到局部,先控制后碎部”的原则,围绕着工程施工的整体部署,按照施工控制网的加密、各级控制点的引测、细部的测量放样、施工面貌的检查、重要部位的安全监测的原则,在人员、设备上合理配置,精心组织。

在严格遵守各种测量规范进行实际工作的同时,再制定详细的规章制度(仪器设备管理办法、操作规程、安全规程等)来加强管理,作到机构合理,层次清晰、责任明确,确保测量在工程中的“眼睛”作用,保证施工过程处于受控状态,满足合同中对工程的质量要求。

根据工程需要,技术素质高、施工测量经验丰富、参加过多项工程施工测量工作的工程师及技术工人组成测量队,并设测量队长(由技术负责人兼任)和测量技术员(3名),在队长的带领下,完成本工程的施工测量工作。

在施工中制定测量管理制度、仪器管理制度、测量控制点和标志管理制度等各项管理规章制度,以保证施工顺利进行。

测量放样主要负责点线布置、测量放样;检查控制主要负责建立基本网,施工放样控制网,对重点的点、线、面进行检查测量;内业主要负责对测量资料的汇总,对各放样组上报资料整理、审核、归档等。

二、施工测量依据及测量内容(一)主要的测量技术标准及规范1、《水利水电工程施工测量规范》(SL52-2015);2、《国家三角测量和精密导线测量规范》;3、《国家一、二等水准测量规范》(GB12897-2006);4、《国家三、四等水准测量规范》(GB12898-2009);5、《中、短程光电测距规范》(GB/T16818-2008);6、以及设计图纸、修改通知、监理部门的其它技术要求。

具体控制测量方案及技术措施如下:(二)控制测量控制测量包括平面控制测量和水准测量,其工艺流程见下图施工控制测量工艺流程图。

1、平面控制网控制测量对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用经核验过的测量基准点,对施工段进行施工平面控制网点的布设,并对所布设的控制网进行外业施测及内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师批复后,进行施工。

施工测量方案

施工测量方案

施工测量方案1、施工测量1)土方开挖(1)护坡桩定位测量人员应根据技术部门提供的护坡桩位置图,及时施测护坡桩位置。

护坡桩施工时应严格控制桩的垂直度。

以免位移给建筑物施工带来麻烦。

(2)开挖线施测开挖前应及时根据技术部门提供的开挖图,依据建筑物大角线施测开挖线,开挖时应控制好开挖边线以免超挖或少挖。

2)±0.00以下施工测量(1)平面控制根据场地平面控制网在基坑边上造标做点,并在基坑边坡上做点作为相互后视的依据,向地下各层投测主轴线。

使用前,先检查点位有无碰动后再置仪器向下投测各控制线。

每次放线应每个方向至少投测两条控制线,经闭合校核后,以地下各层平面图各轴线为准详细放出各轴线,并用墨线弹出施工中需要的边界线、墙宽线、集水坑线等。

施工用线必须进行多次检测,确保符合规范要求。

±0.00以下平面轴线投测示意图基准点结构顶板±0.00以上±0.00以下轴线竖向投测示意图(2)高程控制A.土方开挖时的高程控制当挖到约离基坑底1m 时,要及时测放标高控制点,防止超挖。

由于本工程基坑标高种类很多,而且面积较大,要明确合理划分施工段进行控制,并设专人负责。

机械挖土应留30cm 人工清理,以防扰动地基土层。

标高向下传递后,应顺挖土马道作附和水准。

待基坑底有一定的工作面时,再精确引测标高作为清槽、打垫层用。

B.基础上的高程控制基础上高程控制水准点必须满足基础整个面积之用。

水准网测放时采用三丝法,必须把水准仪置于两水准尺的中间,前后视距不等差不得超过1m 。

基础上的整个水准网附合在2~3个外部控制水准标点上。

水准点闭合误差精度为±6√Nmm (N 为测站数),即可将水准点误差按测站数进行平差,计算各水准点的高程,编写水准测量成果表。

3)±0.00以上施工测量(1)平面控制A.竖向投测由于施工现场场地狭小,±0.000以上结构轴线投测采用内控法,鉴于本工程属于高层,竖向投测可采用“激光铅直仪法”见下图(±0.000以上的竖向投测)。

建筑施工测量施工方案

建筑施工测量施工方案

建筑施工测量施工方案建筑施工测量施工方案一、施工测量的目的和意义建筑施工测量是指在建筑施工过程中,通过使用测量仪器和技术手段,对建筑工程的位置、高程、形状、尺寸和质量等进行准确测量的过程。

施工测量的目的是为了保证建筑施工的准确性和精度,避免施工过程中出现错误或差错,确保建筑工程的质量和安全。

二、施工测量的步骤和流程1. 前期准备:在施工测量开始前,需要准备好测量仪器和资料,并组织工作人员进行培训,以确保测量工作的准确性和安全性。

2. 测量控制点的建立:需要根据施工图纸确定测量控制点的位置,并使用全站仪或其它测量仪器进行精确定位。

3. 地面控制点的建立:根据施工图纸和测量要求,在地面选择合适的位置建立控制点,并测量其坐标和高程,以便后续测量时可以参考和校正。

4. 建筑物位置的确定:根据测量控制点和地面控制点的坐标,利用全站仪等测量仪器,测量建筑物的位置和平面图形,确保建筑物的施工位置准确无误。

5. 高程测量:根据施工图纸和设计要求,使用水准仪或全站仪等测量仪器进行建筑物的高程测量,确保建筑物的高度符合设计要求。

6. 面积和尺寸测量:根据施工图纸和设计要求,使用测量仪器进行建筑物的面积和尺寸测量,包括墙面、地面、屋面等各个部位的尺寸和面积,确保与设计和施工图纸相符。

7. 施工质量监控:在建筑施工过程中,可以利用施工测量技术对施工质量进行监控和检测,如墙体垂直度、地面平整度等,发现问题及时处理,确保建筑工程的质量。

8. 施工进度控制:施工测量还可以用于控制施工进度,根据实际测量结果和工期要求,确定各个施工工序的时间安排,确保施工进度的合理性和有效性。

三、施工测量的注意事项1. 使用合适的测量仪器和工具,确保测量准确性和精度。

2. 建立稳定的测量控制点和地面控制点,确保测量过程的参考依据和校正标准。

3. 在测量过程中,要注意安全,避免发生事故和意外。

4. 测量过程中要保持团队合作和沟通,确保测量工作的顺利进行。

建筑施工施工测量方案

建筑施工施工测量方案

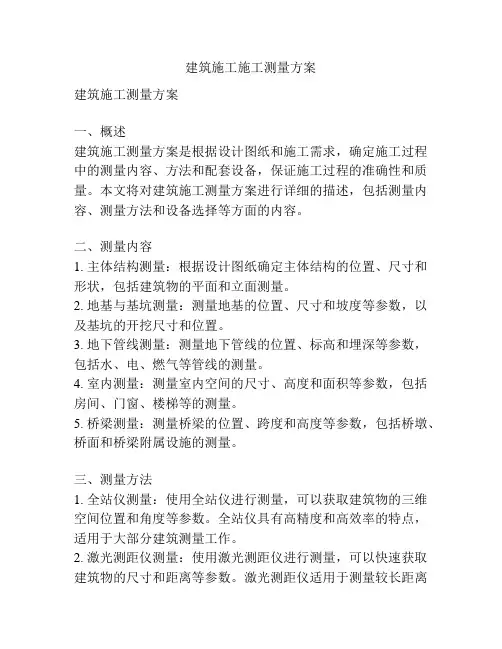

建筑施工施工测量方案建筑施工测量方案一、概述建筑施工测量方案是根据设计图纸和施工需求,确定施工过程中的测量内容、方法和配套设备,保证施工过程的准确性和质量。

本文将对建筑施工测量方案进行详细的描述,包括测量内容、测量方法和设备选择等方面的内容。

二、测量内容1. 主体结构测量:根据设计图纸确定主体结构的位置、尺寸和形状,包括建筑物的平面和立面测量。

2. 地基与基坑测量:测量地基的位置、尺寸和坡度等参数,以及基坑的开挖尺寸和位置。

3. 地下管线测量:测量地下管线的位置、标高和埋深等参数,包括水、电、燃气等管线的测量。

4. 室内测量:测量室内空间的尺寸、高度和面积等参数,包括房间、门窗、楼梯等的测量。

5. 桥梁测量:测量桥梁的位置、跨度和高度等参数,包括桥墩、桥面和桥梁附属设施的测量。

三、测量方法1. 全站仪测量:使用全站仪进行测量,可以获取建筑物的三维空间位置和角度等参数。

全站仪具有高精度和高效率的特点,适用于大部分建筑测量工作。

2. 激光测距仪测量:使用激光测距仪进行测量,可以快速获取建筑物的尺寸和距离等参数。

激光测距仪适用于测量较长距离和较大范围的建筑物。

3. 测量钢尺:对于简单的线性尺寸测量,可以使用测量钢尺进行测量。

测量钢尺精确度较低,适用于测量精度要求不高的情况。

4. 测量标尺:对于小型建筑物或细节部位的测量,可以使用测量标尺进行测量。

测量标尺常见的有尺尺、角尺等,适用于小范围和高精度的测量工作。

四、设备选择1. 全站仪:选择具有高精度和高效率的全站仪,可适应大部分建筑施工测量需求。

常见的全站仪品牌有Leica、Topcon等。

2. 激光测距仪:选择测距精度较高的激光测距仪,可适用于大范围和长距离的建筑测量。

常见的激光测距仪品牌有Sokkia、Trimble等。

3. 测量钢尺:选择质量好、刻度清晰的测量钢尺,以保证测量精度。

考虑到易损性,可备选不锈钢材质的测量钢尺。

4. 测量标尺:选择刻度清晰、使用方便的测量标尺,以满足不同尺寸和形状的建筑物测量需求。

施工测量方案范文

施工测量方案范文在施工过程中,测量是一项非常重要的工作。

它不仅涉及到测量施工的尺寸和位置,还可以确保施工过程的准确性和质量。

因此,制定一套科学合理的施工测量方案至关重要。

本文将介绍一个施工测量方案,包括测量方法、测量仪器的选择和应用、测量控制和验收等内容。

一、测量方法1.直接测量法:采用刻度尺、测深尺或其他直接测量工具,直接从测量对象上读取尺寸或深度。

2.间接测量法:采用几何原理和测量工具,通过测量一些与测量对象有固定关系的尺寸,再结合计算方法求得测量对象的尺寸。

二、测量仪器的选择和应用1.全站仪:适用于大地测量和工程测量,可测量水平角、垂直角和斜距,并能进行高程测量。

2.水准仪:适用于高程测量和控制,能够测量不同地点的高差。

3.测距仪:适用于线路测量和大地测量,能够快速测量出两个点之间的距离。

4.激光测距仪:适用于室内距离测量和放样工作,能够精确测量出两个点之间的距离。

三、测量控制1.确定测量基准:在工程测量中,必须要有一个确定的基准点,用来进行测量控制和计算。

一般选取现场固定的建筑物或地貌特征作为基准点。

2.建立控制网:通过设置一定数量的控制点,以方便后续进行测量工作,并保证测量的准确性和可靠性。

3.布设测量点:根据施工图纸确定需要测量的点位,并通过测量仪器进行测量和标记,以备后续的施工操作。

4.记录和处理数据:在测量过程中,需要记录和处理所得的数据,包括水平角、垂直角、斜距和高程等数据,以方便后续的测量和计算。

四、验收1.测量数据的比对和分析:对测量数据进行比对和分析,确保其准确性和可靠性,并尽量减小误差。

2.测量结果的检查和核实:对测量结果进行检查和核实,与设计图纸和规范进行比对,确保达到预期的测量结果。

3.编制测量报告:根据测量结果编制测量报告,包括测量图纸、数据表格和说明,以供相关人员查阅和使用。

施工测量方案是施工过程中的一个重要环节,它直接影响到施工质量和进度。

因此,在制定施工测量方案时,需要充分考虑工程的特点和波动因素,选择合适的测量仪器和方法,确保测量数据的准确性和可靠性,并通过验收来保证施工的准确性和质量。

施工测量方案

施工测量1、根据图纸及现场实际情况,设置控制轴线,按照要求在入口北侧和西侧设置三个水准点引高程,距离为基坑外30M以上,控制点设专人保护,每月复核一次,使用前必须进行校验。

2、测量内容及控制目标测量内容为施工放样与轴线控制,水准测量与标高控制,沉降观测等,测量控制目标为:(1)、轴线位移:5MM内(2)、标高:层高±8MM,全高±20MM(3)、垂直度:每层5MM内,全高20MM内3、测量准备(1)、测量器具准备全站仪一台,J2级经纬仪1架,DS3水准仪2架,5kg线锤4颗,50M钢卷尺6把,5M钢卷尺20把,塔尺3把,其他如对讲机3副,钢丝线、尼龙线、墨斗等辅助工具。

(2)、人员配备为保证测量精度,设专职测量技术人员2名,做到定人定机定路线(沉降观测还应做到定时间),另配备辅助工2名。

4、施工测量(1)、轴线测量与控制①基础阶段采用龙门桩控制法,即用经纬仪将导线基准点投测到基坑边,再根据此基准点在基坑边建立龙门桩测量控制网。

②上部结构阶段上部结构轴线测量的控制面积较大,测量采用内控法,结合多次复核法(多条控制轴线正反校核),每幢楼各设3个测量轴线。

上部结构轴线测控以底层引测轴线为控制线,用经纬仪将下层轴线层层引测至楼层,然后据此控制轴线进行楼层放样。

(2)、标高控制标高控制首先是水准基点的控制,根据本工程特点,水准基点位置固定采用打设钢管及浇筑混凝土,形成一个水准基点控制网,每次引测测量时进行水准基点复测,楼层标高测控时,利用边柱井用钢卷尺作垂直测量,在楼层用水准仪测设,并对各点进行校核,减少差错。

(3)、沉降观测根据设计或规范要求设置沉降观测点,按设计确定的沉降观测点数量与位置埋设好观测点,并按《建筑变形测量规程》(JGJ/T8-9)要求进行观测,以事先布设的标高控制点为基准按要求进行沉降观测。

沉降观测采用闭合法观测,观测次数和精度要求按设计和国家有关技术规范执行。

本工程观测点位置设置在房屋四角转角处以及中间每隔8~12米的轴线上可观测到的墙、柱上设置。

施工测量方案62624

施工测量方案一、工程概况该工程为潼关高级中学图书实验综合楼,位于潼关县潼关中学院内。

施工单位:渭南中瑞水电建筑有限公司建设单位:潼关县潼关中学勘察单位:陕西地矿第二工程勘察院设计单位:陕西省现代建筑设计研究院监理单位:陕西远望建设项目工程管理公司建筑概况:潼关高级中学图书实验综合楼为地下0层,地上5层,总建筑面积为7983.26㎡,总高度为23.55m,结构为框架结构,抗震等级为一级,抗震设防烈度为八度。

结构概况二、工程测量依据(一)工程测量定位成果,工程水准测量成果(二)潼关高级中学图书实验综合楼工程施工图。

(三)《建筑工程施工测量规程》(DBJ01-21-95)(四)《建筑安装工程资料管理规程》DBJ01-51-2002三、测量仪器的使用要求所用测量仪器,钢尺和塔尺均有鉴定证书,未经鉴定合格的仪器禁止使用。

测量人员应经常擦拭、保养测量仪器及用具,使测量仪器经常处于完好状态,以保证施工的需要。

四、施工测量管理制度根据施工现场情况和工程特点,制定如下测量管理制度(一)交接桩制度:1、项目部技术部收到设计图纸、具备交接桩条件后,报告建设单位和公司技术部,决定时间及时进行交界桩工作。

2、交接桩工作由建设单位主持,施工单位由技术部组织,在现场由勘测设计单位直接进行交接桩工作。

3、交接桩测量资料必须齐全,并应标桩示意图,表明各种桩标平面位置和标高,必要时要附有文字说明,依照资料,现场核对进行点交。

4、各种标桩采用点交方式,必要时进行现场交接复测。

5、交接桩时,各主要标桩要完整、稳固。

交接后。

接桩单位应组织测量单位进行必要的复测工作。

6、交接单位在复测过程中,如发现问题,应及时提交交桩单位研究解决。

(二)测量复测制度:1、为避免测量差错,所有测量内业和计算资料,必须经两人符合。

施工中,应采取不同方式不同测点由两人进行复测,其测量工作内容、成果等要详细填入测量手簿内,并签字以示负责。

2、现场内各测量控制标桩,必须定期进行检测,特殊情况应随时进行检测。

施工测量方案【工程施工方案】

施工测量方案【工程施工方案】一、工程概述本工程为_____,位于_____,建筑面积为_____平方米,结构形式为_____。

工程的施工测量工作是工程建设的重要环节,直接关系到工程的质量和进度。

二、编制依据1、工程施工图纸及相关设计文件。

2、《工程测量规范》(GB 50026-2020)。

3、业主提供的测量控制点成果资料。

三、施工测量准备1、人员准备组建专业的测量小组,由具有丰富测量经验的技术人员担任组长,配备足够的测量人员,并进行岗前培训,确保其熟悉测量操作规程和质量标准。

2、仪器准备根据工程需要,配备高精度的测量仪器,如全站仪、水准仪、激光铅垂仪等,并确保仪器经过检定合格,在有效期内使用。

3、技术准备认真熟悉施工图纸,了解设计意图,掌握工程的特点和要求。

对业主提供的测量控制点进行复核,编制详细的施工测量方案,并向测量人员进行技术交底。

四、平面控制测量1、控制点的布设根据工程的特点和现场实际情况,在施工场地周围布设平面控制点,控制点应选在通视良好、不易被破坏的地方,并做好标记和保护。

2、控制点的测量采用全站仪进行控制点的测量,按照测量规范的要求进行观测、记录和计算,确保测量精度符合要求。

3、控制网的平差对测量数据进行平差处理,得到控制点的坐标成果,并进行精度评定。

五、高程控制测量1、水准点的布设沿施工场地周围布设水准点,水准点应与平面控制点相结合,形成闭合或附合水准路线。

2、水准测量采用水准仪进行水准测量,按照四等水准测量的要求进行观测、记录和计算,确保测量精度符合要求。

3、高程的平差对水准测量数据进行平差处理,得到水准点的高程成果,并进行精度评定。

六、建筑物的定位测量1、根据业主提供的控制点和施工图纸,计算建筑物的坐标和轴线交点坐标。

2、采用全站仪将建筑物的主要轴线交点测设到施工现场,并做好标记。

3、对测设的轴线交点进行复核,确保其精度符合要求。

七、基础施工测量1、基槽开挖测量根据基础平面图和轴线控制桩,放出基槽开挖线,并撒上白灰。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工测量方案一、工程概况该工程为潼关高级中学图书实验综合楼,位于潼关县潼关中学院内。

施工单位:渭南中瑞水电建筑有限公司建设单位:潼关县潼关中学勘察单位:陕西地矿第二工程勘察院设计单位:陕西省现代建筑设计研究院监理单位:陕西远望建设项目工程管理公司建筑概况:潼关高级中学图书实验综合楼为地下0层,地上5层,总建筑面积为7983.26㎡,总高度为23.55m,结构为框架结构,抗震等级为一级,抗震设防烈度为八度。

结构概况二、工程测量依据(一)工程测量定位成果,工程水准测量成果(二)潼关高级中学图书实验综合楼工程施工图。

(三)《建筑工程施工测量规程》(DBJ01-21-95)(四)《建筑安装工程资料管理规程》DBJ01-51-2002三、测量仪器的使用要求所用测量仪器,钢尺和塔尺均有鉴定证书,未经鉴定合格的仪器禁止使用。

测量人员应经常擦拭、保养测量仪器及用具,使测量仪器经常处于完好状态,以保证施工的需要。

四、施工测量管理制度根据施工现场情况和工程特点,制定如下测量管理制度(一)交接桩制度:1、项目部技术部收到设计图纸、具备交接桩条件后,报告建设单位和公司技术部,决定时间及时进行交界桩工作。

2、交接桩工作由建设单位主持,施工单位由技术部组织,在现场由勘测设计单位直接进行交接桩工作。

3、交接桩测量资料必须齐全,并应标桩示意图,表明各种桩标平面位置和标高,必要时要附有文字说明,依照资料,现场核对进行点交。

4、各种标桩采用点交方式,必要时进行现场交接复测。

5、交接桩时,各主要标桩要完整、稳固。

交接后。

接桩单位应组织测量单位进行必要的复测工作。

6、交接单位在复测过程中,如发现问题,应及时提交交桩单位研究解决。

(二)测量复测制度:1、为避免测量差错,所有测量内业和计算资料,必须经两人符合。

施工中,应采取不同方式不同测点由两人进行复测,其测量工作内容、成果等要详细填入测量手簿内,并签字以示负责。

2、现场内各测量控制标桩,必须定期进行检测,特殊情况应随时进行检测。

(三)标桩保护1、测量人员必须对标桩妥善保护。

永久和半永久标桩要设置牢固,并应设置明显标志,设“测量标桩,注意保护”标示,以防损坏。

2、测量人员应经常定期巡视标桩保护情况。

所有测量标桩,未经项目部主任工程师批准,不得随意拆毁。

在施测范围内,需搭设临时建筑物或堆放材料时,必须事先与各级测量人员取得联系,同意后方可实施,以免损坏测量标桩或影响测量视线。

(四)、工程竣工测量:1、施工测量必须保证建筑物位置正确,其精度符合设计和施工规范要求,施工测量必须编制测量方案,经审批后方可实施。

2、各种建筑物的标桩,测量放线前,必须填写“工程测量定位单”,施工中必须认真填写工程定位测量纪录或测量复核记录。

3、在工程施工中,必须根据有关规定要求及时安排实施竣工测量工作。

(五)测量成果整理与积累1、测量成果的计算资料必须做到纪录真实、字迹清楚、计算正确,尽量做到格式统一,装订成册后妥善保管。

2、原始资料记录必须清楚,不得涂改或后补。

测量手簿应按规定填写,并详细记载观测时的特殊情况。

3、工程竣工后,必须及时整理测量资料,凡纳入工程技术档案的,应按规定要求的内容整理好后交技术部归档。

其他不入档者。

应保留到工程竣工交后一年方可处理。

(六)测量仪器、工具使用和保管制度:1、测量仪器的使用:(1)测量人员应负责和检查测量仪器的使用和保管情况。

(2)测量人员必须熟悉和掌握并严格遵守测量专业规程。

(3)凡新仪器使用之前必须进行检验校正,并根据说明书,充分了解仪器的性能方可使用。

(4)精密测量仪器,必须由测量主管技术人员或在其具体指导下才能使用。

(5)测量人员在使用仪器施测过程中,必须坚守岗位,避免仪器受振、倾倒和碰撞,雨天或烈日下测量应打伞。

2、测量仪器的维护:(1)测量仪器必须由熟悉仪器性能和有实验经验的专业技术人员经常定期维护。

要按计量管理规定及时送验。

单位内部每季度要检查校验一次仪器的精度。

(2)测量人员随时清点仪器的附件、工具、以防丢失。

(3)测量仪器或工具,应经常保持清洁,及时擦拭,定期上油。

(4)测量仪器使用中,如发现误差过大或受损时,应及时提出报告,送公司技术部处理,不得擅自拆修。

3、测量仪器的保管:(1)测量仪器必须由专人保管,使用中要注意防晒、防淋、防尘和防潮。

(2)领用和归还仪器时,使用和保管人员应互相进行检查,发现问题及时提出。

(3)测量仪器主管人员必须掌握、检查、了解测量仪器使用、保管情况,要求每年登记一次,发现问题及时处理。

(4)建立测量仪器档案卡片制度,并随同仪器同时调动。

(5)测量仪器必须经公司主管业务部门组织鉴定后方可报废。

(6)增补购置测量仪器必须由公司技术部提出申请,报公司总工程师审批。

测量人员必须严格遵守各项管理制度,严格按施工规范的要求进行操作,认真踏实,不弄虚作假,不敷衍了事。

测量数据及时精确,保证施工正常顺利进行,保证施工质量。

五、主要施工测量方法基础施工控制:底板放线,在土方施工完后,在将纵横控制轴点引测到基础坑沿坐标做点,作为向基础每次投测主轴线控制线安置的依据。

此时已在地基坑边沿形成一个控制网。

当基础垫层施工完毕,需要在垫层上测定出建筑物各轴线,边界线及墙宽线和桩线等。

这是具体确定建筑物位置的关键环节,根据基坑边上的轴线控制桩。

用经纬仪向垫层上投测建筑物四角和主要轴线,投测时一定要先校测起始控制桩,做到施测步步有校核,完成后由技术部及监理检查合格后再详细放出细部轴线。

根据基础图以各轴线为准用墨线弹出施工中所需要的边墙体线、边界线、柱网线、洞口线、电梯井线、楼梯线及模板控制线等。

柱子节点用红油漆注明。

所放线必需经自检、互检合格后及时报验。

做好资料,待技术部门监理验线符合规范要求后,方可进行下道工序。

每层标高线为建筑标高50线,用墨线弹在混凝土墙上。

六、工程的施工定位及测量、放线本工程地面5层,局部6层,地下0层,对主体工程的测量要求较高。

尤其是工程的垂直度按要求层间不得大于±3。

全高竖向偏差为H/10000且不得大于±30。

由于施工现场狭小,测量精度要求高,为了保证工程测量的精度,结合现场实际情况,选择如下测量方案。

1、平面控制该工程属城市高层建筑物,建筑物的红线及定位均由城建规划局测定。

我们根据城建所提供的测量标志和建筑平面图,进行复测,依据建筑物的轴线和开间建立矩形控制网。

作为平面控制的首级控制。

在地下、地上各层施工中,能准确迅速地恢复各轴线的位置,以保证同一条中线或轴线在各层上投测的位置都能在同一铅垂面内。

在矩形控制的施测中,其四角顶点用经纬仪测每角的顶角为90°,每角用2个测回,其误差不得大于±9”—15”,四角的总和为360°,其误差不得大于±20”,四边的距离量距精度为1/5000L。

对平面控制的四个顶点,设立牢固的标志。

为防止施工过程中由于各种原因造成对标志的影响,对四角顶点的观测要定期核校以保证测量的精度。

2、高程控制施工场地狭小,水准点的设置很难根据现场实际情况设置四个水准基点,进行连网观测,其闭合差小于±0.5nmm(n测站数)。

按测站数成正比例进行闭合差平差调整,使之各点都得出准确的调和数据,以便于使用过程中互相校核。

3、竖向控制根据实际情况,计划采用内控法,作为该工程的竖向控制方法。

在内控法施测中主要选用垂准仪对主楼主要控制线进行天顶,天底投测法投测。

4、技术依据和施工测量设备(1)本工程按建设部颁发的标准测量规范及国家《水准测量规范》按二级水准测量要求施测。

施工测量仪器配备情况见下表表5-1(2)施工测量技术要求。

(3)沉降观测。

(4)沉降观测点的位置按图纸要求。

(5)基辅尺,读数允许偏差为±0.50mm。

(6)基辅尺高差为±0.7mm。

(7)闭合水准仪路线闭合差为±4n。

(n为测站数)。

(8)水准仪的I<±15″。

(9)水平角的施测:(10)水平角角观测为3测回,测回差为9″。

(11)要消除仪器的光学对点误差。

对点时,必须将对点器镜对着相对方向,反复转向对点,消除光学对点误差。

5、垂直度的投测:视准线必须与仪器机轴重合。

主体测量精度:6、主体工程的施测作法本测量方案从地下室施工结束后开始,在基础工程施工前建立场外测量控制网络,控制网络的建立要精心施工施测,精心计算,施测的各种数据要符合测量规范的规定,正确无误建立起轴线外控制网络,其精度直接影响整体建筑物的施工测量效果。

7、建立轴线垂直引基准网点在地下室施工结束时,根据图纸轴线关系,在±0.00楼板砼上精确埋设200×200×10钢板四块控制点的测量标志。

精确测量各控制点之间的距离和夹角度数。

距离须用检验过的尺丈量,角度应用经纬仪(J2级的精密仪器)测量,在A、B、C、D控制点,分别作标记,反复测各点的尺寸,角度无误整理成原始资料,做好每次投测复核的基准原始点。

在四块钢板位置上,根据控制点布置尺寸,在底层组成边长为定长的直角四边形ABCD(矩形),测出各墙柱到轴线与此四边形的方位关系,作为上面各层投点后进行楼面放样,校正复核的原始资料。

8、各层轴线的投测(1)投测点设置后,在各层楼板投测点A、B、C、D四点处,须留置200×200孔洞供仪器光线通过。

采用天顶天底仪竖向贯通投点法,将仪器安置在控制测点上,调平,在浇好的砼楼面预留洞口上安装扣件夹板,用仪器校正夹板上圆心点后上紧螺丝,作为剪力墙轴线放样的依据。

(2)在投点过程中,为了消除仪器本身的缺陷对测量精度的影响,应将仪器在水平方向作360°回转,反复调平水准管轴。

(3)进行上层楼面投测时,固定好A、B、C、D四点夹板后,置经纬仪于A点上,测∠BAC,并丈量AB、AC,进行角度和长度的检验,∠CDB,CD、BD距离用同样的方法进行检验,符合要求后,按底层矩形ABCD与各墙柱到轴线的方位关系,测出该层全部轴线位置,并以此进行楼面各尺寸的放样工作。

(4)主体结构施工中,考虑到上层浇水、杂物、堆物等因素,在控制钢板旁砖砌490×490保护圈加预制板保护盖,并在每层预留200×200垂直传递孔,放样后四周砌100高挡水圈,防止投点时各层施工用水洒在仪器上。

9、标高测量(1)主体结构标高按照要求允许偏差不得大于30mm,根据附近水准点,先于底层墙柱上测出+1.0m标高线,划上线“▲”标记,后用专用钢卷尺从底层红三角+1.00标高线沿三根墙柱身逐层向上丈量,三根丈量差不得大于5mm,然后取四点平均值,划上相对标高线,写明相对高程,并用仪器按每层楼设计标高抄平。

(2)在逐层丈量时,为避免偏差积累,必须每隔3-5层从底层+1.00m标高线丈量一次高程,如发现误差,及时调整,使其达到规范要求。
