如何控制余热锅炉膜式壁安装质量
如何控制余热锅炉膜式壁安装质量一、工程概况1.1 工程简述重庆同兴垃圾处理有限公司投资约3 亿元人民币在北碚区童家溪镇建设一座日处理垃圾量为1200吨的处理场。
工程占地面积约10万平米,是重庆市政府重点关注、特事特办的利用垃圾焚烧余热产生蒸汽发电的环保工程项目。
该处理场采用德国马丁公司技术建造2条垃圾焚烧线和2 台额定蒸发量为58.39t垃圾焚烧余热锅炉(该锅炉在一定程度上超过了220t/台燃煤汽锅炉)。
焚烧处理技术(燃烧介质为垃圾)部分关键设备从德国马丁公司引进,垃圾焚烧和余热锅炉部份由马丁公司负责概念设计和基本设计。
深化设计分别由重钢设计院和江西江联能源环保股份有限公司进行。
两台余热锅炉在国内尚属首台试制垃圾焚烧余热锅炉, 每台焚烧炉日处理垃圾量达600 吨,是目前世界上单台处理垃圾量最大的、较先进的垃圾焚烧炉,其主要受热面为膜式壁,共有154 片膜式壁。
该工程是一个边设计、边制造、边施工的项目,工程由重钢建设公司总承包,工程监理为重庆长安监理公司,锅炉由江西锅炉厂制造,锅炉安装由重庆工业设备安装集团承担。
1.2 余热锅炉特点该余热锅炉为垂直顶支吊形式,逆推式炉排,与膜式水冷壁之间空间高约为13m,整个锅炉钢架高度为42.8m。
逆推式炉排上方有四个垂直烟道,第一、第二、第三烟中设置有膜式水冷壁管,也就是说第一第二第三烟道就是余热锅炉炉膛。
余热锅炉的平面布置为对称布置,长而窄。
集箱多每台锅炉有 33 个集箱,因此焊接量大。
烟道(炉膛)的布置为:第一、第二、第三烟道布置有膜式垂直水冷壁管;第二烟道中 装有 3 片垂直管屏;第三烟道内装有高温过热器、低温过热器和蒸发 束管;第四烟道为护板结构内部装有省煤器管束;膜式水冷壁由材料为 20g 的管子和材料为 Q235—A 的鳍片焊接而成,四周的膜式水冷壁从上到下组成一个密封烟室。
膜式水冷壁的两端与 不同的供给集箱和汇集集箱相接。
余热锅炉工艺流程为:余热锅炉的垃圾燃烧产生的烟气通过第一烟道和第三烟道烟气向上流动,第二烟道烟气向下流动,第四烟道垂直向下后,通过处理进入烟囱;余热锅炉的给水通过给水操作台进入省煤器膜式水冷壁下集箱筒(进行汽水分离)二、工程重点及难点2.1 工程重点2.1.1 锅筒及集箱等设备安装2.1.2 膜式水冷壁组对、焊接、吊装 2.1.3 过热器管安装2.1.4 省煤器管安装2.1.5 密封装置安装2.1.6 锅炉本体管路安装,支、吊架安装 2.1.7 受热面焊接2.1.8 安全阀调试、一次阀检验2.1.9 热膨胀的控制2.1.10主蒸汽供回汽管路安装2.2 工程难点2.2.1 锅筒吊装2.2.2 省煤器过热器小管径管道焊接2.2.3 主蒸汽供回汽管焊接2.2.4 膜式水冷壁吊装以上的重点和难点中,膜式壁安装工艺复杂,安装工作量大,每台锅炉膜式壁焊口达7500 个,施工参照标准按锅炉规范和电力建设规范执行,射线探伤口约3500个,焊接盲点多,障碍焊增多,焊接质量易出隐患,因此膜式壁的组对、焊接将直接影响到整个工艺流程和直接影响着锅炉的运行质量。
三、膜式壁的施工要点3.1 膜式壁组对前的准备工作3.1.1 仔细阅读施工图、相关规程、规范。
熟悉各组件名称、规格、型号,图中编号;核对设计位置、标高、间距,复核集箱,膜式壁运行工况下的热膨胀量。
3.1.2 仔细按图检查到货的集箱、膜式壁的外观质量、几何尺寸、平行度、平整度;管口的平直度、平整度、间距的偏差,并作好记录,便于集箱与膜式壁管口、膜式壁与膜式壁管口组对时比较、参考选择。
由于两台锅炉除汽集箱外均可以互换,在确保外部尺寸,安装方向满设计的情况下,大部分膜式壁可以在管间距相差不多的情况下进行互换,仔细测量和复核管口可以达到最佳组合,减少调校工作量。
3.1.3 为了保证膜式水冷壁的焊接质量,对持证焊工进行现场模拟训练和现场考试,对不能保证焊接质量的人员一律不得上岗。
3.1.4 膜式壁组对平台的搭设施工现场搭设具有一定强度,表面平整的组合支架,采用L10×10号角钢,作支撑架,支腿下采用δ=16,500×500 的钢板作垫板,现场搭设二座组合支架,以保证施工进度。
平台简图如下图示:3.1.5 膜式壁组对前应对管口内外进行打磨,清除油垢和铁锈,直至显露出金属光泽,打磨长度为10-15mm左右,打磨后如果暂时不焊接应涂上黄油,然后盖上端盖,等待使用时用丙酮清洗干净。
3.1.6 膜式壁外观检查合格后应按规范规定进行吹扫和通球检查,以检查管内是否有杂物和对接焊缝处是否有焊瘤。
通球试验必须编号和严格管理,不得将球遗留在管内。
若球被卡住,应另外通球撞击被卡球,若仍未撞出,则再通一个加热至500 度左右的小球,用手触摸管子,在发热区域前3倍球直径处割断管子,取出钢球,检查问题所在,并作相应处理。
通球后应对管口作好可靠的封闭措施。
3.2 膜式壁调整3.2.1 组对前,应对膜式壁进行外观检查,检查外形尺寸是否达到设计要求,主要检查长度、宽度、4个角是否呈90度、对角线长度、膜式壁边管平直度、膜式壁总体平整度,如果超出设计误差,应进行校正,绝对不允许正公差出现。
膜式壁尺寸偏差见下图示:a、长度L的极限偏差为-2 - +3mm。
b、宽度W的上偏差不大于6mm,并且每米宽度的上偏差不大于3mm。
c、旁弯度f的允许偏差,当双向旁弯时应符合f1+f2≤6mm,单向旁变时f≤6mm。
d、沿管屏横向测量的直线度H(见下图)应符合表中的要求。
膜式壁宽度W m H mm≤151<W≤210<215e、对角线差L1-L2,对平面管屏不大于5mm,对带成片弯头的管屏不在于10mm。
f、各类门孔标高11、12 的极限偏差为±15mm。
g、鳍片管节间距t 的极限偏差,在管屏两端测量基线处为±3mm,两端测量基线处所测得公差为±6mm(见下图)。
h、鳍片管纵向拼接焊缝的边缘偏差(错边)不大于3mm,大于3mm处应双面焊接。
i、对形状较复杂、带成片弯头的膜式壁可用1:1 放样或其他有效为法检查尺寸偏差,实物对基准线的允许偏移应符合下图的要求。
3.2.2 校正方法采用热校正(热校正温度20G控制在950℃以下,15CrMoG控制在780℃以下)、局部割开鳍片、倒链配合专用夹具和千斤顶、组合支架配合专用夹具等,管口小位移采用对口钳,撬棍撬管端等方法进行校正。
具体方法如下:3.2.2.1模式壁垂直度校正,如下图示:校正方法如下:从膜式壁上选定任一直管中心线作为基准,在膜式壁其中一端管口内侧垂直靠上方铝,在膜式壁两边管端按勾股定律(勾3 股4 弦五)找出基准线的垂线、并靠上方铝划线;然后另选一直管,重复上述操作,若两条线平行,则可以作为管口处理的参考标准,任选一条线作标准测量线距各管口的距离,以最短线段加2mm 作为基准,再划平行线,以此作为标准,用角尺对每一管口进行测量,然后割磨,磨掉多余管边,并进行30 度坡口,以达到管口对口间隙要求。
若任选两条线不平等,则应多选几条直管中心线,取算术平均值作为参考标准。
集箱、膜式壁组合允许偏差见下表:序号检查项目鳍片管允许偏差(mm)1集箱水平度22组件对角线10全宽≤3000±5 3组件宽度全宽>30002/1000,最大不大于15 4火口纵横中心线±105组件长度±106组件平面度±57集箱间中心线垂直距离±33.2.2.2集箱管口校正a、用方铝比靠,用游标卡尺检查集箱管口节距和间距,管口节距和间距公差不得超过±1mm,否则应对超高管口进行打磨,如下图示:b、用角尺检查管口纵横倾斜度,不得超过±0.5mm,否则应进行打磨,示图如下:∧f≤0.5mmc、若集箱短管倾斜度大于1.5m,则应校正,如下图示:3.2.2.3对于膜式壁组对后四角不成90 度或对角线超差,则应用粉线选定膜式壁上一平直的基准管划线,用勾股定律对四角弹线,找出误差所在,然后用3.2.2.1 的方法予以校正。
3.2.2.4组对好的膜式壁应再次校核长度、宽度、对角线长度,测量管口间距,偏差是否与相应的集箱对应,若超过规范规定,应在地面再次对其进行调整,减少空中调整量。
合格后作好安装方向的油漆标注。
3.2.2.5异型膜式壁调整异型膜式壁角度的校正应用Φ6圆钢或8#铁丝作1:1 角度及长度放大样进行比靠调整角度。
异型膜式壁管口应用方铝进行管口平齐度校正,用角尺对管中垂直度进行校正,确保组对误差在设计允许范围之内。
对与上、下集箱连接的管口均应进行检测,编号,并与相应集箱对照。
安装时选择管口综合误差小的膜式壁与集箱对口焊接。
3.2.3 膜式壁组对焊接3.2.3.1膜式壁组对,错边小于1mm 为合格。
组对好的膜式壁允许偏差见下表:自检合格后,应由四方代表现场检查签证认可方可焊接。
3.2.3.2膜式壁的焊接单片膜式壁必须校平整后组对;先组对焊接膜式壁中间管口,然后焊接两边管口,采取上、下二人同时焊,分段跳焊等来控制热应力;密封板组对时尽量保持间隙在1-2㎜间;消除了膜式壁在安装过程中的变形,尽量采用直流焊机焊密封,将电流控制在合理范围内(密封焊接时将焊机电流控制在120A—130A 之间),密封块逐块下料点好,并分段焊,尽量减小密封焊接热应力的对膜式壁影响,保证在焊接过程中膜式壁受力均匀,将变化控制在1㎜内;同时应成立专门的测量小组,对膜式壁进行全方位的跟踪测量,并定期对测量的数据进行分析,以便消除误差的积累。
3.2.3.3膜式壁焊接后的检测膜式壁焊接后应对管口进行25%射线探伤或25%超声波探伤,探伤时间为每天中午12:00-14:00,夜间23:30-0:30或5:30-6:30。
探伤后四个小时出具结果,若有缺陷,焊接班组应立即进行处理。
若合格,则应立即吊移至合理部位,以便后续组对。
探伤合格后,进行吊装焊接,在膜式壁上部鳍片前、后、左、右应设四个吊耳以便高空调整,膜式壁临时操作平台支架的焊接完成后,方可进行转运,吊装,组对,安装。
吊装前应将操作平台跳板捆绑牢固。
3.3 膜式壁吊装吊装前应通知钳工工长复查上集箱相对位置、标高、水平度、热膨胀是否满足设计要求,集箱是否临时固定,同时再次复查膜式壁和集箱是否对应,不得用错。
3.3.1 吊装时,由专人负责指挥,吊装区域正下方应设警戒区域、不得站人、工长安排专人巡视,保持吊装区域相对安静。
吊装前,选择吊点应可靠,起吊前先试吊,待起重机具受力后梢作停顿,作全面检查,一切正常后方可正式起吊。
3.3.2 吊装到位后应进行管口检查,不符要求应进行处理。
点焊前应用经纬仪测膜式壁垂直度,若是异型壁则应采取临时加固定膜式壁的措施。
焊接时原则上先点焊中部管口,然后向两边平移。

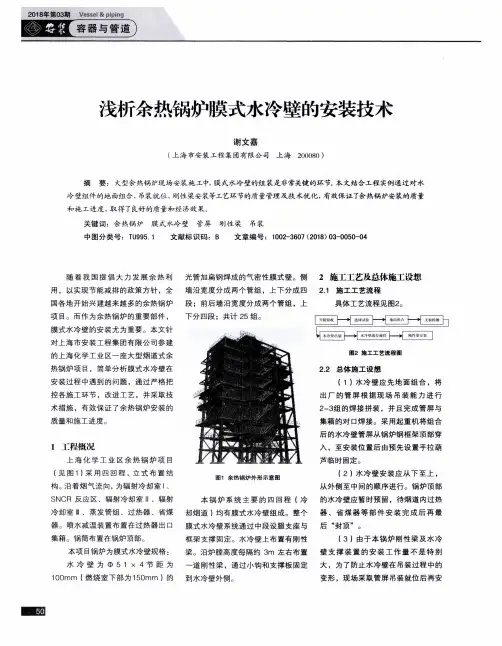

浅析余热锅炉膜式水冷壁的安装技术
SNCR 反 应 区 、辐 射 冷 却 室 lI、辐 射
本 锅 炉 系 统 主 要 的 四 回 程 (冷 的水冷壁应 暂时预 留 ,待烟道 内过热
冷 却室 III、蒸 发管组 、过 热器 、省煤 却 烟 道 )均 有 膜 式 水 冷 壁 组 成 。 整个 器 、省 煤器 等 部 件 安 装 完成 后 再 最
3.2 通球实验
行 间隙小的 ,然后 进行间 隙大 的 。同 炉钢 框架 内。配合 使用 2只5t手拉 葫
水冷壁对口前,应用不小于6kgf/cm 时采用交错焊或 跳焊 。切记不 能从一 芦辅 助就 位找正 。各部位 水冷 壁安装 的压 缩空气及直 径为管 内径 的80%的 边依 次向另一边 进行 ,以免热 应力集 标高8380~26,000mm。汽车 吊主臂
l 工程慨况
人 。至安装 位置后 由预 先设置手拉 葫
上 海 化 学 工 业 区 余 热锅 炉 项 目
芦 临 时 固 定 。
(见 图 1)采 用 四 回 程 ,立 式 布 置 结 构 。沿 着 烟 气 流 向 ,为 辐 射 冷 却 室 l、
图 1 余 热 锅 炉 外 形 示 意 图
(2)水 冷 壁 安 装 应 从 下 至 上 , 从外侧 至中间的顺序 进行 。锅 炉顶部
水 冷 壁 为 5 1 × 4节 距 为 一 道 刚 性 梁 。通 过 小 钩 和 支 撑 板 固定 大 ,为了防止水冷壁 在 吊装过 程中的
1O0mm (燃 烧 室 下 部 为 15Omm )的 到水冷 壁外侧。
变形 ,现场采取 管屏 吊装就位 后再安
Vessel&pipilIg 总第307期
装上述 刚性梁及 支撑装置。能够 更好
3.5 水 冷 壁 吊装
提高热控锅炉壁温的安装质量
提高热控锅炉壁温的安装质量摘要:通过本文分析热控锅炉壁温安装质量问题,提高壁温温度计投入准确度,准确监测锅炉壁管温度,确保了该机组未出现爆管现象,一次通过168小时试运行。
关键词:锅炉壁温质量准确度业主质量目标在中电国际姚孟600MW机组项目中,业主为保证#6锅炉稳定运行,避免出现锅炉爆管现象,准确监测锅炉管壁温度,必须保证壁温温度计安装质量。
锅炉金属壁温是机组正常运行的重要监视参数之一,其工作流程为:铠装热偶温度计“热端”插入壁温块内感受管壁温度、“冷端“(通过控制电缆传输)智能前端控制器(通过通讯电缆传输)控制室操作员站屏幕供运行人员监控炉管壁温,避免出现锅炉爆管现象。
如果出现测温元件测量不准、引线断路等质量问题,则只有在停炉时才能处理。
调查分析在省内近期600MW机组电厂试运中,出现因安装原因,造成锅炉壁温元件损坏、测温不准确现象,温度计投入准确率仅94%,影响运行人员对锅炉管壁温度的正确判断。
省内600MW机组电厂热工壁温安装质量问题进行了调查,调查情况见表13、可行性分析技术角度上QC小组成员中有经验丰富的技术员和高级工,多次开展技术攻关,解决了现场各类技术难题;业主方重视,为保证壁温安装质量,业主、监理严格进行质量四级验收检查。
实例比较,省内同类型60万机组壁温投入准确率已达到了100%。
4、原因分析根据收集的数据资料,针对影响热控壁温投入率的质量问题从人、料、法、环4个方面入手,逐条分析影响因素,并确定主要因素:4.1施工方案考虑不细致:经核对厂家图纸、工程联系单,壁温温度计引出线槽无设计具体位置、增加146点温度计安装位置传真件与现场不符。
如果施工方案不细致准确,将直接影响壁温安装质量。
4.2焊工培训力度不足:不锈钢壁温块与T91母材焊接使用新型焊材—镍基焊条,必须组织焊工进行上岗前练习,培训合格者方可上岗。
4.3壁温集热块材质问题:质检员吴纬、刘大涛对锅炉厂已焊接157点和设计增加146点壁温集热块,依据国标《火电施工质量检验及评定标准——焊接篇》规定,分3批次委托焊接工地进行了100%光谱检验,检查结果见下表:4.4温度计校验问题:质检员吴纬、王丰力对原设计的157只和增加146只壁温温度计,分2批次委托调试工地进行了100%校验,结果全部合格。
电厂锅炉安装过程的质量控制
电厂锅炉安装过程的质量控制摘要:电厂锅炉的安装过程有着非常严格的质量执行标准,在锅炉安装完成之后并不意味着质量环节工作的结束,而是要继续对其实施严格的质量检测。
一旦安装人员忽视质量问题,火电厂就无法创造出理想的经济效益。
关键词:电厂;锅炉;安装;质量控制一、电厂锅炉安装工序电厂锅炉安装工序有:施工准备→技术的交底→钢架校正→阻焊吊装→顶板梁的吊装焊接→吊装锅筒→吊装顶部的过热器机箱→安装顶部的连接管→吊装下降管→对水冷壁进行校正和阻焊拍片以加固吹扫混凝土球的试验→吊装侧水冷壁→吊装前水冷壁→吊装顶棚管→吊装过热器管束→焊接热处理拍片→吊装包墙管→吊装后冷水壁→密封炉膛→加固吊装省煤器空预器吹扫通球试验→安装燃烧器→安装本体管路→安装汽水管路→安装安全阀调试→进行锅炉整体的水压试验→安装烟风煤管道→安装筑炉后护板→进行风压的试验→烘煮炉→试运行72h→进行交工验收。
二、锅炉安装过程中的常见问题1、钢架安装问题由于在对钢架进行组队的过程中,没有重视钢架的验收以及检查、验收,直接使得钢架在出现变形之后没有及时的发现,直接引发组合不平整的现象出现,并且未及时的发现你和处理。
当钢架完成组合处理之后,极易由于放置方式等方面的情况而引发变形,并且在针对锅炉本身的吊装环节中,也会由于吊装点选择不当等方面的因素出现而引发吊装变形的状况;在安装期间,其测量工具以及相关仪器没有经过任何合格检验便直接进行使用,直接导致安装数据误差大,最后引发垂直度、标高、位置等方面的安装情况误差较大。
2、受热面方面存在的问题在进行锅炉安装的过程中,由于其水冷壁管之中所存在的杂质没有得到相应的清理,直接导致锅炉运行之后其管壁内部出现大量水垢,这对于管道本身的传热性能来说,带来了直接影响,并且对管道起到了一定的腐蚀性损害.在管道高温状态之下,其管壁的局部会在这期间出现大量过热,并且由于水垢的影响形成鼓包,当管壁内部出现鼓包之后,其相应位置的管壁也就会受影响而变薄;除此之外,由于管壁本身的材质、焊接质量等较差,再加上水冷壁循环所呈现出的不流畅现象,都会直接导致其管壁受热面受到影响。
热控锅炉壁温安装质量问题与技术对策
热控锅炉壁温安装质量问题与技术对策摘要:目前,虽然水力发电和风力发电等各种发电方式在电力中的应用越来越多。
但是,它们的发电能力非常有限,还远远不能满足现实电力需要。
因此,在现实中,火力发电仍然在我国电力系统中占据着重要地位。
在火力发电中,热控锅炉是其中一个重要组成部分,它通过燃料的燃烧为实现化学能向热能的转变,进而在热水的作用下,形成蒸汽,从而为发电提供动力。
在热控锅炉运行中,一般来说,它的温度都较高,如果壁温中的温度计不准确,影响热控锅炉壁温的监测工作,就会出现各种安全问题,不仅影响热控锅炉的正常运行,而且给发电厂造成经济损失,甚至是危及到工作人员的人身安全。
鉴于此,在社会发展新时期,我们必须高度重视热控锅炉壁温安装问题,采取一些技术策略,保证壁温安装质量,使它更好地在火力发电厂中发挥作用。
下面,我们就结合某火力发电厂热控锅炉实际情况,对热控锅炉壁温安装质量与技术对策问题进行探讨。
关键词:热控锅炉;壁温;质量问题;技术对策;分析引言:由于锅炉的危险性比较大,如有操作不慎就会造成很大的经济损失,严重情况下还会造成人员伤亡。
所以一定要重视锅炉的热控安装作业,并且施工单位在工作前要将锅炉热控安装设计图上交特种设备安全监督管理部门审核,并且在收到同意通知书后才可以进行施工、安装工作。
锅炉主要可以分为两类,一种是整装炉,就是人们常说的快装锅炉,其主要以燃气、燃油为主;另一种是组装炉,组装炉人们常称为散装锅炉,其主要以燃煤为主。
伴随着人们保护环境意识不断加强,现今出现很多燃油、燃气式锅炉。
1.热控锅炉壁温安装中存在的质量问题由于受到多种因素的影响,在热控锅炉壁温安装中,它还存在一些质量问题。
我们对某火力发电厂一年内热控锅炉壁温安装质量问题进行了调查分析。
相关调查显示,在热控锅炉运行中,一年内壁温安装质量中共出现了50次故障,其中,测温不准确方面的问题出现了29次,所占比例为58.00%;接线错误方面的问题出现了12次,所占比例为24.00%;设计不合理方面的问题出现了5次,所占比例为10.00%;其他方面的问题出现了4次,所占比例为8.00%。
6锅炉设备安装质量控制措施
1、 检查侧水冷壁上预埋的梳形 板的位置是否准确,相对尺寸是 否符合图纸
9
设备名称 安装阶段
安装工艺要求
安装质量要求
1、检查侧墙对应位置焊接的 1、保证密封塞块 密封塞块。 焊接质量。 2、将对应长度的角钢一角焊 2、要使不锈钢板 风室 接在塞块上,另一角朝向炉 与角钢接触紧密 隔板 前。 与侧 墙密 封安 装 3、角钢焊好后,用压条将对 应长度的不锈钢板固定在风 室隔板两侧的钢板上。
1、注意Ⅲ、Ⅳ过热器和炉顶水冷壁的 安装顺序
2、Ⅲ过热器吊装应在炉顶集箱到汽包 Ⅲ、Ⅳ 引出管安装之前进行。 过热器 安装 3、待过热器管屏位置调整到位后,套 管与密封板、密封板与炉顶水冷壁之间 的焊接一定要满足密封和承重的要求。 4、调整过热器吊挂装置螺栓,使吊挂 装置受力且均匀 1、管子安装前必须进行管内清扫,清 过热器 除锈皮和杂物 连接管 安装 2、安装完成后注意检查其膨胀情况
水冷套及 防火门II 安装
21
设备名称 安装阶段
安装工艺要求
安装质量要求
设备部件标识 清楚,无质 量、数量问题
风机
协助厂家人员依据随车 清单、装箱清单,进行 设备到场 设备数量清点、外观检 查,完成开箱验收记 录。
1、设备标高、水平、联 轴器间隙、集流器与叶 轮、叶轮与机壳内壁符 送风机及 合图纸及安装规范要求。 引风机安 2、风机进出口软连接安 装 装时注意导流板方向
钢架
设备到场
炉顶钢架安装
炉顶钢结构按图纸 要求安装,确保结 构立柱、顶部横梁 能随水冷壁上集箱 膨胀不受阻。
焊缝尺寸符合 图纸要求,焊 接无咬边、气 孔、裂纹等缺 陷,无漏焊
2
设备名称 安装阶段
安装工艺要求
安装质量要求
热控锅炉壁温安装质量问题与技术策略探析
热控锅炉壁温安装质量问题与技术策略探析摘要:热控锅炉会影响到火力发电厂生产活动的开展效果,当下需要明确热控锅炉具备的作用,在壁温安装环节做好质量控制,由此规避安全事故,保证电力生产工作良性开展。
本文围绕热控锅炉壁温安装工作,归纳安装环节常出现的质量问题,提出质量管理策略。
关键词:热控锅炉;壁温;安装工作;质量控制电力发电成为我国发电的主要方式,热控锅炉作为火力发电厂发电的主要设备,通过燃烧燃料的方式,将化学能转变为热能。
在热控锅炉运行阶段,如果壁温温度计提供的数据不准确,不利于热控锅炉监测工作的开展。
由于温度计读数不准,还会出现很多误操作,使锅炉在运行时可能发生安全事故。
当下需要从源头处进行管控,做好热控锅炉壁温安装工作,处理安装环节的质量问题,确保锅炉在运行阶段处于稳定的状态。
一、热控锅炉壁温安装常见的问题热控锅炉壁温安装工作涉及的流程较多,在安装环节可能受到一些因素影响出现问题,无法达到工程建设要求。
当下引发安装问题的原因可能与施工方案设计不合理有关,在热控锅炉壁温安装阶段,如果前期未能整合信息,评估施工方案,可能因方案设计不合理,对安装工作形成影响,降低热控锅炉壁温安装工作的整体质量,使该设备在使用时出现功能方面的问题;在安装环节出现壁温问题,也可能与施工人员有关。
施工人员在安装阶段,需要使用电缆施工技术、焊接技术等,相关技术均有较高的要求,如果施工人员专业能力不足,不能在操作中达到技术要求,无法按照要求开展工作,使安装工作达不到技术标准,影响到热控锅炉壁温安装工作的最终效果,让相关设备在使用时无法拥有相应功能。
另外,企业在施工人员技术培训期间,可能没有安排培训活动,或者培训活动设置不合理。
部分施工单位虽然设置前期培训活动,但是没有考核工作人员是否具备技术操作能力。
如果施工单位选择的工作人员,不具备良好的技术操作能力,难以按照技术规范要求,完成设备安装任务;施工材料在热控锅炉壁板安装环节较为重要,如果材料存在质量问题,也会影响到安装工作的整体效果,使设备无法拥有良好的使用性能。
如何控制余热锅炉膜式壁安装质量
如何控制余热锅炉膜式壁安装质量一、工程概况1.1工程简述重庆同兴垃圾处理有限公司投资约3亿元人民币在北碚区童家溪镇建设一座日处理垃圾量为1200吨的处理场。
工程占地面积约10万平米,是重庆市政府重点关注、特事特办的利用垃圾焚烧余热产生蒸汽发电的环保工程项目。
该处理场采用德国马丁公司技术建造2条垃圾焚烧线和2台额定蒸发量为58.39t垃圾焚烧余热锅炉(该锅炉在一定程度上超过了220t/台燃煤汽锅炉)。
焚烧处理技术(燃烧介质为垃圾)部分关键设备从德国马丁公司引进,垃圾焚烧和余热锅炉部份由马丁公司负责概念设计和基本设计。
深化设计分别由重钢设计院和江西江联能源环保股份有限公司进行。
两台余热锅炉在国内尚属首台试制垃圾焚烧余热锅炉, 每台焚烧炉日处理垃圾量达600吨,是目前世界上单台处理垃圾量最大的、较先进的垃圾焚烧炉,其主要受热面为膜式壁,共有154片膜式壁。
该工程是一个边设计、边制造、边施工的项目,工程由重钢建设公司总承包,工程监理为重庆长安监理公司,锅炉由江西锅炉厂制造,锅炉安装由重庆工业设备安装集团承担。
1.2余热锅炉特点该余热锅炉为垂直顶支吊形式,逆推式炉排,与膜式水冷壁之间空间高约为13m,整个锅炉钢架高度为42.8m。
逆推式炉排上方有四个垂直烟道,第一、第二、第三烟中设置有膜式水冷壁管,也就是说第一第二第三烟道就是余热锅炉炉膛。
余热锅炉的平面布置为对称布置,长而窄。
集箱多每台锅炉有33个集箱,因此焊接量大。
烟道(炉膛)的布置为:第一、第二、第三烟道布置有膜式垂直水冷壁管;第二烟道中装有3片垂直管屏;第三烟道内装有高温过热器、低温过热器和蒸发束管;第四烟道为护板结构内部装有省煤器管束;膜式水冷壁由材料为20g的管子和材料为Q235—A的鳍片焊接而成,四周的膜式水冷壁从上到下组成一个密封烟室。
膜式水冷壁的两端与不同的供给集箱和汇集集箱相接。
余热锅炉工艺流程为:余热锅炉的垃圾燃烧产生的烟气通过第一烟道和第三烟道烟气向上流动,第二烟道烟气向下流动,第四烟道垂直向下后,通过处理进入烟囱;余热锅炉的给水通过给水操作台进入省煤器锅筒下降管膜式水冷壁下集箱膜式水冷壁上集箱锅筒(进行汽水分离)二、工程重点及难点2.1工程重点2.1.1锅筒及集箱等设备安装2.1.2 膜式水冷壁组对、焊接、吊装2.1.3过热器管安装2.1.4省煤器管安装2.1.5密封装置安装2.1.6锅炉本体管路安装,支、吊架安装2.1.7受热面焊接2.1.8安全阀调试、一次阀检验2.1.9热膨胀的控制2.1.10主蒸汽供回汽管路安装2.2工程难点2.2.1锅筒吊装2.2.2省煤器过热器小管径管道焊接2.2.3主蒸汽供回汽管焊接2.2.4膜式水冷壁吊装以上的重点和难点中,膜式壁安装工艺复杂,安装工作量大,每台锅炉膜式壁焊口达7500个,施工参照标准按锅炉规范和电力建设规范执行,射线探伤口约3500个,焊接盲点多,障碍焊增多,焊接质量易出隐患,因此膜式壁的组对、焊接将直接影响到整个工艺流程和直接影响着锅炉的运行质量。
锅炉设备安装质量控制措施
质量信息反馈及改进
1 2 3
信息反馈渠道的建立
建立有效的质量信息反馈渠道,鼓励员工积极反 映安装过程中存在的问题和改进建议。
数据分析与改进
对收集到的质量信息进行深入分析,找出问题根 源,制定相应的改进措施,持续优化安装工艺和 流程。
经验总结与共享
对成功的经验和存在的问题进行总结,形成知识 库并共享给其他项目团队,促进经验传承和知识 积累。
经验三
重视安装过程中的监督检查,及时发现并纠正不 符合规范要求的施工行为,确保施工质量。
THANKS
06 案例分析
成功案例分享
案例一
某电厂安装的超临界直流锅炉, 通过严格把控材料质量、焊接工 艺和热处理技术,实现了高效稳 定运行,节能减排效果显著。
案例二
某供暖企业安装的循环流化床锅 炉,针对燃烧效率、传热效果和 环保性能进行优化,提高了锅炉 运行效率,降低了污染物排放。
失败案例剖析
案例一
某化工厂安装的工业锅炉在运行过程 中出现严重的热疲劳裂纹,原因是安 装过程中未充分考虑设备热膨胀和冷 收缩的规律,导致应力集中。
安全性能检测
对锅炉设备的安全性能进 行检测,如安全阀、压力 表等安全附件是否正常工 作。
环境适应性检测
根据当地气候和环境条件, 对锅炉设备的适应性进行 检测,确保设备能够在不 同环境下稳定运行。
03
锅炉设备安装后的质量控制
设备运行调试
设备运行调试是确保锅炉设备正 常运转的重要环节,通过调试可 以发现设备存在的问题并及时解
案例二
某酒店安装的燃气锅炉在调试过程中 发生爆炸,经调查发现是安装时安全 阀和压力表未校验合格,且操作人员 未经专业培训。
经验教训总结
如何控制余热锅炉膜式壁安装质量
如何控制余热锅炉膜式壁安装质量余热锅炉膜式壁作为现代化锅炉的重要组成部分,已经在工业生产中得到广泛应用。
然而,在安装过程中,如何控制余热锅炉膜式壁的安装质量,成为了提高锅炉效率、延长锅炉寿命的重要保障。
本文将从以下几个方面阐述控制余热锅炉膜式壁安装质量的方法。
1. 设计阶段合理设计在余热锅炉膜式壁的设计阶段,需要充分考虑到各种因素的影响,在设计出方案之后,必须经过论证和审查后方可进入制造和安装环节。
设计阶段要注意以下几个问题:1.1 材料选择膜式壁的材料一般选择优质的耐高温合金钢板或不锈钢板,要按照设计要求进行选择,化学成分、物理性能和机械性能均需符合标准。
1.2 壁体结构设计膜式壁壁体结构合理,具有一定的强度,因此需要在设计时综合考虑各种因素,如温度、压力、流量等,以确保合适的壁体结构。
1.3 焊接工艺设计余热锅炉膜式壁的安装主要靠焊接完成,因此设计时需要考虑焊接工艺的选择,比如焊接方式、预热温度和焊接喷枪的选择等,要确保焊接质量,避免焊缝出现质量问题。
2. 制造阶段严格制造膜式壁作为锅炉重要组成部分,经过设计阶段后,需要进行制造。
在制造过程中,需要严格按照设计要求进行操作,注意以下几个问题:2.1 材料质量在制造过程中,必须对材料工艺要求进行严格把关,比如未经过热处理的材料不可用于焊接,必须进行检验证明,以确保材料质量合格。
2.2 壁体加工膜式壁在加工过程中,需要按照设计要求进行操作,遵循加工工艺,确保壁体的几何尺寸和表面质量,尤其是在焊接准备过程中需做到表面光滑、干净,避免表面油渍、尘土或其他杂质等对焊接质量的影响。
2.3 焊接质量焊接是膜式壁安装过程中最为侧重的环节。
在焊接过程中,必须严格按照设计规范、焊接工艺进行操作,以确保膜式壁焊接质量优良。
在焊接过程中,注意焊接参数的控制,防止出现气孔、烧透、偏差等缺陷。
3. 安装阶段技术熟练安装阶段是整个膜式壁安装的关键部分,要确保整个过程的质量,需要掌握以下几个要点:3.1 安装位置的准确掌握在安装余热锅炉膜式壁时,需要根据设计要求确定安装位置,掌握好安装位置的精度,以确保膜式壁安装后线路布置的合理性、工作效率的提升和整体安全的保障。
关于余热锅炉安装的质量控制
关于余热锅炉安装的质量控制摘要:随着我国可持续发展战略脚步的不断加快,节能型设备得到了广泛的推广与应用,其中余热锅炉作为一种节能型设备在各行业中已展现出了良好的经济性和可靠性,其良好的发展前景同时也对其安装质量提出了更高的要求。
文中就余热锅炉安装质量控制进行了简要论述。
关键词:余热锅炉;质量管理;质量控制一、前言余热锅炉安装工程质量是锅炉安全稳定运行的基础,是影响锅炉安全可靠性与使用寿命的重要因素,其对锅炉安装企业的技术、管理水平都有着较高的要求,同时也是锅炉安装企业市场综合竞争力的具体体现。
目前,余热锅炉安装质量控制还有着很大的优化空间,这就需要我们从事本专业工作的人员要不断的研发和探讨,加强先进技术的学习与应用,使余热锅炉安装的质量更容易得到保证。
二、余热锅炉安装质量管理余热锅炉安装质量管理是锅炉安装工作的核心,是决定锅炉安装成败的关键,没有良好的工程质量,也就失去了投资的经济效益和社会效益。
在安装过程中,除了常规的对锅炉焊缝进行无损探伤来检查焊接质量和安装后对安装项目的检查、验收外,还要做好如下几点:1、加强技术管理余热锅炉安装技术管理工作以及技术交底工作是保障余热锅炉安装质量的基础。
安装前的技术准备及交底工作是余热锅炉质量控制的重要环节,技术人员要熟悉余热锅炉安装图纸及技术文件要求,并按照有关规范和标准编制各个施工项目的施工方案、作业程序和质量控制标准,待技术交底过程中,保证施工作业人员对所参与的项目有深刻的了解、并熟悉该项目的施工方法与质量要求,严格要求施作业工人员按照施工程序和质量标准进行质量把控。
2、加强设备存放管理对于余热锅炉小配件要加强清点与验收、归类整理并存放于仓库,同时做好标识,注明用途、图号、材质,避免由于安装过程中由于配件混乱而影响安装质量。
对于余热锅炉的大件设备,要加强其存放管理,避免由于存放管理不当而对设备产生变形,影响安装质量。
例如:大件设备应选择平整且高于附近地面的场地进行存放,存放时应在底部垫上木方,避免设备与地面的直接接触而产生腐蚀,并且存放时还要严格控制设备堆积,减少由于设备存放不当对设备造成的影响,为安装质量的保障奠定基础。
