贵阳国际汽贸城农民新村安置房工程临时用电施工组织设计

贵阳国际汽贸城农民新村安置房工程临时用电施工组织设计一、项目背景二、临时用电施工组织设计原则1.安全第一:临时用电施工组织设计必须符合国家规定的电气安全标准,并采取必要的安全措施,确保人身和财产安全。
2.经济合理:临时用电施工组织设计应充分考虑成本因素,尽可能减少材料和人力资源的浪费,合理利用电力资源。
3.灵活可靠:临时用电施工组织设计应灵活可靠,满足不同施工阶段和施工部位的用电需求。
三、临时用电施工组织设计方案1.临时用电总体方案(2)临时用电总容量计算:根据工程规模和用电设备的需求,计算出临时用电的总容量,确保施工过程中用电充足。
(3)临时用电线路布置:根据工程施工现场的实际情况,合理布置用电线路,确保每个施工部位有足够的用电设备供应。
2.安全措施(1)使用符合国家标准的电缆和电线进行电路连接,确保电路安全可靠。
(2)设置漏电保护装置和过载保护器,防止电路过载和漏电造成的安全事故。
(3)设置防火措施,严禁在临时用电线路周围存放易燃物品。
(4)设置警示标志,标明临时用电部位和电气设备,防止他人误触。
3.施工阶段临时用电(1)地下管线施工阶段:在地下管线施工阶段,临时用电主要用于施工机械设备和照明。
(2)建筑结构施工阶段:在建筑结构施工阶段,临时用电主要用于塔吊、升降机和照明。
(3)装修阶段:在装修阶段,临时用电主要用于照明、电动工具和电动设备。
4.施工部位临时用电(1)施工工棚:为施工工棚提供照明和电源插座,满足施工人员的用电需求。
(2)塔吊和升降机:为塔吊和升降机提供电源插座,确保其正常运行。
(3)各楼层施工电源:根据不同楼层的施工需求,设置相应的电源插座。
四、临时用电安全管理1.设立专人负责临时用电安全管理,监督施工现场的用电安全工作。
2.定期对临时用电设备进行检查和维护,确保设备的正常运行。
3.对施工人员进行用电安全培训,提高用电安全意识和操作水平。
4.建立用电事故报告和处理制度,及时处理和整改用电安全问题。
安装工程施工组织设计范本

安装工程施工组织设计范本一、工程概况该工程为一处商业综合体项目,包括地下车库、商业店铺和写字楼等建筑。
总建筑面积约为10万平方米,总投资额约为2亿元。
项目位于市中心繁华商业区,周边交通便利,人流量大。
本工程施工组织设计旨在合理安排工程施工流程,保证工程质量和安全。
二、施工组织设计原则1. 确保施工安全。
在施工过程中,严格执行国家有关安全施工规定,加强现场管理,保障施工人员安全。
2. 保障施工质量。
采用高标准的施工工艺,严格控制施工质量,确保工程质量满足设计要求。
3. 合理安排施工进度。
根据项目实际情况,科学制定施工计划,合理安排施工流程,保证工程按时完工。
4. 节约施工成本。
合理利用资源,减少浪费,降低施工成本,提高工程效益。
三、施工组织设计方案1. 施工单位组织本工程施工单位由一家有着丰富经验的建筑施工公司承担。
公司具有完善的组织结构和技术人员,能够保障施工质量和进度。
在施工过程中,公司将派遣专业的施工人员进行现场管理,并定期组织培训,提高施工人员的技术水平和安全意识。
2. 施工进度安排按照总工期要求,本工程施工分为地下车库、商业店铺和写字楼三个施工阶段。
在施工初期,将根据工程量和施工要求,制定详细的施工计划,合理安排施工进度,确保各阶段施工有序进行,达到按时完工的目标。
3. 施工方法与工艺(1)地下车库施工地下车库为本工程的基础部分,施工难度较大。
采用先进的钻孔爆破技术,快速开挖地下空间。
在施工过程中,加强地基处理,确保地下结构牢固可靠。
同时,采用专业的通风设备,保障施工人员安全。
(2)商业店铺施工商业店铺为本工程的主体部分,施工要求高。
采用高标准的水电安装工艺,保障店铺设施稳定运行。
在施工现场增设专门的质量监测点,定期进行检测,确保施工质量。
(3)写字楼施工写字楼为本工程的附属部分,施工要求较为严格。
采用精密的建筑设计,确保写字楼外观美观大气。
在施工过程中,加强材料采购管理,避免假冒伪劣产品,确保写字楼安全耐用。
安全施工组织设计方案

贵钢西区廉租住房工程施工组织设计编制单位:贵阳南后建筑工程有限公司编制人:审核人:日期:一、工程概况:本工程为贵钢西区廉租,该项目位于贵阳市油榨街。
1本工程由首钢贵阳特殊钢有限责任公司,贵阳南后建筑工程有限公司承建,贵州协同建筑设计有限责任公司,贵州正业工程技术投资有限公司。
2建设概况:总建筑面积为m2,建筑层数为6+1层,±0.000以上6层,±0.000以下1层,建筑高度为m;一至三层采用M10混合砂浆MU15页岩烧结砖、四层至顶层采用M7.5混合砂浆MU10页岩烧结砖砌筑,屋面为建筑找坡屋面,为APP改性沥青防水卷材屋面,楼地面为水泥砂浆楼地面,卫生间楼地面为陶瓷地砖地面;卫生间贴2100高白色瓷砖墙裙,内墙及天棚为混合砂浆墙面,瓷粉罩面。
外墙采用外墙面砖。
切形3结构概况结构概况:结构型式为砌混结构6+1层,抗震设防烈度为六度,结构安全等级为二级;合理使用年限为50年。
基础型式刚性条形基础,基础为C15毛石砼,毛石标号为MU30,梁、板、柱及其它现浇构件为C25。
二、附图:三、施工过程中的安全生产措施:1、进入工地必须戴上安全帽,穿工作鞋,不准穿高跟鞋、硬底鞋或拖鞋;2、工作期间要精神集中,不准嬉戏玩耍、乱抛杂物及酒后作业;3、非经安排操作机电的人员不准擅自乱动一切机电设备;4、高空作业,必须系上安全带;5、电动机械必须接地、接零,实行一机一闸一漏,开关必须设箱上半时锁,中途停电或下班时,必须拉闸断电关箱加锁。
6、电动机械出故障,必须断电源,停机修理,不准在运行中排障,机械更不准带病运行;7、升降笼不准载人上落,井架内不准行人通过,各层笼口须搭设固定平台与楼层连接,不准用临时跳板,井架四周要围密竹或张挂密眼安全网;8、人货梯严禁超载、滥载,并做好机械设备的保修、养护工作。
9、升降架的风缆绳必须按要求拉设,严禁风缆绳横跨裸露高压电线上空,架脚的定向滑轮要用钢丝绳绑扎,不准采用钢筋牵引钢缆在地面部位,要设木板槽保护钢丝缆不受磨损,滑轮要经常检查和加润滑油;10、首层以上建筑物四周必须张挂安全网,临街及行人通道处设有档板;11、建筑物的电梯井口、预留洞口、通道口、楼梯口及临边处必须设安全防护栏;12、机械传动部位必须有防护罩;13、锯机、刨机的操作人员不能正面对刨碟转动方向站立,并不能用手送料到机械工作部位;14、深坑、深井必须设防护栏并标有明显危险标志;15、遇有裸露高压电线,必须有足够的安全距离才允许作业;16、排栅、顶架的斜撑、桩等不准擅自拆除;17、工地电线、电缆要立杆架空,不准随便放在地面上;18、水磨石机的操作人员,必须戴绝缘手套,穿胶水鞋;19、气油、柴油等易燃物品的仓库与工棚有足够的安全距离,工棚要有足够的防火设备及安全警示牌,严禁在工棚内生火煮食;20、禁止两人在同一梯上操作,禁止投掷物件工具;21、机械操作要束好袖口;22、高空作业所用材料要堆放平稳,工具应随手放入工具袋内。
(建筑工程安全)安全施工组织设计方案(优质)

(建筑工程安全)安全施工组织设计方案宏恩财富广场旧城改造项目二期工程(1标段)安全施工组织设计方案重庆浩森建筑工程有限公司2016年3月1 日重庆浩森建筑工程有限公司安全施工组织设计方案会签表安全施工组织设计方案报审表工程名称:宏恩财富广场旧城改造项目二期工程(1标段)5#楼D区商业D1标,地下车库安全施工组织设计方案报审表工程名称:宏恩财富广场旧城改造项目二期工程(1标段)5#楼D区商业D1标,地下车库目录一、编制依据 (1)二、工程概况 (1)三、安全组织机构保证体系 (1)四、安全生产管理目标 (2)五、安全工作准备 (8)六、安全生产保证措施 (8)七、分部分项工程安全技术施工方法 (10)(一)基础工程 (10)(二)模板工程 (10)(三)钢筋工程 (12)(四)混凝土工程 (13)(五)屋面工程 (13)(六)砌筑工程 (14)(七)油漆涂料工程 (14)(八)玻璃工程 (15)(九)脚手架工程 (15)(十)洞口临边防护措施 (18)八、施工现场临时用电工程 (18)九、专业性强项目安全施工方案 (19)十、机械设备管理 (23)十一、消防 (24)(一)消防工作管理组织 (24)(二)消防工作方案 (24)(三)消防安全技术措施 (27)(四)防火教育 (32)(五)动火审批 (33)(六)定期消防检查 (33)十二、文明施工 (33)(一)文明施工目标 (33)(二)场地布置 (33)(三)围护设施 (34)(四)生活设施 (34)(五)施工设施 (35)(六)综合管理 (35)十三、其他相关 (37)安全文明施工组织设计方案一、编制依据为了确保该项目在施工过程中的安全生产,结合本工程的建筑特点,编制本安全施工组织设计。
编制依据:1.《建筑施工安全检查标准》(JGJ59-2011)2.《施工现场临时用电安全技术规范》(JGJ46-2012)3.《建筑施工高处作业安全技术规范》(JGJ80-2011)4.《建筑安装工人安全技术规程》5.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ30-2011 J84-2011)6.《建筑机械使用安全技术规程》(JGJ33-2012 J119-2012)7.《建筑基坑支护技术规程》(JGJ120-2012)8.《宜宾市建设工程施工现场管理办法》以及其它相关的规范及标准。
安全施工组织设计(完).doc

福门•华府世家三期建设项目(四标段)安全施工组织设计批准:审核:编制:甘肃铜城工程建设有限公司2017-04-07目录第一章编制依据................................................................................................... - 3 -第二章编制目的 .................................................................................................. - 4 -第三章工程概况................................................................................................... - 4 -一、项目概况 (4)二、工程概况 (5)㈠、结构工程概况........................................................................................... - 5 -㈡、建筑工程概况........................................................................................... - 6 -㈢、安装工程概况........................................................................................... - 7 -第四章安全管理目标 ........................................................................................ - 10 -第五章安全生产责任制 .................................................................................... - 11 -一、项目经理安全生产责任制 (11)二、项目部总工程师职责 (12)三、项目副经理安全管理职责 (12)四、技术员安全生产责任制 (13)五、安全员安全生产责任制 (13)六、施工员安全生产责任制 (14)七、质量员安全生产责任制 (14)八、资料员安全生产责任制 (15)九、材料员安全生产责任制 (15)十、材料仓库保管员安全生产责任制 (16)十一、生产班组和职工安全生产责任制 (16)十二、电工班(电工)安全生产责任制 (17)十三、焊工生产责任制 (17)十四、架工班(架子工)安全生产责任制 (18)十五、工程管理部门职责 (18)十六、经营部门职责 (19)十七、财务部门职责 (19)十八、物资管理部门职责 (19)十九、安全监察部门职责 (20)二十、保卫部门职责 (21)第六章安全保证体系 ........................................................................................ - 22 -一、安全领导小组 (22)二、安全管理组织机构 (22)三、安全生产、文明施工保证体系图 (22)第七章安全管理制度 ........................................................................................ - 23 -一、安全教育制度 (23)二、安全技术交底制度 (25)三、安全生产资金保障制度 (25)四、安全工作例会制度 (26)五、安全检查制度 (26)六、专项方案审批制度 (27)七、机械设备安全管理制度 (29)八、班前安全活动制度 (29)九、分包单位安全管理制度 (30)十、消防管理制度 (31)第八章安全管理................................................................................................. - 31 -第九章机械、临时用电安全措施 .................................................................... - 34 -第十章、“三宝”“四口”安全保护措施 ...................................................... - 36 -一、安全帽 (36)二、安全带 (36)三、安全网 (37)四、预留洞口 (37)㈠、洞口作业的防护..................................................................................... - 37 -㈡、洞口作业的防护设施............................................................................. - 38 -五、楼梯口 (39)第十一章季节性施工安全保证措施 ................................................................ - 40 -一、雨季施工安全保证措施 (40)二、冬季施工安全保证措施 (40)第十二章重大危险源控制预防措施 ................................................................ - 43 -一、高处坠落的预防 (43)二、触电事故的预防 (45)三、坍塌事故的预防 (46)四、打击事故的预防 (47)五、伤害事故的预防 (48)六、中毒事故的预防 (49)第十三章消防管理 ............................................................................................ - 49 -一、消防设施 (50)二、易燃、易爆物品的管理 (50)三、其他 (50)第十四章分部分项工程安全技术措施 ............................................................ - 50 -一、土方工程 (50)二、防水工程 (52)三、混凝土工程 (53)四、钢筋工程 (54)五、模板工程 (55)六、砌体工程 (57)七、装饰工程 (58)八、脚手架工程 (59)九、临时用电工程 (63)十、安装工程 (69)第十五章塔吊、施工电梯安全技术措施 ........................................................ - 70 -第十六章悬挑脚手架、支模架、卸料平台安全技术措施............................ - 70 -第十七章环境安全技术措施 ............................................................................ - 71 -一、文明施工及环境保护管理组织机构 (72)二、施工现场管理制度 (72)附件一:机械安全操作规程 (82)塔吊安全操作规程 (82)搅拌机安全操作规程 (83)钢筋对焊机安全操作规程 (84)钢筋切断机安全操作规程 (84)钢筋弯曲机安全操作规程 (85)蛙式打夯机安全操作规程 (86)木工圆盘锯安全操作规程 (87)挖掘机操作规程 (87)附表附图 (89)1、施工进度网络图 (89)2、施工进度横道图 (90)3、施工总平面图 (91)安全施工组织设计第一章编制依据1、施工图纸及合同2、《建筑施工安全检查标准》 JGJ59-20113、《安全防范工程技术规范》 GB50348-20044、《职业健康安全管理体系规范》 GBT28001-20115、《环境管理体系规范及使用指南》 GBT24001-20046、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-20117、《塔式起重机安全规程》 GB5144-20068、《建筑机械使用安全技术规程》 JGJ33-20129、《建筑施工高处作业安全技术规范》 JGJ80-201610、《施工现场临时用电安全技术规程》 JGJ46-200511、《建设工程施工现场管理规定》12、《建设工程安全生产管理条例》13、《中华人民共和国建筑法》14、《中华人民共和国安全生产法》15、《工程建设安全文明施工标准化图册》其他:建筑施工合同、集团公司的程序文件、管理手册、工作标准、管理标准、技术标准及工程公司的相关制度、文件等。
安全施工组织设计74026

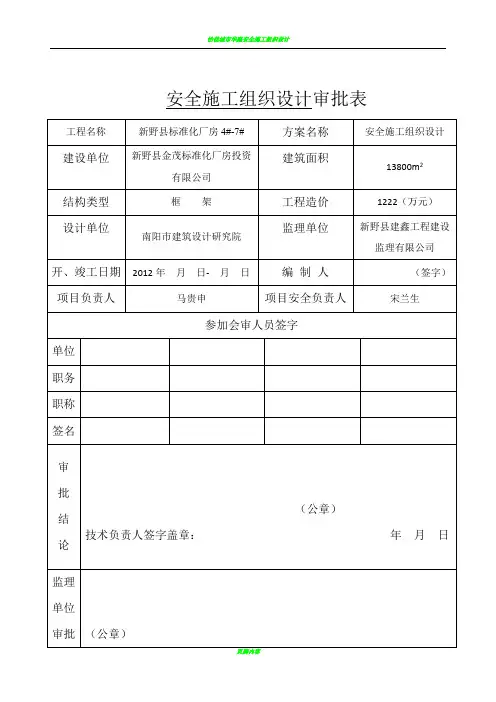

安全施工组织设计审批表新野县标准化厂房4#-7#安全施工组织设计一、工程概况新野县标准化厂房4#-7#位于新野县纺织产业集聚区东区,厂房4幢,每栋长77.64m,宽21.24m,共二层,层高4.2m ,建筑总高为14.8米,总建筑面积13800平方米,室内外高差450mm,本工程结构形式为全现浇钢筋混凝土框架结构,基础为钢筋砼柱下独立基础,基底标高为-2.1m。
二、编制依据1、建筑施工安全检查标准JGJ59-20112、建筑工程施工现场供电安全规程GB50194-933、施工现场临时用电安全技术规范JGJ46-20054、建筑施工高处作业安全技术规范JGJ80-915、龙门架及井架物料提升机安全技术规范JGJ88-926、建筑施工扣件钢管脚手架安全技术规范JGJ130-20117、建筑工程安全生产管理条例8、中华人民共和国安全生产法9、建筑施工现场环境与卫生标准三、环保与职业健康安全管理组织机构及运行程序项目部建立以项目经理马贵申为组长,项目执行经理杨宗文、安全主管宋兰生为副组长的安全生产保证体系小组,认真贯彻落实“安全第一、预防为主”的方针,牢固树立先安全后生产,管生产必须管安全,先防护且防护到位验收合格后方准安排生产的原则。
层层落实安全责任,目标分解到位,严格考核制度,把安全管理工作与自己的经济收入挂钩,严格兑现,奖优罚差。
项目部自开工时,对本项目施工全过程、全方位的环境因素和危险源进行辨认,通过对其辨认进行评价,确定重要环境因素和重大危险源,通过目标和管理方案的制度,采用有效方法进行控制,项目部通过目标和管理方案的检查落实、日查、旬查等方法进行检测。
对发现的问题制定纠正措施,并采取预防措施,保证持续进行。
从项目经理、各级管理人员到劳务分包方各生产班组必须认真执行国家安全生产法规,认真履行各自安全生产职责,确保环境与职业健康安全生产,保证体系正常有效进行。
组织机构图如下:安全生产保证体系图四、环境与职业健康安全目标:1、杜绝重伤以上事故发生。
鑫城国际B1地块工程施工组织设计
目录第一章工程概况1.总体概述2.工程概况3.编制说明及依据第二章工程管理目标第三章施工部署1.成立项目部2.项目法管理3.项目施工准备4.施工劳动力安排计划5.施工段划分第四章施工总平面布置专项措施1.施工总平面布置2.现场施工用电3.施工临时用水第五章本工程施工重点与难点1.基础施工2.泵送砼过程控制3.测量专项施工方案4.钢筋砼屋面工程专项施工方案5.后浇带施工6.人防地下室工程施工第六章确保工程质量的技术组织措施1.工程质量管理目标2.成立现场指挥部3.质量保证体系4.质量验收程序5.质量保证措施6.对各专业工种的质量管理措施7.工程技术资料的管理8.新技术在本工程的运用9.分部工程质量目标计划表10.全面质量管理第七章确保“黄鹤杯”的质量保证措施1.土建部分确保黄鹤杯奖的组织措施2.安装部分确保黄鹤杯奖的组织措施第八章防治工程质量通病的技术措施1.施工技术措施1.1主体结构1.2装饰工程1.3楼地面工程2.防治渗漏技术措施2.1外墙2.2屋面工程2.3穿楼地面管2.4厕所间地面与墙相接阴角处渗漏水3.楼地面起砂4.雨水管立管与落水口堵塞第九章工程施工工期的进度安排1.工期总体安排2.主要工程部位节点工期3.工期进度承诺第十章确保施工工期的技术组织措施1.施工工期完成的可行性分析2.加强劳动力的投入和管理3.强化各级生产管理4.严格推行网络施工、科学合理组织流水施工5.提高施工技术水平6.加强各工种的协调施工第十一章确保安全生产的技术组织措施1.安全生产保证体系2.安全生产责任制度3.施工组织设计与专项安全施工方案编审制度4.安全技术措施执行制度5.安全技术交底制度6.架体及设备安装验收制度7.安全检查制度8.安全教育培训制度9.伤亡事故报告制度10.劳动防护用品发放和使用制度11.班组安全活动制度12.门卫值班和治安保卫制度第十二章确保文明施工的技术组织措施1.现场文明施工管理措施2.消防管理措施3.治安保卫管理措施4.环境保护专项措施第十三章主要施工方案1.主体结构施工方案1.1模板工程1.2钢筋工程1.3混凝土工程1.4砌体工程1.5脚手架工程2.装饰装修工程施工方案2.1概要2.2墙面装饰装修2.3楼面装饰2.4外墙粉刷3.安装工程施工方案3.1 动力及电气照明工程3.2 给排水工程第十四章工程配合与协调管理第十五章工程保修组织措施第十六章季节性施工技术组织措施第十七章工程计量管理第十八章工程档案资料管理措施第十九章突发事件的应急处理措施附一主要施工机械设备表附二劳动力计划表附三施工进度网络图附四施工总平面布置图附五临时用地表附六项目拟分包情况表第一章工程概况1.总体概述工程名称为武汉鑫城国际B1地块项目汇景苑;建设单位为武汉三金房地产开发有限公司;建设地点为武汉市江汉区新华路马场路口;设计单位为中冶南方工程技术有限公司。
安全施工组织设计
施工组织设计(方案)审批表工程名称:振华“御景国际”2#、3#商住楼建设项目振华“御景国际”2#、3#商住楼建设项目工程安全生产文明施工组织设计编制:审核:批准:中国振华集团建筑工程公司安全生产文明施工组织设计一、工程概况本工程“振华御景国际”2#、3#商住楼,位于凯里市。
本工程建筑层数地上24F、地下二层。
三层以上为住宅;2号楼建筑面积26183.4㎡,建筑层数24层,建筑总高度75.1m,3号楼建筑面积17892㎡,建筑层数24层,建筑总高度75.1m,总建筑面积44075.4㎡。
本建筑设计使用年限为50年。
主要结构类型为框架剪力墙结构,抗震设防烈度:6度;属一类高层建筑,耐火等级为一级,地下室及商场防火等级为一级,建筑防火按《高层民用建筑设计防火规范GB50045-95》2005年版执行;本工程完全遵照凯里市规划部门批准的总平面规划图布局,建筑定位放线详见总平面图;本工程相对标高±0.000相当于绝对标高694.000,住宅入口室内外高差0.15 m。
建设单位是贵州振华房地产开发有限公司,设计单位是贵阳建筑勘察设计有限公司。
中国振华集团建筑工程公司组织施工。
二、安全管理依据本工程的安全生产文明施工管理依据为:《中华人民共和国安全生产法》《建筑施工安全检查标准(建设部JGJ59-99)》《贵州省安全生产条例》《贵阳市建筑工程文明施工检查评分表》中国振华集团建筑工程公司相关的安全管理规定三、安全生产、文明施工目标及保证措施1、安全生产、文明施工目标:按照《建筑施工安全检查评分标准》,创建安全文明示范工地,杜绝重大伤亡事故,轻伤频率控制在1.5‰以下,减轻污染和施工噪音。
2、安全生产保证措施(1)建立健全安全生产文明施工保证体系(详见安全保证体系框图),公司安全部门全面监督指导,并进行经常性的监督检查,项目经理为首抓好项目的安全生产文明施工,设专职安全员进行巡回检查,突出重点部位的防范,各专业工程师负责本专业安全生产文明施工,班组安全员指导检查本班组安全文明施工,全体职工自觉遵守有关规定,将安全生产文明施工措施条条落实到人,并同经济利益挂钩。
安2安全施工组织设计及专项施工方案
建设工程施工现场安全生产保证体系管理资料安2安全施工组织设计及专项施工方案工程名称:平顶山市湛景苑5#、6#楼建设单位:平顶山市丰源达房地产开发有限公司设计单位:深圳市国际印象建筑设计有限公司施工单位:平顶山市金鹰建筑安装有限公司监理单位:河南奥派工程管理有限公司总目录第一巻安全生产管理职责★第二卷安全施工组织设计及专项施工方案第三卷安全管理制度第四卷安全设施所需的材料、设备及安全防护用品采购管理台帐第五卷分包安全管理第六卷安全技术交底及动火审批第七卷施工现场安全检查、检验记录第八卷施工现场事故隐患控制第九卷安全教育和培训记录平顶山市湛景苑•5#、6#住宅楼安全施工组织设计编制:审核:审批:编制单位:平顶山市金鹰建筑安装有限公司日期:二〇一三年八月十五日本卷目录编制依据 (3)一、工程概况 (4)二、控制程序 (4)三、控制目标 (6)(一)工程项目安全管理目标 (6)(二)目标责任分解 (7)四、组织结构 (8)五、职责权限 (8)(一)项目经理的安全生产职责 (8)(二)项目生产副经理的安全生产职责 (9)(三)项目技术负责人的安全生产职责 (9)(四)项目安全管理人员的安全生产职责 (10)(五)工程技术人员的安全生产职责 (10)(六)安全员的安全生产职责 (11)(七)物资供应人员的安全生产职责 (12)(八)工长安全生产职责 (12)六、安全管理制度及办法 (13)(一)规章制度 (14)(二)检查评价 (18)七、安全技术措施 (18)(一)土方开挖 (18)(二)垂直运输机具 (19)(三)高处作业 (20)(四)脚手架工程 (23)(五)施工洞口及临边防护和立体交叉作业区的隔离 (26)(六)施工临时用电 (27)(七)中小型机具的使用安全 (30)(八)钢筋混凝土工程及模板工程的安装与拆除安全 (35)(九)消防安全 (39)(十)隔离措施 (42)(十一)雨季施工安全措施 (43)(十二)冬季施工安全措施 (44)编制依据✧《建设工程项目管理规范》(GB/T50326—2006)✧《建筑施工安全检查标准》(JGJ59—2011)✧《建筑施工高处作业安全技术规范》(JGJ80—91)✧《施工现场临时用电安全技术规范》(JGJ46—2005)✧《建筑机械使用安全技术规程》(JGJ33—2001)✧《建筑工程施工现场供电安全规范》(GB50194—93)✧《施工企业安全生产评价标准》(JGJ/T77—2003)✧《中华人民共和国安全生产法》✧《中华人民共和国建筑法》✧公司有关安全生产的管理规定一、工程概况本工程为平顶山市湛景苑•5#、6#住宅楼,位于平顶山市湖滨路与吉祥路交汇处西北角。
安全施工组织设计17939327296
安全施工组织设计一、工程概况:浦北县新源家园1#住宅楼工程,建设地点位于浦北县越新路,总建筑面积21059.64平方米,建筑高度为99.15米。
采用复合地基筏板基础,框剪结构;地上33层,其中1层为架空层。
二、工程环境概况本工程施工场地较为平坦,有利于现场施工安全管理。
三、编制依据:《建筑施工安全检查标准》(JGJ59-99)四、施工现场临时平面布置概况1、现场布置分为施工区、办公区、和宿舍区。
2、工地设置临时围墙、工地大门和门卫室,实行封闭管理。
施工现场的临时供水、供电、施工用道路均满足施工要求。
五、机具设备使用情况本工程垂直运输用一台搭吊,一台施工电梯,其它在施工中所使用的机具设备有砂浆搅拌机、钢筋弯曲机、钢筋切断机、平刨机、砂轮机、电焊机、移动式电动工具和手持电动工具、潜水泵等。
六、建立安全保障体系为确保工程施工安全达标、创优,生产工作顺利进行,建立以项目经理为现场安全生产第一责任人,由工长、班组长、专兼职安全员组成项目部安全生产领导小组,负责工程安全生产管理,实行安全生产培训和教育,安全生产检查,班前安全活动,安全生产的奖罚,安全技术交底,安全防护设施的搭设验收,施工机具的安装验收,安全隐患、整改和事故报告调查和统计工作及对施工过程安全生产执行落实的情况监督工作。
安全生产领导小组成员名单:组长:禤品台——主要负责项目部安全生产全面领导工作。
组员:陈广荣——负责施工现场的安全生产工作。
1宁明伟——负责施工现场消防安全、文明生产及后勤的管理工作。
陆正庆——负责项目部的施工用电、机械设备安全的检查工作。
吴东进——支持协助项目部专职安全员的工作,在施工中随时检查督促安全生产实施。
七、施工现场管理人员的安全管理制度1、项目经理职责(1)对承包项目工程生产经营中的安全生产负全面领导责任。
(2)在施工生产全过程中,贯彻落实安全生产方针、政策、法规和各项规章制度,结合项目情况,制定本项目各项安全管理办法,并监督其施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况二、安全施工目标三、安全生产、文明施工组织领导四、安全生产资金保证措施五、安全生产、文明施工保证措施六、地基与基础工程施工安全生产保证措施七、主体工程施工安全生产保证措施1、模板工程2、钢筋工程3、混凝土工程4、砌筑工程5、脚手架工程八、屋面工程安全生产保证措施九、抹灰工程安全生产保证措施十、管道工程安全生产保证措施十一、电气工程安全生产保证措施十二、装饰涂料工程安全生产保证措施十三、材料安全管理措施十四、机械安全管理措施十五、施工现场防护措施十六、消防安全措施十七、安全应急预案十八、洪水、台风应急预案十九、消防应急预案安全施工组织设计一、工程概况二、安全施工目标安全施工目标:杜绝重大伤亡事故的发生,轻伤负伤频率控制在千分之一以内。
三、安全生产、文明施工组织领导我公司根据本工程的特点,建立项目部安全领导小组,健全安全保证和监督检查体系。
制定完善的安全生产责任制,加强安全生产宣传教育,增强安全意识,牢固树立“安全第一、预防为主”的思想,坚持实行标准化管理,确保安全施工,四、安全生产资金保证措施1、工程根据施工进度,采用专款专用。
2、公司财务处每月根据项目施工进度所需安全生产提报用款计划,统一调配资金。
3、充分发挥公司资金周转优势,在工程款拨付不足的情况下,可以保证工程正常施工。
五、安全生产、文明施工保证措施1、施工现场采用封闭围档,围墙采用0.5mm厚的彩色钢板架设成墙,墙高度2米。
2、施工现场出入口设置电动大门,做好企业标志、标语,悬挂宣传标语。
3、临时设施房采用钢构活动板房二层,檐高不低于6.0米,窗洞口不小于0.93*1.1米,室内采用釉面彩砖地面及水泥砂浆地面,找平压光。
4、施工现场严格规划布置,设有办公区、施工区、加工区、物料堆放区等,在施工现场进入口设置导向牌。
5、施工现场道路路面平整,硬化后的道路方便进出车辆,保证物料运输。
6、施工现场材料堆放,统一规格品种,砖成垛;钢筋、砂、石子分类堆放。
做到整齐、有效。
7、施工现场的办公区采用绿化来美化施工现场,绿化面积将不低于现场办公区面积的5-10%。
8、在施工现场易产生火灾隐患的加工区,材料堆放区,施工区,设置专用消防设施,并设有专人负责管理维护。
9、有害物质存放,建筑垃圾暂时存放处,厕所都采用规范管理。
10、半成品加工区、搅拌机采用封闭式加工棚,防止噪声及粉尘污染,加工棚顶部采用双层厚度不少于5厘米的木板铺设,四周采用隔板及密目网封闭,加工棚设排水沟,排水畅通。
11、建筑物进入主体工程,主体外侧四周采用双排脚手架,架杆采用黄漆涂刷,满挂绿色安全密目网片,脚手架四周设置畅通的排水沟。
12、为满足施工要求,建筑物侧设置塔式起重机,垂直运输各种物料。
13、施工现场预设机动车、非机动车车位,以方便施工用车辆的运行及停放。
14、施工现场设置专用安全生产、文明施工宣传栏,以黑板报形式表彰宣传安全生产先进个人,读报栏宣传有关国家、省、市、有关安全生产的规章制度,现场悬挂安全生产宣传条幅、横幅,使职工处处感觉到安全生产的重要性,增强职工的防范意识,并设置危险源宣传栏,提示广大职工在施工中应注意的安全事项及要求。
六、地基与基础施工安全生产、保证措施1、地基土方采用机械开挖,人工清理相结合的方式进行施工。
2、机械开挖中,选择220型挖掘机挖土,自动卸土车外运土方。
3、在挖土工程开工前,向驾驶员作现场交底和安全教育,熟悉场地道路。
4、配合挖掘机作业的工作人员,在清理沟底时,必须在机械最大挖掘半径以外。
5、挖掘机铲斗满载往汽车上卸土时,应等汽车停稳,驾驶员离开驾驶室后,方可往车厢内卸土,回铲时禁止铲斗从汽车驾驶室顶部越过。
并在运输时做好覆盖,保证不产生扬尘。
6、挖掘机在作业中或行驶中,突遇树根,石块等造成失稳时,应立即停止挖掘。
7、遇有雷雨、大雪、大风、大雾天气时,机械设备严禁在高处及高压线附近工作。
8、人工在槽坑内清理积土,槽坑内施工人员必须戴安全帽,施工现场禁止穿拖鞋,高跟鞋或赤脚,施工期间严禁在槽坑内休息。
9、清理沟槽时,二人间距离保持2米以上的安全距离,对所用工具要经常检查是否完好无损,安全可靠。
10、配合车辆外运土时,在机械装土时,任何人不得在车上停留,以保证装土安全。
11、雨后施工,应及时清泥,修垫道路,采取垫砂或草袋的方式进行防滑处理,检查槽坑四壁有无裂缝,灌水等情况,以确保施工安全。
12、基础施工完毕后,回填土采用夯填法,机械采用夯实机械,操作人员严格按规章制度进行夯填。
13、基础施工中,各工种操作人员必须熟悉各自的操作规程,操作前,检查所操作施工的环境是否有安全隐患,排除不安全因素后方可进行施工操作。
14、基础模板的支设,应按工序进行,模板未固定牢固以前,不得进行下一道工序。
15、拆除模板应经施工现场技术人员同意,按顺序分段进行,严禁猛撬、硬锯或整体拉倒。
16、浇灌基础砼时,应站立在搭设的平台上,不得直接站立在模板或支撑上操作。
17、使用震动棒要穿胶鞋,严格按操作规程操作,严禁湿手接触开关。
七、主体工程施工安全保证措施本工程主体为砖混结构形式。
1、模板工程根据施工质量及进度要求,本工程模板采用竹胶模板,方便施工操作人员的模板拼装,提高拆除效率,有利于提高工程质量,保证工程施工安全。
(1)模板支撑不得使用扭裂、壁裂的材料,钢管不得有锈蚀,顶撑要垂直,底部平整坚实,并加垫木,木契要牢固,并用横顺拉杆与剪刀撑拉牢。
(2)支模过程中应严格检查,发现变形、螺栓松动等现象应及时修复。
(3)使用圆盘锯裁料前及时进行检查锯片有无裂口,螺丝是否上紧。
(4)操作锯时,应戴防护眼镜,站在锯片一侧,禁止站在与锯片同一直线上,手臂不得超越锯片。
(5)短窄料应用推棍,接料使用刨钩,超过锯片半径的木料,禁止上锯。
(6)模板按要求尺寸加工完毕后,应按工序进行拼装板模未固定以前,不得进行下道工序,禁止利用拉杆,支撑攀登上下。
(7)拆除模板要经过技术人员同意后方可进行,操作时应按顺序,分段进行,严禁猛撬、硬砸或大面积撬落与拉倒,拆下的模板应及时运送到指定地点集中堆放,防止钉子扎脚。
2、钢筋工程(1)钢材进入现场,按一定规格、品种分类堆放整齐,制作场地平整,工作台要稳固,照明灯具加网罩保护。
(2)盘圆钢筋在制作以前,进行机械拉直,卡头采用金属卡具,地锚按要求埋与地下,卷扬机锚固好,以防使用时松动。
(3)拉伸钢筋区域采用栏杆防护,拉筋沿线2米以内区域禁止行人出入。
(4)钢筋断料采用机械断料时,手与刀口距离不得少于15厘米,活动刀片前进时禁止进料。
(5)切断钢筋直径超过18时,采用高硬度切片保证钢筋一次性切断成功。
(6)切长钢筋应有专人扶住,操作时动作要一致,不得任意拖拉,切断钢筋须用套管或钳子夹料,不得用手直接送料。
(7)使用弯曲机制作钢筋半成品时,钢筋要贴紧挡板,注意放入插头的位置和回转方向不得开错。
(8)弯曲长钢筋,设立专人操作,并站立在钢筋弯曲方向的外面,互相配合,不得拖拉。
(9)焊接钢筋时,焊机设在平整,干燥的地方,有可靠的接地装置,导线采用套管防护。
操作时戴防护眼罩,手套。
(10)多人合运钢筋,起、落、转、停动作要一致,钢筋堆放要分散稳当,防止倾斜和塌落。
(11)在高空绑扎钢筋,设置专用操作平台,配置安全带,严禁站立在模板上绑扎操作。
(12)绑扎较高楼层的圈梁、挑檐、边柱钢筋时,在外墙搭设脚手架或操作架,挂设安全平网和防护立网,绑扎好安全带。
(13)起吊钢筋,下方禁止站人,必须由塔吊工来操作,待钢筋降落到离地不到1米处以后,始准靠近,稳固好后方可摘钩。
3、混凝土工程本工程混凝土采用商品混凝土,即保证了建筑物的质量又保证了施工进度。
(1)采用汽车输送泵泵送混凝土,机动车运输混凝土,应对驾驶员进行现场安全情况交底。
(2)浇灌梁、板、柱混凝土,应设操作台,不得直接站在模板或支撑上操作。
(3)使用震动棒应由专业电工将电源控制箱固定好,并严格按照施工现场临时用电操作规程接线送电。
4、砌筑工程(1)上下脚手架应设斜道,不准站在砖墙上砌筑、划线,检查大角垂直度和清扫墙面等工作。
(2)砌砖使用的工具应放在稳妥的地方。
斩砖应面向墙面,工作完毕应将脚手板和砖墙上的碎砖、灰浆清理干净,防止掉落伤人。
(3)起吊砌块的夹具要牢固,就位放稳后方可松开夹具。
(4)砌筑施工时,工人施工砍砖必须向内,严禁将砖头朝人或砍与墙体外面。
(5)施工过程使用脚手架时,严禁将材料集中进行堆放,施工人员不得站在堆放施工材料的脚手架上面。
(6)施工脚手架必须进行固定,脚手板必须固定在架体上,绑扎牢固。
(7)施工完毕的余料、工具不得随意丢弃,必须进行集中的堆放。
5、脚手架工程5.1脚手架的搭设(1)脚手架的搭设应保证脚手架的安全。
应满足使用要求,要有适当的宽度,步架高度,能满足工人的施工操作要求,材料堆放、运输要求。
(2)脚手架要有足够的强度、钢度和稳定性。
(3)脚手架的架体配合施工进度搭设,一次的搭设高度不应超过相邻连墙件以上二步。
(4)立杆的搭设严禁将48MM与51MM的钢管混合使用。
(5)立杆的接长对接扣件交错布置,两根相邻的立杆的接头不设置在同步内,两个相邻的立杆的高度错开距离不小于500MM。
(6)开始搭设立杆,每隔4跨设置一根抛杆,直至连墙件安装完毕以后,方可根据情况拆除。
(7)当搭至有连墙件的构造点时,在搭设完立杆、纵向水平杆、横向水平杆后,立即设置连墙件。
(8)立杆的搭设高度一般为施工层高出1.5米为宜。
(9)纵向水平杆的设置在立杆的内侧,其长度一般不小于3跨。
(10)纵向水平杆的接长采用对接扣件连接。
(11)纵向水平杆的对接扣件交错布置,不宜在同跨或同步内设置,在水平方向的错开距离不小于500MM。
(12)纵向水平杆的搭接长度不小于1米,等间距设置3个扣件固定,端部扣件与水平杆的杆端距离不小于100MM。
(13)在双排脚手架的同一步内纵向水平杆四周叫圈,用直角扣件与内外角部立杆固定。
(14)脚手架的主节点必须设置一根横行水平杆,用直角扣件扣接,严禁拆除。
(15)操作层上的主节点的横向水平杆,根据支撑脚手板的需要等间距设置,最大间距不大于纵距的1/2。
(16)双排脚手架的横向水平杆的靠墙一端至墙面的距离不大于100MM。
(17)脚手架的横向水平杆不应设置在下列位置:设计不允许留架眼的位置;宽度小于1米的窗间墙;梁或梁垫下及其两侧各500MM的范围内;过梁净跨1/2高度范围内砖砌体的门窗洞口两侧200MM和转角450MM的范围内;独立柱和附墙砖柱。
(18)脚手架设置纵、横向扫地杆,距底座上皮不大于200MM处的立杆上。
(19)脚手架设置剪刀撑与横向剪刀撑,在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不大于15米。
