宁波市城庄路姚江大桥主桥桥面板预制施工方案一、编制依据1、《公路桥涵施工技术规范》(JTJ041—2000)2、《公路工程质量检验评定标准》(JTG F80/1—2004)3、交通部《公路工程施工安全技术规程》(JTJ076—95)4、《宁波市城庄路姚江大桥施工图》5、有关的水文、地质资料二、工程概况宁波市城庄路姚江大桥位于宁波市姚江三江口附近,工程设计近期规划为双向六车道城市主干道。

本标段工程包括主桥、引桥和两岸引桥桥台各外延80m范围内的桥梁、道路、排水(不含钢结构制作、涂装及安装过程中的栓焊及维护检查车、防雷系统、照明工程、绿化工程及交通工程)。

桥梁总长832.84m,其中主桥长度为276m,为(48+180+48)m下承式连续钢桁架拱桥,主梁为叠合梁,在钢梁上搁置预制桥面板,预制板之间浇筑混凝土,形成桥面体系。

车行道混凝土桥面板布置在钢系梁内侧的系梁翼缘之间,并和钢系梁翼缘连接。

全桥桥面板由纵横梁分隔成240块预制桥面板,标准桥面板每块尺寸为7.36m×4.03m/7.685m×4.03m,厚25cm,重约20t。

预制板预制后放置时间应在5个月以上。

搁置在钢梁上的预制板间的横向、纵向现浇混凝土接缝宽分别为0.47m、0.44m,预制板和钢系梁之间纵向现浇混凝土宽度为0.35m左右,下弦拱脚处箱形钢横梁顶现浇混凝土宽度为2.97m,端横梁上现浇混凝土宽度为 4.685m。

现浇混凝土接缝处的钢板上布置焊钉,形成共同受力的钢混凝土结构。

在主桥全桥范围内设置32束纵向预应力钢筋,每束预应力筋采用φ15-7高强度低松弛钢绞线,间距0.6m,在端横梁位置张拉,另设置纵桥向6束备用管道。

三、水文、地质1、地形地貌姚江大桥位于姚江湾头三江口附近,为海积平原,地形较为平坦,地面标高一般在1.6~2.7m。

河岸自然稳定,桥区内无深大断裂和活动性断层通过,区域稳定性好。

该段江面宽350m。

预制板吊装施工方案

预制板吊装施工方案

桥面预制板吊装方案一、工程概况本标段为东二路二标工程,本桥梁跨径为10+20+10,上部结构为20m、10m后张法预应力筋混凝土空心板,梁高90cm、45cm,宽为124cm;桥面板共计108块,每跨安装36块桥面板;二、施工顺序1、支座及防滑块定位放样2、支座及防滑块放样复核3、支座安放4、预制板装送5、预制板吊装三、施工前准备1、桥接坡回填土到位,吊车及加长货车开行路线做好,应通畅、平整、不下陷,以免延误吊装时间,使施工顺利进行;2、承台、台身及桥台台帽砼养护期达到;3、板梁砼养护期达到;4、先按图放出每块板梁的边线及橡胶支座位置,橡胶支座安放位置应准确无误;5、准备好控制伸缩缝的木板为4cm;6、在整个施工过程中,要注意对成品和半成品如:土路基、板梁、台帽、台身等的养护;7、吊装前各人员应合理分配,各工序应由专人指挥;四、吊机选择起重机械采用JG-50050T主吊机二辆,TG-25025T副吊机一辆吊运16m板梁,载重为20T的托板车二辆;五、预制板吊装工艺流程六、吊装方法1、预制板起吊办法采用25T汽吊,配合托板运输车;本工程桥面板存放场周围没有高压电线及绿化带,所以吊机可以直接开上预制场地;吊机可停在预制场地旁,卡车停于吊机一侧;吊机把预制板梁吊起,再起吊入托板车装到现场;构件移运时混凝土强度不应低于设计强度的80%,构件移运和堆放的支撑位置应与吊点位置一致,并应支撑牢固,避免损伤构件;2、预制板的安装方法:板梁安装采用50T汽车吊安装近距离桥面板,由两侧对称向跨中铺设,最终在跨中合拢,在施工过程中,一定要做到对称加载,防止台身受力不均;中跨桥面板吊装时,吊机支撑设置应尽量在墩台帽上,同时应加大吊车支撑与桥面的接触面积;3、预制桥面板吊装要求:汽车吊吊装时应有专人指挥,起吊及下降时要做到平稳及听从指挥,桥面板安装时,应用4cm木板控制好伸缩缝宽度,伸缩缝位置按图纸要求;板与板间缝安装时应控制均匀,板安装后应无松动,与支座间应无空隙,否则应用铁片垫平;垫平后支座应无松动、无移位,否则预制板应重新安装;边梁吊装时应紧靠防滑垫块,边梁边线应到位、顺直,必要时可用经纬仪检查;4、质量检查和质量标准:支座中心偏位允许偏差10mm;梁板顶面纵向高程允许偏差+8,-5;相邻梁板顶面高差允许偏差8mm;5、橡胶支座安装:安装前应将墩、台支座垫石处清理干净,并检查其顶面标高应符合设计要求;将设计图纸标明的支座中心位置标在垫石及橡胶支座上,橡胶支座准确安放在支撑垫石上,要求支座中心线与支撑垫石中心线相重合;梁板安放时,必须仔细,使梁板就位准确且与支座密贴,就位不准时,或支座与梁板不密贴时,必须吊起,采取措施垫钢板和使支座位置限制在允许偏差内,不得使用撬棍移动梁板;支座安装时规定值或允许偏差为:支座中心与主梁中线应重合,最大偏差小于2mm,支座高程应符合设计要求;支座四角高差允许偏差2mm;七、吊装注意事项1、汽吊机等起重、运输设备使作注意事项:1、吊装作业前必须严格检查起重设备各部件的可靠性和安全性,并进行试吊;2、吊起重物作业平移时,应将重物提高到可能遇到的障碍物0.5m;以上运行时被吊重物不得左右摇摆;3、大型吊装工程,应制定安全技术措施,并向参加工作的人员进行安全技术交底;4、吊装作业应派专人统一指挥,参加吊装的起重工要掌握作业的安全要求,其它人员要有明确分工;5、各种起重机具不得超负荷使用;作业中遇到有停电或其他特殊情况,应将重物落至地面,不得悬在空中;操作人员不得擅自离开岗位;2高处作业注意事项:1、悬空高处作业必须设有可靠的安全防护措施;悬空高处作业扬:在开放型结构上施工,如高处搭设脚手架;在无防护的边缘上作业;在受限制的高处或不稳定的高处作业;在没能立足点或没有牢靠点的地方作业等;2、从事高处作业人员要定期或随时体检,发现有不宜登高病症,不得从事高处作业,严禁酒后登高作业;3、高处作业人员不得穿拖鞋或硬底鞋;所需的材料要事先准备齐全,工具应放在工具袋内;4、高处作业用的梯子不得缺档和垫高,同一架梯子不得二人同时上下,在通道处或平台使用梯子应设置围栏;5、高处作业与地面联系,应有专人负责,或配有通讯设备;6、夜间施工时,现场必须符合操作要求的照明设备;3、汽吊机安全操作规程:1、汽吊机操信人员必须经培训合格,取得上岗证后,方能上岗作业;严禁无证操作,操作人员应了解汽吊机的机械构造、使用性能;2、工作人员在作业时精力集中,坚守工作岗位,不做与工作无关的事,按规定使用安全带和安全帽等,严禁酒后作业、违章作业;3、吊装前,检查操作系统是否可靠,制动器是否灵活可靠;4、吊装前,应统一指挥信号:吊装时,指挥人员发出的信号与操作人员意见不一致时操作人员应发讯问信号,在确认指挥信号意图一致时,才能开车;5、汽吊机在吊运梁板过程中,如遇到起升机构制支突然失灵时,操作人员应立即发出信号,通知附近的人员离开,并迅速按动控制按钮反复起落梁板,并开动汽车选择安全地点,把梁板放下,不应任其自由下落,随后再进行检修,决不可在吊运过程中进行检修;6、在吊梁板时,应使承载不均匀、平稳,不能忽起忽落;起升机构的钢丝绳应保持垂直;同时,起吊和降落做到同步,注意控制好前后端的高度差;在架桥机所受的负荷不能超过其最大起重量的情况下方可起吊梁板;7、在操作过程中,应有专人分别位于前、后支架观察和监听,如果发现不正常现象或听到不正常的声音时,立即通知总指挥应采取相应措施,并停车检查,排除故障;未找出原因,不能开车;8、操作人员要做到十不吊:1指挥信号有误或不明确;2超负荷;3梁板上有人;4安全装置不灵;5下大雨;6能见度低、视线不好;7超重钢丝绳滑槽;8梁板被挂牢;9梁板紧固不牢;10风力超过六级;9、梁板吊装时,操作人员只服从总指挥人员的口令,由专人指挥;多人挂钩时,操作人员只服从吊运确定的指挥人员人指挥,但对任何人发出的危险信号,操作人员应立即采取相应措施;八、交通组织措施本工程为新建工程,全幅断交封闭施工,且周围地区运输条件良好,对周边交通没有影响;九、安全保证措施1、吊装作业派专人统一指挥,人员分工要明确,必须配备专门信号工2人和吊索工4人;并应持证上岗;2、吊装作业前必须严格检查起重设备各部件的可靠性和安全性,并进行试吊;3、各种起重机具不得超负荷使用,并派专人负责检查钢丝绳;4、作业中遇有停电或其他特殊情况,应将重物落至地面,不得悬在空中;5、作业地面坚实平整,支脚必须支垫牢靠,回转半径内不得有障碍物;6、吊起重物时,应先将重物吊离地面10cm左右,停机检查制动器灵敏性和可靠性以及重物绑扎的牢靠程度,确认情况正常后,方可继续工作;作业中不得悬吊重物行走;7、起升或降下重物时,速度要均匀、平稳、保持机身的稳定,防止重心倾斜,严禁起吊的重物自由下落;8、配备必要的灭火器,驾驶室内不得存放易燃品;雨天作业,制动带淋雨打滑时,应停止作业;9、在输电线路下作业时,当输电线路电压在1KV以下时,起重臂、吊具、钢丝绳等与输电线的距离不得小于1.5m;10、工作完毕,应将机车停放在牢固的地面上,吊钩收起,各部制动器刹牢,操作杆放到空挡位置;。

【桥梁方案】公路大桥桥面板预制方案

【桥梁方案】公路大桥桥面板预制方案

目录1 编制依据、原则及范围........................................................................................................ - 1 -1.1 编制依据...................................................................................................................... - 1 -1.2 编制原则...................................................................................................................... - 1 -1.3 编制适用范围.............................................................................................................. - 1 -2 工程概况................................................................................................................................ - 1 -2.1 工程简介...................................................................................................................... - 1 -2.2 主要工程数量.............................................................................................................. - 2 -2.3 气象水文情况.............................................................................................................. - 2 -2.4 交通运输情况.............................................................................................................. - 3 -2.5 沿线水源、电源、燃料等可利用资源的情况 ......................................................... - 3 -2.6 当地建筑材料的分布情况.......................................................................................... - 3 -3 施工进度计划........................................................................................................................ -4 -4 桥面板预制场规划................................................................................................................ - 4 -4.1 场地选择...................................................................................................................... - 4 -4.2 场地总体规划.............................................................................................................. - 5 -4.3 场地处理...................................................................................................................... - 6 -4.4 台座及存放基础.......................................................................................................... - 6 -5 桥面板预制............................................................................................................................ - 7 -5.1 钢筋施工...................................................................................................................... - 8 -5.1.1 钢筋检验 ......................................................................................................... - 8 -5.1.2 钢筋加工 ......................................................................................................... - 8 -5.1.3 钢筋安装 ......................................................................................................... - 9 -5.2 模板施工...................................................................................................................... - 9 -5.3 混凝土施工................................................................................................................ - 10 -5.3.1 混凝土拌制 ................................................................................................... - 10 -5.3.2 混凝土运输 ................................................................................................... - 11 -5.3.3 混凝土浇筑 ................................................................................................... - 11 -5.3.4 混凝土振捣 ................................................................................................... - 11 -5.3.5 混凝土养护 ................................................................................................... - 12 -6 资源配置计划...................................................................................................................... - 12 -7 冬季施工措施...................................................................................................................... - 13 -7.1 拌合站场地处理........................................................................................................ - 13 -7.2 原材料加热、保温.................................................................................................... - 14 -7.3 混凝土拌和................................................................................................................ - 14 -7.4 混凝土运输................................................................................................................ - 14 -7.5 混凝土浇筑................................................................................................................ - 14 -7.6 混凝土拆模................................................................................................................ - 15 -8 安全、质量、环境保证措施.............................................................................................. - 15 -8.1 管理组织机构............................................................................................................ - 15 -8.2 保证体系.................................................................................................................... - 15 -8.3 安全保证措施............................................................................................................ - 17 -8.4 质量保证措施............................................................................................................ - 17 -8.5 环境保护措施............................................................................................................ - 18 -桥面板预制方案1 编制依据、原则及范围1.1 编制依据⑴《济齐黄河公路大桥施工图》;⑵《高速公路施工标准化技术指南》;⑶《公路桥涵施工技术规范》(JTG/T F50-2011);⑷《公路工程质量检验评定标准》(JTGF80/1-2004);⑸《钢筋焊接及验收规程》(JGJ18-2012);⑹《混凝土结构工程施工规范》(GB50666-2011);⑺《建筑机械使用安全技术规程》(JGJ33-2012);⑻《混凝土结构工程施工质量验收规范》(GB50204-2015)。

桥面板预制场施工方案

桥面板预制场施工方案

桥面板预制场施工方案一、项目概况本项目是为了满足地区的交通流量需求,按照规划设计,建设一座桥梁。

为了提高工程施工效率和质量,采用了桥面板预制的方式进行施工。

本文将详细介绍桥面板预制场的施工方案。

二、施工准备工作1.确定施工现场:根据桥梁设计图纸,确定桥面板预制场的选址,保证施工场地平整、宽敞,并且便于材料运输和吊装机械操作。

2.建立施工组织机构:成立桥面板预制场施工队伍,包括项目经理、技术负责人、施工人员、安全人员等,明确各自职责,并制定作业计划和安全生产措施。

3.采购材料设备:根据桥面板预制的需求,采购所需的材料和设备,并保证其质量和数量充足。

4.制定施工方案:根据桥梁设计要求,制定桥面板预制的施工方案,包括材料准备、预制模具制作、混凝土浇筑等工序的安排和控制。

三、施工流程1.材料准备:根据设计要求,采购所需的混凝土和钢筋等材料,并进行检验和试验,确保其符合要求。

2.模具制作:根据桥梁设计图纸,制作桥面板的模具,要求模具制作精细可靠,确保所预制的桥面板尺寸和几何形状的准确度。

3.钢筋加工:根据设计要求,对预制桥面板的钢筋进行加工和焊接,确保其尺寸和布置符合规范要求。

4.引模装模:将制作好的模具安装到模板架上,并进行调整和固定,保证模具的平整度和稳固性。

5.浇筑混凝土:将预先调配好的混凝土运输到施工现场,采用泵送或倒运方式进行浇筑。

由于桥面板较大,浇筑过程应合理安排和控制,确保混凝土的浇筑均匀和充实。

6.混凝土养护:在混凝土浇筑完成后,采取适当的养护措施,包括覆盖保温材料、水养护等,以保证混凝土的充分硬化和强度发展。

7.放线、测量:根据设计要求,对已浇筑好的桥面板进行放线和测量,保证其几何形状和尺寸的一致性。

8.桥面板预制完成后,进行边角修整,并进行检查验收,确保质量合格。

9.桥面板吊装安装:根据设计要求,使用吊装机械进行桥面板的吊装和安装,要求吊装过程稳定、安全,确保桥面板的精确安装位置。

四、安全措施1.施工现场应设置警示标识,保证施工人员的安全。

桥面板施工方案(精华版)

桥面板施工方案(精华版)

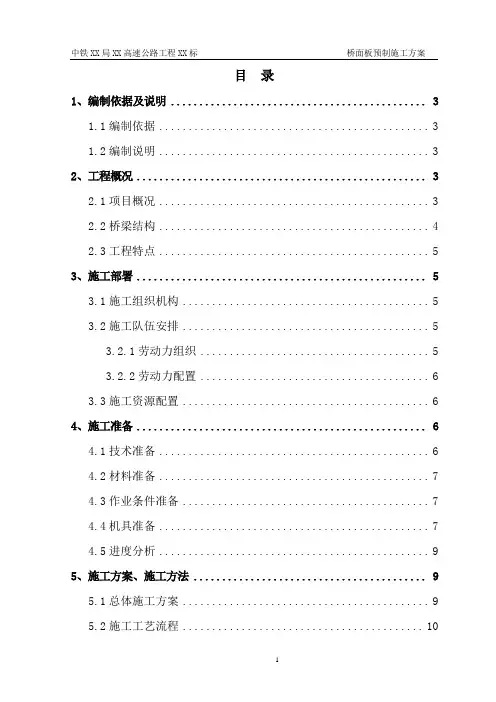

目录1、编制依据及说明 (3)1.1编制依据 (3)1.2编制说明 (3)2、工程概况 (3)2.1项目概况 (3)2.2桥梁结构 (4)2.3工程特点 (5)3、施工部署 (5)3.1施工组织机构 (5)3.2施工队伍安排 (5)3.2.1劳动力组织 (5)3.2.2劳动力配置 (6)3.3施工资源配置 (6)4、施工准备 (6)4.1技术准备 (6)4.2材料准备 (7)4.3作业条件准备 (7)4.4机具准备 (7)4.5进度分析 (9)5、施工方案、施工方法 (9)5.1总体施工方案 (9)5.2施工工艺流程 (10)5.3钢筋工程 (10)5.4模板工程 (11)5.5混凝土工程 (11)6、桥面板质量管理保证措施 (16)7、安全目标及安全保证措施 (18)7.1 安全目标 (18)7.2 安全管理组织机构 (18)7.3 建立安全生产责任制 (21)7.4 保证施工安全的具体措施 (21)7.5 夜间施工保证措施 (21)8、文明施工及环保措施 (23)8.1 保证体系 (23)8.2 文明施工保护措施 (24)8.3 环境保护措施 (25)9、冬、雨季施工保证措施 (26)XX高速公路工程XX标桥面板预制施工方案1、编制依据及说明1.1编制依据《工程建设标准强制性条文》(公路工程部分)(2002年4月17日)《公路桥涵施工技术规范》(JTG/F50—2011)《公路工程质量检验评定标准》(JTG F80/1—2012)《公路工程技术标准》(JTG B01-2003)1.2编制说明本施工方案在编制时,充分考虑桥面板的施工特点及我公司施工技术能力,本着优化施工方案、强化质量管理、合理安排工期、降低资源消耗的原则,并在施工方案中体现新技术、新工艺、新方法,确保优质高效的完成桥面板施工。

2、工程概况2.1项目概况XX高速公路XX至XX段路基工程XX标段起止里程为K11+110.5~K16+220.5,路线全长5.11km,均为XXX特大桥。

桥面板专项施工方案

桥面板专项施工方案

桥面板专项施工方案目录1. 桥面板专项施工方案概述 (2)1.1 工程概况 (2)1.2 编制目的 (3)1.3 适用范围 (4)2. 施工准备 (4)2.1 施工组织设计 (5)2.2 现场布置 (7)2.3 人员配备与培训 (8)2.4 机械设备及材料准备 (9)2.5 安全与环保措施 (10)3. 桥面板施工工艺 (11)3.1 桥面板预制与安装 (12)3.1.1 预制板生产与运输 (14)3.1.2 预制板堆放与吊装 (15)3.1.3 预制板安装与连接 (16)3.2 桥面板现浇与养护 (19)3.2.1 现浇混凝土浇筑 (20)3.2.2 混凝土养护与管理 (22)3.3 桥面板防水处理 (23)3.3.1 防水层施工 (25)3.3.2 防水层检验与验收 (26)4. 桥面板施工质量控制 (27)4.1 质量目标与要求 (28)4.2 质量检查与验收标准 (29)4.3 质量问题处理与改进 (30)5. 桥面板施工安全与环保 (31)5.1 安全管理制度与措施 (32)5.2 环保措施与要求 (33)5.3 事故应急预案与演练 (33)6. 桥面板施工进度管理 (35)6.1 施工计划与进度安排 (36)6.2 进度控制与调整 (37)6.3 进度考核与奖惩 (38)7. 桥面板施工技术与创新 (39)7.1 技术创新与应用 (40)7.2 施工方法改进与优化 (41)7.3 信息化管理与应用 (42)1. 桥面板专项施工方案概述本工程的桥面板施工方案旨在规范桥面板的施工技术,确保工程质量、安全和进度目标的顺利完成。

该方案针对的桥梁建设,详细阐述了桥面板的材料选择、预制方式、运输安装、拼缝处理、养护等关键环节的施工技术要求、安全措施和质量控制措施。

桥面板结构特点及设计要求:概述桥面板的类型、尺寸、材料和强度指标等关键参数,以及设计中提出的特殊要求。

重点阐述腹板预埋件、平衡梁连接等施工组织,并制定详细的施工进度、机械配置和人员安排方案。

桥面板预制场施工方案

桥面板预制场施工方案

桥面板预制场施工方案一、项目概述桥面板预制场是指在桥梁施工现场附近设立的一个专门用于预制桥面板的场地。

桥面板是桥梁上用于行车的路面板,其质量和施工工艺直接关系到桥梁的使用寿命和安全性。

本施工方案主要针对桥面板的预制环节,包括原材料采购、加工制作、检验验收等内容。

二、施工准备1.原材料采购:根据设计要求购买合适的混凝土材料,包括水泥、砂、石、铁筋等。

2.设备准备:准备混凝土搅拌机、桥面板模具、钢筋琴棒、抹灰工具等所需设备。

3.人员准备:组建预制场施工团队,包括技术人员、操作人员和质检人员等。

三、施工工艺1.模具准备:根据设计要求制作桥面板模具,确保模具的尺寸和结构符合规定,安装好模具支撑和定位装置。

2.钢筋加工:根据设计要求,将预制板所需的钢筋剪切和弯曲成型,确保钢筋的尺寸和弯曲角度准确。

3.混凝土搅拌:将事先采购好的水泥、砂、石等原材料按照一定比例放入搅拌机中进行搅拌,直到混凝土均匀。

4.浇筑混凝土:将搅拌好的混凝土倒入预制桥面板模具中,用钢筋琴棒在模具内震动以排除气泡并使混凝土均匀振实。

5.平整抹灰:在混凝土未完全凝固前,用抹灰工具将表面抹平,并保持桥面板上方的水泥污渍,以增加摩擦力。

6.养护处理:在模具中的混凝土进行养护,以确保混凝土的强度和硬度达到要求。

养护时间一般为7天以上。

7.检验验收:在养护期结束后,对预制桥面板进行检查,检验其质量和尺寸是否符合设计要求,确保桥面板的使用安全。

四、施工安全措施1.对工人进行安全培训,确保工作人员具备必要的安全技能和操作规范。

2.在施工现场设置防护栏杆和警示标识,确保工作现场的安全。

3.对施工设备进行定期检查和维护,并确保设备的正确使用和操作。

4.严格执行施工操作规程,确保施工过程中不发生安全事故。

5.加强施工现场管理和安全巡查,及时排除安全隐患。

五、施工质量控制1.严格按照设计图纸和规范要求进行施工,确保桥面板的尺寸和质量符合规定。

2.建立桥面板质量记录,对每一批次的桥面板进行编号和记录,方便追溯。

预制板桥施工方案

预制板桥施工方案

预制板桥施工方案预制板桥施工方案一、施工准备阶段1. 制定详细的施工计划,包括合理的工期安排和施工工序。

2. 进行现场勘查和测量,确定桥梁的桩基位置以及其他建设限制条件。

3. 对施工人员进行培训,确保其具备相应的技能和安全意识。

4. 准备材料和设备,包括预制桥梁板、桥梁预制模板等。

二、桥台施工阶段1. 桩基施工:根据设计要求,在桥梁桩基位置进行桩基施工,确保桥台的牢固稳定。

2. 模板安装:根据设计要求,安装桥台的预制模板,用于浇筑混凝土。

3. 混凝土浇筑:根据设计要求和预制桥梁板的尺寸,进行桥台混凝土的浇筑,确保桥台的坚固性和稳定性。

三、桥面板安装阶段1. 基础处理:对已完成浇筑的桥台进行基础处理,包括剪切板、清理桥面板连接部位等工作。

2. 测量设置:根据设计要求和实际情况,进行桥面板的测量和设置,确保桥面板的正确位置和水平度。

3. 预制板安装:根据测量结果和设计要求,进行预制板的安装,采用机械设备或人工协作完成。

4. 桥面板连接:在预制板的连接部位进行焊接或螺栓连接,确保连接牢固可靠。

5. 吊装安装:使用吊装设备将预制板吊装到正确的位置,确保预制板的安全安装。

四、桥面修整和验收1. 修整工作:对预制板进行修整,包括打磨、喷涂防腐漆等工序,提高桥面板的光滑度和美观度。

2. 桥梁验收:根据设计要求进行桥梁的验收,包括承载能力、外观等方面的检测。

五、施工安全措施1. 工地安全管理:制定并执行严格的施工安全管理制度,确保安全施工。

2. 施工现场警示标志设置:在施工现场设置警示标志,提醒施工人员和过往车辆注意安全。

3. 安全培训和防护:对施工人员进行安全培训,并提供相应的安全防护装备,如安全帽、安全带等。

以上是一个预制板桥施工方案的概要,具体的施工工序和安全措施还需要根据实际情况进行详细的制定。

在施工过程中,要严格按照施工计划进行施工,并加强现场管理,确保施工质量和安全。

同时,要根据当地环境和气候条件,采取相应的防护措施,防止天气等因素对施工造成影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临海咼等级公路灌河大桥 GH-2标桥面板预制场建设方案
中交第一公路工程局有限公司
临海高等级公路灌河大桥GH-2标项目经理部
2013年09月
目录
一、工程概况 (1)
二、施工计划 (1)
三、桥面板预制场地选择 (1)
四、桥面板预制场规划 (1)
五、场地处理 (2)
六、起重设备选择 (3)
七、台座及存梁基础 (3)
八、钢筋加工计划 (5)
九、养生措施 (5)
十、桥面板预制计划 (5)
临海高等级公路灌河大桥 GH-2标
桥面板预制场施工方案
一、工程概况
临海高等级公路灌河大桥GH-2标南主桥为400/2m+117.2m+60.8m双塔双索
面半漂浮体系钢混组合梁斜拉桥,主梁采用双边“工”字型边主梁结合桥面板的整体断面,全宽36.5m。

桥面板以主梁中心线对称布置四块,主梁中心线内侧和外侧分别定义为内侧预制板和外侧预制板,标准块平面尺寸分别为800cm*310cm
和823cm*310cm标准块内侧预制板厚度为28cm外侧预制板厚度在边主梁附近由28cm渐变至50cm辅助跨内侧预制板、外侧预制板厚度均为50cm预制板分为52种类型,响水侧共416块。

二、施工计划
桥面板预制梁施工时间计划为2013年10月1-2013年9月15 日,2013年9 月底进行预制桥面板首件工程施工。

三、桥面板预制场地选择
前期箱梁预制场建设期间已对桥面板预制场进行了规划,桥面板与箱梁预制场相邻布置,即K16+550.000处南引桥87#-88#墩之间便道左侧。

拌合站、箱梁及桥面板预制场集中设置便于管理,预制场占地面积5660平方米,作为材料堆放、钢筋加工、桥面板预制及存板场地。

平面位置布置图
.m
jd
1—
腐】、 抽| • L
川门 加, c?. a
扳3创 L
场内逍郢 用M 龍
CIO
j^=l I -
用〃 StC]QJ ”谶
1 --
川詡 曲门轴 「门

1 --
1 --
用种. p,: 札肌】1 itsw '£、s 4. 耐 L
S91 7, S7 S82 •机5 th
10如
M-faWHUl (8 |
1U


*
1
D~ i
片権恋封肖靈

内板预HI自

内版刊制宮匪
四、桥面板预制场规划
1、钢筋加工场分为原材料堆放区、钢筋加工区以及半成品堆放区。

地占地面积750平米。

配置一台35T龙门吊负责钢筋原材料吊卸。

2、为满足工期要求,设置三个40m长钢筋绑扎胎架,供桥面板钢筋绑扎。

钢筋绑扎台座设置钢筋加工区和预制区之间,便于半成品钢筋运输及骨架整体吊装入模。

钢筋加工场地按施工需求划分原材堆放区、加工区、半成品堆放区、绑扎区,各区域采用黄色油漆划线标识,半成品钢筋采用人工配合板车运输。

3、桥面板预制台座共20个,其中胎架形式3个(作为桥面板底部设置齿板和S7(S7')板及C7(C7)板预制),内板预制设置8个,外板预制设置7个,板厚50cm内外板通用台座2个,为便于模板安装混凝土预制台座尺寸为3.75m*9.3m,台座之间净间距布置为0.8m,区域面积为1100吊。

r——蝕——占L 叮“诵上匕9 5上匕“ -I
桥面板预制区布置图
4、预制区以北130m范围为存板区,存板台座共60个,可存储360片桥面板,区域面积3000 m2。

*1
桥面板存板区布置图
5、龙门轨道沿预制场南北方向通长布设, 龙门起吊高度8m 起重能力35t , 跨径为24m 能满足移板、运板要求。

6预制厂用水从箱梁预制场储水池引入,台座单侧设置一道养护水管,每 个台座处设置一个阀门,养护时采用橡胶软水管接通,沿桥面板边缘围绕一周自 行喷水养护,采用的橡胶水管按 20c m 间距设置喷水孔,水管一侧接通阀门另一
侧进行圭寸堵。

7、桥面板预制区用电利用钢筋3#大棚配电箱引入。

每排台座设置两个配电 箱,场地内电缆全部采用地下走线。

五、场地处理
桥面板预制场地在前期临建规划建设时已进行 50cm 山皮土换填压实处理, 桥面板预制区和存板区场地面层全部采用 15c m 混凝土进行硬化,钢筋加工棚利 用原有引桥2#钢筋大棚,靠箱梁预制厂龙门轨道内侧设置排水沟引至场地外, 以保证雨季场区及便道排水畅通。

桥面板预制场场地处理断面结构图
“疋卩制ri£
內恆预制心坐
丿卜啊秆制吉
圧 腔板極制色I 坐
15cmC25砼面层
50cm 山 皮土
原地面翻松20cm5拓灰
六、起重设备选择
桥面板最大重量为33.3t吨,预制场配置1台35t龙门吊用作钢筋骨架整体吊装、混凝土浇筑及移板,龙门吊跨径均为24m
七、台座及存梁基础
1、底部带齿板桥面板(共24块)、S7及C7类板采用定型加工的钢结构胎架模板,共3套,其他边板和内板全部采用混凝土预制台座,前期预制场规划建设时已对桥面板预制区进行了50cm山皮土换填压实处理,混凝土台座直接设置在其上,预制台座采用20cmC25昆凝土,其上铺设8mm厚面板,在台座浇筑前按间距1m埋设直径12mn钢筋,台座顶部四周安置30*3mm 角钢以便铺设钢板后对其进行焊接。

外板预制台座纵断面图
2、存板区地基采用换填50cm山皮土压实处理,其上设置存板混凝土基础,每块板设置长3m*宽2m*厚0.5mC35混凝土独立基础,以避免不均匀沉降造成基础断裂,混凝土基础底部按间距30cm设置直径12mn钢筋网片,外板支垫一侧采用两块橡胶支座,另一侧采用预制的混凝土标准支垫块或钢管填混凝土进行支垫。

外板存板形式示意
支垫预制块
6模板固定采用在台座预制板边缘设置角钢形定位卡槽,齿形板安装到位后利用台座边缘设置的反压顶装置进行固定,后再用反向梳子板堵孔
八、钢筋加工计划
钢筋加工利用南引桥2#钢筋大棚,钢筋下料成型在加工棚内完成。

主要钢 筋加工设备有:数控钢筋加工机、数控弯曲中心、电焊机、切断机等,有专业的 钢筋工和电焊工,持证上岗;每一道工序设专职质检员。

桥面板钢筋绑扎在自行 设计加工的型钢胎架上进行,整体钢筋绑扎完成后、先经质检员验收合格,向监 理工程师报检,合格后整体吊装入模,钢筋模板检测合格后方可浇注混凝土。

九、养生措施
施工期间采用在桥面板预制台座一侧预埋管道, 自动喷淋方式进行混凝土养
生,养生时间不少于
7d
齿形板和反向梳子板安装
反压顶装置固定
预制板喷淋养护照片
十、桥面板预制计划
桥面板预制从0#块开始向两侧按顺序和桥面板类型进行预制,按照台座数量20个,每8天施工一块桥面板,完成全部桥面板预制需要198天,考虑不利因素影响施工时间为7个月。

计划2013年9月中旬开始至2014年4月20日完成全部桥面板预制。

桥面板计划最早
2014年5月初进行架设,每个梁段施工时间考虑
12天,钢梁全部拼装完成需要180 天,即2014
年10月底完成。
