塔吊喷淋系统施工方法

合集下载

保障房项目塔吊喷淋系统施工方案

保障房项目塔吊喷淋系统施工方案

保障房项目塔吊喷淋系统施工方案1.塔吊喷淋系统的设置原则塔吊喷淋系统是保障房项目中的重要防火设施,旨在为塔吊提供灭火和降温功能。

在施工过程中,应通过以下原则进行设置:-灭火效果:喷淋系统应能够在较短时间内将起火点进行有效灭火,避免火势蔓延。

-覆盖范围:喷淋系统的覆盖范围应包括塔吊的全部工作区域,确保塔吊的各个部位都能得到灭火和降温。

-操作简便:喷淋系统的操作应简单方便,能够快速启动和关闭,以便在火灾发生时迅速采取措施。

-排水系统:喷淋系统的排水系统应能够迅速排除灭火后的残留水分,避免对塔吊设备的损坏。

2.喷淋系统设备选型2.1.喷淋头选型:选择具有灭火、散热效果好的微喷淋头。

喷淋头的数量和布置应根据塔吊的结构和工作区域进行合理配置,以确保喷淋水雾能够覆盖到每个关键部位。

2.2.泵选型:选择适合的高压水泵用于提供喷淋系统所需的高压水源。

水泵的选型需要考虑塔吊的高度、施工时间、水源供应等因素,确保系统能够正常运行。

2.3.水源选择:优先选择稳定的市政供水作为喷淋系统的水源。

如果市政供水不稳定,需考虑利用储水池或水箱等形式进行备用水源的设置。

2.4.控制系统:选用可靠的喷淋系统控制设备,能够实现手动和自动两种操作模式,并具备启动、关闭、报警等多种功能。

3.施工方案3.1.设计方案:在项目设计阶段,应将喷淋系统的设置与塔吊的布置和各个施工区域进行协调。

施工单位应参与设计,对喷淋系统的设置提出合理的建议,并与相关责任单位进行协商确定最终方案。

3.2.施工前准备:在施工前,需对喷淋系统的材料和设备进行验收,确保其符合要求。

同时,施工单位需编制详细的施工方案,并组织施工人员进行技术培训和安全教育,确保他们了解喷淋系统的使用和维护方法。

3.3.喷淋系统安装:在塔吊安装完成后,施工单位应按照设计方案进行喷淋系统的安装。

喷淋头应按照一定的间距布置,覆盖所有关键区域。

同时,应注意安装位置的固定和喷淋头的调整,以确保喷射角度和方向的准确性。

塔吊喷淋降尘系统安装施工方案及方法

塔吊喷淋降尘系统安装施工方案及方法

塔吊喷淋降尘系统安装施工方案及方法一、方案设计1.确定喷淋区域:根据施工现场的实际情况,确定塔吊周围需要进行喷淋的区域;2.确定喷淋设备:选择合适的喷雾设备,一般可以采用高压雾化器或喷雾枪,并确定喷淋设备的数量和布置方式;3.确定水源:确定喷淋系统的水源,一般可以使用自来水、井水或水罐车等方式;4.确定管道布置:设计合理的管道布置方案,确保喷淋设备可以覆盖到喷淋区域的各个角落;5.选择控制方式:可以采用自动控制或手动控制方式,根据施工现场的实际情况选择合适的控制方式;6.确定清洗方案:在施工完成后,需要对喷淋设备进行清洗,确定清洗方案以保证设备的正常使用。

二、施工准备1.采购材料:根据设计方案确定所需的喷淋设备、管道、阀门等材料,并提前采购到位;2.检查设备:对所采购的喷淋设备进行检查,确保设备的质量和性能符合要求;3.安装设备:根据设计方案,进行喷淋设备的安装,包括安装喷淋枪或雾化器、安装管道和阀门等;4.安装控制系统:根据选择的控制方式,进行控制系统的安装,并进行必要的调试和联通;三、施工过程1.布置水源:根据设计方案确定的水源,将水源管道与喷淋系统的供水管道进行连接;2.布置管道:按照设计方案的要求,将喷淋管道布置到位,以确保覆盖到喷淋区域的各个角落;3.安装喷淋设备:根据设计方案,将喷淋设备安装到位,并与喷淋管道进行连接;4.安装控制系统:根据选择的控制方式,将控制系统安装到位,并联通到喷淋设备;5.进行调试:开启水源,调试喷淋设备和控制系统,确保正常工作;6.进行试运行:根据实际情况,对喷淋设备进行试运行,检查喷淋效果,并进行必要的调整;7.进行清洗:施工完成后,对喷淋设备进行清洗,确保设备的正常使用。

四、安全措施1.操作人员必须具备相关的操作技能,并按照相关要求进行操作;2.在进行供电和管道连接等操作时,必须切断相关设备的电源和水源,并确保操作人员的人身安全;3.喷淋设备和管道必须经过专业人员检查并合理安装,确保设备的稳定性和安全性;4.在施工现场设置明显的警示标志,提醒施工人员注意安全;5.在施工现场设置紧急停止装置,便于紧急情况下及时切断水源。

塔吊喷淋降尘系统施工方案

塔吊喷淋降尘系统施工方案

塔吊喷淋降尘系统施工方案1. 引言在建筑工地施工过程中,由于工地内堆放材料、挖掘地基或进行混凝土工作等操作,会产生大量的扬尘。

这些扬尘不仅对工人的健康造成威胁,还会影响周围环境的空气质量。

为了降低扬尘的影响,减少对环境的污染,塔吊喷淋降尘系统应运而生。

本文档将介绍塔吊喷淋降尘系统的施工方案,包括系统的组成、施工步骤以及注意事项等内容,旨在为相关工程人员提供指导和参考。

2. 系统组成塔吊喷淋降尘系统主要由以下几个组成部分构成:2.1 水源系统水源系统包括供水管道、水泵、水箱等设备。

供水管道应该与周围建筑的给水管网连接,以保证供水的稳定和充足。

水泵的选型应根据喷淋系统的水压要求来确定,水箱的容量需要根据工地施工现场的大小来合理规划。

2.2 喷淋装置喷淋装置是塔吊喷淋降尘系统的核心部分,主要由喷淋头、喷嘴、控制阀等部件组成。

喷淋头应安装在塔吊的关键部位,如起重臂、塔身等位置,以确保喷淋的覆盖面积和效果。

喷嘴的选用要考虑到雾化效果和耐磨性能,控制阀用于控制喷淋系统的开关。

2.3 控制系统控制系统用于对喷淋降尘系统进行控制和监测。

它由控制面板、传感器和电气元件等构成。

通过控制面板上的按钮和开关,施工人员可以控制喷淋系统的启停和调整喷淋强度。

传感器用于监测周围环境的扬尘情况,当超过一定阈值时,系统会自动启动喷淋降尘。

3. 施工步骤3.1 方案设计在施工前,需要对工地现场的情况进行调研和评估,然后根据实际情况制定喷淋降尘系统的方案。

方案设计应考虑到施工现场的布置、塔吊的高度和位置等因素,以确保喷淋系统的覆盖面积和效果。

3.2 设备安装根据方案设计,对喷淋降尘系统的各个组成部分进行安装。

首先安装水源系统,将供水管道和水泵与水箱连接好,并进行泄露测试。

然后安装喷淋装置,将喷淋头、喷嘴和控制阀等部件安装到塔吊的关键部位。

最后安装控制系统,将控制面板、传感器和电气元件连接好,并进行测试和校准。

3.3 系统调试在完成设备安装后,需要对系统进行调试。

塔吊喷淋降尘系统施工工法(2)

塔吊喷淋降尘系统施工工法(2)

塔吊喷淋降尘系统施工工法塔吊喷淋降尘系统施工工法一、前言塔吊在建筑工程中扮演着重要的角色,但其施工过程中会产生大量的灰尘。

为了保护施工现场环境和工人健康安全,采用塔吊喷淋降尘系统是一种有效的解决方案。

本文将介绍塔吊喷淋降尘系统的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及相关的工程实例。

二、工法特点塔吊喷淋降尘系统是利用喷淋装置将水进行雾化,并喷洒到塔吊周围,通过水雾与尘土颗粒进行接触和吸附,从而达到降尘的效果。

该工法具有喷淋范围广、降尘效果好、操作简便等特点,能够有效控制施工现场的灰尘扩散。

三、适应范围塔吊喷淋降尘系统适用于各种塔吊施工现场,特别是在封闭环境和人员密集的工地中效果更为明显。

同时,其适用于各种天气条件下的施工现场,不受季节和气候的限制。

四、工艺原理塔吊喷淋降尘系统的实际工程中,主要涉及施工工法与实际工程之间的联系和采取的技术措施。

首先根据施工现场的条件和需要,确定喷淋装置的位置和数量,然后连接喷淋装置与水源,并通过水泵将水进行雾化。

接下来,通过控制系统调节喷淋量和时间,确保喷淋降尘的效果。

在实际应用中,还需要根据具体情况选择喷淋模式、调节喷淋角度和水雾浓度等,以达到最佳的降尘效果。

五、施工工艺1. 设计:在施工前,根据工程需求和现场条件,设计合理的喷淋方案。

确定喷淋装置的布置位置和数量,并选择合适的喷淋模式和参数。

2. 安装:根据设计方案,将喷淋装置安装在塔吊周围,确保喷淋范围覆盖到施工区域。

并且进行必要的固定和连接工作,确保稳固和安全。

3. 连接水源:将喷淋装置与水源进行连接,并进行必要的管道布置和接口设置,确保喷淋系统正常供水。

4. 调试:在施工前进行系统测试和调试,确保喷淋装置正常工作。

调节喷淋量和时间,以适应实际施工需要。

5. 施工过程中的维护:在施工过程中,定期检查喷淋装置和管道的工作状态,及时清理喷嘴等部件上的污垢,并进行必要的维护保养。

塔吊喷淋方案

塔吊喷淋方案

塔吊喷淋系统施工方案一、施工工艺本喷淋系统包含附着于塔式起重机塔身的垂直管道、附着于起重臂上的水平供水管、给水系统、控制配电箱、管件、喷头等,自来水补充水源,通过立管进入水平管高压供水,由喷头向下喷洒雾状水,建筑工地的粉尘为在空气中浮游的固体微粒,高压喷雾降尘是一种效果较理想、成本较低廉的降尘方式,系统工作介质是水,在系统运行过程中,液态水从常压状态,经加压管路至雾化喷嘴,将液态水雾化,水雾运动与尘埃粒子产生惯性碰撞、重力沉降、拦截捕尘与扩散捕集相结合达到降尘目的,喷嘴布置在塔式起重机起重臂上、高度适宜、喷雾倾角大,工作时将塔机旋转,起重臂水平方向每隔3米设一喷嘴,共设20个喷嘴,可对直径120米以内的范围全覆盖,取得喷雾降尘的效果。

为简化设计,蓄水箱省略设计,采用直接接入自来水供水源。

施工工艺流程:施工准备给水管线安装供立水管安装接头、弯头安装水平管、三通安装补充水源,通过立管进入水平管高压供水,由喷头向下喷洒雾状水,建筑工地的粉尘为在空气中浮游的固体微粒,高压喷雾降尘是一种效果较理想、成本较低廉的降尘方式,系统工作介质是水,在系统运行过程中,液态水从常压状态,经加压管路至雾化喷嘴,将液态水雾化,水雾运动与尘埃粒子产生惯性碰撞、重力沉降、拦截捕尘与扩散捕集相结合达到降尘目的,喷嘴布置在塔式起重机起重臂上、高度适宜、喷雾倾角大,工作时将塔机旋转,起重臂水平方向每隔3米设一喷嘴,共设20个喷嘴,可对直径120米以内的范围全覆盖,取得喷雾降尘的效果。

二、操作要点施工准备1、材料设备采购入库,相应施工机具准备到位。

2、组织施工人员熟悉工艺流程、安装要领,进行技术安全交底,提供作业指导书。

3、材料验收:检查产品合格证、出厂检验报告、进行外观检查;4、操作人员持证上岗;5、系统安装6、供水立管、水平管安装;供水管材采用PPR管,规格Ø40。

连接方式:热熔连接。

(1)作业环境:6级风以上停止作业,热熔时室外气温不低于—5℃。

塔吊喷淋系统方案

塔吊喷淋系统方案

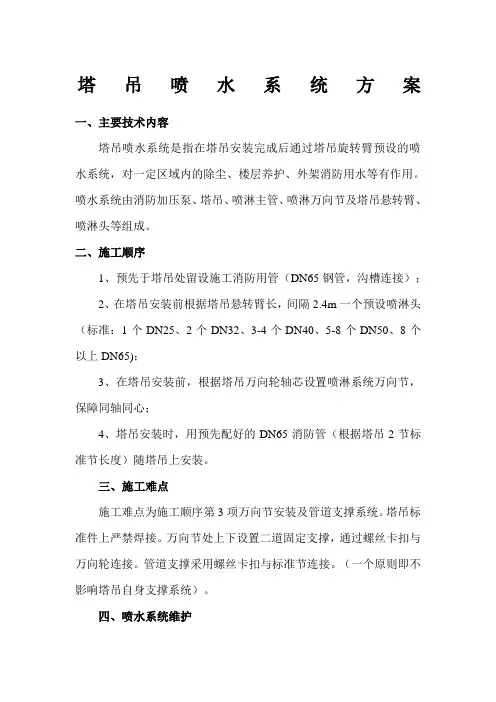

塔吊喷水系统方案一、主要技术内容
塔吊喷水系统是指在塔吊安装完成后通过塔吊旋转臂预设的喷水系统,对一定区域内的除尘、楼层养护、外架消防用水等有作用。

喷水系统由消防加压泵、塔吊、喷淋主管、喷淋万向节及塔吊悬转臂、喷淋头等组成。

二、施工顺序
1、预先于塔吊处留设施工消防用管(DN65钢管,沟槽连接);
2、在塔吊安装前根据塔吊悬转臂长,间隔2.4m一个预设喷淋头(标准:1个DN25、2个DN32、3-4个DN40、5-8个DN50、8个以上DN65);
3、在塔吊安装前,根据塔吊万向轮轴芯设置喷淋系统万向节,保障同轴同心;
4、塔吊安装时,用预先配好的DN65消防管(根据塔吊2节标准节长度)随塔吊上安装。

三、施工难点
施工难点为施工顺序第3项万向节安装及管道支撑系统。

塔吊标准件上严禁焊接。

万向节处上下设置二道固定支撑,通过螺丝卡扣与万向轮连接。

管道支撑采用螺丝卡扣与标准节连接。

(一个原则即不影响塔吊自身支撑系统)。

四、喷水系统维护
每一个星期定期检查管道支撑系统及万向节轴芯位移。

本方案施工项目部:中建三局武汉大学人民医院东院项目部项目执行经理:楼健民
编制人:吴桥干
编制日期:2014年5月15日
万向节采购联系电话:范妮
厂家:杭州万全金属软管有限公司
喷淋管道
喷淋管道喷淋管道
万向节喷淋管
支架
法兰式万向节
螺丝连接
万向轮节固定支架
支架
喷淋管道
支架万向节。

塔吊上怎么做喷淋头

塔吊上怎么做喷淋头

喷淋头被安装在塔吊吊臂上,地下水通过高压水泵的作用被输送到水管中,再喷洒下来。

随着塔吊180度的旋转,水雾能够覆盖整个施工区,就像人工降雨,降尘降温效果都比较明显,还能起到施工养护的作用。

那具体的施工流程是什么呢?
1、预先于塔吊处留设施工消防用管(DN65钢管,沟槽连接);
2、在塔吊安装前根据塔吊悬转臂长,间隔2.4m一个预设喷淋头(标准:1个DN25、2个DN32、3-4个DN40、5-8个DN50、8个以上DN65);
3、在塔吊安装前,根据塔吊万向轮轴芯设置喷淋系统万向节,保障同轴同心;
4、塔吊安装时,用预先配好的DN65消防管(根据塔吊2节标准节长度)随塔吊上安装。

工人在进行施工的时候,为了保证自身的安全和工程的正常进展,需要注意以下这些事项:
1、确保消防加压泵能够满足所需(主楼高度);
2、每个星期定期检查管道支撑系统的稳固性及万向旋转接头和普通接头是否漏水;
3、水泵远离电源箱;
4、电源需单独设置一闸一漏一箱。

以上就是今天分享的全部内容,感谢大家的阅读与支持。

安装塔吊喷淋系统施工方案

安装塔吊喷淋系统施工方案

安装塔吊喷淋系统施工方案1.施工前准备阶段:(1)确定塔吊喷淋系统的设计方案,包括系统组成、喷淋头数量和位置、管道布置等;(2)制定详细的施工计划,包括工期安排、人员调度、材料采购等;(3)准备所需工具和设备,如焊接机、钢管切割机、泵站等;(4)对施工现场进行必要的准备工作,包括清理、平整地面,搭建必要的脚手架等;2.施工过程:(1)搭建脚手架,确保施工安全;(2)根据设计方案进行喷淋头的安装,选择合适的位置,固定牢固;(3)将喷淋头与管道连接,进行有效的密封处理,确保喷淋系统没有漏水问题;(4)根据设计方案布置管道,选择合适的支架进行固定;(5)安装并连接泵站,确保其正常运行;(6)进行喷淋管道的焊接和连接,确保焊接牢固,并进行必要的防腐处理;(7)安装泵站的开关和调节装置,连接电源并进行调试,确保系统运行正常;(8)对喷淋系统进行全面测试,包括管道、喷头、泵站等各个组件的功能测试,确保系统可靠;(9)进行系统的最终调试,调节喷淋头的角度和喷淋量,使系统达到最佳喷淋效果;(10)进行系统的验收,验收合格后进行相关记录,并对系统进行使用和维护指导;3.施工后的清理与收尾:(1)清理施工现场,包括管道和喷淋头周围的杂物清理,将废弃材料进行分类处理;(2)整理工具和设备,保养和维护,妥善存放;(3)编制施工记录和技术资料,包括施工过程中的各种记录、测试数据和相关图纸等;(4)对施工过程进行总结,总结经验教训,并提供改进建议;(5)进行工程竣工验收,并出具相关证明文件;在整个施工过程中,务必严格按照设计方案进行施工,保证安装质量和施工安全。

并在系统投入使用后,定期进行检查和维护,确保系统的长期运行稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

塔吊喷淋系统施工方法
1.施工准备
1.1、材料设备采购入库,相应施工机具准备到位。

1.2、组织施工人员熟悉工艺流程、安装要领,进行技术安全交底,提供作业指导书。

1.3、材料验收:检查产品合格证、出厂检验报告、进行外观检查;
1.4、操作人员持证上岗;
2.系统安装
2.1供水立管、水平管安装;
供水管材采用PPR管,规格Ø40。

连接方式:热熔连接。

(1)作业环境:6级风以上停止作业,热熔时室外气温不低于—5℃。

(2)管材切割:管材切割应采用专用切割刀或切管工具,切割断面应平整、光滑、无毛刺,并垂直于管轴线。

(3)管道连接:热熔连接。

热熔连接工具的温度控制应精确,加热面温度分布应均匀,加热面结构符合焊接工艺要求。

热熔连接前、后应使用洁净棉布擦净加热面上的污物。

热熔连接加热时间、加热温度和施加的压力以及保压、冷却时间,应符合热熔连接工具生产企业和PPR管材、管件以及管道附件生产企业的规定。

连接时需要确保无应力连接,在保压、冷却期间不得移动连接件或在连接件上施加任何外力。

(4)热熔连接注意事项
a.两待连接件的连接端应伸出焊机夹具一定自由长度,并校直两对应的待连接件,使其在同一轴线上,错边不大于壁厚的10%。

b.管材、管件以及管道附件连接面上的污物应使用洁净棉布擦净,并铣削连接面,使其与轴线垂直。

c.待连接件的段面应使用热熔对接连接工具加热。

d.加热完毕,待连接件应迅速脱离加热工具,检查待连接件的加热面熔化的均匀性和是否有损伤,然后用均匀外力使连接面完全接触,并翻边形成均匀一致的凸缘,凸缘的高度和宽度应符合有关规定。

e.焊接时,每一个焊口要有详细的焊接原始记录,焊接原始记录包括环境温度、焊工代码、焊口编号、管道规格类型、焊接压力、拖动压力、增压时间、加热板温度、切换时间、吸热时间、冷却时间等。

f.PPR给水管道热熔对接必须采用同厂家、同材质、同牌号的管材与管材,管材与管件之间,管件与管件之间连接;不同系列的PPR管材不可采用热熔对接连接。

(5)焊接质量检测
外观检查;卷边应均匀、圆滑、饱满,两边卷边尺寸相近;焊缝平滑对称,卷边的高度、翻边的任一边高度差不大于0.1<它的壁厚;切下的翻边不存在未融合、缺口、孔洞等缺陷,切边的管端错边不超过壁厚的10%。

2.2喷头安装:从塔吊身开始计算,每间隔3米设一正三通,出口向下,喷头安装于出口处,共设20个喷头。

2.3供水立管与横管安装时为黄铜旋转接头,对于立管与水平管可补偿位移。

3.系统调试
3.1系统调试前具备以下条件
(1)水泵电源控制箱已安装完毕。

(2)止回阀工作正常。

(3)压力表指示灵敏。

(4)热熔焊接部位连接可靠、无渗漏。

(5)供水立管及横管与塔式起重机塔身、起重臂连接牢固,在开机时强大压力下无明显晃动。

(6)技术人员及工作人员就位、各司其职、做好调试记录。

3.2系统调试
启动电箱开关、检查水泵运转、记录压力表压力、观察喷淋头喷水方向、工作是否正常、能否喷出雾状水系,是否影响塔吊正常吊装使用,试验30分钟验收合格,如不能正常工作,检查原因,整改再调试直到验收合格。

相关文档
最新文档
