防火封堵方案(DOC)

合集下载

防火封堵施工方案

防火封堵施工方案

防火封堵施工方案防火封堵施工方案一、前期准备工作1.明确封堵区域:根据消防安全检查结果,确定封堵区域,包括墙壁、天花板、地板、管道等位置。

2.购买防火封堵材料:根据封堵区域的不同,选择适合的防火封堵材料,如防火胶、防火封堵板等。

3.准备施工工具:购买或准备好施工所需的工具,如封堵胶枪、刷子、铁锤等。

二、施工步骤1.封堵墙壁和天花板:首先清理封堵区域的灰尘和杂物,用刷子涂上防火胶,均匀涂抹在墙壁和天花板的封堵区域。

同时,使用防火封堵板覆盖大面积的封堵区域,固定在墙壁或天花板上。

确保封堵材料完全覆盖,没有漏洞。

2.封堵地板:先将地板缝隙清理干净,去除灰尘和杂物。

再将防火胶均匀涂抹在地板的封堵区域上,确保每个缝隙都有防火胶填充。

对于较大的缝隙,可以使用防火封堵板覆盖并用防火胶固定。

3.封堵管道:先将管道周围的空隙清理干净,确保没有杂物。

然后用刷子涂上防火胶,均匀涂抹在管道的封堵区域。

对于较大的管道,可以用防火封堵板固定在管道上,再用防火胶封堵边缘。

三、施工注意事项1.施工人员在进行防火封堵施工前,应穿戴好个人防护用品,如手套、口罩、防护眼镜等。

2.施工过程中要确保周围环境的通风良好,防止防火材料的气味对工人身体造成伤害。

3.在施工过程中,要留意封堵材料的粘度和有效工作时间,保持适当的施工速度。

4.封堵施工后,在封堵区域上进行标识,以便于后期维护和监测。

5.施工完毕后,对施工区域进行清理,清除工地垃圾和杂物。

6.施工完成后,要及时对施工质量进行检查,确保防火封堵的效果合格。

通过以上的防火封堵施工方案,可以有效地保证建筑物内部的防火安全。

在施工过程中,要注意保护自身安全,同时确保封堵材料的质量和效果。

在完成施工后,要定期维护和检查封堵区域,确保防火封堵的效果长期有效。

(完整word版)防火封堵施工方案(水管风管)

(完整word版)防火封堵施工方案(水管风管)

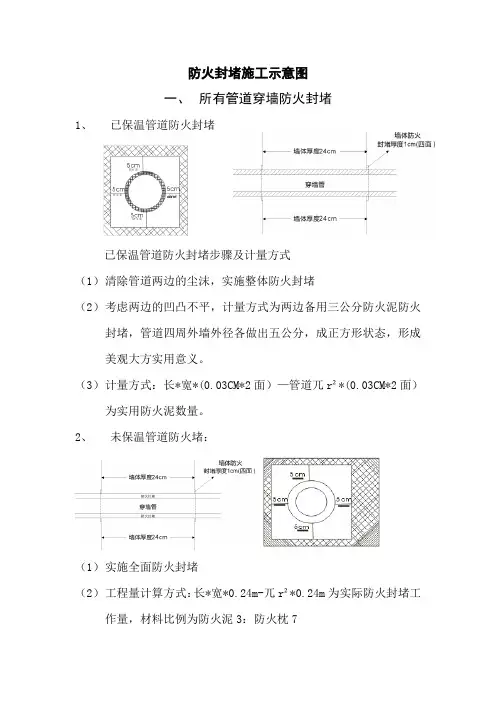

防火封堵施工示意图
一、所有管道穿墙防火封堵
1、已保温管道防火封堵
已保温管道防火封堵步骤及计量方式
(1)清除管道两边的尘沫,实施整体防火封堵
(2)考虑两边的凹凸不平,计量方式为两边备用三公分防火泥防火封堵,管道四周外墙外径各做出五公分,成正方形状态,形成美观大方实用意义。

(3)计量方式:长*宽*(0.03CM*2面)—管道兀r²*(0.03CM*2面)为实用防火泥数量。

2、未保温管道防火堵:
(1)实施全面防火封堵
(2)工程量计算方式:长*宽*0.24m-兀r²*0.24m为实际防火封堵工作量,材料比例为防火泥3:防火枕7
二、风机房风管穿墙防火封堵计算量
(1)风管穿墙按现场实际情况定防火封堵工作量
(2)风管穿墙防火封堵工作量计算方式为:
风管空洞四周:长*宽*0.24m-风管长*宽*0.24m为实际防火封堵体积,材料比例为防火泥3:防火枕7。

防火封堵方案

防火封堵方案

防火封堵方案在建筑物安全管理中,尤其是在火灾防控方面,防火封堵是一项至关重要的措施。

合理的防火封堵方案可以有效地控制火势蔓延和烟雾扩散,最大限度地减少火灾对人员生命和财产造成的威胁。

本文将介绍常见的防火封堵方案以及其实施步骤。

1. 材料选择防火封堵材料的选择直接影响到封堵效果的好坏。

一般来说,应选择非燃性材料进行封堵。

常见的防火封堵材料包括岩棉板、玻璃纤维布、防火硅酮密封胶等。

这些材料具有优异的防火性能,能够承受高温和火焰侵袭,具备较长的耐火时间。

2. 封堵点确定在进行防火封堵时,首先需要确定封堵点的位置。

常见的封堵点包括电缆穿墙口、管道穿越口、通风口等。

这些位置通常是火灾蔓延的主要通道,因此需要对其进行封堵,限制火势的传播。

3. 施工步骤防火封堵的施工步骤如下:(1) 清理封堵点周围的杂物和灰尘,确保施工环境的清洁。

(2) 将防火封堵材料剪裁为合适的尺寸,预留出适当的空隙以应对热膨胀。

(3) 将防火封堵材料牢固地封堵在封堵点上,采用专用的胶水或螺丝进行固定。

(4) 对封堵点进行全面的检查,确保封堵效果良好。

(5) 在封堵点周围设置明显的标识,提醒人员不得擅自破坏。

4. 定期检查与维护防火封堵方案的有效性需要定期检查与维护。

建议至少每年进行一次全面检查,检查封堵点是否有磨损、老化或出现缝隙等情况。

对于有损坏的封堵材料,应及时更换或修复,确保防火封堵系统的完整性和稳定性。

5. 培训与宣传防火封堵方案的实施需要相关人员的理解和配合。

建议定期组织培训,向相关人员传授防火封堵的知识和技能,提高他们的防火意识和应急处理能力。

此外,可以通过宣传栏、公告等方式宣传防火封堵方案的重要性,提醒人员遵守防火规定,不得私自改动或破坏防火封堵设施。

总结:防火封堵是建筑物火灾防控的重要环节,合理的防火封堵方案能够有效地减少火灾对人员生命和财产造成的威胁。

在选择防火封堵材料时,应优先选择非燃性材料,确保封堵效果良好。

施工时需要注意封堵点的位置和步骤,保证封堵材料的牢固性。

防火封堵施工方案

防火封堵施工方案

防火封堵施工方案1. 引言防火封堵施工是建筑物安全的重要环节,通过对跨墙洞口、管道穿越洞口等进行合理的封堵可以有效的阻止火势的蔓延和烟气的扩散,从而提高人员疏散及安全逃生的时间。

本文将介绍防火封堵施工方案的要求、材料及施工步骤,以确保防火封堵的有效性和安全性。

2. 施工要求•施工前需要对建筑物进行详细的防火封堵设计,明确需要封堵的洞口及封堵部位。

•施工人员需了解相关防火封堵的标准和技术要求,并具备相关操作技能。

•施工过程中需保证施工现场的通风良好,并提供足够的光线和安全设施。

•施工材料需要符合国家标准,并有相关防火认证资质。

3. 施工材料进行防火封堵施工所需材料如下:•防火板:一般选用符合防火等级要求的防火保温板材,如石膏板、纤维硅酸钙板等。

•防火胶:选用符合防火要求的防火胶封堵洞口和填缝。

•隔热材料:用于管道穿越洞口的隔热封堵,如隔热棉、岩棉等。

•封堵胶条:用于填补洞口、缝隙,起到防火、防烟的作用。

•封堵盖板:用于封堵墙体洞口,一般选用金属盖板或防火板盖板。

4. 施工步骤步骤1:准备施工材料和工具•检查防火板、防火胶、隔热材料等材料的数量和质量,确保符合要求。

•准备好封堵洞口所需的工具,如封堵胶带、切割工具等。

步骤2:清理施工区域•清理洞口周围的杂物和灰尘,保持洞口的干净。

步骤3:封堵洞口•使用防火胶将洞口边缘封堵牢固,确保胶水与建筑结构牢固粘合。

•使用合适的防火板将洞口进行封堵,将板材切割成合适的形状,并用防火胶粘贴固定。

步骤4:封堵管道穿越洞口•使用防火胶将隔热材料固定在管道周围,确保隔热材料与管道紧密贴合。

•在隔热材料周围使用封堵胶条填补缝隙,保证整个封堵区域密封严实。

•使用防火胶将防火板固定在封堵区域,确保板材牢固粘贴。

步骤5:安装封堵盖板•使用合适的工具将封堵盖板固定在墙体洞口上,确保盖板与墙体紧密贴合且稳固牢固。

步骤6:整体检查•对施工完成的封堵区域进行整体检查,确保封堵牢固、无缺陷和漏洞。

防火封堵施工方案

防火封堵施工方案

防火封堵施工方案一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。

为了确保建筑物在发生火灾时能够有效地阻止火势蔓延,保障人员生命财产安全,特制定本防火封堵施工方案。

二、编制依据1、《建筑设计防火规范》(GB 50016-2014)2、《防火封堵材料》(GB 23864-2009)3、相关的设计图纸及变更文件三、施工准备1、技术准备熟悉施工图纸,明确防火封堵的部位和要求。

编制施工技术交底,向施工人员进行技术交底。

2、材料准备防火封堵材料应符合国家相关标准和设计要求,具备有效的质量证明文件。

常见的防火封堵材料有防火泥、防火枕、防火板、防火密封胶等。

根据施工进度计划,提前采购所需的防火封堵材料,并确保材料的质量和数量满足施工需求。

3、施工机具准备准备好施工所需的工具和设备,如电钻、切割机、搅拌器、喷枪等,并确保其性能良好。

4、人员准备组织专业的施工队伍,施工人员应具备相关的施工经验和技能,并经过消防安全培训。

四、防火封堵部位及措施1、电缆桥架穿越防火分区处在电缆桥架穿越防火分区的部位,采用防火枕和防火泥进行封堵。

首先在桥架内填充防火枕,确保填充密实,然后在桥架与墙体、楼板的缝隙处用防火泥进行封堵,封堵厚度不小于 200mm。

2、电缆竖井处在电缆竖井的每层楼板处,采用防火隔板和防火密封胶进行封堵。

先将防火隔板固定在楼板上,然后在隔板与电缆之间的缝隙处填充防火密封胶,确保密封严密。

3、管道穿越防火分区处对于管径小于 100mm 的管道,采用防火泥进行封堵;管径大于100mm 的管道,采用防火板和防火密封胶进行封堵。

首先在管道周围用防火板搭建一个盒子状的结构,然后在板与管道、板与墙体之间的缝隙处填充防火密封胶。

4、配电箱、开关柜底部进线口处在配电箱、开关柜底部进线口处,采用防火泥进行封堵,确保进线口密封严密,防止火焰和烟雾通过进线口蔓延。

五、施工工艺1、防火泥封堵施工工艺清理封堵部位的杂物和灰尘,确保封堵表面干净、平整。

防火封堵方案

防火封堵方案

防火封堵方案
防火封堵方案

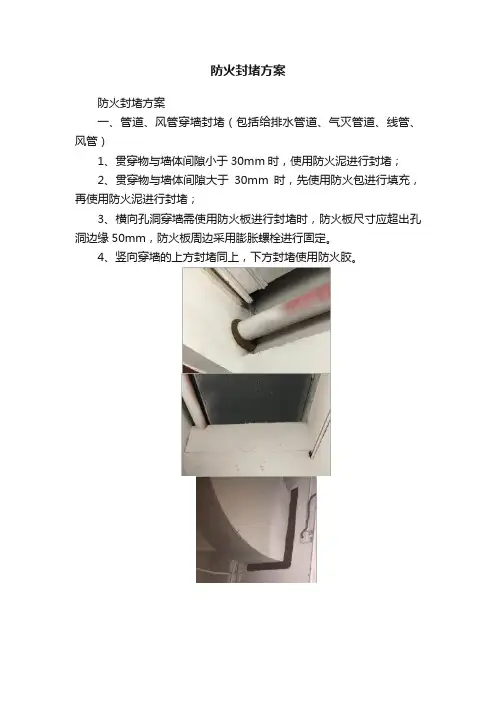

一、管道、风管穿墙封堵(包括给排水管道、气灭管道、线管、风管)
1、贯穿物与墙体间隙小于30mm时,使用防火泥进行封堵;
2、贯穿物与墙体间隙大于30mm时,先使用防火包进行填充,再使用防火泥进行封堵;
3、横向孔洞穿墙需使用防火板进行封堵时,防火板尺寸应超出孔洞边缘50mm,防火板周边采用膨胀螺栓进行固定。

4、竖向穿墙的上方封堵同上,下方封堵使用防火胶。

二、电缆桥架穿墙防火封堵
1、封闭式电缆桥架外部封堵同管道穿墙封堵;穿墙处内部使用防火包进行封堵;
2、开放式电缆桥架使用防火包及防火泥进行封堵。

三、电缆井防火封堵
1、电缆井孔洞小于500mm*500mm时,使用防火板对孔洞进行封堵,再使用防火泥对间隙进行封堵,防火板尺寸应超出孔洞边缘50mm。

2、电缆与结构距离大于500mm*500mm时,先在开口处下部使用角钢进行支撑,使用两层防火板夹防火包的方式置于角钢支撑之上对孔洞进行封堵,间隙再使用防火泥进行封堵;部分电缆井已有角钢支撑及钢板,可保留原角钢支撑及钢板。

防火封堵施工方案进度计划

防火封堵施工方案进度计划

防火封堵施工方案进度计划一、引言防火封堵是建筑工程中必不可少的一项工作,它能够在火灾发生时有效地阻止火势蔓延,保护人员的生命财产安全。

为了确保防火封堵施工工作的顺利进行,本文档将制定一份详细的施工方案进度计划。

二、目标与原则目标本施工方案的目标是按照相关法规要求,保证防火封堵工程的完整性和有效性。

原则•严格按照国家建筑规范和相关标准进行施工;•做好施工前的准备工作,确保施工质量;•合理安排施工进度,确保按时完成工程。

三、施工方案进度计划1. 施工前准备阶段(计划耗时:3天)•与业主进行沟通,明确工程要求和施工范围;•开展施工方案评审,确保施工方案的可行性和有效性;•编制施工图纸和技术文件,供施工参考。

2. 材料采购阶段(计划耗时:5天)•对施工所需的防火封堵材料进行详细的需求评估;•联系供应商,进行材料采购;•确保采购的材料质量符合国家标准,并进行验收。

3. 施工准备阶段(计划耗时:2天)•到达施工现场,对施工环境进行评估和准备;•按照施工图纸,准备施工所需的工具和设备;•组织施工人员,进行安全培训和施工任务分配。

4. 施工阶段(计划耗时:10天)•按照施工方案,对建筑结构进行防火封堵工作;•根据施工图纸和相关标准,进行封堵材料的剪裁和安装;•进行验收工作,确保施工质量符合要求。

5. 施工后整理阶段(计划耗时:3天)•清理施工现场,保持施工环境整洁;•整理施工记录和技术资料,供后续检查和维护。

四、进度计划的控制和评估为了确保施工进度按计划进行,我们将进行以下控制和评估措施:1.定期召开施工进度会议,进行进度跟踪和讨论;2.根据实际情况,及时调整进度计划;3.建立进度监控和反馈机制,及时发现并解决问题。

五、风险管理在防火封堵施工过程中,可能会面临以下风险:1.材料质量不符合要求;2.施工工期延误;3.施工人员安全意识不足。

为了降低这些风险的发生概率,我们将采取以下措施:1.严格按照标准要求进行材料验收;2.建立风险预警机制,及时解决施工延误问题;3.对施工人员进行安全培训,加强安全管理。

防火洞口封堵施工方案

防火洞口封堵施工方案

防火洞口封堵施工方案一、背景介绍防火洞口封堵是指在建筑物中的墙体、地板、屋面等穿过防火分区的洞口进行密封和封堵,以确保在火灾发生时能够有效地阻止火势蔓延,并保护人员和财产的安全。

本文档将介绍一种常用的防火洞口封堵施工方案,以提供一种有效的防火措施。

二、施工准备1. 工具准备•手持电钻及配件•切割机•手动工具(如扳手、锤子等)•清洁工具(如刷子、吸尘器等)•封堵材料(如防火涂料、防火胶、防火砂浆等)•个人防护设备(如防护眼镜、手套、防尘口罩等)2. 施工区域准备•清理施工区域,确保洞口周围无杂物和尘土•覆盖地板、墙面等周围区域,以防止施工过程中污染其他区域3. 施工方案确认•根据建筑设计图纸及防火要求,确定洞口封堵的具体位置、大小和形状•确认使用的封堵材料种类和尺寸•编制详细的施工方案和进度计划三、施工步骤1. 洞口清理•使用清洁工具将洞口周围的尘土、碎屑等杂物清理干净•如果洞口较大,可以使用切割机将洞口边缘整齐切割2. 尺寸测量•使用工具测量洞口的尺寸,确保封堵材料的尺寸能够完全覆盖洞口•尺寸测量时需注意准确性,以免导致封堵不严密3. 材料准备•根据洞口尺寸,裁剪适当尺寸的封堵材料•根据封堵材料的要求,进行搅拌、稀释等处理4. 封堵施工•将封堵材料涂抹或填充到洞口,确保封堵材料充分填满洞口•使用手动工具将封堵材料压实,确保封堵牢固•如有多层洞口,需要根据封堵材料的干燥时间进行适当的间隔•涂抹或填充封堵材料时需注意操作技巧,确保封堵表面平整、光滑5. 清理整理•清理施工区域,将处理过程中产生的垃圾、杂物清理干净•对施工区域进行清洁,确保没有遗留的封堵材料及工具四、施工注意事项1. 安全第一•在施工过程中,务必佩戴个人防护设备,以确保安全•封堵材料如有刺激性气味或有毒成分,需提前做好通风处理2. 施工质量控制•封堵材料的选用应符合相应的防火标准和要求•在封堵过程中,要确保封堵材料充分填满洞口,并且与周围结构紧密贴合,达到防火要求3. 环保措施•施工过程中产生的废弃物和污染物需进行妥善处理,确保环境友好4. 施工验收•在施工完成后,针对封堵施工进行验收,确保符合防火要求和相关标准五、结论本文档介绍了一种常用的防火洞口封堵施工方案,从施工准备、施工步骤、施工注意事项等方面进行了详细的阐述。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电缆桥架防火封堵施工方案
—、工程概况
本施工方案主要以电缆沟、电缆桥架穿墙洞口、电缆竖井楼板洞口、配电柜、电缆穿管等的防火封堵施工中所使用材料、施工规范、施工工艺、验收标准及现场施工管理为主题编制。

二、施工依据
GBJ50016—2006《建筑设计防火规范》
GB50045—95《高层民用建筑设计防火规范》
DLGJ154—2000《电缆防火措施设计和施工验收标准》
CECS154—2003《建筑防火封堵应用技术规程》
三、施工准备
1.材料准备
本工程的防火封堵材料,根据不同部位、使用方式采用WXY—I 阻火包, WXY—III有机防火泥,WBJ无机防火隔板。

2.电缆防火封堵材料进场施工前,提供防火封堵材料的基本数据和文件----消防产品型式认可证书,检验报告,工程材料说明书,产品合格证书,产品出厂检验报告,材料报验表等,需当地消防部门的认可要进行认可。

3.主要施工工具
手提切割机、电锤、扳手、扫把
四、施工方法
电缆桥架竖井防火封堵的施工方法:
1、根据桥架大小把无机防火隔板切割成需要的尺寸,用膨胀螺栓固定在楼板底部。

该尺寸为:比桥架洞口每边大10cm~20 cm,即(桥架宽度+20cm)×(桥架厚度+10cm).
2、把阻火包整理平整,似砌砖似地交叉堆砌在无机防火隔板上。

3、再用无机防火泥覆盖封堵在阻火包(粒状岩棉蛭石)上,要求高出楼板表面并做成规则状。

如图所示:
电缆桥架穿墙孔洞防火封堵的施工方法:
1.将桥架穿墙洞口四周修整方正,保证桥架四周有50mm缝隙,并将洞口垃圾清理干净。

2.把阻火包(粒状岩棉蛭石)整理平整,然后似砌砖似地交叉堆砌在孔洞内。

要求封堵密实,以对侧不见光为准。

3.阻火包(粒状岩棉蛭石)封堵完后,两侧用无机防火隔板进行夹封,用膨胀螺栓固定在墙体上,电缆桥架穿墙处和无机防火隔板
间的缝隙,用有机防火堵料进行填充封堵,并做成规则状线脚。

电缆沟防火封堵的施工方法:
1、桥架进入电缆沟处及配电柜下方电缆沟的洞口要用防火包(粒状岩棉跖石)做成防火墙状,其高度与电缆沟深一致,厚度最少不可小于300mm,使桥架与电缆沟完全阻隔。

2、清理干净需封堵部位的垃圾及其杂物。

3、把阻火包(粒状岩棉蛭石)整理平整,然后似砌砖似的由下至上堆砌成阻火墙在需封堵的部位。

要求封堵密实,并以对侧不见光为准。

堆砌高度和电缆沟道平齐。

4、在阻火墙两侧用无机防火隔板进行夹封,并用经过防锈防火处理的40*4角钢和膨胀螺栓固定在电缆沟道壁上。

5、电缆通过处和阻火墙间的缝隙,用有机防火堵料进行填充封堵,
并做成规则状;如下图所示:
配电柜底部孔洞防火封堵的施工方法:
1、当电缆进入配电柜底部的孔洞时,用无机防隔板在底部铺垫封堵,再用有机防火泥对进入的电缆进行包裹封堵,并高出配电柜底部50mm做成规则状。

如图所示
电缆穿管孔防火封堵的施工方法:
1、清理干净电缆穿管孔口的污渍杂物。

2、用有机防火泥对电缆穿管孔口进行填充封堵,并做成规则形状。

3、要求封堵密实,外表平整光洁。

如图所示
桥架内的防火封堵施工方法:
将穿越电缆沟、穿墙、穿楼板处的桥架内的电缆做防火封堵。

在电缆的间隙内用防火泥包封堵,桥架内的空隙用防火包堆砌,要求封堵密实,并以对侧不见光为准。

五、施工工艺流程
1、无机防火隔板的施工操作流程是:检查无机防火隔板的外观质量,根据不同大小的孔洞尺寸,把无机防火隔板加工切割成所需要的规格尺寸,用膨胀螺栓固定在需要封堵的部位。

2、阻火包的施工操作流程是:把阻火包整理平整,并检查阻火包有无破损,不得使用破损的阻火包。

然后似砖砌般地交叉堆砌在无机防火隔板上,直至达到设计要求的阻火厚度。

3、有机防火泥的施工操作流程:依据需要把有机防火泥密实填充在需要封堵的孔洞中,当气温较低时,可放在不高于40 ℃的温热水
中浸泡15分钟,待堵料变得柔软时再施工。

要求表面平整,光洁,并做成规则状态,高度和密度满足图示尺寸。

六、安全措施
安全施工措施
(一). 项目负责人在整个施工过程中,应遵守下列规定:
1、应认真执行安全施工规章制度加强对施工人员管理,落实安全施工技术措施,检查和督促施工人员安全作业,做到安全、文明施工。

2、组织施工人员学习施工标准和熟悉施工图纸,严格按照设计及有关规定、规范、标准要求进行施工,随时检查施工质量,发现问题及时整改。

3、对施工现场搭设脚手架、并架和施工现场使用的电气、机械设备、安全防护装置应符合相关安全规定并验收合格后才能使用。

(二).施工人员在整个施工过程中应遵守下列规定:
1、必须遵守和执行相关的安全生产、文明施工的管理制度并应接受建设单位监理人员的检查监督。

2、必须戴安全帽进入施工现场,高空作业必须系好安全带。

3、在控制室、开关室工作必须要有监护人员在场,并在断电的情况下进行作业,应摘下手表、钥匙、打火机、钢笔等金属物品,并戴绝缘手套,穿绝缘鞋。

4、需要整理排放电缆时,事前应征求监护人员的同意,并在监护人员监护下进行。

5、施工完毕后,应将施工现场清理干净。

安全施工管理制度
1、进出工作区域一定要登记时间、人数和工作内容。

2、施工人员进场施工要佩戴工作胸卡,头戴安全帽,身穿工作服。

3、进入工作区域施工,严禁吸烟。

4、带电操作区域必须允许工作时,穿戴绝缘手套和绝缘鞋,取下
随身带的金属物品。

5、在电器设备附近不准使用铁尺、铁卷尺等。

6、在电器设备附近,手持工具,物体不得超过头部。

7、不准在电器设备上挂靠任何工具物体。

8、不准随意进入止步、高压危险的场地,不准随意堆放物品。

9、不准擅自挪动警示标记。

10、休息、吃饭要在指定集中的、远离电器设备的安全地方进行。

11、遇到雷电下雨时,在露天的电气设备附近的施工人员要立即撤离现场。

12、施工机械设备不准擅自安装在电气设备附近进行施工。

13、施工工具在当天施工完毕后应集中堆放在远离电气设备的安
全地方。

14、用完水要关闭水龙头,机械设备当天使用完后要切断电源。

15、角钢切割、焊接等产生金属火花的施工,须经施工单位同意并办理许可证。

16、施工前对施工作业班组所有人员进行书面和口头安全技术交底,并培训考核,不安排末经安全教育及考核不合格人员进入作业现场,有关领导和技术人员应经常到现场检查,确保施工质量。

安全文明施工措施
1、必须严格执行《电力建设安全工作规程》、《电业安全工作规程》的有关规定以及有关安全文明施工及环境管理规定。

保证施工现场的各项配置达到有关安全文明施工的规定标准。

2、该工程项目负责人为安全生产负责人,负责该工程项目的日常安全管理工作,指定专人负责监管安全施工作业。

3、严格遵守安全生产规章制度,自觉接受安监部门的安全监督,管理和指导及纠违执罚,做好安全、文明施工作业。

4、对复杂的危险性较大的特殊分项工程,应制订单独的安全技术措施,经审查合格后贯彻实施。

5、按国家规定要求使用合格的劳保用品、标准化的安全设施,执行安全文明施工及环境管理工作。

对施工中的安全隐患、违章作业和不安全因素、环境影响因素提出限时整改,同时在施工过程中进行安全检查、监督。

6、施工现场必须建立安全管理组织机构,明确职责,配备专职安全人员,教育和监督所属人员未经许可,不得随意进入非该施工作业项目区域外的场所及触摸、启动机械、电器等设备。

7、施工过程中每周不少于一次安全教育,做到时间、内容、人员效果的落实。

8、在施工中必须严格现场安全监督,并制定适合本施工现场的有关措施、条例、规定等,对违章者给予重罚,杜绝人身、设备事故以及环境污染事故的发生,同时做好文明施工及环境管理工作,做到工完、料净场地清。

9、发生人身事故或生产运行的不安全情况,应立即报告单位隶属
主管部门及相关安监部门,同时调查分析事故原因,保证工程安全优质高效按期完成。

八、成品保护措施
1、对已经封堵施工完工的封堵部位,应竖立警示牌。

2、如确实要进行其他项目的作业施工,应避免撞击或踩踏在封堵部位。

3、施工管理人员应经常巡视已封堵施工完毕的场所。

4、发现有被撞击或踩踏损坏的部位,应及时进行修补,以保持封堵部位的完好,达到良好的防火效果。

相关文档
最新文档
