窗帘盒工艺标准

4.1.4.26木窗帘盒、金属窗帘安装1、材料要求(1)木材及制品:一般采用红、白松及硬杂木干燥料,含水率不大于12%并不得有裂缝、扭曲等现象;通常由木材加工厂生产半成口或成品,施工现场安装。
(2)五金配件:根据设计选用五金配件,窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等。
(3)金属窗帘杆:一般设计指定图号,规格和构造形式等。
通常用φ8-φ16的圆钢或用8-14号铅丝加端头元宝螺栓。
2、主要机具(1)手电钻,小电动台锯。
(2)木工大刨子、小刨子、槽刨、小木锯、螺丝刀、凿子、冲子、钢锯等。
3、作业条件(1)安装窗帘盒、窗帘杆的房间,在结构施工阶段,应按施工图的要求预埋木砖或铁件,预制砼构件应设预埋件。
(2)无吊顶采用明窗帘合的房间,应安好门窗框,做好内抹灰冲筋。
(3)有吊顶采用暗窗帘盒的房间,吊顶施工应与与窗帘盒安装同时进行。
4、操作工艺工艺流程:定位与划线→预埋件检查和处理→核查加工品→安装窗帘盒(杆)(1)定位与划线:安装窗帘盒、窗帘杆、应按设计图要求进行中心定位,弹好找平线,找好构造关系。
(2)预埋件检查和处理:找线后检查固定窗帘盒(杆)的预埋件固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高,平度,中心位置,出墙距离有误差的应采取措施进行处理。
(3)核查加工品:核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计安装的要求。
(4)窗帘盒(杆)安装:1)安装窗帘盒:先按水平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗帘口,盒的靠墙部位要贴严,固定方法按个体设计。
2)安装窗帘轨:窗帘轨有单、双或三轨道之分,当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应平缓曲线,搭接长工不小于200mm。
明窗帘盒一般先安轨道。
重窗帘轨应加密螺丝,暗窗帘盒应后安轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。
轨安装后保持在一条直线上。
3)窗帘杆安装:校正连接固定件,将杆或铁丝装位于固定件上,做到平正与房间标高一致。
木窗帘盒、金属窗帘杆安装施工工艺

木窗帘盒、金属窗帘杆安装施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订木窗帘盒、金属窗帘杆所需材料,确保材料质量符合国家标准。
材料包括木材、金属、油漆、胶粘剂、螺丝、挂件等。
2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。
3. 作业条件:木窗帘盒、金属窗帘杆安装施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 制作木窗帘盒→ 安装金属窗帘杆→ 油漆施工→ 干燥→ 养护第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧窗帘盒等。
(2)对基层进行修补,填补裂缝、孔洞等缺陷。
(3)打磨基层,确保基层平整、光滑。
2. 制作木窗帘盒:(1)根据设计要求,制作木窗帘盒,确保窗帘盒尺寸准确、结构牢固。
(2)使用木材制作窗帘盒,确保木材拼接平整、无翘曲。
(3)在窗帘盒接缝处涂抹胶粘剂,确保接缝严密。
3. 安装金属窗帘杆:(1)将制作好的木窗帘盒放置在预定位置。
(2)使用螺丝、挂件等固定金属窗帘杆,确保窗帘杆与木窗帘盒结合紧密。
4. 油漆施工:(1)在木窗帘盒表面均匀涂抹油漆,确保涂抹均匀。
(2)根据气温和湿度条件,进行适当的通风和换气。
5. 干燥:(1)等待油漆自然干燥,一般需要24小时以上。
(2)根据实际情况,可以进行加速干燥处理,如使用风扇、加热器等。
6. 养护:(1)施工完成后,对木窗帘盒进行适当的养护,保持窗帘盒的光泽和延长使用寿命。
(2)定期对窗帘盒进行清洁和保养,保持窗帘盒的干净和美观。
第四节质量标准1. 主控项目:木窗帘盒、金属窗帘杆安装施工平整、牢固;窗帘盒与基层结合紧密;油漆涂抹均匀,无气泡、无漏漆。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;窗帘盒尺寸准确、结构牢固。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。
细部工程验收规范

细部工程验收规范1一般规定1.1 本章适用木门窗套、窗帘盒、固定柜橱、护栏、扶手、花饰等细部工程的制作安装施工。
1.2 细部工程应在隐蔽工程已完成并经验收后进行。
1.3 框架结构的固定柜橱应用榫连接。
板式结构的固定柜橱应用专用连接件连接。
1.4 细木饰面板安装后,应立即刷一遍底漆。
1.5 潮湿部位的固定橱柜,木门套应做防潮处理。
1.6 护栏、扶手应采用坚固、耐久材料,并能承受规范允许的水平荷载。
1.7 扶手高度不应小于0.90m,护栏高度不应小于1.05m,栏杆间距不应大于0.11m。
1.8 湿度较大的房间,不得使用未经防水处理的石膏花饰、纸质花饰等。
1.9 花饰安装完毕后,应采取成品保护措施。
2 主要材料质量要求2.1 人造木板、胶粘剂的甲醛含量应符合国家现行标准的有关规定,应有产品合格证书。
2.2 木材含水率应符合国家现行标准的有关规定。
3 施工要点3.1 木门窗套的制作安装应符合下列规定:①门窗洞口应方正垂直,预埋木砖应符合设计要求,并应进行防腐处理。
②根据洞口尺寸、门窗中心线和位置线,用方木制成搁栅骨架并应做防腐处理,横撑位置必须与预埋件位置重合。
③搁栅骨架应平整牢固,表面刨平。
安装搁栅骨架应方正,除预留出板面厚度外,搁栅骨架与木砖间的间隙应垫以木垫,连接牢固。
安装洞口搁栅骨架时,一般先上端后两侧,洞口上部骨架应与紧固件连接牢固。
④与墙体对应的基层板板面应进行防腐处理,基层板安装应牢固。
⑤饰面板颜色、花纹应谐调。
板面应略大于搁栅骨架,大面应净光,小面应刮直。
木纹根部应向下,长度方向需要对接时,花纹应通顺,其接头位置应避开视线平视范围,宜在室内地面2m以上或1.2m以下,接头应留在横撑上。
⑥贴脸、线条的品种、颜色、花纹应与饰面板谐调。
贴脸接头应成45°角,贴脸与门窗套板面结合应紧密、平整,贴脸或线条盖住抹灰墙面应不小于10mm。
3.2 木窗帘盒的制作安装应符合下列规定:①窗帘盒宽度应符合设计要求。
窗帘盒安装施工工艺

窗帘盒安装施工工艺窗帘盒是室内装饰工程中的重要组成部分,分为明装和暗装两种。
本文重点介绍暗装窗帘盒的安装工艺。
施工准备阶段包括材料准备和主要机具设备的准备。
材料一般采用红、白松和硬杂木干燥料,含水率不大于12%。
木材加工厂生产的半成品或成品在施工现场进行安装。
板材在运输过程中应防止断裂、扭曲变形,保存时保持干燥清洁,防止受潮。
施工作业条件要求有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
施工工艺流程包括测量放线、基层龙骨制作及安装、窗帘盒背面刷防火涂料三遍、安装窗帘盒并与龙骨连接、隐蔽验收和窗帘轨道安装。
施工工艺方法包括弹线、吊杆定位,吊杆制作及安装,窗帘盒安装,隐蔽验收和窗帘轨道安装。
弹线、吊杆定位要按设计图要求进行中心定位,弹好找平线,找好构造关系。
吊杆采用膨胀螺栓固定吊挂杆件,建议用全丝吊杆。
当吊杆长度大于1500时,应设置反支撑。
窗帘盒安装时,先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线、盒的靠墙部位要贴严、固定方法按个体设计。
安装前窗帘盒要做防火处理。
隐蔽验收要经过自检、互检、专检质量合格后,及时组织有关人员进行验收,并办理相应手续。
窗帘轨道的安装要根据设计要求进行安装。
以上是窗帘盒的安装工艺流程和方法,需要注意的是,在施工过程中要严格按照要求进行操作,确保施工质量和安全。
文章格式已经修正,以下是小幅度改写后的文章:窗帘轨道有单轨、双轨或三轨道之分。
当窗宽大于1200mm时,窗帘轨道应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200mm。
明窗帘盒一般在盒上先安装轨道。
如果是重窗帘,轨道应加机螺丝固定。
暗窗帘盒应后安装轨道。
重窗帘轨道小角应加密间距。
木螺丝规格不小于30mm。
轨道应保持在一条直线上。
现场制作窗帘盒安装的施工工艺流程为定位与划线、制作窗帘盒安装、木龙骨固定件安装和窗帘盒加固。
定位与划线应按设计图要求进行中心定位,弹好找平线,找好构造关系。
制作窗帘盒应根据设计尺寸进行裁板并组装窗帘盒。
木窗帘盒金属窗帘杆安装施工方法要点

木窗帘盒金属窗帘杆安装施工方法要点木窗帘盒和金属窗帘杆是窗帘安装的重要部分,正确安装可以确保窗帘的顺利使用并增加窗帘的美观度。
下面是木窗帘盒和金属窗帘杆安装施工的要点。
一、木窗帘盒安装方法要点:1.确定安装位置:首先需要确定木窗帘盒的安装位置,通常在窗口顶部。
根据窗户的高度和窗幅大小确定窗帘盒离窗口顶部的距离,一般为窗幅的1/4到1/32.准备安装材料:准备好木窗帘盒、螺丝、螺丝刀、尺子、铅笔、电钻等安装工具。
3.安装窗帘盒:根据确定的安装位置,用尺子和铅笔在墙壁上标记好木窗帘盒的位置。
然后使用电钻在标记处钻孔,将木窗帘盒用螺丝固定在墙壁上。
4.安装窗帘盒遮板:木窗帘盒上方会有一个遮板,用来遮挡窗帘盒内的轨道,安装遮板的方式与安装窗帘盒相同,用螺丝固定在墙壁上。
5.安装窗帘盒帘顶:窗帘盒底部可以选择安装一个帘顶,可以增加窗帘盒的美观度。
将帘顶与窗帘盒对齐,用螺丝固定在窗帘盒上。
二、金属窗帘杆安装方法要点:1.确定安装位置:首先需要确定金属窗帘杆的安装位置,通常和窗户上缘对齐或略高于窗户上缘。
2.准备安装材料:准备好金属窗帘杆、螺丝、螺丝刀、尺子、铅笔、扳手等安装工具。
3.安装金属窗帘杆底座:用尺子和铅笔在墙壁上标记好金属窗帘杆的位置。
然后使用电钻在标记处钻孔,将金属窗帘杆底座用螺丝固定在墙壁上。
4.安装金属窗帘杆:将金属窗帘杆插入底座中,检查是否放置水平。
然后使用扳手将螺丝拧紧,固定金属窗帘杆。
5.安装窗帘挂钩:根据窗帘杆的类型,选择适合的窗帘挂钩。
将窗帘挂钩钩在金属窗帘杆上,确保窗帘可以轻松地挂在挂钩上。
6.安装金属窗帘终点:金属窗帘杆的两端通常会有金属终点,用来增加美观度并防止窗帘从杆上滑落。
将金属终点插入窗帘杆的两端,确保紧固牢固。
木窗帘盒、金属窗帘杆安装技术交底

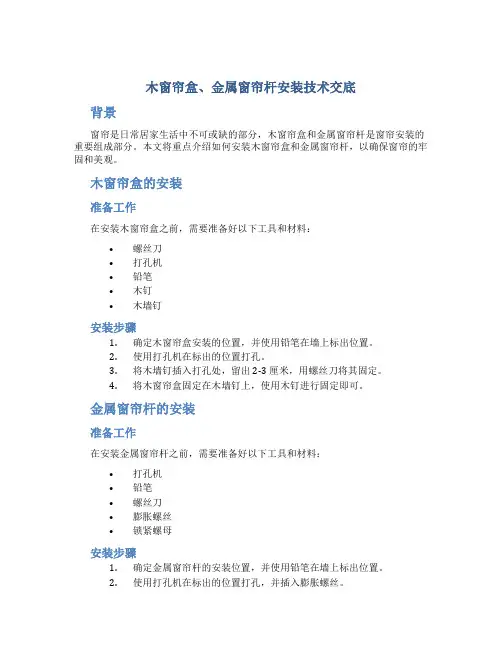

木窗帘盒、金属窗帘杆安装技术交底
背景
窗帘是日常居家生活中不可或缺的部分,木窗帘盒和金属窗帘杆是窗帘安装的重要组成部分。
本文将重点介绍如何安装木窗帘盒和金属窗帘杆,以确保窗帘的牢固和美观。
木窗帘盒的安装
准备工作
在安装木窗帘盒之前,需要准备好以下工具和材料:
•螺丝刀
•打孔机
•铅笔
•木钉
•木墙钉
安装步骤
1.确定木窗帘盒安装的位置,并使用铅笔在墙上标出位置。
2.使用打孔机在标出的位置打孔。
3.将木墙钉插入打孔处,留出 2-3 厘米,用螺丝刀将其固定。
4.将木窗帘盒固定在木墙钉上,使用木钉进行固定即可。
金属窗帘杆的安装
准备工作
在安装金属窗帘杆之前,需要准备好以下工具和材料:
•打孔机
•铅笔
•螺丝刀
•膨胀螺丝
•锁紧螺母
安装步骤
1.确定金属窗帘杆的安装位置,并使用铅笔在墙上标出位置。
2.使用打孔机在标出的位置打孔,并插入膨胀螺丝。
3.将金属窗帘杆放入膨胀螺丝中,并使用螺丝刀拧紧。
4.使用锁紧螺母将窗帘杆固定在膨胀螺丝上。
注意事项
在安装过程中,需要注意以下事项:
1.安装前需要仔细测量窗户尺寸,确保窗帘杆和窗帘盒尺寸的合适性。
2.安装时需要注意材料的质量和选择是否适合实际情况。
3.需要在安装前仔细阅读产品标签和安装说明。
总结
本文介绍了安装木窗帘盒和金属窗帘杆的详细步骤和注意事项。
正确的安装能够保证窗帘的牢固和美观,增加家居的舒适度和实用性。
木窗帘盒的施工工艺流程

木窗帘盒的施工工艺流程木窗帘盒是一种常见的装饰性窗帘盒,它可以用来隐藏窗帘轨道和窗帘的底部,提供一个整洁、美观的窗帘装饰效果。
本文将介绍木窗帘盒的施工工艺流程,帮助您了解木窗帘盒的制作过程。
步骤一:确定尺寸与材料选择首先,需要确定木窗帘盒的尺寸。
测量窗户的宽度和高度,并根据窗户的大小确定木窗帘盒的尺寸。
通常,木窗帘盒应比窗户宽度多出10-15厘米,高度则根据需要确定。
确定尺寸后,选择合适的木材作为木窗帘盒的材料。
常用的木材有松木、橡木、樱桃木等。
步骤二:CAD设计与绘制图纸在开始制作木窗帘盒之前,可以使用计算机辅助设计软件(CAD)进行设计,并根据设计得出的尺寸进行绘制图纸。
图纸应包括木窗帘盒的平面图、剖面图以及连接方式等详细信息。
步骤三:木材加工与修边根据图纸,将所选的木材进行加工。
首先,根据尺寸要求将木材锯成所需长度。
然后,使用刨床、刨子等工具修边,使木材表面光滑、整齐。
步骤四:组装木窗帘盒开始组装木窗帘盒。
首先,根据图纸要求,将木材进行剪裁,得到木窗帘盒的各个组成部分,包括顶板、底板、侧板和背板等。
然后,使用胶水和钉子将这些零件连接在一起,组成一个完整的木窗帘盒的框架。
步骤五:安装窗帘盒完成木窗帘盒框架的组装后,需要将其安装到墙壁上。
首先,使用电钻和螺丝钉将木窗帘盒固定在墙壁上。
接下来,根据需要安装窗帘轨道和窗帘。
将窗帘轨道安装到木窗帘盒内部,然后将窗帘挂在轨道上。
最后,对窗帘盒进行润色和喷漆等装饰工序,使其外观更加美观。
步骤六:验收与维护完成木窗帘盒的安装后,进行最终的验收工作。
确保木窗帘盒安装牢固,没有松动或缺陷。
随后,对木窗帘盒进行定期的维护和保养,包括清洁、修复损坏部分等操作。
这样可以延长木窗帘盒的使用寿命。
结论通过以上的工艺流程,您可以了解到木窗帘盒的制作和安装过程。
在实际施工时,需要注意尺寸的准确性和材料的选择,以确保木窗帘盒的质量和美观度。
同时,施工过程中要注意安全措施,避免发生意外事故。
窗帘盒制作与安装施工工艺及检测标准

窗帘盒制作与安装施工工艺及检测标准1、适用范围、本内部施工工艺及检测标准适用于晶宫装饰公司所有在建的木制窗帘盒制作与安装工程。
2、施工准备2.1材料2.1.1使用的胶合板规格尺寸,必须符合设计要求。
2.1.2胶合板应使用干燥,无脱胶开裂、无缝状裂痕、腐朽、空鼓的板材,含水率不大于12%甲醛释放量不大于1.5mg/L。
2.1.3饰面用的胶合板表面应清洁美观、木纹清晰、色泽一致,无疤痕。
2.2主要机具:电锤钻、电锯、手电钻、电刨、气钉枪、手工刨、手工锯、割角角尺。
2.3作业条件2.3.1要安装窗帘盒部位的墙面、天花基层应完成,窗户已完成。
2.3.2对操作工人已进行质量、安全、环保技术交底。
3操作工艺3.1工艺流程:配料一组装一预埋件一安装一窗帘轨安装3.2配料:木窗帘盒制作时,首先根据施工图的要求,进行选料、配料,先加工成半成品,再细致加工成型。
3.3组装3.3.1根据图纸进行组装。
组装时先抹胶再用钉子钉牢,将溢胶及时擦净,不得有明榫,不得露钉帽。
3.3.2窗帘盒的长度由窗洞口的宽度决定,一般窗帘盒的长度比窗洞口的宽度长300mmr 360mm3.3.3采用木棍、钢筋棍做窗帘杆时,在窗帘盒两端头板上钻孔,孔径大小应与木棍、钢筋棍的直径一致。
3.4预埋件:木窗帘盒与墙面固定,应在墙内砌入木砖或预埋铁件。
预埋铁件的尺寸、位置及数量应符合设计要求。
安装前,应先检查预埋件,如有不符合要求的,应及时修整3.5安装3.5.1安装时,根据室内的水平标线往上测量,确定窗帘盒安装标高;在同一墙面上有几个窗帘盒,安装时应拉通线,使其高度一致;将窗帘盒的中线对准窗洞口中线,使其两端伸出洞口的长度相同。
3.5.2用水平尺检查,使其两端高度一致。
窗帘盒靠墙部分应与墙面紧贴,无缝隙。
3.5.3根据预埋铁件的位置,在盖板上钻孔,用螺栓加垫圈拧紧。
以木砖为预埋件的,用钉子或木螺丝进行固定。
3.6窗帘轨安装木窗帘盒有明、暗两种,明窗帘盒整个露明;暗窗帘盒仰视部分露明。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
细木花饰工程木窗帘盒、金属窗帘杆安装工艺标准
1 范围
本工艺标准适用于一般民用建筑木窗帘盒、金属窗帘杆安装工程。
22施工准备
2.1 材料及构配件:
2.1.1 木材制品一般采用红、白松及硬杂木干燥料,含水率不大于12%,并不得有裂缝、扭曲等现象;通常由木材加工厂生产成品或半成品,工程现场进行安装。
2.1.2 五金配件:根据设计选用五金配件,如窗帘轨、轨堵、轨卡、大角、小角、滚轮、木螺丝、机螺丝、铁件等。
2.1.3 金属窗帘杆:一般由设计指定图号,规格和构造形式等。
通常用ф8~ф16的圆钢或用8~14号铅丝加端头元宝螺栓。
2.2 主要机具:
2.2.1 电动机具:手电钻、小电动台锯。
2.2.2 手用工具:大刨子、小刨子、槽刨、手木锯、螺丝刀、凿子、冲子,钢锯等。
2.3 作业条件:
2.3.1 安装窗帘盒、窗帘杆的房间,在结构施工时,应按施工图的要求预埋件砖或铁件,预制混凝土构件应设预埋件。
2.3.2 无吊顶采用明窗帘盒的房间,应安好门窗框,做好内抹灰冲筋。
2.3.3 有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒安装同时进行。
3 操作工艺
3.1 工艺流程:
定位与划线→预埋件检查和处理→核查加工品→安装窗帘盒(杆)
3.2 定位与划线:安装窗帘盒、窗帘杆,应按设计图要求的位置、标高进行中心定位,弹好找平线,找好窗口、挂镜线等构造关系。
3.3 预埋件检查和处理:划线后,检查固定窗帘盒(杆)的预埋固定件的位置、规格、预埋方式、牢固情况,是否能满足安装固定窗帘盒(杆)的要求,对于标高、平度、中心位置、出墙距离有误差的,应采取措施进行处理。
3.4 核查加工品:核对已进场的加工品的品种、规格、组装构造是否符合设计及安装要求。
3.5 窗帘盒(杆)安装:
3.5.1 安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,盒的靠墙部位要贴严,固定方法按设计要求。
3.5.2 安装窗帘轨:窗帘轨有单轨、双轨或三轨道之分,当窗宽大于1200mm时,窗帘轨应断开,断开处煨弯错开,煨弯应成缓曲线,搭接长度不小于200mm;明窗帘盒一般在盒上先安装轨道,如为重窗帘时,轨道应加机螺丝固定;暗窗帘盒应后安装轨道,重窗帘时,轨道小角应加密间距,木螺丝规格不小于30mm。
轨道应保持在一条直线上。
3.5.3 窗帘杆安装:校正连接固定件,将杆装上或将铁丝绷紧在固定件上。
做到平、正同房间标高一致。
4 质量标准
4.1 保证项目:
4.1.1 木窗帘盒制品的树种、材质等级、含水率和防腐处理,必须符合设计要求和《木结构工程施工及验收规范》。
4.1.2 木窗帘盒及窗帘轨安装必须牢固,无松动现象。
4.1.3 窗帘杆的选材必须按设计要求,支固件必须牢固。
4.2 基本项目:
4.2.1 制作尺寸正确,表面平直光滑,棱角方正,线条顺直,不露钉帽,无戗槎、创痕、毛刺、锤印等缺陷。
4.2.2 安装位置正确,两端伸入尺寸一致,接缝严密,出墙尺寸一致,轨道及杆平直。
4.3 允许偏差项目,见表9-47。
窗帘盒(杆)允许偏差表9-47
5 成品保护
5.1 安装时不得踩踏暖气片及窗台板,严禁在窗台板上敲击、撞碰,以防损坏。
5.2 窗帘盒安装后及时刷一道底油漆,以防抹灰、喷浆等湿作业时受潮变形或污染。
5.3 窗帘杆或铅丝防止刻痕,加工品应妥善保管,防止存放不当、受潮等造成变形。
6 应注意的质量问题
6.1 窗帘盒安装不平、不正:主要是找位、划尺寸线不认真;预埋件安装不准,调整处理不当。
安装前做到划线准确,安装量尺务必使标高一致,中心线准确。
6.2 窗帘盒两端伸出的长度不一致:主要是窗口中心与窗帘盒中心相对不准,操作不认真所致。
安装时应核对尺寸,使两端伸出长度相同。
6.3 窗帘轨道脱落:多数由于盖板太薄或螺丝松动造成。
一般盖板厚度不宜小于15mm,薄于15mm的盖板,应用机螺丝固定窗帘轨。
6.4 窗帘盒迎面板扭曲:加工时木材干燥不好,入场后存放受潮,安装时应及时刷油漆一道。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 加工木材制品应有合格证、木材含水试验资料。
7.2 窗帘轨道及配件应有产品合格证。
7.3 工程验收应有安装质量验评资料。
