实习生工程施工周报(3篇)

第1篇实习单位:XX建筑工程有限公司实习时间:2023年X月X日 - 2023年X月X日实习地点:XX市XX区XX工程项目现场实习内容:本周,我主要参与了XX市XX区XX工程项目的施工实习。
在实习过程中,我跟随项目部的各位工程师和施工人员,对施工现场的各项工作进行了全面的学习和体验。
一、施工现场参观与学习1. 参观施工区域:本周,我跟随项目经理参观了施工现场,了解了整个工程项目的布局、施工进度和各个施工区域的划分。
2. 学习施工工艺:在参观过程中,我详细学习了混凝土浇筑、钢筋绑扎、模板搭建等施工工艺,并了解了相关施工规范和操作流程。
3. 了解施工设备:在施工现场,我认识了许多施工设备,如混凝土搅拌车、挖掘机、塔吊等,并了解了它们的操作方法和维护保养要点。
二、实际操作与锻炼1. 协助钢筋绑扎:在工程师的指导下,我参与了钢筋绑扎工作,学习了钢筋的摆放、绑扎和连接方法。
2. 混凝土浇筑:在混凝土浇筑过程中,我学习了混凝土的配比、运输、浇筑和振捣等操作步骤。
3. 模板搭建:在模板搭建过程中,我了解了模板的类型、尺寸和搭建方法,并参与了模板的拆除工作。
三、实习心得与体会1. 理论与实践相结合:通过本次实习,我深刻体会到理论与实践相结合的重要性。
只有将所学知识运用到实际工作中,才能真正提高自己的专业技能。
2. 团队合作精神:在施工现场,我认识到团队合作精神的重要性。
只有大家齐心协力,才能顺利完成工程项目。
3. 安全意识:在实习过程中,我时刻保持安全意识,遵守施工现场的安全规定,确保自身和他人的安全。
下周计划:1. 深入了解施工现场的施工流程和管理制度。
2. 学习施工图纸的阅读和理解,提高自己的专业素养。
3. 积极参与施工现场的各项施工工作,提高自己的实际操作能力。
4. 与项目部同事沟通交流,学习他们的工作经验和技能。
通过本周的实习,我对工程施工有了更深入的了解,为今后的学习和工作打下了坚实的基础。
在接下来的实习过程中,我将继续努力学习,提高自己的专业技能,为我国建筑事业贡献自己的力量。
项目施工工程周报(3篇)

第1篇周报时间:2023年X月X日-2023年X月X日一、本周工作概述本周,XX智慧社区建设项目按照既定计划稳步推进,主要完成了以下工作:1. 土建工程:完成基础施工,正在进行主体结构施工。
2. 水电安装工程:完成水电管道铺设,正在进行强弱电箱安装。
3. 绿化工程:完成绿化区域规划,正在进行绿化植物种植。
4. 装修工程:完成室内墙面、地面基础处理,正在进行吊顶及墙面涂料施工。
5. 设备安装工程:完成电梯、消防设备等大型设备安装。
6. 质量安全检查:对施工现场进行定期检查,确保工程质量及安全。
二、具体工作内容及进展1. 土建工程本周,土建工程主要完成了以下工作:(1)完成基础施工,共浇筑混凝土100立方米。
(2)主体结构施工,已完成2层楼板浇筑。
2. 水电安装工程本周,水电安装工程主要完成了以下工作:(1)完成水电管道铺设,共铺设管道1000米。
(2)强弱电箱安装,共安装电箱10个。
3. 绿化工程本周,绿化工程主要完成了以下工作:(1)完成绿化区域规划,共规划绿化面积5000平方米。
(2)绿化植物种植,共种植乔木100棵、灌木500株。
4. 装修工程本周,装修工程主要完成了以下工作:(1)室内墙面、地面基础处理,共处理面积1000平方米。
(2)吊顶及墙面涂料施工,共完成吊顶100平方米、墙面涂料500平方米。
5. 设备安装工程本周,设备安装工程主要完成了以下工作:(1)电梯安装,共安装电梯2部。
(2)消防设备安装,共安装消防设备10套。
三、下周工作计划1. 土建工程:完成主体结构施工,开始3层楼板浇筑。
2. 水电安装工程:完成强弱电箱安装,开始弱电线路铺设。
3. 绿化工程:完成绿化植物种植,开始绿化区域养护。
4. 装修工程:完成吊顶及墙面涂料施工,开始室内门、窗安装。
5. 设备安装工程:完成电梯、消防设备等大型设备安装调试。
6. 质量安全检查:对施工现场进行定期检查,确保工程质量及安全。
四、存在问题及解决措施1. 问题:土建工程进度稍慢,主要原因是天气原因导致混凝土浇筑进度放缓。
施工企业工程部周报(3篇)

第1篇一、本周工作概述本周,工程部紧紧围绕项目施工进度、质量、安全等方面展开工作,现将本周工作情况汇报如下:1. 项目施工进度本周,各项目施工现场均按照计划有序推进,具体如下:(1)项目A:已完成主体结构施工,正在进行室内装修和室外绿化工作。
(2)项目B:已完成地下室结构施工,正在进行主体结构施工。
(3)项目C:已完成基础施工,正在进行主体结构施工。
2. 项目质量本周,工程部对施工现场进行了全面的质量检查,发现以下问题:(1)项目A:室内装修部分存在部分墙面裂缝,已通知施工方进行整改。
(2)项目B:主体结构施工过程中,部分钢筋绑扎不规范,已要求施工方整改。
(3)项目C:基础施工过程中,部分混凝土浇筑不均匀,已要求施工方整改。
3. 项目安全本周,工程部对施工现场进行了全面的安全检查,发现以下问题:(1)项目A:施工现场存在部分安全防护设施损坏,已要求施工方及时更换。
(2)项目B:施工现场部分临时用电线路不规范,已要求施工方整改。
(3)项目C:施工现场存在部分高空作业未佩戴安全带,已要求施工方加强安全教育。
4. 人员管理本周,工程部对施工现场进行了人员管理,具体如下:(1)对施工人员进行安全教育,提高安全意识。
(2)对施工人员进行技术培训,提高施工技能。
(3)对施工人员进行考勤管理,确保人员到位。
二、下周工作计划1. 项目施工进度(1)项目A:完成室内装修和室外绿化工作,确保项目A按期交付。
(2)项目B:完成主体结构施工,确保项目B按期交付。
(3)项目C:完成主体结构施工,确保项目C按期交付。
2. 项目质量(1)对已发现的质量问题进行整改,确保项目质量。
(2)加强施工现场的质量检查,及时发现并解决质量问题。
3. 项目安全(1)加强施工现场安全管理,确保项目安全。
(2)对施工人员进行安全教育,提高安全意识。
4. 人员管理(1)对施工人员进行技术培训,提高施工技能。
(2)加强施工现场人员管理,确保人员到位。
施工方工程管理周报(3篇)

第1篇一、本周工作概况本周,我司按照工程进度计划,全面开展施工工作。
在全体员工的共同努力下,工程进度、质量、安全等方面均取得了较好的成绩。
现将本周工作情况汇报如下:1. 工程进度本周,我司严格按照施工进度计划,完成以下工作内容:(1)主体结构施工:已完成三层主体结构,进入四层主体结构施工阶段。
(2)装修工程:完成一层装修工程的施工,进入二层装修工程施工阶段。
(3)室外工程:完成场地平整、排水管道施工,进入绿化、道路施工阶段。
2. 工程质量本周,我司高度重视工程质量,严格执行国家及行业相关标准,确保工程质量达到预期目标。
主要工作如下:(1)加强原材料、设备、构配件的质量检验,确保工程质量。
(2)加强施工现场的管理,严格执行施工规范,确保施工过程质量。
(3)对已完成工程进行自检、互检、专检,确保工程质量。
3. 工程安全本周,我司始终坚持“安全第一,预防为主”的方针,加强施工现场安全管理,确保工程安全。
主要工作如下:(1)加强对施工现场的安全巡查,及时发现并整改安全隐患。
(2)严格执行施工现场的安全操作规程,确保施工人员的人身安全。
(3)开展安全教育培训,提高施工人员的安全意识。
二、下周工作计划1. 工程进度(1)主体结构施工:完成四层主体结构施工,进入五层主体结构施工阶段。
(2)装修工程:完成二层装修工程施工,进入三层装修工程施工阶段。
(3)室外工程:完成绿化、道路施工,进入景观设施施工阶段。
2. 工程质量(1)加强原材料、设备、构配件的质量检验,确保工程质量。
(2)严格执行施工规范,加强施工现场的管理,确保施工过程质量。
(3)加强自检、互检、专检,确保工程质量。
3. 工程安全(1)继续加强施工现场的安全巡查,及时发现并整改安全隐患。
(2)严格执行施工现场的安全操作规程,确保施工人员的人身安全。
(3)持续开展安全教育培训,提高施工人员的安全意识。
三、存在问题及解决措施1. 存在问题:部分施工人员对施工规范理解不够透彻,导致施工过程中出现不规范操作。
建筑施工周报200篇

建筑施工周报200篇摘要:一、本周施工进度概述1.项目整体进度2.各分部分项工程进度二、本周施工具体情况1.施工现场管理情况2.施工质量及验收情况3.安全生产及文明施工情况4.材料设备进场情况三、下周施工计划1.施工任务分解2.施工进度计划3.材料设备需求计划四、存在的问题及解决措施1.施工现场存在的问题2.工程质量存在的问题3.安全生产存在的问题4.解决措施及方案五、其他事项1.施工合同履行情况2.施工人员调整情况3.工程变更情况正文:建筑施工周报(200 篇)一、本周施工进度概述本周,本项目整体施工进度按照计划顺利进行。
具体来说,基础工程部分已经完成,正在进行主体结构施工。
各分部分项工程进度如下:1.结构工程:已完成基础施工,正在进行一层结构施工。
2.装修工程:已完成地下室及首层公共区域装修,正在进行二层及以上装修。
3.安装工程:已完成给排水、电气、暖通等系统安装,正在进行消防系统安装。
二、本周施工具体情况1.施工现场管理情况本周,施工现场管理有序,项目经理、技术负责人、安全员、质量员等各岗位人员配备齐全,严格按照施工组织设计和施工方案进行施工。
现场每日进行安全、质量、进度检查,对发现的问题及时整改。
2.施工质量及验收情况本周,工程质量总体良好,各分部分项工程均按照设计要求及规范进行施工。
已完成的部分工程已通过建设单位、监理单位、设计单位的验收,验收结果满意。
3.安全生产及文明施工情况本周,施工现场安全生产状况良好,无重大安全事故发生。
施工现场严格执行安全生产责任制,坚持安全教育培训,做到安全施工、文明施工。
4.材料设备进场情况本周,材料设备进场及时,各分部分项工程所需材料设备均按照计划要求进场。
材料设备质量合格,满足施工要求。
三、下周施工计划1.施工任务分解根据施工进度计划,下周将继续进行主体结构施工,主要包括:(1)完成二层结构施工;(2)进行三层结构施工;(3)完成部分装修工程。
2.施工进度计划下周,主体结构施工进度计划如下:(1)周一至周三:完成二层结构施工;(2)周四至周五:进行三层结构施工;(3)周六至周日:完成部分装修工程。
工程主体施工周报(3篇)

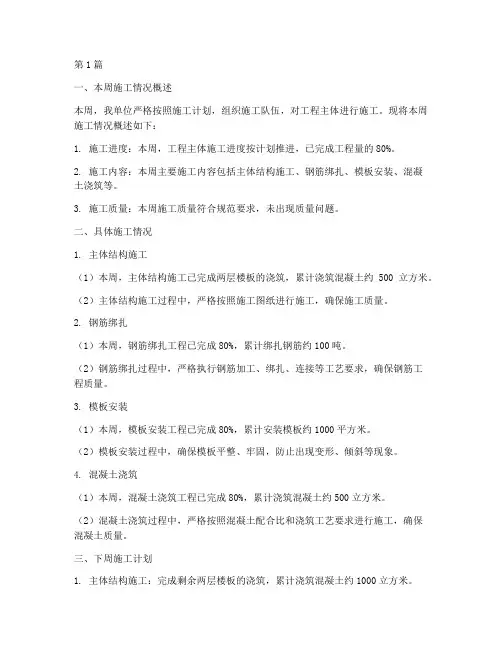

第1篇一、本周施工情况概述本周,我单位严格按照施工计划,组织施工队伍,对工程主体进行施工。
现将本周施工情况概述如下:1. 施工进度:本周,工程主体施工进度按计划推进,已完成工程量的80%。
2. 施工内容:本周主要施工内容包括主体结构施工、钢筋绑扎、模板安装、混凝土浇筑等。
3. 施工质量:本周施工质量符合规范要求,未出现质量问题。
二、具体施工情况1. 主体结构施工(1)本周,主体结构施工已完成两层楼板的浇筑,累计浇筑混凝土约500立方米。
(2)主体结构施工过程中,严格按照施工图纸进行施工,确保施工质量。
2. 钢筋绑扎(1)本周,钢筋绑扎工程已完成80%,累计绑扎钢筋约100吨。
(2)钢筋绑扎过程中,严格执行钢筋加工、绑扎、连接等工艺要求,确保钢筋工程质量。
3. 模板安装(1)本周,模板安装工程已完成80%,累计安装模板约1000平方米。
(2)模板安装过程中,确保模板平整、牢固,防止出现变形、倾斜等现象。
4. 混凝土浇筑(1)本周,混凝土浇筑工程已完成80%,累计浇筑混凝土约500立方米。
(2)混凝土浇筑过程中,严格按照混凝土配合比和浇筑工艺要求进行施工,确保混凝土质量。
三、下周施工计划1. 主体结构施工:完成剩余两层楼板的浇筑,累计浇筑混凝土约1000立方米。
2. 钢筋绑扎:完成剩余20%的钢筋绑扎工程,累计绑扎钢筋约120吨。
3. 模板安装:完成剩余20%的模板安装工程,累计安装模板约1200平方米。
4. 混凝土浇筑:完成剩余20%的混凝土浇筑工程,累计浇筑混凝土约1000立方米。
四、存在问题及解决方案1. 问题:部分施工区域存在施工材料堆放不规范现象。
解决方案:加强现场管理,制定施工材料堆放规范,确保施工现场整洁有序。
2. 问题:部分施工人员对施工工艺掌握不熟练。
解决方案:加强施工人员培训,提高施工人员技能水平,确保施工质量。
五、下周工作重点1. 严格按照施工计划,确保工程主体施工进度。
2. 加强施工质量监管,确保施工质量符合规范要求。
施工员实习周报【五篇】

施工员实习周报【五篇】【导语】实习使大学生增加社会阅历,积累工作经验。
社会阅历和工作经验是职业场中的决定因素。
只有参加实习,通过实习的检验,才能积累自身的阅历和经验。
以下是为大家整理的施工员实习周报【五篇】,希望对您有所帮助。
【篇一】施工员实习周报实习内容第一周实习呢,总的来说也没干什么,也就是熟悉环境之类的。
第一次到实习公司的时候,心里还是有点害怕的,毕竟对那里还是比较陌生的,我想想自己胆子也不大,交际能力也不是很好,会不会与人相处不好哦。
不过接下来我的顾忌就渐渐消失了。
我的师傅和我是同一个地方的人,他人也很好,他说这里的人都很好相处的,教我胆子大点,有机会可以与他们多多交流交流。
我觉得也是,实习呢,是锻炼一个人的很好机会,我正好可以趁这次机会多锻炼自己。
想想接下来的三个月时间里都是和他们一起相处的,心里说不出的激动。
建筑物都是由若干条轴线组成的,其中有一条主轴线,只要定出主轴线的位置就可以根据主轴线定出其他的轴线。
主轴线的测设方法应根据设计要求和现场条件而定,一般有以下四种方法:①根据建筑红线测设主轴线,限制建筑物边界位置的界线称为建筑红线,建筑红线一般与道路中心线相平行。
②根据道路中心线测设主轴线。
③根据原有建筑物测设主轴线,这种方法多用在现有建筑群内新建或扩建。
④根据控制点测设建筑物的主轴线。
建筑场地上已布设有控制点,又知道了拟建建筑物轴线点的坐标,就可以根据控制点测设建筑物主轴线。
一周的时间很快就过去了,原以为实习的日子会比较枯燥的,不过老实说第一周的实习还是比较轻松愉快的,嘿嘿,俗话说万事开头难,我已经迈出了第一步了,在接下去的日子里我会继续努力的。
着,总会有微笑的一天。
虽然第一周的实习没什么事情,比较轻松,但我并不放松,依然会本着积极乐观的态度,努力进取,以的热情融入实习生活中。
实习体会虽然第一周的实习没什么事情,比较轻松,但我并不放松,依然会本着积极乐观的态度,努力进取,以的热情融入实习生活中。
工程局施工周报(3篇)

第1篇一、周报时间本周为2021年X月X日至X月X日。
二、施工项目概述本周,我工程局共承担了X个施工项目,包括住宅楼、商业综合体、道路桥梁、水利工程等。
以下是本周施工项目的具体情况:1. 住宅楼项目:共4个,分别为X号、Y号、Z号、W号住宅楼。
本周,X号、Y号住宅楼主体结构已完成,正在进行内外装修;Z号、W号住宅楼主体结构施工进度分别为50%和30%。
2. 商业综合体项目:共2个,分别为A号、B号商业综合体。
本周,A号商业综合体已完成主体结构施工,正在进行室内装修;B号商业综合体正在进行主体结构施工。
3. 道路桥梁项目:共2个,分别为C号、D号道路桥梁。
本周,C号道路桥梁已完成路基施工,正在进行桥梁主体结构施工;D号道路桥梁正在进行路基施工。
4. 水利工程项目:共1个,为E号水利工程。
本周,E号水利工程已完成基础施工,正在进行主体结构施工。
三、施工进度及问题1. 住宅楼项目:本周,X号、Y号住宅楼主体结构施工进度较快,已完成。
但Z号、W号住宅楼施工进度相对较慢,主要原因是原材料供应不及时。
下周,我们将加强与供应商的沟通,确保原材料供应。
2. 商业综合体项目:A号商业综合体室内装修进度较快,预计下周可完成。
B号商业综合体主体结构施工进度符合预期。
3. 道路桥梁项目:C号道路桥梁主体结构施工进度符合预期;D号道路桥梁路基施工进度较慢,主要原因是施工队伍不足。
下周,我们将增加施工队伍,加快施工进度。
4. 水利工程项目:E号水利工程主体结构施工进度符合预期。
四、下周工作计划1. 住宅楼项目:加强原材料供应管理,确保施工进度;加快Z号、W号住宅楼施工进度。
2. 商业综合体项目:加快A号商业综合体室内装修进度;确保B号商业综合体主体结构施工进度。
3. 道路桥梁项目:增加施工队伍,加快D号道路桥梁路基施工进度;确保C号道路桥梁主体结构施工进度。
4. 水利工程项目:继续推进E号水利工程主体结构施工。
五、其他事项1. 加强施工现场安全管理,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工周报
工程名称:******工程编号:
致:某某监理公司:
现报上 *** 年 *月*日至****年*月*日施工周报,请予审查和协调解决。
项目负责人(签章):承包单位:****** 日期:***
上周已完成进度情况及进度偏差原因1、一区 A 屋面天沟粉刷完成,西外墙米以上保温外粘接砂浆完成,北外墙腻子
完成;一区 B 水箱间外墙腻子完成,北外墙米以上腻子完成。
二区钢格栅安
装中。
2、四区 A 空调机房储存房间墙瓷砖完成,一层洗涤一间墙瓷砖间完成;四区C 内
墙涂料收头。
五区 11、12#梯内架拆除完成,一层内墙涂料收头,夹层内墙腻
子完成。
3、六区二层走廊墙刮腻子,走廊清理完成,屋面中间女儿墙花岗岩顶铺设1/2。
七区低屋面北半块细砼完成,南半块防水施工中。
八区二层预留洞地坪扎筋完成,屋面高架库以北防水完成。
西立面外架拆除完成。
上周工程的质量问题及安全情况1、个别井架加高后,即时做好顶部缆风绳的安装及进料平台的搭设;
2、外墙保温施工前必须先对墙体进行粉刷找平后才可施工;
3、拆外架在地面做好警示标志,及用绳拉好,禁止人员进出;
本周施工计划及质量、进度措施1、一区北立面外架拆除完成,高架库采光井外侧贴保温完成1/2,南外墙滑
移架搭设。
一区 B 水箱间外架拆除完成,北雨篷粉刷,1-3#楼梯间墙刮腻子完成,一层涂料收头,二层腻子批刮,地下室腻子批刮,墙洞及楼板洞
封堵,二层空调房墙刮糙贴瓷砖。
2、六区二层走廊细砼完成,中间女儿墙花岗岩压顶完成,排潮间后砌墙完成;
七区低屋面南半块屋面网筋完成。
八区二层预留间地坪砼完成,北立面外架拆除完成2/3,高架库以北屋面扎筋完成,高架库东、北墙保温完成。
九区内墙涂料收头,窗套安装完成。
十区屋面防水完成。
协调事宜1、门框未安装,制约墙涂料进度;
2、三区房中房梁、板结构出节点;
3、三区、四区仓库设备何时可运出,
4、12区二层 1-51~1-52/1-F轴增加墙一道;12区二层 1-53~1/1-53/1-F轴
增加墙一道。
(原做好已凿除)。
