质量通病治理计划及实施方案
质量通病预防与整改专项方案

质量通病预防与整改专项方案质量通病是指在工程建设过程中容易出现的一些常见质量问题,严重影响工程质量和工程安全。
为了预防和整改质量通病,可以制定一个专项方案,该方案旨在识别和解决质量通病,提升工程质量。
下面是一个1200字以上的质量通病预防与整改专项方案:一、方案背景:随着社会经济不断发展,人民对居住和工作环境的要求也越来越高。
因而,工程质量的改善和提高是一个永恒的话题。
然而,在工程建设过程中,常常出现一些质量通病,这些质量问题严重影响工程质量和工程安全,必须采取措施进行预防和整改。
二、方案目标:1.识别和整改常见的质量通病,提高工程质量。
2.采取措施预防质量通病,降低质量风险。
三、方案内容:1.识别和整改常见的质量通病:(1)模板不标准:制定并实施模板标准,确保模板的质量符合要求。
(2)施工机械设备使用不规范:进行机械设备操作培训,并建立机械设备操作规程。
(3)材料不合格:加强对材料供应商的质量控制,并建立材料检测程序。
(4)施工组织不合理:优化施工方案,合理安排施工人员和设备。
(5)质量检查不严格:建立严格的质量检查制度,确保每个环节都经过检查并记录。
2.采取措施预防质量通病:(1)加强管理人员培训:加强对工程管理人员的培训,提高其质量意识和管理能力。
(3)建立质量控制小组:建立一个质量控制小组,定期检查和评估工程质量。
(4)加强质量教育宣传:通过培训、宣传等方式提高员工的质量意识,确保每个员工都参与到质量管理中来。
四、方案实施:1.将该方案纳入工程管理流程,并制定具体的实施细则。
2.在项目启动之前,对相关人员进行培训,并明确各方责任。
3.在施工过程中,定期召开工程质量会议,讨论和解决质量问题。
4.合理安排人力资源,确保专项方案的有效实施。
五、方案评估:1.制定评估指标:制定评估指标,用于评估专项方案的实施情况。
2.定期评估:定期对专项方案进行评估,评估结果作为改进的依据。
六、风险控制:在实施专项方案的过程中,可能会遇到一些挑战和风险。
质量通病治理实施方案和治理措施

质量通病治理实行方案和治理措施有限企业工程项目部质量通病治理实行方案和治理措施我单位企业在建项目为,该项目在波及质量通病方面重要有路基回填,路面工程质量,以及混凝土浇筑、振捣、养护、外观质量等。
我单位根据该项目实际状况选定路面工程为质量通病治理经典示范项目。
一、质量管理通病治理措施:(一)贯彻各项施工工序负责人,投入有经验旳管理和技术人员,管理到位。
(二)根据单位自身实际状况合理编写专题施工方案,详细到每一种施工环节,施工方案编写完毕后,严格按照专题施工方案施工,并切实做好施工技术交底工作。
(三)提高试验检测工作旳规范性,做好每一项试验旳每一种细节,提高试验数据旳精确性,以保证试验数据可以指导生产。
二、施工工艺通病实行方案和治理措施:(一)路基回填(1)控制路基以及台背回填材料,选用石渣最大粒径不超过15cm材料回填路堤,最大粒径不超过10cm材料回填路床,并保证石料强度。
台背回填选用最大粒径不超过5cm旳级配砂砾等透水性材料,以免水流下侵。
(2)处理好原地基,基底应在填筑前进行压实,并保证压实度符合规定。
台背回填前应做好临时排水工程,并对地基进行加固处理,采用扩大基础等以保证地基旳稳定性,防止水流冲刷。
(3)路基回填采用分层压实法,自下而上水平分层,逐层填筑,逐层压实。
严格控制每一层旳回填厚度不超过20cm,同步每一层回填完毕后,进行沉降量检测,保证路基回填旳稳定性。
对于台背回填,保证每一层旳压实度》96%。
(4)台背回填每一层压实到达规定,可以很好旳防止填土压缩和自然沉陷引起旳沉降,从而减少桥台旳刚性与台背旳柔性之间旳裂缝,有效旳减轻桥头跳车。
(二)路面工程质量平整度、厚度、强度(1)路面平整度I、从基层抓起提高路面平整度,基层顶面平整度不好直接影响到沥青面层旳平整度,由于基层顶面旳不平将会导致沥青路面厚度旳不均匀,也就是沥青面层旳松浦系数不是一种确定值,因此压路机碾压后达不到良好旳平整度1)运用摊铺机摊铺基层,摊铺机振捣频率控制一致,保证摊铺平整。
防止工程质量通病方案怎么写

防止工程质量通病方案怎么写一、引言工程质量通病是指在工程建设过程中常见的问题和缺陷,这些问题和缺陷可能会导致工程质量不达标,甚至可能带来安全隐患。
为了防止工程质量通病的发生,建立一套完善的方案是十分必要的。
本文将就如何防止工程质量通病提出一些具体的方案措施,以期能够提高工程建设过程中的质量和安全水平。
二、工程质量通病的类型在工程建设过程中,常见的工程质量通病主要有以下几种类型:1、设计质量不高:设计质量直接影响到工程的施工和使用效果。
一些设计单位在设计过程中可能会存在粗制滥造、图纸不规范、设计计算不完善等问题。
2、施工质量不标:施工过程中的质量问题可能包括施工人员的技术水平不高、缺乏质量管理意识、施工设备和材料不合格等。
3、管理监督不力:一些工程项目在管理和监督上存在漏洞,导致工程质量无法得到有效保障。
4、材料质量不过关:材料质量直接关系到工程的使用寿命和性能。
如果使用了劣质材料,可能会导致工程质量问题。
三、防止工程质量通病的方案为了防止工程质量通病的发生,我们需要从设计、施工、管理和监督等多方面入手,建立一套科学有效的防范机制。
具体措施如下:1、加强设计监理设计是工程建设的基础,设计质量直接关系到工程的整体质量。
因此,建立专业的设计监理机构非常重要。
设计监理人员应具备较高的专业水平和丰富的经验,对设计图纸、设计计算等方面进行全面监督和检查,确保设计质量达标。
2、加强施工质量管理施工质量直接影响到工程的使用效果和安全性。
因此,建立健全的施工质量管理体系十分必要。
施工单位应加强对施工人员的技术培训和技能提升,提高施工管理水平。
同时,加强对施工过程的质量检查和监督,确保施工质量符合标准。
3、加强工程材料质量管理工程材料的质量是工程质量的基础。
因此,对工程材料的质量也需要进行严格管理。
建立材料采购和使用的准入机制,对材料的原材料、生产工艺、质量标准等进行全面评估和审核,确保使用的材料质量符合要求。
4、加强工程管理和监督工程建设中的管理和监督是十分重要的环节。
工程质量通病治理实施方案

工程质量通病治理实施方案一、工程质量通病的现状分析1. 施工工艺不合理在工程建设过程中,有些施工单位为了赶工期,采取了一些不合理的施工工艺,例如临时性的支撑措施、未经设计的临时工程等,这些做法可能会导致工程质量出现问题。
2. 材料质量不过关部分施工单位为了降低成本,采用了劣质的建筑材料,造成了材料质量不过关的问题。
3. 监理不到位部分项目监理人员在工程建设过程中并不到位,监理工作得不到有效推进,从而导致了工程质量出现了问题。
4. 设计不合理有些工程项目在设计阶段并没有充分考虑到实际施工的情况,导致了设计不合理的问题。
以上这些问题都是导致工程质量通病的原因,因此有必要对这些问题进行系统的治理。
二、治理方案1. 建立健全的质量管理体系对工程建设过程中的质量管理进行规范,建立起各项质量管理制度,如质量计划管理制度、工程测量管理制度、施工组织设计管理制度等。
2. 完善监理体系建立完善的监理体系,加强监理工作力度,提高监理效能。
加大对施工工程的巡视力度,确保施工合规,杜绝违规行为。
3. 严格控制材料质量对工程建设中所使用的各种材料进行严格监控,严格执行国家相关的材料标准,对于不合格材料严厉处理。
4. 强化施工工艺管理制定工程施工工艺方案,确保施工工艺的合理性和安全性。
加强施工管理,严格执行施工方案,杜绝违反施工工艺规定的现象。
5. 加强项目质量检验加强对工程施工中的各个环节进行抽检,并严格按照质量检验标准进行检验,及时发现并解决质量问题。
6. 落实责任对于违规行为,及时进行处理,对相关责任单位进行追责,确保责任人承担相应的责任。
7. 宣传教育加强对工程建设单位的宣传教育,提高其对质量管理的重视程度,使其明确工程质量的重要性,并提高荣誉感。
8. 法律法规加大对违法违规行为的打击力度,对于拒不整改的单位,依法予以严厉处罚,并追究相关责任人的刑事责任。
以上就是对工程质量通病的治理方案,通过实施这些方案,有望有效遏制工程质量通病的存在,提高工程质量,降低工程质量风险。
质量通病防治及质量控制管理措施

质量通病防治及质量控制管理措施导言在产品开发和生产过程中,质量问题是一个不可忽视的重要因素。
质量通病指的是在大量产品中普遍存在的质量问题,如缺陷率高、不符合规格要求等。
为了确保产品质量,降低质量通病的发生率,企业需要采取一系列的防治措施和质量控制管理措施。
质量通病的防治措施1. 规范生产流程:建立完善的标准操作流程,并严格执行。
规范生产流程可以确保每个环节都按照规定的方法和要求进行操作,减少质量问题的发生。
2. 加强质量培训:对生产人员进行质量培训,提高其质量意识和操作技能。
通过培训,使员工了解产品质量的重要性,并掌握相应的质量控制技术和方法。
3. 建立质量评估体系:建立科学的质量评估体系,对产品进行全面的质量评估。
评估结果可以及时发现产品质量问题,并采取相应的改进措施。
4. 强化供应商管理:加强对供应商的质量管理,确保所采购的原材料和零部件符合规格要求。
建立供应商评估体系,定期对供应商进行评估,并与其共同解决质量问题。
5. 加强产品检验:建立完善的产品检验流程,对产品进行全面的检验和测试。
通过严格的产品检验,可以确保产品符合规格要求,并降低质量通病的发生率。
质量控制管理措施1. 建立质量控制团队:企业应建立专门的质量控制团队,负责制定和执行质量控制计划。
该团队应包括来自不同部门的专业人员,协同工作,共同推动质量控制工作的开展。
2. 制定质量控制计划:根据产品的特点和质量要求,制定详细的质量控制计划。
该计划应包括质量控制目标、控制方法、检验标准、验收标准等内容,以确保产品的质量符合要求。
3. 实施过程控制:通过在生产过程中设置适当的控制点和控制措施,对生产过程进行监控和控制。
及时发现和纠正生产过程中的质量问题,确保产品的一致性和稳定性。
4. 建立反馈机制:建立质量问题反馈机制,及时收集和整理生产中的质量问题,分析原因,并采取相应的改进措施,以避免类似问题的发生。
5. 持续改进:质量控制工作是一个持续改进的过程。
质量通病治理实施方案word参考模板

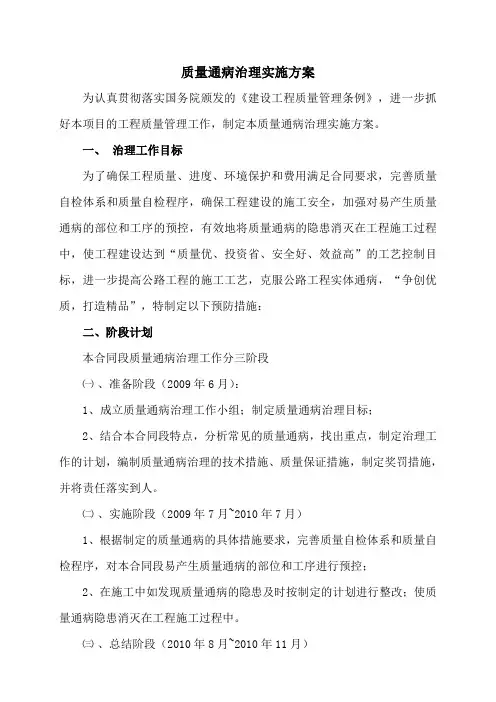

质量通病治理实施方案为认真贯彻落实国务院颁发的《建设工程质量管理条例》,进一步抓好本项目的工程质量管理工作,制定本质量通病治理实施方案。
一、治理工作目标为了确保工程质量、进度、环境保护和费用满足合同要求,完善质量自检体系和质量自检程序,确保工程建设的施工安全,加强对易产生质量通病的部位和工序的预控,有效地将质量通病的隐患消灭在工程施工过程中,使工程建设达到“质量优、投资省、安全好、效益高”的工艺控制目标,进一步提高公路工程的施工工艺,克服公路工程实体通病,“争创优质,打造精品”,特制定以下预防措施:二、阶段计划本合同段质量通病治理工作分三阶段㈠、准备阶段(2009年6月):1、成立质量通病治理工作小组;制定质量通病治理目标;2、结合本合同段特点,分析常见的质量通病,找出重点,制定治理工作的计划,编制质量通病治理的技术措施、质量保证措施,制定奖罚措施,并将责任落实到人。
㈡、实施阶段(2009年7月~2010年7月)1、根据制定的质量通病的具体措施要求,完善质量自检体系和质量自检程序,对本合同段易产生质量通病的部位和工序进行预控;2、在施工中如发现质量通病的隐患及时按制定的计划进行整改;使质量通病隐患消灭在工程施工过程中。
㈢、总结阶段(2010年8月~2010年11月)根据本合同段制定的治理通病的计划,对本合段各项目标实施后的实效情况进行总结。
三、质量通病治理小组组长:邰小东副组长:谭振杰梁高峰樊清泰组员:王超范金刚祝大勇高强关强马建四、本合同段质量通病及治理工作的重点改善混凝土及外观质量的通病;改善路基、桥梁、隧道的质量通病。
为更好的做好质量通病治理工作,提高公路工程的整体施工质量。
五、技术措施㈠、桥梁工程1.上部结构裂缝(纹)⑴、砼浇筑完毕后要立即将表面加以覆盖,并及时洒水养生。
另外,在砼中掺加适量的引气剂也有助于减少收缩裂缝。
⑵、在砼施工时,应该严禁不同品牌、不同标号的水泥混在一起使用。
⑶、统筹考虑模板的设计和配制,工厂加工制作,现场拼装加固成型,以提高模板的强度、刚度、光洁度和密封性。
建筑工程施工质量通病防治方案和施工措施方案

建筑工程施工质量通病防治方案和施工措施方案一、建筑工程施工质量通病防治方案1.加强施工单位管理建筑工程的施工质量直接关系到施工单位的管理水平。
因此,加强施工单位管理是预防施工质量通病的关键。
施工单位应建立健全质量管理体系,严格执行施工组织设计,确保施工过程完全按照设计要求进行,并进行定期检查和验收。
2.加强施工人员培训施工人员的专业素质是保证施工质量的重要因素,因此,加强施工人员的培训是非常必要的。
施工单位应对施工人员进行必要的技能培训,提升他们的技能水平和质量管理意识,确保施工人员在施工过程中能够严格按照规范要求进行操作。
3.加强施工工艺控制施工工艺是影响施工质量的重要因素。
施工单位应对施工工艺进行全面控制,确保每个施工环节都严格按照规范要求进行操作。
严禁采取违反施工规范的施工工艺,确保施工过程中的每个环节都符合质量要求。
4.加强施工材料质量管理施工材料是影响建筑工程质量的关键因素之一、施工单位应对施工材料进行严格的管理,确保施工过程中所使用的材料都符合国家标准和规范要求。
同时,施工单位应建立健全施工材料供应商的评价制度,确保采购的材料质量可靠。
为了更好地控制施工质量,建筑工程施工需要采取一系列的措施。
1.建立合理的施工计划在开始施工前,应根据工程特点制定合理的施工计划。
施工计划应明确施工工序和施工方法,并给出合理的工期安排。
施工单位应制定详细的施工方案,确保施工过程中每个工序都得以按时完成。
2.严格控制施工工序施工过程中每个工序的质量都会直接影响整个工程的质量。
因此,施工单位应严格按照设计规范和施工工艺要求,确保每个工序的施工质量。
在施工过程中,施工单位应加强对施工工序的监督和检查,及时发现和解决质量问题。
3.加强施工现场管理施工现场是施工质量的关键环节,因此,施工单位应加强对施工现场的管理。
施工单位应合理划分施工区域,设立合理的施工现场标识,确保施工现场安全有序。
同时,施工单位应加强对施工现场人员的管理,确保施工人员严格遵守安全规范和操作要求。
质量通病防治专项施工方案(已改)

质量通病防治专项施工方案
引言
本文旨在探讨质量施工中存在的通病问题,并提出相应的防治专项方案,以确
保工程质量稳定提升。
问题分析
1.施工人员技术水平参差不齐,容易造成施工质量参差不齐;
2.施工材料质量闭塞,可能导致施工产生质量隐患;
3.施工过程管理不到位,可能忽视细节导致整体质量下降。
解决方案
技术人员培训提升
制定培训计划,定期对施工人员进行技术培训,提升其专业素养和技能水平,
确保施工质量有保障。
材料质量管控
建立严格的材料采购和检验制度,选择正规的供应商,对材料进行全面检测和
评估,确保施工环节的材料质量可控。
施工过程监管
加强施工过程管理,建立质量监控系统,完善施工记录,及时发现和解决问题,确保施工过程的规范化和稳定性。
预期效果
通过采取上述措施,预计能够有效解决施工过程中存在的通病问题,提高工程
质量,提升施工效率,确保工程建设的顺利进行。
结语
质量通病防治专项施工方案是确保工程质量的重要保障措施,在实际施工过程
中应严格执行,不断总结经验,不断改进,以更好地服务工程建设事业的发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国道216线喀默斯特库都克至五彩城项目监理办质量通病治理计划及实施方案河北省交通建设监理咨询有限公司喀五项目监理办二〇一七年四月质量通病治理计划及实施方案为顺利开展喀默斯特库都克至五彩城段公路工程质量通病治理活动,确保治理工作取得实效,全面提升喀五项目工程建设质量,特制定本实施方案。
一、治理目标通过公路工程质量通病治理,全面提高喀五项目工程耐久性、安全性和可靠性,保证其在设计使用年限内的安全、有效使用。
具体治理目标为:(一)杜绝使用强度不达标混凝土,有效控制混凝土强度离散性,有效控制施工配合比保持与设计配合比的一致性。
(二)杜绝使用不合格原材料,集料、钢筋、水泥抽检合格率达到100%。
(三)钢筋保护层厚度在钢筋安装验收环节抽检合格率达到90%以上,工后抽检合格率达到85%以上。
(四)预应力孔道压浆、注浆饱满度、路堤不均匀下沉、路面出现裂缝、桥头台背的跳车、下边坡防护滑塌、挖方路堑弯沉值达不到要求、防护砌体工程砂浆不饱满倒塌及排水不畅等施工质量通病得到有效控制。
(五)形成较为成熟的公路工程质量有效控制的工艺和工法。
建成具有品牌效应的公路工程,培养出一批优秀的公路工程建设人才队伍。
(六)通过科研攻关,对公路质量通病成因、具体表现、对策、优化措施,工艺评价体系、检测技术及新材料、新工艺等全面总结。
二、治理范围和内容(一)治理范围喀默斯特库都克至五彩城段公路工程所有路基、路面、桥涵工程。
(二)治理主要内容1.管理通病(1)质量责任制不明确、落实不到位:质量责任划分未覆盖所有施工内容;部分关键工序质量责任人未落实;质量责任奖惩不落实;部分参建人员缺乏培训,质量责任意识薄弱。
(2)设计管理不到位:施工图审查不够细致;设计及施工技术交底工作不到位;设计代表未驻现场或设计服务不到位。
(3)检测及管理工作不规范:原材料和实体质量技术指标内容未检、漏检或检测频率不足,检测体系不健全;检测设备或仪器不满足试验要求;试验检测适用标准错误;试验台帐建立不完善或台帐不能与实际相符;委托试验管理不规范;试验人员数量、资质不能满足规定要求;试验检测原始资料和施工资料记录真实性差、签认不规范。
(4)合同有关质量条款履约不到位:主要管理、技术人员变更手续不完善;变更后的人员数量、资质低于合同规定;主要管理、技术人员不能保持相对稳定;监理人员持证率、培训率不能满足有关规定要求;监理、施工人员对设计文件及规范掌握不准确;分包未经建设单位批准、劳务分包未经监理工程师批准;施工组织设计审批手续不全。
(5)质量隐患或质量问题处理不规范:对质量隐患或质量问题未及时处理或处理不彻底;整改措施结果不够明确,工作过程不闭合,未附相应证明资料;出现质量事故未及时按规定报告和处理。
(6)盲目赶工,造成盲目赶工的原因有两种:一是,工期提前;二是由于某种原因影响造成有效工期减少。
2.施工工艺通病(1)混合料计量不准确、级配不合格、拌和不均匀,砼拌和设备无水泥自动计量装置,现场也无水泥称重设备,不能准确控制水泥计量。
另外,储料仓有材料窜仓现象,雨季施工未增加大砂、石材料含水率检测频率,施工配合比未及时予以调整。
(2)混凝土生产、浇筑、养护不规范:混凝土拌合计量不准确,生产记录不全面;现场塌落度检测频率不足;浇筑过程中混凝土分层层厚过大,钢筋密集区振捣不到位;养护未覆盖或覆盖不到位,不能及时规范养护;冬季、雨季、高温施工时混凝土生产、浇筑、养护质量控制措施不力,缺少同条件养护试块;钢筋定位控制措施不足,保护层垫块制作及安装控制不力,工艺落后,浇筑前出现变位偏差。
(3)预应力施工不规范:张拉机具未按规定标定;锚具安装位置、角度偏差较大;工序安排不够合理,穿束后放置时间过长;张拉次序不符合设计或监理工程师批复;张拉时龄期控制不规范,强度、弹性模量不明确;孔道压浆不及时,不密实。
(4)预留构件、预埋件、钢筋定位不准确,如伸缩缝预留钢筋间距、数量、角度偏差大。
(5)路基碾压设备不足,填前处理、分层压实不够,路基摊铺现场填土封层厚度控制不严,下承层严实不到位;强夯施工现场无项目部技术人员和监理旁站,现场无明显标识牌,不能准确控制夯点间距、落锤高度、夯击遍数等关键指标。
(6)路面层间控制不严格,粘层油、透层油施工方法不当,半刚性基层封层摊铺前下承层表面清扫不彻底,洒水润湿不充分。
(7)合同段、工作面、工序间衔接不当,合同段交界线不清楚,责任不明确,工作衔接层面不清楚,关键部位(梁板预制、台背回填及软基、高填等特殊路段)未设置重要部位责任牌。
3.实体质量通病(1)质量技术指标合格率低:混凝土强度离散性大;钢筋布设偏差超标;混凝土保护层厚度偏差大。
(2)混凝土外观质量存在缺陷:蜂窝、麻面、露筋、色差大、无光泽;轮廓线不顺滑,有歪斜、错台现象;边角破损;防撞护栏伸缩缝设置不规范,出现歪斜和边部裂缝;构件砼裂缝超限或出现受力裂缝;施工过程中造成的孔、洞修补效果差。
(3)原材料质量得不到保证:原材料堆放场地未硬化,砂、石材料混堆、杂质过多或含泥量超标;钢材强度指标不符合规范要求;钢材、水泥保管措施不到位,造成钢材锈蚀、水泥变质。
(4)结构物端部沉陷,对结构物端部回填不能引起足够的重视,在填筑材料、填压方法不能符合规范图纸要求。
(5)桥面铺装早期破损,砼运输车直接在钢筋网片上碾压,造成保护层不能满足要求。
(6)桥梁支座安装质量缺陷,对进场支座检验不严格,支座垫石浇筑质量和标高控制不符合要求等造成支座安装质量缺陷。
(7)高填路堤的压实度不足引起不均匀沉降使路面开裂;桥头及台背的回填质量不合格造成跳车和路面破损;软基处理不到位或沉降过多引起路面破损;填挖交界处台阶未挖至实地或施工便道未处理彻底造成不均匀下沉引起路面开裂。
(8)小型预制构件粗糙,砼拌和、模板选用不规范,砼的浇筑、振捣、养生操作不规范,以及构件运输车不稳定,未采取防碰撞措施,造成小型预制构件外观差,质量不合格。
(9)半刚性基层过度开裂,基层灰剂量超出设计要求灰剂量,基层表面出现过多横向裂缝。
(10)沥青路面早期出现破损、车辙。
三、质量通病治理计划1、2017年3月25日-3月28日组织召开质量通病治理实施方案座谈会。
2、2017年3月29日-4月1日施工单位上报质量通病治理实施方案、技术措施、质量保证措施。
3、2017年4月8日-2018年11月30日监控质量通病治理实施过程,做好记录、收集资料。
4、2018年12月对质量通病治理工作进行总结。
三、实施步骤(一)第一阶段:动员部署1.要求项目部制定本单位的公路质量通病治理活动实施方案,进行动员和部署,大力宣传公路质量通病治理活动的重要意义、目标和要求,并将实施方案报监理办备案,为活动取得实效奠定基础。
2.监理办将确定一个分项工程作为喀五项目质量通病治理典型示范直接管理,项目部确定2-3处具有代表性的结构物或路基段落作为典型示范工程。
(二)第二阶段:组织实施1.监理办针对各种通病问题,邀请有经验的施工、监理和设计单位以及相关专家召开会议,研究讨论具体问题的解决措施。
2.项目部按照实施方案要求,分解任务,落实责任,组织检查。
3.监理办将对治理情况进行专项检查,将实施情况纳入信用评价体系,并加大对项目部治理不当、措施不力的惩治力度。
4.监理办将结合通病治理开展情况,选择质量通病治理效果显著的典型示范段,进行现场观摩和经验交流,总结和推广治理的具体经验和措施。
(三)第三阶段:总结经验1.在工程实施后期,项目部对活动开展情况进行全面检查和总结,并将总结情况报送监理办。
2.进一步总结公路质量通病治理经验,总结成熟的工艺、工法,编制具有长期指导作用的作业指导书,形成治理公路质量通病长效机制。
3.监理办将建议指挥部对在公路质量通病治理活动中取得优良成绩的单位和个人进行表彰奖励。
四、有关要求和措施(一)加强组织领导,明确各项职责要根据自身情况成立公路质量通病治理活动领导小组,并根据各自工作特点,认真查摆本单位在管理或施工工艺、工程实体中存在的质量通病,制定针对本单位的公路质量通病治理活动实施方案,明确治理目标和环节,细化治理措施,落实各项责任,建立健全检查制度和有效的激励制度,及时总结治理经验,改进治理措施,促进工程质量提高。
(二)强化体系,执行到位1.总体工作要协调。
通过统一部署和行动,形成质量通病治理工作联动机制。
喀五项目施工、监理单位应密切配合,团结协作,及时组织完成本工程项目公路质量通病调查、分析研究等各项工作,科学制定和部署专项治理措施。
实施过程中要加强信息沟通,整合管理、技术资源,群策群力,保证公路质量通病治理工作有序、有效进行。
2.建设管理要科学。
一是强化对公路质量通病治理方案的审查;工程质量验收时申请指挥部对质量通病治理进行实际效果评价。
二是根据工程特点,明确治理目标和环节,细化治理措施,提出质量及工艺的指导性意见,认真组织制定治理质量通病实施要点,落实责任,制定有效的激励制度,对通病治理措施得力、行之有效的单位予以奖励,对治理不当、措施不力的单位要予以处罚。
三是在质量通病治理活动中进一步创新各项质量管理制度,将质量创新、创优和精细、环保、节约、全寿命周期成本的理念,施工工厂化的导向要求以及现代信息化管理的方式纳入到综合管理体系中。
四是制定严格的检查制度,加强检查和督促落实。
定期组织施工单位对公路施工质量开展专项检查,及时总结交流经验并指出存在问题。
对检查出的问题督促限期整改,对抽检合格率低、质量问题突出的标段应列入重点督查对象,加大检查频率。
五是对质量通病中反应出的技术薄弱环节加强科研攻关,做到创新与集成并重,进一步发挥技术创新在质量通病治理活动中的重要支撑作用。
3.要求施工单位施工管理要精细。
一是切实落实责任制,认真落实质量保证体系,严格“自检、互检、交接检”三检制度,上道工序未检验或检验不合格的,坚决不得进入下道工序施工,确保不留质量隐患;二是推行集中拌和、工厂化预制,按标准化流程进行施工;三是施工技术人员要熟悉设计图纸和施工技术规范,细化施工组织设计,在施工组织设计中采取有针对性措施治理质量通病并层层进行详细的技术交底,提高具体实施人员治理质量通病的意识和技能;四是要加强对原材料、模板制作安装及混凝土拌和、运输、振捣、养护等环节的精细化管理;五是要严格控制填料的室内标准击实试验的真实性,严禁做假现象,一经发现则从重处罚。
同时应加强现场的压实度检验。
六是严格控制填层的厚度,要在填筑工作面上打出方格,每格倒土一车,以保证不会超厚。
填方路堤的宽度要保证,要按设计要求超宽1m 以上,否则下边坡的防护会存在贴坡现象,雨水渗入将造成滑塌。
七是重视施工动态控制,加强试验检测及数据分析,对发生变异的数据应重点关注和分析,查找原因、限时整改;八是开展文明工地建设达标活动,重点加强施工现场规范化管理;九是开展工地试验室管理达标活动,落实工地实验室规范管理的统一要求,督促施工单位规范开展各项公路质量技术指标检测。
