围挡施工方案2(完整版)
地面工程围挡施工方案(3篇)

第1篇1. 工程名称:XX项目2. 工程地点:XX市XX区XX路3. 工程规模:占地面积XX平方米,总建筑面积XX平方米4. 施工单位:XX建设集团有限公司5. 施工周期:根据合同约定及现场实际情况进行调整二、围挡施工方案1. 施工目的为确保施工现场安全、文明施工,保障周边环境不受施工影响,根据国家相关法律法规和施工现场实际情况,制定本施工方案。
2. 施工原则(1)确保施工安全,防止安全事故发生;(2)确保文明施工,减少对周边环境的影响;(3)合理规划,提高施工效率;(4)节约成本,提高经济效益。
3. 施工内容(1)围挡材料:采用标准定型钢围挡,高度为2.5米,颜色为绿色,以环保、美观、耐用为原则。
(2)围挡设置:围挡设置应满足施工现场周边道路、建筑物、公共设施等要求,确保施工现场安全、文明施工。
(3)围挡布置:围挡布置应合理,充分考虑施工现场实际情况,确保施工顺利进行。
4. 施工流程(1)现场勘查:对施工现场进行勘查,了解周边环境、建筑物、公共设施等情况,为围挡施工提供依据。
(2)围挡设计:根据现场勘查结果,设计围挡布置方案,包括围挡位置、尺寸、颜色等。
(3)材料准备:根据设计要求,准备围挡材料,确保材料质量合格。
(4)施工准备:组织施工队伍,进行技术交底,明确施工工艺、质量要求等。
(5)围挡施工:按照设计要求,进行围挡施工,确保施工质量。
(6)验收与移交:施工完成后,进行验收,确保围挡符合设计要求,办理移交手续。
5. 施工方法(1)围挡基础施工:在围挡基础位置,挖设基坑,深度为0.5米,宽度为0.6米,基坑底部进行平整,浇筑C15混凝土基础。
(2)围挡安装:将围挡材料运至施工现场,按照设计要求进行安装,确保围挡稳固、垂直。
(3)围挡加固:在围挡顶部安装钢筋网片,进行加固处理,确保围挡稳定性。
(4)围挡表面处理:对围挡表面进行清理,涂抹防水、防腐涂料,提高围挡使用寿命。
6. 施工质量控制(1)围挡材料质量:选用符合国家标准的定型钢围挡,确保材料质量合格。
工程围挡施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,占地面积约10000平方米,总建筑面积约20000平方米。
工程包括住宅、商业、办公等多种业态。
为了确保施工安全和周边环境的美观,根据相关法规和标准,特制定本工程围挡施工方案。
二、施工目标1. 确保施工期间安全、文明施工,防止安全事故的发生。
2. 保障周边环境整洁,减少施工对周边居民的影响。
3. 按时完成围挡施工,确保工程顺利进行。
三、施工内容1. 围挡材料:采用镀锌钢板、彩钢板等材料,具有防腐、防锈、美观等特点。
2. 围挡设计:根据现场实际情况,采用分段式围挡,确保围挡的稳固性。
3. 围挡施工:(1)测量放线:根据设计图纸,进行现场测量放线,确保围挡位置准确。
(2)基础施工:在测量放线的基础上,进行围挡基础施工,确保围挡稳固。
(3)围挡安装:按照设计要求,将镀锌钢板、彩钢板等材料进行拼接、固定,确保围挡的平整度和垂直度。
(4)围挡加固:在围挡施工过程中,对易受外力影响的部位进行加固处理,如拐角、转角等。
(5)围挡美化:在围挡表面进行涂装,增加围挡的美观度。
四、施工步骤1. 施工准备:组织施工队伍,进行围挡材料、设备、工具的采购和检查,确保施工顺利进行。
2. 施工测量:根据设计图纸,进行现场测量放线,确定围挡位置。
3. 施工基础:在围挡位置进行基础施工,确保围挡稳固。
4. 施工围挡:按照设计要求,进行围挡安装、拼接、固定。
5. 施工加固:对易受外力影响的部位进行加固处理。
6. 施工美化:对围挡表面进行涂装,增加围挡的美观度。
7. 施工验收:完成围挡施工后,进行自检和验收,确保施工质量。
五、施工进度1. 施工准备:1天2. 施工测量:1天3. 施工基础:2天4. 施工围挡:3天5. 施工加固:1天6. 施工美化:1天7. 施工验收:1天总计:10天六、施工注意事项1. 施工过程中,严格按照施工方案执行,确保施工质量。
2. 加强施工安全意识,确保施工人员的人身安全。
围挡施工方案2

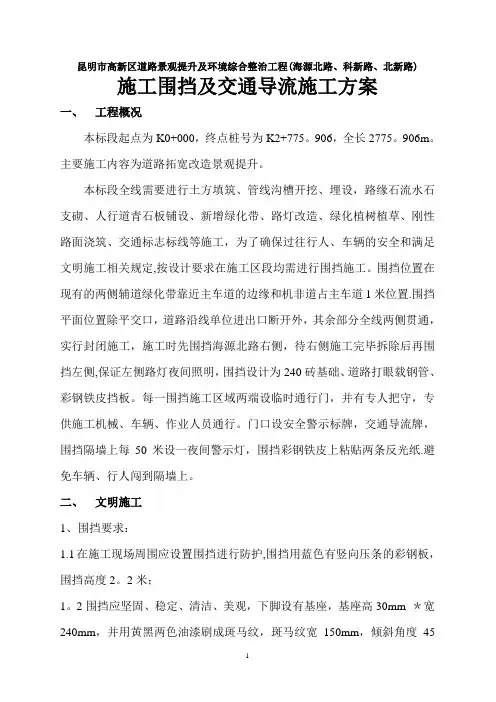

昆明市高新区道路景观提升及环境综合整治工程(海源北路、科新路、北新路) 施工围挡及交通导流施工方案一、工程概况本标段起点为K0+000,终点桩号为K2+775。
906,全长2775。
906m。
主要施工内容为道路拓宽改造景观提升。
本标段全线需要进行土方填筑、管线沟槽开挖、埋设,路缘石流水石支砌、人行道青石板铺设、新增绿化带、路灯改造、绿化植树植草、刚性路面浇筑、交通标志标线等施工,为了确保过往行人、车辆的安全和满足文明施工相关规定,按设计要求在施工区段均需进行围挡施工。
围挡位置在现有的两侧辅道绿化带靠近主车道的边缘和机非道占主车道1米位置.围挡平面位置除平交口,道路沿线单位进出口断开外,其余部分全线两侧贯通,实行封闭施工,施工时先围挡海源北路右侧,待右侧施工完毕拆除后再围挡左侧,保证左侧路灯夜间照明,围挡设计为240砖基础、道路打眼载钢管、彩钢铁皮挡板。
每一围挡施工区域两端设临时通行门,并有专人把守,专供施工机械、车辆、作业人员通行。
门口设安全警示标牌,交通导流牌,围挡隔墙上每50米设一夜间警示灯,围挡彩钢铁皮上粘贴两条反光纸.避免车辆、行人闯到隔墙上。
二、文明施工1、围挡要求:1.1在施工现场周围应设置围挡进行防护,围挡用蓝色有竖向压条的彩钢板,围挡高度2。
2米;1。
2围挡应坚固、稳定、清洁、美观,下脚设有基座,基座高30mm *宽240mm,并用黄黑两色油漆刷成斑马纹,斑马纹宽150mm,倾斜角度45度,倾斜角指向车辆行驶方向;1。
3围挡上应粘贴两排反光条,第一道反光条中心线距离地面900mm,第二道反光条中心线距离地面1700mm;1.4围挡上还应粘贴交通、安全标识及夜间警示灯,两端设置防撞桶。
2.、围挡支架要求:2.1围挡支架应坚固、不变形、稳定、清洁、美观,规格型号统一。
3、围挡结构图:(附后)4、五牌一图要求:制作设置五牌一图,主要内容包括:工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌、施工现场总平面图; 5、危险源警示牌要求:牌子定型为长200cm*宽150cm,颜色为浅黄色,字为黑色,名称为“建设施工现场危险源警示牌"。
围挡施工方案 (2)(完整版)

目录第一章编制说明1.1 编制依据1.《北京市建设工程施工现场场容卫生标准》2.《现场围挡的标准》3.《北京市建筑施工现场安全标准化手册》4.《施工现场临时围挡勘查报告》。
5.《XX区整治各类施工围挡工作方案》。
6.《北京地铁XX号线施工围挡交通导改工程施工设计(含初设)》7. 施工图纸、设计文件及相关技术规程。
1.2 编制范围本施工方案编制涉及的工程范围为北京地铁XX号线工程土建施工XX合同段所属车站施工围挡和车站出入口施工围挡,具体工程内容为XX站施工围挡及围挡开口。
1.3 编制原则1. 严格执行国家和北京市有关工程建设的各项方针、政策、规定和要求;2. 在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点。
3. 充分研究现场施工环境,妥善处理围挡施工与周边环境、交通安全等问题,周密安排交通疏导和管线保护,使施工对周边环境的影响最小化。
第二章工程概况2.1 基本概况本工程隶属北京地铁XX号线工程,规模为“一站一区间”,即XX站和XX 站~XX站区间。
XX站是盖挖车站,车站等级为3级。
车站设于XX街下,站位南边是XX街,北边是XX路,沿XX街走向布置。
车站共设5个通道4个出入口及2组4个风亭。
车站采用12m岛式站台,双柱三跨混凝土结构,标准段净宽19.5m,总净长XXm,有效站台长度为140m,中心覆土约XXm。
XX站附属结构,西侧由南向北依次为1号风道、消防通道、D号出入口、A号出入口,施工时需在XX中心北广场上占地。
东侧2号风道、B号出入口、C号出入口,需在XX中心广场占地。
2.2 施工围挡平面图施工围挡平面图见附图1。
2.3 施工占地时间XX站附属结构施工筹划围挡占地时间见表2.3.1。
表2.3.1 各施工口筹划占地时间第三章施工准备3.1 施工管理人员及劳动力计划XX站附属结构围挡施工拟投入的人员情况见表3.1.1。
表3.1.1 施工人员计划表3.2 施工材料计划附属结构施工围挡一期所需主要材料进场计划见表3.2.1。
围挡工程施工方案范本大全

围挡工程施工方案范本大全第一部分:工程概况1.1 项目名称:围挡工程1.2 项目地点:xxxx市xxx区xx街道1.3 项目概况:该围挡工程位于xxx区xx街道,总长xxx米,采用混凝土墙体作为主要围挡材料,围挡高度为x.x米,用以保护xx区域的安全和环境整洁。
1.4 项目背景:xxx区域是xxxx市的xxxx行政区域,周边有大量的交通运输、商业和居民区,为确保周边环境的清洁和安全,需进行围挡工程。
1.5 施工单位:xxxx建设集团有限公司1.6 监理单位:xxxx监理有限公司1.7 施工期限:预计工期xx个月第二部分:施工方案2.1 施工原则(1)安全第一:施工期间严格遵守安全生产制度,确保施工人员和周边居民的安全。
(2)质量第一:严格按照设计图纸和规范要求,保证围挡工程的质量。
(3)环保优先:妥善处理施工过程中产生的废弃物,保护周边环境。
(4)进度保障:制定合理的施工计划,保证工程按时完成。
2.2 施工组织(1)项目经理:指派专门负责围挡工程的项目经理,统筹施工进度和质量。
(2)施工人员:按照施工计划,合理调配施工人员,确保工程质量。
(3)材料准备:责任人负责材料的采购和储备,确保施工需要的材料供应充足。
2.3 施工方法(1)基坑开挖:根据设计要求进行基坑开挖,确保基坑的稳定和安全。
(2)基础施工:采用混凝土浇筑方式进行基础施工,确保围挡的稳固性。
(3)墙体施工:采用模板和钢筋混凝土浇筑方式进行围挡墙体的施工。
(4)表面处理:对围挡墙体进行表面平整和装饰处理,提高围挡的美观性。
2.4 施工措施(1)临时交通管制:采取必要的措施对施工现场周边的交通进行管制,确保施工期间交通秩序。
(2)施工排水:对施工现场进行排水,确保施工现场的干燥。
(3)现场安全:设置必要的警示标识和安全设施,确保施工现场的安全。
(4)施工噪音:减小施工噪音对周边居民的影响,采取合适的噪音控制措施。
2.5 施工质量(1)工艺检查:对施工过程中的每一个环节进行严格的工艺检查,确保施工质量。
建筑工地围挡施工方案(3篇)

第1篇一、前言随着城市化进程的加快,建筑工地越来越多,工地围挡作为建筑工地与周围环境隔离的重要设施,其施工质量直接关系到施工安全、环境保护和城市形象。
为提高建筑工地围挡施工质量,确保施工顺利进行,特制定本施工方案。
二、施工方案概述1. 工程概况本项目为某城市某区域建筑工地,占地面积约5000平方米,总建筑面积约10万平方米。
工地围挡施工需满足以下要求:(1)围挡高度:3.5米;(2)围挡材质:采用镀锌钢板;(3)围挡颜色:以绿色为主,部分区域为黄色;(4)围挡设置:沿工地四周设置,与建筑物保持一定距离;(5)围挡施工周期:30天。
2. 施工原则(1)安全第一:确保施工人员生命安全,防止安全事故发生;(2)质量优先:严格按照设计要求,确保围挡施工质量;(3)环保节能:采用环保材料,降低施工对环境的影响;(4)文明施工:保持施工现场整洁,减少对周边环境的影响。
三、施工组织与安排1. 施工组织机构(1)项目经理:全面负责施工项目的组织、协调和管理工作;(2)技术负责人:负责施工技术指导、监督和验收;(3)安全员:负责施工现场安全管理工作;(4)施工员:负责具体施工任务的组织和实施;(5)材料员:负责材料采购、保管和供应;(6)质检员:负责施工质量监督和验收。
2. 施工进度安排(1)前期准备:5天;(2)基础施工:10天;(3)围挡安装:10天;(4)验收与交付:5天。
四、施工工艺与材料1. 施工工艺(1)测量放线:根据设计图纸,进行测量放线,确定围挡位置;(2)基础施工:开挖基坑,铺设排水管道,浇筑混凝土基础;(3)围挡安装:采用镀锌钢板,按照设计要求进行拼装、焊接和固定;(4)涂装:对围挡进行涂装,确保颜色一致、均匀;(5)验收与交付:对施工质量进行检查,确保符合设计要求。
2. 施工材料(1)镀锌钢板:厚度为1.5mm,宽度为1.2m;(2)焊接材料:采用药皮焊条;(3)混凝土:强度等级为C20;(4)涂料:采用环保型涂料。
临建围挡的施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目临建围挡施工2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积约XXX平方米4. 施工工期:根据合同要求5. 施工单位:XX建筑公司二、施工准备1. 施工组织设计(1)施工组织设计编制依据:国家相关法律法规、施工规范、设计文件、施工图纸等。
(2)施工组织设计内容:施工进度计划、施工方案、施工工艺、施工质量保证措施、施工安全保证措施、施工文明施工措施等。
2. 施工材料及设备(1)材料:钢材、水泥、砂、石子、木材、油漆、防水材料、装饰材料等。
(2)设备:挖掘机、装载机、压路机、混凝土搅拌机、砂浆搅拌机、钢筋切割机、焊接机、油漆喷涂机等。
3. 施工人员(1)施工队伍:根据工程规模和施工要求,组建专业的施工队伍。
(2)人员配置:项目经理、技术负责人、施工员、质量员、安全员、材料员、施工工人等。
4. 施工现场布置(1)施工现场平面布置:施工现场应按照施工组织设计的要求进行布置,合理规划施工区域,确保施工顺利进行。
(2)施工现场临时设施:设置办公室、材料库、施工现场厕所、宿舍等临时设施。
三、施工方案1. 施工顺序(1)土方开挖:根据设计要求,进行土方开挖,确保开挖深度、宽度、坡度等符合要求。
(2)基础施工:根据设计要求,进行基础施工,确保基础质量。
(3)墙体施工:墙体采用砌体结构,砌筑材料为砖、砂浆等,砌筑高度为XXX米。
(4)顶部施工:顶部采用防水材料进行施工,确保防水效果。
(5)装饰施工:根据设计要求,进行装饰施工,包括门窗安装、墙面刷漆等。
2. 施工工艺(1)土方开挖:采用挖掘机进行土方开挖,确保开挖深度、宽度、坡度等符合要求。
(2)基础施工:基础采用混凝土结构,混凝土强度等级为C20,厚度为XXX厘米。
(3)墙体施工:墙体采用砖砌体结构,砖块尺寸为XXX厘米,砂浆强度等级为M10。
(4)顶部施工:顶部采用防水卷材进行施工,厚度为XXX毫米。
(5)装饰施工:墙面刷漆采用乳胶漆,门窗安装采用成品门窗。
3、围挡施工方案(完整版)

海口市海甸三路改造工程交通围挡施工方案编制:审核:审批:中国建筑XX局(集团)有限公司二O 一六年八月目录第一章、综合说明 (2)1.1、工程概述 (2)1.2、本次道路改造内容 (3)1.3、编制依据 (3)1.4、施工部署 (3)1.5、主要交通设施一览表 (4)1.6、阶段划分与工期安排 (5)1.7、区域位置图 (5)第二章、施工平面布置与施工方法 (6)2.1、第一阶段(围挡布置) (6)2.2、第二阶段(围挡布置) (10)2.3、施工工艺 (10)第三章、现场交通维护措施及警示牌的设置 (13)3.1、交通防护措施 (13)3.2、警示牌的设置 (14)第四章、施工安全防护措施 (17)第五章、注意事项 (18)第一章、综合说明1.1、工程概述海口市海甸三路改造工程,西起环岛路,东至海彤路,全长2320.357m,规划红线路面宽度分别为20m和30m,即环岛路至和平大道路段(K0+000~K1+872.851)与和平大道至海彤路路段(K1+872.851+K2+320.357)。
设计等级为城市次干道,设计时速为30km/h,沥青路面结构设计年限为15年,断面布置形式分别为5m(人行道)+2m (绿化带)+16m(机动车道)+2m(绿化带)+5m(人行道)=30m,4m(人行道)+12m(机动车道)+4m(人行道)=20m。
在道路两侧的非机动车道内分布有市政污水管、煤气管道、燃气管道、通信光缆等地埋管线。
随着近年来交通量的不断增长,现有路面承受较大荷载,道路病害情况日益凸显严重么,多处局部路段出现不同程度病害,降低行车速率,影响舒适度与安全。
虽然历经几次局部修补,但取得微乎其微的总体效果。
对此,为了提高行车速度和舒适,方便居民出行,本道路维修改造势在必行。
本项目横断面设计有两种类型:和平大道以西规划标准断面图1:100和平大道以东规划标准断面图1:1001.2、本次道路改造内容对全线机动车道水泥砼板处理后加铺新沥青面层、拆除重建非机动车道、人行道和雨水管,拆除重建侧分隔带、路缘石、重新施划交通标线、完善无障碍设施、增设污水管、更换路灯电缆;对道路起点~K1+872.851宽度36m调整为30m,其他段宽度不作调整,维持现状。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
昆明市高新区道路景观提升及环境综合整治工程(海源北路、科新路、北新路)施工围挡及交通导流施工方案一、工程概况本标段起点为K0+000,终点桩号为K2+775.906,全长2775.906m。
主要施工内容为道路拓宽改造景观提升。
本标段全线需要进行土方填筑、管线沟槽开挖、埋设,路缘石流水石支砌、人行道青石板铺设、新增绿化带、路灯改造、绿化植树植草、刚性路面浇筑、交通标志标线等施工,为了确保过往行人、车辆的安全和满足文明施工相关规定,按设计要求在施工区段均需进行围挡施工。
围挡位置在现有的两侧辅道绿化带靠近主车道的边缘和机非道占主车道1米位置。
围挡平面位置除平交口,道路沿线单位进出口断开外,其余部分全线两侧贯通,实行封闭施工,施工时先围挡海源北路右侧,待右侧施工完毕拆除后再围挡左侧,保证左侧路灯夜间照明,围挡设计为240砖基础、道路打眼载钢管、彩钢铁皮挡板。
每一围挡施工区域两端设临时通行门,并有专人把守,专供施工机械、车辆、作业人员通行。
门口设安全警示标牌,交通导流牌,围挡隔墙上每50米设一夜间警示灯,围挡彩钢铁皮上粘贴两条反光纸。
避免车辆、行人闯到隔墙上。
二、文明施工1、围挡要求:1.1在施工现场周围应设置围挡进行防护,围挡用蓝色有竖向压条的彩钢板,围挡高度2.2米;1.2围挡应坚固、稳定、清洁、美观,下脚设有基座,基座高30mm *宽240mm,并用黄黑两色油漆刷成斑马纹,斑马纹宽150mm,倾斜角度45度,倾斜角指向车辆行驶方向;1.3围挡上应粘贴两排反光条,第一道反光条中心线距离地面900mm,第二道反光条中心线距离地面1700mm;1.4围挡上还应粘贴交通、安全标识及夜间警示灯,两端设置防撞桶。
2.、围挡支架要求:2.1围挡支架应坚固、不变形、稳定、清洁、美观,规格型号统一。
3、围挡结构图:(附后)4、五牌一图要求:制作设置五牌一图,主要内容包括:工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌、施工现场总平面图;5、危险源警示牌要求:牌子定型为长200cm*宽150cm,颜色为浅黄色,字为黑色,名称为“建设施工现场危险源警示牌”。
6、宣传栏及安全标识要求:主要干道处设置宣传栏、读报栏,设置具有针对性安全标语。
7、安全警示倒计时牌8、临街围挡端头防护要求:8.1临街围挡端头必须进行封堵,或设置大门;8.2应设置交通安全标志、警示灯及防撞桶。
9、施工现场要求:9.1工作人员必须正确配戴安全帽;9.2施工现场应该按平面布置图要求堆放材料;9.3施工现场应整洁、无积水;9.4各个作业点应该设置有针对性的安全标识;9.5施工现场必须制定抽水措施,防止积水。
10、安全警示标牌要求:施工现场围挡道路两边和端头应设置有针对性的安全警示标牌。
11、材料堆放要求:11.1材料应分类、分规格堆码,下脚有垫木,不得有积水;11.2材料堆放高度不得超过1米,应进行覆盖防止扬尘;11.3木料堆放高度不得超过1.5米;11.4钢筋堆放高度不得超过1米,应进行覆盖防止生锈。
12、垃圾及土方覆盖要求:12.1施工现场建筑垃圾及土方应集中存放并及时清运出场,不能清运的采取覆盖措施;12.2施工现场的砂石料和石材要进行覆盖防护;12.3石材堆放高度不得超过1米。
13、扬尘控制措施要求:施工现场道路应设专人进行清扫及洒水降尘。
三、安全防护进入施工现场的人员必须正确佩戴安全帽,作业面边沿应设置连续的临边防护设施,预留洞口、洞、沟、井应采取防护措施。
1、基坑临边、坑的防护要求:1.1栏杆高度1.2米,踏脚高度180 cm ,并挂安全网;1.2应设置有针对性的安全标识。
2、预留洞口防护要求:2.1尺寸在500mm—1500mm以下的孔、洞口应进行防护并加设围栏,围栏高度1.2米;2.2挂设警示标识。
五、起重机械1、施工现场起重吊装设备要求:1.1垂直运输机械按规定必须到有关建设行政主管部门办理备案手续;1.2安装、拆卸单位必须取得相应安装、拆卸资质,制定安装拆卸专项方案,方案必须经审核审批;1.3安装完毕后应履行验收程序,验收表经技术责任人签字,特种作业人员必须持证上岗,作业时采取有效联络信号;1.4严格按照起重设备的操作规程、十不吊进行操作,严禁违章操作。
2、起重机与架空线路边线的最小安全距离:六、施工方法1、根据我项目部的施工计划,将首先展开海源北路K0+000~K2+775.906段右侧的路基、路面、路缘石、绿化带及中水管施工。
因此围挡施工时将根据具体施工部位分段进行围挡施工。
2、为了便于后期的绿化带开挖换填施工,避免围挡的二次拆除,将围挡布置在主辅绿化带外侧的主道砼路面上,按设计图纸的尺寸、间距用飞风钻打眼,深25㎝,再砌30㎝挡水砖墙。
避免下雨渗入原路面底基层浸泡路基。
插入立管,立管上用扣件安装两排横管,连接牢靠,眼内空隙用细实砼填塞,保证围挡主骨架稳固,纵向整体性好,再在主骨架上蒙上彩钢铁皮,用黑铁线轧紧。
保证围挡在一条线上。
围挡具体位置(详见附图)。
3、在交叉路口如商院路口、科技路口、科开路口、科新路口、科发路口等交叉路口预留通行车道,在辅道端头设置围栏,并摆放安全警示标志,防止通行车辆进入施工现场,也便于施工车辆进入施工现场。
4、根据设计要求,在围挡锌铁皮形板上上下贴反光条、警示灯、安全标示标牌及其他提示信息。
5、围挡砖墙外粉刷,涂黑黄相间的油漆。
七、现场交通维护措施我项目部在施工过程中,将成立交通疏导小组,由项目经理亲自挂帅,与交通部门配合,组织好交通疏导工作。
具体措施如下:1、交通顺畅是否,主要依赖行车是否有序,管理是否到位。
因此,为解决施工期间的交通问题,我项目部计划成立专门交通疏解小组(设组长一名,成员五名),制定科学合理的交通疏解方案和应急措施,建立交通疏解管理制度,实行专人负责制和奖惩制度,明确工作重点和每日的工作要点,并派管理成员到交警队进行交通规则和疏导技巧培训,协助交警进行交通疏解工作。
2、路口设置明显的交通标志,交通安全标志样板详见下图3。
指导车辆渠化分流。
交通安全标志样板图:施工警示灯疏解员分班全天候指挥交通。
疏解员上班时按要求穿反光马甲,佩戴袖章,装备指挥旗和对讲机,按交通批示牌和交警部门批准的疏解方案指挥车辆行驶。
监理与交警部门联系的直通道,及时反馈现场交通状况,在工作日上、下班高峰期请交警到现场帮助指挥,当严重堵车或突发事件堵车时,及时请交警到现场指挥并按应急方案进行分流。
根据工程分段布置情况,施工场地合理安排进、出车道,做到各行其道;工程车按指示和交通指挥员指挥行驶,礼让其他车辆。
干道上禁止白天占道装卸施工材料。
局部地方需要占道装卸施工材料我项目部提前与交通管制部门和城市综合管理部门联系办理相关手续批复后才能有序施工。
3、交通疏解小组每天由组长根据项目总工程师的进度安排布置交通组织方案,副组长负责各自管理范围内交通组织落实、管理、巡查。
发现有阻碍物或道路损坏时,及时进行清理,维修。
处理不了的问题,及时反馈到项目经理部,并与交警部门沟通。
4、施工范围必须设置施工标志,告请车辆小心慢行和告请公众注意安全,施工范围的坑、沟、挖掘路面等危险部位必须设置护拦,加盖防护设施,并设置警示标志,同时施工时在所占路段应设交通导向标志,保证施工现场道路顺畅。
5、施工现场设置保证施工安全的夜间照明和保证行人、车辆交通安全的路灯照明,6、散体物料运输严格按市政府相关文件规定对物料进行覆盖,严禁物料散落染路面,影响交通。
7、若材料吊装时,机械需占有道路,则在夜间进料;所有材料不得占用道路堆放。
材料供应在保证质量的前提下按“就近、就便”的原则采购。
8、建立专职的人员负责现场路况的维护,协助交警做好交通疏导,使道路畅通,场内要设置连续的排水系统,合理组织排水。
9、公司公布监督电话,并在施工围挡的墙面上明确,对居民反映的问题及时处理。
10、加强与当地居委、沿线单位的沟通、联系,听取他们的意见,取得他们的支持。
八、现场围挡位置、面积及预计安装拆卸时间(附后:围挡工程平面图)1、K0+025~K0+069段,长44米,宽6.34米,面积:279平方米。
计划起止时间:2012年6月22日至2012年7月15日2、K0+082~K0+130.87段,长48.87米,宽6.34米,面积:310平方米。
计划起止时间:2012年6月22日至2012年7月15日3、K0+142~K0+169段,长27米,宽6 .26米,面积:170平方米。
计划起止时间:2012年6月22日至2012年7月15日4、K0+225~K0+263.5段,长38.5米,宽6.25米,面积:240平方米。
计划起止时间:2012年6月22日至2012年7月15日5、K0+290~K0+323.22段,长33.22米,宽6.27米,面积:208平方米。
计划起止时间:2012年6月20日至2012年7月12日6、K0+330~K0+432.7段,长102.7米,宽6.3米,面积:647平方米。
计划起止时间:2012年6月20日至2012年7月12日7、K0+502~K0+539段,长37米,宽6.3米,面积:233平方米。
计划起止时间:2012年6月20日至2012年7月10日8、K0+565~K0+680段,长115米,宽6.1米,面积:700平方米。
计划起止时间:2012年6月20日至2012年7月10日9、K0+768~K1+007段,长239米,宽3.75米,面积:896平方米。
计划起止时间:2012年6月20日至2012年7月10日10、K1+040~K1+237段,长197米,宽3.7米,面积:729平方米。
计划起止时间:2012年6月20日至2012年7月10日11、K1+317~K1+356段,长39米,宽3.75米,面积:146平方米。
计划起止时间:2012年6月13日至2012年7月2日12、K1+382~K1+430.7段,长48.7米,宽3.75米,面积:182平方米。
计划起止时间:2012年6月13日至2012年7月2日13、K1+463~K1+482段,长19米,宽3.74米,面积:71平方米。
计划起止时间:2012年6月13日至2012年7月2日14、K1+502~K0+675段,长174米,宽3.75米,面积:653平方米。
计划起止时间:2012年6月13日至2012年7月2日15、K1+750~K1+969段,长219米,宽3.75米,面积:821平方米。
计划起止时间:2012年6月13日至2012年7月2日16、K2+002~K2+101段,长99米,宽3.75米,面积:371平方米。
计划起止时间:2012年6月10日至2012年6月30日17、K2+205~K2+553段,长348米,宽3.75米,面积:1305平方米。
