光伏发电项目项目并网手续整一览表

合集下载

分布式光伏发电项目并网接入申请表(居民)

分布式光伏发电项目并网接入申请表(居民)
三、以及其他相关文件等。
备注
本表中的信息及提供的文件真实准确,谨此确认。
申请个人:(受委托人)签章:
年 月 日
客户提供的文件已审核,接入申请已受理,谨此确认。
受理单位:(公章)
年 月 日
受理人
受理日期
年 月 日
告知事项:
本表1式2份,双方各执1份。
设备
申请人
联系电话
房屋产权人
联系电话
业主提供
基础资料清单
一、1、客户居民身份证; 2、光伏项目的建设地点的房产证或其他房屋产权证明文件; 3、 申请报告。4、提供业主委员会开具的项目同意书或所有相关居民家庭签字的项目同意书;5、物业公司开具的开工许可意见。
二、1、引起供电营业范围调整的,需提供能源主管部门出具的证明;2、项目业主和光伏建设用地提供方的合作协议(包括合同能源、房屋租赁、安全责任协议、运行维护协议等)。
分布式光伏发电项目并网接入申请表(居民家庭)
项目编号
申请日期
年 月 日
计划
开工时间
年 月 日
计划投产时间
年 月 日
项目业主
房屋产权人
项目地址
安宁市昆畹公路35公里处安宁尚水铂林温泉酒店有限公司
项目类型
□一般分布式光伏发电项目
□享受国家发电补贴分布式光伏发电项目
项目业主性质
□与房屋产权人一致
□与房屋产权人不一致
□是否向其他地区供电
装机容量
原有规模 KW
本期规
□ 220V □380V
发电量意向
消纳方式
□全部自用
□全部上网
□自发自用剩余电量上网
意向
并网点
□用 户 侧( 个)

太阳能发电站项目主要手续一览表

太阳能发电站项目主要手续一览表

太阳能发电站项目主要手续一览表

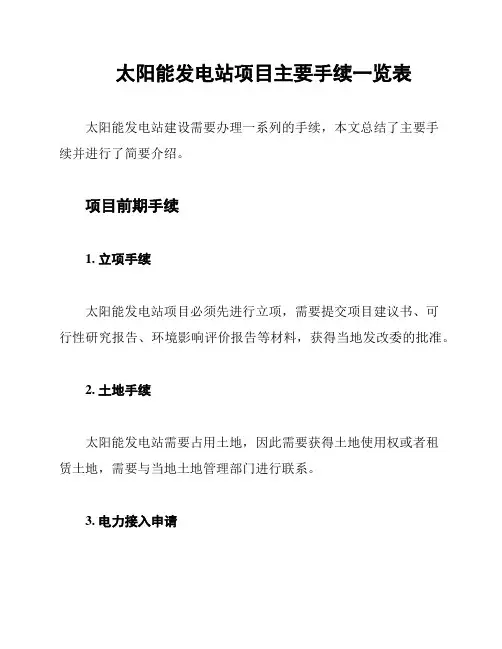

太阳能发电站建设需要办理一系列的手续,本文总结了主要手
续并进行了简要介绍。

项目前期手续
1. 立项手续
太阳能发电站项目必须先进行立项,需要提交项目建议书、可
行性研究报告、环境影响评价报告等材料,获得当地发改委的批准。

2. 土地手续
太阳能发电站需要占用土地,因此需要获得土地使用权或者租
赁土地,需要与当地土地管理部门进行联系。

3. 电力接入申请
太阳能发电站需要接入电网,因此需要向当地供电公司提交接入申请并获得批准。

设计、施工及验收手续
4. 设计审查手续
太阳能发电站项目的设计需经过当地设计审查部门的审查,确保符合国家和地方标准。

5. 施工许可手续
太阳能发电站施工需要获得当地建设主管部门颁发的施工许可证。

6. 竣工验收手续
太阳能发电站建设完成后,需要进行竣工验收,获得当地建设主管部门的验收证明。

运营期手续
7. 发电许可手续
建成太阳能发电站后,需要申请获得发电许可证,由当地能源主管部门颁发。

8. 税务登记手续
太阳能发电站需将其纳入税务管理,需要进行税务登记手续。

9. 保险手续
太阳能发电站需要购买相关保险,进行风险保障,常见的保险有财产险、责任险、意外险等。

结语
以上是太阳能发电站项目主要手续的一览表,每一项手续都具有复杂性和独特性,需要项目方认真研究、准备,并保证按照规定和标准进行办理。

30MW光伏并网发电项目资料归档统计表

30MW光伏并网发电项目资料归档统计表
220kV西南郊变电所工程

工序质量报验记录台帐ห้องสมุดไป่ตู้
部位:35kV开关室 序号 工序名称 部 位 1 测量放线 开关室基础 2 土方开挖 基础 3 模板安装 基础垫层 4 原材料、配合比 基础垫层 5 混凝土施工 基础垫层 6 模板拆除 基础垫层 7 结构施工 基础垫层 8 钢筋原材料、加工 基础梁 9 钢筋连接、安装 基础梁 10 原材料、配合比 基础梁 11 模板施工 基础梁 12 混凝土施工 基础梁 13 模板拆除 基础梁 14 结构施工 基础梁 15 钢筋原材料、加工 ±0.000以下框架柱 16 钢筋连接、安装 ±0.000以下框架柱 17 原材料、配合比 ±0.000以下框架柱 18 模板施工 ±0.000以下框架柱 19 混凝土施工 ±0.000以下框架柱 20 模板拆除 ±0.000以下框架柱 21 结构施工 ±0.000以下框架柱 22 墙体砌筑 ±0.000以下墙体 23 钢筋原材料、加工 圈梁 24 钢筋连接、安装 圈梁 25 原材料、配合比 圈梁 26 模板施工 圈梁 27 混凝土施工 圈梁 28 模板拆除 圈梁 29 结构施工 圈梁 30 钢筋原材料、加工 3.5m以下梁、柱 31 钢筋连接、安装 3.5m以下梁、柱 32 模板施工 3.5m以下梁、柱 33 原材料、配合比 3.5m以下梁、柱 34 混凝土施工 3.5m以下梁、柱 编号: 责任单位 页数 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 3 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 江苏兴宇工程建设有限公司 2 验收时间 07.04.20 07.04.22 07.04.22 07.04.22 07.04.22 07.04.24 07.04.24 07.04.26 07.04.27 07.04.27 07.04.27 07.04.27 07.05.02 07.05.02 07.05.04 07.05.04 07.05.04 07.05.04 07.05.05 07.05.07 07.05.07 07.05.08 07.05.10 07.05.11 07.05.11 07.05.11 07.05.11 07.05.14 07.05.14 07.05.17 07.05.17 07.05.17 07.05.17 07.05.18

光伏电站首次并网操作票

光伏电站首次并网操作票

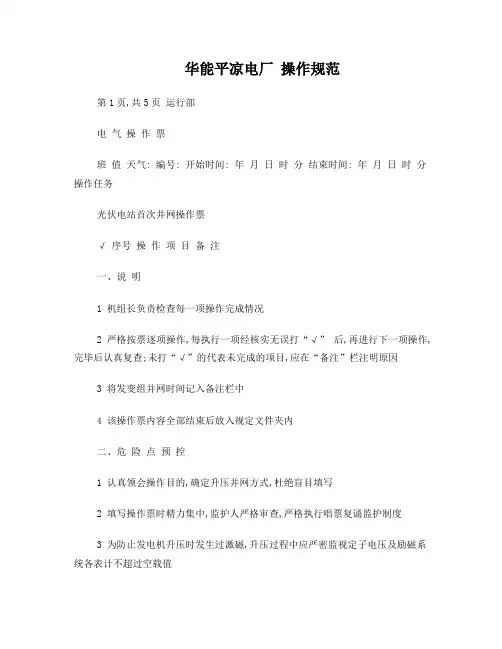

华能平凉电厂操作规范第1页,共5页运行部电气操作票班值天气: 编号: 开始时间: 年月日时分结束时间: 年月日时分操作任务光伏电站首次并网操作票√ 序号操作项目备注一、说明1 机组长负责检查每一项操作完成情况2 严格按票逐项操作,每执行一项经核实无误打“√” 后,再进行下一项操作,完毕后认真复查;未打“√”的代表未完成的项目,应在“备注”栏注明原因3 将发变组并网时间记入备注栏中4 该操作票内容全部结束后放入规定文件夹内二、危险点预控1 认真领会操作目的,确定升压并网方式,杜绝盲目填写2 填写操作票时精力集中,监护人严格审查,严格执行唱票复诵监护制度3 为防止发电机升压时发生过激磁,升压过程中应严密监视定子电压及励磁系统各表计不超过空载值4 为防止并网时造成非同期,把握好同期装臵投入和启动的时机,严禁同步表指针距同步点大于270°时投入同期装臵5 操作全过程必须由两人执行,操作人在没有监护人监护时拒绝操作三、操作步骤1 得值长令:光伏电站首次并网2 模拟操作,核实无误3 查光伏电站升压站已带电运行正常4 检查箱变高压侧刀闸在合位5 检查箱变运行正常6 检查箱变低压侧开关确断合上箱变低压侧开关检查箱变低压侧开关确合装光伏电站#1—#50方阵中的汇流箱保险, 7 合光伏电站#1—#50方阵中的汇流箱空开合光伏电站#1—#50方阵中的直流配电箱空开确定紧急停机按钮在断开状态用万用表分别测量逆变器对于该项目逆变器的启动,必须满足以下条件:逆变器的交流侧必须有电,即35kV必须有电且经双分裂变压器传至逆变器的交流侧逆变器的直流侧必须有电,电压范围在450V—820V之间闭合交流侧断路器闭合直流侧断路器把启停旋钮选至START位臵,触摸屏会显示逆变器在期待中状态,逆变器经5分钟自检,并网条件满足后,开始并网。

8(1)第五行“17”亮,第六行“2”亮,第八行“2”亮,(2) 其余均灭7)EX07板:均灭8)EX08板:(1)第一行“切除”亮(2)第二行至第七行两行红灯灭(3)第八行灯灭9 申请值长,通知网控做如下工作:①查3310开关确在断开位臵②查3312开关确在断开位臵③合上33216刀闸④查3310开关保护投退正确10 查#1发变组保护压板投退正确11 查#1发电机AVR装臵双柜显示“A柜主柜,B柜从柜”12 查#1主变中性点地刀310中已合好13 投入#1发变组启停机保护压板,3312开关充电保护压板14 查33103、312开关无合闸闭锁信号15 汽机定速后,查#1发电机副励磁机输出电压正常(186V)16 合上#1发电机FMK开关17 查#1发电机FMK开关确已合好,红灯亮18 合上#1发电机副励磁机出口41E开关19 查#1发电机副励磁机出口41E开关确已合好,红灯亮20 按下1PB远方建压按钮,逐渐升发电机电压至18KV21 按下2PB按钮点动升发电机电压至20KV22 查#1发电机定子电流表指示为零23 查#1发电机负序电流表指示为零24 查#1发电机励磁电流表指示正常25 查#1发电机各空载值符合要求26 查#1发电机转子对地绝缘良好27 查#1发电机转速正常,否则增加28 查3310开关的TK开关在“断开”位臵29 将3312TK开关打至“自动”位臵30 查非同期闭锁开关STK在“闭锁”位臵31 将1STK切至“粗调”位臵32 调整#1发电机电压、周波与系统一致33 将1STK切至“细调”位臵34 调整#1发电机周波、电压与系统一致,同步表顺时针缓慢均匀转动35 将DTK开关切至“试验”位臵36 按下自动准同期装臵启动按钮QA37 查自动准同期装臵投入白灯亮38 查同步表在同步点时合闸脉冲灯亮39 将DTK打至“工作”位臵40 提前270°按下自动准同期装臵启动按钮QA41 按下3312开关防误闭锁解锁按钮42 待同步点3312开关红灯闪光,复归3312开关至“合闸后”位臵43 查#1发电机与系统并列正常,增加少许有功、无功负荷,以防逆功率及失磁(时分)44 汇报值长,#1发电机已与系统并列45 将3312TK开关切至“断”位46 将3310TK开关切至“手动”位47 查同步表在同步点48 按下3310开关防误闭锁解锁按钮49 合上3310开关50 查3310开关确合,红灯亮51 将3310TK开关打至“断”位52 将DTK开关切至“断”位53 将1STK开关切至“断”位54 手动调节感应调压器控制把手GKK开关使备用励磁输出电压高于AVR装臵输出电压1~2V55 投入#1发变组保护A柜如下保护压板:56 (1)发电机失磁(2)发电机频率57 退出#1发变组保护A柜如下保护压板:(1)启停机保护58 投入#1发变组保护B柜如下保护压板:(1)发电机失磁(2)发电机频率59 退出#1发变组保护B柜如下保护压板:(1)启停机保护60 投入#1发变组保护C柜如下保护压板:(1)主变冷却器故障起动跳闸(2)发电机断水起动跳闸61 退出3312开关充电保护压板62 申请值长投入#1机励磁系统PSS(此项待定)63 检查调节器A套板件如下显示:1)EX06板:第二行“5”亮,第四行“14”亮,第五行“17”亮,第六行“2”亮,第八行“2”亮,2)EX08板:第二行至第七行两行红灯亮64 检查调节器B套板件如下显示:1)EX06板:第二行“5”亮,第四行“14”亮,第五行“17”亮,第六行“2”亮,第八行“2”亮,2)EX08板:第二行至第七行两行红灯亮65 查上述操作无误66 汇报值长:#1发变组AVR“自动”升压“自动”准同期已并列操作人:监护人:机组长:值长:。

上海市分布式光伏发电项目并网申请表2015年

上海市分布式光伏发电项目并网申请表2015年
项目属性
□完全自行投资工程
✔ 国家能源局分布式示范项目工程
□完全独立上网工程
□国家金太阳工程
□ 国家建筑一体化工程
□市政府金太阳工程
□ 市政府建筑一体化工程
□ 其它(需注明属性)
投资者租赁用户(房屋)户数
用户单位: 1 个
预计投资总金额: 2000 万元
光伏使用屋顶总面积约: 24000 平方米
根据项目属性选择填写
3.提供政府投资主管部门同意项目开展前期工作的批复(需核准项目)复印件(简称路条)。(根据项目属性政府规定开具的需提供)
4.投资方如租赁(或使用)其它用户屋顶所有者的,使用合同或租赁协议(整组协议或分组合同/协议)复印件。
5.完全自行投资项目如租赁(或使用)其它用户屋顶所有者的,使用合同或租赁协议复印件。如使用屋顶是本单位同一法人的不需提供。
发电消纳方式
□全部自用
✔ 自发自用余电上网
□全部上网(仅对完全独立上网工程)
意向并网点
✔ 用 户 侧( 4 个)
□公共电网( 个)
用户用电情况
现供电线路电压:35kV
路数:1路
月用电量约( 450000 kWh)
每路供电装接容量:16000kVA
主要用电设备:热加工、实验、办公等
核准(或备案部门)
核准:□ 国家级 □ 市发改委 区发改委
核准(或备案)预期: 2015 年 10 月
计划开工日期
计划投产日期
要求出具接入意见函或接入方案意见的大约时间
2015年 10月
业主提供资料清单
1.经办人身份证原件及复印件和法人委托书原件(或法人代表身份证原件及复印件)。
2.投资方、每用电三证(组织机构代码证、税务登记证、营业执照登记证)、土地证、房产证项目合法性支持性文件(复印件)。

光伏-风电项目并网发电需具备的条件及并网流程

光伏-风电项目并网发电需具备的条件及并网流程

光伏,风电项目并网发电需具备的条件及并网流程一、需要具备的条件1、发改委核准文件(业主所需提交文件)2、接入系统审查批复文件(业主所需提交文件)3、公司营业执照复印件(业主所需提交文件)4、公司税务登记证(业主所需提交文件)5、公司组织机构代码证(业主所需提交文件)6、调度设备命名及编号(业主申请,省调度中心命名)7、调管设备范围划分(业主协调部分,划分:一般原则省调调管发电部分,调管到逆变器输出功率;地调调管站区设备,110kV及以上主设备归省调调管)8、并网原则协议签订(业主协调与省调、地调签订)9、高压合同、外线委托运营合同10、并网申请(国网中心、交易中心各1份)二、升压站反送电流程或具备的流程1、与省调、各地调的《并网调度协议》已签订2、与各地调的《供用电合同》已签订(业主与各省电力交易中心签订)3、《并网原则协议》已签订(业主与调度中心签订)4、工程质检报告(返送电)(工程质检由当地电力质检站验收出具)5、安评报告(一般由当地电科院组织验收出具)6、技术监督报告7、消防验收意见8、电力公司验收报告9、针对各检查报告提出问题的整改报告10、返送电协调会三、机组并网流程或具备的条件1、工程质检报告(电力质检站出具)2、安评报告3、技术监督报告4、消防验收意见5、电力公司验收报告6、针对各检查报告提出问题的整改报告7、《供用电合同》8、召开启委会9、机组并网四、启委会流程启委会及启动委员会,光伏电站启动委员会,源于中华人民共和国电力行业标准DL/T5437--2009《火力发电建设工程启动试运行及验收规程》中,对新建电力项目建设项目结束验收后,带电运行前,由投资方、政府有关部门、电力建设质量监督机构、项目公司、监理、电网调度、设计、施工、调试主要设备供货商等单位的代表组成,对光伏电站带电运行机组试运、交接验收、达标考核及竣工验收工作的组织。

设主任委员一名,副主任委员和委员若干名.主任委员和副主任委员一般由投资方任命,委员由建设单位与政府有关部门和各参建单位协商,提出组成人员名单,上报工程主管单位批准。

光伏项目并网运营需办理哪些手续-

光伏项目并网运营需办理哪些手续-

光伏项目并网运营需办理哪些手续?光伏项目的并网主要指的是通过并网验收和猎取并网文件,并网验收指的是光伏电站涉网设备和电力送出工程的并网调试、竣工验收,猎取并网文件指的是取得"一证两合同',即取得电力业务许可证及签署并网调度协议和购售电合同。

光伏项目在备案阶段即应开展接入系统设计,并向当地电网公司提出并网申请,电网企业审查后出具接网看法函。

项目建设完毕后项目业主向电网企业提出并网验收和调试申请,对于光伏电站而言,《光伏电站项目管理暂行方法》(国能新能[2023]329号)规定,并网的光伏电站项目应符合国家有关光伏电站接入电网的技术标准,涉网设备必需通过检测论证。

电网企业应在项目单位提交并网调试申请后45个工作日内,协作开展光伏电站涉网设备和电力送出工程的并网调试、竣工验收。

对于分布式光伏发电项目而言,《分布式光伏发电项目管理暂行方法》(国能新能[2023]433号)进一步规定,以35千伏及以下电压等级接入电网的分布式光伏发电项目,由地市级或县级电网企业根据简化程序办理相关并网手续,并供应并网询问、电能表安装、并网调试及验收等服务。

光伏项目通过电网企业的并网验收及调试后,项目业主还需与电网企业签署购售电合同及并网调度协议,才能正式并网发电。

依据《电力业务许可证管理规定》规定,从事发电类电力业务还应当取得电力业务许可证,但依据《国家能源局关于明确电力业务许可管理有关事项的通知》(国能资质[2023]151号)的规定,项目装机容量6MW(不含)以下光伏项目运营主体在与电网企业办理并网运营手续时,不再要求供应发电类电力业务许可证或其他证明,其他光伏项目简化发电类业务许可证申请的要求。

风电、光伏项目并网前手续办理清单表

风电、光伏项目并网前手续办理清单表
内部牵头单位 生产准备 生产准备 生产准备
区域公司
并网前外部验收程序
程序
验收依据
省质监Hale Waihona Puke 验收 光伏项目发电工程质量监督检查大纲
地调验收
1、XXXX地区电力调度控制中心关于印发XXX电网光伏场并 网验收流程的规范文件
省调验收
2、关于印发新建新能源场站验收补充说明的通知(通知 [2016]144号)
并网前需办理的手续
手续
外部对接部门
并网调度协议
电网公司
购售电合同
电网公司
高压供用电合同
电网公司
成立启动委员会
综合管理部、运维部、工程部、EHS部、施工单位、设备 厂家等
收程序 的手续
验收后出具的文件 电力工程质量监督检查并网通知书 出具检查问题整改通知单,现场整改完成 后,地调在OMS系统中确认,并流转至省 出具检查问题整改通知单,现场整改完成 后,省调在OMS系统中确认,并结束流程
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
光伏发电项目并网一览表
2
序号 1 2 3
4
5
资料名称 接入系统批复 接入系统初步设计评审意见 电力质监站注册质检 调度命名文件(电站命名与设备 命名编号)
《发电业务(预)许可证》
办理机构 省网公司 市供电公司 省质检中心站
市公司调控中心
能监办
6 《并网调度协议》
省公司调控中心
7 《购售电合同》
8 《高压供用电合同》 9 主变特殊试验
设备厂家提供点表
外线贯通,通讯调通
参建各单位共同编制,送省供电公司审核
准备启动方案,通知供电公司相关部门人员到场 外线施工结束,调试工作结束,具备送电条件
供电公司一般不接受
图纸审查完毕 图纸审查完毕
生产准备
结果
主变特殊试验(局部放电试验)、并网申请是否需要有待进一步确认
件、接入电网的意见函、接入系统批复、接入系统初设评审、质检注册、电站命名文件、pt/ct校验、购售电合同、发电业务许 警。
10 继电保护定值计算
11 PT\CT校验合格报告
12 关口计量校验合格报告
13 站内设备调试、验收报告
14 送出线路验收报告
15
电力质检验收合格报告(并网通 知单)
16 地调验收
17 省网验收
18
开通通信电路(通道)与签订通 信协议
19 IP地址申请
省公司交易中心 县公司客服中心
省电科院 市公司调控中心 省电科院计量中心 省电科院计量中心
保护定值分两块,站内的保护定值需有资质单位计算,提 交地调审核,对侧站内保护定值由地调计算。 需准备设备参数 计量表送计量中心测验,计量技术服务合同签订 需出具闭环验收台账,整理入库保存
现场安装满足投运条件,外线施工完成,调试结束。
提供通信设备的技术参数(供应链与厂家签订的技术服务 协议),开票信息 需调度命名文件、到省调自动化完善OMS.OPS数据库,分 省调接入网与地调接入网 电力公司工作特性,每月15号之前受理停电计划,否则推 至下月上旬计划之中
责任人
、pt/ct校验、购售电合同、发电业务许
光伏发电项目并网一览表
支持性文件或前置条件
2017.5.20
接入系统批复、项目核准文件、设备参数、电气接线图、 命名申请书 项目核准文件、接入系统批复、环评报告、财务分析(审 计)报告 电力业务(预)许可证、调度命名文件、项目核准文件、 接入系统批复 接网协议、电力业务(预)许可证、调度命名文件、项目 核准文件、接入系统批复 土地(租赁)证、项目核准文件、接入系统批复
国家电网或有资质的的电 力工程公司
28 消防报告
消防大队
29 防雷
气象局
30
规章管理制度、记录表印刷,办 公用品购置。
31
并网的通知与整套启动试运行的 通知
32 安评报告
33 技术监督Biblioteka 34 电价批复35 另
主变特殊试验(局部放电试验)、并网申请是
1、并网手续共计35项,目前已完成项目备案文件、接入电网的意见函、接入系统批复、接入系统初设 可证、安评报告等10项,还有25项未完成。 2、目前正在办理**等**项。 3、并网后需取得**等**项。 4、目前**等**项手续办理进度较慢,需提出预警。
各参建单位 省电力公司 省质检中心站
信通公司
省(地)调自动化
20 并网申请及停电计划
21
省调、地调提供需要上传数据点 表,发电企业组织建库。
22 省调自动化遥信遥测对点联调
省公司调控中心
23 启动方案编制审核
24 启委会召开
25 倒送电文件
市公司营销处
26 对端间隔代运维协议
县公司
27 《110V线路代维协议签订》
相关文档
最新文档
