外墙排栅合同范本________________________________________________________第一条工程概述1.1 工程名称:外墙排栅工程1.2 工程地点:____________________________1.3 工程内容:包括但不限于外墙排栅的安装、拆除、维修及相关的辅助工作。

第二条工程范围(1)外墙排栅的安装与拆除(2)外墙排栅的安全防护设施安装(3)外墙排栅的维修与保养(4)与外墙排栅施工相关的其他辅助工作第三条工程期限3.1 工程开始时间:____________________________3.2 工程结束时间:____________________________3.3 工程延期:如因不可抗力等原因导致工程延期,双方应协商一致,并书面签订延期协议。

第四条工程质量4.1 乙方应按照国家及地方的相关规范和标准进行施工,确保工程质量符合甲方要求。

4.2 乙方应保证施工材料的质量,所有材料必须符合国家及地方的相关标准和规定。

第五条工程费用5.1 工程费用总计:人民币(大写):____元整(小写):____元。

5.2 付款方式:(1)预付款:合同签订后7个工作日内,甲方支付合同总价款的30%作为预付款。

(2)进度款:乙方按照工程进度完成相应工作后,甲方支付合同总价款的60%作为进度款。

(3)尾款:工程验收合格后7个工作日内,甲方支付合同总价款的10%作为尾款。

第六条工程验收6.1 工程验收标准:按照国家及地方的相关规范和标准进行验收。

6.2 工程验收程序:(1)乙方完成工程后,应向甲方提交工程验收申请。

(2)甲方应在收到验收申请后7个工作日内组织验收。

(3)验收合格后,甲方应出具工程验收合格证书。

第七条违约责任7.1 乙方未按照约定时间完成工程,每延迟一日,应向甲方支付合同总价款1%的违约金。

7.2 乙方未按照约定质量完成工程,甲方有权要求乙方进行整改,整改期间费用由乙方承担。

外墙排栅合同范本

外墙排栅合同范本

外墙排栅合同范本甲方(发包方):____________________法定代表人:____________________联系地址:____________________联系电话:____________________乙方(承包方):____________________法定代表人:____________________联系地址:____________________联系电话:____________________鉴于甲方拟对外墙排栅工程进行施工,乙方具备相应的施工资质和能力,双方经友好协商达成如下协议:一、工程概况1. 工程名称:____________________。

2. 工程地点:____________________。

3. 工程范围:外墙排栅的搭建、拆除等相关工作。

二、工程期限1. 开工日期:______年______月______日。

2. 竣工日期:______年______月______日。

三、工程质量标准乙方应按照国家及行业相关标准进行施工,确保工程质量合格。

四、工程价款及支付方式1. 工程价款:本工程总价款为人民币________元(大写:____________________)。

2. 支付方式:(具体支付节点及比例双方协商确定)五、双方的权利和义务1. 甲方的权利和义务:(列举甲方的权利,如监督工程进度、质量等,以及甲方应承担的义务,如提供必要的施工条件等)2. 乙方的权利和义务:(列举乙方的权利,如按合同约定收取价款等,以及乙方应承担的义务,如确保施工安全、质量等)六、工程变更(约定工程变更的程序和处理方式)七、违约责任1. 若甲方未按合同约定支付工程价款,应承担违约责任。

2. 若乙方未按合同约定的时间、质量完成工程,应承担违约责任。

八、争议解决如双方在履行本合同过程中发生争议,应友好协商解决;协商不成的,可向有管辖权的人民法院提起诉讼。

九、其他条款(其他双方约定的事项)十、合同生效本合同自双方签字(盖章)之日起生效,一式两份,甲乙双方各执一份。

工程排栅施工合同(3篇)

工程排栅施工合同(3篇)

第1篇合同编号:_______签订日期:_______甲方(发包方):_________________________乙方(承包方):_________________________根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方进行工程排栅施工事宜,经友好协商,达成如下协议:一、工程概况1. 工程名称:_________________________2. 工程地点:_________________________3. 工程规模:_________________________4. 工程内容:主要包括排栅搭建、拆除、运输、安装、维护等工作。

二、合同工期1. 开工日期:_______年_______月_______日2. 竣工日期:_______年_______月_______日3. 工期总天数:_______天三、工程范围及质量要求1. 工程范围:按照甲方提供的工程图纸及现场实际情况,乙方负责完成工程排栅的搭建、拆除、运输、安装、维护等工作。

2. 质量要求:工程排栅施工必须符合国家相关质量标准和规范,确保施工质量达到甲方要求。

四、工程价款及支付方式1. 工程价款:_______万元人民币。

2. 支付方式:(1)合同签订后,乙方提交相关资质证明文件,甲方支付合同总价款的30%作为预付款;(2)工程开工后,每月支付合同总价款的20%,直至工程竣工;(3)工程竣工验收合格后,甲方支付合同总价款的20%;(4)质保期满后,甲方支付合同总价款的10%。

五、工程进度及验收1. 乙方应按照合同约定的工期和工程进度要求,完成工程排栅的施工任务。

2. 甲方有权对工程进度进行监督,并对施工质量进行验收。

六、违约责任1. 乙方未按合同约定完成工程排栅施工任务的,应承担违约责任,向甲方支付合同总价款的_______%作为违约金。

2. 甲方未按合同约定支付工程价款的,应承担违约责任,向乙方支付_______%的违约金。

搭建围挡合同5篇

搭建围挡合同5篇

搭建围挡合同5篇篇1甲方(发包方):____________________乙方(承包方):____________________根据《中华人民共和国合同法》等相关法律法规的规定,甲乙双方本着诚实、守信、公平的原则,为确保甲方搭建围挡工程顺利进行,明确双方权利和义务,达成以下合同条款:一、工程概况1. 工程名称:____________________围挡搭建工程。

2. 工程地点:____________________。

3. 工程内容:乙方负责搭建施工围挡,并确保围挡安全、稳固、美观。

二、工程期限1. 工程开工日期:____年__月__日。

2. 工程竣工日期:____年__月__日。

三、工程价款及支付方式1. 工程总造价:人民币____元整(大写:____元整)。

2. 支付方式:甲方应按照合同约定支付乙方工程款。

具体支付方式为:工程开工前支付总造价的__%作为预付款;工程竣工并经甲方验收合格后支付剩余款项。

四、工程质量及验收标准1. 乙方应按照国家和地方相关施工规范、标准进行施工,确保工程质量符合约定。

2. 甲方在工程竣工后组织验收,验收标准按照国家相关施工规范、标准执行。

3. 乙方应提供围挡的合格证明文件及相关技术资料。

五、工程安全及保修责任1. 乙方在施工过程中应严格遵守安全施工规范,确保施工现场安全。

如因乙方原因造成事故,由乙方承担全部责任。

2. 围挡保修期为一年,保修期内如因乙方原因造成围挡损坏,乙方应负责免费维修。

3. 保修期结束后,若围挡出现质量问题,甲方有权要求乙方承担维修责任。

维修费用由双方协商解决。

六、违约责任1. 若甲方未按合同约定支付工程款,乙方有权停止施工,直至甲方支付足额工程款。

甲方逾期付款的,应按合同总价款的__%向乙方支付违约金。

若违约金不足以弥补乙方损失的,甲方应负责赔偿。

2. 若乙方未按合同约定完成施工任务或施工质量不符合约定,乙方应承担违约责任,并赔偿甲方因此造成的损失。

外墙排栅钢管及配件搭设合同书

外墙排栅钢管及配件搭设合同书

外墙排栅钢管及配件搭设合同书甲方:乙方:甲方将内外墙排栅搭设以包工包料形式发包给乙方,为了明确工程内容和双方责任,本著互相协作、紧密结合、分工负责原则。

根据国家经济合法条例规定和本工程的具体情况,经双方共同协商,达成以下条款,以资共同遵守。

一、排栅钢管及配件的财产权归属:排栅钢管及配件的财产权归属乙方的合法私有财产,为配合甲方施工,乙方按合同收取甲方排栅钢管的搭设费用。

在工程施工期间,甲方不得以任何形式变卖转让、抵押乙方排栅及配件的财产,否则乙方采取法律途径追究甲方的责任。

二、建设单位:三、工程名称:四、工程地点:五、承包工程范围:本工程所有排栅六、搭设方式:1、全搭设用料、规格按甲方提供的排栅搭设施工方案及现行地区搭设排栅相关规定包每次检查评分合格。

2、外墙排栅采用双排全网搭设,排架内的脚踏板用密竹来铺设。

3、乙方在搭排栅前一定要经工地施工员的同意才能开排搭设,如未经工地施工员同意搭设或不听施工员指挥搭设,影响有关单体施工,则乙方要无条件重新搭设,其费用由乙方自负,影响严重时将追究乙方责任。

七、承包内容、工程量计算、工程单价:1、乙方承包内容:包排栅钢管及配件、包搭包拆、包清场、包材料运送。

2、工程量计算规则:排栅长度按外墙周长加四大角共加4米计算,并以外围凹凸面周长乘以从外地面至实搭设高度计算排栅面积,包括安全挡板在内。

3、施工梯按实搭长度乘以高度计算面积。

4、粗格栅进水泵房按施工方案施工,每下挖一级,脚手架要往下搭拆一级,搭拆直至最后深度,面积计算按内壁长乘以高度一次计算。

内搭顶架支模搭设按实搭长宽高之积以立方计算。

5、本合同的单双排脚手架按现场实际搭设采用,其单价分别为:双排脚手架每平方米26 元,单排脚手架每平方米13.8 元,搭设高支模顶架按施工方案搭设每立方米17 元(钢筋棚搭设每平方米20 元,搭设瞭望台每平方米20 元,按地面面积计算)。

搭设床架按立面计算,每平方米16 元,各单体的施工梯每平方米20 元。

外墙排栅搭设合同

外墙排栅搭设合同

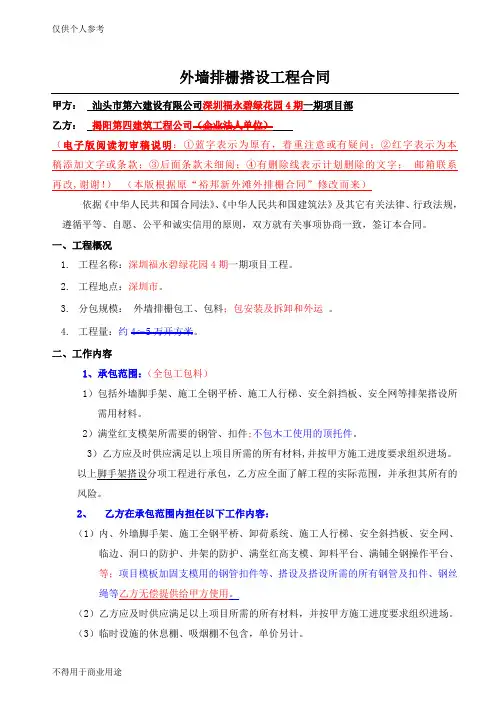

外墙排栅搭设工程合同甲方:汕头市第六建设有限公司深圳福永碧绿花园4期一期项目部乙方:揭阳第四建筑工程公司(企业法人单位)(电子版阅读初审稿说明:①蓝字表示为原有,着重注意或有疑问;②红字表示为本稿添加文字或条款;③后面条款未细阅;④有删除线表示计划删除的文字;邮箱联系再改,谢谢!)(本版根据原“裕邦新外滩外排栅合同”修改而来)依据《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就有关事项协商一致,签订本合同。

一、工程概况1.工程名称:深圳福永碧绿花园4期一期项目工程。

2.工程地点:深圳市。

3.分包规模:外墙排栅包工、包料;包安装及拆卸和外运。

4.工程量:约4~5万开方米。

二、工作内容1、承包范围:(全包工包料)1)包括外墙脚手架、施工全钢平桥、施工人行梯、安全斜挡板、安全网等排架搭设所需用材料。

2)满堂红支模架所需要的钢管、扣件;不包木工使用的顶托件。

3)乙方应及时供应满足以上项目所需的所有材料,并按甲方施工进度要求组织进场。

以上脚手架搭设分项工程进行承包,乙方应全面了解工程的实际范围,并承担其所有的风险。

2、乙方在承包范围内担任以下工作内容:(1)内、外墙脚手架、施工全钢平桥、卸荷系统、施工人行梯、安全斜挡板、安全网、临边、洞口的防护、井架的防护、满堂红高支模、卸料平台、满铺全钢操作平台、等;项目模板加固支模用的钢管扣件等、搭设及搭设所需的所有钢管及扣件、钢丝绳等乙方无偿提供给甲方使用。

(2)乙方应及时供应满足以上项目所需的所有材料,并按甲方施工进度要求组织进场。

(3)临时设施的休息棚、吸烟棚不包含,单价另计。

(4)搭设的各种技术要求应严格按通过专家论证的高支模搭方案及现场的具体要求实施。

(5)甲方除提供塔吊以外,乙方的施工机具、运输由乙方自行负责。

(6)乙方包工期、包质量、包安全生产、文明施工、包劳保用品、包证卡费用、包内脚手架搭拆。

外墙排栅搭设合同

外墙排栅搭设合同

外墙排栅搭设合同一、合同背景和目的本合同旨在明确双方在外墙排栅搭设项目中的权利和义务,确保项目按照约定的质量标准和时间进度进行。

二、合同双方甲方:【公司名称】地址:【公司地址】法定代表人:【法定代表人姓名】联系电话:【联系电话】营业执照号码:【营业执照号码】乙方:【公司名称】地址:【公司地址】法定代表人:【法定代表人姓名】联系电话:【联系电话】营业执照号码:【营业执照号码】三、合同内容1. 工程概况1.1 项目名称:外墙排栅搭设工程1.2 工程地点:【工程地点】1.3 工程范围:根据双方商定的图纸和技术要求进行外墙排栅搭设。

2. 项目进度2.1 项目开始日期:【开始日期】2.2 项目完成日期:【完成日期】2.3 工期延误责任:如因乙方原因导致工期延误,乙方应承担相应的违约责任。

3. 技术要求和质量标准3.1 乙方应按照甲方提供的图纸和技术要求进行外墙排栅的搭设。

3.2 外墙排栅的质量应符合相关国家标准和甲方的要求。

4. 付款方式4.1 甲方应按照合同约定的进度支付款项给乙方。

4.2 乙方应提供符合法律要求的发票给甲方。

5. 保证金5.1 乙方应在合同签订后的【天数】内向甲方支付【金额】的保证金。

5.2 保证金将在项目完工并经甲方验收合格后退还给乙方。

6. 违约责任6.1 若甲方未按时支付款项,甲方应按照合同金额向乙方支付违约金。

6.2 若乙方未按时完成工程,乙方应按照合同金额向甲方支付违约金。

7. 保密条款7.1 双方应对合同中涉及到的商业机密和技术资料保密。

7.2 未经对方书面允许,任何一方不得向第三方透露合同内容和商业机密。

8. 争议解决8.1 合同履行过程中如发生争议,双方应友好商议解决。

8.2 如商议不成,争议应提交至【仲裁机构名称】进行仲裁。

四、合同生效和变更1. 合同生效本合同自双方盖章之日起生效,并对双方具有法律约束力。

2. 合同变更任何对本合同的变更和补充,应经双方商议一致,并以书面形式进行确认。

外墙排栅合同范本

外墙排栅合同范本

外墙排栅合同范本一、工程概况1.1 工程名称:____________________1.2 工程地点:____________________(1)排栅设计:乙方根据甲方提供的建筑物外墙尺寸、结构及施工要求,进行排栅设计。

(2)材料供应:乙方负责提供符合国家标准的排栅材料。

(3)施工安装:乙方按照设计要求进行排栅施工,确保施工质量。

(4)验收交付:乙方负责对施工质量进行自检,并在甲方验收合格后交付使用。

二、合同金额2.1 合同总价:人民币(大写):____________________元整(小写):____________________元。

(1)合同签订后3个工作日内,支付合同总价款的10%作为预付款;(2)乙方完成施工进度达到50%时,支付合同总价款的40%;(3)乙方完成施工进度达到80%时,支付合同总价款的40%;(4)工程验收合格后,支付合同总价款的10%作为质保金。

三、施工期限3.1 乙方应在合同签订后____个工作日内完成施工。

3.2 如因特殊情况需延长施工期限,乙方应提前向甲方提出书面申请,经甲方同意后方可延长。

四、质量要求4.1 乙方应按照国家相关标准及甲方要求进行施工,确保施工质量。

4.2 乙方应保证施工材料符合国家标准,如有质量问题,乙方应承担相应责任。

4.3 乙方应在施工过程中遵守安全操作规程,确保施工现场安全。

五、验收及交付5.1 乙方在施工完成后,应向甲方提交施工验收报告。

5.2 甲方应在收到验收报告后____个工作日内组织验收,验收合格后办理交付手续。

六、违约责任6.1 乙方未按约定时间完成施工,每延迟一日,应向甲方支付合同总价款的1%作为违约金。

6.2 乙方施工质量不符合国家相关标准及甲方要求,甲方有权要求乙方整改,整改费用由乙方承担。

6.3 甲方未按约定时间支付款项,每延迟一日,应向乙方支付合同总价款的1%作为滞纳金。

七、争议解决7.1 双方在履行合同过程中发生的争议,应通过友好协商解决。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙排栅搭设工程合同甲方:汕头市第六建设有限公司深圳福永碧绿花园4期一期项目部乙方:揭阳第四建筑工程公司(企业法人单位)(电子版阅读初审稿说明:①蓝字表示为原有,着重注意或有疑问;②红字表示为本稿添加文字或条款;③后面条款未细阅;④有删除线表示计划删除的文字;请先阅后有问题请来电或6975323813@邮箱联系再改,谢谢!)(本版根据原“裕邦新外滩外排栅合同”修改而来)依据《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就有关事项协商一致,签订本合同。

一、工程概况1.工程名称:深圳福永碧绿花园4期一期项目工程。

2.工程地点:深圳市。

3.分包规模:外墙排栅包工、包料;包安装及拆卸和外运。

4.工程量:约4~5万开方米。

二、工作内容1、承包范围:(全包工包料)1)包括外墙脚手架、施工全钢平桥、施工人行梯、安全斜挡板、安全网等排架搭设所需用材料。

2)满堂红支模架所需要的钢管、扣件;不包木工使用的顶托件。

3)乙方应及时供应满足以上项目所需的所有材料,并按甲方施工进度要求组织进场。

以上脚手架搭设分项工程进行承包,乙方应全面了解工程的实际范围,并承担其所有的风险。

2、乙方在承包范围内担任以下工作内容:(1)内、外墙脚手架、施工全钢平桥、卸荷系统、施工人行梯、安全斜挡板、安全网、临边、洞口的防护、井架的防护、满堂红高支模、卸料平台、满铺全钢操作平台、等;项目模板加固支模用的钢管扣件等、搭设及搭设所需的所有钢管及扣件、钢丝绳等乙方无偿提供给甲方使用。

(2)乙方应及时供应满足以上项目所需的所有材料,并按甲方施工进度要求组织进场。

(3)临时设施的休息棚、吸烟棚不包含,单价另计。

(4)搭设的各种技术要求应严格按通过专家论证的高支模搭方案及现场的具体要求实施。

(5)甲方除提供塔吊以外,乙方的施工机具、运输由乙方自行负责。

(6)乙方包工期、包质量、包安全生产、文明施工、包劳保用品、包证卡费用、包内脚手架搭拆。

三、合同期限1、本合同所承包外墙脚手架工程的工期脚手架:1)1~6层为1+6个月,2)5~20层为12个月(自开始搭设之日起计至正式所有本项目外墙架拆完棚止),如超期使用每平方米每天0.10元补给乙方作材料租金及维修费,至拆完脚手架为止,由甲方支付乙方作超期使用费)。

四、劳动报酬(工程所有款项全部以人民币为报酬为准)暂定造价及综合单价:暂定总造价:约200万元(仅为暂定价,最终按实际签认的完成工程量结算);【综合单价:1)1~6层为34.5 0元每平方米(大写:叁拾肆元伍角);2)5~20层为43元每平方米(大写:肆拾叁元整)。

】1、外墙脚手架合同单价:1)外墙脚手架:(满铺铁网;及每层分层标志):(周转材料使用综合单价)每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)。

[面积计算办法按第3条详述]2)地下室±0.00以下:双排脚手架每平方米20.00 元人民币(大写:贰拾元整),[按即起搭点至架顶高度乘以地下室外墙外边线凹凸总长度计算面积]。

3)悬挑式脚手架:每平方米:2~6层为36.5 0 元每平方米(大写:叁拾陆元伍角);5~20层为50.00元每平方米(大写:伍拾元整)人民币,[按外脚手架高度(即起搭点至架顶)乘以外墙外边线凹凸总长度计算面积]。

(含外凸的阳台、走廊位吗?)4)三排立柱的外墙脚手架:每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币,[按双排脚手架面积的1.5倍计算面积]。

5)吊料平台:单价每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币。

[(面积计算=四边实搭周长×高度)]列式有疑问?6)施工梯:单价每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币。

[(长+宽×2×高×1.6倍)] 应改为[面积计算=搭设(长×1+宽×2)×高=垂直面积]7)单层斜(平)挡板:每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币。

[工程量=按实搭(长×宽)=每平方米面积计算]8)双层挡板及双层安全通道:(工程量按实搭平面投影面积×2以每平方米计算):1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币。

9)电梯井:(长+宽)×高度每平方米:1~6层为34.5 0 元每平方米(大写:叁拾肆元伍角);5~20层为43.00元每平方米(大写:肆拾叁元整)人民币。

[工程量=按井内周长×高)=每㎡面积计算]10)临边防护:16.00元/m(大写:壹拾陆元整)按达到规范高度的长度计算。

11)提升井架边竹竿安全网围护:24.00元/㎡(大写:贰拾肆元整)[按搭设周长×高宽计算面积]。

2、满堂红支模架合同单价:(另补充零星项目)1)满堂红高支模架:每立方米为16.00 元人民币(大写:壹拾陆元整),(不含可调镙头)该高支模脚手架仅供浇筑混凝土之用。

[工程量=按实搭(长×宽×高)=每M3 体积计算]2)后浇带回顶:每立方米为18.00元人民币。

[工程量=按实搭(长×宽×高)=每立方米面积计算]3)室内楼梯扶手以及三保四口防护栏搭设:18元/每m长,(工程量计算按搭设长度)4)单排栅搭拆:18.00/每㎡,[工程量=按实搭(长×高)=每平方米面积计算]3、外墙脚手架结算方法:外墙脚手架,按所搭设沿楼房的外墙、外梁、采光井、外阳台等边凹凸面沿线周长加四米乘以实搭起点至女儿墙顶面点高度加一米二计算面积。

4、满堂红支模架结算方法:满堂红支模架计算方式按实际搭设水平投影面积乘以楼板底高度按立方米计算。

(不得扣除搭设位内的梁、柱位、体内剪力墙和1 m2以内的洞口面积)5、租用材料合同单价:1、钢管120元/吨/月。

2、扣件0.4 元/个/月。

以上单价不包税金。

五、履约保证金为确保工程质量、进度、安全、以及加强乙方服从甲方管理,提高乙方工作积极性,乙方在合同签订当天向甲方一次性交纳履约保证金0.5万元(大写:伍仟元整人民币)。

履约保证金的用途为:1.支付由于乙方原因造成的质量、工期、安全事故损失;2.乙方半途而废没收保证金,工资按实结算(本合同另有约定的除外);3.乙方自负亏损,不能全额发放职工工资时,以保证金发放工资。

无以上情况工程结束后全部无息退还履约保证金。

六、工资支付及结算方式1、乙方材料进场付乙方0.00万。

2、甲方每月15日前按乙方上月完成产值75%计算工程款支付乙方。

(开一个月期票)3、甲方发出拆架通知书后10天内支付10%乙方(开一个月期票),待拆架完一个月后支付已完成总产值的95%(开一个月期票),剩余工程款三月后按100%结清。

4、超期使用费甲方每月15日前按超期使用产值100%计算超期款支付乙方。

(注:拆除脚手架前甲方必须结出最终的工程量及确认结算金额,并双方确认签字。

)5、半途退场和无故停工处理:1)半途自动退场或中止合同退场,乙方必须提早15天以书面形式提出退场申请,并自愿按自动退场处理:自开始搭设之日起计至正式中止合同退场止,按进场钢管及配件记录(或按现场已完成棚架理论数据为依据)的数据作为材料租赁形式计算租金给乙方,同时已完成的棚架按每平方米14元搭设人工费计算给乙方。

其累计费用按70%结算六个月后一次性支付清付清给乙方。

已完成的脚手架和所进场的材料及配件乙方必须无条件提供给甲方继续使用,但继续按材料租赁形式计付租金给乙方。

2)如果施工期间无故停工,或因为脚手架搭设未能跟上施工工作面,按1000元/次处罚乙方;乙方无故停工超过五天,项目部可无条件进一步进行以下处罚:①罚款1万元。

②按自动退场相关处理,乙方工资发放由乙方自行安排,项目部进行管理监督,工资发放清单留一份项目部存档。

③项目部可另委托其他的班组施工。

七、质量管理:1.质量鉴定标准:按本合同相关的质量约定、总(分)包合同有关质量的约定、国家现行的《建筑安装工程施工及验收规范》和《建筑安装工程质量评定标准》。

质量验收等级以最后建设单位、甲方、质检站评定为准,达不到验收标准甲方有权终止合同。

2.经双方协商根据项目情况可使用普通全新安全网,但必须提供合格的样品进行相关检测试验。

3.质量要求:“深圳市江门市优良样板工程”,如果因乙方的原因影响工程的评定,按乙方承包单价总价下调2.5%作为违约金。

4.乙方须配备专职质量检查员对所施工的各分项工程进行过程隐检及工序交接检查。

当自检合格后填写分项质量评定表由分管专业工长按程序申报甲方专职质量员。

乙方不得以赶工期为由跃级上报或忽视工序交接及采取不正当手段蒙混过关,以损害甲方形象及造成不必要的质量及工期损失。

5.工程质量问题处理:(1)对质量达不到要求而不整改的,甲方有权按以下方法处理:①罚款处理,乙方拒绝甲方整改要求,一次罚款人民币500元/次;②组织另外人员整改,按实际工资另加20%计(8小时/工),在乙方当月工资中扣除支付,材料成本另计15%管理费后由乙方承担;③终止合同。

(2)由于乙方因整改、整改不及时、拒绝整改造成工期延误,工期延误及所发生的费用由乙方负责,具体按“工期管理”相关条款处理。

八、工期管理1.乙方应当根据甲方的工期计划,配足技术力量和人员施工。

具体技术力量和人员的数量按甲方要求。

2.根据甲方的工期计划(根据实际情况,工期计划按月或施工层、段,以甲方签发的施工进度计划为准)必须按时完成,否则处以1000元/天的工期损失费,并在当月的工程款中扣除。

工期损失费的处理:①工期超过合同约定总工期的,工期损失费没收;②总工期没有超过的,工期损失费退还。

3.乙方的工程进度如果不能满足甲方的工期要求,或甲方预见到乙方的进度将不能满足工期要求,甲方有权提出乙方增加人员、机械的整改措施。

如果乙方在甲方提出整改后在规定时间内还达不到整改要求的,甲方有权按以下办法处理:①罚款处理,乙方的工程进度影响甲方的工期要求,而又达不到甲方提出的整改要求,将处以罚款500-10000元/次。

②终止合同,另外委派队伍进场施工,并按自运退场相关处理。

在扣除因工期延迟造成甲方损失,六个月后分二次支付乙方。
