110KV线路铁塔除锈刷油漆工程防腐施工组织设计

合集下载

除锈刷漆施工组织设计

除锈刷漆施工组织设计

第二章、施工总体进度计划及保障措施1、施工部署为保证本工程合理有效地按照项目法进行,根据公司情况拟委派公司李国胜同志(国家一级项目经理资质)担任本工程的项目经理。

该同志长期从事防腐工程施工管理工作,先后主持了众多石油石化储罐防腐工程的施工管理。

同时设项目总工程师一名,项目部下设五科一室,抽调公司精兵强将20余人建立以项目经理为总指挥的工程施工管理系统,在建立工程施工管理系统的同时我公司拟从600余名熟练操作人员中选出了40余人组成脚手架搭拆班组、基层处理班组、涂装班组、检查修补班组、机械设备维修班组、机动班组等,通过对各施工要素的协调管理,实现本工程的工期、质量、HSE、成本等目标指标的控制。

同时建立健全了与此相适应的一整套施工组织制度和管理制度。

项目管理机构见下页图:根据本工程特点结合我公司多年在油罐防腐施工工程中的施工经验,为充分高效的利用我公司技术装备和劳动资源,在满足招标文件工期要求的情况下,我公司拟将本标段工程量进行分段异步流水施工,以充分利用现场施工人员和机械设备,有效地减少或杜绝窝工现象的发生,降低施工成本,为甲方减少管理费用和为我公司创造最大效益;如甲方要求提前完成本次工程的施工任务,我公司将采取以脚手架搭设、辅助设施安装为先导,以基层处理和涂装作业为主线,修补等项作业复式跟进,实行罐内外壁同时施工的同步流水,自上而下交叉作业,形成各作业线在时间、空间上的紧凑衔接有效缩短工期,最大限度满足业主要求。

2、施工准备框图3、技术准备施工技术准备是开工前的重要工作内容,也是施工过程的一个重要阶段,它不仅关系到整个工程能顺利、连续地进行,而且关系到各个预定目标能否圆满实现。

施工技术准备工作应贯穿于施工准备的全过程,主要内容如下:具备齐全的施工图纸和设计文件,并熟悉相关内容。

对施工图纸和设计文件进行自审、专业审和综合审并及时落实所审定的疑点,并结合工程情况提出技术交底和施工方案等文字资料。

设备、钢管、管件等应有质量保证书等相关资料。

110-500kV线路带电杆塔横旦、金具等除锈刷漆作业指导书

110-500kV线路带电杆塔横旦、金具等除锈刷漆作业指导书

编号:005 110KV豹君线路带电杆塔上金具、横旦等防腐刷漆检修作业指导书
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
×××公司(局)×××
1适用范围
适用于华中电网有限公司110-500kV 线号单回型杆带电杆塔上金具、横旦等防腐刷漆。

2引用文件
GB 6568.1—2000带电作业用屏蔽服装
GB/T 18037—2000带电作业工具基本技术要求与设计导则
GB 13035—2003带电作业用绝缘绳索
GB 13034--2003带电作业用绝缘滑车
GB/T 14286—2002带电作业工具设备术语
GB/T 2900.55—2002电工术语带电作业
DL 409—91 电业安全工作规程(电力线路部分)
DL 779—2001带电作业用绝缘绳索类工具
GBJ233-90 110KV-500KV架空电力线路施工及验收规程》
国家电力公司1997.7《带电作业管理制度》
省电力公司1993.11《带电作业现场操作规程》
3修前准备
3.1准备工作安排
3.2人员要求
3.3工器具
3.4材料
3.5危险点分析
3.6安全措施
3.7作业分工
4 作业程序
4.1开工
4.2作业内容及标准
4.3竣工
4.4 消缺记录
4.5 验收总结
4.6 指导书执行情况评估
5.附录
现场情况说明
带电检修的 kV 线路号为单回型直线塔,导线型号为,线路周围KM处无其他带电线路,地处山区位于市区km ,海拔m。

作业示意图。

110kv线路工程施工组织设计

110kv线路工程施工组织设计

110kv线路工程施工组织设计一、工程概况110kv线路工程是指输送电力的设施,通常由输电线路、变电站等组成。

110kv线路工程施工是指在规定的时间内、按照设计要求、合理安全地进行线路工程施工的过程。

110kv线路工程施工组织设计是对该工程施工过程进行详细规划、设计和组织,以确保工程施工顺利进行,保障工程质量和安全。

二、施工组织设计的目的110kv线路工程施工组织设计的目的主要有以下几点:(1)明确施工目标:明确工程建设的目标和任务,以便全面组织管理。

(2)保障工程质量:对工程施工中可能出现的问题进行预防和控制,确保工程质量。

(3)保障施工安全:制定安全施工措施,减少事故发生的可能性,确保施工安全。

(4)合理利用资源:合理规划施工过程,充分利用人力、物力、财力等资源,提高施工效率。

(5)减少施工风险:对潜在风险进行分析和评估,制定相应的应对措施,减少施工风险。

三、施工组织设计内容110kv线路工程施工组织设计的内容主要包括以下几个方面:(1)工程概况:对工程的基本情况进行介绍,包括工程地点、工程内容、工程规模等。

(2)施工组织架构:明确工程施工组织架构,包括施工部门设置、施工人员分工等。

(3)施工进度计划:制定施工进度计划,明确工程施工的时间安排和阶段性目标。

(4)施工方法:确定施工方法和流程,包括施工工艺、施工程序等。

(5)质量控制:制定质量控制方案,明确质量验收标准和质量检测手段。

(6)安全管理:制定安全管理方案,包括施工安全措施、危险源控制等。

(7)物资管理:对需要的物资进行清单制定和采购计划,保障施工物资的供应。

(8)费用预算:对工程费用进行预算,包括施工费用、设备费用等。

(9)应急预案:制定应急预案,应对可能出现的自然灾害、事故等突发事件。

四、施工组织设计的执行步骤110kv线路工程施工组织设计的执行步骤主要包括以下几个方面:(1)调研分析:对工程施工的环境、地质、气候等进行调研分析,为后续的施工组织设计提供依据。

110KV线路铁塔除锈刷油漆工程防腐施工组织设计

110KV线路铁塔除锈刷油漆工程防腐施工组织设计

xx线110KV线路铁塔除锈刷油漆工程施工组织设计批准:审核:编制:编制单位:丹江口xx水电工程安装公司日期:2015年4月20日施工组织设计一、工程概况110KVxx线自2000年建成投产运行以来,尚未对铁塔进行防腐处理。

依据湖北省水力发电有限责任公司要求,拟对xx线1#-60#及121#-187#铁塔进行防腐处理。

本工程属于高空带电作业、野外施工。

施工中要注意保护当地的自然环境和庄稼植物,尽量减少对塔位处自然地形和地貌的破坏,施工中尽量控制油漆洒落在庄稼和植物上。

杆塔塔身高,跨越农田、道路、林田、菜地多,必须作好农民协调工作,再加带电作业,所以施工时必须严格按国家相关规范、规程进行作业,并执行HSE施工作业规范,做到文明施工,安全管理,工完场清,按期完工并创优质工程。

二、施工依据1、《建筑施工高处作业安全技术规范》JGJ80-912、《建设工程施工现场供电安全规范》GB50194-933、《涂装作业安全规程安全管理通则》GB/T7691-20034、《建筑防腐蚀工程质量检验评定标准》GB50224-19955、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-20086、《涂装前钢材表面粗糙度等级评定(比较祥块法)》GB/13288-20087、《涂覆涂料前钢材表面处理表面处理方法总则》GB/T18839.1-20028、《涂覆涂料前钢材表面处理表面处理方法手工和电动工具清理》GB/T18839.3-20029、《漆膜附着力测定法》GB/1720—198910、《涂装通用技术条件》SD201411、《色漆和清漆的划格实验》GB928612、《漆膜厚度测定法》GB176413、《漆膜颜色标准》GB318114、《涂装作业安全规程、涂装前处理工艺安全》GB768915、《涂料产品的取样法》GB/T3186(89)16、《钢结构工程施工质量验收规范》GB50205-200117、严格遵守《国家电网公司电力安全工作规程》三、施工流程及主要施工方法1、施工准备1.1、勘察施工现场完毕,拟订质量检查验收单,编制现场施工预算和班组任务单。

电力企业设备除锈防腐工程施工组织设计

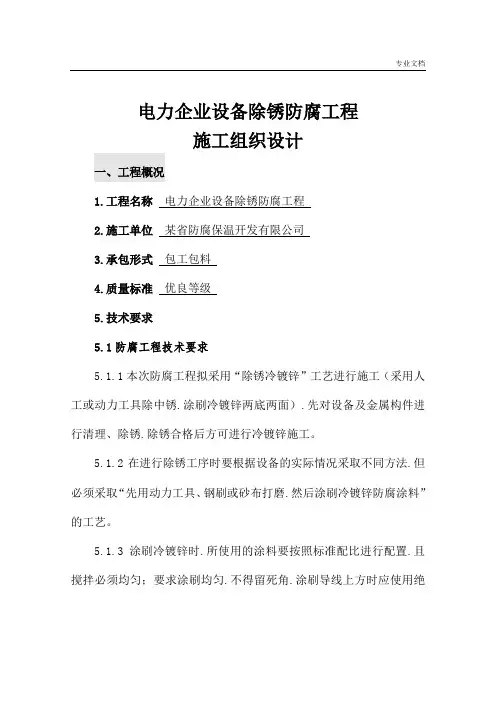

电力企业设备除锈防腐工程施工组织设计

电力企业设备除锈防腐工程施工组织设计一、工程概况1.工程名称电力企业设备除锈防腐工程2.施工单位某省防腐保温开发有限公司3.承包形式包工包料4.质量标准优良等级5.技术要求5.1防腐工程技术要求5.1.1本次防腐工程拟采用“除锈冷镀锌”工艺进行施工(采用人工或动力工具除中锈.涂刷冷镀锌两底两面).先对设备及金属构件进行清理、除锈.除锈合格后方可进行冷镀锌施工。

5.1.2在进行除锈工序时要根据设备的实际情况采取不同方法.但必须采取“先用动力工具、钢刷或砂布打磨.然后涂刷冷镀锌防腐涂料”的工艺。

5.1.3涂刷冷镀锌时.所使用的涂料要按照标准配比进行配置.且搅拌必须均匀;要求涂刷均匀.不得留死角.涂刷导线上方时应使用绝缘挡板.保证涂料不滴在导线、瓷瓶或合成绝缘子上。

5.1.4全部工艺完成后.被涂表面呈镀锌色.涂层落实、坚厚.表面美观.涂层厚度100微米~120微米。

二、编制依据及引用标准1.《表面处理规范》SIS—0559002.《涂装前钢材表面锈蚀等级和除锈等级》GB8923-883.《钢结构工程施工质量验收规范》GB5025-20014.《钢结构工程质量检验评定标准》GB50211-955.《涂装作业安全规程.涂装前处理工艺安全》GB76926.《国家电网公司电力安全工作规程》(国家电网安监(2005)83号文)7.《防腐蚀工程施工操作规程》YSJ411-898.《电力建设施工及验收技术规范》DI/T5047-959.《电业安全工作规程》DJ408-9110.《供配电系统设计规范》GB50166-9211.《表面粗糙度参数及期数值》GB/T103112.《电力建设安全健康与环境管理规定》13.《涂料涂覆技术条件》GB765-8614.《电力建设施工及验收规范》三、施工前资源准备设计1.施工前技术准备1.1根据甲方要求.备齐甲方单位明确提出的技术规范要求及验收评定标准。

1.2项目经理部对施工技术要求进行专业审核和具体情况综合评审.对所提出的各项技术问题.其它各方面的规范、规定及要求标准.充分做好相应准备措施。

110千伏线路工程施工组织设计

110千伏线路工程施工组织设计

110kV输变电工程施工组织设计二O一一年十一月批准:日期:审核:日期:编写:日期:目录第一章工程概况及特点1.1工程概况 (5)1.2工程特点 (6)第二章施工现场组织机构2.1 组织机构关系图 (10)2.2 工程主要负责人简介 (11)第三章施工现场总平面布置图3.1项目经理部及材料站设置 (16)3.2本标段主要运输交通道路 (16)第四章施工方案4.1施工准备 (17)4.2施工工序总体安排 (23)4.3主要工序和特殊工序的施工方法 (23)4.4工程成本的控制措施 (25)第五章工期及施工进度计划5.1工期规划及要求 (27)5.2确保工期的技术组织措施 (27)5.3主要安装设备及材料供应计划 (28)5.4施工进度计划分析 (29)第六章质量目标、质量保证体系及技术组织措施6.1质量目标 (31)6.2质量管理组织机构及主要职责 (32)6.3质量管理的措施 (33)6.4质量管理及检验的标准 (35)6.5质量保证技术措施 (36)第七章安全目标、安全保证体系及技术组织措施7.1 安全管理目标 (37)7.2安全管理组织机构及主要职责 (37)7.3 安全管理制度及办法 (39)7.4 安全组织技术措施 (40)7.5 重要施工方案和特殊施工工序的安全过程控制 (43)第八章工程分包的管理 (43)第九章环境保护、文明施工9.1环境保护 (44)9.2加强施工管理、严格保护环境 (44)9.3文明施工的目标、组织机构和实施方案 (45)9.4文明施工考核、管理办法 (47)第十章计划、统计和信息管理10.1 计划、统计报表的编制与传递 (49)10.2 信息管理 (49)第一章工程概况及特点1.1工程概况:工程名称:110kV输变电工程工程地点:市高新工业园区1.1.1工程简述本工程新建线路单回长度约为5.8公里,共计新建33基杆塔,其中单回转角塔7基,单回直线塔5基,单回直线钢管杆8基,单回转角钢管杆13基。

110KV线路施工组织设计(施工用)

110KV线路施工组织设计(施工用)

目录第一章工程概述1.1 工程简介1.2 工程量1.3 工程特点第二章施工现场组织机构2.1 施工现场组织机构2.2 项目部的主要职责第三章施工现场总平面布置图3.1 施工任务3.2 施工现场总平面布置图第四章施工组织及施工方案4.1 施工技术力量的组织4.2 施工机具准备和管理4.3 施工技术资料的准备4.4 施工现场准备4.5 施工方案第五章施工工期及施工进度计划5.1 开工时间5.2 竣工时间5.3 施工进度计划5.4 用工计划5.5 施工工序总体安排5.6 施工进度计划保证措施第六章材料运输及供应计划6.1 设备材料供应6.2 材料运输6.3 物资、材料的管理工作第七章技术管理7.1 施工技术管理系统7.2 技术管理系统主要工作第八章质量管理8.1 质量方针8.2 质量目标8.3 质量管理和质量保证网络8.4 质量管理主要职责8.5 质量管理措施8.6 关键项目及质量薄弱环节控制8.7 质量管理文件及工程质量检验标准第九章安全管理9.1 安全生产方针9.2 安全生产目标9.3 安全生产指标9.4 安全工作的预防重点9.5 建立安全管理机构9.6 安全管理职责9.7 安全施工管理9.8 安全组织措施9.9 安全技术措施9.10 安全薄弱环节预测及预防措施9.11 重要施工方案和特殊工序安全控制第十章文明施工管理10.1 文明施工管理机构10.2 文明施工管理措施第十一章环保和场地清理11.1 环保和场地清理管理机构11.2 环保和场地清理措施第十二章计划、统计和信息管理12.1 计划、统计报表12.2 信息管理12.3 竣工资料及施工记录的移交附图1、附图一: 110kV线路工程施工进度计划横道图。

2、附图二: 110kV线路工程施工现场平面布置图第一章工程概述1.1 工程简介1.1.1 工程建设、施工单位项目单位:国网重庆市电力公司璧山供电分公司施工单位:重庆鑫辉电力工程有限公司1.1.2 工程名称及起止点路径全长18.8km,双回路。

110KV线路工程施工设计方案(施工用)

110KV线路工程施工设计方案(施工用)

目录第一章工程概述1.1 工程简介1.2 工程量1.3 工程特点第二章施工现场组织机构2.1 施工现场组织机构2.2 项目部的主要职责第三章施工现场总平面布置图3.1 施工任务3.2 施工现场总平面布置图第四章施工组织及施工方案4.1 施工技术力量的组织4.2 施工机具准备和管理4.3 施工技术资料的准备4.4 施工现场准备4.5 施工方案第五章施工工期及施工进度计划5.1 开工时间5.2 竣工时间5.3 施工进度计划5.4 用工计划5.5 施工工序总体安排5.6 施工进度计划保证措施第六章材料运输及供应计划6.1 设备材料供应6.2 材料运输6.3 物资、材料的管理工作第七章技术管理7.1 施工技术管理系统7.2 技术管理系统主要工作第八章质量管理8.1 质量方针8.2 质量目标8.3 质量管理和质量保证网络8.4 质量管理主要职责8.5 质量管理措施8.6 关键项目及质量薄弱环节控制8.7 质量管理文件及工程质量检验标准第九章安全管理9.1 安全生产方针9.2 安全生产目标9.3 安全生产指标9.4 安全工作的预防重点9.5 建立安全管理机构9.6 安全管理职责9.7 安全施工管理9.8 安全组织措施9.9 安全技术措施9.10 安全薄弱环节预测及预防措施9.11 重要施工方案和特殊工序安全控制第十章文明施工管理10.1 文明施工管理机构10.2 文明施工管理措施第十一章环保和场地清理11.1 环保和场地清理管理机构11.2 环保和场地清理措施第十二章计划、统计和信息管理12.1 计划、统计报表12.2 信息管理12.3 竣工资料及施工记录的移交附图1、附图一: 110kV线路工程施工进度计划横道图。

2、附图二: 110kV线路工程施工现场平面布置图第一章工程概述1.1 工程简介1.1.1 工程建设、施工单位项目单位:国网市电力公司璧山供电分公司施工单位:鑫辉电力工程1.1.2 工程名称及起止点路径全长18.8km,双回路。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xx线110KV线路铁塔除锈刷油漆工程施工组织设计批准:审核:编制:编制单位:丹江口xx水电工程安装公司日期:2015年4月20日施工组织设计一、工程概况110KVxx线自2000年建成投产运行以来,尚未对铁塔进行防腐处理。

依据湖北省水力发电有限责任公司要求,拟对xx线1#-60#及121#-187#铁塔进行防腐处理。

本工程属于高空带电作业、野外施工。

施工中要注意保护当地的自然环境和庄稼植物,尽量减少对塔位处自然地形和地貌的破坏,施工中尽量控制油漆洒落在庄稼和植物上。

杆塔塔身高,跨越农田、道路、林田、菜地多,必须作好农民协调工作,再加带电作业,所以施工时必须严格按国家相关规范、规程进行作业,并执行HSE施工作业规范,做到文明施工,安全管理,工完场清,按期完工并创优质工程。

二、施工依据1、《建筑施工高处作业安全技术规范》JGJ80-912、《建设工程施工现场供电安全规范》GB50194-933、《涂装作业安全规程安全管理通则》GB/T7691-20034、《建筑防腐蚀工程质量检验评定标准》GB50224-19955、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-20086、《涂装前钢材表面粗糙度等级评定(比较祥块法)》GB/13288-20087、《涂覆涂料前钢材表面处理表面处理方法总则》GB/T18839.1-20028、《涂覆涂料前钢材表面处理表面处理方法手工和电动工具清理》GB/T18839.3-20029、《漆膜附着力测定法》GB/1720—198910、《涂装通用技术条件》SD201411、《色漆和清漆的划格实验》GB928612、《漆膜厚度测定法》GB176413、《漆膜颜色标准》GB318114、《涂装作业安全规程、涂装前处理工艺安全》GB768915、《涂料产品的取样法》GB/T3186(89)16、《钢结构工程施工质量验收规范》GB50205-200117、严格遵守《国家电网公司电力安全工作规程》三、施工流程及主要施工方法1、施工准备1.1、勘察施工现场完毕,拟订质量检查验收单,编制现场施工预算和班组任务单。

1.2、进行技术交底和施工范围的划分,施工资料已经准备齐全。

1.3、现场施工的电源和水源齐备。

1.4、进行安全技术教育、技术培训和环境保护相关规定的学习,并经考试合格持证上岗。

1.5、材料、机具、检测仪器、工具、劳保用品准备到位;并有适当储备,可连续施工。

1.6、施工用的机械设备已经进入现场,并能连续正常运转。

1.7、劳动力计划已经落实,工作进度计划也已经落实,现场消防、通讯、修配加工设施已满足开工要求1.8、职工的生活、住宿安排妥当,卫生条件良好。

1.9、由项目部向业主提供的开工资料审核后签发开工令,甲方监护人到位,电力作业票已会签并允许开工。

1.10、确定周围环境、空气湿度、天气条件适应作业施工。

1.11、材料准备:1)本工程由中标方负责材料的采购与施工,材料包装应采取防雨、防潮等措施,进厂后经招标方验收合格方可在施工中使用。

2)材料应由生产厂家提供出厂合格证、产品说明书及质检报告。

3)施工前,对每批的原材料及其制品,先核对产品合格证、作外观检查后,再按每批抽样检验,合格后方准使用,严禁使用不合格产品。

1.12、拟投入本工程劳动力计划表根据工程特点,在劳动力的安排上,打破常规劳动力安排模式,抽调公司较强的基本劳动力,以满足施工情况灵活安排、统一调配,合理配置各种技术人员,加强技术性较强的关键工种,以控制质量,使本工程的质量等级优良。

为了保证本工程的顺利施工,对此我公司决定制定以下措施:1)对参加本工程的全员实行合同化管理制度。

不论是固定职工,还是合同制工人、临时工,均实现合同化管理。

公司对职工应坚持先培训、后上岗,考核合格并签订上岗合同后方可上岗。

这样,不仅有利于鼓励职工走岗位成才之路,钻研技术业务,而且也有利于增强职工热爱企业、热爱工作的责任感、光荣感,提高他们生产经营的积极性,同时,也有利于稳定生产第一线的骨干力量和企业的生产发展。

2)采用先进的劳动报酬制度。

职工的工资所得与其劳动技能的高低、劳动责任的大小、劳动强度的轻重、劳动条件的优劣,以及工作时间的长短和工作量的多少相挂钩,通过考工晋级促使技能晋级制度化、规范化和经常化。

这样,可以鼓励职工学技术、学业务,促进企业劳动生产率和产品质量的提高,有利于妥善安排各类人员,克服分配上工资等级与技术等级相脱节的现象。

注:拟投入人数可根据工程需要随时调整1.13、拟投入本标段施工的主要机具配备表注:根据工程需要可随时调整。

2、施工工序总体安排质量检查、验收质量检查、验收在上述的工艺流程中,后道漆必须在前道漆实干后再涂刷。

3、主要工序和特殊工序的施工方案3.1、表面处理1)利用电动砂轮、钢铲、刮刀、钢刷将表面的灰尘、油污、脏垢和风化的锈层及旧漆膜彻底清除干净。

破损的镀层采用粗号砂布打磨金属表面,最后采用棉砂或干净棕刷擦去灰尘、浮锈等杂物。

油污采用清洗剂清洗干净。

铁塔钢结构表面不易清理部位(如塔缝、螺丝钉、背对背钢缝隙等部位)的除锈应彻底。

紧固螺钉、背角、横档死角等部位,采用钢丝刷双向来回多次打磨。

对于污染严重的塔体表面(如塔体下部),被油脂污染或被氧化物污染或附有旧漆层,应进行表面预处理,去除油脂或铲除厚的锈层等附着物,除锈后,清除塔材表面应无浮灰和碎屑。

表面处理后应尽快(一般应不超过4小时)刷涂第一层底漆。

表面处理后,因故不能立即刷涂底漆,要妥善保护,以防再度生锈和污染,如发现生锈和污染,应按除锈标准重新进行表面处理。

2)对基底表面疏松混凝土进行剔除,直到露出清洁、坚固的混凝土基层;如混凝土表面有泛碱的现象,用钢丝刷将表面泛碱全部清理干净;然后用钢丝刷将钢筋表面的浮锈清理干净;最后用清水彻底冲洗混凝土基面,自然晾干。

3.2、涂装工作业中有关问题的说明1)底漆涂装①、在底漆涂刷之前,应对结构转角处和焊缝表面凹凸不平处,用与涂料配套的腻子抹平整或圆滑过渡,必要时,应用细砂纸打磨腻子表面,以保证涂层的质量要求。

②、刷底漆时涂刷方向应该一致,接茬整齐,保证漆膜厚度均匀一致、光滑、不应发生漏刷、流淌、起泡、起皱等现象。

③、涂层厚度达到厚度要求的点数要大于或等于检测点的85%(1㎡范围不少于3个点),未达到厚度的检测点,其厚度也要大于或等于规定厚度的85%。

④、刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。

⑤、附着力采用划夹角60度的两切割线,胶带粘撕无剥落。

⑥、底漆涂装后在实干前不应涂装面漆。

2)面漆涂装①、面漆涂刷二道。

②、面漆的调制应选择颜色完全一致的面漆,兑制的稀料应合适,面漆使用前应充分搅拌,保持色泽均匀。

③、面漆在使用过程中应不断搅和,涂刷的方法和方向与上述工艺相同。

④、涂层厚度均匀、无毛刺露出涂层、涂层无针孔、锈点及起泡等现象3.3、施工技术措施1)预涂装架空线与钩架连接处、绝缘子顶端悬挂处、爬钉、螺栓、螺帽和钢板背对背处等特殊部位、应先进行预涂,必须防止漏涂或涂层不均匀。

2)钢结构涂装预涂装后再用刷子沾上涂料,沾上涂料的在桶边刮一下以减少刷子一边的涂料,拿出时,有涂料的一边向上进行涂刷。

毛刷沾漆不易过多,刷子浸漆部分不应超过毛长的一半,毛刷浸漆过多,易造成漆液流淌,漆与被涂物表面附着力不够,同时漆液还会从刷子上滴落,造成污染,涂刷形状复杂的钢结构时,应注意孔眼、棱角等处涂层均匀一致,涂刷过程中如发现刷子脱毛,应及时更换新刷,并将漆膜中粘附的鬃毛及时除去。

用过后的漆刷要及时用稀料洗干净,以免刷毛变硬,刷柄要保持清洁。

3.4、本涂刷处理液为酸性物质,应注意以下几点:1)避免皮肤直接接触处理液。

2)皮肤、工具或衣服溅上后用湿棉纱和清水擦洗即可。

3)禁止在旧漆皮上涂处理漆。

4)钩架下避免人行流动。

5)农作物、花木用塑料薄膜敷盖保护。

3.5、涂装材料使用前的技术要求1)检查①、主控项目:a、铁塔防腐涂料、稀释剂和固化剂等产品的品种、规格、性能指标等应符合现行国定产品标准和设计要求。

b、检查数量:全部。

检验方法:检查产品的质量合格证明文件、中文标志及检验报告等。

②、一般项目:a、检查防腐涂料的型号、名称、颜色及有效期应与质量证明文件相符。

b、检查数量:抽查。

c、检查数量为每批按相同的产品总包装桶数的取样2/n(n为总运装桶数),但不少于3桶,每桶取样不得小于0.5kg。

d、检验方法:观察检查。

2)开桶开桶前应先确认其牌号、品种、颜色、批号等,并记录在案。

开桶时避免灰尘杂物混入桶内,桶内不应存在结皮、结块、凝胶等现象。

3)搅拌涂料中各成份的比重有差异,比重大者易沉淀,故要求使用前必须进行充分搅拌,使其均匀如一。

4)配比双组份涂料必须严格按照说明书所规定的比例来混合,一旦配比混合后,就必须在规定的时间内用完。

5)熟化双组份涂料都有熟化时间的要求。

将两组份混合搅拌均匀后,必须达到规定的熟化时间才能使用。

6)稀释应使用配套专用稀释剂,严格按产品说明书的规定,添加稀释剂调整粘度,一般稀释剂的添加应不超过5%。

3.6、涂装工艺规范表3.7、安全措施1)根据DL409-91《电业安全工作规程(电力线路部分)》和国家电网安监[2005]83号《国家电网公司电力安全工作规程(电力线路部分)》的要求,认真做好保证安全的组织措施和技术措施。

2)在输电线路铁塔上刷涂、工作人员活动范围及其所携带的工具,与带电导线最小距离不得小于下表的规定。

在输电线路铁塔上防腐作业与带电导线最小安全距离3.8、感应电压的防护1)在带电线路铁塔上作业,必须采取防静电感应措施,例如,穿静电感应防护服、导电鞋等。

2)绝缘架空地线应视为带电体。

在绝缘架空地线附近涂刷作业时,作业人员与绝缘架空地线之间的距离不应小于0.4M。

3)用绝缘绳索传递大件金属物品(包括工具、金属油漆桶等)时,铁塔或地面上的作业人员应将金属物品接地后再接触,以防电击。

4)在带电导线绝缘子以上部分施工时,悬垂串绝缘子上端(地电位端)应临时安装绝缘防护板,防止涂料滴落在绝缘子串上,并注意防护板放置的安全可靠,防止大风吹落,施工结束应拆除。

5)在带电线路上端部位刷涂时,应采取架空地线接地措施,安装临时接地线,施工结束必须拆除。

6)装设接地线,应先接接地端,后接导线端的顺序连接,接地线应接触良好,连接牢靠,不准缠绕。

拆接地线时的顺序与此相反。

装拆接地线时,施工人员均应使用绝缘棒或专用的绝缘绳,人体不得碰触接地线或未接地的导线。

3.9、高处作业的安全措施1)凡在离地面(坠落高度基准面)2m及以上的铁塔部位涂刷工作,都应视作高处作业。

2)在铁塔高处作业时,应严格执行高处作业的各项安全措施。

3)在高处作业现场,工作人员不得站在作业处的垂直下方,高空落物区不得有无关人员通行或逗留。
