安全生产专项资金使用计划及保证措施
安全系统生产专项资金使用计划清单及保证要求措施(完整

安全系统生产专项资金使用计划清单及保证要求措施(完整根据安全系统生产专项资金使用计划清单及保证要求措施,将安全系统生产专项资金的使用计划和保证要求措施进行详细说明如下:一、安全系统生产专项资金使用计划清单1.项目名称:安全系统升级改造项目资金用途:用于对公司现有的安全系统进行升级改造,包括更新硬件设备、软件系统以及相关技术培训等。
2.项目名称:安全系统维护保养项目资金用途:用于定期对公司的安全系统进行维护保养,确保其正常运行,包括设备维修、系统升级、巡检等。
3.项目名称:安全系统监测与预警项目资金用途:用于引进先进的监测和预警设备,提高安全系统的监测和预警能力,及时发现并解决安全问题。
4.项目名称:安全系统培训教育项目资金用途:用于组织安全系统的培训教育活动,提高员工的安全意识和应急处置能力,确保安全系统的有效运行。
5.项目名称:安全系统新技术研究项目资金用途:用于开展安全系统新技术的研究和应用,提高公司整体的安全防范能力,保护公司的安全生产。
二、保证要求措施1.资金使用计划的合理性和必要性:安全系统生产专项资金的使用计划必须经过科学论证和论证,确保其合理性和必要性,对公司的安全生产起到积极的促进作用。
2.资金使用的公正性和透明性:资金使用计划应经过公开招标,并选择有资质的安全系统生产供应商或服务提供商,确保资金使用的公正性和透明性。
3.资金使用的合法性和合规性:资金使用计划必须符合相关法律法规,确保资金使用的合法性和合规性,避免违法违规行为的发生。
4.资金使用的效益性和可持续性:资金使用计划应重视项目的效益和可持续性,选择具有长期价值和可持续发展的安全系统生产项目,确保资金使用的效益最大化。
5.资金使用的监督和控制:公司应建立健全的资金使用监督和控制机制,定期对资金使用情况进行检查和审计,确保资金使用计划的执行情况符合规定。
6.资金使用的风险管理:公司应建立健全的资金使用风险管理机制,及时识别和评估安全系统生产项目的风险,并采取相应措施加以防范和控制。
安全生产专项资金使用计划及保证措施(完整

安全生产经费使用计划及保证措施一、安全生产专项资金的使用计划为杜绝建筑工程施工过程安全生产的事故发生,确保公司稳定可持续发展,特制定本计划,本项目部要根据本计划,积极有效、科学地落实安全经费的投入,保障施工生产的安全,完成 年度安全生产的目标。
项目部根据本工程的实际情况,落实施工现场采取全封闭围挡。
建筑物四周采用悬挑脚手架,挂密目·网封闭围挡,施工机械搭设防护棚,四周密目网围挡。
施工人员佩戴安全帽,高空作业配挂安全带或安全绳。
严格按《建筑安全生产技术标准》规定进行操作。
加强机械设备的检修、维护、保养,安全生产的宣传、教育、培训。
及时更换维修安全技术装备、仪器、仪表,提高施工现场文明施工程度,所需安全技术相关资料及时配备,缴纳意外伤害保险,备足安全应急资金。
、工程概况本工程工程包括主线收费站综合楼、泵房及变电所和坎红路收费站综合楼等工程,总建筑面积约为 ❍。
其中主线收费站综合楼为地上 ❞层的钢筋混凝土框架结构,建筑面积为 ❍,建筑总高度为 米,建筑最高点相对标高为 米;泵房及变电所为地下 层、地上 层的框架结构,建筑面积为 ❍,消防水池面积 ㎡,建筑高度为 米;坎红路收费站综合楼为地上 ❞层的框架结构,建筑面积为 ❍,建筑高度为 米,建筑最高点相对标高为 米;食堂宿舍为地下 层,地上二层。
、公司管理资金✆、安全教育专项资金 安全教育专项培训的保障资金 主要用于购置和编印安全技术、劳动保护、安全知识参考书刊、宣传画、标语、及教育光盘等 建立与贯彻有关安全生产规程的措施。
)安全教育专项培训的保障计划如下所示:( )、教育与培训时间♋、项目经理每年不少于 学时,♌、专职管理和技术人员每年不少于 学时,♍、其他管理和技术人员每年不少于 学时,♎、特殊工种每年不少于 学时,♏、其他职工每年不少于 学时,( )、教育培训的形式和方法教育和培训按等级、层次和工作性质分别进行,管理人员的重点是按生产意识和安全管理水平,操作人员重是遵章守纪、自我保护和提高防范事故的能力。
安全生产专项资金使用计划及保证措施_

加强与其他部门的沟通协调,共同推进安全生产工作 。
加强对安全生产专项资金使用的监督和审计,确保资 金使用的合法性和效益性。
THANKS
感谢观看
02
投入40%的资金用于设备更新与维护,确保设备安全运行。
风险评估与防范措施
03
投入30%的资金用于风险评估和防范措施,加强事故预警和防
范能力。
使用时间表
第一季度
完成资金预算和分配计划,开始实 施安全培训计划。
第二季度
完成设备更新与维护计划,开始实 施风险评估与防范措施计划。
第三季度
持续实施和完善各项计划,进行中 期检查和评估。
02
企业将更加注重安全生产,通过引进先进技术和设备,提高安
全生产水平,降低事故发生的风险。
政府部门将进一步加强对安全生产专项资金的监管,确保资金
03
使用的透明度和效益。
下一步行动计划
针对现有安全生产专项资金使用计划中存在的问题, 制定改进方案和措施。
加强对企业安全生产技术研发和设备更新的支持力度 ,提高企业安全生产水平。
为保障人民群众生命财产安全,促进经济社会发展,需要投 入大量的安全生产专项资金。
目的和意义
目的
制定安全生产专项资金使用计划,明确资金使用方向和重点,提高资金使用 效益。
意义
通过合理使用专项资金,加强安全生产工作,提高企业安全管理水平,有效 预防和减少事故发生,保障人民群众生命财产安全。
02
安全生产专项资金使用计划
计划概述
1 2
目的
确保安全生产专项资金的有效使用,达到提升 安全生产水平、减少安全事故的目的。
资金来源
企业提取的安全生产专项资金、政府补贴等。
安全生产专项资金使用计划及保证措施

安全生产专项资金使用计划及保证措施1、实现成本目标基本措施通过我公司建立起来的材料供应网络,采购货真价实的安全劳保用品及防护用品。
严格按“产品采购程序”认真对材料供应商进行评定,去劣选优。
工地现场预算员,结合财务及保管员,每月进行一次内部成本的核算,并将核算情况及时向项目经理汇报,发现问题及时分析调整。
设立安全资金专用帐户,保证工程款专款专用,决不将本工程款挪为他用。
2、成本核算(1)项目经理部根据国家财务制度和会计制度的有关规定,明确项目成本核算工作的原则和要求,建立相关的核算工作制度,设置必要的核算台帐,正确记录原始数据资料。
(2)施工过程项目成本的核算,一般以每月为一核算期,在月末进行。
核算对象宜按单位工程划分,与施工项目管理责任目标成本的界定范围相一致。
施工产值及实际成本的归集,宜参照以下方法进行:(a)材料费根据当月项目材料消耗和实际价格,计算当期消耗,计入工程成本;周转材料实行内部租赁制,按照当月租赁时间、数量、单价,计入工程成本。
(b)其他直接费根据有关核算资料进行帐务处理,计入工程成本。
(c)间接成本根据现场所发生的间接成本项目的有关资料,进行帐务处理,计入工程成本。
(3)项目成本核算采取会计核算、统计核算和专业核算相结合的方法,做好以下几个方面的比较分析:(a)实际成本与责任目标成本的比较分析,以反映本期施工结果对实现相关责任目标成本的贡献或差距。
(b)实际成本与计划目标成本的比较,以反映本期施工结果的成本节超状况。
辅以统计核算和专业核算资料,写明成本节超环节和原因。
(4)项目经理部在跟踪核算分析的基础上,编制月度项目成本报告,递交给企业主管部门检查、考核和指导。
(5)项目经理部在每月跟踪核算分析的同时,根据分部分项成本的累计偏差和相应的计划目标成本余额,预测后期施工成本的变化趋势和状况;结合偏差原因分析总结经验,寻求改善成本状况的措施,通过下月施工计划的制订和付诸实施,促使施工成本在波动中总体上处于受控状况。
安全生产专项资金使用计划及保证措施

安全生产专项资金使用计划及保证措施前言安全生产是一项极其重要的工作,直接关系到职工的生命安全和企业的稳定经营。
为了确保职工的生命安全,企业需要投入大量的资金用于安全生产工作。
因此,安全生产专项资金的使用是企业进行安全生产工作的重要手段之一。
本文将详细介绍安全生产专项资金的使用计划及保证措施。
安全生产专项资金的使用计划安全生产专项资金的使用计划应根据企业的实际情况制定,并须得到企业领导的认可。
一般情况下,企业可以根据以下几个方面来制定安全生产专项资金的使用计划。
1. 安全生产设施的建设安全生产设施是企业进行安全生产工作的基础设施,包括消防设施、应急救援设备、安全警示标志、管理信息化系统等。
企业应该根据实际情况,制定合理的投资计划,确保各项设施的维护、更新和升级。
2. 安全培训和宣传职工的安全知识和安全意识的提升是事关企业安全生产的重要工作。
因此,企业应该将一定的专项资金投入到安全培训和宣传方面。
例如可以招聘专业的安全培训机构来进行培训,或在企业内部开设安全宣传栏目等。
3. 安全生产风险管理企业在进行安全生产工作时需要时刻关注安全生产的风险。
因此,企业应该将一定的专项资金投入到安全生产风险管理方面,如进行安全风险评估、开展安全隐患排查等。
4. 安全生产监测和预警安全监测和预警是企业进行安全生产工作的重要环节,可以有效地避免或减少事故的发生。
企业应该根据实际情况将一定的专项资金投入到安全监测和预警方面,例如安装视频监控、应急预警系统等。
安全生产专项资金的保证措施安全生产专项资金的使用需要保证资金使用的透明度、合理性和有效性。
因此,企业需要采取以下措施来保证安全生产专项资金的有效使用。
1. 资金使用计划的公示和审核企业应该将专项资金的使用计划进行公示,并接受有关部门的审核。
同时,应该充分考虑职工的安全需求,制定合理、可行的投资计划。
2. 资金使用记录的完整性和真实性企业应该建立严格的资金使用记录制度,将专项资金的使用情况进行详细记录。

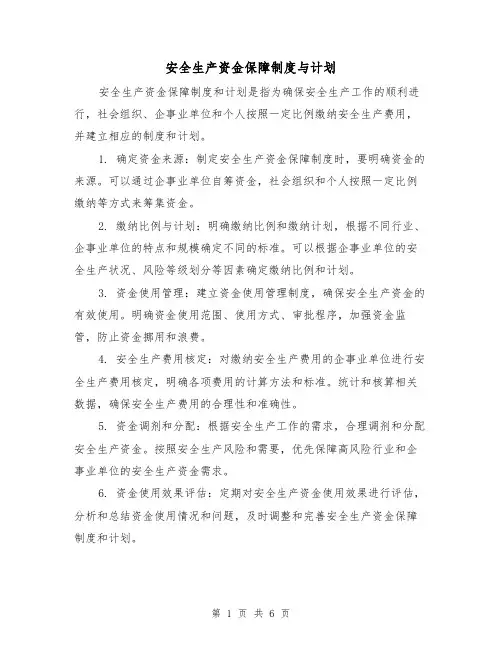

安全生产资金保障制度与计划(3篇)

安全生产资金保障制度与计划安全生产资金保障制度和计划是指为确保安全生产工作的顺利进行,社会组织、企事业单位和个人按照一定比例缴纳安全生产费用,并建立相应的制度和计划。
1. 确定资金来源:制定安全生产资金保障制度时,要明确资金的来源。
可以通过企事业单位自筹资金,社会组织和个人按照一定比例缴纳等方式来筹集资金。
2. 缴纳比例与计划:明确缴纳比例和缴纳计划,根据不同行业、企事业单位的特点和规模确定不同的标准。
可以根据企事业单位的安全生产状况、风险等级划分等因素确定缴纳比例和计划。
3. 资金使用管理:建立资金使用管理制度,确保安全生产资金的有效使用。
明确资金使用范围、使用方式、审批程序,加强资金监管,防止资金挪用和浪费。
4. 安全生产费用核定:对缴纳安全生产费用的企事业单位进行安全生产费用核定,明确各项费用的计算方法和标准。
统计和核算相关数据,确保安全生产费用的合理性和准确性。
5. 资金调剂和分配:根据安全生产工作的需求,合理调剂和分配安全生产资金。
按照安全生产风险和需要,优先保障高风险行业和企事业单位的安全生产资金需求。
6. 资金使用效果评估:定期对安全生产资金使用效果进行评估,分析和总结资金使用情况和问题,及时调整和完善安全生产资金保障制度和计划。
通过建立安全生产资金保障制度和计划,可以保障安全生产工作的顺利进行,提高安全生产工作的效果和效率,减少安全事故的发生,保障人民群众的生命财产安全。
安全生产资金保障制度与计划(2)安全生产是社会经济发展的重要保障,也是实现可持续发展的必要条件。
为了保障安全生产,各国都采取了一系列的措施,其中之一就是建立安全生产资金保障制度与计划。
下面将对安全生产资金保障制度与计划进行详细解析。
一、安全生产资金保障制度的概念与作用安全生产资金保障制度是指国家、地方政府或相关部门建立的用于保障安全生产的资金制度。
其目的是通过资金的投入和使用,提高安全生产的水平,预防和减少各类事故的发生,保障人民群众的生命财产安全。
安全生产专项资金使用计划及保证措施(完整

安全生产经费使用计划及保证措施一、安全生产专项资金得使用计划为杜绝建筑工程施工过程安全生产得事故发生,确保公司稳定可持续发展,特制定本计划,本项目部要根据本计划,积极有效、科学地落实安全经费得投入,保障施工生产得安全,完成2015年度安全生产得目标。
项目部根据本工程得实际情况,落实施工现场采取全封闭围挡。
建筑物四周采用悬挑脚手架,挂密目•网封闭围挡,施工机械搭设防护棚,四周密目网围挡。
施工人员佩戴安全帽,高空作业配挂安全带或安全绳。
严格按《建筑安全生产技术标准》规定进行操作。
加强机械设备得检修、维护、保养安全生产得宣传、教育、培训。
及时更换维修安全技术装备、仪器、仪表提高施工现场文明施工程度,所需安全技术相关资料及时配备,缴纳意外伤害保险,备足安全应急资金。
1、工程概况本工程工程包括主线收费站综合楼、泵房及变电所与坎红路收费站综合楼等工程,总建筑面积约为8467 m2其中主线收费站综合楼为地上2~4层得钢筋混凝土框架结构,建筑面积为3830 m2,建筑总高度为14、4米,建筑最高点相对标高为15、3米;泵房及变电所为地下1层、地上1层得框架结构,建筑面积为400m2消防水池面积228 m2,建筑高度为5、2米;坎红路收费站综合楼为地上2~6层得框架结构,建筑面积为4237 m2,建筑高度为22、2米, 建筑最高点相对标高为23、2米;食堂宿舍为地下1层,地上二层。
2、公司管理资金1) 、安全教育专项资金,安全教育专项培训得保障资金,主要用于购置与编印安全技术、劳动保护、安全知识参考书刊、宣传画、标语、及教育光盘等、建立与贯彻有关安全生产规程得措施。
2) 安全教育专项培训得保障计划如下所示:(1)、教育与培训时间a、项目经理每年不少于30学时,b、专职管理与技术人员每年不少于40学时,c、其她管理与技术人员每年不少于20学时,d、特殊工种每年不少于20学时,e、其她职工每年不少于15学时,(2) 、教育培训得形式与方法教育与培训按等级、层次与工作性质分别进行, 管理人员得重点就是按生产意识与安全管理水平, 操作人员重就是遵章守纪、自我保护与提高防范事故得能力。
安全生产专项资金计划安全生产投入保证措施

安全生产投入现状
02
分析
当前投入情况统计
资金投入总额
投入效果评估
近三年来,公司累计投入安全生产专 项资金超过1000万元。
通过专项资金投入,公司安全生产条 件得到显著改善,事故率逐年下降。
投入领域分布
资金主要用于安全设施改造、安全培 训、应急演练、安全检测评估等方面 。
存在问题及挑战
投入不足
部分领域和环节的安全生产投入 仍显不足,如安全科技研发、职
对在安全生产方面做出突出贡献的部门和个人进行奖励,激发全员参与安全生产的积极性 。
实行安全生产一票否决制
对发生安全事故或未达到安全生产目标的部门和个人,取消其评先评优资格,并追究相关 责任。
建立安全生产投入绩效考核制度
将安全生产投入情况纳入企业绩效考核体系,与部门和个人绩效挂钩,确保安全生产投入 落到实处。
加强应急救援队伍建设
组建专业应急救援队伍
依据企业规模和行业特点,组建具备专业技 能和知识的应急救援队伍,承担企业内部的 应急救援任务。
强化应急救援培训
定期开展应急救援培训,提高救援人员的业务水平 和实战能力,确保在紧急情况下能够迅速、有效地 进行救援。
加强应急救援装备建设
配备先进的应急救援装备和器材,满足不同 类型、不同规模应急救援的需要,提高救援 效率和质量。
资金来源
企业安全生产专项资金主要来源于企业自筹、政府补助、社会捐赠等渠道。
使用范围
安全生产专项资金主要用于以下几个方面:完善、改造和维护安全防护设备、设施支出;配备必要的应急救援器 材、设备和现场作业人员安全防护物品支出;安全生产检查与评价支出;重大危险源、重大事故隐患的评估、整 改、监控支出;安全技能培训及进行应急救援演练支出;其他与安全生产直接相关的支出。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全生产专项资金使用计划及保证措施
建设单位:台州市社会发展工程管理有限公司
设计单位:杭州千城建筑设计集团股份有限公司
勘察单位:浙江省工程物探勘察院
施工单位:浙江腾泰建筑装饰工程有限公司
监理单位:温岭市正意工程监理咨询有限公司
工程名称:北师大附属高级中学二期工程
工程情况:本工程总建筑面积8277.34㎡,其中地下车库建筑为1487.21㎡,地上部分建筑面积为6790.13㎡,建筑最大高度为23.75米。
为1幢框架7层宿舍楼。
为实现北师大附属高级中学二期工程安全生产专项资金使用得到保障及安全资金的成本有效控制,特制订本措施。
1、实现成本目标基本措施
通过我公司建立起来的材料供应网络,采购货真价实的安全劳保用品及防护用品。
严格按“产品采购程序”认真对材料供应商进行评定,去劣选优。
工地现场预算员,结合财务及保管员,每月进行一次内部成本的核算,并将核算情况及时向项目经理汇报,发现问题及时分析调整。
设立安全资金专用帐户,保证工程款专款专用,决不将本工程款挪为他用。
2、成本核算
(1)项目经理部根据国家财务制度和会计制度的有关规定,明确项目成本核算工作的原则和要求,建立相关的核算工作制度,设置必要的核算台帐,正确记录原始数据资料。
(2)施工过程项目成本的核算,一般以每月为一核算期,在月末进行。
核算对象宜按单位工程划分,与施工项目管理责任目标成本的界定范围相一致。
施工产值及实际成本的归集,宜参照以下方法进行:
(a)材料费根据当月项目材料消耗和实际价格,计算当期消耗,计入工程成本;周转材料实行内部租赁制,按照当月租赁时间、数量、单价,计入工程成本。
(b)其他直接费根据有关核算资料进行帐务处理,计入工程成本。
(c)间接成本根据现场所发生的间接成本项目的有关资料,进行帐务处理,计入工程成本。
(3)项目成本核算采取会计核算、统计核算和专业核算相结合的方法,做好以下几个方面的比较分析:
(a)实际成本与责任目标成本的比较分析,以反映本期施工结果对实现相关责任目标成本的贡献或差距。
(b)实际成本与计划目标成本的比较,以反映本期施工结果的成本节超状况。
辅以统计核算和专业核算资料,写明成本节超环节和原因。
(4)项目经理部在跟踪核算分析的基础上,编制月度项目成本报告,递交给企业主管部门检查、考核和指导。
(5)项目经理部在每月跟踪核算分析的同时,根据分部分项成本的累计偏差和相应的计划目标成本余额,预测后期施工成本的变化趋势和状况;结合偏差原因分析总结经验,寻求改善成本状况的措施,通过下月施工计划的制订和付诸实施,促使施工成本在波动中总体上处于受控状况。
3、成本分析考核
(1)成本分析方法:
(a)按照量价分离的原则,分析成本盈亏的主要因素。
包括:实际工程量与预算工程量的对比分析;实际消耗量与计划消耗量的对比分析;实际采用价格与计划价格的对比分析;各种费用实际发生额与计划支出的对比分析。
(b)为了确定施工项目成本各因素对计划成本的影响程度,可采用连环替代法或差额计算法。
(2)项目经理部将成本分析的结果形成文件,并抓好分析结果的运用,包括:成本偏差的纠正与预防;成本控制方法的改进;寻求新的降低成本措施;成本控制体系的改进。
4、材料采购及使用上的节约措施
(1)把好材料采购、领用关,控制材料成本。
(2)严格控制材料的领用程序,仓库保管员按工料单发料,不见单不发料。
成本核算人员(预结算员和财会)要按预算书编制材料采购计划、按行象进度计算材料理论用量、与实际进场材料进行及时比较,从中找出差值,并对此做出合理分析。
对将有造计划用量可能的情况及时通报项目部,共同分析,共同做好材料成本控制工作。
5、组织保证措施
(1)公司保证措施:
我公司拟派的项目部人员,储备有大量安全施工周转材料。
(2)项目部保证措施:
项目部内设一名项目工程师为技术负责人,负责图纸会审;资料收集和整理;工料单的核算;材料采购计划等工作。
下设预决算员、统计员、资料员。
项目部另设一名项目副经理为施工负责人,负责施工组织设计的实施;劳动力的安排;质量、安全和进度的控制。
下设施工员、质检员、安全员。
项目部下设内务负责人一名,负责本工程安全生产专项资金的专用、材料的采购、职工生活保障。
下设会计员、材料员、事务长。
项目部操作过程为:施工员下达施工任务书,统计员计算定额工和材料用量
单(即工料单),由班组实施,施工、质检、安全员进行验收,并在工料单上签认,班组长上缴工料单至财务。
在此过程中着重抓住各工种间上下工序的验收,坚持做到上道工序不合格下道工序不施工,做到一次性成优,减少返工,从而达到缩短工期的目的;质检员要做好技术工人的技术档案;资料员要及时做好相关资料;如发生质量、进度与计划不符要及时总结,找出原因,及时解决。
但当进度、质量与安全相矛盾时一定要坚持安全第一的原则。
师大附属高级中学二期工程,具体支付方式:在项目开工后预付款中安全文明施工费,做到专款专用。
浙江腾泰建筑装饰工程有限公司
二0一七年八月十七日。
