高层办公楼工程监理实施细则

合集下载

高层建筑监理实施细则

高层建筑监理实施细则

高层建筑监理实施细则
监理实施细则详情如下:
1. 监理服务范围
- 监理服务范围覆盖高层建筑项目的施工全过程。

- 监理人员应确保施工按照设计图纸和相关标准规范进行。

2. 监理人员职责
- 监理人员应具备合法的资质和经验,以确保监理工作的有效
性和专业性。

- 监理人员应对施工质量、进度和安全进行监督。

- 监理人员应与施工方、设计方等相关方进行有效的沟通和协调。

3. 监理文件和报告
- 监理人员应及时准备监理文件,记录施工过程中的关键事项。

- 监理人员应定期提交监理报告,详细描述施工进展、质量控制情况和存在的问题。

4. 施工现场检查
- 监理人员应定期进行施工现场检查,确保施工符合设计要求和安全规范。

- 监理人员应记录并报告施工现场的问题和做法建议。

5. 总结与验收
- 在工程完工前,监理人员应对整个工程进行总结,并准备相应的验收文件。

- 监理人员应与业主和相关方共同进行最终验收,并提供相关建议和意见。

以上为《高层建筑监理实施细则》的主要内容,旨在确保高层建筑项目的施工质量、进度和安全。

监理人员应严格履行职责,与各方保持良好的沟通与协调,确保项目的顺利进行和成功交付。

XXXX项目办公楼监理细则

XXXX项目办公楼监理细则

XXXX项目办公楼监理细则为确保XXXX项目办公楼建设质量,保障工程进度和安全,制定以下监理细则:一、监理人员要求1.监理人员需要熟悉建筑工程相关法律法规和规范标准,具备相关专业背景和执业资格。

2.监理人员应参与项目从初期的设计阶段至竣工验收的全过程监理工作。

二、办公楼施工监理1.施工前,监理人员需对施工方的施工准备及方案进行审核和评估,确保施工方有足够的技术和施工能力。

2.监理人员需监督施工方按照设计图纸和技术规范进行施工,合理控制施工进度和质量。

3.监理人员需定期检查施工过程中的质量验收,并与施工方进行沟通,及时整改不符合要求的问题。

4.监理人员需监督施工方组织好安全生产,按照相关法律法规和标准进行施工,确保施工现场安全。

三、办公楼材料监理1.监理人员需审核大楼的原材料采购合同、质量检验及验收标准等,确保所采购材料符合设计要求和相关标准。

2.监理人员需核实原材料的数量、规格、产地等信息,确保其真实可靠。

3.监理人员需采取抽检等方式,对原材料进行质量把关,发现问题及时通知采购方和施工方。

四、办公楼质量验收1.办公楼竣工前,监理人员需对建筑工程进行全面检查,确保工程达到设计要求和有关标准。

2.监理人员需组织竣工验收,按照相关程序和标准进行验收,出具验收报告。

3.监理人员需及时与建设单位和施工方沟通,整改不合格项,确保办公楼交付使用前达到预期质量。

五、办公楼工程文件归档1.监理人员需按照规定的程序和要求,将建设过程中涉及到的工程文件归档保存,包括设计文件、施工文件、竣工验收文件等。

2.监理人员需保护相关文件的安全性和完整性,确保其随时可查。

六、办公楼工程变更管理1.监理人员需严格执行工程变更程序,确保任何变更都符合法律法规和标准。

2.如有变更,监理人员需核实变更的必要性和合理性,并及时通知建设单位和施工方做出相应调整。

七、办公楼工程投诉处理1.监理人员需及时接受建设单位和施工方的投诉,并进行调查核实。

高层办公楼工程监理实施细则

高层办公楼工程监理实施细则

工程项目名称:xx市xx大厦工程监理实施细则编制人:审核人:xxxx工程建设监理有限公司2012年4月目录一、编制依据二、工程概况三、监理工作流程四、监理工作的控制要点、工作方法及措施1、地基工程2、基础与主体工程3、建筑装饰装修工程4、建筑屋面工程5、建筑给水排水工程6、建筑电气工程7、通风空调工程五、电梯安装工程细则六、消防安装工程细则七、节能实施细则八、安全工作细则一、编制依据《建设工程监理规范》、已批准的监理规划、设计文件、与工程相关的各类图籍、标准和技术资料、施工组织设计。

二、工程概况工程名称:xx大厦工程地点:北京路与两条规划路的交口处建筑面积:总共56248.8平米,其中地上建筑面积40781.78平米,地下建筑面积15467.02平米。

结构类型:框架剪力墙结构建设单位:xx房地产开发公司设计单位:xx市建筑设计研究院有限公司施工单位:河北xx建设集团有限公司监理单位:xxxx工程建设监理有限公司本工程建筑设计使用年限50年,屋面防水等级为Ⅱ级,地下防水等级二级,建筑物地下两层,地上19层,建筑物高度66.45米,防火设计为一类公共建筑物,耐火等级一级。

3、结构设计:(1)钢材钢材采用热轧光圆钢筋HPB300和热轧带肋钢筋HRB235、HRB400。

(2)砌体非承重墙采用加气混凝土砌体,砌筑砂浆为M5混合砂浆。

(3)剪力墙地上结构、电梯井筒体为剪力墙,厚度分别为200mm。

(4)现浇板有梁板厚100mm、120mm、180mm。

(5)地下防水地下室墙板:钢筋混凝土墙板刚性自防水,外墙为SBS卷材防水;地下室底板:钢筋混凝土墙板刚性自防水,底板下设4厚改性沥青防水卷材;施工缝:设300X3钢板止水带(6)建筑装饰内墙面:乳胶漆墙面、水泥砂浆墙面。

外墙面:外墙涂料顶棚:乳胶漆面层顶棚(7)建筑节能外墙外侧设75(外墙)、105厚(山墙)、聚苯板(地上)保温层(8)屋面工程卷材防水层上着保护层,不上人屋面。

办公楼会所工程监理实施细则

办公楼会所工程监理实施细则

办公楼会所工程监理实施细则一、前期准备工作1.项目概况分析:对办公楼、会所工程的地理位置、建筑结构、施工周期等进行详细分析,并编制项目概况报告。

2.监理组织设计:制定监理工作组织结构,确定各监理成员的职责和权限。

3.监理工作计划编制:根据工程进度安排,制定监理工作计划,明确监理活动的时间、地点和内容。

4.监理合同签订:与建设单位签订监理合同,明确监理的权责义务和双方的权益。

二、施工前期工作1.施工方案审查:对施工方案进行审查,确保其符合设计要求和法律法规。

2.施工资料审查:对施工单位提交的施工资料进行审查,包括施工图纸、材料清单等。

3.施工组织设计审查:对施工单位编制的施工组织设计方案进行审查,确保其合理可行。

4.施工队伍能力评估:对施工队伍进行评估,确保其具备承担工程建设任务的能力。

三、施工过程监理1.定期巡视检查:按照监理工作计划,定期对施工现场进行巡视检查,确保施工过程中的质量、安全和进度符合要求。

2.材料进场验收:对施工材料进行进场验收,包括材料的质量检测和数量核对。

3.结构施工监理:对办公楼、会所的结构施工进行监理,包括土方开挖、基础施工、主体结构施工等。

4.安装工程监理:对办公楼、会所的安装工程进行监理,包括水电安装、空调安装、消防安装等。

5.检测检验监理:对施工过程中的质量检测和验收工作进行监理,确保工程质量符合设计和规范要求。

6.施工记录管理:对施工过程中的各项工作进行记录和归档,包括施工日志、质量记录、安全记录等。

四、施工后期工作1.竣工验收:对办公楼、会所进行竣工验收,评估工程质量和合格性。

2.完工资料整理:整理办公楼、会所的完工资料,包括竣工图、验收报告等。

3.工程保修期内监理:在工程保修期内,对办公楼、会所的设备和结构进行定期检查和维护,确保其正常运行。

4.监理报告编制:根据监理工作的实际情况,编制监理报告,对工程的施工质量、安全和进度进行评估和总结。

五、总结和经验分享1.监理总结会议:召开监理总结会议,对本次监理工作进行总结和评估,并提出改进建议。

超高层办公楼工程监理实施细则(水暖电专业)【最新资料】

超高层办公楼工程监理实施细则(水暖电专业)【最新资料】

目录一、工程概况二、细则编制依据三、监理工作流程四、监理工作的控制要点及目标值五、监理工作的方法及措施六、各专业监理细则(一)给排水工程(二)电气工程(三)通风工程(四)消防工程(五)电梯安装工程(六)安全文明(七)安装工程常见质量通病及其防治一、工程概况1.项目名称:xx大厦2.项目建设地点:xx市xx区河南岸3号小区3.项目组成及建设规模:总建筑面积44393.00平方米,基础型式为人工挖孔桩,上部为30层现浇钢筋混凝土框架-剪力墙结构,地下2层(含车库、设备间),建筑物总高99.90米4.主要建筑结构类型:框架-剪力墙结构5.投资总额:约4400万元6.项目计划工期:390个日历天7.质量目标:合格8.设计单位:xx市建筑设计院9. 承包单位:xx建工集团二、细则编制依据1、给排水、电气、空调相关专业图纸。

2、安装工程施工组织设计。

3、各专业安装工程施工质量验收规范。

4、国家有关规范与验收标准。

三、监理工作流程工程材料质量控制基本程序安装工程隐检、预检及分部分项工程验收程序安装材料验收程序半成品材料验收程序一般试验检查程序建筑设备安装工程质量控制流程(续)四、监理工作的控制要点及目标值(一)质量控制1、质量控制目标值根据业主要求及施工合同,本工程质量要求单体优良。

2、质量控制要点及手段为确保完成预期的质量目标,针对工程安装监理项目的具体情况,质量控制按下表内容组织实施详见监理规划。

(二)进度控制1、进度控制目标值总工期为390天,以业主与施工单位签定的工程总承包合同中所确定的总工期为目标。

2、进度控制要点确保工程进度,搞好安装与土建、装饰的交叉配合外,协调好各相关单位之间的关系,要求各相关单位认真安排施工作业计划,逐层搞好工序间的交叉与配合。

(三)投资控制1、投资控制目标值以业主与施工单位正式签订工程承包合同的合同价为目标。

2、投资控制要点及手段五、监理工作的方法及措施(一)、质量控制“百年大计,质量第一”是我国工程建设的一贯方针,日前,对本工程我项目监理部采用动态质量控制,对工程质量实行预控、检查、验评三结合,严格执行事前、事中、事后的质量控制措施,确保工程达到预期的质量目标。

办公及商业楼监理实施细则

办公及商业楼监理实施细则

办公及商业楼监理实施细则一、总则二、监理组织1.监理单位应具备相应的资质,监理人员应持有相关职业资格证书,有丰富的工程监理经验,并严格遵守监理行业的管理规定和道德规范。

2.监理单位应根据项目的规模和施工情况,合理配置监理人员,并及时向建设单位报备监理人员的资料和监理计划。

3.建设单位和监理单位应加强沟通,协商确定监理范围、职责,明确双方的权责。

三、监理范围1.监理单位应根据工程的全过程,从项目立项、设计、施工到竣工验收,全程参与监理工作。

2.监理单位应对建设单位提供的设计文件进行全面审查,包括方案设计、施工图设计等,确保设计符合相关法规和规范要求。

3.监理单位应对施工单位的施工方案、施工组织设计、施工进度等进行监督,确保施工合理、安全、高效。

4.监理单位应参与工程的验收工作,以确保工程质量符合合同约定和相关规范要求。

四、监理职责1.监理单位应按照合同约定,对工程的质量、安全、进度、材料等进行监督检查,发现问题及时提出整改意见,并追踪整改情况。

2.监理单位应定期向建设单位报告工程进展情况、质量状况、安全状况等,并提出合理化建议和风险预警。

3.监理单位应与施工单位建立良好的合作关系,协调解决工程施工中的纠纷和问题。

4.监理单位应参与工程的竣工验收,对工程各项指标进行检查测试,出具竣工验收报告。

五、监理程序1.监理单位应按照工程的实际情况和建设单位的要求制定监理计划,并报送建设单位审核确认。

2.监理单位应在工程施工前编制工程施工前的检查计划,对工程现场的准备工作进行检查评估。

3.监理单位应在工程施工过程中定期巡查,对施工进度、质量状况进行检查记录,并及时向建设单位上报。

4.监理单位应在工程竣工前编制竣工验收计划,对工程各项指标进行检查测试,确保达到相关规范要求后,出具竣工验收报告。

六、监理费用1.监理费用由建设单位承担,并按照监理单位提供的服务内容和工作量进行合理计算。

2.监理费用不得低于建设工程造价的2%,具体比例可以根据工程的复杂程度、监理范围和监理单位的资质等因素进行适当调整。

高楼建筑安全监理实施细则

高楼建筑安全监理实施细则
一、监理机构的监督职责
1. 监理机构应制定管理制度,建立健全监理档案,加强监理工
程的监督和检查,并定期向建设单位和施工单位提交监理报告。

2. 监理机构应加强对施工单位的监管力度,审查其施工方案和
质量计划,并对施工现场进行全过程的监理。

3. 监理机构应对施工期间的质量、安全、文明施工等情况进行
记录和检查,并及时提出整改意见和监理报告。

4. 监理机构应对施工设备、材料等进行抽查和检验,确保其符
合相关标准。

二、监理人员的监督职责
1. 监理人员应具备相关资格证书,对施工图纸和规范进行熟悉,并对施工进度进行监督。

2. 监理人员应对施工现场的质量、安全、文明施工等情况进行
检查,对施工单位提出整改意见。

3. 监理人员应及时向监理机构报告施工进度、质量及安全情况
等情况。

如发现违法违规行为,应及时向相关部门汇报并协助处理。

4. 监理人员应加强与施工单位和建设单位的沟通,协调好双方的关系,维护工程质量和安全。

三、监理报告的编写和提交
1. 监理机构应按照要求编写监理报告,报告内容应包括监理工作进展、质量、安全、文明施工、工程变更等情况。

2. 监理机构应定期向建设单位和施工单位提交监理报告,建设单位和施工单位应及时作出整改和反馈。

四、监理工作的成果评价
1. 监理机构应对工程质量、工程安全、文明施工等情况进行评估,并及时向建设单位和施工单位反馈评估结果。

2. 建设单位和施工单位应重视监理评估结果,及时整改不足之处,确保工程按照规范验收和投入使用。

以上是关于高楼建筑安全监理实施细则的内容,希望能对相关从业人员有所帮助。

高层建筑监理实施细则

高层建筑监理实施细则1. 引言本文档旨在规范高层建筑监理的实施细则,以确保项目按照规定的标准和要求进行监督和管理。

监理是确保高层建筑施工质量和安全的重要环节,具有重要的责任和职能。

2. 监理范围和职责2.1 监理范围:- 对高层建筑的施工过程进行监督,确保施工按照设计方案和相关法规进行;- 对材料和设备进行质量检查,及时发现和纠正问题;- 对施工单位的施工质量进行评估和监控。

2.2 监理职责:- 与设计单位和施工单位进行沟通,明确监理的具体要求和目标;- 定期检查施工现场,确保施工符合安全和质量要求;- 在监理过程中发现问题,及时提出整改措施和建议;- 与相关单位进行协调,解决问题和纠正错误。

3. 监理要求3.1 资质要求:- 监理人员应具备相关的专业技术和资质,熟悉高层建筑施工的各个环节;- 监理人员应参加相关培训和考试,不断提升自己的专业知识和技能。

3.2 工作要求:- 监理人员应遵守相关法律法规,严格按照规定的程序和要求进行监理工作;- 监理人员应及时向相关单位报告工作情况和发现的问题,并提出解决方案;- 监理人员应严格保守监理过程中的信息和数据,不得泄露给第三方。

4. 监理流程4.1 前期准备:- 与设计单位和施工单位进行会议,明确监理方案和目标;- 制定监理计划,明确监理的具体内容和时间安排。

4.2 施工监理:- 定期进行现场检查,确保施工按照设计方案进行;- 对施工过程中的质量问题进行评估和整改。

4.3 完工阶段:- 对项目进行验收,确保施工质量符合相关标准和要求;- 撰写监理报告,总结监理过程中的经验和问题。

5. 监理结果评定5.1 监理评定标准:- 按照国家相关标准和要求对施工质量进行评定;- 根据监理报告和现场检查结果进行评定。

5.2 监理结果:- 优秀:施工质量符合标准,未发现重大问题;- 良好:施工质量较好,存在一些小问题,可及时整改;- 合格:施工质量符合最低要求,但存在一些较大问题,需要整改;- 不合格:施工质量严重不达标,需要重新整改或追究责任。

高层建筑安装工程监理实施细则

高层建筑安装工程监理实施细则一、工程概况本次高层建筑安装工程位于具体地点,总建筑面积为X平方米,建筑高度为X米,地上X层,地下X层。

该建筑主要功能包括商业、办公和住宅等。

安装工程涵盖了电气、给排水、暖通空调、消防等多个系统。

二、监理工作依据1、相关法律法规,如《建筑法》、《建设工程质量管理条例》等。

2、建设工程监理规范及相关标准。

3、本工程的设计文件、施工图纸及技术说明。

4、建设工程施工合同及监理合同。

三、监理工作目标1、质量目标:确保安装工程符合设计要求及相关规范标准,达到合格工程标准。

2、进度目标:按照施工合同约定的工期,监督施工单位合理安排施工进度,确保工程按时竣工。

3、投资目标:严格控制工程变更和索赔,使安装工程投资控制在合同价款范围内。

四、监理工作流程1、施工准备阶段审查施工单位的资质和施工方案。

参加设计交底和图纸会审。

检查施工单位的质量保证体系和安全生产管理体系。

2、施工阶段对原材料、构配件和设备进行质量检验。

旁站监理关键工序和重要部位的施工。

定期组织召开监理例会,协调解决施工中存在的问题。

3、竣工验收阶段组织分项、分部工程验收和单位工程预验收。

督促施工单位整改存在的问题。

参加建设单位组织的竣工验收。

五、监理工作的控制要点及目标值(一)电气工程1、变配电室设备基础的位置、尺寸和标高应符合设计要求。

变压器、开关柜等设备的安装应牢固、整齐,接线应正确、可靠。

接地系统的接地电阻应符合设计要求。

2、电气配管管材的材质、规格应符合设计要求。

配管的弯曲半径、连接方式应符合规范要求。

暗配管的保护层厚度应符合要求。

3、电气配线导线的规格、型号应符合设计要求。

导线的连接应牢固、可靠,绝缘电阻应符合要求。

4、照明系统灯具的安装位置、高度应符合设计要求。

开关、插座的安装应平整、牢固,接线应正确。

(二)给排水工程1、室内给水系统管材、管件的材质、规格应符合设计要求。

管道的安装应横平竖直,连接方式应符合规范要求。

办公楼监理细则范文

办公楼监理细则范文一、总则1.办公楼监理的目标是确保办公楼的建设质量、安全和环保符合相关法规和标准。

2.办公楼监理应由具备相关资质证书和执业经验的监理机构进行,监理人员应具备相关专业知识和丰富的实践经验。

3.办公楼监理应按照相关法规和标准进行,秉持公正、独立和客观的原则进行监督和检查。

二、监理范围1.办公楼监理应从规划阶段开始,包括施工前、施工中和竣工验收等多个阶段的监督和检查。

2.办公楼监理应涵盖建筑结构、给排水系统、电气系统、空调系统、消防系统等各个方面的监督和检查。

三、监理职责1.办公楼监理应随时进行现场检查,确保施工过程符合设计文件和施工图纸。

2.办公楼监理应对施工过程中出现的质量问题进行整改和追踪,确保问题得到及时解决。

3.办公楼监理应对施工过程中的安全问题进行检查,确保施工现场符合安全要求。

4.办公楼监理应对施工过程中的环境保护问题进行检查,确保施工过程对周围环境的影响最小化。

5.办公楼监理应定期向建设单位提供监理报告,包括工作进展、存在的问题和建议等。

四、监理程序1.办公楼监理应与设计单位和施工单位建立紧密的配合关系,确保监理工作的顺利进行。

2.办公楼监理应在施工前对施工图纸进行审核,确保设计文件的准确性和完整性。

3.办公楼监理应在施工中随时进行现场检查,确保施工质量的控制。

4.办公楼监理应在工程竣工前进行最终验收,确保建设项目的合格和合法。

五、监理记录1.办公楼监理应进行详细的记录,包括检查的时间、地点、内容和结论等。

2.办公楼监理应对发现的问题进行整理和报告,确保问题得到及时解决。

3.办公楼监理应保留所有相关文件和记录,作为备案和证明。

六、监理费用1.办公楼监理费用按照约定的方式和金额支付。

2.办公楼监理费用的计算应根据工程规模和监理内容进行合理的确定。

七、违约与终止1.如发现监理机构存在违规或不当行为,建设单位有权终止合同并追究其法律责任。

2.如监理机构未能按照约定履行监理职责,建设单位有权终止合同并追究其法律责任。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

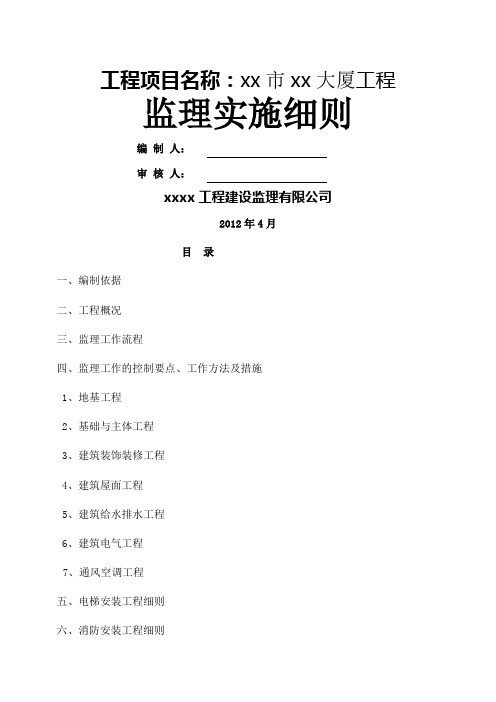

工程项目名称:xx市xx大厦工程监理实施细则编制人:审核人:xxxx工程建设监理有限公司2012年4月目录一、编制依据二、工程概况三、监理工作流程四、监理工作的控制要点、工作方法及措施1、地基工程2、基础与主体工程3、建筑装饰装修工程4、建筑屋面工程5、建筑给水排水工程6、建筑电气工程7、通风空调工程五、电梯安装工程细则六、消防安装工程细则七、节能实施细则八、安全工作细则一、编制依据《建设工程监理规范》、已批准的监理规划、设计文件、与工程相关的各类图籍、标准和技术资料、施工组织设计。

二、工程概况工程名称:xx大厦工程地点:北京路与两条规划路的交口处建筑面积:总共56248.8平米,其中地上建筑面积40781.78平米,地下建筑面积15467.02平米。

结构类型:框架剪力墙结构建设单位:xx房地产开发公司设计单位:xx市建筑设计研究院有限公司施工单位:河北xx建设集团有限公司监理单位:xxxx工程建设监理有限公司本工程建筑设计使用年限50年,屋面防水等级为Ⅱ级,地下防水等级二级,建筑物地下两层,地上19层,建筑物高度66.45米,防火设计为一类公共建筑物,耐火等级一级。

3、结构设计:(1)钢材钢材采用热轧光圆钢筋HPB300和热轧带肋钢筋HRB235、HRB400。

(2)砌体非承重墙采用加气混凝土砌体,砌筑砂浆为M5混合砂浆。

(3)剪力墙地上结构、电梯井筒体为剪力墙,厚度分别为200mm。

(4)现浇板有梁板厚100mm、120mm、180mm。

(5)地下防水地下室墙板:钢筋混凝土墙板刚性自防水,外墙为SBS卷材防水;地下室底板:钢筋混凝土墙板刚性自防水,底板下设4厚改性沥青防水卷材;施工缝:设300X3钢板止水带(6)建筑装饰内墙面:乳胶漆墙面、水泥砂浆墙面。

外墙面:外墙涂料顶棚:乳胶漆面层顶棚(7)建筑节能外墙外侧设75(外墙)、105厚(山墙)、聚苯板(地上)保温层(8)屋面工程卷材防水层上着保护层,不上人屋面。

(9)管道工程本工程主要包括:给排水工程,消防系统(10)电器及弱电工程本工程电气部分包括:照明系统、防雷接地系统、综合布线系统、通信系统、有线电视系统。

三、监理工作流程(1)质量控制框图(2)施工全过程的质量控制(3)、工序验收框图(4)设计变更处理流程框图(5)工程款交付流程框图申请四、监理工作的控制要点、工作方法及措施(一)地基工程监理1、地基与基础工程具有隐蔽性,地基与基础工程监理还具有时效性,不及时进行监控,往往就难以补救,这就要求现场人员不断进行跟踪监督、监测,即使按要求进行纪录,以免错过时机。

2、地基与基础工程监理工作的优劣往往会影响上部结构工程,甚至决定整个工程的效果。

因此在监理过程中监理员必须坚持按法律、法规、技术标准和合同办事,对工程要严密控制,严格要求,原则问题要一丝不苟,决不含糊;在工作中要严守岗位,认真细致,不遗留任何一点隐患;对有损于地给予基础工程效果的行为,要坚决予以制止和纠正。

3、检查监督的方法:通过会议或交谈直接进行,察看分析原始记录、会计报表、统计数据等书面材料,深入现场具体了解实际情况,即巡视。

旁站或跟踪监理,就是在现场对工程的重要环节或关键部位,实施全过程的察看监督。

4、开挖基坑时,预留30cm由人工清理,监理员应严格履行验槽手续。

监理员需督促施工单位采取防雨、排水措施,并禁止在垫层邻近地方实施挖掘。

垫层底部有古井、古墓、洞穴、旧地基、暗塘等软硬不均的部位时,监理人员应要求施工方先予清理,并经检查合格后,方可用灰土逐层回填夯实。

5、监理人员通过观察和尺寸检查对基坑开挖的边界线进行验收;当基坑开挖涉及到边坡或邻近建筑物的稳定时,监理人员应评价是否符合有关规定或检查是否采取了相应的维护措施。

基坑开挖完毕后,监理人员要组织施工方、设计方、勘察方及其他有关人员共同进行基底验槽,检查基底标高、基底土质是否符合设计要求,检查基底土层是否遭受过部分扰动或有无浮土存在,当确认基底的处理已满足设计要求和施工规范规定时,方可签字同意下道工序施工。

(二)基础与主体结构监理钢筋工程一、材料要求:进场钢筋首先要对其外观和标牌进行检查,钢筋表面不得有裂纹、结疤和折叠,标牌应注明生产厂、生产日期、钢号、炉罐号、钢筋级别、直径等标记,并附有质量证明书。

二、钢筋加工钢筋的切断:在进行钢筋切断时要长短搭配,统筹排料,一般按照先断长料,后断短料的原则,以减少损耗,节约钢筋。

在巡视过程中,如发现钢筋有辟裂、偏头或严重弯头现象,必须切除。

如发现钢筋的硬度与该类型有很大出入,应查明原委后再作处理。

钢筋的弯曲变形:钢筋弯曲要保证形状准确,平面上没有翘曲不平现象;钢筋末端的净空直径不小于钢筋直径的2.5倍;钢筋弯曲点处不得有裂缝,对于二级、三级钢筋不得弯过大再弯回来。

三、钢筋的见证取样试验1、热轧钢筋进场时,应按批进行检查和验收。

每批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不大于60t。

外观检查:从每批钢筋中抽取5%进行外观检查;2、力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验。

如有一项试验结构不符合要求,则从同一批中另取双倍数量的试样重作各项试验。

如仍有一个试样为不合格品,则该批钢筋为不合格。

热轧钢筋在加工过程中发现脆断、焊接性能不良或机械性能显著不正常等现象时,应进行化学成分分析或其他专项检验。

四、钢筋的焊接对焊前应清除钢筋端头约150mm范围内的铁锈、污泥等,如钢筋端头有弯曲,应予调制或切除。

当调换焊工或更换焊接钢筋的规格和品种时,应先制作对韩试验(不少于2个)进行冷弯试验。

合格后,才能成批焊接。

焊接参数应根据钢种特性、气温高低、实际电压、焊机性能等具体情况有操作人员自行修正。

夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊缝与钢筋轴线垂直。

焊接完毕后,应待接头处由白虹色变为黑红色才能松开夹具,平稳地取出钢筋,以免引起接头弯曲。

焊接场地应有防风、防雨措施,以免接头区骤然冷却,发生脆裂。

五、焊件见证取样试验1、钢筋闪光对焊头的外观检查,每批抽查10%的接头,并不得少于10个。

钢筋闪光对焊街头的力学性能试验包括拉伸试验和弯曲试验,应从每批成品中切取6个试样,3个进行拉伸试验,3个进行弯曲试验。

在同一班内,由同一焊工,按同一焊接参数完成的200个同类型接头作为一批。

一周内连续焊接时,可以累计计算。

一周内累计不足200个焊接时,也按一批计算。

2、外观检查:钢筋闪光对焊接头的外观检查,应符合下列要求:接头处不得有横向裂纹;与电极接触处的钢筋表面,对于I 、II、III级钢筋,不得有明显的烧伤;对于IV级钢筋不得有烧伤;低温对焊时,对于II 、III、IV 级钢筋不得有烧伤;接头处的弯折,不得大于4度;接头处的钢筋轴线偏移不得大于钢筋直径的0.1倍,同时不得大于2mm;当有一个接头不符合要求时,应对全部接头进行检查,剔出不合格品。

不合格接头经切除重焊后,可提交二次验收。

3、拉伸试验:钢筋对焊接头拉伸试验时,应符合下列要求:三个试样的抗拉强度均不得低于该级别钢筋的抗拉强度标准值;至少有两个试样断于焊缝之外,并呈塑性断裂。

当检验结果有一个试样的抗拉强度低于规定指标,或有两个试样在焊缝或热影响区发生脆性断裂时,应区双倍数量的试样进行复检。

复验结果,若仍有一个试样的抗拉强度低于规定指标,或有三个试样呈脆性断裂,则该批接头即为不合格品。

4、弯曲试验:弯曲试验结果如有两个试样未达到上述要求,应取双倍数量,试样进行复验。

复验结果若有三个试样不符合要求,该批接头即为不合格品。

六、钢筋的机械连接1、连接套筒应按照产品设计图纸要求制造重要尺寸(外径、长度)及螺纹牙型、精度应经检验。

2、丝头加工(1)钢筋下料对不宜用热加工方法切断、钢筋截面宜平整并与钢筋州县垂直,不得有马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲适应调直。

(2)丝头加工时应使用水性润滑液,不得使用油性润滑液。

(3)丝头中径、牙型角及丝头有效螺纹长度应符合设计规定。

(4)丝头有效螺纹中径的圆柱度(每个螺纹的中径)误差不得超过0.2mm。

(5)标准型接头丝头有效螺纹长度不小于1/2连接套筒长度,其他连接形式应符合产品设计要求。

(6)丝头加工完毕经检验合格后,应立即戴上丝头保护帽或拧上连接套筒,防止装卸钢筋时损坏丝头。

3、钢筋连接施工(1)在进行钢筋连接时,钢筋规格应于连接套筒规格一致,并保证丝头和连接套筒内螺纹干净,完好无损。

(2)钢筋连接时应用工作扳手将丝头在套筒中央位置顶紧,当采用加锁母型套筒时应用锁母锁紧。

(3)钢筋接头拧紧后应用力矩扳手进行力矩值检查,并加以标记。

七、机械连接接头试件见证取样试验1、检验类别(1)形式检验:确定钢筋连接接头的性能等级(2)出厂检验:确定套筒及锁母的质量(3)现场检验:丝头:检验被连接接头的质量连接接头:检验钢筋连接接头的外观质量拧紧力矩:检验钢筋连接施工的拧紧力矩值单向拉伸:检验钢筋连接接头的力学性能2、形式检验(1)检验条件:在下列情况下应进行钢筋连接接头的形式检验接头产品进行产品或生产鉴定;材料、工艺、规格有改动;停产一年以上;质量监督部门提出专门要求;(2)检验范围:应符合JGJ107的有关规定(3)检验要求:形式检验试验方法应符合JGJ107的有关规定,接头的性能必须全部符合相应性能等级的要求,又一项不符合要求时应降级使用。

(4)检验资质:钢筋连接接头的形式检验应由国家、省部级主管部门认可的质量检验部门进行,并出具检验报告和结论。

3、连接套筒及锁母的出厂检验(1)连接套筒及锁母的尺寸及外观质量应符合设计要求;(2)连接套筒及锁母的外观质量检验应逐个进行;(3)连接套筒及锁母的内螺纹尺寸检验按连续生产的套筒或锁母每500个为一个检验批,每批按10%随机抽查,不足500个也按一个检验批计算;(4)连接套筒及锁母的抽检合格率应不小于95%,当抽检合格率小于95%时,应另抽取同样数量的产品重新检验,当两次检验的总合格率不小于95%时,该批产品合格。

若合格率仍小于95%,应归该批产品进行逐个检验,合格者方可使用。

4、丝头现场检验(1)丝头的尺寸及外观质量应符合规范规定;(2)加工的丝头应逐个进行自检,不合格的丝头应切去重新加工;(3)自检合格的丝头,应由现场质检员随机抽样进行检验,以一个工作班加工的丝头为一个检验批,随机抽取10%,却不少于10个。

(4)现场丝头的抽检合格率不应小于95%,当抽检合格率小于95%时,应另抽取同样数量的丝头重新检验,当两次检验的总合格率不小于95%时,该批产品合格。

若合格率仍小于95%时,应对全部丝头进行逐个检验,合格者方可使用。

5、钢筋连接质量及拧紧力矩检验(1)钢筋连接接头的外观质量及拧紧力矩应符合规范要求;(2)钢筋连接接头的外观质量在施工时应逐个自检,不符合要求的钢筋连接接头应及时调整或采取其他有效的连接措施;(3)外观质量自检合格的钢筋连接接头,应由现场质检员随机抽查进行检验,同一施工条件下采用同一材料的同等级、同型号、同规格接头,以连续生产的500个为一个检验批进行检验和验收。
