输变电工程质量旁站方案
110KV监理旁站方案

深圳市威彦达电力工程监理有限公司目录一、工程概况二、编制依据三、旁站监理范围四、旁站监理程序五、旁站人员职责六、旁站监理内容(一)土方回填质量监理(二)防水混凝土工程质量监理(三)混凝土工程质量监理卷材(四)卷材防水层工程质量监理一、工程概况本变电站的工程规模为:3×63MVA主变压器,110kV出线3回,10kV出线48回,无功补偿6组8016kVar电容器组。
建筑工程:本工程总用地面积为5275m2,其中围墙内用地面积3542 m2,进站道路用地面积275 m2,站区其他用地面积458 m2;本期工程规模包括钢筋混凝土框架结构三层GIS综合楼一栋(带半地下室),高度17.10m(檐高),局部12.80m,建筑面积2427.4 m2;主变基础、中性点及母线桥3座,场地主电缆沟64m(1400×1200单沟),消防水池、事故油池、化粪池各一座;站区道路781 m2,围墙246m,挡土墙606m3,站区绿化1154 m2,站外护坡210m3。
电气工程:本工程安装110kV双绕组变压器3台,容量为3×63MVA; 110kV 接线方式采用单母分段接线,共10个间隔,设备采用全封闭组合电器GIS;10KV 母线采用单母线分段接线,设备采用成套配电装臵;无功补偿装臵共6组,容量为3×2×8016kVar。
二、编制依据1、110kV燕川变电站工程设计图纸;2、国家施工规范,验收规范GB50300-2001、及强制性标准条文等;3、相关设计规范、作业技术措施及单体图集等。
4、本工程地质勘察报告。
三、旁站监理范围土方回填、结构混凝土浇筑、防水混凝土浇筑、卷材防水层细部构造处理;四、旁站监理程序1、上述实施旁站监理的各分项工程,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。
2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
输电线路工程质量旁站监理方案

输电线路工程质量旁站监理方案批准:年月日审核:年月日编写:年月日目录1、编制目的 (1)2、编制依据 (1)3、旁站工作流程及要求 (2)旁站监理的定义 (2)旁站点的设立 (2)旁站点的确认 (3)旁站监理的实施: (3)4、监理旁站范围及内容 (6)旁站范围 (6)旁站的内容 (6)5、监理旁站职责 (10)6、监理旁站工作纪律 (11)7、附件 (12)附件1:工程旁站监理计划表 (12)一、基础工程 (12)线路复测 (12)线路复测 (12)√ (12)附件2:旁站监理记录表(JZL9) (13)1、编制目的为贯彻《建设工程监理规范》(GB50319-2000)规定要求,指导监理人员在施工监理过程中对工程施工质量进行旁站监理。
通过对本工程监理质量目标的分解、责任主体及重点措施的明确,指导本工程监理项目部及监理人员开展监理旁站工作,最终实现工程质量目标。
2、编制依据《关于印发<国家电网公司电力建设工程施工安全监理管理办法>的通知》(国家电网基建〔2007〕302号);《关于印发<国家电网公司电力建设工程施工质量监理管理办法>的通知》(国家电网基建〔2010〕166号);《建设工程文件归档整理规范》(GB/T 50328-2001);《建设工程监理规范》(GB50319-2000);《关于应用<国家电网公司输变电工程施工工艺示范手册>的通知》(基建质量[2006]135号 );《关于印发<国家电网公司电力建设起重机械安全监督管理办法>的通知》(国家电网安监[2008]841号);《电力系统光纤通信运行管理规程(DL/T547-94)》《关于强化输变电工程施工过程质量控制数码采集与管理的工作要求》(基建质量[2010]322号)《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》(基建安全[2007]25号)《电力建设安全工作规程第2部分:架空电力线路部分》();《110~500KV架空电力线路施工及验收规范》(GBJ50233-2005);《输变电工程建设管理文件》(国家电网公司电网建设分公司2003 年 3 月);《架空送电线路导线及避雷线液压施工工艺规程(SDJ226-87)》;项目法人与设计、施工、调试、加工制造等承包单位签订的合同及有关附件和文件;工程施工图等有关设计技术文件;本工程《建设监理规划》、《专业监理实施细则》等;监理项目部将根据新颁布和新下发的规程、规范、标准、文件等及时更新《监理项目部技术标准目录清单》,作为监理工作和监理文件编制的依据。
变电站工程旁站监理方案

变电站工程旁站监理方案一、监理内容随着电力行业的发展,变电站工程的规模和复杂度越来越大,监理工作的重要性也变得愈发凸显。
变电站工程旁站监理是对变电站工程施工过程中质量、安全、进度等方面的全程监督和管理,能够有效保障工程质量和工期的顺利完成。
因此,本方案将详细介绍变电站工程旁站监理的内容和要求。
1.1 变电站工程旁站监理范围变电站工程旁站监理范围包括但不限于以下内容:1. 设计文件审查2. 施工进度管理3. 质量检查4. 安全监督5. 现场协调6. 进度与质量报告1.2 变电站工程旁站监理目标本项目旁站监理的目的是确保变电站工程施工过程中能够按照设计图纸和技术规范要求,保证工程质量和工期达到预期目标,并有效的监督施工现场的安全生产。
1.3 变电站工程旁站监理的责任旁站监理人员应当熟悉方案和施工方案内容,严格按照相关技术规范和文件要求,对施工现场进行全面监理,确保变电站工程的施工顺利进行。
二、监理方法为了达到变电站工程旁站监理的目标,监理人员需要采取合适的监理方法,全面地对工程现场进行监督和管理。
下面将具体介绍变电站工程旁站监理的具体方法和要求。
2.1 设计文件审查监理人员应当详细查阅工程设计文件,全面了解设计要求和技术规范,对施工方案进行评审,并及时提出合理的意见和建议。
2.2 施工进度管理监理人员应当严格按照工程计划安排,监督施工进度的执行情况,并及时发现和处理进度延误的问题。
2.3 质量检查监理人员应当随时对施工质量进行检查,确保施工质量符合设计要求和技术规范,及时发现并纠正存在的质量问题。
2.4 安全监督监理人员应当密切关注施工现场的安全生产情况,加强安全宣传教育,定期组织安全检查,及时处理安全隐患,确保施工现场的安全。
2.5 现场协调监理人员应当积极协调施工现场各方的合作,解决施工中的技术和质量问题,确保工程的顺利进行。
2.6 进度与质量报告监理人员应当定期向建设单位和施工方提交工程进度和质量报告,及时通报工程的施工情况和存在的问题。
某输电工程安全监理旁站方案

某输电工程安全监理旁站方案一、背景与目标输电工程是电力系统中至关重要的一环,其设计、施工、运营环节需要严格遵守相关的技术标准和安全规定。
为确保输电工程的安全可靠运行,需要进行全程监理,并及时发现和解决可能存在的安全隐患和问题。
本方案旨在明确安全监理旁站的工作内容、流程和方法,提高工程的安全运行水平。
二、工作内容1. 设计阶段(1)对输电工程的设计文件进行全面审查,包括设计变更申请、设计说明、主要参数等。
(2)与设计单位进行沟通,确认设计方案是否满足相关技术标准和规范要求,是否考虑了安全可靠性。
(3)对设计文件的合理性、合规性进行评估,提出修改意见和建议。
2. 施工阶段(1)监督施工单位的作业过程,包括施工准备、施工方案、设备配置等。
(2)检查施工现场的安全设施和防护措施,确保施工人员和设备的安全。
(3)监控施工进度和质量的合理性,及时发现和纠正施工过程中的不合规行为和质量问题。
(4)协助解决施工过程中可能存在的技术问题和困难。
3. 调试阶段(1)参与调试计划的制定,确认测试方案和参数设置。
(2)监督调试过程,包括试验设备的运行情况、测试数据的采集和处理。
(3)审查调试结果,确保设备或系统运行参数正常,无运行隐患。
4. 运营阶段(1)参与运行标准和操作规程的编制,确保运行过程符合要求。
(2)定期监测设备运行状态,及时发现和解决设备故障和运行异常问题。
(3)组织开展定期安全检查,包括设备巡视、设备状态监测和保护装置测试等。
(4)跟踪工程运行情况,汇总运行数据和故障记录,及时进行分析和处理。
(5)参与应急抢修和事故处理工作,协助恢复电力供应和减少损失。
三、工作流程1. 筹备阶段(1)成立安全监理旁站工作组,明确工作职责和人员配备。
(2)编制安全监理旁站工作计划,明确工作内容、工期和资源需求。
2. 实施阶段(1)根据工程进度安排,按照工作计划进行安全监理旁站工作。
(2)与相关单位和工程人员进行沟通,协调工作进展和解决工作中的问题。

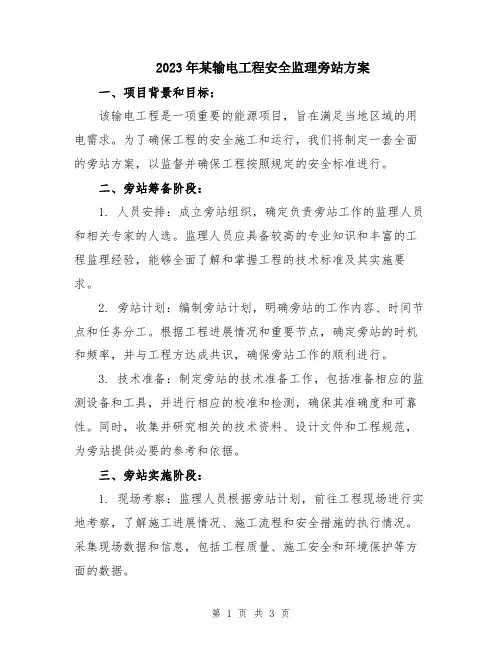

2023年某输电工程安全监理旁站方案

2023年某输电工程安全监理旁站方案一、项目背景和目标:该输电工程是一项重要的能源项目,旨在满足当地区域的用电需求。
为了确保工程的安全施工和运行,我们将制定一套全面的旁站方案,以监督并确保工程按照规定的安全标准进行。
二、旁站筹备阶段:1. 人员安排:成立旁站组织,确定负责旁站工作的监理人员和相关专家的人选。
监理人员应具备较高的专业知识和丰富的工程监理经验,能够全面了解和掌握工程的技术标准及其实施要求。
2. 旁站计划:编制旁站计划,明确旁站的工作内容、时间节点和任务分工。
根据工程进展情况和重要节点,确定旁站的时机和频率,并与工程方达成共识,确保旁站工作的顺利进行。
3. 技术准备:制定旁站的技术准备工作,包括准备相应的监测设备和工具,并进行相应的校准和检测,确保其准确度和可靠性。
同时,收集并研究相关的技术资料、设计文件和工程规范,为旁站提供必要的参考和依据。
三、旁站实施阶段:1. 现场考察:监理人员根据旁站计划,前往工程现场进行实地考察,了解施工进展情况、施工流程和安全措施的执行情况。
采集现场数据和信息,包括工程质量、施工安全和环境保护等方面的数据。
2. 技术检查:监理人员对工程施工实践中的技术问题进行检查,包括工序标准是否符合规范要求、材料检测是否合格、施工方案和图纸是否得到按要求执行等。
根据检查结果提出整改意见,并与项目方进行沟通和协商,确保问题得到及时解决和整改。
3. 安全监控:通过实施安全监控措施,对工程现场的施工安全情况进行评估和监测。
监测手段可以包括现场视频监控、无人机巡检等。
针对现场发现的安全问题,及时制定相应的措施并督促工程方进行整改,确保工程施工的安全性。
4. 质量把关:监理人员对工程中的关键工序和关键节点进行质量把关,确保施工符合设计和规范要求。
通过稽查、抽样检测等手段,对施工质量进行评估,及时纠正和整改质量问题,保证工程的施工质量。
5. 现场记录:监理人员应进行详尽的旁站记录,包括旁站实施情况、安全问题、质量问题、解决方案等。
某输电工程安全监理旁站方案

某输电工程安全监理旁站方案输电工程是一项重要的工程项目,其安全监理旁站方案至关重要。
在该方案中,需要考虑到项目本身的特点以及安全监理的核心内容,以确保工程的顺利进行和人员的安全。
下面是一个不含分段语句的、关于输电工程安全监理旁站方案的篇章。
一、安全监理旁站的背景和目的在输电工程的建设中,安全始终是至关重要的。
安全监理旁站的目的是为了确保工程在设计、施工和运行过程中的安全,并及时发现和解决可能存在的问题,防止事故的发生,保护人员的生命财产安全。
二、安全监理旁站的内容和要求1. 设计阶段的安全监理旁站在设计阶段,安全监理旁站应包括以下内容:(1)审查设计文件中的安全性能要求,确保符合相关规范和标准。
(2)对设计方案进行分析和评估,以确定是否存在潜在的安全隐患。
(3)参与设计方案的讨论和决策过程,提出合理化建议,并确保安全要求得到充分考虑。
2. 施工阶段的安全监理旁站在施工阶段,安全监理旁站应包括以下内容:(1)检查施工方案,确保其符合设计要求和安全规范。
(2)监督施工现场的安全管理和施工进度,包括施工人员的安全培训、安全设备的使用以及施工过程中的安全措施等。
(3)检查施工质量,发现并纠正可能存在的质量问题,并及时报告和处理安全事故。
3. 运行阶段的安全监理旁站在运行阶段,安全监理旁站应包括以下内容:(1)检查设备的运行状态,包括电力输送设备和控制系统等。
(2)监督运行过程中的安全管理措施,如预防电力事故、防止火灾爆炸等。
(3)参与事故处理和应急救援工作,及时处理突发事件,保障人员的安全。
三、安全监理旁站的实施步骤和方法1. 制定安全监理旁站计划,明确旁站的时间、地点、主要内容和责任人等。
2. 进行实地旁站,观察和检查相关设备和施工现场,了解实际情况。
3. 与施工单位、设计单位和监理单位进行沟通交流,了解各方的问题和需求。
4. 撰写旁站报告,对旁站过程进行记录和总结,提出相应的建议和措施。
5. 及时通报和汇报旁站情况,以便相关部门和人员能够及时采取措施和解决问题。
2023年某输电工程安全监理旁站方案

2023年某输电工程安全监理旁站方案一、背景介绍随着社会经济的快速发展,能源供应的需求也在不断增加。
为了满足电力供应的安全、稳定和高效,输电工程在城市化和工业化的进程中变得越来越重要。
然而,随着输电工程规模的不断扩大,工程复杂度的增加,工程安全监理的重要性也越来越凸显。
因此,在2023年某输电工程的建设过程中,需要制定一套完善的安全监理旁站方案,以确保工程的顺利进行和安全运行。
二、旁站目标1.确保输电工程的施工过程安全可控,尽可能避免事故和质量问题的发生。
2.提高工程的质量水平,确保输电线路的稳定运行。
3.完善施工过程中的安全管理措施,确保工人的生命安全和身体健康。
4.加强与施工单位的沟通与配合,提前发现和解决施工过程中的各种问题。
5.对工程质量、安全和进度进行全面监督和检查,确保施工符合相关标准和规定。
三、旁站内容和流程1.旁站前准备(1)确定旁站小组成员,包括安全专家、电力专家、设计专家和监理工程师等。
(2)收集施工方案、质量控制计划、施工进度计划等相关文件,进行前期的技术评估和问题分析。
(3)与施工单位进行前期的沟通,了解施工方案、施工图纸等技术细节。
2.施工前旁站(1)对施工图纸、技术要求和材料进场进行审核,确保施工方案符合相关标准和规定。
(2)对施工现场进行踏勘,评估环境条件、施工条件和安全风险,制定安全措施和预案。
(3)评估施工进度计划,确定施工过程中的关键节点和重点检查内容。
3.施工中旁站(1)每周定期对施工现场进行巡查,检查施工进展、施工质量和安全管理措施的执行情况。
(2)针对施工过程中出现的问题,及时与施工单位沟通协调,提出解决方案,并进行跟进检查。
(3)重点关注施工过程中可能出现的安全隐患,确保施工现场的安全控制与管理。
4.施工后旁站(1)对完工的工程进行综合验收,检查工程质量和施工符合标准。
(2)对施工过程中存在的问题进行整理和总结,提出改进建议,为后续类似工程提供参考和借鉴。
2023年某输电工程安全监理旁站方案

2023年某输电工程安全监理旁站方案____年某输电工程安全监理旁站方案一、背景随着经济的发展和城市化进程的推进,输电工程作为能源供应的重要环节,承担着输送电能的重要任务。
然而,在输电工程建设过程中,存在着安全风险,如施工过程中的安全事故、设备故障等。
因此,为了确保输电工程的安全可靠运行,必须进行有效的监理工作。
二、监理旁站的定义与目的监理旁站是指在工程施工过程中,监理工作人员或专家对施工现场进行定期或不定期的巡视、检查和评估,并提出相应的建议和意见,以确保工程按照规划和设计要求进行建设,确保施工工艺、质量和安全等方面的合规性。
监理旁站的目的是多方面的,主要包括以下几点:1. 提供独立的监督评估:监理旁站可以对施工现场的进展、质量和安全进行独立的评估,确保工程施工符合相关法律法规和技术标准。
2. 发现和解决问题:监理旁站可以及时发现施工过程中的问题和隐患,并提供相应的解决方案,确保问题及时得到解决,避免影响施工进展和工程安全。
3. 保障工程安全:通过监理旁站,可以及时发现并纠正施工现场的安全隐患,确保工程施工过程中的安全风险得到控制,避免事故发生。
三、监理旁站的组织与流程1. 监理旁站组织根据工程的规模和复杂程度,确定监理旁站的组织方式和人员配置。
(1)监理旁站组织方式:监理旁站可以根据施工进度和安全风险的需要,采取定期旁站或不定期旁站的方式进行。
定期旁站是指根据工程的进度和施工计划,制定固定的旁站时间,定期对施工现场进行巡视和检查。
不定期旁站是指根据工程的具体情况,结合施工进展和重要节点,随时安排旁站。
(2)监理旁站人员配置:监理旁站的人员配置主要包括监理工程师和相关专家。
监理工程师要具备相关专业知识和工程管理经验,能够对施工现场进行全面的评估和监督;相关专家要根据工程的特点和需要,由工程施工单位或监理单位进行调配。
2. 监理旁站流程(1)旁站前准备工作:确定旁站时间、地点和旁站人员,制定旁站计划和任务清单。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
JZL2*:质量旁站方案洛阳宜阳花果山35伏输变电工程质量旁站方案(变电站)批准年月日审核年月日编制年月日河南豫电电力建设监理有限公司洛阳宜阳花果山35千伏输变电工程监理项目部2017年09月目录1编制目的2编制依据3监理旁站职责4旁站工作流程及要求5监理旁站范围及内容6附件旁站监理记录表1编制目的为了确保本工程实体工程质量,创建优质变电站工程,对变电站工程中的隐蔽工程的隐蔽过程、下道工序完成后难以检查的关键或重点部位、关键或重要工序等,监理方要通过编制工程旁站点的设置和监理人员的旁站工作,以期达到国家电网公司输变电工程质量目标。
2编制依据(1)本工程监理项目部制定的“监理规划”、“专业监理实施细则”(2)《房屋建筑工程施工旁站监理管理办法(试行)》(建设部2003年1月1日起执行)(3)《国家电网公司基建质量管理规定》国网(基建/2)112-2015 (4)《建设工程监理规范》(GB50319-2013)(5)《电力建设工程监理规范》DL/T 5434-2009(6)《国家电网公司输变电工程建设监理管理办法》国网(基建/3)190-2015(7)《工程监理规范》GB/T 26429-2010(8)《建设工程安全生产管理条例》国务院令第393号发布(9)《建设工程质量管理条例》国务院令第279号(10)《电力建设工程施工安全监督管理办法》国家发改委(2015-28号)(10)工程设计图纸、工程文件(11)施工组织设计项目管理实施规划3监理旁站职责(1)检查施工单位现场人员到岗、特殊工种人员持证上岗以及施工机械,建设材料准备情况。
(2)在现场跟班监督关键部位、关键工序的施工方案执行以及工程建设强制性标准情况。
(3)核查进场材料,构配件,设备的出厂质量证明,质量检验报告。
(4)督促施工单位进行现场检查和必要的复验。
(5)记录加工制作及工序施工质量检查结果。
(6)检查危险作业的安全措施是否健全、符合要求。
(7)重要作业项目是否执行法律、法规。
(8)旁站监理过程中,发现有违反工程建设强制性标准行为的,有权责令施工企业立即改正;发现施工作业可能危及工程质量时,应及时向总监理工程师报告,由总监理工程师采取必要的措施。
(9)做好旁站监理记录和监理日记,保存旁站监理原始资料。
4旁站工作流程及要求(1)实施旁站监理的各分项工程,施工单位应提前24小时向项目监理部申报施工申请。
(2)收到施工单位的报告后,监理工程师应立即检查确认是否已具备施工条件。
检查内容如下:1)上道工序及其他专业在该部位的工程是否已确认合格。
2)施工方案是否已经监理批准。
3)施工设备、人员、材料等是否到位。
4)安全设施是否符合相关要求。
5)是否有影响施工的其他因素。
在以上条件均满足后,经总监理工程师确认后签认申请表并安排好旁站监理人员实施旁站监理。
(3)旁站前监理人员应充分了解和掌握施工所用材料、设备的质量情况以及施工图纸、设计要求、标准、规范等。
(4)旁站监理工作主要由现场监理员进行,监理员执行旁站前,专业监理工程师向其进行交底,明确交代旁站项目范围、质量标准、注意事项及突发事件处置要点,并配备必要的监理设施。
(5)旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
(6)旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
(7)按总监理工程师批准的监理实施细则逐项执行或按商定的工艺质量标准进行监督检查,并作好质量记录和取样分析。
应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。
(8)旁站监理人员必须在施工点现场持续进行监理,必要时监理人员可轮流旁站,但须做好交接工作。
(9)旁站监理如发现问题,及时提出处理意见,并监督、落实处理结果。
现场问题处理方法如下:1)旁站人员发现施工项目部有违反施工规范和方案的,有权责令施工项目部现场整改,并做好现场记录。
2)发现其施工活动已经或者可能危及工程质量的,或有重大安全隐患的,应及时报告监理工程师和总监理工程师,由总监理工程师下达局部暂停施工指令或采取其他应急措施。
施工项目部在接到通知后应立即停止施工,并妥善保护现场。
如有重大安全隐患,必须尽快疏散全部施工人员。
3)施工项目部质检人员必须在场跟班,如无故不到,旁站人员可按5.9.2处理办法处理。
4)如旁站人员对材料、设备质量有怀疑,应暂停使用并进行必要的检验和检查,施工项目部应给予积极配合。
5)发现不合格的材料禁止使用,幷令其及时清出现场。
(10)旁站监理结束后,监理人员应将旁站监理记录填写完整并交专业监理工程师(或总监理工程师)审核、签字、归档。
旁站监理工作流程5监理旁站范围及内容5.1 旁站范围:土建:主厂房柱、板、梁浇筑,基础混凝土浇筑电气:主变压器就位、器身检查、套管安装、变压器试验,接地网阻抗测试,高压电缆头制作与耐压试验等。
5.2 旁站的内容5.2.1土建部分5.2.1.1 混凝土工程(1)旁站部位:坑深及坑底检查、钢筋检查、混凝土浇制、试块制作及现场塌落度检查、混凝土养护、拆模、基础回填。
(2)旁站工序:1)坑深及坑底检查:a.浇制前必须把坑底积水抽干;b.查坑深及坑底(扩大头)尺寸是否符合设计要求;c.底板垫层、立柱保护层厚度,垫块材质是否符合设计要求;d.查基坑中心偏移、查坑壁的垂直度。
2)钢筋检查:a.钢筋规格和各部尺寸符合设计要求;b.钢筋外观检查、清除大块锈斑和污物;c.钢筋焊接质量、搭接长度是否符合规范要求;d.钢筋绑扎的牢固程度,间距是否符合设计要求。
3)混凝土浇制a.检查混凝土配合比是否符合设计要求,所用水泥、石、砂、水等原材料是否符合要求;b.检查现场混凝土搅拌工具器械(包括称量器械)是否符合要求;c.每个基础的混凝土应一次连续浇成,不得中断,因故中断2h以上按规范要求处理后再继续浇制;d.混凝土为分层浇制,机械振捣。
4)试块制作及现场塌落度检查:a.试块制作,在浇制现场随机取样制作,养护条件与基础相同;b.试块数量应符合规范要求;c.塌落度检查,每班日检查3~4次,应符合设计要求。
5)混凝土养护:a.浇制完后12h内,开始浇水养护。
(炎热干燥天气应在3h内)基础表面加遮盖物后浇水;b.日平均气温低于5℃时,不得浇水养护;c.要求养护浇水不少于5昼夜。
6)拆模:a.基础浇制后在混凝土强度未达到标准前不得拆模,在48h内也不得拆模;b.拆模后外观检查,一般缺陷按规定处理,影响结构性能的缺陷,必须会同设计和有关单位研究处理;c.测量检查,对立柱的尺寸,对角线、高差、地脚螺栓规格等进行复测,检查结果应符合设计要求。
d.混凝土的成品保护。
7)基础回填:a.回填土每300mm夯实一次,要求夯实的干容重达到原状土干容重80%以上;b.回填土可掺石块,按3:1石土均匀掺和夯实,不得有其他杂物;c.严禁在设计要求的边坡范围内取土回填;5.2.2电气部分5.2.2.1 主变压器系统安装1)旁站部位:a.主变压器芯部检查;b.局放、冲击试验。
2)旁站工序:a.检查主变运输过程的冲击记录;b.核查芯部检查的准备情况;c.芯部检查时天气的湿度符合规范要求;d.检查人员配备专门的防护用品,清查和记录带进的工具如数拿出。
e.检查试验设备运行情况,督促试验人员按照试验方案和程序进行试验。
f.试验时注意主变的运行情况,有无异常。
5.2.2.2 10kV开关柜试验1)旁站部位:a.10kV开关柜安装检查;b.交流耐压试验。
2)旁站工序:a.检查10kV开关柜基础状况;b.核查10kV开关柜安装前的准备情况;c.检查10kV开关柜安装时是否符合规范要求;d.检查10kV开关柜断路器操动机构动作情况,分合闸试验情况,检查断路器与操动机构联动是否正确、可靠。
e.检查试验设备运行情况,督促试验人员按照试验方案和程序进行试验。
f.试验时注意断路器的运行情况,有无异常。
5.2.2.3接地网工程(1)接地体的材料必须符合设计要求。
(2)接地体的埋深不得小于设计要求。
(3)接地体的焊接、搭接符合规范要求。
(4)接地网接地测量符合导则要求,测量值符合设计要求。
5.2.2.4高压电缆头制作、耐压试验(1)检查电缆头制作、耐压试验安全技术方案(2)检查电缆头制作人员持证上岗。
(3)检查电缆及附件型号、规格、电压等级符合设计要求,质量证明文件齐全。
(4)检查电缆头制作工艺符合有关规范及生产厂家制作工艺规程要求。
(5)检查三芯电力电缆终端处的金属护层必须接地良好,塑料电缆每相铜屏蔽和钢铠应锡焊接地线。
电缆通过零序电流互感器时,电缆金属护层和接地线应对地绝缘,电缆接地点在互感器以下时,接地线应直接接地;接地点在互感器以上时,接地线应穿过互感器接地。
(6)电缆电气试验要严格按照《电力安全工作规程》(DL 5009.3-1997)执行。
(7)检查试验仪器、设备检测合格,在有效使用期内。
(8)检查试验仪器、设备接地正确可靠。
(9)检查试验时断开或拆除被试品对外的一切连线。
(10)检查试验方法正确,符合电缆交接试验标准要求。
5.2.2.5电气设备保护调试(1)检查测试设备检验合格证,等级及量程满足工程使用需要。
(2)审查调试方案审批手续齐全。
(3)监督调试方法正确,调试项目齐全。
宜阳花果山输变电工程土建旁站监理作业点宜阳花果山输变电工程电气旁站监理作业点6附件旁站监理记录表旁站监理记录表。
